钻孔灌注桩改人工挖孔桩施工方案的报告
关于钻孔灌注桩改人工挖孔桩施工方案
的报告
XXXXXXX高速公路XXXXX互通联络线开发建设有限公司XXXXXXXXX监理有限公司;
一、基本情况
XXXXXXXXXXXXXXXXXXXX公路(XXXXXXX段)建设项目,我合同段XXXXX大桥等13座桥桩基的施工方法,从图纸说明中看都应采用机械钻孔。
但是结合设计阶段的地质勘察情况和我公司的施工经验,我们认为可以采用人工挖孔桩施工。
理由如下:
从地质勘察的成果来看,桥桩位处地质有如下特点:
1、根据地质勘察资料,本合同段桥梁桩基地质情况基本为石灰岩,泥质灰岩等,覆盖层为少量粉质粘土,强风化,利于人工挖孔;
2、桥桩位地下水位绝大部分都低(有的地勘资料未标明),桩侧渗水较小,基本处于干挖状态,利于人工挖孔;
3、桩位处溶洞发育,个别桩位溶洞较大,且有连通的可能,有的桩位处还存在多层溶洞。
现采用钻孔灌注桩施工,有如下不利因素:
1、成孔过程中碰到溶洞,泥浆渗露较多,回填量太大,且需多次回填还不一定能堵住泥浆渗露;冲击过程中遇斜面岩,斜面岩软硬不一造成偏锤,纠偏过程反复回填反复冲击做无用功;更有甚者,过重的锤击连续锤击地层易造成整个地层小范围坍塌,有的整台钻机掉
入井中;
2、砼灌注过程中,当砼上升到溶洞位置处有渗露和挤垮回填层的可能,致使灌注过程中砼严重超过设计方量,还有可能将会造成断桩。
(如XXXXXXX中桥2-3桩基设计26.2m3实际灌注砼125m3);
3、从文明施工和泥浆排放的角度来看,钻孔桩成孔和水下灌注过程中会有大量的泥浆排放,而我部桥梁施工现场四周均为河道、农田或菜地,没有合适的泥浆排放地点。
而采用人工挖孔会有如下有利因素:
1、地下水位均较低,桩侧渗水较小,基本处于干挖状态,利于人工挖孔。
如在桩底部遇地下水较丰富,挖至完整岩层后再用冲击钻施工;
2、我公司有丰富的人工挖孔处理溶洞的经验,从以往的经验来看能较好的保证安全施工,也适宜采用人工挖孔成桩;
3、采用人工挖孔桩,挖孔出来的泥土可用自卸汽车运至弃土场,石渣可用路基填筑,可以最大限度的保护周围环境又可以保持场地整洁;
4、从施工工期和工作效率来看,人工挖孔桩能多桩同时进行施工,施工进度快,效率高。
5、人工挖孔要比钻孔桩施工时无需泥浆护壁,成孔后对孔形、桩径及垂直度可直接检查,孔形可圆可方,桩底无沉渣,成桩质量可靠。
人工挖利于了解各层地质状况,对于端承桩又利于了解入岩深度,桩底持力层厚度,岩石风化程度(本合同段都为端承桩)。
根据地质情况、环境和工期的要求,我项目部建议改变桩基这道工序中的成孔工序。
由原来的钻孔灌注桩成桩改为人工挖孔桩成桩。
若遇到大型溶洞,出现渗水比较大,有淤泥层太厚或者有流沙层的桩基依然采用钻孔灌注桩施工方法。
妥否请批示
XXXXXXXXX集团总公司XXXXXXXXXXXXXXXX公路(XXXXX段)建设项目经理部 2016年8月3日。
钻孔灌注桩改人工挖孔桩施工方案
钻孔灌注桩改人工挖孔桩施工方案钻孔灌注桩与人工挖孔桩的改造施工方案引言钻孔灌注桩和人工挖孔桩是两种常见的桩基施工方法,各有其优缺点。
钻孔灌注桩具有高承载力、低成本等优点,但施工过程中存在环境污染、复杂地质条件下的施工困难等问题。
人工挖孔桩具有施工便捷、环保等优点,但在承载力方面略逊于钻孔灌注桩。
为了综合利用两种桩基施工方法的优点,提高桩基质量,降低施工成本,本文将提出一种钻孔灌注桩改人工挖孔桩的施工方案。
设计方案首先,对原有钻孔灌注桩进行评估,判断其是否适合改造为人工挖孔桩。
评估内容主要包括桩身完整性、地质条件、承载力要求等方面。
对于符合改造条件的钻孔灌注桩,制定以下设计方案:1、钻孔深度:根据原有钻孔灌注桩的深度,确定人工挖孔桩的深度。
一般要求挖至原钻孔灌注桩的持力层位置。
2、灌注压力:在人工挖孔桩的施工过程中,采用适当的灌注压力,确保桩身的混凝土填充饱满,提高桩基的承载力。
3、钢筋选择和加固:根据承载力要求,选择合适的钢筋直径和数量,对人工挖孔桩进行加固。
4、考虑原有建筑结构和地质条件:在改造过程中,要充分考虑原有建筑结构和地质条件,确保人工挖孔桩的设计方案与原结构相协调,同时满足地质条件的要求。
施工流程在改造施工过程中,遵循以下施工流程:1、前期准备:清理施工现场,准备好施工设备和材料,确保施工顺利进行。
2、钻孔:使用专用钻孔设备,对原有钻孔灌注桩进行钻孔,直至达到设计深度。
3、清孔:对钻孔进行清理,清除孔内的杂物和泥浆。
4、套管和导管安装:在孔内安装套管和导管,作为人工挖孔桩的护壁和混凝土灌注通道。
5、人工挖孔:使用专用工具,如锹、镐等,对孔进行挖掘。
挖掘过程中,要确保桩身的垂直度和直径符合设计要求。
6、钢筋笼制作和安装:根据设计要求,制作钢筋笼并安装至孔内。
7、混凝土灌注:通过导管将混凝土灌注至孔内,同时注意灌注压力的控制,确保桩身混凝土填充饱满。
8、后续处理:在灌注完成后,对桩头进行修整,使其符合设计要求。
人工挖孔桩及钻孔灌注桩施工方案
人工挖孔桩及钻孔灌注桩施工方案一、施工前准备1.施工前应对现场进行详细的勘察,了解地质地貌情况,包括地下水位、土层、岩石分布等;2.根据勘察结果,制定合理的施工方案,并确定挖孔桩或钻孔灌注桩的工作序列;3.准备好所需的施工机械和设备,确保施工计划的顺利进行;4.获取相关的施工许可证和安全防护措施,确保施工过程中的安全。
二、施工方案(1)确定挖孔点和孔径,根据设计要求确定挖孔的深度以及孔径大小;(2)在挖孔的前尽量清除周围杂物,以便顺利进行挖孔工作;(3)使用挖孔机械进行挖孔,根据孔径大小选用适当的挖孔机械;(4)在挖孔过程中,保持孔口的垂直度和圆整性,以确保挖孔的质量;(5)挖孔结束后,根据设计要求进行灌注混凝土。
(1)确定钻孔点和孔径,根据设计要求确定钻孔的深度以及孔径大小;(2)在钻孔点进行定位和固定,确保钻孔位置准确;(3)使用钻孔机进行钻孔,根据孔径大小选用适当的钻孔机;(4)在钻孔过程中,保持钻孔的垂直度和直径,避免出现偏差;(5)钻孔结束后,清理孔内杂物,进行灌注混凝土;(6)灌注混凝土时,采用震动棒振捣混凝土,确保混凝土的致密性和质量。
三、施工中的安全措施1.施工过程中严格按照安全操作规程进行,保证人员安全;2.为作业人员提供必要的个人防护装备,如安全帽、安全鞋、手套等;3.在挖孔或钻孔现场设置警示标志,防止非工作人员进入施工区域;4.定期对施工机械和设备进行检查和维护,确保安全运行;5.合理安排作业时间,避免在恶劣天气条件下进行施工;6.对施工现场进行岩层支护和排水处理,确保工地的稳定和干燥。
四、质量控制措施1.在挖孔或钻孔过程中,严格按照设计要求进行,保持孔口的垂直度和圆整度;2.使用高质量的混凝土材料进行灌注,保证混凝土的强度和耐久性;3.在灌注混凝土时,使用震动棒进行振捣,确保混凝土的致密性和质量;4.对施工过程进行实时监测和记录,保证施工质量的可控性和追溯性;5.及时处理施工中的质量问题,进行修补和整改,确保施工质量符合设计要求。
人工挖孔桩专家论证报告[修改版]
第一篇:人工挖孔桩专家论证报告同原〃鸿恩寺项目五期工程人工挖孔桩安全专项施工方案论证报告该工程设计阶段采用人工挖孔桩基础的可行性已经过论证,基础设计为人工挖孔桩,所有桩孔均有放大脚,且部分为异形桩,无法采用机械成孔;施工现场地质条件较好,无不良地质作用、有毒有害气体及大量地下水等情况,挖孔深度不深;故专家组认为采用人工挖孔工艺可行。
该《方案》内容部分完整;计算资料应修改;安全施工的基本条件部分与现场实际相吻合;该《方案》应进行修改。
修改时,应严格按照《危险性较大的分部分项工程安全管理办法》(建质(2009)87号文)的强制性规定和论证报告从下列几个方面进行细化具体、补充完善。
一、《方案》的工程概况应补充:(二)施工要求和技术保证条件;(二)材料计划(应明确施工及防护等材料名称、规格、单位、数量);(三)设备计划(应明确施工、监测、应急及验收等设备名称、规格型号、数量、用电功率等)。
五、《方案》中施工安全保证措施应完善(一)组织保障建立以项目经理为首的安全组织机构,并落实各具体人员。
(二)技术措施2、在人工挖孔桩开挖过程中,为了防止雨水流入桩孔内或孔口临边的物体坠入桩孔内伤人,桩孔口除了进行“锁口”外,还必须进行“锁颈”。
“锁颈”应沿桩孔口连续设置,以高20cm,宽10 cm为宜(附示意图);3、挖孔桩提升支架必须按渝建安发[2001]13号文的强制性规定搭设,并符合建设部JGJ88-2010规范的要求(应附示意图及结构强度验算资料);挖孔桩提升支架应自成稳定体系,严禁支承在护壁上;4、人员上下桩孔应按《建筑桩基技术规范》(JGJ94-2008)的规定使用专用吊篮,使用的电动葫芦、吊篮等应安全可靠,并配有防坠落装置(自动卡紧保险装置);同时孔内必须设置应急软爬梯(以供应急之用),吊物吊钩应有弹簧式防脱钩装置。
5、应明确规定在桩孔开挖时,当桩间净距小于2.5m时,必须采用间隔施工;相邻排桩跳挖的最小施工净距不得小于4.5m;在浇注桩基砼时,不但相邻10m范围内的挖孔作业应停止,而且不得在桩孔底留人;6、挖孔桩开挖时,渣土应堆放在桩孔边缘1.0米以外,且高度不大于1.5米,并及时清运;若使用机动车辆到桩孔附近运弃渣时(不能停放在桩孔作业面2m范围内),应做好预防措施或暂停孔内作业(作业人员不准留在孔内),以防挤压塌孔。
钻孔灌注桩改人工挖孔桩施工方案
钻孔灌注桩改人工挖孔桩施工方案一、工程概述本工程为_____,位于_____。
原设计采用钻孔灌注桩基础,但由于_____等原因,现决定将部分钻孔灌注桩改为人工挖孔桩。
本次改桩涉及_____根桩,桩径为_____,桩长为_____。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解桩位的地质情况和设计要求。
编制施工方案,并向施工人员进行技术交底。
确定桩位的测量控制点,并进行测量放线。
2、材料准备准备好挖孔所需的护壁材料,如混凝土、钢筋等。
准备好提升设备、通风设备、照明设备等。
3、现场准备平整场地,清除杂物,修筑施工便道。
做好排水措施,设置排水沟和集水井。
安装提升设备和通风设备,并进行调试。
三、施工工艺流程1、桩位测量放线根据设计图纸和测量控制点,采用全站仪或经纬仪进行桩位测量放线,确定桩位中心,并设置护桩。
对桩位进行复核,确保桩位的准确性。
2、井口开挖及锁口施工以桩位中心为圆心,开挖井口,井口直径比桩径大_____。
开挖深度为_____,然后进行锁口施工。
锁口采用钢筋混凝土结构,厚度为_____,高度为_____,钢筋配置为_____。
3、挖孔作业采用人工分段挖孔,每段开挖深度为_____。
开挖顺序为先中间后周边,每挖一段及时进行护壁施工。
挖土时采用锹、镐等工具,遇到坚硬土层时采用风镐破碎。
挖孔过程中,经常检查桩孔的尺寸和垂直度,确保桩孔符合设计要求。
4、护壁施工护壁采用钢筋混凝土结构,厚度为_____,钢筋配置为_____。
护壁模板采用钢模板或木模板,每段护壁模板安装后,进行混凝土浇筑。
混凝土采用现场搅拌,坍落度控制在_____,振捣密实。
护壁混凝土达到一定强度后(一般为_____),方可进行下一段的开挖。
5、排水与通风在挖孔过程中,如遇地下水,应及时采用集水井排水或井点降水的方法进行排水。
挖孔深度超过_____时,应采用通风设备向孔内送风,保证孔内空气新鲜。
6、终孔验收挖孔达到设计深度后,进行终孔验收。
人工挖孔桩施工方案(专家论证报告)
安全专项施工方案专家论证报告

工程名称宜昌清江·月亮湾9#、12#、13#、15#楼
建设单位宜昌清能广源置业有限公司项目负责人
勘察单位湖北省地质勘察基础工程公司项目负责人
设计单位宜昌三峡广博建筑设计有限公司项目负责人
监理单位湖北清江工程管理咨询有限公司总监理工程师
承包单位湖北省清江路桥建筑有限公司项目经理
专业施工单位/ 项目经理/ 专家组论证指导意见:
(一)专项方案内容是否完整、可行;
(二)专项方案计算书和验算依据是否符合有关标准规范;
(三)安全施工的基本条件是否满足现场实际情况。
论证结论:□同意通过□按专家组意见修改后同意通过
□修改后重新论证
专家组组长(签名):
专家组成员(签名):
年月日按照专家组的论证指导意见,对安全专项施工方案的修改完善情况:
(对专家组提出的指导意见逐条回复)
承包单位(印章):项目经理(签名):
年月日监理单位对修改完善后的安全专项施工方案的审查意见:
监理单位(印章):总监理工程师(签名):
年月日
专家论证会议签到表
宜昌清江·月亮湾9#、12#、13#、15#楼工程
会议名称
人工挖孔灌注桩安全施工专项方案专家论证
组织单位宜昌清能广源置业有限公司
地点清江·月亮湾项目部会议室时间
姓名工作单位专业职务/职称电话专
家
参
会
人
员。
人工挖孔灌注桩专项施工方案

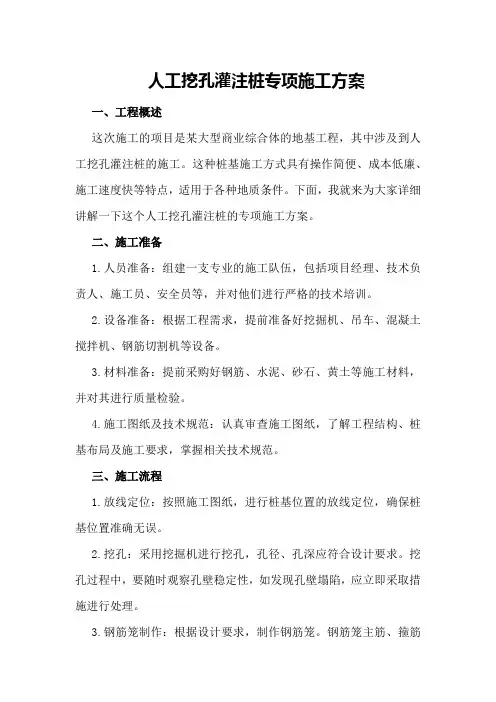

人工挖孔灌注桩专项施工方案一、工程概述这次施工的项目是某大型商业综合体的地基工程,其中涉及到人工挖孔灌注桩的施工。
这种桩基施工方式具有操作简便、成本低廉、施工速度快等特点,适用于各种地质条件。
下面,我就来为大家详细讲解一下这个人工挖孔灌注桩的专项施工方案。
二、施工准备1.人员准备:组建一支专业的施工队伍,包括项目经理、技术负责人、施工员、安全员等,并对他们进行严格的技术培训。
2.设备准备:根据工程需求,提前准备好挖掘机、吊车、混凝土搅拌机、钢筋切割机等设备。
3.材料准备:提前采购好钢筋、水泥、砂石、黄土等施工材料,并对其进行质量检验。
4.施工图纸及技术规范:认真审查施工图纸,了解工程结构、桩基布局及施工要求,掌握相关技术规范。
三、施工流程1.放线定位:按照施工图纸,进行桩基位置的放线定位,确保桩基位置准确无误。
2.挖孔:采用挖掘机进行挖孔,孔径、孔深应符合设计要求。
挖孔过程中,要随时观察孔壁稳定性,如发现孔壁塌陷,应立即采取措施进行处理。
3.钢筋笼制作:根据设计要求,制作钢筋笼。
钢筋笼主筋、箍筋间距应符合规范要求,焊接质量要牢固。
4.混凝土浇筑:将混凝土搅拌均匀后,采用吊车将混凝土吊入孔内,分层浇筑,每层厚度不超过30厘米。
浇筑过程中,要随时检查混凝土质量,确保搅拌均匀、密实。
5.桩基检测:桩基浇筑完成后,进行桩基检测,包括桩身完整性、承载力等指标的检测。
6.填充黄土:桩基检测合格后,将孔内多余混凝土清除,然后填充黄土,分层夯实,确保桩基与周围土体结合紧密。
四、施工质量控制1.严格把控材料质量,确保施工材料符合规范要求。
2.严格把控施工过程,确保每道工序质量合格。
3.加强现场管理,确保施工安全、文明施工。
4.定期对施工人员进行技术培训,提高施工水平。
五、施工安全措施1.施工现场设置安全警示标志,提醒施工人员注意安全。
2.施工人员必须佩戴安全帽、安全带等防护用品。
3.挖孔过程中,要密切关注孔壁稳定性,发现异常情况,立即采取措施。
钻孔灌注桩改人工挖孔桩施工方案
03
施工方法
人工挖孔桩施工方法
挖掘土方
使用人工或小型机械挖掘土方 ,并及时排除孔内的积水。
钢筋笼制作与安装
按照设计要求制作钢筋笼,并 吊装到孔内。
确定桩位
根据设计图纸,使用全站仪等 测量设备确定桩位,并设置控 制点。
安装护壁
在孔口周围浇筑混凝土护壁, 以防止土方坍塌。
混凝土浇筑
浇筑混凝土,并振捣密实。
对作业人员进行应急救援培训,提高其应 急处置能力。
06
环境保护措施
施工噪音控制
噪音排放限制
施工过程中应严格控制噪 音排放,确保噪音分贝不
超过当地环保标准。
低噪音设备选用
优先选择低噪音的施工设 备,如低噪音钻机、空压
机等。
施工时间安排
合理安排施工时间,尽量 在白天进行噪音较大的作
业,避免夜间施工。
桩位偏差
桩位的偏差应控制在 ±50mm范围内,以确保 桩基的稳定性。
孔深
孔深应达到设计要求,误 差不超过±50mm。
混凝土强度
混凝土强度等级应符合设 计要求,不得低于C25。
质量检测方法
桩位检测
采用全站仪或经纬仪进行桩位检
测,确保桩位偏差在允许范围内
。
01
垂直度检测
02 使用测斜仪或铅锤进行桩身垂直
施工粉尘控制
粉尘防护措施
采取有效的粉尘控制措施,如洒水、喷雾 等,减少施工过程中的粉尘排放。
封闭式作业
采用封闭式作业方式,将施工现场与外界 隔离,减少粉尘扩散。
清洁维护
定期对施工现场进行清洁维护,确保施工 环境整洁。
水资源保护措施
01
02
03
废水处理
人工挖孔扩底灌筑桩施工方案
******************人工挖孔灌筑桩施工方案一、工程概况*******************小区,该工程建筑场地位于**********小区。
**********设计院设计,设计桩基础型式为人工挖孔灌注桩,以石灰岩作桩端持力层,由于该层属岩溶裂隙发育地层,据设计及有关规范规定要求,必须对每一根桩的桩端持力层的完整性进行施工勘探,受**********有限公司的委托,**********勘察公司承担了此项任务。
地质条件:通过施工勘探表明,在施工勘探的所有桩位中,3栋楼有溶洞,且部分桩位出现多层溶洞,岩溶主要填充物为可~软塑粘土,少数溶洞中含有灰岩角沙砾,部分钻孔在钻探工程中漏水较严重,说明岩溶连通性较好,裂隙主要特征为岩石破碎,芯样呈碎块状,裂隙以泥质充填为主,少数裂隙为方解石脉填充,岩芯采取率不足50%,除此以外岩芯呈长,短柱状,可见少量裂隙方解石脉填充,岩石较完整、致密,细晶质结构,块构构造,采取率约85%,本次勘探按设计及有关规范要求均进入完整岩石3d—5m以上,可满足持力层要求。
因桩端持力层岩石属较硬岩,部分地段埋深较大,在岩溶发育的桩位中,人工难以破除洞顶板的岩石,所以采用爆破方式处理.3栋楼采取同时施工的原则,每栋楼挖桩班组不少于10组,工期大约为45天。
二、人工挖孔灌注桩人工挖孔灌筑桩系用人工挖土成孔,浇筑混凝土成桩.这类桩由于受力性能可靠,不需大型机具设备,施工操作工艺简单,在各地应----------------------------精品word文档值得下载值得拥有----------------------------------------------用极为普通,已成为大直径灌筑桩施工的一种主要工艺方式。
挖孔灌筑桩的特点是:单桩承载力高,结构传力明确,沉降量小,;可做支撑、抗滑、锚拉、挡土等用;可直接检查桩直径、垂直度和持力土层情况,桩质量可靠;施工机具设备较简单,都为工地常规机具,施工工艺操作简单,占场地小;施工无振动、无噪声、无环境污染,对周围建筑物无影响;可多桩同时进行,施工速度快,节省设备费用,降低工程造价;但桩成孔工艺存在劳动强度较大,单桩施工速度较慢,安全性较差等问题;这些问题一般可通过采取技术措施加以克服。
人工挖孔桩专项施工方案(最全面)
******************路工程*******大桥人工挖孔桩专项方案(**-TJ05-F02-053)编制:审核:批准:**************有限公司2022年4月10日目录1 工程概况 (1)1.1 工程简介 (1)1.2 参建单位 (2)1.3 工程相关地形、地貌、地质、水文、气象 (2)1.4 施工周围环境条件 (3)1.5 主要工程数量 (4)1.6 重难点分析 (5)1.7 相关施工要求 (5)1.8 施工技术保证条件 (6)1.9 施工平面布置 (6)2 编制依据 (8)2.1 相关法律、法规、规章性文件 (8)2.2 标准、规范及规程 (8)2.3 相关文件 (9)2.4 风险评估报告结论及建议 (9)3 施工计划 (10)3.1 施工进度计划 (10)3.2 材料计划 (10)3.3设备计划 (11)4 施工工艺技术 (13)4.1 技术参数 (13)4.2工艺流程 (14)4.3 施工方法 (14)4.4 检查验收 (38)5 施工保障措施 (46)5.1 组织保障措施 (46)5.2 安全保证措施 (49)5.3 施工质量保证措施 (60)5.4 文明施工及职业健康保证措施 (64)5.5 环境保护、水土保持保障措施 (65)5.6 季节性施工保证措施 (68)5.7 应急预案 (70)5.8 监测监控措施 (78)6 劳动力计划 (80)6.1 施工管理人员 (80)6.2 专职安全生产管理人员 (80)6.3 特种作业人员 (81)6.4 其他作业人员 (83)7 计算书及相关图纸 (84)7.1 计算书 (84)7.2 相关附图 (94)火焰山1#大桥人工挖孔桩专项施工方案1 工程概况1.1 工程简介1.1.1 桥梁概况*****工程项目五分部位于**县**镇,起点桩号为K29+400,止点桩号为K40+740,标段路线全长11.347km(长链7.399m:K33+307.399=K33+300)。
人工挖孔桩专项施工方案
人工挖孔桩专项施工方案人工挖孔桩专项施工方案【1】引言本为人工挖孔桩专项施工方案,旨在对人工挖孔桩的施工过程进行详细说明,确保施工质量和安全。
本方案适用于人工挖孔桩的施工,包括桩基设计、材料准备、施工方法、施工流程等方面。
【2】桩基设计2.1 桩基选址在进行桩基设计时,应根据工程要求和地质条件选择适宜的位置。
选址应尽可能避免地下管线和设备,并考虑到施工交通便利性。
2.2 桩基类型选择根据工程要求和地质条件,选择适合的桩基类型,包括钻孔灌注桩、喷涂桩等。
在选择桩基类型时,需要考虑承载力、抗侧力、抗拔力等因素。
2.3 桩基尺寸确定根据工程要求和设计荷载,确定桩基尺寸,包括桩径和桩长。
在确定桩基尺寸时,需考虑地质条件、桩身材料、施工方法等因素。
【3】材料准备3.1 钢筋材料选择符合设计要求的钢筋材料,包括钢筋直径、钢筋等级等。
确保钢筋材料的质量和规格符合施工要求。
3.2 混凝土材料选择符合设计要求的混凝土材料,包括水泥、砂、石等。
混凝土材料应符合相关的标准要求,并进行质量检测。
【4】施工方法4.1 前期准备工作进行施工前的准备工作,包括场地清理、钻孔机械设备调试、制定施工方案等。
确保施工过程中的安全和顺利进行。
4.2 钻孔施工根据设计要求,采用适当的钻孔方法进行挖孔施工。
严格按照施工方案操作,确保钻孔的质量和准确度。
4.3 钢筋安装根据桩基设计要求,进行钢筋的预埋和布设。
钢筋的排列应符合钢筋图纸的要求,确保钢筋的稳定性和承载能力。
4.4 混凝土灌注在钢筋布设完成后,进行混凝土的灌注工作。
混凝土应根据施工方案进行合理的配比和搅拌,确保混凝土质量的稳定性和强度。
【5】施工流程5.1 基坑开挖按照设计要求和施工方案,进行基坑开挖工作。
确保基坑的尺寸和形状符合设计要求。
5.2 钻孔施工根据设计要求和施工方案,进行钻孔施工。
严格按照施工方案的要求进行操作,确保钻孔的准确度和质量。
5.3 钢筋安装在钻孔完成后,进行钢筋的安装工作。
