安徽省定额站营改增实施文件
安徽省国家税务局关于若干增值税政策和管理问题的通知-皖国税函[2008]10号
![安徽省国家税务局关于若干增值税政策和管理问题的通知-皖国税函[2008]10号](https://img.taocdn.com/s3/m/3d887f2ea22d7375a417866fb84ae45c3b35c293.png)
安徽省国家税务局关于若干增值税政策和管理问题的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 安徽省国家税务局关于若干增值税政策和管理问题的通知(皖国税函〔2008〕10号)各市国家税务局:近年来,各地陆续反映一些增值税政策和管理问题,经研究,并请示国家税务总局,现将有关问题通知如下:一、关于存货进项税额转出问题(一)纳税人对存货采用“成本与市价孰低法”进行计价,每期期末因存货账面价值低于市价而计提的存货跌价准备不属于非正常损失,不需要作进项税额转出处理。
(二)纳税人因库存商品已过保质期、商品滞销或被淘汰等原因,将库存货物报废或低价销售处理的,不属于非正常损失,不需要作进项税额转出处理。
二、关于资源综合利用产品征税问题(一)计算资源综合利用水泥生产企业废渣掺兑比例,其废渣掺兑量是指纳税人在生产过程中直接投入的废渣,不包括外购生产原料在上一生产环节已掺兑的废渣。
(二)资源综合利用产品目录中的炭棒是指木质压缩成型燃料经炭化得到的成型炭产品,不包括木炭、竹炭。
木质压缩成型燃料是指木质类的木屑、树叶经高温、高压压缩而得到的一类产品。
三、关于不得抵扣进项税额的计算确认问题(一)纳税人无法准确划分用于免税项目和非应税项目的进项税额的,在计算转出不得抵扣进项税额时,其取得的免税货物销售收入和非应税项目营业收入不得进行不含税收入的换算。
(二)由于进口钾肥在进口环节免征增值税,国产钾肥实行增值税先征后返,因此,在计算复混肥中免税化肥占全部化肥的成本比例时,进口钾肥可作为免税化肥参与计算,国产钾肥不得作为免税化肥参与计算。
四、关于商业企业促销返券的征税问题商业企业在顾客购买一定金额的商品后,给予顾客一定数额的代金券,允许顾客在指定时间和指定商品范围内,使用代金券购买商品的行为,不属于无偿赠送商品的行为,不应按视同销售征收增值税。
关于发布《关于建筑业营业税改征增值税后水电工程计价依据调整实施意见》的通知

水电水利规划设计总院文件可再生能源定额站可再生定额…2016‟25号签发:王忠耀关于发布《关于建筑业营业税改征增值税后水电工程计价依据调整实施意见》的通知各有关单位:根据《关于全面推开营业税改征增值税试点的通知》(财税…2016‟36号),自2016年5月1日起,建筑业将纳入营业税改征增值税(以下简称“营改增”)试点范围。
建筑业“营改增”后,为保证水电建筑安装工程计价规则及相关费用标准与增值税税制相适应,现发布《关于建筑业营业税改征增值税后水电工程计价依据调整实施意见》,自2016年5月1日起施行。
本意见实施过程中如有问题及建议,请反馈至水电水利规划设计总院(可再生能源定额站),地址:北京市西城区六铺炕北小街2号,邮编:100120。
附件:关于建筑业营业税改征增值税后水电工程计价依据调整实施意见2016年4月27日抄送:国家发展和改革委员会,国家能源局,各省(区、市)发展和改革委员会、能源局,国家电网公司,中国南方电网有限责任公司,中国华能集团公司,中国大唐集团公司,中国国电集团公司,中国华电集团公司,国家电力投资集团公司,国家开发投资公司,中国长江三峡集团公司,中国国际工程咨询公司,中国电力建设集团有限公司,中国能源建设集团有限公司排版:彭鸿校对:周小溪附件:关于建筑业营业税改征增值税后水电工程计价依据调整实施意见一、适用范围本意见适用于国内建设的大中型水电工程(含抽水蓄能电站)可行性研究阶段设计概算、预可行性研究阶段投资估算和规划阶段投资匡算中建筑安装工程费用编制。
其他水电工程和其他阶段建筑安装工程费用编制可参照执行。
二、调整依据1. 《关于全面推开营业税改征增值税试点的通知》(财税…2016‟36号)。
2.《营业税改征增值税试点方案》(财税…2011‟110号)。
3.《关于简并增值税征收率政策的通知》(财税…2014‟57号)等。
4.《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标…2016‟4号)。
电力定额总站“营改增”(2016)9号和45号两期发文差异分析

经向定额总站专家咨询确认:设备运杂费一律采用设备的含税价格计算。
区分供给方
甲供材料除税价参与取费,含税价计入造价(不再计取税金)。
不变
建筑乙供设备以不含税价计取税金,计入建筑工程费。
不变
建筑甲供设备以含税价计入建筑工程费
不变
未描述
安装乙供设备以不含税价计取税金,不含税价及税金一并计入安装工程费。
1、定额差异
分析维度
9号文
45号文
定额数据
使用原定额数据
使用新发布的估价表数据
除税方法
通过各章节的材料、机械除税系数扣定额材料基价、机械基价中的进项税额,定额下的材料、机械预算价格并没有除税。
直接扣除定额下材料、机械预算价中的进项税额,采用新的除税价计算定额材料、机械除税基价。
适用范围
1、不除税,则可编制营业税工程或简易计税工程;
可研估算和初设概算阶段,工艺设备(即安装设备)一般按照甲供计算,将设备含税价格计入设备购置费。若需区分工艺设备供给方式,则将乙供工艺设备除税价格汇入建筑安装工程税前造价,作为税金的取费基数;将甲供工艺设备的含税价格计入设备购置费。
差异分析
基本原则
一般不区分材料供给方式
材料和建筑设备一般按乙供计算;安装设备一般按甲供计算。
未描述
安装工程甲供设备以含税价计入设备购置费
3、调差方式
9号文
45号文
原文
材料和施工机械进行价差调整时均应按除税价格计算,甲供材料除外。现行各套定额调整办法和调整系数,均需按照扣除进项税处理:已发布各项价差调整系数暂不调整;建筑工程中材料价差根据不同材料品种的税率除税,施工机械价差按照10%的综合税率除税。
电力定额总站“营改增”两期发文差异分析
造价【2016】11号关于营业税改征增值税调整现行计价依据的实施意见

关于营业税改征增值税调整现行计价依据的实施意见造价〔2016〕11号各市造价(定额)站:根据安徽省住房城乡建设厅《关于建筑业营业税改增值税调整我省现行计依据的通知》(建标〔2016〕67号)要求,为满足建筑业营改增后建设工程计价需要,结合我省计价依据的实际情况,制定本实施意见。
一、调整的计价依据范围《全国统一房屋修缮工程预算定额安徽省综合价格》(土建、安装分册);2005“安徽省建设工程消耗量定额”综合单价;2005《安徽省建设工程清单计价费用定额》;2005《安徽省建设工程清单计价施工机械台班费用定额》;2008《安徽省建筑节能定额综合单价表》;2009“安徽省建筑、装饰装修工程及安装工程(常用册)”计价定额综合单价;2010《安徽省城市轨道交通工程计价定额综合单价》;2011《安徽省建设工程概算定额》(建筑、安装工程);2011《安徽省建设工程概算费用定额》;2012《安徽省抗震加固工程计价定额》。
二、计价依据调整办法按照“价税分离”的原则调整建设工程造价的计价规则。
增值税下的工程造价=税前工程造价×(1+11%),其中11%为建筑业增值税税率,税前工程造价为直接工程费、措施费、企业管理费、规费、利润之和,各费用项目均以不包含增值税可抵扣进项税额的价格计算。
1.有关直接工程费的调整。
(1)材料费增值税下的定额材料单价=原定额材料单价×调整系数。
定额材料调整系数见下表。
定额材料种类调整系数商品砼(仅限于以水泥为原料生产的水泥混凝土)、砂、土、石料、石灰、砖、瓦(不含粘土实心砖、瓦)0.9709自来水、树苗、花卉、草、藻类植物、林业产品、化肥、农药、农膜0.8850其他材料0.8547(2)机械费增值税下的定额机械台班单价=折旧费×调整系数+大修理费×调整系数+经常修理费×调整系数+安拆费及场外运输费×调整系数+人工费+燃料动力费(不含进项税)。
关于营业税改征增值税调整现行计价依据的实施意见-造价[2016]11号
![关于营业税改征增值税调整现行计价依据的实施意见-造价[2016]11号](https://img.taocdn.com/s3/m/d2ad70aa4028915f814dc205.png)
关于营业税改征增值税调整现行计价依据的实施意见【信息时间: 2016-4-26 阅读次数:21164 】【我要打印】【关闭】造价〔2016〕11号各市造价(定额)站:根据安徽省住房城乡建设厅《关于建筑业营业税改增值税调整我省现行计依据的通知》(建标〔2016〕67号)要求,为满足建筑业营改增后建设工程计价需要,结合我省计价依据的实际情况,制定本实施意见。
一、调整的计价依据范围《全国统一房屋修缮工程预算定额安徽省综合价格》(土建、安装分册);2005“安徽省建设工程消耗量定额”综合单价;2005《安徽省建设工程清单计价费用定额》;2005《安徽省建设工程清单计价施工机械台班费用定额》;2008《安徽省建筑节能定额综合单价表》;2009“安徽省建筑、装饰装修工程及安装工程(常用册)”计价定额综合单价;2010《安徽省城市轨道交通工程计价定额综合单价》;2011《安徽省建设工程概算定额》(建筑、安装工程);2011《安徽省建设工程概算费用定额》;2012《安徽省抗震加固工程计价定额》。
二、计价依据调整办法按照“价税分离”的原则调整建设工程造价的计价规则。
增值税下的工程造价=税前工程造价×(1+11%),其中11%为建筑业增值税税率,税前工程造价为直接工程费、措施费、企业管理费、规费、利润之和,各费用项目均以不包含增值税可抵扣进项税额的价格计算。
1.有关直接工程费的调整。
(1)材料费增值税下的定额材料单价=原定额材料单价×调整系数。
定额材料调整系数见下表。
(2)机械费增值税下的定额机械台班单价=折旧费×调整系数+大修理费×调整系数+经常修理费×调整系数+安拆费及场外运输费×调整系数+人工费+燃料动力费(不含进项税)。
补充机械(仪器、仪表)台班单价=原定额台班单价×0.8952。
折旧费、大修理费、经常修理费、安拆费及场外运输费的调整系数见下表。

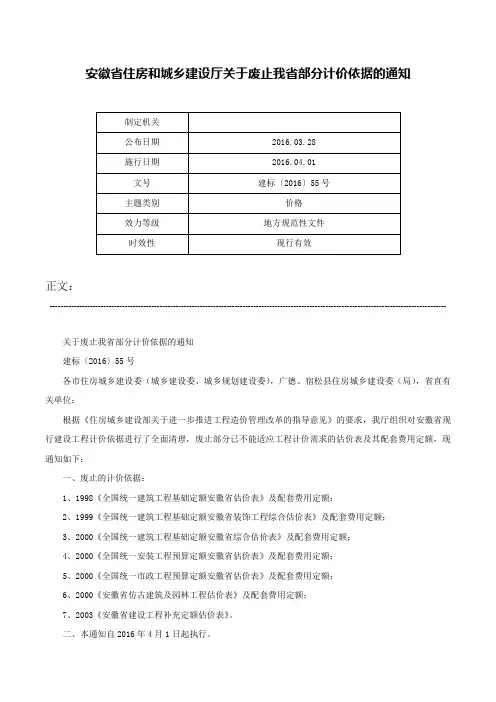

安徽省住房和城乡建设厅关于废止我省部分计价依据的通知-建标〔2016〕55号

安徽省住房和城乡建设厅关于废止我省部分计价依据的通知
正文:
----------------------------------------------------------------------------------------------------------------------------------------------------
关于废止我省部分计价依据的通知
建标〔2016〕55号
各市住房城乡建设委(城乡建设委、城乡规划建设委),广德、宿松县住房城乡建设委(局),省直有关单位:
根据《住房城乡建设部关于进一步推进工程造价管理改革的指导意见》的要求,我厅组织对安徽省现行建设工程计价依据进行了全面清理,废止部分已不能适应工程计价需求的估价表及其配套费用定额,现通知如下:
一、废止的计价依据:
1、1998《全国统一建筑工程基础定额安徽省估价表》及配套费用定额;
2、1999《全国统一建筑工程基础定额安徽省装饰工程综合估价表》及配套费用定额;
3、2000《全国统一建筑工程基础定额安徽省综合估价表》及配套费用定额;
4、2000《全国统一安装工程预算定额安徽省估价表》及配套费用定额;
5、2000《全国统一市政工程预算定额安徽省估价表》及配套费用定额;
6、2000《安徽省仿古建筑及园林工程估价表》及配套费用定额;
7、2003《安徽省建设工程补充定额估价表》。
二、本通知自2016年4月1日起执行。
2016年3月28日——结束——。
定额〔2016〕9号-关于发布电力工程计价依据适应营业税改征增值税调整过渡实施方案的通知

电力工程造价与定额管理总站定额〔2016〕9号关于发布电力工程计价依据适应营业税改征增值税调整过渡实施方案的通知各有关单位:按照国务院有关规范税制、实现结构性减税的总体战略部署,根据财政部、住房城乡建设部及国家税务总局的相关要求,为保证营业税改征增值税在电力工程计价中实现平稳过渡,电力工程造价与定额管理总站结合电力工程计价依据的特点,经反复研究与测算,并与有关各方多次沟通协调,形成了电力工程计价依据适应营业税改征增值税调整过渡实施方案。
现予发布,请遵照执行。
附件:电力工程计价依据适应营业税改征增值税调整过渡实施方案电力工程造价与定额管理总站2016 年 4 月 18 日附件电力工程计价依据适应营业税改征增值税调整过渡实施方案一、为贯彻落实国务院有关营业税改征增值税(以下简称“营改增”)的战略部署,按照财政部、住房城乡建设部、国家税务总局有关要求,结合电力工程计价依据特点,制订本实施方案。
二、本实施方案的编制依据(一)《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4号)。
(二)《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕 36号)。
(三)《营业税改征增值税试点方案》(财税〔2011〕110号)。
(四)现行电力工程计价依据,包括概预算定额及费用计算规定、工程量清单计价规范、工程造价管理办法等。
三、本实施方案的适用范围是经国家能源局正式批准,并正在执行的各套现行电力工程计价依据,主要包括:(一)《20kV及以下配电网工程建设预算编制与计算标准》、《20kV及以下配电网工程预算定额-建筑工程、电气设备安装工程、架空线路工程、电缆工程、调试工程、通信及自动化工程》(国能电力〔2009〕123号);(二)《电网工程建设预算编制与计算规定》、《火力发电工程建设预算编制与计算规定》、《电力建设工程概算定额-建筑工程、热力设备安装工程、电气设备安装工程、调试工程、通信工程》以及《电力建设工程预算定额-建筑工程、热力设备安装工程、电气设备安装工程、输电线路工程、调试工程、通信工程、加工配置品》(国能电力〔2013〕289号);(三)《西藏地区电网工程建设预算编制与计算规定》、《西藏地区电网工程概算定额-变电站建筑工程、电气设备安装工程、通信工程》、《西藏地区电网工程预算定额-变电站建筑工程、电气设备安装工程、输电线路工程、调试工程、通信工程》(国能电力〔2013〕331号)。
营改增-安徽省现行计价依据费用调整一览表

附件:安徽省现行计价依据费用调整一览表一、2005《安徽省建设工程清单计价费用定额》工程造价计算程序表序号费用项目计算方法一分部分项工程量清单项目费∑[分部分项工程量×综合单价(不含进项税)]其中1.定额人工费2.定额机械费(不含进项税)二措施项目清单费(一)+(二)(一)施工技术措施项目清单费∑[施工技术措施项目清单×综合单价(不含进项税)]其中3.定额人工费4.定额机械费(不含进项税)(二)施工组织措施项目清单费(不含进项税)∑(1+2+3+4)×费率三其他项目清单费(不含进项税)按清单计价要求计算四规费(1+3)×规定的相应费率五价差(一)+(二)(一)材料价差(不含进项税)∑(材料用量×材料单价价差)(二)机械价差(不含进项税)∑(机械台班用量×机械台班单价价差)六税前工程造价一+二+三+四+五七税金六×11%八工程总造价六+七1.建筑工程取费费率(1)建筑工程施工组织措施费费率定额编号项目名称计算基数费率(%) A1 施工组织措施费A1-1 环境保护费人工费+机械费0.39~0.99 A1-2 文明施工费A1-2.l其中非市区工程人工费+机械费 3.15~3.94A1-2.2 市区工程人工费+机械费 3.94~5.91 A1-3 安全施工费人工费+机械费 3.00~5.00 A1-4 临时设施费人工费+机械费 4.59~8.79 A1-5 夜间施工费人工费+机械费0.00~0.20 A1-6 缩短工期措施费A1-6.1其中缩短工期10%以内人工费+机械费0.00~2.50A1-6.2 缩短工期20%以内人工费+机械费 2.50~3.50 A1-6.3 缩短工期30%以内人工费+机械费 3.50~4.50 A1-7 二次搬运费人工费+机械费0.91~1.32 A1-8 巳完工程及设备保护费人工费+机械费0.00~0.10 A1-9 冬雨季施工增加费人工费+机械费 1.30~3.00A1-10 工程定位复测、工程点交、场地清理费人工费+机械费 2.00~4.50A1-11 生产工具用具使用费人工费+机械费 1.80~3.50 A1-12 扬尘防治增加费人工费+机械费 1.96(2)建筑工程企业管理费费率定额编号项目名称计算基数费率(%)一类二类三类A2 企业管理费A2-l 民用建筑工程人工费+机械费32.11~37.09 26.13~31.11 20.14~25.13 A2-2 工业建筑工程人工费+机械费27.12~32.11 21.14~26.13 15.16~20.14 A2-3 钢结构工程人工费+机械费21.14~26.13 15.16~20.14 9.18~14.16 A2-4 构筑物及其他人工费+机械费32.11~37.09 26.13~31.11 20.14~25.13 A2-5 专业土石方工程人工费+机械费 1.20~1.20 10.17~15.16 6.19~9.18 A2-6 专业打桩工程人工费+机械费19.15~24.13 13.16~18.15 7.18~12.17 A2-7 其他专业工程人工费+机械费- 15.16~20.14 - (3)建筑工程利润率定额编号项目名称计算基数费率(%)一类二类三类A3 利润A3-l 民用建筑工程人工费+机械费23.71~27.83 18.55~22.68 13.40~17.52 A3-2 工业建筑工程人工费+机械费20.61~23.71 16.49~19.58 12.37~15.46 A3-3 钢结构工程人工费+机械费14.43~16.49 11.34~13.40 8.25~10.31 A3-4 构筑物及其他人工费+机械费18.55~21.65 14.43~17.52 10.31~13.40 A3-5 专业土石方工程人工费+机械费- 11.34~14.43 6.18~10.31 A3-6 专业打桩工程人工费+机械费13.40~16.49 9.28~12.37 5.15~8.25A3-7 其他专业工程人工费+机械费- 8.25~13.40 -(4)建筑工程规费费率定额项目名称计算基数费率(%) 编号A4 规费A4-1 社会保障费A4-1.1 养老保险费分部分项项目清单人工费+施工技术措施项目清单人工费20~35 A4-1.2 失业保险费分部分项项目清单人工费+施工技术措施项目清单人工费2~4A4-1.3 医疗保险费分部分项项目清单人工费+施工技术措施项目清单人工费8~15 A4-2 住房公积金分部分项项目清单人工费+施工技术措施项目清单人工费10~20 A4-3 工伤保险费分部分项项目清单人工费+施工技术措施项目清单人工费0.5~1.0 A4-4 工程排污费按工程所在地环保部门规定计取2.装饰装修工程取费费率(1)装饰装修工程施工组织措施费费率定额编号项目名称计算基数费率(%)B1 施工组织措施费B1-1 环境保护费人工费+机械费0.29~0.97 B1-2 文明施工费B1-2.1其中非市区工程人工费+机械费 3.01~4.17B1-2.2 市区工程人工费+机械费 4.17~5.24 B1-3 安全施工费人工费+机械费 2.46~4.93 B1-4 临时设施费人工费+机械费 3.77~8.28 B-5 夜间施工费人工费+机械费0.00~0.20 B1-6 缩短工期措施费B1-6.1其中缩短工期10%以内人工费+机械费0.00~1.80B1-6.2 缩短工期10%以内人工费+机械费 1.80~2.70 B1-6.3 缩短工期30%以内人工费+机械费 2.70~3.60 B1-7 二次搬运费人工费+机械费 1.90~2.50 B1-8 巳完工程及设备保护费人工费+机械费0.30~1.00 B1-9 冬雨季施工增加费人工费+机械费 1.30~2.20B1-10 工程定位复测、工程点交、场地清理费人工费+机械费 1.60~2.80B1-11 生产工具用具使用费人工费+机械费 1.90~3.60B1-12 扬尘防治增加费人工费+机械费0.96 (2)装饰装修工程企业管理费费率定额编号项目名称计算基数费率(%)一类二类三类B2 企业管理费B2-1 一般装饰工程人工费+机械费35.56~40.47 29.67~34.58 23.78~28.69B2-2 住宅及其他建筑装饰工程人工费+机械费30.66~35.56 24.76~29.67 18.87~23.78B2-3 专业幕墙工程人工费+机械费32.62~37.53 26.73~31.64 20.84~25.75 (3)装饰装修工程利润率定额编号项目名称计算基数费率(%)一类二类三类B3 利润B3-1 一般装饰工程人工费+机械费27.41~32.48 21.32~26.39 15.23~20.30B3-2 住宅及其他建筑装饰工程人工费+机械费22.33~27.41 16.24~21.32 10.15~15.23B3-3 专业幕墙工程人工费+机械费24.36~29.44 18.27~23.35 12.18~17.26(4)装饰装修工程规费费率定额编号项目名称计算基数费率(%)B4 规费B4-1 社会保障费B4-1.1 养老保险费分部分项项目清单人工费+施工技术措施项目清单人工费20~35B4-1.2 失业保险费分部分项项目清单人工费+施工技术措施项目清单人工费2~4B4-1.3 医疗保险费分部分项项目清单人工费+施工技术措施项目清单人工费8~15B4-2 住房公积金分部分项项目清单人工费+施工技术措施项目清单人工费10~20B4-3 工伤保险费分部分项项目清单人工费+施工技术措施项目清单人工费0.5~1.0 B4-4 工程排污费按工程所在地环保部门规定计取3.安装工程取费费率(1)安装工程施工组织措施费费率定额编号项目名称计算基数费率(%)C1 施工组织措施费C1-1 环境保护费人工费+机械费0.19~0.87C1-2 文明施工费人工费+机械费 1.46~4.08C1-3 安全施工费人工费+机械费 1.58~3.55C1-4 临时设施费人工费+机械费 3.95~6.59C1-5 夜间施工费人工费+机械费0.00~0.20C1-6 缩短工期措施费C1-6.1其中缩短工期10%以内人工费+机械费0.00~2.50C1-6.2 缩短工期20%以内人工费+机械费 2.50~4.00 C1-6.3 缩短工期300%以内人工费+机械费 4.00~6.00 C1-7 二次搬运费人工费+机械费0.60~1.30 C1-8 已完工程及设备保护费人工费+机械费0.00~0.30 C1-9 冬雨季施工增加费人工费+机械费 1.10~2.00C1-10 工程定位复测、工程点交、场地清理费人工费+机械费0.40~1.00C1-11 生产工具用具使用费人工费+机械费0.90~2.10 (2)安装工程企业管理费费率定额编号项目名称计算基数费率(%)一类二类三类C2 企业管理费C2-1 机械设备、热力设备、静置设备与工艺金属结构人工费+机械费 30.67~35.58 24.77~29.6818.88~23.79C2-2 工业管道及水、暖、通风、消防管道人工费+机械费 35.58~40.49 29.68~34.6023.79~28.70C2-3 电气、智能化、自动化控制及消防电气人工费+机械费 37.54~42.45 31.65~36.5625.76~30.67C2-4 炉窑砌筑工程人工费+机械费 30.67~40.49 19.86~29.68 - (3)安装工程利润率定额编号项目名称计算基数费率(%)一类二类三类C3 利润C3-1 机械设备、热力设备、静止设备与工艺金属结构人工费+机械费 16.25~21.32 10.15~15.234.06~9.14C3-2 工业管道及水、暖、通风、消防管道人工费+机械费 21.32~26.40 15.23~20.31 9.14~14.22C3-3 电气、智能化、自动化控制及消防电气人工费+机械费 25.39~30.46 19.29~24.3713.20~18.28C3-4 炉窑砌筑工程人工费+机械费 15.23~20.31 9.14~14.22 - (4)安装工程规费费率定额编号项目名称计算基数费率(%) C4 规费C4-1 社会保障费C4-1.1 养老保险费分部分项项目清单人工费+施工技术措施项目清单人工费20~35 C4-1.2 失业保险费分部分项项目清单人工费+施工技术措施项目清单人工费2~4 C4-1.3 医疗保险费分部分项项目清单人工费+施工技术措施项目清单人工费8~15 C4-2 住房公积金分部分项项目清单人工费+施工技术措施项目清单人工费10~20C4-3 工伤保险费分部分项项目清单人工费+施工技术措施项目清单人工费0.5~1.0 C4-4 工程排污费按工程所在地环保部门规定计取4.市政工程取费费率(1)市政工程施工组织措施费费率定额编号项目名称计算基数费率(%)D1 施工组织措施费D1-1 环境保护费人工费+机械费0.31~1.03D1-2 文明施工费人工费+机械费 1.34~4.63D1-3 安全施工费人工费+机械费 1.36~3.34D1-4 临时设施费人工费+机械费 3.99~5.59D1-5 夜间施工费人工费+机械费0.00~0.42D1-6 缩短工期措施费D1-6.1其中缩短工期10%以内人工费+机械费0.00~2.00D1-6.2 缩短工期20%以内人工费+机械费 2.00~3.10 D1-6.3 缩短工期300%以内人工费+机械费 3.10~4.00 D1-7 二次搬运费人工费+机械费0.53~1.27 D1-8 已完工程及设备保护费人工费+机械费0.00~0.10 D1-9 冬雨季施工增加费人工费+机械费 1.50~3.00D1-10 工程定位复测、工程点交、场地清理费人工费+机械费0.60~1.50D1-11 生产工具用具使用费人工费+机械费0.80~1.90 D1-12 扬尘防治增加费人工费+机械费 1.96 (2)市政工程企业管理费费率定额编号项目名称计算基数费率(%)一类二类三类D2 企业管理费D2-1 土石方工程人工费+机械费- 11.61~16.81 5.36~10.57 D2-2 道路工程人工费+机械费24.10~29.30 17.85~23.05 11.61~16.81 D2-3 桥涵工程人工费+机械费29.30~34.50 23.05~28.26 16.81~22.01 D2-4 隧道工程人工费+机械费17.85~23.05 11.61~16.81 5.36~10.57D2-5 给排水、燃气、供热工程人工费+机械费19.93~25.14 13.69~18.89 7.44~12.65D2-6 河道防洪及护岸工程人工费+机械费- 16.81~22.01 10.57~15.77 D2-7 路灯或交通设施工程人工费+机械费- 16.81~22.01 10.57~15.77(3)市政工程利润率定额编号项目名称计算基数费率(%)一类二类三类D3 利润D3-1 土石方工程人工费+机械费- 9.68~15.06 3.23~8.61 D3-2 道路工程人工费+机械费19.37~24.74 12.91~18.29 6.46~11.83 D3-3 桥涵工程人工费+机械费19.37~24.74 12.91~18.29 6.46~11.83 D3-4 隧道工程人工费+机械费15.06~20.44 8.61~13.99 2.15~7.53D3-5 给排水、燃气、供热工程人工费+机械费16.14~21.52 9.68~15.06 3.23~8.61D3-6 河道防洪及护岸工程人工费+机械费- 8.61~13.99 2.15~7.53 D3-7 路灯或交通设施工程人工费+机械费- 7.53~12.91 1.08~6.46 (4)市政工程规费费率定额编号项目名称计算基数费率(%) D4 规费D4-1 社会保障费D4-1.1 养老保险费分部分项项目清单人工费+施工技术措施项目清单人工费20~35 D4-1.2 失业保险费分部分项项目清单人工费+施工技术措施项目清单人工费2~4 D4-1.3 医疗保险费分部分项项目清单人工费+施工技术措施项目清单人工费8~15 D4-2 住房公积金分部分项项目清单人工费+施工技术措施项目清单人工费10~20 D4-3 工伤保险费分部分项项目清单人工费+施工技术措施项目清单人工费0.5~1.0 D4-4 工程排污费按工程所在地环保部门规定计取5.园林绿化及仿古建筑工程取费费率(1)园林绿化及仿古建筑工程施工组织措施费费率定额编号项目名称计算基数费率(%) E1 施工组织措施费E1-1 环境保护费人工费+机械费0.29~0.78 E1-2 文明施工费人工费+机械费0.98~3.13 E1-3 安全施工费人工费+机械费 1.19~2.78 E1-4 临时设施费人工费+机械费 3.32~4.84 E1-5 夜间施工费人工费+机械费0.00~0.30 E1-6 缩短工期措施费E1-6.1其中缩短工期10%以内人工费+机械费0.00~2.10E1-6.2 缩短工期20%以内人工费+机械费 2.10~3.10 E1-6.3 缩短工期30%以内人工费+机械费 3.10~4.10 E1-7 二次搬运费人工费+机械费0.10~0.30 E1-8 已完工程及设备保护费人工费+机械费0.00~0.20 E1-9 冬雨季施工增加费人工费+机械费 1.30~2.40E1-10 工程定位复测、工程点交、场地清理费人工费+机械费0.60~2.50E1-11 生产工具用具使用费人工费+机械费0.80~1.90 E1-12 扬尘防治增加费人工费+机械费0.96 (2)园林绿化及仿古建筑工程企业管理费费率定额编号项目名称计算基数费率(%)一类二类三类E2 企业管理费E2-1 园林绿化及仿古建筑工程人工费+机械费27.92~32.87 21.98~26.93 16.04~20.99 (3)园林绿化及仿古建筑工程利润率定额编号项目名称计算基数费率(%)一类二类三类E3 利润E3-1 园林绿化及仿古建筑工程人工费+机械费22.51~27.62 16.37~21.48 10.23~15.35(4)园林绿化及仿古建筑工程规费费率定额编号项目名称计算基数费率(%) E4 规费E4-1 社会保障费E4-1.1 养老保险费分部分项项目清单人工费+施工技术措施项目清单人工费20~35 E4-1.2 失业保险费分部分项项目清单人工费+施工技术措施项目清单人工费2~4E4-1.3 医疗保险费分部分项项目清单人工费+施工技术措施项目清单人工费8~15 E4-2 住房公积金分部分项项目清单人工费+施工技术措施项目清单人工费10~20 E4-3 工伤保险费分部分项项目清单人工费+施工技术措施项目清单人工费0.5~1.0 E4-4 工程排污费按工程所在地环保部门规定计取二、2008年《安徽省建筑节能定额综合单价表》工程造价计算程序表序号费用项目计算方法一分部分项工程费∑(分部分项工程量×综合单价)其中1.定额人工费2.定额材料费(不含进项税)3.定额机械费(不含进项税)4.综合费(不含进项税)(1+3)×费率二规费1×相应费率三价差(一)+(二)(一)材料价差(不含进项税)∑(材料用量×材料单价价差)(二)机械价差(不含进项税)∑(机械台班用量×机械台班单价价差)四税前工程造价一+二+三五税金四×11%六工程总造价四+五1.建设工程综合费构成及费率综合费率构成项目名称计算基数(费率)%施工组织措施费1.环境保护费定额人工费+定额机械费0.5922.文明施工费3.9443.安全施工费4.0044.临时设施费 6.5015.夜间施工费0.1026.二次搬运费 1.1187.已完工程及设备保护费0.18.冬雨季施工增加费 1.59.工程定位复测、工程点交、场地清理费 3.010.生产工具用具使用费 2.211.扬尘防治增加费 1.46企业管理费24.131 利润15.465 综合费率64.1172.规费规费构成项目名称计算基数费率(%)社会保1.养老保险费定额人工费22 2.失业保险费 3障费3.医疗保险费10 住房公积金12 工伤保险费 1三、2009“安徽省建筑、装饰装修工程及安装工程(常用册)”计价定额综合单价工程造价计算程序表序号费用项目计算方法一分部分项工程量清单项目费∑[分部分项工程量×综合单价(不含进项税)]其中1.定额人工费2.定额机械费(不含进项税)二措施项目清单费(一)+(二)(一)施工技术措施项目清单费∑[(施工技术措施项目清单×综合单价(不含进项税)]其中3.定额人工费4.定额机械费(不含进项税)(二)安全文明施工费(不含进项税)∑(1+2+3+4)×费率三其他项目清单费(不含进项税)按清单计价要求计算四规费(1+3)×规定的相应费率五价差(一)+(二)(一)材料价差(不含进项税)∑(材料用量×材料单价价差)(二)机械价差(不含进项税)∑(机械台班用量×机械台班单价价差)六税前工程造价一+二+三+四+五七税金六×11%八工程总造价六+七1.建筑工程综合费构成及费率建筑工程综合费构成及费率项目名称计算基数费率(%)施工组织措施费1.夜间施工费定额人工费 +定额机械费0.069 2.二次搬运费0.873 3.已完工程及设备保护费0.017 4.冬雨季施工增加费 1.655 5.工程定位复测、工程点交、场地清理费 2.504 6.生产工具用具使用费 2.037 7.扬尘防治增加费 1.96企业管理费20.572 利润14.888 综合费44.5752.装饰装修工程综合费构成及费率装饰装修工程综合费构成及费率项目名称计算基数费率(%)施工组织措施费1.夜间施工费定额人工费+定额机械费0.042 2.二次搬运费 1.686 3.已完工程及设备保护费0.467 4.冬雨季施工增加费 1.205 5.工程定位复测、工程点交、场地清理费 1.68 6.生产工具用具使用费 2.1057.扬尘防治增加费0.96 企业管理费22.431 利润15.651综合费46.2273.安装工程(常用册)综合费构成及费率安装工程(常用册)综合费构成及费率项目名称计算基数费率(%)施工组织措施费1.夜间施工费定额人工费+定额机械费0.042 2.二次搬运费0.809 3.已完工程及设备保护费0.127 4.冬雨季施工增加费 1.171 5.工程定位复测、工程点交、场地清理费0.526 6.生产工具用具使用费 1.146企业管理费25.092 利润14.565 综合费43.4784.安全文明施工费及费率安全文明施工费及费率专业工程计算基数费率(%)建筑工程定额人工费+定额机械费12.170装饰装修工程11.286 安装(常用册)工程8.5225.规费及费率规费构成及费率项目名称计算基数费率(%)社会保险费 1.养老保险费定额人工费222.失业保险费 33.医疗保险费10 住房公积金12 工伤保险费0.8四、2012《安徽省抗震加固工程计价定额》1.工程造计计算程序表序号费用项目计算方法一分部分项工程费∑(分部分项工程量×定额基价)其中1、定额人工费2、定额材料费(不含进项税)3、定额机械费(不含进项税)二综合费(不含进项税)1×相应费率三价差(一)+(二)(一)材料价差(不含进项税)∑(材料用量×材料单价价差)(二)机械价差(不含进项税)∑(机械台班用量×机械台班单价价差)四税前工程造价一+二+三六工程总造价四+五项目名称计算基础费率(%)施工组织措施费1.夜间施工费定额人工费0.0512.二次搬运费0.6473.已完工程及设备保护费0.0134.冬雨季施工增加费 1.2465.工程定位复测、工程点交、场地清理费 1.8856.生产工具用具使用费 1.533安全文明施工费9.363规费1.养老保险费20.0002.失业保险费 2.0003.医疗保险费8.0004.生育保险费0.8005.工伤保险费 1.0006.住房公积金 5.0007.扬尘防治增加费 2.433 企业管理费14.657 利润8.684 综合费78.7722.综合费构成及费率表五、2010《安徽省城市轨道交通工程计价定额综合单价》1.工程量清单计价(1)工程造价计算程序表(2)工程综合费构成及费率项 目 名 称计算基数 费率(%)上册下册土石方施工组织措施费1.夜间施工费 定额人工费 + 定额0.18 0.09 0.14 2.二次搬运费0.730.810.60序号 费用项目计算方法一分部分项工程量清单项目费 ∑[分部分项工程量×综合单价(不含进项税)]其 中1.定额人工费2.定额机械费(不含进项税)二 措施项目清单费(一)+(二)(一)施工技术措施项目清单费 ∑[(施工技术措施项目清单×综合单价(不含进项税)]其 中3.定额人工费4.定额机械费(不含进项税)(二)安全文明施工费(不含进项税) ∑(1+2+3+4)×费率 三 其他项目清单费(不含进项税) 按清单计价要求计算 四 规费 (1+3)×规定的相应费率五 价差(一)+(二)(一)材料价差(不含进项税) ∑(材料用量×材料单价价差) (二)机械价差(不含进项税) ∑(机械台班用量×机械台班单价价差)六 税前工程造价 一+二+三+四+五七 税金 六×11% 八工程总造价六+七3.已完工程及设备保护费机械费0.04 0.13 0.044.冬雨季施工增加费 1.91 1.32 1.585.工程定位复测、工程点交、场地清理费0.89 0.60 0.746.生产工具用具使用费 1.15 1.28 0.957.扬尘防治增加费 2.00 - 2.00 企业管理费23.63 30.91 4.96 利润18.25 20.15 4.35 综合费48.78 55.29 15.36(3)安全文明施工费项目名称计算基数费率(%)上册上册土石方环境保护费定额人工费+ 定额机械费0.99 0.90 0.39文明施工费 4.44 4.18 1.77 安全措施费 3.16 3.58 1.26 临时设施费 5.52 6.97 2.21 (4)规费项目名称计算基数费率(%)社会保险费1.养老保险费定额人工费22.002.失业保险费3.003.医疗保险费10.00住房公积金12.00 工伤保险费0.802.定额计价(适用于城市轨道交通工程编制概算、预算)(1)工程造价计算程序表○1上册、土石方工程序号费用项目计算方法一工程直接费∑(分部分项工程量×定额基价)其中1.定额人工费2.定额材料费(不含进项税)3.定额机械费(不含进项税)二综合费(不含进项税)(1+2+3)×相应费率三价差(一)+(二)+(三)(一)人工价差∑(人工工日量×人工单价价差)(二)材料价差(不含进项税)∑(材料用量×材料单价价差)(三)机械价差(不含进项税)∑(机械台班用量×机械台班单价价差)四税前工程造价一+二+三五税金四×11%六工程总造价四+五○2下册序号费用项目计算方法一工程直接费∑(分部分项工程量×定额基价)其中1.定额人工费2.定额材料费(不含进项税)3.定额机械费(不含进项税)二综合费(不含进项税)1×相应费率三价差(一)+(二)+(三)(一)人工价差∑(人工工日量×人工单价价差)(二)材料价差(不含进项税)∑(材料用量×材料单价价差)(三)机械价差(不含进项税)∑(机械台班用量×机械台班单价价差)四税前工程造价一+二+三五税金四×11%六工程总造价四+五(2)定额费率费用名称计算基础费率(%)综合费上册定额人工费+定额材料费+定额机械费+±材料价差26.31下册定额人工费128.33土石方工程定额人工费+定额材料费+定额机械费+±材料价差17.85 税金税前工程造价11.00六、2011年《安徽省建设工程概算定额》建设工程费用(建筑安装工程费)有关费率标准费用名称计算基础费率(%)综合费建筑工程人工费+施工机械费83.465 安装工程80.680税金税前工程造价11.00。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号
项目名称
计算基数
费率(%)
一类
二类
三类
B2
企业管理费
B2-1
一般装饰工程
人工费+机械费
35.56~40.47
29.67~34.58
23.78~28.69
B2-2
住宅及其他建筑装饰工程
人工费+机械费
30.66~35.56
24.76~29.67
18.87~23.78
B2-3
专业幕墙工程
人工费+机械费
0.5~1.0
B4-4
工程排污费
按工程所在地环保部门规定计取
3.安装工程取费费率
(1)安装工程施工组织措施费费率
定额
编号
项目名称
计算基数
费率(%)
C1
施工组织措施费
C1-1
环境保护费
人工费+机械费
0.19~0.87
C1-2
文明施工费
人工费+机械费
1.46~4.08
C1-3
安全施工费
人工费+机械费
1.58~3.55
32.62~37.53
26.73~31.64
20.84~25.75
(3)装饰装修工程利润率
定额
编号
项目名称
计算基数
费率(%)
一类
二类
三类
B3
利润
B3-1
一般装饰工程
人工费+机械费
27.41~32.48
21.32~26.39
15.23~20.30
B3-2
住宅及其他建筑装饰工程
人工费+机械费
22.33~27.41
2.营改增后,各市建设工程造价管理机构应同时发布包含进项税和不包含进项税的材料价格信息,以满足营改增计价需要。
3.本实施意见执行中遇到问题请及时向安徽省建设工程造价管理总站反映。
附件:安徽省现行计价依据费用调整一览表
安徽省建设工程造价管理总站
2016年4月25日
抄报:安徽省住房城乡建设厅。
抄送:各有关建设、设计、施工、造价咨询单位。
其他材料
0.8547
(2)机械费
增值税下的定额机械台班单价=折旧费×调整系数+大修理费×调整系数+经常修理费×调整系数+安拆费及场外运输费×调整系数+人工费+燃料动力费(不含进项税)。
补充机械(仪器、仪表)台班单价=原定额台班单价×0.8952。
折旧费、大修理费、经常修理费、安拆费及场外运输费的调整系数见下表。
23.79~28.70
B1
施工组织措施费
B1-1
环境保护费
人工费+机械费
0.29~0.97
B1-2
文明施工费
B1-2.1
其
中
非市区工程
人工费+机械费
3.01~4.17
B1-2.2
市区工程
人工费+机械费
4.17~5.24
B1-3
安全施工费
人工费+机械费
2.46~4.93
B1-4
临时设施费
人工费+机械费
3.77~8.28
B-5
一类
二类
三类
A3
利润
A3-l
民用建筑工程
人工费+机械费
23.71~27.83
18.55~22.68
13.40~17.52
A3-2
工业建筑工程
人工费+机械费
20.61~23.71
16.49~19.58
12.37~15.46
A3-3
钢结构工程
人工费+机械费
14.43~16.49
11.34~13.40
8.25~10.31
-
8.25~13.40
-
(4)建筑工程规费费率
定额编号
项目名称
计算基数
费率(%)
A4
规费
A4-1
社会保障费
A4-1.1
养老保险费
分部分项项目清单人工费+施工技术措施项目清单人工费
20~35
A4-1.2
失业保险费
分部分项项目清单人工费+施工技术措施项目清单人工费
2~4
A4-1.3
医疗保险费
分部分项项目清单人工费+施工技术措施项目清单人工费
2010《安徽省城市轨道交通工程计价定额综合单价》;
2011《安徽省建设工程概算定额》(建筑、安装工程);
2011《安徽省建设工程概算费用定额》;
2012《安徽省抗震加固工程计价定额》。
二、计价依据调整办法
按照“价税分离”的原则调整建设工程造价的计价规则。
增值税下的工程造价=税前工程造价×(1+11%),其中11%为建筑业增值税税率,税前工程造价为直接工程费、措施费、企业管理费、规费、利润之和,各费用项目均以不包含增值税可抵扣进项税额的价格计算。
16.24~21.32
10.15~15.23
B3-3
专业幕墙工程
人工费+机械费
24.36~29.44
18.27~23.35
12.18~17.26
(4)装饰装修工程规费费率
定额编号
项目名称
计算基数
费率(%)
B4
规费
B4-1
社会保障费
B4-1.1
养老保险费
分部分项项目清单人工费+施工技术措施项目清单人工费
六
税前工程造价
一+二+三+四+五
七
税金
六×11%
八
工程总造价
六+七
1.建筑工程取费费率
(1)建筑工程施工组织措施费费率
定额编号
项目名称
计算基数
费率(%)
A1
施工组织措施费
A1-1
环境保护费
人工费+机械费
0.39~0.99
A1-2
文明施工费
A1-2.l
其
中
非市区工程
人工费+机械费
3.15~3.94
A1-2.2
机械台班费用
调整系数
折旧费
0.8547
大修理费
0.8983
经常修理费
0.8983
安拆费及场外运输费
0.9128
2.有关费用的调整。
增值税下,调整后的措施费、企业管理费、规费、利润取费费率见附件。
(1)企业管理费
增值税下,城市维护建设税、教育费附加、地方教育费附加和地方水利建设基金列入企业管理费中计算。
1.有关直接工程费的调整。
(1)材料费
增值税下的定额材料单价=原定额材料单价×调整系数。
定额材料调整系数见下表。
定额材料种类
调整系数
商品砼(仅限于以水泥为原料生产的水泥混凝土)、砂、土、石料、石灰、砖、瓦(不含粘土实心砖、瓦)
0.9709
自来水、树苗、花卉、草、藻类植物、林业产品、化肥、农药、农膜
0.8850
(2)安装工程企业管理费费率
定额
编号
项目名称
计算基数
费率(%)
一类
二类
三类
C2
企业管理费
C2-1
机械设备、热力设备、静置设备与工艺金属结构
人工费+机械费
30.67~35.58
24.77~29.68
18.88~23.79
C2-2
工业管道及水、暖、通风、消防管道
人工费+机械费
35.58~40.49
29.68~34.60
A3-4
构筑物及其他
人工费+机械费
18.55~21.65
14.43~17.52
10.31~13.40
A3-5
专业土石方工程
人工费+机械费
-
11.34~14.43
6.18~10.31
A3-6
专业打桩工程
人工费+机械费
13.40~16.49
9.28~12.37
5.15~8.25
A3-7
其他专业工程
人工费+机械费
其
中
3.定额人工费
4.定额机械费(不含进项税)
(二)施工组织措施项目清单费(不含进项税)
∑(1+2+3+4)×费率
三
其他项目清单费(不含进项税)
按清单计价要求计算
四
规费
(1+3)×规定的相应费率
五
价差
(一)+(二)
(一)材料价差(不含进项税)
∑(材料用量×材料单价价差)
(二)机械价差(不含进项税)
∑(机械台班用量×机械台班单价价差)
关于营业税改征增值税调整现行计价依据的实施意见
造价〔2016〕11号
各市造价(定额)站:
根据安徽省住房城乡建设厅《关于建筑业营业税改增值税调整我省现行计依据的通知》(建标〔2016〕67号)要求,为满足建筑业营改增后建设工程计价需要,结合我省计价依据的实际情况,制定本实施意见。
一、调整的计价依据范围
B1-8
巳完工程及设备保护费
人工费+机械费
0.30~1.00
B1-9
冬雨季施工增加费
人工费+机械费
1.30~2.20
B1-10
工程定位复测、工程点交、场地清理费
人工费+机械费
1.60~2.80
B1-11
生产工具用具使用费
人工费+机械费
1.90~3.60
B1-12
扬尘防治增加费
人工费+机械费
