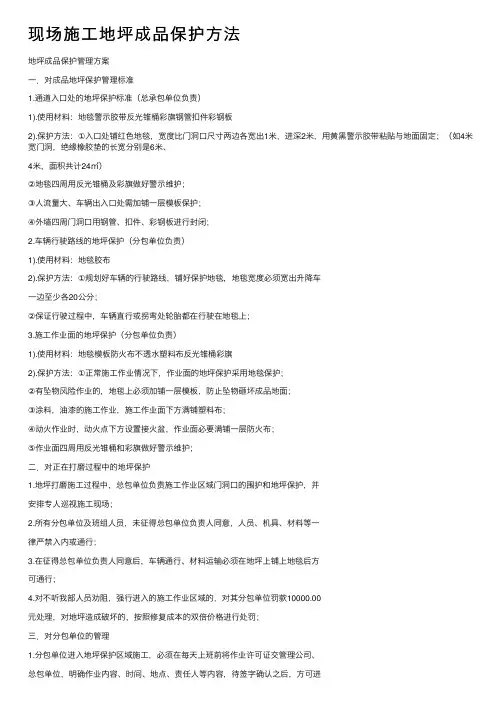

现场施⼯地坪成品保护⽅法地坪成品保护管理⽅案⼀.对成品地坪保护管理标准1.通道⼊⼝处的地坪保护标准(总承包单位负责)1).使⽤材料:地毯警⽰胶带反光锥桶彩旗钢管扣件彩钢板2).保护⽅法:①⼊⼝处铺红⾊地毯,宽度⽐门洞⼝尺⼨两边各宽出1⽶,进深2⽶,⽤黄⿊警⽰胶带粘贴与地⾯固定;(如4⽶宽门洞,绝缘橡胶垫的长宽分别是6⽶、4⽶,⾯积共计24㎡)②地毯四周⽤反光锥桶及彩旗做好警⽰维护;③⼈流量⼤、车辆出⼊⼝处需加铺⼀层模板保护;④外墙四周门洞⼝⽤钢管、扣件、彩钢板进⾏封闭;2.车辆⾏驶路线的地坪保护(分包单位负责)1).使⽤材料:地毯胶布2).保护⽅法:①规划好车辆的⾏驶路线,铺好保护地毯,地毯宽度必须宽出升降车⼀边⾄少各20公分;②保证⾏驶过程中,车辆直⾏或拐弯处轮胎都在⾏驶在地毯上;3.施⼯作业⾯的地坪保护(分包单位负责)1).使⽤材料:地毯模板防⽕布不透⽔塑料布反光锥桶彩旗2).保护⽅法:①正常施⼯作业情况下,作业⾯的地坪保护采⽤地毯保护;②有坠物风险作业的,地毯上必须加铺⼀层模板,防⽌坠物砸坏成品地⾯;③涂料,油漆的施⼯作业,施⼯作业⾯下⽅满铺塑料布;④动⽕作业时,动⽕点下⽅设置接⽕盆,作业⾯必要满铺⼀层防⽕布;⑤作业⾯四周⽤反光锥桶和彩旗做好警⽰维护;⼆.对正在打磨过程中的地坪保护1.地坪打磨施⼯过程中,总包单位负责施⼯作业区域门洞⼝的围护和地坪保护,并安排专⼈巡视施⼯现场;2.所有分包单位及班组⼈员,未征得总包单位负责⼈同意,⼈员、机具、材料等⼀律严禁⼊内或通⾏;3.在征得总包单位负责⼈同意后,车辆通⾏、材料运输必须在地坪上铺上地毯后⽅可通⾏;4.对不听我部⼈员劝阻,强⾏进⼊的施⼯作业区域的,对其分包单位罚款10000.00元处理,对地坪造成破坏的,按照修复成本的双倍价格进⾏处罚;三.对分包单位的管理1.分包单位进⼊地坪保护区域施⼯,必须在每天上班前将作业许可证交管理公司、总包单位,明确作业内容、时间、地点、责任⼈等内容,待签字确认之后,⽅可进⼊施⼯;2.各分包单位在各⾃施⼯区域外设置“施⼯作业公⽰牌”,标识牌标注好作业单位、作业内容、作业时间、责任⼈、联系⽅式等内容;3.作业区域范围内,必须做好警⽰标牌,并张贴⾄醒⽬位置;4.分包单位或班组进⼊成品地坪保护区域施⼯,必须安排专⼈负责施⼯作业的监护⼯作;5.因分包单位施⼯对地坪造成的破坏,责任由分包单位⾃⾏承担;6.因分包单位的管理不善或不作为,管理公司及总包单位有权利将相关单位或作业⼈员清出场外;7.任何施⼯单位未经C3及总包管理同时批准后擅⾃进⼊施⼯⼀律罚款10000.00元/次;四.对作业⼈员的管理1.所有分包单位及班组⼈员必须接受总包单位关于地坪保护的技术交底并签字;2.禁⽌作业⼈员在施⼯保护区域外⾏⾛;3.分包单位或班组在每天作业前,必须开施⼯作业许可证,在得到我部及管理公司的确认认可后,⽅可进⼊成品保护区域施⼯作业;4.施⼯作业⼈员在施⼯作业过程中,有违章作业的,导致地坪受损或施⼯⼈员未经批准后擅⾃进⼊管理区域⼀律罚款1000.00元/次。

土建工程成品保护制度和施工方案2

土建工程成品保护制度和施工方案2

土建工程成品保护制度和施工方案2地基处理是土建工程中至关重要的一环,铺设在基础床上的混凝土不仅需要得到有效保护,也需要达到一定的强度和稳定性。

因此,制定一套科学合理的成品保护制度和施工方案对土建工程的质量和进度具有重要意义。

成品保护制度1. 环境布置在施工过程中,首先要确保施工现场环境整洁、通风良好,避免高温、潮湿等不利因素的影响。

另外,要合理规划施工区域,确保成品不受外部临时施工设施的影响。

2. 成品保护对已经铺设好的地基混凝土进行保护工作十分关键。

应采取覆盖防护措施,例如使用防护膜或橡胶板保护混凝土表面,避免受到外部压力和污染。

同时,定期检查维护施工现场,确保成品保护工作得到有效执行。

3. 施工过程管理在施工过程中,应严格按照工艺要求执行施工方案,避免因施工不规范导致的成品损坏。

同时,要加强对施工人员的技术培训和安全教育,提高他们的专业素质和责任意识。

施工方案1. 确定施工工艺根据土建工程的具体情况,确定适合的施工工艺方案。

包括地基处理、混凝土铺设和保护措施等,确保施工过程顺利进行。

2. 严格监控施工过程在施工过程中,要加强对施工现场的监控和管理。

及时发现问题并采取有效措施处理,确保施工进度和质量符合要求。

3. 资源配置和协调合理配置施工资源,如人力、材料、机械等,确保施工过程顺利进行。

同时,加强与相关部门的协调沟通,形成有效的施工协作机制。

4. 完善质量验收在土建工程完成后,要进行全面的质量验收工作。

通过抽检和实测等方式,确保工程质量符合标准要求,为后续使用提供可靠保障。

结语土建工程成品保护制度和施工方案的制定和执行对工程质量和进度具有重要影响。

只有科学合理地制定成品保护制度,严格执行施工方案,才能确保土建工程的顺利进行并达到预期效果。

希望通过本文的介绍和总结能够为土建工程的相关人员提供一定的参考和帮助。

工程成品保护措施

工程成品保护措施

工程成品保护措施一、主体工程1.在存放吊运成型的钢筋过程中,应加以保护,防止变形,且堆放整齐,防止锈蚀和人为踩踏。

绑好的楼板钢筋,浇筑砼前用马凳支撑,砼不直接卸在平台模板上,而卸在预先搭好的脚手板上,用锹下料。

2.模板工程要严抓定位、定点作业关,并逐层调整检查,模板运送严禁从高空向下投掷。

不得碰撞、冲击组装好的模板。

3.土建施工人员在施工过程中对安装预留(埋)的管线、孔洞应加以保护,严禁人为地堵、埋等野蛮行为发生。

二、楼地面工程1、地面施工时,应避免损坏门框、墙面,防止压、砸已完成地坪及墙面,保护好水暖立管、电线盒等,施工时保护好地漏、出水口等部位的临时封堵口,以免灌入砂浆、石子造成堵塞。

要求养护的地面应保证有足够的养护期达到设计强度方可上人,禁止在已完成地面上拌和砂浆、揉制油灰、调制油漆,同时设置防护措施防止磨、砸造成地面花岗石裂缝、掉角等缺陷,对楼梯、门厅等部位花岗石应特别加以保护。

2、木地板作业应防止施工污水污染破坏,阳台门口处采取断水措施,严防雨水进入地板内,使地板因受潮和温差变化影响起拱或出现局部翘曲,木地板施工完毕后禁止人员进入,若有施工人员在其上施工必须在木地板上加铺一层纸板箱。

三、门窗工程1、门窗进场堆放应码放整齐,避免暴晒干裂或受潮损坏。

2.塑钢门窗收货时要逐樘进行验收,安装时用塑料胶带把框包好,在施工洞口处应加钉盖板保护,防止施工人员踩踏。

抹水泥砂浆时,应防止污染门窗表面,使塑钢筋表面氧化。

工程拆脚手架前,拆除胶带,四周打密封胶。

3.木门框、门套加钉木防护条,防止车辆等物碰坏门框。

楼梯扶手用旧布包裹,玻璃门窗上用红色纸带贴出明显标志。

4.严禁将门窗作为脚手架支点使用,防止脚手板磕碰损坏门窗及使之移位变形。

5.抹灰时,门窗表面不应污染,已安装门窗应采取必要的防风防雨措施,防止雨水浸湿木地板及内部装饰。

6.玻璃门安装后,在门框上用胶带纸予以封闭,在玻璃表面贴保护薄膜,并有醒目标记。

地坪工程成品保护方案

地坪工程成品保护方案

地坪工程成品保护方案一、背景介绍地坪工程是指在建筑完工后对地面进行铺设或翻新,以得到美观、耐用、易清洁的地面。

地坪工程的成品保护是保证地面质量和使用寿命的重要环节。

在地坪工程建设中,成品保护工作不仅关系到工程的美观程度,更直接影响地面使用寿命和维护成本。

因此,建立和执行一套合理可行的成品保护方案是地坪工程的关键环节之一。

二、成品保护的目标1. 保护地坪表面免受外部环境和操作活动的影响;2. 防止地坪表面发生刮擦、磨损、污染和腐蚀;3. 减少在使用和维护过程中产生的额外成本;4. 使地坪具备较高的装饰效果和使用寿命。

三、成品保护的原则1. 提前规划:成品保护工作应在地坪铺设前充分规划并制定详细的施工方案,明确成品保护的目标和措施。

2. 多层防护:根据不同地坪的材料和功能要求,采取多层次的保护措施,全面保障地坪的表面完整和耐用性。

3. 组织和监督:成品保护工作需要建立完善的组织机构和监督体系,确保实施过程得到有效的落实。

4. 现场管理:加强现场管理和施工过程监督,确保材料和设备的正确使用和按规定操作。

5. 积极合作:地坪施工单位、保护材料提供商和施工监理单位需要密切合作,形成良好的工作合力。

四、成品保护的措施1. 地坪材料选择:在地坪工程的材料选择阶段,应考虑地坪的功能和使用要求,选择具有良好耐磨、耐污性和装饰效果的地坪材料。

地坪材料的选择直接影响成品保护的难易程度和效果。

2. 施工过程保护:在地坪施工过程中,需要对地坪表面进行有效的保护。

这包括使用防护垫、覆盖薄膜或者搭建临时地板保护设施,避免在施工过程中产生刮擦、污染等情况。

3. 保护层涂装:对于需要进行表面涂装的地坪材料,可以在施工结束后加涂一层特殊保护涂料,以提高地坪的耐磨、抗污性能。

4. 地坪封闭固化:对于混凝土地坪或其他需要密实和固化的地坪材料,可以采用地坪封闭剂或固化剂进行处理,以增加地坪表面的密实度和硬度,减少对地坪的日常保护需求。

5. 定期维护:地坪成品保护不仅仅是施工过程中的一次性工作,更需要在日常使用和维护过程中加大保护和维护力度。

成品保护措施

成品保护措施

成品保护措施
1、采取硬地坪施工:施工现场全部硬化,满浇150厚C15素砼,这既方便了雨季施工,又防止了尘土、泥浆被带出场外,保护了周边环境。

2、密切注意天气变化,避免雨天浇砼,并要备足够数量的塑料薄膜,防止砼突遇大雨的冲袭。

3、雨季施工要随时测定砂、石含水率,及时调整砼配合比,保证砼坍落度、和易性,强度标号等级。

4、对水泥库,装饰材料等易吸湿受潮材料,设置行之有效的防水措施。

5、备足塑料薄膜、油布等防雨器具,做好刚施工的成品覆盖保护工作台。

6、机电设备加设防雨罩,做好接地保护,以防设备损坏,漏电伤人。

7、大风天气:要做好大型高耸物体(如塔吊、施工电梯等)的防风加固措施,风力达到或超过六级时,塔吊禁区止施工。

8、砌砖遇雨水湿度过大,不得砌筑,雨天搅拌砂浆,应严格注意加水量的控制,并可采用在适当延长搅拌时间的基础上,将砂浆拌干硬一些,减少稠度。

9、雨季施工应随时做好防雨复盖工作,以免表面遭雨水淋后,影响工程质量。

10、材料及机具准备:提前准备好雨布、水泵、雨靴等防雨材
料。

11、所有机械棚要搭设严密,防止漏雨,机电设备采取防雨防淹措施,安装接地装置,机动电闸箱的漏电保护装置要可靠。

12、工地成立雨施领导小组,定期或不定期对各项工作进行检查落实,发现问题及时解决。

13、塔吊作好避雷接地。

14、下雨时砌筑砂浆应减小稠度,并加以覆盖。

下雨前新砌的砌体和新筑混凝土均应覆盖,以防雨冲。

受雨冲刷过的新砌砌体应翻砌最上面两皮砖。

大雨时停止浇筑混凝土及砌砖。

室外工程成品保护的方案

室外工程成品保护的方案

室外工程成品保护的方案1.引言室外工程成品保护是指在施工过程中,对已完成的工程成品进行有效保护,防止因外部环境因素对工程成品造成损坏,确保工程质量和工期目标。

室外工程成品保护工作对建筑、道路、桥梁、水利等各个领域的工程都非常重要。

下面将针对不同类型的室外工程成品,提出相应的保护方案。

2.建筑工程成品保护在建筑工程中,已完成的墙体、地面、屋顶等成品需要得到有效的保护,以免在后续施工过程中受到损坏。

因此,建筑工程成品保护需要采取以下措施:a.利用遮阳篷和挡墙,防止太阳直射和雨水浸泡对建筑物外墙、屋顶等造成损害。

b.在建筑外墙铺设防护膜,起到保护墙体面层的作用。

c.对地面进行围挡保护,防止施工人员踩踏和机具碾压造成的损坏。

d.及时清除建筑工地上的垃圾和杂物,以免对建筑成品造成污染和损害。

3.道路工程成品保护道路工程成品保护是指在道路建设中,对已完成的路基、路面等工程成品进行有效保护,保持其完好无损。

道路工程成品保护需要采取如下措施:a.在道路旁边设置护栏和标志牌,防止车辆和行人进入施工区域。

b.对路基进行铺设草编垫和覆盖防护膜,防止雨水侵蚀和土壤流失。

c.在路面上进行铺设防护网,防止施工人员和机具损坏路面。

d.对已完成的路面进行定期清洁和维护,确保路面平整和无损。

4.桥梁工程成品保护桥梁工程成品保护是指在桥梁建设中,对已完成的桥墩、桥面、桥梁结构等工程成品进行有效保护,保持其结构完好。

桥梁工程成品保护需要采取如下措施:a.在桥梁周围设置护栏和标志牌,防止非施工人员进入施工区域。

b.对桥梁结构进行覆盖防护膜,防止雨水侵蚀和氧化。

c.对桥梁桥面进行铺设防护网,防止施工人员和机具损坏桥面。

d.定期检查和维护桥梁结构,确保其完好无损。

5.水利工程成品保护水利工程成品保护是指在水库、渠道、水泵站等水利工程建设中,对已完成的水利设施进行有效保护,以保持其正常功能。

水利工程成品保护需要采取如下措施:a.在水利工程周围设置护栏和标志牌,防止非施工人员进入施工区域。

成品保护措施

成品保护措施

成品保护措施合理地安排施工顺序,按正确的施工流程组织施工,即从合理的施工程序、客观上起到成品保护作用,是进行成品保护的有效途径之一。

对成品直接进行保护,是比较有效的成品保护措施,主要有护、包、盖、封等四种措施。

护就是提前保护,以防止成品可能发生的损伤和污染。

包就是进行包裹,以防止成品被损伤或污染。

盖就是表面覆盖,以防止堵塞、损伤,封就是局部封闭。

建立成品保护工作的组织项目经理为成品保护领导小组的总负责人。

现场生产经理、机电安装经理牵头组织,并对成品保护工作负全面责任。

工程管理部、机电管理部经理和各责任工程师负责具体方案实施。

商务经理负责制定成品保护资金计划,并监督其落实。

各专业承包商主要领导负责自身施工范围内的作业面的成品保护。

项目经理部制定具体的成品保护重点内容和实施计划。

项目经理部分阶段制定成品保护措施和实施细则。

项目经理部制定成品保护的检查制度、交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。

一、成品保护措施(一)成品保护制度1、如果成品损坏后,找不到责任者,那么成品保护就不可能真正搞好。

为了切实搞好成品保护,应逐步制定相应的制度予以保证。

为此,应根据施工实际,制定成品保护责任制,明确各类人员在成品保护方面的责任。

2、分清上道工序与下道工序在成品保护方面的责任。

在上下两道工序交接时,应同时检查成品情况,已经损坏的成品由上道工序的班组负责,检查后损坏的成品由下道工序的班组负责。

交接检查由工长组织,上下工序的班组长参加。

如不组织交接检查,出现的成品损坏由工长负责,如有一方班组长不参加交接检,出现成品损坏由该班组长负责。

3、分清交叉作业中成品保护的责任。

一般情况下,成品损坏应由损坏者负责,责任应尽量落实到人,如落实不到个人就落实到班组。

在交叉作业中责任实难辨明时,则应由平时使用、保管的人或班组负责。

4、如双方争执不下或情节严重,应由工长或施工队长负责仲裁。

(二)成品保护责任为了切实搞好成品保护,应随着工程的进展逐步确定相应的保护责任。

成品保护方案

成品保护方案

成品保护方案编制人:审核人:目录一、编制目的 (1)二、编制依据 (2)三、工程概述 (3)1、工程位置 (3)2、建设标准及规模 (3)3、工程地质 (3)四、一般保护措施 (4)1、成品保护管理工作的主要内容 (5)2、成品保护责任及管理措施 (5)五、主要分项成品保护 (5)1、施工场区 (5)2、原材料 (5)3、土方工程 (6)4、钢筋工程 (7)5、管桩工程 (7)6、模板工程 (8)7、混凝土工程 (8)8、模袋混凝土工程 (9)一、编制目的成品保护一般是指在施工过程中,有些分项工程已经完成,而其他一些分项工程尚在施工;或者是其分项工程施工过程中,某些检验批已完成,而其他部位正在施工;在这种情况下,项目必须负责对已完成部分采取妥善措施予以保护,以免因成品缺乏保护或保护不善而造成操作损坏或污染,影响工程质量,特编制本方案对施工过程中对成品保护落实到实处。

二、编制依据为有效地防止施工过程成品因保护失控,可能造成的质量问题和质量缺陷,最大限度地避免返工和修补损失,同时也为保证工程在交付前得到有效的保护,确保交付给业主优良的满意的产品,结合本段实际情况,现拟定以下成品保护方案。

1、《建筑地基基础工程施工质量验收规范》(GB50202-2002);2、《建筑地基基础工程工程施工规范》(GB 5104-2015);3、《水运工程质量检验标准》(JTS 257-2008);4、《水运工程测量规范》(JTS 131-2012);5、《水运工程混凝土质量控制标准》(JTS 202-2-2011);6、《水运工程混凝土施工规范》(JTS 202-2011);7、《建筑施工计算手册》;8、《建筑施工模板安全技术规范》(JGJ 162-2008);9、《江苏省航道工程施工标准化指南—航道工程》;10、《航道整治工程施工规范(附条文说明)》(JTS224-2016)。

三、工程概述1、工程位置地处洪蓝镇西南部(4.9km)、石湫镇东部(12.2km),路线全长 5.458km,从25K+006至30K+564。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地坪成品保护管理方案
一.对成品地坪保护管理标准
1.通道入口处的地坪保护标准(总承包单位负责)
1).使用材料:地毯警示胶带反光锥桶彩旗钢管扣件彩钢板
2).保护方法:①入口处铺红色地毯,宽度比门洞口尺寸两边各宽出1米,进深2米,用黄黑警示胶带粘贴与地面固定;(如4米宽门洞,绝缘橡胶垫的长宽分别是6米、
4米,面积共计24㎡)
②地毯四周用反光锥桶及彩旗做好警示维护;
③人流量大、车辆出入口处需加铺一层模板保护;
④外墙四周门洞口用钢管、扣件、彩钢板进行封闭;
2.车辆行驶路线的地坪保护(分包单位负责)
1).使用材料:地毯胶布
2).保护方法:①规划好车辆的行驶路线,铺好保护地毯,地毯宽度必须宽出升降车
一边至少各20公分;
②保证行驶过程中,车辆直行或拐弯处轮胎都在行驶在地毯上;
3.施工作业面的地坪保护(分包单位负责)
1).使用材料:地毯模板防火布不透水塑料布反光锥桶彩旗
2).保护方法:①正常施工作业情况下,作业面的地坪保护采用地毯保护;
②有坠物风险作业的,地毯上必须加铺一层模板,防止坠物砸坏成品地面;
③涂料,油漆的施工作业,施工作业面下方满铺塑料布;
④动火作业时,动火点下方设置接火盆,作业面必要满铺一层防火布;
⑤作业面四周用反光锥桶和彩旗做好警示维护;
二.对正在打磨过程中的地坪保护
1.地坪打磨施工过程中,总包单位负责施工作业区域门洞口的围护和地坪保护,并
安排专人巡视施工现场;
2.所有分包单位及班组人员,未征得总包单位负责人同意,人员、机具、材料等一
律严禁入内或通行;
3.在征得总包单位负责人同意后,车辆通行、材料运输必须在地坪上铺上地毯后方
可通行;
4.对不听我部人员劝阻,强行进入的施工作业区域的,对其分包单位罚款10000.00
元处理,对地坪造成破坏的,按照修复成本的双倍价格进行处罚;
三.对分包单位的管理
1.分包单位进入地坪保护区域施工,必须在每天上班前将作业许可证交管理公司、
总包单位,明确作业内容、时间、地点、责任人等内容,待签字确认之后,方可进
入施工;
2.各分包单位在各自施工区域外设置“施工作业公示牌”,标识牌标注好作业单位、
作业内容、作业时间、责任人、联系方式等内容;
3.作业区域范围内,必须做好警示标牌,并张贴至醒目位置;
4.分包单位或班组进入成品地坪保护区域施工,必须安排专人负责施工作业的监护
工作;
5.因分包单位施工对地坪造成的破坏,责任由分包单位自行承担;
6.因分包单位的管理不善或不作为,管理公司及总包单位有权利将相关单位或作业
人员清出场外;
7.任何施工单位未经C3及总包管理同时批准后擅自进入施工一律罚款10000.00元/
次;
四.对作业人员的管理
1.所有分包单位及班组人员必须接受总包单位关于地坪保护的技术交底并签字;
2.禁止作业人员在施工保护区域外行走;
3.分包单位或班组在每天作业前,必须开施工作业许可证,在得到我部及管理公司
的确认认可后,方可进入成品保护区域施工作业;
4.施工作业人员在施工作业过程中,有违章作业的,导致地坪受损或施工人员未经
批准后擅自进入管理区域一律罚款1000.00元/次。

三.对材料管理
1.对运进现场的材料,不可直接堆放于地坪上,地坪上必须用地毯保护;
2.容易对地坪造成破坏的材料,地面上必须加铺一层模板作为保护;
3.所有分包单位及班组运进现场的材料必须在当天使用完毕,每天班后必须做到工
完场清;
四.许可制度
1.对进入施工现场的升降车,小推车等车辆,必须每天班前检查轮胎有无异物;
2.对于强酸、强碱等材料施工时,必须做好针对性保护措施;
3.分包单位动火作业时,除对地坪做好保护外,还应配备灭火器及监护人员;
4.活动脚手架,必须使用橡胶、塑料轮或者用棉布包裹好,严禁直接放置在成品地
面上;
5.严禁作业人员拖拽、抛掷工具及物料;
6.分包单位及班组,每天下班前必须将自己的施工作业面清扫干净,垃圾杂物等带
离施工现场;
五.材料计划
1.地毯(1米宽):160米
2.模板(1.22米*2.44米):80张
3.警示胶带:400米
4.反光锥桶:100个
5.彩旗:500米
6.钢管:1米126根;2米36根;3米16根;4米16根;5米12根
7.扣件:180只
8.彩钢板(1米宽):50米
9.警示、提示标牌:100张
10.其他材料
六.人员配备
1.安排专人对施工现场的成品保护工作进行巡视;
2.地坪打磨完成进入成品保护的过程,总包单位负责管理地坪的成品保护,安排两
人专门负责地坪的日常清扫、保洁,及出入口处围挡的日常维护。
