高速铁路路基工程施工工艺

合集下载

高速铁路无砟轨道路基封闭层施工工法

高速铁路无砟轨道路基封闭层施工工法

高速铁路无砟轨道路基封闭层施工工法高速铁路无砟轨道路基封闭层施工工法一、前言高速铁路的发展对基础设施建设提出了更高的要求,其中无砟轨道路基封闭层施工工法作为一种创新技术正在得到广泛应用。

本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。

二、工法特点高速铁路无砟轨道路基封闭层施工工法的主要特点是:1. 与传统的石子碎石轨床相比,无砟轨道路基封闭层能够提供更稳定、更平顺的铁路运行条件;2. 技术成熟、应用广泛,已在多个高速铁路项目中成功施工;3. 对环境友好,能够减少噪音和振动,提高铁路运行的舒适性;4. 具有较长的使用寿命,减少了后期维护和修复的成本。

三、适应范围该工法适用于高速铁路的新建和改建工程,能够满足设计要求,并适应各种地质和气候条件。

四、工艺原理高速铁路无砟轨道路基封闭层施工工法的工艺原理是通过采取一系列的技术措施,保证路基的稳定性和平顺性,为后续的轨道安装提供良好的基础。

具体措施包括:1. 路基平整:去除路基上的杂物和不平整面,确保路基的均匀性和平整度;2. 封闭层材料的选择:选择寿命长、质量好的材料作为封闭层的填料,确保路基的稳定性和耐久性;3. 施工工艺的选择:根据实际工程要求选择合适的施工工艺,如喷射法、涂抹法等;4. 施工工艺的优化:通过优化施工工艺,提高施工效率和质量,减少人工成本和时间成本。

五、施工工艺高速铁路无砟轨道路基封闭层施工工法包括以下几个施工阶段:1. 路基准备:清理路基上的杂物,平整路基表面;2. 封闭层材料运输:将封闭层材料运输到施工现场,保证施工的顺利进行;3. 施工工艺选择:根据实际情况选择合适的施工工艺,如涂抹法、喷射法等;4. 施工工艺实施:根据选定的施工工艺进行具体的施工操作,包括材料的铺设、压实等;5. 质量检查:对施工工艺进行质量检查,包括封闭层厚度、均匀性等方面的检查;6. 完工验收:完成施工任务后,进行工程的验收。

高速铁路路基工程岩溶地基处理施工工艺

高速铁路路基工程岩溶地基处理施工工艺
关键词 : 溶地基 , 岩 高速 铁 路 , 孔 注 浆 工 艺 , 固 效 果 钻 加
中 图 பைடு நூலகம் 类 号 : 2 3 1 U 1 .4
文 献 标 识 码 : A
岩溶注浆地 基加 固原理 是利用 注浆 泵将 注浆 液从 注浆孔 注 放 孔 完成 后 按施 工 工 艺 流 程 进 行 施 工 。
岩层不小 于 7 0m。当遇见溶 洞时 , . 至溶 洞底 以下不小 于 10 m。 .
路 堤 地 段 注浆 孔 布 置采 用梅 花 形 布 置 ( 图 1 , 堑 地 段 采 用 正 见 )路 方 形 布置 ( 图 2 , 间 距 5 0m。 路 堤 加 固 范 围至 路 堤 坡 脚 外 见 )孔 . 5 0m, 堑 地 段 加 固 范 围 至 侧 沟 平 台 外 边 缘 。 . 路
第3 7卷 第 6期 20 11年 2月
山 西 建 筑
SHANXI ARCHI TECTURE
Vo . 7 No 6 13 .
F b 2 1 e. 01
・1 21 ・
文 章 编 号 :0 9 6 2 (0 1 0 — 1 10 10 - 8 5 2 1 )6 0 2 —2
处, 应灌注粉煤灰或 中粗 砂对溶蚀 腔体 进行 充填 , 再灌 注水 泥浆 液 。双液浆 以水泥 和水玻璃 为主体 , 适宜调配而成。 2 13 .. 设备及施工人员培训准备 开始施工前 , 对作业人员进行操作 、 技术培 训 , 行必要 的分 进
工 , 任 明 确 ; 所 有 设 备 进 行 全 面检 修 , 保 证 能 够 正 常 运 转 。 责 对 以
Ap i a i n o m pa tr li g t c no o y i h o t g o d t e t e f h g wa pl to f i c c o ln e h l g n t e s f r un r a m nto i h y

高速铁路无砟轨道路基封闭层施工工法(2)

高速铁路无砟轨道路基封闭层施工工法(2)

高速铁路无砟轨道路基封闭层施工工法高速铁路无砟轨道路基封闭层施工工法一、前言高速铁路无砟轨道路基是高速铁路建设中的重要组成部分,其性能直接影响着铁路线路的安全、平稳和舒适运行。

其中,封闭层施工工法作为高速铁路无砟轨道路基中的一种重要施工技术,其优势在于能够有效提高路基的稳定性和承载力,具有广泛的应用前景。

二、工法特点无砟轨道路基封闭层施工工法相比传统的路基工程有以下几个显著特点:1. 高强度:封闭层采用高强度材料,能够有效地提高路基的承载力,保证轨道的稳定性和安全性。

2. 高耐久性:封闭层材料具有较好的抗老化和耐久性能,能够有效抵抗外界环境的影响,延长路基的使用寿命。

3. 快速施工:相比传统路基工程,无砟轨道路基封闭层施工工法施工周期短,能够快速投入使用,提高工程进度。

4. 环保节能:封闭层采用环保材料,对环境无污染,符合可持续发展的要求。

三、适应范围无砟轨道路基封闭层施工工法适用于各种土地条件下的高速铁路建设,特别是在土壤条件较差、平整度要求较高的区域具有更好的适应性。

四、工艺原理无砟轨道路基封闭层施工工法的基本原理是通过在原有路基上铺设一层高强度、高耐久性的封闭层材料,增加路基承载力,提高轨道的平稳性和安全性。

这种工法通过合理的材料选择、施工工艺和质量控制,能够确保施工的稳定性和质量达到设计要求。

五、施工工艺无砟轨道路基封闭层施工工法包括以下几个施工阶段:1. 路基准备:清理路基、修正地形和地貌,确保路基平整度满足施工要求。

2. 材料选择:选择适宜的封闭层材料,同时对其进行质量检测和合理的配比。

3. 施工工艺:采用机械设备将封闭层材料均匀地铺设在路基上,并通过辊压和振动等技术手段加固。

4. 质量控制:对施工过程中材料的质量进行监控,保证施工质量。

5. 验收和修复:对施工完成的封闭层进行验收,有问题的进行修复。

六、劳动组织无砟轨道路基封闭层施工工法的劳动组织包括施工队伍的组建、人员的培训和分工、施工进度的安排等,确保施工过程的协调和顺利进行。

高速铁路路基施工技术要点

高速铁路路基施工技术要点

高速铁路路基施工技术要点摘要:高速铁路的建设是国家重大基础设施的建设工程之一,其中路基施工是完成高速铁路建设的重要环节。

本文从高速铁路路基施工的基本原理、工艺流程、关键技术和质量要求等方面进行阐述,以期为高速铁路路基施工提供一些参考。

关键词:高速铁路;路基施工;基本原理;工艺流程;关键技术;质量要求一、概述随着经济和交通的发展,高速铁路的建设已成为国家重大基础设施的建设工程之一。

高速铁路具有运行速度快、运输能力大、效率高等优点,对于促进国家经济发展、优化交通结构、提升国际竞争力具有重要意义。

高速铁路的运营需要维护一组良好的高速铁路路基,确保其稳定和安全运营。

高速铁路路基是铁路线路中的重要组成部分,其施工质量直接影响整条高速铁路的安全和舒适性。

高速铁路路基施工是高速铁路建设中的重要环节,其施工要求高标准、高精度、高质量。

本文从高速铁路路基施工的基本原理、工艺流程、关键技术和质量要求等方面进行了阐述。

二、高速铁路路基施工的基本原理高速铁路路基施工的基本原理是在保证铁路线路稳定性和安全性的前提下,按照设计要求,完成路基施工的各项任务,使路基具有承载能力、稳定性、耐久性等必要性能。

在施工过程中应按照规范进行施工,合理利用材料和资源,采用先进的施工方法和技术手段,确保施工进度和质量。

路基施工过程中应严格控制施工质量,保证施工的安全和可靠性。

三、高速铁路路基施工的工艺流程高速铁路路基施工的工艺流程包括勘测设计、路基开挖、路基填筑、路基加固等环节。

3.1 勘测设计勘测设计阶段是高速铁路路基施工的基础工作,为保证施工过程中的高质量完成,必须制定详细而准确的施工设计,确保路基的高标准施工。

勘测设计环节包括路线勘测、工程设计和施工图纸等。

在勘测设计过程中,应根据地形、地貌、地质地貌等条件,进行细致地勘测,确保勘测结果准确。

根据勘测结果,进行工程设计,制定施工方案,在施工图纸中明确定义路基高程、长度、宽度等要素,确保施工的准确性和规模。

铁路工程施工资料-高速铁路路基填筑试验段施工方案

铁路工程施工资料-高速铁路路基填筑试验段施工方案

铁路工程施工资料-高速铁路路基填筑试验段施工方案
项目概述
本项目是为了研究高速铁路路基填筑试验段的施工方案。

高速铁路的建设对于我国经济社会发展有着重要意义,而路基填土施工是其中至关重要的环节之一。

本项目旨在通过试验段的施工,验证施工方案的可行性,并为未来高速铁路的规划和建设提供参考。

工程背景
高速铁路是现代交通运输的重要组成部分,而路基填土施工是高速铁路建设中必不可少的工作内容。

在实际工程中,路基填土施工的质量直接关系到高速铁路的运行安全和稳定性。

因此,制定科学合理的施工方案对于保证路基填土施工质量至关重要。

施工方案
1.物料准备
–根据设计要求,筛选符合要求的填土物料。

–对填土物料进行检测和试验,确保其满足施工要求。

2.施工前工作
–清理施工现场,确保施工环境整洁。

–制定详细的施工计划和施工方案。

3.施工过程
–按照工程设计要求,对填土进行分层填筑,每层填土高度不超过规定的厚度。

–采取适当的压实措施,保证填土的密实度和稳定性。

4.验收与保养
–完成填土后,进行验收工作,检查填土的密实度、平整度等指标是否符合设计要求。

–在施工结束后进行保养工作,包括对填土进行养护和加固等工作。

结语
通过铁路工程施工资料中高速铁路路基填筑试验段的施工方案,可以有效地保证高速铁路路基填土施工质量,为高速铁路的建设提供可靠的技术保障。

同时,本施工方案也为未来高速铁路建设提供了宝贵的经验和参考。

以上为高速铁路路基填筑试验段施工方案的详细内容,希望能够对相关工程从业人员提供帮助和参考。

高速铁路路基施工方案.

高速铁路路基施工方案.

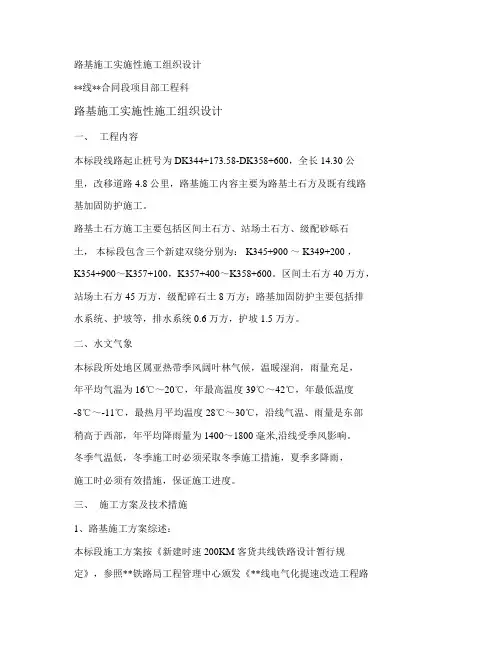

路基施工实施性施工组织设计**线**合同段项目部工程科路基施工实施性施工组织设计一、工程内容本标段线路起止桩号为DK344+173.58-DK358+600,全长14.30 公里,改移道路4.8 公里,路基施工内容主要为路基土石方及既有线路基加固防护施工。

路基土石方施工主要包括区间土石方、站场土石方、级配砂砾石土,本标段包含三个新建双绕分别为: K345+900 ~ K349+200 ,K354+900~K357+100,K357+400~K358+600。

区间土石方40 万方,站场土石方45 万方,级配碎石土8 万方;路基加固防护主要包括排水系统、护坡等,排水系统0.6 万方,护坡1.5 万方。

二、水文气象本标段所处地区属亚热带季风阔叶林气候,温暖湿润,雨量充足,年平均气温为16℃~20℃,年最高温度39℃~42℃,年最低温度-8℃~-11℃,最热月平均温度28℃~30℃,沿线气温、雨量是东部稍高于西部,年平均降雨量为1400~1800 毫米,沿线受季风影响。

冬季气温低,冬季施工时必须采取冬季施工措施,夏季多降雨,施工时必须有效措施,保证施工进度。

三、施工方案及技术措施1、路基施工方案综述:本标段施工方案按《新建时速200KM 客货共线铁路设计暂行规定》,参照**铁路局工程管理中心颁发《**线电气化提速改造工程路基施工实施细则》进行编制,采用如下技术方案:填料:本标段基床表层采用级配砂砾土,基床底层填料为C 类改良土。

基床以下路堤填料为C 类土(含细粒土、粉砂、软块石时需改良)。

试验标准:采用重型击实标准,操作规程执行TBJ102-96《铁路工程土工试验方法》,土样发生变化时须做击实试验,土样没有发生变化,填筑体积达到5000m3时另做击实试验。

监理工程师在场监督击实试验的试验过程,击实曲线并报监理工程师确认,经签字同意后方可实施,如土质变化,最大干密度(γdmax)通过试验进行调整,通过监理工程师批准后可使用,经试验确定的γdmax 不得随意改变。

高速铁路路基施工方案

高速铁路路基施工方案

高速铁路路基施工方案
《高速铁路路基施工方案》
随着我国经济的快速发展,高速铁路建设成为了国家重点工程之一。

而高速铁路的路基施工是整个铁路建设中至关重要的一环,它直接关系到铁路线路的安全性和稳定性。

因此,制定科学合理的高速铁路路基施工方案至关重要。

首先,进行细致的勘察和设计是高速铁路路基施工方案的第一步。

在选择路线和确定路基类型时,需充分考虑地质情况、水文条件、土壤性质等因素,制定合理的勘察设计方案。

只有在了解了地质和气候等因素的基础上,才能确定最适合的路基施工方案。

其次,科学的施工工艺也是高速铁路路基施工方案的核心。

在选定路基方案后,施工人员需要根据实际情况,制定详细的工艺流程和施工步骤。

例如,对于填方工程,需要采用科学的土方开挖和压实方法,确保路基的稳定性和承载能力。

同时,施工人员还需要严格控制施工质量,保证路基施工的质量和安全。

最后,对于高速铁路路基施工方案来说,保障施工安全和环保也是至关重要的。

在施工过程中,要严格执行国家安全和环保法规,采用科学的施工方法和施工设备,确保施工人员的安全,同时减少对周围环境的影响。

综上所述,高速铁路路基施工方案是一个复杂的系统工程,需要充分考虑地质条件、施工工艺和施工安全等因素。

只有科学
合理地制定施工方案,才能保证高速铁路的路基施工质量和安全性。

高速铁路路基施工基本工艺流程

高速铁路路基施工基本工艺流程

高速铁路路基施工基本工艺流程一、前期准备工作1. 现场勘测:确定铁路线路走向、地形、地质等情况,为后期施工提供基础数据。

2. 地质勘察:详细了解工程区域的地质情况,确定地质构造、岩性分布和地下水情况,为路基设计提供依据。

3. 地质灾害评价:针对工程区域的地质灾害情况进行评价,制定相应的防治措施。

二、路基设计1. 路基参数确定:根据勘测和地质资料,确定路基的宽度、坡度、填筑高度等基本参数。

2. 路基横断面设计:根据设计要求和地形地貌特点,绘制路基的横断面图纸。

3. 复杂地质条件下的路基设计:针对特殊地质情况,如软基、高边坡等,进行专门的路基设计。

三、路基施工准备1. 施工组织设计:制定路基施工的总体施工方案和施工组织设计。

2. 施工图纸编制:根据设计要求,编制路基施工的详细图纸。

3. 施工设备准备:确定路基施工所需要的各类设备和机械,包括推土机、压路机、挖掘机等。

四、路基土石方施工1. 土方开挖:根据横断面设计要求,进行路基土方的开挖作业。

2. 土方填筑:将开挖的土方填充回填至路基设计高度,进行夯实和加固。

3. 填筑平整:采用压路机等设备进行填筑土方的平整和夯实。

五、路基边坡和排水施工1. 边坡开挖:对路基边坡进行开挖,并采取支护措施,确保边坡稳定。

2. 边坡填筑:对开挖的边坡进行填筑和夯实,保持边坡的坡度和平整度。

3. 排水系统安装:在路基中设置排水管道、渠槽等排水设施,确保路基排水通畅。

六、路基路面施工1. 路基基层铺筑:在路基表面铺设基层材料,进行压实和夯实。

2. 路面设置:根据设计要求,进行沥青混凝土路面或水泥混凝土路面的铺设和整平。

3. 路面养护:对新铺设的路面进行养护,保证路面质量和使用寿命。

七、质量验收1. 路基工程验收:对路基工程进行验收,检查施工质量是否符合要求。

2. 质量整改:如果发现质量问题,及时进行整改,确保路基工程质量。

结语:高速铁路路基施工是一项复杂而重要的工程,对地质情况的认真勘测和合理设计是施工的基础,施工过程中的各个环节都需要严格执行相关规范和标准,保证施工质量和工程安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

3.7主要工程项目施工工艺3.7.1路基工程3.7.1.1级配碎石、级配碎石加水泥及混凝土、砂浆的拌和要求路基基床表层、过渡段填筑的级配碎石、级配碎石加5%水泥以及改良土填料等混合料采用厂拌法施工;混凝土采用自动计量拌合,砂浆采用机械拌和。

分别设3座混合料拌合站统一进行厂拌级配碎石(级配碎石加5%水泥)的拌合生产供应,挡护工程混凝土就近与桥梁或隧道工程混凝土拌合站共用,级配碎石的生产实行严格的准入及准出制度,水泥、碎石及砂等材料的材质满足要求方能入厂,级配碎石等混合料的级配、含水量及水泥的灰剂量、含水量等满足要求方能出厂。

3.7.1.2填料及压实标准路基填筑时,基床、过渡段及基床以下部分路堤的填料与压实标准以及地基条件等均要满足铺设相应轨道类型的要求;基床表层、路堤与桥台过渡段、路堤与横向结构物(立交框架、箱涵等)过渡段、路堤与路堑过渡段采用的级配碎石的材质和级配符合相关规范要求。

3.7.1.2.1基床表层填料及压实标准采用级配碎石填筑基床表层的材料的规格及压实标准应符合下述技术要求:(1)碎石粒径、级配及材料性能应符合《新建时速200公里客货共线铁路基床表层级配碎石技术条件》(暂行)的规定。

颗粒的粒径、级配应符合“基床表层级配碎石粒径级配表”中规定,且0.5mm以下的细集料中粒径小于0.075mm的颗粒含量应≤6%。

基床表层级配碎石粒径级配表表3.7.1.2-1(2)基床表层级配碎石材料经认真考察当地有关碎石加工厂后确定符合设计及《暂规》要求的碎石材料。

(3)在粒径大于22.4mm的粗颗粒中带有破碎面的颗粒所占的质量百分率不少于30%。

同时用于基床表层级配碎石材料性能需满足:碎石材料性能需满足:①粒径大于1.7mm的集料的洛杉矶磨损率不大于50%。

②粒径大于1.7mm的集料的硫酸钠溶液浸泡损失率不大于12%。

③粒径小于0.5mm的细集料的液限不大于25%,其塑性指数小于6%。

④黏土及其他杂质含量的质量百分率小于等于0.5%。

(4)与上部道床碎石及下部填土之间应满足D154d85的要求当与下部填土不能满足此项要求时,基床表层应采用颗粒级配不同的双层结构,或在基床底层表面铺设土工合成材料。

但当下部为改良土时,可不受此项规定限制。

(5)压实标准应符合“级配碎石的基床表层压实标准表”中的规定。

级配碎石的基床表层压实标准表3.7.1.2-2填料厚度(m)地基系数K30(Mpa/cm)孔隙率n(%) 适用范围级配碎石0.6 ≥190 <18 路堤级配碎石0.5 ≥190 <18 易风化的软质岩、风化严重的硬质岩及土质路堑中粗砂0.1 ≥130 <183.7.1.2.2路基基床底层填料压实标准及质量检验验收标准(1)路基基床底层填料及压实标准路基基床底层利用符合A、B组填料标准的路堑挖方和隧道弃碴,其压实标准详见表3.7.1.2-3 “基床底层压实质量验收标准”表中的规定。

基床底层压实质量及验收标准表3.7.1.2-3填料厚度(m)压实标准细粒土粗粒土碎石土A、B组填料1.9地基系数K30(MPa/m)≥110 ≥120 ≥150 压实系数Kh ≥0.95孔隙率n(%)<28 <28(2)基床底层质量检验验收标准基床底层质量检验验收标准表3.7.1.2-4序号项目允许偏差检测频次检测仪器及方法1 顶面高程±50mm 每100m检查5点水准仪测2 中线至边缘距离±50mm 每100m检查5点尺量3.7.1.2.3基床下路堤本体填料设计及压实要求、质量检验验收标准基床下路堤本体填料设计为C组以上标准填料或填石路堤,对符合要求的填料直接进行填筑碾压,对不符合要求的隧道弃碴等要予以改良。

基床下路堤本体填料及压实标准表3.7.1.2-5基床下路堤本体质量检验验收标准与基床底层质量检验验收标准相同。

见表3.7.1.2-4。

在全面填筑开始时,应先进行填筑及改良工艺试验,确定填筑及改良工艺、参数及质量控制措施。

3.7.1.2.4车站路堤基床填料及压实标准(1)正线基床表层采用级配碎石填料,厚0.6m,基床底层厚1.9m应采用A、B组填料,其压实标准满足以上区间正线标准。

(2)线基床表层采用厚0.6m的A组填料,基床底层采用厚1.9m的A、B组填料,其压实标准满足以上区间正线标准。

(3)基床以下路堤填料采用A、B、C组填料。

当选用D组填料时,应采取加固或土质改良措施,其压实标准要符合表3.7.1.2-6的标准。

基床以下部位填料的压实标准表3.7.1.2-63.7.1.2.5工后沉降控制值及地基条件(1)地基条件要求客货共线时速200公里铁路路基土方填筑原则上均应进行工后沉降分析。

(2)路基工后沉降控制要求有碴轨道路基工后沉降不应大于15cm ,过渡段沉降差异形成的折角应小于1/1000。

路基施工完成或施加预压荷载后,应至少有6个月的沉降观测和调整期,经系统分析评估,沉降稳定且工后沉降满足要求后方可铺设轨道。

即路基工后沉降不应大于表3.7.1.2-7“路基工后沉降控制值”数值;否则应进行地基加固处理。

路基工后沉降控制值表3.7.1.2-73.7.1.2.6过渡段填料及压实标准(1)过渡段填料及压实标准过渡段填料及压实标准见表3.7.1.2-8。

过渡段级配碎石填料及压实标准表3.7.1.2-8190(2)技术要求①本标段路基的过渡段的形式主要有桥路过渡段、路堤与横向结构物(立交框构、箱涵)过渡段、路隧过渡段、路堤路堑过渡段和半挖半填路基横向过渡段等,各种过渡段分别存在地基的沉降过渡和本体及基床的过渡问题。

②地基沉降过渡,当地基不良时一般采用复合地基,地基良好时可不设置。

而路基本体过渡通过提高填料的级别(如级配碎石)和压实度以实现强度和差异沉降的过渡。

③过渡段填筑前的地基压实采用重型机械碾压,以保证地基的压实度要求;而填料的的压实采用小型平板振动机压实,避免影响桥、涵等结构物的稳定。

④当横向结构物(立交框构、箱涵)的轴线与线路中线斜交时,首先采用级配碎石填筑斜交部分,然后再设置过渡段,以减小单根轨枕横向刚度的差异。

⑤当存在半挖半填路基及不同岩土组合路基,为保证路横向刚度及避免横向差异沉降的产生,路基面以下挖除换填厚度满足以下两条件之一:a.保证轨道受力范围(左、右线中心外侧各3.1m)内的地基条件一致;b.动荷载主要影响深度范围内(约2.5m厚)的填料一致。

当换填地段为硬质岩或按硬质岩路基处理地段,则均采用级配碎石换填;为土质、软质岩或按软质岩路基处理地段,则采用符合基床条件要求的填料进行换填。

换填底部应设4%的向外排水坡。

⑥路堑地段硬质岩石路基与土质路基纵向连接时,应由土质路基的换填底面向硬质岩石换填底面顺坡设置过渡段,其长度不应小于10m。

过渡段范围内的填料应满足路基各部位的填料要求。

3.7.1.3地基处理施工首先进行工艺性试桩,通过工艺性试桩优化设计参数、验证设计效果、指导施工,并将此纳入地基处理施工工序;严格按照按照相关工艺流程及技术要求组织施工;地基处理完成后严格按照《建筑地基处理技术规范》(JGJ-2002、J220-2002)的规定进行质量检测及测试,检验合格后方能进行上部填筑。

3.7.1.4路基填筑工艺试验路基填筑施工前首先进行基床表层、基床底层及以下路堤、过渡段等不同部位的填筑工艺试验,通过工艺试验确定设备选型、摊铺厚度、施工控制含水量、碾压遍数等施工参数。

施工时严格按照工艺试验确定的摊铺厚度及碾压遍数控制施工。

每填筑一层即按照规范要求、压实系数K、动态变形模量Evd、空隙率n等压实指标的质量检测,检测进行地基系数K30达到压实标准要求后方能进行下一层填筑。

3.7.1.5沉降变形动态监测本工程路基施工必须进行沉降变形动态监测,以指导施工及控制铺轨时间。

施工时在路堑基床(主要为土质路堑、全风化层)和路堤基底、填筑层中、路基面布置监测点,构筑纵横向立体监测网络。

在所有软土地基加固路段的路堤上间隔50m布设一监控断面监测地基和路堤沉降变形,进行路基工后沉降分析,控制填筑质量、指导路基施工,沉降观测控制标准为:沉降速率小于10mm/d。

在路堤两侧坡脚外2m、10m各设一排观测桩进行位移观测,观测桩纵向间距为20m,观测控制标准为:坡脚水平位移速率小于5mm/d。

为避免接触网立柱、电缆槽、声屏障、综合接地、连通管道等设施的修建而损坏和危及路基的稳固与安全,尽量采取与路基同步施工的措施。

3.7.1.6主要分项工程的施工工艺及框图3.7.1.6.1路堑施工施工工艺(1)路堑开挖施工工艺①路堑开挖施工工艺流程测量放线→清除表土→施工截水沟→挖运土石方→清理边坡→复核控制桩→重复挖运至设计标高→冲击压实→地基处理→检测②施工工艺流程框图施工工艺流程框图见图3.7.1.6-1。

(2)石方爆破(石方挖方施工)施工工艺①施工程序施工程序:爆破设计→测量放样布眼→钻眼→装药→设置防护→爆破→清除危石→边坡防护→挖运→整修成型。

②施工工艺流程框图施工工艺流程框图见图3.7.1.6-2。

3.7.1.6.2支挡工程施工工艺(1)片石混凝土挡墙施工工艺流程施工工艺流程见图3.7.1.6-3。

(2)桩板挡土墙施工工艺①桩板挡土墙施工工艺流程桩板挡土墙施工顺序为:测量放线→挖孔桩施工→浇注桩柱→组装面板→填筑路基土→碾压密实→灌注帽石混凝土→墙面整修。

②施工工艺流程框图施工工艺流程框图见图3.7.1.6-4。

(3)锚杆钢筋混凝土挡土墙施工工艺①施工工艺审核图纸→测放开挖边线→开挖第一级边坡及平台→检查开挖尺寸→在边坡开挖面上划出锚杆孔位→钻锚杆孔→安放锚杆→注浆→安放立拄及挡土板→锚杆张拉→锚杆头处理→背后回填及墙顶处理→依此方法依次施工第二级、第三级边坡挡墙。

②锚杆钢筋混凝土挡土墙施工工艺框图锚杆挡土墙施工工艺框图见图3.7.1.6-5。

(4)预应力锚索施工工艺①施工工艺锚索施工工序:钻孔→清孔→锚索制作→锚索安装→锚索注浆→养护→锚索张拉→补张拉及锁定→锚头封闭。

②施工工艺框图其施工工艺框图见图3.7.1.6-6。

(5)预加固锚固桩施工工艺预加固锚固桩施工工艺流程框图见图3.7.1.6-7。

3.7.1.6.3 路基填筑施工工艺(1)基床下路堤本体和基床底层填筑施工工艺流程①工艺流程基床下路堤本体和基床底层填筑施工均按照“三阶段、四区段、八流程”施工工艺进行。

机械化、短区段、快速、流水作业施工,并且集中力量尽快整段成型,以减少雨水影响,为紧后工序提供条件。

其中:三阶段为:准备阶段→施工阶段→竣工验收阶段;四区段为:填筑区、平整区、碾压区、检查区;八流程为:施工准备→基底处理→分层填筑→撒水凉晒→摊铺整平→碾压夯实→检查签证→边坡整修。

以此分层重复填筑至路堤成型。
