安谷水电站环评报告书简本

四川省大渡河安谷水电站环境影响报告书(缩简本)四川省环境保护科学研究院2008年10月目录1 工程概况1.1流域概况1.2工程地理位置1.3工程任务、规模1.4工程总布置及主要建筑物1.5工程施工规划1.6水库淹没及工程占地2 工程分析2.1相关符合性分析2.2工程设计方案合理性分析2.3工程活动及影响源强分析2.4工程分析结论3 工程区环境现状3.1区域环境质量3.2环境敏感点3.3主要环境问题4 环境影响预测评价4.1水环境影响分析4.2环境空气影响预测评价4.3声环境影响预测评价4.4对湿地生态影响分析4.5对工程河段及下游水域景观的影响4.6对水土流失的影响4.7社会环境影响分析4.8水库淹没及移民安置的环境影响5 环境保护措施5.1施工期水环境保护措施5.2大气环境保护措施5.3声环境保护措施5.4生活垃圾处理措施5.5运行期水环境保护措施5.6用水保障措施5.7湿地生态保护措施5.8鱼类保护措施5.9水土保持措施5.10移民安置区环境保护措施6 结论与建议6.1评价结论6.2建议1 工程概况1.1 流域概况大渡河是岷江的最大支流,发源于青海省果洛山东南麓,分东、西两源,东源为足木足河,西源为绰斯甲河,以东源为主源。

东西两源于双江口汇合后,向南流经金川、丹巴、泸定、于石棉折向东流,再经汉源、峨边、太平、沙湾等城镇,在草鞋渡纳青衣江后,于乐山城南流入岷江。

干流全长1062km,四川境内河长852km。

干流天然落差4175m,其中四川境内2788m。

流域面积77400km2,其中四川境内70821km2,约占全流域面积的91.5%。

流域地势西北高、东南低。

泸定以上为上游,集雨面积占全流域的76.1%,泸定至铜街子为中游,集雨面积占全流域的22.6%,铜街子以下至河口为下游,集雨面积占全流域的1.3%。

大渡河干流在铜街子以上,河流行进在高山峡谷之间,河道弯曲,坡陡,流急。

铜街子以下河宽逐渐增大。

特别是沙湾至乐山段,长约35km,河谷开阔,水流散乱;汊濠纵横,洲岛遍布,是典型的多汊滩险河道。

夏秋汛期,众濠分流,江宽水阔,川流交错,状如水网,行船如入迷宫。

枯水期,卵石遍滩,沙质岸滩,河滩草地随处可见。

河床由沙卵石组成。

大渡河安谷水电站位于乐山市沙湾区安谷镇泊滩村,坝址以上集水面积76717km2,河长约1043km,河道比降1.31‰。

1.2 工程地理位置安谷水电站工程地理坐标为东经103°33′~103°37′,北纬29°26′~29°30′。

枢纽位于四川省乐山市沙湾区嘉农镇(左岸)和市中区安谷镇(右岸)接壤的大渡河干流安谷河段的生姜坡,距上游正建的沙湾水电站约35km,下游距乐山市区15km,有省道S103从枢纽区左岸通过。

1.3 工程任务、规模安谷水电站开发任务为发电和航运,并兼有防洪、灌溉、供水等作用。

安谷水电站采用混合式开发方式,水库正常蓄水位398.00m,总库容6330万m3,电站装机容量680MW,设计引用流量2292.4m3/s,属大(2)型水电站,Ⅱ等工程。

1.4 工程总布置及主要建筑物该电站工程开发任务为发电、防洪、航运、灌溉和供水等。

本电站采用混合式开发方式,水库正常蓄水位398.00m,总库容约6330万m3,电站装机容量680MW,设计引用流量2292.4m3/s。

工程推荐布置从左至右依次为:上游副坝、左岸接头坝、左岸储门槽坝段、13孔泄洪闸、储门槽坝段、河床式电站厂房、安装间、右岸储门槽坝段、船闸、右岸接头坝、下游尾水渠、泄洪渠等。

1.5 工程施工规划1.5.1 施工总布置本工程左右岸均有平坦开阔阶地,基本高于10年重现期洪水位,非常利于工区布置,根据枢纽建筑物布置特点,共分18个施工区。

其中副坝6个、枢纽2个、尾水渠4个、防洪堤4个、排涝洞2个。

1.5.2 施工交通本工程除挡水发电枢纽较为集中外,副坝、尾水渠、防洪堤战线长,枢纽需修建下基坑公路、连接生产、生活区公路。

副坝、尾水渠、防洪堤工程量大,施工设备多,为保证施工,拟布置副坝、尾水渠、防洪堤沿堤施工公路。

本工程共整修场内公路9.5km,新建场内公路72.3km。

1.5.3 料场规划混凝土骨料场和填筑料规划:本阶段推荐采用尾水区(0+000~3+873.8)开挖料作为混凝土骨料。

土料场:安谷水电站副坝防渗墙面积达18.64万m2,枢纽区混凝土防渗墙面积为3239m2,放水闸混凝土防渗墙面积为953m2,尾水渠混凝土防渗墙面积达51500m2。

根据计算及类比分析,设计需要量为57.78万m3。

防渗墙泥浆护壁土料选择开采轸溪土料场。

1.5.4 土石方平衡及弃渣场规划安谷水电站工程建设过程中土石方开挖量为5269.68万m3(自然方),围堰拆除和河道清淤量为83.65万m3(压实方),换算成松散方后总量为6548.27万m3,其中:回填利用量为2137.01万m3(松方),混凝土骨料利用量为832.76万m3(松方),弃渣综合利用造地利用量为1516.97万m3(松方),最终弃渣量为2061.53万m3(松方),弃渣占总开挖量的29.80%。

根据安谷电站工程布置,结合其施工规划、工程区及其影响区地形、地貌特点,共设4个弃渣场和1个毛料堆放场所。

1#渣场:1#渣场位于枢纽下游1.2km的左岸,设计规划容量(松方)为693.57万m3,主要堆存枢纽及尾水渠部分的弃渣。

2#渣场:2#渣场位于泄洪渠下段,距枢纽距离约6.8km,设计规划容量(松方)为642.41万m3,主要尾水渠及泄洪渠的部分弃渣。

3#渣场:3#渣场位于泄洪渠出口,距枢纽距离约6.8km。

设计规划容量(松方)为697.37万m3,主要尾水渠及泄洪渠的部分弃渣。

右岸渣场:位于太平镇副坝内侧,设计规划容量(松方)为28.19万m3,主要太平镇副坝及排涝洞的弃渣。

另有1个毛料堆场,布置在枢纽右岸台地上。

毛料采用尾水渠开挖的利用料,堆量为258.00万m3,作为工程枢纽部位成品骨料供应点,以满足工程枢纽部位的混凝土骨料需用(围堰工程混凝土骨料除外)。

1.5.5 施工强度本工程工程土石方开挖高峰强度374.07万m3,发生在第三年11月;土石方回填及填筑高峰强度137.73万m3,发生在第四年3月;混凝土浇筑高峰强度22.67万m3,发生在第三年12月。

施工期高峰人数7430人。

1.6 水库淹没及工程占地1.6.1 建设征地实物指标1 水库淹没影响实物指标安谷电站水库淹没影响涉及乐山市市中区的安谷、罗汉、以及沙湾区的嘉农、太平、沙湾、碧山等六个乡镇的12个村21个组,10个企事业单位;淹没影响总人口2590人(未含浸没区,下同)),其中农村人口2005人,企业人口585人;淹没各类结构房屋面积10.92万m2,其中农村房屋面积9.02万m2;淹没耕园地面积3306.78亩(含鱼塘),林地面积655.2亩;水库淹没10kv、35kv、110kv、2200kv输电线路共计3.465杆km、通信架空光缆0.772杆km、天然气管道0.704km、沙湾城区排污排涝口5处。

2 工程占地实物指标工程永久占地包括闸坝挡水系统、左右岸副坝、尾水渠(含泄洪渠和防洪堤)、水库淹没等,占地面积共计为1852.38hm2,其中市中区和沙湾区分别为1002.83hm2、849.55 hm2。

工程施工临时占地包括:施工生产生活设施、渣场、料场及施工临时公路等,共计占地面积为326.77hm2,其中市中区和沙湾区分别为250.31hm2、76.46hm2。

占地涉及人口2608人,房屋12.6万m2。

1.6.2 移民安置初步规划1 农村移民安置初步规划(1)生产安置规划生产安置规划采取以土为本的安置方式,其安置途径采用造地、在本乡镇村组内调剂耕地以及养老保障进行安置。

规划生产安置人口8727人,其中利用工程弃渣造地安置6710人,本镇调剂耕地分插安置1143人,养老保障安置874人。

规划造地安置本区其他乡镇移民2124人,其中太平造地区安置嘉农移民163人,罗汉、水口两镇分别安置安谷移民820人、1141人。

(2)建房安置规划建房安置采取统建与自建、集中与分散相结合的建房方式。

在规划建房安置人口6379人中嘉农镇2206人、太平镇1146人、壁山镇20人、安谷镇2696人、罗汉119人、水口镇192人。

规划造地区集中建房安置4888人,安置新址初选原居民生产用地范围内,其占用耕园地用造地新增耕地置换;后靠或近迁分散建房1491人,安置新址由安置区指定。

规划移民建房用地573.82亩,其中宅基地用地334.73亩。

2 专业项目迁(改)建初步规划设计按原功能、原规模复建。

4 工程临时占地安置规划临时占地涉及搬迁人口449人,规划在本村组就近选址重建,建房安置标准与库区一致。

1.6.3 太平集镇和草坝防护工程规划本阶段推荐在太平集镇(含草坝)修建堤防防护集镇草坝企业方案,不搬迁集镇和工矿企业。

2 工程分析2.1 相关符合性分析2.1.1 工程与流域梯级开发符合性分析1 工程与河段水电开发规划的符合性分析根据《大渡河干流(铜街子~青衣江汇口段)水电开发研究报告》审查意见要求,四川省水利水电勘测设计研究院对大渡河沙湾水电站尾水至河口河段进行水电开发研究,并完成《四川省大渡河安谷水电站开发方案研究报告》,该报告拟定了两种开发方案进行研究比选。

方案一全河段采取一级混合式开发方案,即安谷电站,初拟正常蓄水位398m,利用落差36m,其中闸坝利用落差20m,尾水渠利用落差16m,电站装机容量640MW;方案二两级河床式开发方案,即安谷水电站河床式开发,尾水位378m,利用落差20m,装机340MW,南瓜咀水电站正常蓄水位378m,尾水位362m,利用落差16m,装机容量300MW。

通过技术经济指标分析,《四川省大渡河安谷水电站开发方案研究报告》(审定本)推荐方案一,即安谷水电站采用一级混合式开发的方案。

本次规划在原有规划和专家意见的基础上进行了进一步的研究工作,更充分的利用了水能资源,并解决了沙湾城区~青衣江汇口段的防洪、航运、灌溉和供水问题。

因此,本工程符合河段水电开发规划。

2 工程与河段水电开发规划环境影响评价的符合性分析按照《中华人民共和国环境影响评价法》的相关规定,乐山市发展和改革委员会委托四川省水利水电勘测设计研究院进行四川省大渡河沙湾水电站尾水至河口河段水电开发规划(安谷水电站开发方案研究)环境影响评价工作。

《四川省大渡河沙湾水电站尾水至河口河段水电开发规划(安谷水电站开发方案研究)环境影响报告书》提出,安谷水电站工程河段无环境制约性因素,但在项目环评阶段应重视湿地保护问题和鱼类资源保护问题。

本阶段为了进一步分析工程建设对湿地和鱼类的影响,特委托水利部中国科学院水工程生态研究所对工程河段湿地和鱼类资源进行专题调查,重点分析了工程建设对湿地和鱼类的影响,并提出相应的保护措施。

合集下载

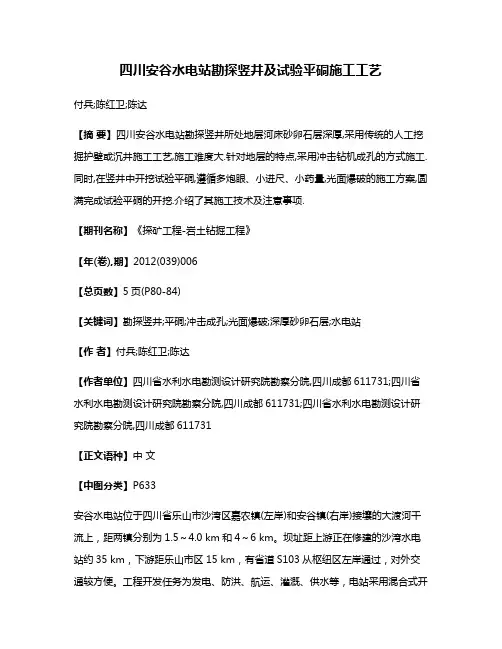

四川安谷水电站勘探竖井及试验平硐施工工艺

四川安谷水电站勘探竖井及试验平硐施工工艺

四川安谷水电站勘探竖井及试验平硐施工工艺付兵;陈红卫;陈达【摘要】四川安谷水电站勘探竖井所处地层河床砂卵石层深厚,采用传统的人工挖掘护壁或沉井施工工艺,施工难度大.针对地层的特点,采用冲击钻机成孔的方式施工.同时,在竖井中开挖试验平硐,遵循多炮眼、小进尺、小药量,光面爆破的施工方案,圆满完成试验平硐的开挖.介绍了其施工技术及注意事项.【期刊名称】《探矿工程-岩土钻掘工程》【年(卷),期】2012(039)006【总页数】5页(P80-84)【关键词】勘探竖井;平硐;冲击成孔;光面爆破;深厚砂卵石层;水电站【作者】付兵;陈红卫;陈达【作者单位】四川省水利水电勘测设计研究院勘察分院,四川成都611731;四川省水利水电勘测设计研究院勘察分院,四川成都611731;四川省水利水电勘测设计研究院勘察分院,四川成都611731【正文语种】中文【中图分类】P633安谷水电站位于四川省乐山市沙湾区嘉农镇(左岸)和安谷镇(右岸)接壤的大渡河干流上,距两镇分别为1.5~4.0 km和4~6 km。

坝址距上游正在修建的沙湾水电站约35 km,下游距乐山市区15 km,有省道S103从枢纽区左岸通过,对外交通较方便。

工程开发任务为发电、防洪、航运、灌溉、供水等,电站采用混合式开发方式,设计水库正常蓄水位398.00 m,电站装机容量680 MW。

工程枢纽由砼闸坝、非溢流坝、电站厂房、船闸、副坝及尾水渠等建筑物组成,最大坝高58 m。

可行性研究阶段在上坝址厂房轴线布置一个勘探竖井,其主要目的是为了查明厂房地基中厚层砂岩、薄层砂岩、泥岩、软弱夹层的分布,以及其物理力学性质。

同时,通过在竖井中开挖试验平硐进行现场承载力试验、砼/岩石的现场大剪试验、岩体变形试验和声波测试,用以确定厂房地基中薄层砂岩的承载力、岩体变形及声波波速指标和砼与岩石之间的抗剪强度指标。

因此,其工程意义非常重大。

2.1 地质条件竖井位于安谷水电站上坝址厂房轴线上,距安上ZK24钻孔约2 m,根据钻孔揭示,竖井所处地层其上部为砂卵砾石层,厚度21.6 m,下伏基岩为夹关组(K1j)之砂岩夹薄层或透镜体状泥岩。

2013年度水电六局安谷工程项目部安全生产目标完成情况评估报告

2013年度水电六局安谷工程项目部安全生产目标完成情况评估报告

中国水电六局有限公司安谷工程项目部安全生产目标完成情况评估报告为全面提升企业安全生产水平,加强企业内部安全生产管理,建立持续改进的安全生产长效机制,根据上级各项安全生产管理制度,我公司专门成立了以总经理的“安全标准化自评考核领导小组”,负责标准化的落实、监察及评价工作。

领导小组认真学习了国家关于安全生产的法律、法规和规章,深刻理解和掌握了标准的内容和要求,经过一段时间的落实和评价,对公司的安全生产基础管理工作、设备设施的安全状况、作业环境等工作按照标准进行了全面详细的自评,现将2013年上半年安全生产目标完成情况效果评估如下:一、组织机构健全管理人员到位,法定代表人为本企业安全生产第一责任人,并立有责任状:公司由总经理、副总经理、专职安全员和各职能部门负责人等组成,具体行使安全生产管理工作;公司现有专职安全员1人,兼职安全员4人,车间成立安全生产领导小组,直接抓各班组及每个职工在生产中的安全要求和安全规定的落实。

二、制订了各项安全管理制度:如安全岗位责任制、安全教育培训制度、安全资料管理制度、特种作业管理制度等,使安全生产有法可依、有章可循、管理有序、从而保证了国家有关安全生产规定和技术规程,得到落实和严格执行。

三、安全生产教育培训情况根据公司的“安全培训计划”,4月份、5月份进行管理人员的安全培训教育、生产岗位职工的安全培训教育。

对特种作业人员培训根据《特种作业人员安全技术培训考核管理办法》由上级相关部门培训、考核、发证。

4月份是企业新员工入厂或员工调动的时间,在这期间内重点进行了三级安全教育,在分配到车间前由公司组织学习安全生产的法律法规,讲解安全生产的重大意义。

介绍厂的布局、设备的状况、危险场所、所用的安全技术、消防知识、劳动卫生防护基本企业安全规章制度和劳动纪律,考试合格后分配到车间。

车间级安全教育有车间安全员负责,介绍车间的概括、生产工艺流程、主要设备的特点、安全生产状况和规章制度、本车间的危险区域,粉尘噪音的安全预防教育等。

质量巡检汇报材料.pptx

质量巡检汇报材料.pptx

50
/
14-28 19.2 18.7 18.95 0-5
2.1
1.9
2.0
/
/
/
/
/
特殊 垫层填 34
/
45-55 52.0 42.2 47.1 0-8
9.7
3.7
6.7
/
/
/
/
/
筑料
垫层料 4
/
10~20 16.1 13.8 14.95 0-8
3.2
2.1
2.65
/
/
/
/
/
第14页/共34页
安谷水电站太平副坝及排涝洞工程
25
29.6
26.8
平均值 (MPa)
23.5
28.2
(MPa)
混凝土生 产
质量水平 评定
优良
优良
2012.10~
HZS75 中水一局 2012.12 防浪墙
C20
出机口
107
23.5
22.6
23.1
优良
HZS75
中水一局
2012.10~ 2012.12
面板
C25W8F50 出机口
147
29.3
滚筒拌合 机
62.4
15.5
535
64
21
12.8
495
+3.4
标准值
60±5
≥15
≥380
≥30 70°C× ≥12
≥300
≤+8
24h≤35
备注
检测依据:DL/T5215-2005,合格率100%
第12页/共34页
安谷水电站太平副坝及排涝洞工程
工程部位 材料品种

安谷水电站工程截流验收右岸太平副坝及排涝洞工程施工报告

安谷水电站工程截流验收右岸太平副坝及排涝洞工程施工报告

大渡河安谷水电站工程截流验收材料之九四川省大渡河安谷水电站工程截流验收右岸太平副坝及排涝洞工程施工报告中国水利水电第一工程局有限公司安谷水电站项目部二O 一三年十二月批准:周殿彬审核:王晓黎编写:仝飞翟志良1编制依据 (1)1.1编制依据............................................................ 1••...2工程概况. (2)2.1工程概述............................................................ 2•…2.2合同项目及工程量................................................... 5•…2.3重大设计及施工变更................................................. 5....3合同履约情况 (8)3.1施工过程简介....................................................... 8.•…3.2主要项目工程量完成情况............................................. 8•…3.3完成施工产值及资金支付情况......................................... 9…3.4具备过流条件工程面貌评价........................................... .9....4施工过程质量控制. (10)4.1砂石骨料质量检测情况................................................ 1.0..4.1.1砂石骨料质量检测情况 ..................................... 9•…4.2钢筋、水泥、外加剂等原材料质量检测情况............................. 1.34.2.1 钢筋................................................. 11 ........4.2.2水泥 ................................................. 13……4.2.3外加剂及粉煤灰 ........................................ 13 ••…4.2.4橡胶止水带、铜止水及雷诺护垫母材检测 ..................... 16 -4.3锚杆、回填灌浆及喷砼厚度检测情况................................... 1.9204.4砼拌和物质量检测情况4.5铜止水接头焊接质量检查情况......................................... 25.4.6原材料及拌和物质量总体质量评价.................................... 25.4.7太平副坝土石填筑质量统计........................................... 2.5..4.8太平副坝放水钢管安装焊缝超声波探伤检测 (28)4.9基础防渗墙检测成果统计............................................. 30.. 5主要工程施工工艺. (35)5.1排涝洞工程........................................................ 35....5.1.1洞脸边坡土石明挖 ........................................ 29 •…5.1.2隧洞爆破开挖 ........................................... 29••…5.1.3洞口及洞内挂网喷锚支护施工 (29)5.1.4洞内砼浇筑施工 ......................................... 32-95.1.5回填灌浆施工 ........................................... 31…5.1.6排水孔施工 ............................................. 31••••••5.2太平副坝工程...................................................... .31....5.2.1基础开挖及支护施工 ...................................... -31 --5.2.2 土石方填筑施工......................................... 32……5.2.3砼浇筑施工 ............................................. 33-…-5.2.4帷幕灌浆施工 ........................................... 44…5.2.5连通工程施工 ........................................... 45…-5.2.6砼浇筑工程施工质量评价 .................................. 49…5.3铜止水施工工艺........................................... 49••••••5.3.1主要工、器具 ........................................... 49 ••••••5.3.2铜止水加工方法 ........................................ 49……515.3.3施工过程中铜止水的保护5.3.4铜止水的质量控制 ....................................... 52••…535铜止水制作安装施工质量评价 ................................. 52…6施工过程事件及处理情况 (52)6.1开挖地质缺陷处理情况.............................................. 52..6.1.1对地质缺陷处理 .......................................... 52 •…6.1.2施工过程中出现的地质缺陷处理 (52)6.2砼施工质量缺陷处理情况............................................ 53.. 7已完工程形象面貌及具备的验收条件. (53)7.1已完建工程形象.................................................... 53...7.2未完建工程项目.................................................... 54...7.3已完工程质量评定.................................................. 54...7.4工程施工情况评价.................................................. 56...7.5截流评价........................................................... 56.... 8我标段工作报告对专家组检查意见的整改情况说明.. (56)8.1对专家组第3条意见的补充说明................................ 57…8.2对专家组第4条意见的补充说明................................ 57…8.2.1现行电力行业DL系列技术标准说明............................ 57 •-8.2.2对二期工程截流前已完成的主体工程检测结果复查、汇总和整编 (57)8.3对业主意见的补充说明...................................... 57…附件一:施工大事记 ................................................... .5.8...附件二施工管理机构设置及主要工作人员情况表 (59)附件三技术标准目录 .................................................. 59... 1编制依据1.1编制依据(1)右岸太平副坝及排涝洞土建工程施工合同(合同编号:AG2010/C-4 );(2)施工过程中上报并经监理人批复的施工组织设计、施工方案、施工进度计划和施工报告;(3)经监理人审批后,工程施工阶段所需的图纸及有关设计修改通知单、现场施工联系单;(4)中国水利水电第一工程局有限公司GB/T19001-IS09001 : 2000质量体系文件,作业指导书;(5)与本工程密切相关的部颁及行业施工规范、技术标准;2工程概况2.1工程概述2.1.1工程概况(1)右岸太平副坝右岸上游太平副坝轴线总长4686.00m,设计洪水标准100年一遇,校核洪水标准2000年一遇。

《瓦村水电站工程环境影响报告书简本》

《瓦村水电站工程环境影响报告书简本》

《瓦村水电站工程环境影响报告书简本》关于《瓦村水电站工程环境影响报告书简本》公示文章来源:本站责任编辑:丁镇发布时间:2010-9-8 11:40:00一、瓦村水电站工程基本情况简述1.1项目概况瓦村水电站工程坝址位于郁江上游右江河段田林县境内、驮娘江与西洋江汇合口下游8.4km 处的瓦村水文站附近峡谷中,属百色市管辖。

电站上距那读梯级电站39.9km,下距百色水利枢纽约105km。

瓦村水电站工程的开发任务以发电为主,兼顾航运、防洪等综合利用;电站主要建筑物由拦河坝、发电厂房、斜面升船机及交通道路等组成。

其中,溢流坝位于河床的中部,厂房设于右岸坝后,斜面升船机布置在左坝肩的岸坡上。

拦河大坝为碾压砼重力坝,最大坝高103m,坝顶长度354.50m。

斜面升船机按照Ⅶ级航道标准设计,设计最大船舶吨级50T,工程设计的水库正常蓄水位307m,死水位291m,总库容5.36亿m3,调节库容2.48亿m3。

工程设计的电站装机容量230MW,多年平均年发电量695.20GW·h。

瓦村水电站属不完全年调节,枯水期(11 月~次年4 月)根据电力系统运行需要,可担任调峰、调频任务。

汛期(5 月~10 月)天然流量大,在上、下游水位差大于机组发电最小水头的前提下,为了多发电坝前水位应保持在正常蓄水位307m,当入库流量小于或等于341m3/s 时,水库水位维持在291~307m 运行,闸门全关,入库流量全部通过电站发电下泄;当入库流量大于341m3/s 时,水库水位仍维持在307m 运行,入库流量尽量通过电站发电,多余的水量通过溢洪道控制下泄。

工程永久占地451.65亩(工程枢纽占地361.5亩,永久道路建设区90.15亩),水库淹没影响土地总面积23744.15亩。

工程临时占地1495.78亩。

本工程水库淹没涉及田林县八桂乡、八渡乡、高龙乡和那比乡四个乡的15 个村民委,淹没人口2408 人,房屋面积8.01 万m2,淹没土地总面积24448.0亩,分别采取集中安置、进城镇安置等相结合的方式安置。

水电站项目报告书范本(doc 113页)

水电站项目报告书范本(doc 113页)

安徽省歙县华昌水电站环境影响报告书建设单位:黄山市江宁投资开发有限公司评价单位:河海大学环境水利研究所二00六年五月南京项目名称:安徽省歙县华昌水电站工程委托单位:黄山市江宁投资开发有限公司编制单位:河海大学环境水利研究所项目负责人:丁训静审核:姚琪编制人员:目录第一章总论 (1)1.1项目背景 (1)1.2编制目的 (1)1.3编制依据 (1)1.4评价标准 (3)1.5评价等级 (4)1.6评价内容、范围与评价重点 (6)1.7环境保护目标 (8)1.8评价方法和技术路线 (9)第二章工程概况 (11)2.1工程位置 (11)2.2工程水文和地质 (11)2.3工程任务与规模 (15)2.4工程布置及主要建筑物设计 (17)2.5施工组织设计 (22)2.6淹没占地 (26)2.7工程管理设计 (26)2.8工程投资及效益 (28)第三章工程分析 (32)3.1与相关规划协调性分析 (32)3.2施工期环境影响 (32)3.3运行期 (36)3.4影响因子识别筛选 (37)第四章自然和社会环境现状 (39)4.1自然环境状况 (39)第五章环境现状评价 (45)5.1污染源调查与评价 (45)5.2水环境现状与评价 (45)5.3声环境现状与评价 (46)5.4空气质量现状与评价 (46)5.5主要环境问题 (47)第六章环境影响预测和评价 (48)6.1水环境影响预测评价 (48)6.2生态环境影响预测评价 (53)6.3环境空气影响预测评价 (57)6.4声环境影响预测评价 (58)6.5对社会经济的影响 (60)6.6对人群健康的影响 (61)6.7环境地质影响分析 (61)第七章水土流失影响分析与防治 (63)7.1项目所在区域水土流失现状 (63)7.2水土流失预测及影响分析 (63)7.3水土流失防治方案 (65)第八章环境保护措施与对策 (69)8.1环境保护措施 (69)8.2 施工期环境保护措施 (70)8.3运行期环境保护对策措施 (79)第九章环境管理与监测计划 (81)9.1环境管理 (81)9.2 环境监理 (82)9.3 环境监测 (85)第十章环境保护投资与环境影响经济损益分析 (89)10.2 环境影响经济损益分析 (91)第十一章环境风险分析 (94)11.1 施工期风险分析 (94)11.2 运行期风险分析 (94)11.3 风险防范对策 (96)第十二章公众参与 (98)12.1 公众参与调查概况 (98)12.2 调查方式与对象 (98)12.3 调查内容与统计结果 (98)12.4 公众意愿分析 (100)第十三章评价结论与建议 (101)13.1 评价结论 (101)13.2 建议 (107)一、附件:1、关于歙县华昌水电站项目建议书的批复(计农经字〔2003〕第226号);2、关于歙县华昌水电站办公宿舍楼项目用地预审意见的函(歙国土函〔2006〕38号)3、关于歙县华昌水电站取水预申请的批复(水政字〔2006〕第49号)4、歙县昌溪乡人民政府证明文件5、歙县昌溪乡林业站证明文件6、关于歙县华昌水电站工程执行环境质量及污染物排放标准确认函7、编制《歙县华昌水电站工程环境影响报告书》的委托书8、歙县华昌水电站工程环境影响报告书技术评审意见二、附图:1、华昌水电站工程地理位置图2、华昌水电站工程总体布置图3、华昌水电站橡胶坝平面布置图、橡胶坝下游立面图4、华昌水电站厂房区平面布置图5、华昌水电站环评采样布点图6、华昌水电站水土流失防治分区平面布置图7、华昌水电站水土保持措施总体布置图第一章总论1.1 项目背景拟建的华昌水电站位于安徽省歙县,所在水系属钱塘江流域新安江上游的昌源河,厂、坝址位于华源河与昌源河下游歙县昌溪乡昌溪村上游1km处,距歙县县城约32km。

四川省大渡河安谷水电站环境影响报告书

四川省大渡河安谷水电站环境影响报告书(缩简本)目录1 工程概况1.1流域概况1.2工程地理位置1.3工程任务、规模1.4工程总布置及主要建筑物1.5工程施工规划1.6水库淹没及工程占地2 工程分析2.1相关符合性分析2.2工程设计方案合理性分析2.3工程活动及影响源强分析2.4工程分析结论3 工程区环境现状3.1区域环境质量3.2环境敏感点3.3主要环境问题4 环境影响预测评价4.1水环境影响分析4.2环境空气影响预测评价4.3声环境影响预测评价4.4对湿地生态影响分析4.5对工程河段及下游水域景观的影响4.6对水土流失的影响4.7社会环境影响分析4.8水库淹没及移民安置的环境影响5 环境保护措施5.1施工期水环境保护措施5.2大气环境保护措施5.3声环境保护措施5.4生活垃圾处理措施5.5运行期水环境保护措施5.6用水保障措施5.7湿地生态保护措施5.8鱼类保护措施5.9水土保持措施5.10移民安置区环境保护措施6 结论与建议6.1评价结论6.2建议1 工程概况1.1 流域概况大渡河是岷江的最大支流,发源于青海省果洛山东南麓,分东、西两源,东源为足木足河,西源为绰斯甲河,以东源为主源。

东西两源于双江口汇合后,向南流经金川、丹巴、泸定、于石棉折向东流,再经汉源、峨边、太平、沙湾等城镇,在草鞋渡纳青衣江后,于乐山城南流入岷江。

干流全长1062km,四川境内河长852km。

干流天然落差4175m,其中四川境内2788m。

流域面积77400km2,其中四川境内70821km2,约占全流域面积的91.5%。

流域地势西北高、东南低。

泸定以上为上游,集雨面积占全流域的76.1%,泸定至铜街子为中游,集雨面积占全流域的22.6%,铜街子以下至河口为下游,集雨面积占全流域的1.3%。

大渡河干流在铜街子以上,河流行进在高山峡谷之间,河道弯曲,坡陡,流急。

铜街子以下河宽逐渐增大。

特别是沙湾至乐山段,长约35km,河谷开阔,水流散乱;汊濠纵横,洲岛遍布,是典型的多汊滩险河道。

水电站环评报告

水电站环评报告1. 引言水电站是一种利用水资源进行发电的重要设施,它在能源供应和经济发展中具有重要作用。

然而,水电站的建设和运营也会对周围环境产生一定的影响,因此需要进行环境评估。

本报告旨在对某水电站进行环境评估,分析其建设和运营过程中可能对环境造成的影响,并提出相应的环境保护措施。

2. 项目概述本项目为在某地区建设一座水电站,主要用于发电和水资源调节。

该水电站的装机容量为100 MW,设计年发电量为800 GWh。

主要建设内容包括水库、发电机组、输电线路等。

3. 环境评估方法为了全面评估水电站对环境的影响,本报告采用了以下评估方法:3.1 现场调研对水电站周边环境进行实地调查,了解现有环境状况和受影响范围。

3.2 数据收集收集相关数据,包括气象数据、水质数据、土壤数据等,用于分析水电站建设和运营过程中可能对环境产生的影响。

3.3 模型建立利用环境模型对水电站的影响进行模拟和预测,包括水文模型、水质模型等。

4. 环境影响评价根据实地调研和数据分析的结果,对水电站建设和运营过程中可能对环境产生的影响进行评价。

4.1 水资源影响水电站的兴建将导致水库的形成,可能对周边水资源产生影响。

根据水文模型的预测结果,水库的蓄水将导致下游水位上升,可能影响下游的饮水和灌溉用水。

4.2 水质影响水电站运营过程中的水库蓄水和发电排放将对水质产生一定的影响。

根据水质模型的预测结果,发电排放对下游水体中的溶解氧浓度和水温可能产生影响。

4.3 生态影响水电站的建设和运营可能对周边生态环境产生影响。

根据调研结果,水电站的兴建将导致一部分生境的破坏,影响当地的生物多样性。

4.4 社会影响水电站的建设和运营还可能对当地社区产生一定的社会影响,包括就业机会的增加和当地文化的变化等。

5. 环境保护措施为了最大程度地减少水电站对环境的影响,需要采取一系列环境保护措施。

5.1 水资源保护在蓄水过程中,要合理调度水库,充分考虑下游的饮水和灌溉需求,确保水资源的合理利用。

水电站环境影响报告书工程施工组织设计重点工程

*** 中游河段**水电站环境影响报告书(简本)评价单位:中国水电顾问集团昆明勘测设计研究院二○○九年八月目录1建设项目概况 (1)1.1项目由来 (1)1.2工程位置、开发任务及规模 (2)1.3电站运行方式 (2)1.4工程项目组成及筹建期工作开展情况 (3)1.4.1项目组成 (3)1.4.2筹建期工作开展情况 (4)1.5枢纽布置、主要建筑物 (4)1.6工程施工与布置 (5)1.6.1施工总布置 (5)1.6.2施工导流、截流与下闸蓄水 (5)1.6.3建筑材料 (6)1.6.4施工工厂 (6)1.6.5土石方平衡及存弃渣场规划 (7)1.6.6施工交通运输 (8)1.6.7施工进度 (8)1.7水库淹没、施工占地与移民安置规划概况 (8)1.7.1水库淹没实物指标 (8)1.7.2枢纽建设征地实物指标 (9)1.7.3移民安置规划 (9)1.7.4专业项目处理方案 (10)2环境现状 (12)2.1工程区自然环境现状 (12)2.1.1地质地貌 (12)2.1.2气象水文 (12)2.1.3水温 (13)2.1.4污染源及水质 (13)2.1.5大气环境 (13)2.1.6声环境 (13)2.2生态环境 (14)2.2.1陆生生态 (14)2.2.2水生生物 (18)2.3社会环境 (19)2.3.1社会经济 (20)2.3.2土地利用及农业生产 (20)2.3.3水资源利用 (20)2.3.4旅游景观 (20)2.3.5文物古迹 (21)2.3.6人群健康 (21)2.4移民安置区环境现状 (22)2.4.1玉龙县九河乡九河乡君山驿安置点 (22)2.4.2香格里拉县高阁平台安置点 (22)2.5环境敏感对象及保护目标 (22)2.5.1环境敏感区 (22)2.5.2环境保护目标 (24)3工程分析 (26)3.1工程环境合理性分析 (26)3.1.1与国家产业政策的符合性 (26)3.1.2建设项目与相关规划的符合性 (26)3.2工程方案的环境合理性分析 (28)3.2.1坝址、坝型及枢纽格局选择合理性分析 (28)3.2.2正常蓄水位方案选择合理性分析 (29)3.2.3施工总布置规划的环境合理性分析 (29)3.2.4移民安置方案合理性分析 (30)3.3工程施工期影响源分析 (30)3.3.1水环境 (30)3.3.2环境空气 (30)3.3.3声环境 (31)3.3.4生态环境 (31)3.3.5固体废弃物 (31)3.3.6人群健康 (31)3.4工程运行期影响源分析 (32)3.4.1工程运行 (32)3.4.2工程运行废水及固体废弃物 (33)3.5水库淹没及移民安置 (33)3.5.1水库淹没影响 (33)3.5.2移民安置 (33)3.6工程分析结论 (34)4主要环境影响 (35)4.1工程建设带来的经济、社会及环境效益 (35)4.2工程带来的其它主要影响 (36)4.2.1对水环境的影响结论 (36)4.2.2对鱼类的影响 (37)4.2.3对陆生生态的影响 (39)4.2.4工程建设对当地社会环境的影响 (42)4.2.5移民安置环境影响 (43)4.2.6空气环境影响 (44)4.2.7声环境影响 (45)4.2.8对地质环境的影响 (45)5主要环境保护措施及对策 (46)5.1水环境保护措施 (46)5.1.1施工期水环境保护措施 (46)5.1.2初期蓄水下泄流量保护措施 (46)5.1.3运行期水环境保护措施 (47)5.2鱼类保护措施及建议 (47)。

水电站环境影响评价报告书

水电站环境影响报告书此文档为WORD格式,下载后可随意编辑2017年9月修订目录1 建设项目概况 (1)1.1 工程地理位置 (1)1.2 工程建设背景 (1)1.3 工程概况 (2)1.4 “三通一平”等工程环保措施落实情况 (8)1.5 正常蓄水位和坝址选择环境合理性分析 (10)1.6 与相关规划协调性分析 (11)2 建设项目周围环境现状 (13)2.1 建设项目所在地环境现状 (13)2.2 建设项目环境影响评价范围 (18)3 建设项目环境影响预测及拟采取的主要措施 (21)3.1 环境影响因素及源强分析 (21)3.2 环境保护目标 (24)3.3 环境影响预测评价 (28)3.4 环境保护对策措施 (41)3.5 环境风险分析及对策措施 (49)3.6 环境经济损益分析 (50)3.7 环境管理及监测 (51)4 公众参与 (55)4.1 公众参与目的 (55)4.2 公众参与对象及方式 (55)4.3 公众参与过程 (58)4.4 公众参与结果 (58)4.5 公众意见与建议的采纳与反馈 (59)5 环境影响评价结论 (60)6 联系方式 (61)1 建设项目概况1.1 工程地理位置某某水电站地处东经101°14'~103°3',北纬25°20'~27°12'范围内,位于某某江干流下游某某省和某某省的界河上,右岸隶属某某省某某市某某县,左岸隶属某某省某某州某某县,是某某江下游河段四座水电站(某某、白鹤滩、溪洛渡、向家坝)中最上游的梯级电站,某某水电站上距攀枝花市213.9km,下距白鹤滩水电站182.5km,与某某、成都直线距离分别为125km和470km,与武汉、上海直线距离分别为1250km和1950km。

1.2 工程建设背景某某水电站是国务院批复的《长江流域综合规划(2010~2030)》(国函〔2012〕220 号)推荐的某某江干流下游河段4级开发方案的第一级,是“西电东送” 中部通道的骨干电源之一。
