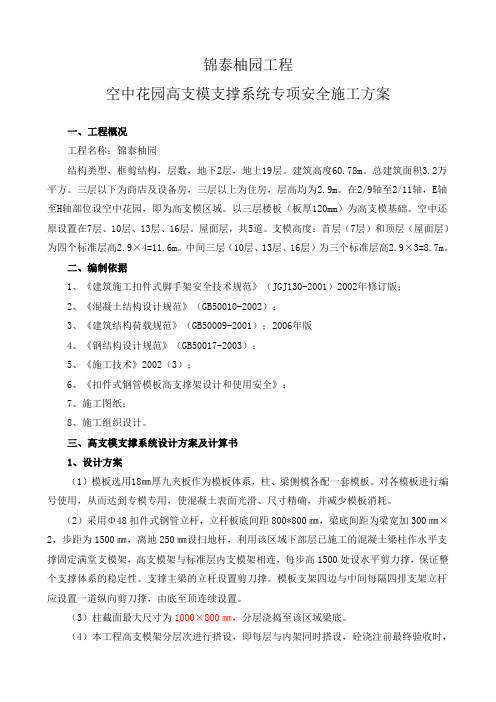

锦泰柚园工程空中花园高支模支撑系统专项安全施工方案一、工程概况工程名称:锦泰柚园结构类型,框剪结构,层数,地下2层,地上19层。

建筑高度60.78m。

总建筑面积3.2万平方。

三层以下为商店及设备房,三层以上为住房,层高均为2.9m。

在2/9轴至2/11轴,E轴至H轴部位设空中花园,即为高支模区域。

以三层楼板(板厚120mm)为高支模基础。

空中还原设置在7层、10层、13层、16层。

屋面层,共5道。

支模高度:首层(7层)和顶层(屋面层)为四个标准层高2.9×4=11.6m。

中间三层(10层、13层、16层)为三个标准层高2.9×3=8.7m。

二、编制依据1、《建筑施工扣件式脚手架安全技术规范》(JGJ130-2001)2002年修订版;2、《混凝土结构设计规范》(GB50010-2002);3、《建筑结构荷载规范》(GB50009-2001);2006年版4、《钢结构设计规范》(GB50017-2003);5、《施工技术》2002(3);6、《扣件式钢管模板高支撑架设计和使用安全》;7、施工图纸;8、施工组织设计。

三、高支模支撑系统设计方案及计算书1、设计方案(1)模板选用18㎜厚九夹板作为模板体系,柱、梁侧模各配一套模板。

对各模板进行编号使用,从而达到专模专用,使混凝土表面光滑、尺寸精确,并减少模板消耗。

(2)采用Φ48扣件式钢管立杆,立杆板底间距800*800㎜,梁底间距为梁宽加300㎜×2,步距为1500㎜,离地250㎜设扫地杆,利用该区域下部层已施工的混凝土梁柱作水平支撑固定满堂支模架,高支模架与标准层内支模架相连,每步高1500处设水平剪力撑,保证整个支撑体系的稳定性。

支撑主梁的立杆设置剪刀撑。

模板支架四边与中间每隔四排支架立杆应设置一道纵向剪刀撑,由底至顶连续设置。

(3)柱截面最大尺寸为1000×800㎜,分层浇捣至该区域梁底。

(4)本工程高支模架分层次进行搭设,即每层与内架同时搭设,砼浇注前最终验收时,由建设单位、监理单位及施工单位各派人进行验收,验收要求用测力扳手检查扣件的扭矩。

高支模施工方案

高支模施工方案

高支模施工方案在建筑施工中,高支模是一种常用的支模技术,它能够有效地支撑和固定施工现场的结构体系,为后续施工提供必要的支撑条件。

高支模施工方案在建筑工程中具有重要的作用,下面将详细介绍高支模施工方案的具体内容和实施步骤。

1. 施工前准备工作在进行高支模施工之前,首先需要进行充分的准备工作。

这包括对施工现场进行勘测,确定土地条件和地基情况,制定施工方案和安全预案,准备必要的材料和设备等。

同时,还需要对施工人员进行培训,确保他们了解施工方案和操作要点。

2. 设计支模方案根据建筑结构的设计要求,结合施工现场的实际情况,设计高支模的具体方案。

这包括确定支模的类型、尺寸和布置方式,计算支模的荷载和受力情况,确定支模的连接方式和支撑点,以及设计支模的拆除方案等。

3. 安装支模根据设计方案,依次安装支模系统。

首先搭建支模的框架结构,然后按照支模的设计要求安装支撑点和连接件,最后调整支模的平整度和垂直度,确保支模的稳固和牢固。

4. 进行混凝土浇筑在支模安装完成后,开始进行混凝土的浇筑工作。

根据混凝土浇筑的要求和工艺,逐步进行浇筑作业,确保混凝土的均匀性和密实性。

同时,要及时检查支模的情况,确保支模系统的稳定和安全。

5. 检查和验收在混凝土浇筑完成后,对支模系统进行检查和验收。

检查支模的结构是否完整,是否有变形或损坏的情况,验收混凝土的质量和工艺是否符合要求。

如发现问题,及时处理和整改,确保施工质量和安全。

6. 拆除支模在混凝土达到设计强度后,可以进行支模的拆除工作。

根据设计方案和拆除顺序,逐步拆除支模系统,保证拆除过程安全顺利。

同时要确保拆除后的结构安全稳定,不影响建筑整体的使用和安全。

总结高支模施工方案在建筑工程中扮演着重要的角色,通过科学合理的设计和施工方案,可以提高施工效率,保证建筑质量,确保施工安全。

施工人员在进行高支模施工时,应严格按照方案要求和操作规程进行操作,做好施工前的准备工作和施工过程的监控管理,确保施工质量和安全。

高支模模板专项施工方案

高支模模板专项施工方案

高支模模板专项施工方案1. 引言高支模模板是一种常用于建筑施工中的支撑体系,用于支撑和固定混凝土结构的施工过程中。

本文档将介绍高支模模板的专项施工方案,包括施工前的准备工作、模板的搭设和拆除、施工过程中的安全措施等内容。

2. 施工前的准备工作2.1 确定施工方案在进行高支模模板施工前,需要制定详细的施工方案,包括模板的类型、数量、布置方式等。

根据具体工程要求和设计要求,确定适宜的模板方案,以确保施工的安全和高效进行。

2.2 安全评估在进行高支模模板施工前,需要进行安全评估,评估施工现场的风险和安全措施。

根据评估结果采取相应的预防措施,确保施工过程中的安全。

2.3 材料采购根据施工方案,采购所需的高支模模板材料,包括模板板材、横梁、支撑杆等。

确保材料的质量符合要求,并进行必要的检验和验收。

3. 模板的搭设和拆除3.1 模板搭设根据施工方案,进行高支模模板的搭设。

首先,搭设模板的基础支撑结构,包括模板底座、支撑杆等。

然后,安装横梁和横杆,形成完整的支撑框架。

最后,安装模板板材,固定在支撑框架上。

3.2 模板拆除在混凝土结构完成后,需要进行模板的拆除工作。

首先,逐层拆除模板板材,采取安全可靠的方法,防止模板板材脱落或坠落。

然后,拆除横梁和支撑杆,最后拆除模板底座。

拆除过程中,注意安全防护,确保施工人员的安全。

4. 施工过程中的安全措施4.1 安全培训在进行高支模模板施工前,进行必要的安全培训,使施工人员了解施工过程中的风险和安全措施。

培训内容包括模板的搭设和拆除方法、紧急情况的处理等。

4.2 安全设施在施工现场设置必要的安全设施,包括警示标识、安全网、安全带等。

确保施工人员的安全,并设置紧急救援措施,以应对可能发生的意外情况。

4.3 安全检查在施工过程中进行定期的安全检查,发现安全隐患及时处理。

检查包括模板的稳定性、支撑杆的状态、横梁的连接等。

确保模板的安全性和稳定性。

5. 总结高支模模板专项施工方案是高支模模板施工的重要指导文件,保证施工过程的顺利进行和施工人员的安全。

高支模板施工方案

高支模板施工方案

高支模板施工方案高支模板施工方案一、工程概况:本工程是高支模板施工工程,项目位于某地某区,占地面积5000平方米,属于地上二层结构,总建筑面积10000平方米。

本工程主要包括基础工程、构造工程、装饰工程和安装工程。

二、施工组织方案:1.施工人员安排:根据工程进度计划,确定施工所需人员,包括项目经理、技术员、工程师、施工人员等。

同时,要求施工人员具备相应的证书和从业经验。

2.材料采购:根据设计图纸和施工要求,预估所需材料的数量和类型,并确定供应商进行采购。

注意材料的质量和合格证。

3.进度安排:制定详细的施工进度计划,包括每个工序的时间安排和交付时间。

同时,要进行现场实际情况调查和施工条件评估,以保证施工计划的合理性和可行性。

三、施工方法和工艺:1.基础工程:采用浇筑混凝土的方法进行基础施工,根据设计要求和图纸进行模板搭设。

先搭设骨架,再进行外墙和内墙的模板定位,并进行混凝土浇筑。

浇筑完成后,进行养护处理,确保基础质量。

2.构造工程:高支模板施工主要涉及到地上二层结构的梁、柱和板的施工。

根据设计图纸和要求,先进行模板搭设。

搭设完成后,进行预应力和钢筋的布置,并进行混凝土浇筑。

注意混凝土的均匀性和密实性。

3.装饰工程:根据室内装修的要求,进行墙面、地面和天花板的装修工作。

根据设计图纸和要求,进行石膏板、瓷砖和木地板的安装。

同时,还要进行墙面的刷漆和装饰灯具的安装。

4.安装工程:根据设计要求和图纸,进行水电线路的铺设和设备的安装。

注意安装的质量和安全。

四、施工安全措施:1.施工现场要进行有效管控,设立警示标志和安全警戒线,确保施工人员的安全。

2.施工过程中要严格遵守相关安全规定,佩戴安全防护用具,并进行安全培训。

3.施工过程中要保持良好的通风条件,有效控制粉尘和有害气体的产生。

4.及时清理施工现场,确保道路畅通,减少施工现场事故的发生。

五、施工质量控制:1.严格按照设计要求和工程规范进行施工,杜绝施工中的返工和差错。

五羊花园高支模施工方案

五羊花园高支模施工方案

目录一、工程概况 (2)二、准备工作 (2)1、施工人员教育准备 (2)2、材料准备 (2)3、施工工作面准备 (3)三、施工程序 (3)四、测量放线 (3)1、测量放线原则 (3)2、基线复核 (3)3、细部线测放 (4)五、模板及架体支设 (4)1、施工顺序 (4)2、柱墙模及架体支设 (4)3、梁板模及架体支设 (5)六、模板拆除 (7)1、拆模顺序 (7)2、拆模时间 (7)七、质量要求 (7)八、环境保护及安全文明施工注意事项 (8)1、环境保护措施 (8)2、安全技术措施 (9)3、文明施工注意事项 (9)附:模板质量通病防治 (11)高支模结构计算书 (12)一、工程概况本工程位于广州市越秀区寺右二横路16号。

项目为3栋地下2层、地上28~31层住宅楼,建筑面积约57565m2;各栋均为框架剪力墙结构。

地下一层及首层结构层高都在5m 左右,为超高支模,要进行特殊处理,需对支撑系统进行结构验算(附后)。

二、准备工作1、施工人员教育准备①、安全教育模板工程作业人员先必须经过三级教育,即公司、项目、班组安全常识系统教育,并建立相应的档案资料。

模板工程作业人员分配到工作面后,应由项目技术负责人及工长结合工程的具体情况进行专项技术交底,并形成相应记录。

针对施工过程中阶段性出现的具有的特定性的安全问题及隐患,技术负责人和工长必须现场作针对性交底,并形成相关记录。

②、技术教育模板工程作业人员必须经过项目技术负责人及主管工长、内业、劳资参与的施工质量技术交底教育,施工班组应对高支模按施工特点和程序进行施工。

2、材料准备模板主要采用915×1830×18七夹板配制,80×80×2000木方、φ12对拉螺杆加固,φ48×3.5mm空心钢管支撑,要严格按图纸尺寸施工。

模板工程作业人员必须细读施工图,根据施工图设计的要求确定各类构件的数量及规格,为配制模板作好准备。

高支模工程专项施工方案

高支模工程专项施工方案

高支模工程专项施工方案高支模工程专项施工方案一、工程概况本工程为高支模工程,位于XXX地点,建筑面积为XX平方米,支撑体系高度为XX米。

工程涉及到的结构形式为钢筋混凝土结构,其中涉及到的模板体系包括木模板、钢模板、铝合金模板等。

二、设计依据1.建设单位提供的设计文件及相关施工规范。

2.施工现场实际情况及相关施工经验。

3.支撑体系高度、跨度、荷载等参数要求。

三、支撑体系设计1.支撑体系采用扣件式钢管脚手架,钢管采用直径为48mm,壁厚为3.5mm的钢管,扣件采用直角扣件、旋转扣件和对接扣件。

2.支撑体系基础采用混凝土硬化地面,根据支撑体系荷载要求,对基础进行加固处理,保证支撑体系的稳定性。

3.支撑体系顶部采用可调式托座,根据支撑体系高度和荷载要求,对托座进行调整,确保支撑体系的稳固性。

四、支模施工工艺1.模板安装:按照模板配板图安放模板,确保模板拼接紧密。

安装模板时,应按照模板的编号进行安装,避免出现错缝现象。

模板安装完成后,应进行校正和固定。

2.支撑体系搭设:按照支撑体系设计要求,对钢管脚手架进行搭设。

搭设时应注意确保脚手架的稳定性和安全性,扣件应扣紧,防止出现滑动、脱落等现象。

3.模板调整:根据设计要求,对模板进行调整。

调整内容包括模板的标高、垂直度、平整度等。

调整完成后,应进行检验和验收。

五、质量保证措施1.严格按照施工图纸和技术规范进行支模施工,确保支模质量符合设计要求。

2.加强材料的质量管理,选择符合要求的材料进行支模施工。

3.加强施工过程中的质量监督,对发现的问题及时进行处理,确保支模施工的质量。

六、安全保证措施1.搭设支撑体系时,应确保脚手架搭设的稳定性和安全性,防止出现脚手架坍塌等安全事故。

2.支模施工过程中,应注意防止模板滑动、脱落等安全事故,确保施工人员的安全。

3.加强安全教育,提高施工人员的安全意识,防止因操作不当导致的安全事故。

七、应急预案1.针对可能出现的支模施工安全事故,制定相应的应急预案,明确应急处置措施和责任人员。

高支撑模板施工方案

高支撑模板施工方案高支撑模板施工方案本工程首层层高为5m,模板的强度、刚度及稳定性非常重要,其中结构层高超过4.5m部份,模板系统必须按照高支模进行设计和施工。

以二层楼面梁2kl4-1最大截面450×1200梁为计算,板面标高+5.00m,板厚120mm。

a、低支模施工1、一般原则建设工程低支模施工前由施工单位基本建设专项技术方案。

技术方案包含模板及其提振系统的设计、架设和拆毁、混凝土铺设过程和铺设过程观测及安全控制建议等方面内容。

技术方案必须经企业的技术和安全负责人审核盖章并盖章企业技术和安全部门的公章后就可以实行。

高支模应采用钢支撑作立柱,不使用竹木作立柱,不使用严重锈蚀变形、断裂、脱焊、螺栓松动的钢支撑材料搭设支撑。

低支模技术方案的基本建设根据国这和行业的有关规范、标准和规定,融合工程和企业的实际情况展开,并遵从以下原则:(排序书及提振平面图等待中标后再基本建设)(1)技术方案应有计算书。

计算书包括施工荷载计算,模板及其支撑系统的强度、刚度、稳定性、抗倾覆等方面的验算,支承层承载的验算。

(2)对已重复命采用多次的模板、提振材料,应当并作必要的强度测试技术方案应当以材料强度实测值做为排序依据。

(3)技术方案应有支撑平面图、模板及其支撑的立面图和剖面图、节点大样等施工图。

(4)低支模立柱4.5米以下部分,应当设置不少于两道的四海水平拉杆;立柱4.5米以上部分每增高1.5米应相应加设一道水平拉杆.剪刀撑应纵横设置,且不少于两道,其间距不得超过6.5米;支撑主梁的立柱必须设置剪刀撑。

对于特定的工程结构,当模板面非水平或施工荷载不平衡时,应当按整体稳定性和抗炎沉没能力排序确认水平拉杆剪刀牵的设置。

b、高支模设计梁450mm×1200mm,梁底模使用18mm薄胶合板,梁底方木横截面100mm×100mm,梁底托梁截面100mm×100mm。

板底模使用18mm薄胶合板,板底方木的横截面80mm×80mm,板底托梁80mm×100mm.具体计算见下。

万科城市花园高支模施工方案

万科城市花园高支模施工方案目录万科城市花园工程高支模施工方案 (1)1、编制依据 (1)2、工程概况 (1)2.1、工程概况 (1)2.2、高支模概况 (1)3、方案选择 (2)3.1方案选择原则 (2)3.2模板支撑方案 (3)4、高支模施工方法 (4)4.1、施工准备 (4)4.2、施工顺序 (4)4.3、安装支撑系统 (5)4.4、梁、板模板的安装 (5)4.5、模板验收 (6)4.6、模板的拆除 (6)5、首层梁混凝土浇筑 (7)5.1、材料准备 (7)5.2、混凝土的供应 (7)5.3、浇筑前的准备 (8)5.4、砼浇筑 (8)5.5、混凝土的试块制作和养护 (9)5.6、混凝土泌水处理和表面处理 (9)6、安全管理 (10)6.1、安全技术措施 (10)6.2、预防坍塌事故的技术措施 (10)6.3、预防高空坠落事故安全技术措施 (10) 6.4、钢筋绑扎及砼施工过程中应注意事项 (11)7、高支模的施工管理 (11)7.1、高支模系统项目管理机构 (11)7.2、高支模施工注意问题 (11)7.3、高支模施工中应急措施 (12)8、监测措施 (15)9、主要模板支架验算 (15)万科城市花园工程高支模施工方案1、编制依据1.1 万科城市花园工程建筑施工图、结构施工图;1.2《建筑工程施工质量验收统一标准》(GB 50300-2001);1.3《建筑结构荷载规范》(GB 50009-2001)2006版;1.4《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001)2002版;1.5《建筑施工安全检查标准》(JGJ 59-99);1.6《混凝土结构设计规范》(GB 50010-2002);1.7《混凝土结构工程施工质量验收规范》(50204-2002);1.8《混凝土模板用胶合板》GB/T 17656-1999;1.9《扣件式钢管模板高支撑架设计和使用安全》(杜荣军)1.10《建设工程高大模板支撑系统施工安全监督管理导则》建质[2009]254号2、工程概况2.1、工程概况万科城市花园1标段工程位于珠海市金湾区金海岸市场东侧华阳路虹阳路交界处。

高支模施工方案

高支模施工方案本工程首层层高4.5米、梁板施工均属高支模施工,最大梁为300×2250,必须采取高大梁施工技术。

7.1梁模板1、梁底模和侧模采用25厚夹板,支撑系统采用80X100的木杨、门式脚手架。

2、支撑系统采用门式脚手架@800,两层木杨,上层木杨为80X100@300,底层为80X100@600木杨。

3、设Φ48钢管纵横扫地杆一道。

第二、三层门式脚手架设Φ48钢管纵横水平拉杆一道。

4、设剪刀撑,保证整个支撑体系的稳定性。

7.2楼板模板1、楼板底板采用18厚夹板,支撑系统采用80X100的木彷、门式脚手架。

2、支撑体系采用门式脚手架@1200,两层木彷,上层木松为80×IoomnI@300,底层木彷为IooXlOo@600。

3、设648钢管纵横扫地杆一道。

第二、三层门式脚手架设Φ48钢管纵横水平拉杆一道。

4、设剪刀撑,保证整个支撑体系的稳定性。

7.3超高大梁模板验算采用双立管架支顶。

立杆底部先按上述方法处理后再加垫木板以分散荷载。

1)支撑体系计算三维立体钢管格构是空间结构,为简化计算,并基本接近实际受力桩台,按平面构件体系作为力学计算,计算中未考虑横向杆件的作用,但为加强横向杆件联结,确保整个支架的横向稳定,在空间体系设斜撑,大大提高了单管承载力的安全储备。

①采用外径为48mm,壁厚3.5mm的钢管,钢管正截面An=489mmmm2,立杆长细比人二0.634μlh°式中μl为计算长度系数h为立杆步距②钢管所能承受的压力计算N r=K4*K a*f*Φ*A c式中Nw:钢管所能承受的压力Ka:与立杆截面有关的调整系数,立杆为单杆时取0.85Kh:高度调整系数,取0.8F:钢材抗压强度设计值,取210∕F三2格构式压杆整体稳定系数An:钢管截面积(mm2)③单根立杆承压能力N<=K**K6*f*φ*A o=0.85×0.8×189×0.812×210=56.7kn④梁板模板支架计算本工程高支模梁截面尺寸为300×2250o校自重:qι=0.3×2.25×2.7=1.825(t)钢结构及钢筋自重q2=l.1[14.7*0.02*1+2*0.04*0.3*1]*7.8=2.73(t)模板及方木自重:q3=0.65(t)施工荷载:qι=0.3(t)则设计总荷载:q=l.4x(q j+q2+q3÷qD=1.4x(1.825+2.73+0.65+0.3)=6.79(t)设立杆间距d,那幺每根立杆受力qd≤5.67t则dW0.813,取d=0.8米。

太古城花园高支模施工方案_secret

目录1 编制说明及依据 (2)2 工程概况及施工条件 (2)3 施工准备 (3)3.1 技术准备 (3)3.2 材料选择 (4)4 高支模施工方法 (4)5 高支模施工检查及验收确 (8)5.1 模板安装的质量要求 (8)5.2 质量保证措施 (9)5.3施工检查及验收 (9)6 模板安装和拆除的安全保证措施 (10)6.1 模板施工前的准备工作 (10)6.2 模板安装、拆除的安全保证措施 (10)7 高支模施工的安全、环保、文明施工措施 (13)8 高支模施工应急预防措施 (13)8.1 制定措施目的 (13)8.2 高处坠落事故发生原因和预防 (14)8.3 浇筑过程中高支模塌坍事故发生原因和预防措施 (14)8.4 发生塌坍事故后的应急求援措施 (15)9 高支模模板及支撑系统的设计和验算 (16)9.1 对使用材料的要求: (16)9.2 所用材料的力学物性: (16)9.3 计算模板及其支撑时的荷载标准值 (17)9.4 计算模板结构荷载组合表 (18)9.5 模板及支撑的设计和验算 (18)1 编制说明及依据1、编制说明钢筋砼结构工程施工过程中,模板及支撑体系的设计与施工是现浇砼结构工程质量及施工安全的重要保障,根据《广东省建设工程高支撑模板体系施工安全管理办法》、《危险性较大工程安全专项施工方案及专家论证审查办法》的通知,以及《混凝土结构工程施工质量验收规范的要求》,本工程首层G~U交1~17轴的广播室、门厅、音乐教室、图书室和美术教室及健身教室的结构楼层需编制高支模专项方案,另在健身教室本工程局部KZL线荷载>15KN/m 的模板及支撑设计还需请专家组进行论证和审查,以确工程质量和施工安全。

2、编制依据2.1 曦城三期学校工程设计图纸、施工合同及相关资料;2.2国家现行施工验收规范、标准及广东省和深圳市有关施工规定:《建筑工程施工质量验收统一标准》(GB50300—2001)《混凝土结构工程施工质量验收规范》(GB50204—2002)《广东省建设工程高支模板体系施工安全管理办法》《危险性较大工程安全专项施工方案及专家论证审查办法》(建设部建质[2004]213号文件)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001、J84-2001)《直缝电焊钢管》(GB/T13793)《混凝土模板用胶合板》(GB/T17656--1999)2.3根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件等综合因素的分析;2.4本公司现有的劳动力、技术、机械设备能力和施工管理经验;2.5ISO9001:2000质量管理体系、ISO14001:1996环境管理体系、OHSAS18001:1999职业健康安全管理体系;2 工程概况及施工条件曦城三期学校项目工程建筑面积为约7100平方米;场境布置为组合式建筑群,呈阶梯式分布,楼层分为单层~最高四层,其中健身教室设计局部地下室;建筑总高度最高为23.448米;本工程相对标高±0.000 相当于绝对标高23m,结构形式为现浇钢筋混凝土框架结构。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计(方案)报审表
****·****花园
首层高支模




编制单位:广东****工程有限公司
编制:****
审批:
编制时间:2009年5月14日
****·****花园
首层高支模施工方案
一、工程概况
****·****花园北区位于东莞市*****环路与****路交汇处,项目总占地面积40426m2,总建筑面积144137m2。

由一层地下室和八栋塔楼组成,其中1#~8#楼为32层,建筑总高度为104.4m,9#楼为27层,建筑总高度为89.4m,结构类型为框架剪力墙结构。

****·****花园模板工程较为复杂,包括首层商铺(架空层)的高支模(支模高度为6.6m)以及主楼部分的普通支模。

首层高支模支模高度有4.4m、5.3m、5.5m、6.0m、6.5m、7.0m等几种,其中楼板厚度为120mm、150mm两种,梁截面有250*500mm、200*550mm、300*500mm、300*550mm、300*600mm、300*650mm、300*700mm、300*800mm、200*950mm 等几种。

梁模板支撑计算取梁截面300*800mm及200*950mm,支模高度6.2m计算。

板模板支撑取板厚150mm,支模高度
7.0m计算
二、编制依据
1、深圳市******研究总院有限公司的****·****花园施工图;
2、广东省高支模施工技术规程;
3、建筑工程施工计算手册;
4、建筑施工扣件式钢管脚手架安全技术规范;
5、建筑施工安全管理条例
三、模板支设体系方案
1、模板采用18mm厚拼装式涂膜防水木胶合板模板,ø12高强对拉螺杆及“3”型卡。

2、楼梯模板采用全封闭模板体系。

3、所有的模板支撑均采用普通钢管脚手架支撑。

4、支模所采用的木枋为50×100MM松木枋,且必须经过双面刨光。

5、模板的周转次数不得超过六次。

四、模板搭设要求
1、模板采用18mm厚胶合板,木枋采用50×100mm松木枋,木枋间距为250mm。

严禁使用油性等影响结构或妨碍装饰工程施工的模板隔离剂。

2、支撑架全部采用Φ48*3.5钢管搭设满堂架支撑。

钢管严禁有锈蚀、弯曲、压扁和裂纹等现象;连接扣件主要为回转扣件和一字扣件,扣件材质应符合规范要求,不得有裂纹、气孔、砂眼、残缺等缺陷。

支撑架搭设前,应严格选材,
以免发生安全事故。

3、首层商铺及主楼高支模部位钢管支撑立杆间距为1000×1000mm,梁下部位加密到800×800mm。

水平拉杆步距按1.5m设置,其中最下面一道水平杆为扫地杆,距地下室
顶板不大于250mm ,最上面一道水平杆应保证在梁底或板底拉结,立杆伸出水平杆长度不大于300mm 。

4、高支模部位沿梁跨度支撑方向必须设置连续剪刀撑。

5、所有立杆下垫50×100木枋。

五、施工方法
1、主要部位配模方案
说明:所有支撑体系必须计算确定,有防渗漏的墙体采用止水对拉螺栓。

2、模板施工准备工作
(1)施工之前由项目工程师组织施工人员进行交底,明确主要轴线位置及与其它构件位置的关系,向施工人员讲解图纸意图,解决图纸中的疑难问题,使各区段分管施工员对施工工艺,施工重点有全面的了解,并清楚质量要求及工期控制目标,之后施工员向操作人员交底。

(2
)钢筋工程检查合格后,由项目部通知有关施工人员方可进行墙、梁、柱、模板支设,支设前应按图纸详细复核预埋铁件、穿管、予留洞口的位置、数量是否正确。

每个施工段内支模顺序是:柱→梁→楼板→梁柱接头。

3、模板施工工艺流程
(1)模板施工顺序为
(2)主要模板施工工艺流程
a 、柱模
b 、梁模
4、模板支设
(1)柱模
柱模板采用18MM 厚胶合板面板,加固肋条采用50×
100mm木方及φ48×3.5mm钢管,配合紧固对拉螺栓,柱模下口靠板中预埋Φ20的钢筋头固定。

(2)外墙模板
a、本工程外墙外模板采用散支散拼模板,模板采用18MM 厚涂膜防水胶合板模板,50×100木枋、以及Φ12的高强螺杆组装而成。

遇到窗洞口的大模板要留出洞口的位置。

大模板上的螺杆洞水平间距为460mm一道,垂直间距为460mm一道。

b、施工工艺
①在浇筑外墙、梁板混凝土时,在外墙楼板面下300mm 高的地方预埋Φ12的高强螺杆,水平间距为460mm,楼面上预埋钢筋环。

②待上一层的墙体钢筋验收通过后,先拼装外墙的内模,校正加固然后拼装外模模板。

③定位完成后,测量配合调整模板的定位准确性及大模板的垂直度,用Φ12的高强螺杆把外模模板与内模校正固定。

④外墙大模板与下部混凝土外墙接缝处垫海绵条,拧紧下部支座上可调螺杆,使外墙大模板与下部混凝土外墙接槎严密,避免浇筑混凝土时漏浆。

(4)梁板模板
a、梁模板采用18MM厚胶合板,加固肋采用50×100木
方及可调节钢支架与φ48×3.5钢管配合。

b、当梁高超过700mm时另加对拉穿梁螺栓,螺栓通过蝴蝶卡、螺帽与加固肋等连接,螺栓横向间距为460mm,竖向排距见计算书。

梁底先加工成木板条(块),侧帮则按交叉梁位置留岔口。

梁底模起拱按设计要求做,即对跨度大于4m的梁,按跨度的0.2%起拱。

c、板模采用18MM厚胶合板,利用可调节钢支架搭设满堂红内架配合木方及钢管加固。

可调节钢支架间距为1.0m,木方间距为400。

板底模按施工规范要求起拱。

d、本工程采用可调节钢支顶架。

各栋有两个层高均在可调节钢支顶架调节范围内。

在这个高度范围内,可以通过销子、螺母来调节具体的高度来控制层高,内管在上,外管在下。

内管与钢管连接来支撑梁、板模板,具体作法详附图。

(5)楼梯模板
a、支设方法
如附图所示,将楼梯底模钉于倾斜的木楞上,楼梯的踏步钉在侧板上,并用反扶梯基、木楞和顶木进行加强定位,斜撑与木楞成900地支撑、楼模板、斜撑用木楔固定于木板上。

b、施工要点:
①在梯段中间开一300宽振捣孔,作为加强楼梯砼振捣用
②在踢步面板支设时,可先将踢面面板和踏面板先钉在木楞上,呈“L”形,然后再钉到侧板上。

5、模板验收
模板支设完毕后,由施工员、质检人员会同班组长联合检查所有模板的清洁、加固、接缝等是否符合要求,并对支模位置、平整度、垂直度进行复核,确认合格后填写自检记录,并报送技术部进行复检,质检员应填写分项工程评定表。

经交检合格后由工地技术负责人通知监理验收,验收合格后方可浇筑砼。

七、拆模要求
1、模板的拆除时间根据所留同条件养护试块的强度来决定。

2、柱、梁侧模在砼强度能保证其表面及棱角不因拆除模板而受损坏后,即可拆除。

3、设计规定:钢筋混凝土梁底板及后浇带跨必须待混凝土强度达到设计及有关规范要求方可拆除,悬挑构件需待上面两层施工完成后才能拆除。

板底模拟在混凝土浇筑一周后拆除,但应达到设计及有关规范要求,考虑到模板及支撑的周转,可使用早强混凝土或拆除后再搭设部分支撑等措施。

梁底模的拆除必须严格按设计及有关规范要求施工。

4、严禁未经技术人员通知,不经施工员安排操作人员随意拆除模板及支撑、加固体系,违者重罚,并追究责任。

5、拆模时不要用力过猛过急,拆下来的材料要及时运走、整理。

6、拆模程序一般为先支的后拆、后支的先拆,先拆非承重部分,后拆承重部分。

7、各部位构件拆模时所需混凝土强度的有关规定见附表。

八、安全技术措施
1、支模过程中应遵守安全操作规程,如遇中途停歇,应将就位的支撑、模板连接稳固,不得空架浮搁。

2、施工大面积墙体模板时,要搭好临时脚手架,模立好后,上口用铁丝固定,中间用钢管或木方支撑,且木方或钢管下口需牢固,以防模板倒下伤人。

3、拆模时,应搭设脚手平台。

4、拆模间歇时应将松开的部件和模板运走,防止坠下伤人。

拆除可调钢支撑时,禁止随意抛掷支撑。

50
75
5、拆楼层外边模板时,应有防高空坠落及防止模板向外倒跌的措施。

6
、上下传递材料时,不要站在同一垂直线上,以防物
料掉下砸伤他人。

正在施工的浇砼的,其下一层梁、板支撑不得拆除。

附:转换层模板及高支撑模板计算书
模板支撑体系简图
外墙节点大样。
