220变电站 回填土施工方案
220kv变电站施工方案

220kv变电站施工方案220kV变电站施工方案是指在建设过程中,根据实际情况制定的具体工程方案,包括施工组织设计、施工工艺流程、施工安全保障等内容。
下面是一份典型的220kV变电站施工方案,供参考。
一、施工组织设计1.施工组织机构:设立总指挥部、工程部、安全质量部、物资部等职能部门,明确各部门职责和权限。
2.施工组织人员:确保各专业队伍的配备、培训和管理,保证施工的协调性和连续性。
3.施工时间计划:制定施工工期计划,确保施工的及时完成。
二、施工工艺流程1.基坑开挖:按照设计要求进行土方开挖和基坑支护,确保基坑的稳定和安全。
2.主体结构施工:按照设计图纸进行主体结构施工,包括基础、框架、墙体等工程。
3.设备安装调试:按照设备安装图纸进行设备安装,保证设备的正确安装和调试。
4.电气布线:根据电气设计要求,进行电缆布线、接线和测试。
5.试运行和调试:对已完成的设备进行试运行和调试,确保正常运行。
6.消防安全设计:在施工过程中设置消防设施,确保施工的安全。
三、施工安全保障1.施工场地安全:制定安全防护措施,设立围挡隔离区域,确保施工现场的安全。
2.安全培训和教育:对施工人员进行安全教育和培训,提高他们的安全意识和技能。
3.施工现场管理:建立安全、文明施工管理制度,监督施工现场的安全生产活动。
4.施工设备和材料检查:对施工设备和材料进行检查,确保其质量和性能符合要求。
5.实施安全监测:设置安全监测设备,进行施工现场的安全监测和隐患排查。
以上就是一份220kV变电站施工方案的基本内容,不同的项目可能会有所不同,需要根据具体情况进行调整和完善。
最终的施工方案应符合安全、高效、经济和环保等要求,确保变电站的顺利建设。
220kv变电站施工方案

220kv变电站施工方案220kV变电站施工方案一、项目背景根据市电力公司发展规划,为满足日益增长的电力需求,新建一座220kV变电站。
该变电站位于市区中心附近,占地面积约3000平方米,主要用于接纳输电线路的电能,并通过变压器进行电压转化和配电。
本文将提出一套施工方案,确保按时、按质完成项目建设。
二、设计方案1. 建筑方案: 变电站的建筑采用现代化、节能化的设计理念,外观简洁大方。
主要包括厂房、办公楼、控制室等功能区域,并设置必要的消防设备和安全通道。
2. 设备方案: 根据需求,设备包括变电设备、控制设备、保护设备等。
其中,变压器作为关键设备,需选用高效节能的产品,并安装监测等设备,确保电能的稳定传输。
3. 输电线路方案: 按照国家标准建设输电线路,保证线路的安全性和可靠性。
同时,考虑到市区环境,采用地下埋管方式进行线路敷设,减少对城市景观的影响。
4. 通信设备方案: 为确保变电站与外部通信畅通,安装必要的通信设备,包括广播系统、电话线路、网络设备等,以便变电站能够及时接收信息、进行监控与传输数据。
三、施工方案1. 工期安排: 根据项目的大小和建设量,制定详细的工期安排表,明确每个施工环节的时间节点,确保项目能够按时完成。
2. 施工流程管理: 根据施工计划,制定施工流程管理方案,明确施工任务的划分和人员职责,保证施工过程的有序进行。
3. 资材调配: 根据建设需要,提前采购和调配所需的施工材料和设备,确保工地的及时供应,避免施工进度受阻。
4. 安全管理: 建立完善的施工安全管理体系,包括安全培训、岗位责任制、安全防护设施等,确保施工人员的人身安全。
5. 环保措施: 严格按照相关环保法规要求进行施工,并采取必要的环保措施,减少对周边环境的影响。
四、质量控制1. 质量监控体系: 建立质量监控体系,对施工过程中的每个环节进行监控和检测,确保施工质量符合相关标准和规定。
2. 质量验收标准: 制定严格的质量验收标准,对施工成果进行检查和验收,确保项目质量符合要求。
220kv变电站施工方案

220kV变电站施工方案1. 引言本文档旨在提供220kV变电站的施工方案,确保施工过程的高效性、安全性和可靠性。
该方案将涵盖变电站的土地准备、基础设施建设、主要设备安装、调试和投运等关键阶段。
2. 施工准备在正式施工前,需进行细致的准备工作,包括但不限于以下内容:2.1 土地准备对于变电站的选址需进行土地勘察和评估,确保选定的土地具备适合建设变电站的条件,包括土地承载力等。
2.2 材料采购根据项目设计需求和施工计划,进行变电站所需材料的采购工作,并进行质量检查和验收。
2.3 人员组织与培训组建施工团队,包括工程师、技术人员、施工人员等,确保团队具备相关专业知识和经验。
对于缺乏经验的人员,进行必要的培训和指导。
3. 基础设施建设220kV变电站的基础设施建设是整个施工过程的核心环节,包括:3.1 建筑结构施工根据设计图纸,按照合理的施工顺序和流程进行变电站建筑的施工,包括土地平整、地基基础、主体结构等。
3.2 配电系统建设完成配电室、开关室等相关设施的建设,包括设备安装、配电线路敷设等工作。
3.3 辅助设施建设建设变电站的辅助设施,如安全防护系统、消防系统、照明系统等,并确保其符合相关标准和规范。
4. 主要设备安装主要设备安装是变电站施工的关键环节,需要严格按照设计要求和相关安全规范进行操作,主要包括:4.1 变压器安装根据设计图纸和相关标准,将变压器进行正确安装,并完成与其他设备的连接。
4.2 开关设备安装按照设计要求,安装高压开关设备、联络线路和继电保护设备,并进行调试。
4.3 控制设备安装安装控制设备,确保变电站的正常运行和监控。
5. 调试和试运行在设备安装完成后,需要进行调试和试运行,以确保变电站的正常运行和安全性,包括但不限于以下内容:5.1 设备调试对安装的设备进行逐项检查和测试,包括运行试验、保护功能测试、通信联调等。
5.2 系统整合测试对整个变电站的系统进行整合测试,确保不同设备之间的协调和配合。
220KV变电站施工方案

220KV变电站施工方案概述本文档旨在提供220KV变电站施工方案的详细信息。
该方案涵盖了施工的主要步骤、安全管理以及资源和时间的分配。
施工步骤1. 地质勘探: 对施工区域进行地质勘探,并根据勘探结果调整建设方案。
2. 场地准备: 清理施工区域,确保施工地点平整,并进行必要的基础设施建设。
3. 基础施工: 包括基础开挖、混凝土浇筑等工作,以确保变电站的稳固和安全。
4. 主体结构建设: 安装变压器、电缆和其他电力设备,并进行必要的接线和调试。
5. 完工和验收: 对变电站进行最后的检查和测试,确保其符合设计标准,并获得相关部门的验收和批准。
6. 项目交接: 将变电站交付给业主,并进行必要的培训和文件交接。
安全管理在施工过程中,我们将采取以下安全管理措施:- 提供必要的安全装备和防护措施,确保工人的人身安全。
- 定期进行安全培训,提高工人的安全意识和技能。
- 设置安全告示牌,并确保施工现场的安全标识清晰可见。
- 定期检查施工设备和工具的安全状况,及时进行维修和更换。
资源和时间分配为了保证施工过程的顺利进行,我们将合理分配以下资源和时间:- 人力资源: 根据施工方案的需求,调配合适的工程人员和技术专家。
- 物资资源: 采购和储备必要的建筑材料、设备和工具。
- 时间安排: 制定详细的施工计划,合理安排各个施工阶段的时间,并设定里程碑。
在实施施工方案的过程中,我们将密切监督进展情况,并及时进行调整,以确保项目的按时完成和质量的保证。
以上是220KV变电站施工方案的简要概述,详细的方案将在进一步的研究和讨论基础上进行完善和编制。
变电站土建施工方案三篇

《变电站土建施工方案》一、项目背景随着经济的快速发展,对电力的需求日益增长。
为了满足不断扩大的电力供应需求,提高供电可靠性,本变电站项目应运而生。
该变电站的建设将为周边地区提供稳定、可靠的电力保障,对于促进当地经济发展和提高人民生活水平具有重要意义。
本变电站位于[具体地点],占地面积为[具体面积]。
场地地势较为平坦,交通便利,便于施工材料的运输和设备的安装。
周边环境良好,无重大污染源和地质灾害隐患。
二、施工步骤1. 场地平整- 清理施工现场的杂物、垃圾等,确保场地干净整洁。
- 采用推土机、装载机等机械设备对场地进行平整,使其达到设计要求的标高。
- 对场地进行碾压,确保场地的密实度符合要求。
2. 基础工程- 测量放线:根据设计图纸,使用全站仪、水准仪等测量仪器进行测量放线,确定基础的位置和标高。
- 土方开挖:采用挖掘机进行土方开挖,按照设计要求的坡度和深度进行施工。
在开挖过程中,要注意保护周边的管线和设施。
- 基础垫层:在基础底部铺设一层混凝土垫层,厚度为[具体厚度]。
垫层要振捣密实,表面平整。
- 基础钢筋绑扎:按照设计要求进行基础钢筋的绑扎,钢筋的规格、型号、间距等要符合设计要求。
钢筋的接头要采用焊接或机械连接,接头的质量要符合规范要求。
- 基础模板安装:采用钢模板或木模板进行基础模板的安装,模板的强度、刚度和稳定性要符合要求。
模板的接缝要严密,不得漏浆。
- 基础混凝土浇筑:在基础钢筋和模板验收合格后,进行基础混凝土的浇筑。
混凝土要采用商品混凝土,浇筑过程中要振捣密实,不得出现蜂窝、麻面等质量问题。
混凝土浇筑完成后,要及时进行养护,养护时间不少于[具体天数]。
3. 主体结构工程- 框架柱施工:框架柱的钢筋要在基础施工时预留插筋,插筋的位置和长度要符合设计要求。
框架柱的模板采用钢模板或木模板,模板的安装要牢固,垂直度要符合要求。
框架柱的混凝土要分层浇筑,振捣密实,不得出现漏振现象。
- 梁、板施工:梁、板的模板采用钢模板或木模板,模板的安装要牢固,平整度要符合要求。
最新220kV变电站工程场地平整施工方案

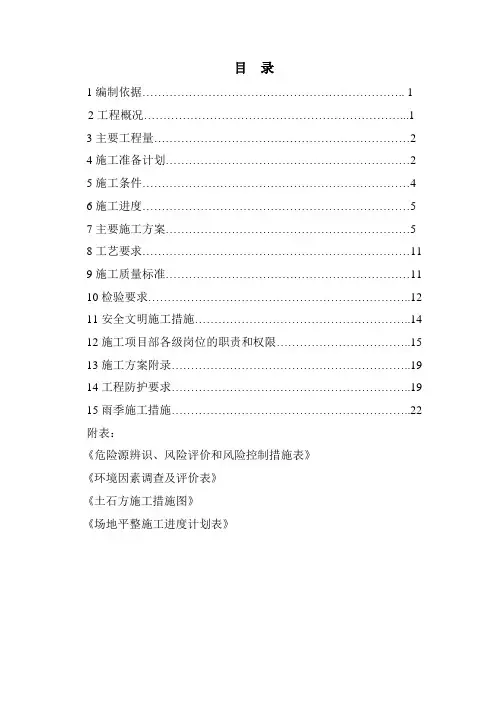

目录1编制依据 (1)2工程概况 (1)3主要工程量 (2)4施工准备计划 (2)5施工条件 (4)6施工进度 (5)7主要施工方案 (5)8工艺要求 (11)9施工质量标准 (11)10检验要求 (12)11安全文明施工措施 (14)12施工项目部各级岗位的职责和权限 (15)13施工方案附录 (19)14工程防护要求 (19)15雨季施工措施 (22)附表:《危险源辨识、风险评价和风险控制措施表》《环境因素调查及评价表》《土石方施工措施图》《场地平整施工进度计划表》1编制依据1.1与业主签订的合同、会议纪要;1.2已批准的施工图、设计变更单;1.3者保220kV变电站新建工程施工组织总设计;1.4者保220kV变电站新建工程概算文件;1.5现行有关施工标准、规程、规范等;1.5.1《国家电网公司施工项目部标准化工作手册》220kV变电工程分册(2010版);1.5.2《110kV~ 1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW183-2014);1.5.3《地基基础工程施工质量验收规范》GB50202-2013;1.5.4《工程测量规范》GBJ50026—2007;1.5.5《电力建设安全工作规程》DL5009.1—2014;1.5.6《建筑施工手册》第五版1.6类似工程的施工经验、专题总结;1.7有关的施工及安全会议纪要和有关正式文件;2工程概况2.1场平规模:本变电站占地20812m2,即31.218亩。
2.2场地地形地貌拟选站址区域位于广西西北部,地处云贵高原南缘及向广西低山丘陵过渡的大斜坡地带,总体地貌特征为西北高、东南低,区内以低山(少为中山)丘陵地形为主,岩溶地形次之。
站址属岩溶地形,微地貌表现为山顶鞍部及两侧缓斜坡,鞍部呈近东西走向,整个场地呈南北两侧高、中间低的特征,场地南北两侧坡度一般10-25°,西部斜坡较陡,可达30-40°,鞍部坡度5-10°,场地主要为杂树及油茶种植地,局部为荒坡。
220变电站 回填土施工方案

目录1 工程概况-————-—-———---————--———-—---—--—----——---———-----——12 编制依据---——--———----—-—--————-———--———---—---——-——--————-13 施工条件-—--—--———————--—----———-—-———--—--—-————--——-——---14 施工准备———-—————-———-—---—-——-—-—-------———-—---—————-—--—25 施工方法及施工工艺流程—-----—-—---———————-—————-—-——-—---—-36 土方回填试验方法 -——-————----—------——-———-—--—----—----—-—57 季节性施工要求——----—-———--——--——-————-—-——-—-----------——68 质量要求及保证措施 -—-———----——--———--———-—-—————-————---——69 文明施工及安全生产要 ----——--—------------—---——------————-—7第一节:工程概况XX220kVXX变电站站址位于XX市高新区益州大道中段,南距绕城高速,交通便利。
场地现主要为基坑开挖废土堆积地和其施工临时用地。
地形起伏较大,地面高程为492。
20~496.20m,相对高差约4。
0m.项目法人:公司建设管理单位: XX供电公司设计单位:XX设计有限公司监理单位:公司施工单位:建设公司专业分包单位:XX市长安建筑工程有限责任公司第二节、编制依据2。
1 本工程设计图纸、答疑纪要和选用图集;2.2 建筑工程施工手册;2.3《建筑工程施工质量验收统一标准》(GB50300—2001);2.4《建筑地基基础工程施工质量验收规范》(GB50202-2002);2.5《建筑地基处理技术规范》(JGJ79—2002);第三节、施工条件3。
回填土施工方案范文

回填土施工方案范文一、施工前的准备工作1.制定施工方案:在进行回填土施工前,需要制定详细的施工方案,包括施工方法、施工工序、施工标准等,确保施工顺利进行。
2.确定施工区域:根据工程设计要求和施工方案,确定回填土的施工区域,为后续的施工做好准备。
3.清理施工区域:清理施工区域内的垃圾、杂物和植被,保持施工区域的整洁和通畅。
5.准备施工材料和设备:根据施工方案,准备好所需的施工材料和设备,包括挖掘机、压路机、平板夯、水泥、石子等。
二、施工过程1.挖掘坑道:根据设计要求,在施工区域内进行挖掘坑道,保持坑道的坡度和形状符合要求。
2.边坡加固:根据设计要求,在坑道的边坡上进行加固,采用石子、水泥等材料进行填充和夯实,确保边坡的稳定性和安全性。
3.回填土的运输和卸载:将准备好的回填土运输到施工区域,并进行适当的卸载和堆放,确保回填土的均匀分布。
4.回填土的夯实:采用压路机、平板夯等设备对回填土进行夯实,保持回填土的密实度和稳定性。
对于夯实效果不好的区域,可以采取适当的加固措施。
5.均填沟槽和凹陷部位:在回填土施工过程中,对于存在均填沟槽和凹陷部位的区域,需要进行特殊处理,采用加固材料进行填充和夯实,确保回填土的均匀和稳定。
6.清理施工区域:在回填土施工完成后,清理施工区域内的垃圾、杂物和施工设备,保持施工区域的整洁。
三、施工质量控制2.回填土的均匀性检查:对于回填土的均匀性进行检查,包括回填土的厚度和坡度的测量,确保回填土的均匀分布。
3.夯实效果的检测:对于回填土的夯实效果进行检测,包括回填土的密实度、强度和稳定性的测量,确保回填土夯实效果良好。
4.监督检查:在施工过程中进行监督检查,对施工质量和进度进行监督,及时处理存在的问题和隐患。
四、施工安全措施1.安全培训:对参与回填土施工的人员进行安全培训,提高他们的安全意识和操作技能。
2.安全防护设施:在施工区域内设置安全警示标志、安全防护网和警示标牌,保护施工人员的人身安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1工程概况---------------------------------------------------12编制依据---------------------------------------------------13施工条件---------------------------------------------------14施工准备---------------------------------------------------25施工方法及施工工艺流程-------------------------------------36土方回填试验方法------------------------------------------57季节性施工要求--------------------------------------------68质量要求及保证措施----------------------------------------6 9文明施工及安全生产要---------------------------------------7第一节:工程概况XX220kVXX变电站站址位于XX市高新区益州大道中段,南距绕城高速,交通便利。
场地现主要为基坑开挖废土堆积地和其施工临时用地。
地形起伏较大,地面高程为492.20~496.20m,相对高差约4.0m。
项目法人:公司建设管理单位:XX供电公司设计单位:XX设计有限公司监理单位:公司施工单位:建设公司专业分包单位:XX市长安建筑工程有限责任公司第二节、编制依据2.1本工程设计图纸、答疑纪要和选用图集;2.2建筑工程施工手册;2.3《建筑工程施工质量验收统一标准》(GB50300—2001);2.4《建筑地基基础工程施工质量验收规范》(GB50202—2002);2.5《建筑地基处理技术规范》(JGJ79—2002);第三节、施工条件3.1现场出入口XX220kVXX变电站站址位于XX市高新区益州大道中段,环球中心右侧。
本工程安全文明施工要求高,场地狭窄,没有预留回填土方。
所以生产综合楼回填所需土方需全部外购,并且外购土方一次进场不能太多,需要根据用量分次进场,土方进场后采用挖机及人工配合运倒,回填时需分段分层进行。
3.2场外运输条件根据现场实际用土量,提前通知土方供应单位,将土方运送至工地,在土方进场后施工现场安排值班人员,指挥车辆入场,在大门处自卸土方进入生产综合楼基坑然后离开。
3.3场内条件场内道路狭窄,为了保持场内整洁,不破坏基坑邻边防护,回填土全由靠近大门处倾倒进基础基坑,由挖机一步一步翻运至最里侧。
保证施工现场整洁。
第四节、施工准备4.1技术准备:4.1.1项目部专业技术人员应充分熟悉施工图纸。
4.1.2按照规范要求,将回填所用的材料土方送试验室做击实试验,确定最大干密度时的最优含水量。
4.1.3在土方施工队伍进场后,项目部专业技术人员应积极的做好土方工程施工技术交底。
由项目技术部门及专业工长对进场人员进行安全技术交底,并对机械操作人员进行专门交底。
4.2物资准备:4.2.1在回填前一个星期确定回填用的素土,将素土土样及时送至试验单位,确定素土的最优含水率及最大干密度,确保原材料合格。
4.2.2本工程回填土采用外购黄土,自卸汽车运输,土内不得含有砖瓦块、石块、杂草、松软杂质或耕植土;土料的有机含量不得大于5%;土料颗粒不得大于15mm,土料最优含水量为:22.1%。
根据上述土方量进行土源准备工作,土质质量符合回填土质量要求。
选用填方土料时,应对土料的含水量进行测定,要求将填方土料的含水量控制在最优含水率的±2%之内。
4.2.4素土的运输车辆落实。
4.2.5夯实机械、工具落实。
应准备2~4台立式打夯机;铁铲、彩条布、水泵等。
4.3劳动力准备:4.3.1在土方工程施工前,项目部选择专业土方施工队伍进行施工,其技术、人力、机械、质量、进度等资源均满足该工程的施工要求。
4.4作业条件准备:4.4.1生产综合楼基础施工完成并隐蔽检查合格。
4.4.2钢管扣件、模板、钢筋等槽坑内杂物清理干净。
4.4.4作好回填土顶面水平标高标志。
如在基坑护壁面上每隔3米采用红油漆标注标高线等。
第五节、施工方法及施工工艺流程5.1施工方法:5.1.1在回填施工前提前看好天气预报,尽量避免回填施工时下雨,无法控制土壤含水率。
5.1.2回填前检查一下土方含水率是否在控制范围内,规定最优含水率为22.1%,施工时以手握土料成团,落地开花或用两指轻捏即刻粉碎为宜。
土过湿晾干,过干可洒些水润湿。
5.1.3生产中和楼基坑回填土时,应分段分层夯实,采用立式打夯机时每层虚铺厚≤250MM;5.1.4分段施工时应做成台阶,阶宽>250MM,上下两层灰土互错开0.5M。
5.1.5铺设好的回填土不得隔日打夯,夯后三日内不得受水浸泡,应防日晒雨淋;如遇浸湿应将干软灰土刮去补新料重新夯实。
5.2工艺流程:本工程由于安全文明施工要求严格,为了保持回填作业过程中场地内部整洁,基坑防护栏杆只在进门出开一个口子;自卸卡车运土到站内,由挖掘机把土方转运至12~13轴线基础基坑,分层回填压实后,再由挖掘机转运土至11~12轴线,依次顺序施工,当土方回填至完成标高-1.74m后,由小型压路机进行整体碾压,保证室内回填土整体平整度。
基础隐蔽验收→基坑垃圾清理→运输土料至施工地点→首层铺土、夯实碾压→取样检测→下一层铺土、夯实碾压。
5.2.1室外填土注意点本工程室外回填土总体分两次回填,第一次回填至和室内回填土同样标高;第二次土方回填至室外工程图纸要求的标高。
5.2.2室外人工填土及夯实5.2.2.3土料使用前应清除、打碎大土块,其最大粒径不得大于15㎜。
5.2.2.4用挖机从卸土出二次翻运土方进入生产综合楼室内,以人工用铁锹等工具进行土料铺设、打夯机夯实。
5.2.2.5室外土方自13轴线处开始回填,每层虚铺厚度:用立式打夯机时,铺设厚度不应大于25㎝。
5.2.2.6回填分段施工时,不得在墙角接茬,上下两层的接茬距离不得小于500㎜,接茬处应夯压密实,并做成阶梯形,每阶宽不小于500㎜。
每层土从留茬处往前延伸时,夯实应夯过接茬300㎜以上。
5.2.2.7立式打夯前应将填土初步整平,均匀分布,不留空隙。
打夯要按一定方向进行,一夯印压半夯印,夯夯相压,行行相连,分层夯打,纵横交叉,层层夯实。
分层打夯,每层压实不小于4遍。
5.3室内回填要点室内回填与地下室室外回填土同时施工。
5.3.2填土前测定土的含水率,确保土的含水率在最优的含水量范围内,土料含水量一般以手握成团,落地开花为宜,并用环刀法取样,经实验室出具报告合格后方可进行下道工序。
5.3.3施工工艺及方法5.3.3.2打夯前应将填土初步整平,均匀分布,不留空隙。
打夯顺序要按一定方向进行,一夯压印半夯印,夯夯相压,行行相连,纵横交叉,层层夯实。
分层打夯,每层压实不小于4遍。
5.3.3.4采用机械运土、人工倒土铺填,人工压实填土方法,采用立式打夯机配合的方式。
5.3.3.6在各回填的房间的柱子上做好控制线。
5.3.3.7当回填土下有管道时,用人工将管道两边夯填,注意不能移位和损坏管道,待回填土填至管道顶500MM以上时方可采用机械进行打夯。
5.3.3.8面积较大的房间,分段回填时,其交界处要做成阶梯形,并做好接茬。
上下两层的接茬距离不得小于500㎜,接茬处应夯压密实,并作成阶梯形,每阶宽不小于500㎜。
每层土从留茬处往前延伸时,夯实应夯过接茬300㎜以上。
5.3.3.9采用人工打夯,土面基本要平整,其平整度符合规范要求。
5.3.4回填注意事项5.3.4.1填前应将基层整平;5.3.4施工中随时对回填土质量进行抽检,不符合要求的立即返工。
5.3.5雨季施工时,在雨天前应及时将场内堆土用彩条布覆盖,四边压实,以保证填土的含水量。
已填部分做好排水,不得有积水,如有必要可用彩条布全部覆盖。
第六节、土方回填试验方法土方在夯实之后,对每层回填的质量进行检验,取样测定土的干密度和密实度,符合设计要求后才能继续上层回填。
6.1室外回填土每层按100 m2取样一组,以测定其质量指标(压实系数、干容重等),分层取样,合格后方的进行上一层施工。
取样垂直部位在每层压实后的表面下2/3厚度处,同时还应根据实夯的可靠性随机取样抽查。
6.2室内回填土每层按100 m2-300m2取样一组,以测定其质量指标(压实系数、干容重等),分层取样,合格后方的进行上一层施工。
取样垂直部位在每层压实后的表面下2/3厚度处,同时还应根据实夯的可靠性随机取样抽查。
第七节、季节性施工要求按照该工程实际进度计划,土方回填施工可能正值雨期。
填土的含水量是决定土方回填质量的关键,也是影响土方施工工期的一个重要因素。
为了应付突降大雨和连阴雨天气,在基槽适当部位设置排水沟及临时集水坑。
室外回填土时,雨天前及时将场内堆土用彩条布覆盖,四边压实。
已填部分采取防雨、排水措施,如有必要可用彩条布全部覆盖,以保证回填在无积水状态下进行。
刚施工完成的回填土,如突然遇雨,不能及时完全覆盖,应将松软部分除去,并补填夯实;稍受湿的回填土可在晾干后补夯。
室内回填土时,雨天前及时将场内露天堆土用彩条布覆盖,四边压实,保证土料的含水量。
第八节、质量要求及保证措施8.1主控项目:8.1.1回填土的干密度和压实系数应符合设计要求。
8.1.2压实系数:素土夯实后,质量标准可按压实系数λc进行鉴定,λc≥0.94;素土:最大干密度1.75﹪;最优含水率15.8﹪;8.1.3配料准确,拌合均匀,虚铺厚度应符合规范规定,夯实遍数符合要求。
每层虚铺厚度:用打夯机夯实时不应大于25㎝。
打夯遍数为3~4遍。
8.2一般项目:8.2.3施工过程中检查分层铺设厚度、分段施工上下两层的搭接长度、夯压遍数等。
8.2.4素土回填每层土夯实后,要对其质量进行检验,采用来检验干密度和密实度,待符合要求后,才能进行上层灰土施工,每层按100 m2-300m2取样一组,取样垂直部位在每层压实后的表面下2/3厚度处,同时还应根据实夯的可靠性随机取样抽查。
8.2.5回填土表面应平整,无松散、起皮和裂缝现象,平整度控制在±10㎜。
8.2.6夯打遍数应符合要求,夯打坚实至灰土声音清脆。
8.2.7严格控制标高,标高控制在±10mm。
8.2.8分层留槎位置,方法正确,接槎严密槎。
第九节、文明施工及安全生产要求9.1施工现场配专职安全员负责现场施工安全。
特种工种、机械操作必须持证上岗。
9.2须按机械操作规范进行施工,在打夯机前方2米内不得有人,如两台打夯机在同一场地作业,要保持平行距离3m,前后距离10m。
