现场签证单03
水毁现场签证 - 副本

工程量:
1、砂砾石开挖:(0.5+0.5+0.75×0.5)×0.5÷2×70.2+(2+2+2.7×0.5×2)×2÷2×43=312.23m³
2、混凝土拆除:27.3×0.5×5=68.25m³
3、抽水台班:4个
4、橡皮坝袋拆除:1项
签证日期:2016年4月15日
签证人员
建设单位代表:
工程量现场签证单
工程项目:编号:03
现场签证内容
1、主坝左岸岸坡与电站引水渠间冲毁段砂砾石压实回填长度20米;
工程量:
1、砂砾石压实回填:((327.28+326.14)÷2-(325.5+323.8)÷2)×7×20=288.40m³
签证日期:2016年4月12日
签证人员
施工单位代表:

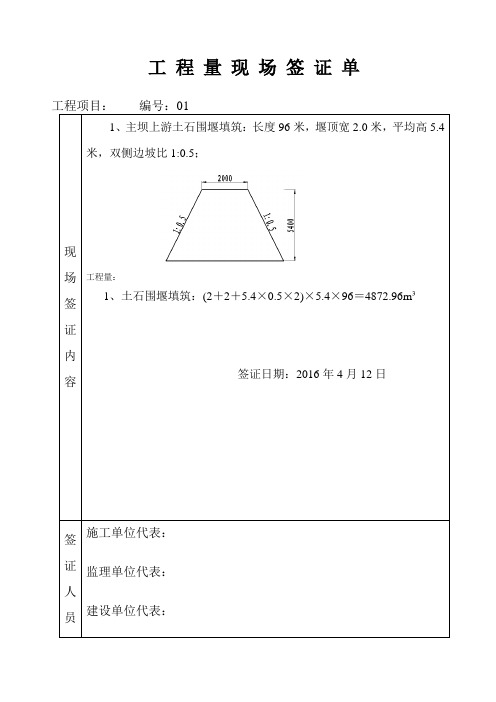

工程量现场签证单
工程项目:编号:01
现场签证内容
1、主坝上游土石围堰填筑:长度96米,堰顶宽2.0米,平均高5.4米,双侧边坡比1:0.5;
工程量:
1、土石围堰填筑:(2+2+5.4×0.5×2)×5.4×96=4872.96m³
签证日期:2016年4月12日
签证人员
施工单位代表:
监理单位代表:
建设单位代表:
2、浆砌粘土实心砖:[(0.77×2+0.65×2)×0.3+(0.37×2+0.25×2)×1)]×0.06×40=5.4m³
3、钢筋制安:26.49×43=1139.07kg
4、C25钢筋砼:(0.65×0.65×0.3+0.25×0.25×1)×43=8.14m³
5、砂砾石压实回填:(0.77×0.77×1.36-0.37×0.37×1)×43=28.79m³
施工单位代表:
现场签证单模板3

工程名称
施工单位
签证内容
日 期
签证内
容
例:
1、门口增加18cm厚道路,宽度为5.1m,长度为7m,道路做法为:①土方开挖;②基层整形碾压夯实处理;③200mm厚3:7灰土夯实碾压;④面层180mm厚C25混凝土路面。门口两侧路沿石共计14m,路沿石垫层为10cm厚C15混凝土垫层,垫层宽度为20cm宽,路沿石为C30混凝土,型号为1000×300×100,路沿石做法为:①土方开挖;②基层整形碾压夯实处理;③200mm厚3:7灰土夯实碾压;④100mm厚C15混凝土垫层;⑤1:3水泥砂浆安砌C30混凝土路牙石。
建设单位
监理单位
施工单位
(签章)
项目负责人:
年月日பைடு நூலகம்
(签章)
监理工程师签字:
年月日
(签章)
项目经理签字:
年月日
现场工程签证单样本(doc 86页)

现场工程签证单样本(doc 86页)现场工程签证单吉盛档-工程工程名称广盛华城商住楼分部分项工程名称主体图号签证编号01工程量造价签证日期结算方式现场签证按实结算要求现场签证原因:业主要求现场签证内容及图示说明:由我公司负责承担施工的广盛华城主楼工程,按业主工作联系函(广盛档2009-43及广盛档2010-02)要求,D户型4-6层阳台,凿除砖墙3.9m×1.1m×0.12m×6个, 0.72m×1.1m×0.12m×6个,并垃圾外运。
监理、建设单位批示:建设单位(签章)监理单位(签章)施工单位(签章)现场代表:工程部经理:年月日现场监理:总监理工程师:年月日工程部技术负责人:项目经理:年月日现场工程签证单吉盛档-工程工程名称广盛华城商住楼分部分项工程名称主体图号签证编号03 工程量造价结算方式现场签证按实结算签证日期要求现场签证原因:业主要求现场签证内容及图示说明:由我公司负责承担施工的广盛华城主楼工程,按业主要求便于下水管安装,D户型H轴交9-11轴、43-45轴,处窗C2由1200×1500改为900×1500,增砌200厚砖墙,数量:0.3m×0.2m×1.5m×17层×2处。
内粉灰:0.3m×1.5m×17层×2处,外墙贴面砖: 0.3m×1.5m×17层×2处。
C2窗4-7层按原图施工完成,现增补人工工资4个工日。
监理、建设单位批示:建设单位(签章)监理单位(签章)施工单位(签章)现场代表:工程部经理:年月日现场监理:总监理工程师:年月日工程部技术负责人:项目经理:年月日现场工程签证单吉盛档-工程工程名称广盛华城商住楼分部分项工程名称主体图号签证编号04 工程量造价结算方式现场签证按签证日期实结算要求现场签证原因:业主要求现场签证内容及图示说明:由我公司负责承担施工的广盛华城主楼工程,根据工程情况,并经设计单位及业主同意,将门M3由900×2400改为1000×2500,数量:4×17层=68樘。
工程量签证单03-02(锚喷支护工程量)

工程量现场签证单
工程名称:C15混凝土砌毛石重力坝
计量时间:2019年03月编号:03-002号
工程部位
大坝边坡锚喷支护
施工依据
施工合同、设计通知、C15混凝土砌毛石重力坝施工图纸
项目编号
项目名称
单位
截止本月共完成合同工程量
已签证工程量
本月签证工程量
监理
锚喷C20混凝土工程量
施工单位签字:日期:
总承包管理单位
总承包管理(EPC)签字:日期:
现场监理审核意见
监理签字:日期:
业主审核意见
业主签字:日期:
题名:代冲溪水库工程
拍摄时间:2018.11.15
拍摄者:徐佑
说明:贵州开源建筑工程有限责任公司代冲溪水库左岸边坡喷锚形象照片
题名:代冲溪水库工程
拍摄时间:2018.12.15
拍摄者:徐佑
说明:贵州开源建筑工程有限责任公司代冲溪水库左岸边坡喷锚形象照片
附件:左岸边坡锚喷施工形象照片
附件:设计支护图
计算式:
M³
213.2
0
213.2
2
Ø8mm钢筋网
t
8.423
0
8.423
3
大坝边坡锚杆(L=4.5m)
根
465
0
465
计算公式、简图及说明
计量说明:见附件。
附件1、锚喷C20混凝土工程量、详见测量收方断面图;
附件2、锚喷单元工程验收资料。
C20混凝土:2132.12㎡×0.1m=213.2m³。
钢筋:2132.12㎡×3.95kg÷1000=8.423t。
003 现场签证单(人、材、机)2014

6.9.27尾矿库挖淤泥:使用320D勾机3小时、50铲车3小时
7.10.16给矿上挖管道使用人工5.5工日、50铲车4小时、32.5P.C水泥0.5t
合计:
1、人工:11.5工日
2、320D挖掘机:15小时
3、50装载机:7小时
4、材料:P.C32.5水泥:0.5t
注:
主管领导意见:
日期:

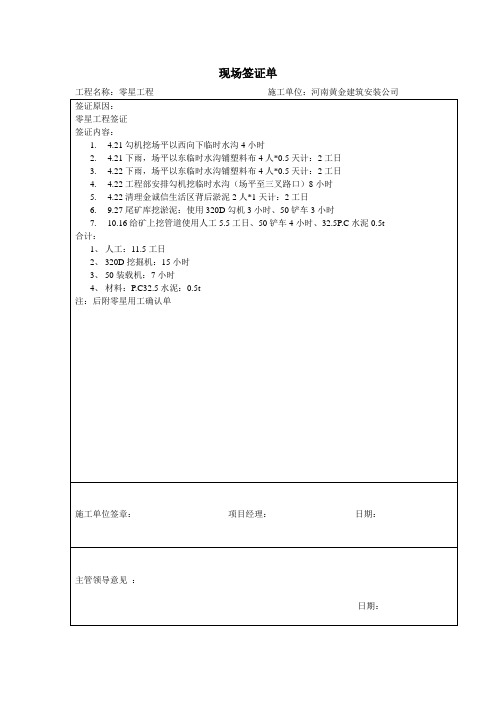

现场签证单
工程名称:零星工程施工单位:河南黄金建筑安装公司
签证原因:
零星工程签证
签证内容:
1.4.21勾机挖场平以西向下临时水沟4小时
2.4.21下雨,场平以东临时水沟铺塑料布4人*0.5天计:2工日
3.4.22下雨,场平以东临时水沟铺塑料布4人*0.5天计:2工日
4.4.22工程部安排勾机挖临时水沟(场平至三叉路口)8小时
现场签证单表格(标准版)

xxxxxx工程有限公司办公楼项目现场签证单施工单位:xxxx建筑安装有限责任公司签证编号: 2现场签证单表格(标准版)使用说明一、文件概述本文件为《现场签证单表格(标准版)》,专为工程项目中涉及的现场签证管理而设计。
该文件旨在规范施工过程中的签证流程,明确各方责任,确保工程变更或额外工作的顺利进行及合理结算。
本表格详细列出了签证的基本信息、原因、内容以及审批流程,是工程项目管理中的重要工具。
二、表格结构解析基本信息部分工程名称:明确记录本次签证涉及的工程项目名称,如“xx公司气体管网整改消缺”。
施工单位:填写执行本次签证工作的施工单位名称,如“xxxx建筑安装有限责任公司”。
签证编号:为便于管理和追踪,对每次签证进行唯一编号。
提出方:标识签证的提出单位,可以是承包单位或建设单位,通过勾选相应选项确定。
施工期限:明确签证工作的起止时间,如“20xx年11月5日至20xx年1月5日”。
签证原因详细描述导致本次签证的具体原因,如“因急于生产,经工程指挥部会议决定将管网未完善部分委托于三秦公司”。
这部分内容需清晰、准确,以便审批人员理解签证的必要性和紧迫性。
签证内容签证内容的填写是表格的核心部分,需详细列出签证所涉及的工程量、材料、工艺等具体信息。
以“TPT出口排水器消缺整改”为例,内容应包括拆除、制安、安装、恢复等各项工作的具体描述及材料规格、数量等。
对于复杂工程,应分条列出,确保每一项工作都清晰明了。
审批流程审批流程部分设置了施工单位、监理单位、建设单位等多个审批环节,每个环节均需填写相应的公章、经办人、项目经理或监理工程师的姓名及日期。
这有助于明确各环节的审批责任,确保签证工作的合规性和透明度。
施工单位首先填写并提交签证单,监理单位对签证内容进行审核并签署意见,最后由建设单位进行最终审批。
三、使用注意事项准确性:填写签证单时,务必确保所有信息的准确无误,特别是工程量、材料规格等关键数据,以避免后续结算中的纠纷。
现场签证单(正式版)
现场签证单施工方编号:
注:一、签证单原件一式五份,发包人、承包人双方各两份,监理一份。
二、填表说明:
1、签证内容:包括但不限于所列内容;
2、签证事项完成15天内施工方申报(如隐蔽工程必须在隐蔽前报监理、项目管理部签认),监理部、项目管理
部、事业部签(章)时限按《共创房地产设计变更现场签证管理指引》规定;
3、一事一签证,一单一审;工程部经理负责签证单按同一合同连续编号(流水号);编号规则见《共创房地产设
计变更现场签证管理指引》,签证金额超过10万元由集团审计监察中心负责人审批;
4、施工单位、监理单位盖章必须有效授权。
现场签证单样本
3、签证结算一律根据签证单原件(含附件),按招标投标、合同相关文件办理。
4、签证原因及内容至少应包含原因、处理意见、项目名称、工程量、计算式、计量单位。
现场签证单
工程项目
自编号
施工单位
日期
签证原因
及内容
施工单位
经办人:
项目负责人:
监理单位:
监理工程师:
总监:
造价咨询单位
现场代表:
负责人:
造价工程师:
项管单位
场代表: 项目负责人:
部门负责人:
说明:1、办理签证时,一律提供签证单原件(草签记录)、图片资料、图纸、纪要、通知、批示、报告等作为附件一并报审。
工程签证单
工程签证单编号:01 建设单工程名称开封县公安机关业务技术用房开封市祥符区公安局位施工单监理单位河南泛安工程监理有限公司河南贸展建设集团有限公司位分部工程分项工基础土方开挖名称程名称签证内容及签证说明:开封县公安机关业务技术用房土方开挖工作于2016年9月9日上午9时开时,当开挖至①轴~C轴承台基坑时,发现现场桩数量与图纸不符,告知监理及建设单位技术负责人后,土方开挖工作停止,挖机、铲车及2辆渣土车退场。
建设单位:监理单位:施工单位:项目技术项目技术项目技术负责人:负责人:负责人:年月日年月日年月日工程签证单编号:02 建设单工程名称开封县公安机关业务技术用房开封市祥符区公安局位施工单监理单位河南泛安工程监理有限公司河南贸展建设集团有限公司位分部工程分项工基础/ 名称程名称签证内容及签证说明:开封县公安机关业务技术用房补桩工作于2016年9月20日开始,由于①轴~C轴、①轴~F轴、①轴~G轴及②轴~C轴承台基坑已于2016年9月9日开挖,桩机无法到位,补桩工作无法进行。
根据要求,项目部用铲车把①轴~C轴、①轴~F轴及②轴~C轴承台基坑填平。
由于现场地面崎岖不平,杂草丛生,桩机无法行进,项目部用铲车把场地平整干净,用铲车1个台班。
建设单位:监理单位:施工单位:项目技术项目技术项目技术负责人:负责人:负责人:年月日年月日年月日工程签证单编号:03 建设单工程名称开封县公安机关业务技术用房开封市祥符区公安局位施工单监理单位河南泛安工程监理有限公司河南贸展建设集团有限公司位分部工程分项工基础/ 名称程名称签证内容及签证说明:为了迎接区领导参加2016年9月19日开封县公安局机关业务技术用房项目奠基仪式。
我单位加班加点对厂区内进行机械平整,讲话台搭建等各项准备工作。
具体工作1、50铲车一台17:30—04:30 平整场地2、小挖机一台16:00—18:00 平整场地3、普工10人,讲话台搭建4、参加仪式机械:30铲车2台、50铲车4台,自卸车4台,小挖机1台。
现场签证单完整版
项目名称:施工单位:十堰仁海建筑安装工程有限公司项目名称:施工单位:十堰仁海建筑安装工程有限公司项目名称:施工单位:十堰仁海建筑安装工程有限公司项目名称:施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司现场签证单项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司现场签证单项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司现场签证单项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司现场签证单项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司项目名称:子胥湖新村茅家岭外网工程施工单位:十堰仁海建筑安装工程有限公司签证内容(或草图)及主要原因:47#楼处浆砌毛石挡土墙(工序有:基槽挖土方、浆砌毛石挡土墙,C25砼车档、土方回填)1、浆砌毛石挡土墙第一段:高=1/2(3.2m+0.5m)=1.85m截面面积=1/2(1.5m+0.8m)*1.85m=2.1275㎡挡土墙体积V=截面面积*长度=2.1275㎡*15.8m=33.6145m³;第二段:高=1/2(3.2m+1.4m)=2.3m截面面积=1/2(1.5m+0.8m)*2.3m=2.645㎡挡土墙体积V=截面面积*长度=2.645㎡*56.4m=149.178m³;挡土墙体积合计: 33.6145m³+149.178m³=182.793m³。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工单位
年月日
年月日
工程签证单
编号:03
工程名称
中国航油集团山西石油有限公司综合保障用房
提出单位
五台第二建筑有限公司
图Байду номын сангаас编号
提出人
工程编号
提出时间
年月日
.签证内容:
1.护井池施工:破除混凝土院面5m*5m*0.2m,池施工完毕后C25混凝土恢复院面。土方开挖:上口4.5m*4.5m,下口3.2m*3.2m,深3.8m。由于护井池所选位置,打井产生泥浆造成土方塌方,人工挖淤泥7m3。基坑支护采用双排Φ48*3.5钢管长5m,@200锚入基底2m,50mm厚木板插入钢管之间。护井池地基、基础处理:片石垫层长3.2m,宽3.2m,厚0.5m,碎石垫层0.2m,C15混凝土垫层0.15m,4厚SBS卷材防水(聚酯胎)一道,1:3水泥砂浆50厚。侧壁:3:7灰土回填》=95%,40厚聚苯板,4厚SBS卷材防水(聚酯胎),30厚1:3水泥砂浆找平层,界面剂一遍。顶部做法:30厚1:3水泥砂浆找平层,4厚SBS卷材防水(聚酯胎),50厚1:3水泥砂浆保护层。水池内侧:选用5层水泥砂浆刚性防水做法,总厚80mm。护井池选用05S804,矩形200m3,上部覆土500mm厚。内设600mm*600mm*600mm集水坑一个,护井池混凝土为C30S6商品混凝土。基础施工时砌筑120砖胎膜,300mm水泥砂浆抹面。护井池2m*2m*2m,留设一个检查井。
