沪建交〔2011〕1032号上海市城乡建设和交通委员会关于加强本市建设工程施工工期管理的意见

上海市城乡建设和交通委员会关于加强本市建筑施工特种作业人员考核和持证上岗管理工作的通知

上海市城乡建设和交通委员会关于加强本市建筑施工特种作业人员考核和持证上岗管理工作的通知文章属性•【制定机关】上海市城乡建设和交通委员会•【公布日期】2009.02.27•【字号】沪建交〔2009〕243号•【施行日期】2009.02.27•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】特种设备安全监察正文上海市城乡建设和交通委员会关于加强本市建筑施工特种作业人员考核和持证上岗管理工作的通知沪建交〔2009〕243号各有关单位:为强化本市建设工程项目中各类特种作业人员的持证上岗管理,不断提高特种作业人员施工现场操作技能水平和安全生产意识,防止和减少安全事故,保障现场作业人员和周边市民的生命、财产安全,依据住房和城乡建设部《建设工程安全生产管理条例》、《建筑起重机械安全监督管理规定》和《建筑施工特种作业人员管理规定》,现将有关事项通知如下:一、适用工种本通知适用范围为:在本市建设工程施工现场从事建筑电工、建筑施工脚手架(普通脚手架和附着升降式脚手架)架子工、建筑起重信号司索工、建筑起重机械(塔式起重机、施工升降机和物料提升机)司机、建筑起重机械(塔式起重机、施工升降机和物料提升机)安装拆卸工、吊篮安装拆卸(操作)工、桩工机械安装拆卸(操作)工、建筑焊割(操作)工的工种。
凡未列入上述工种范围的其他特种作业人员,其办证或换发证事宜按原规定执行。
二、组织管理上海市城乡建设和交通委员会是本市建筑业特种作业人员管理的行政主管部门,上海市建筑市场管理办公室负责日常监管。
特种作业人员持证上岗管理和理论技能考核工作,由上海市建设工程安全质量监督总站(以下简称“市安质监总站”)和上海市建设行业岗位考核指导中心(考核机构,以下简称“市建设行业考指中心”)负责具体实施。
各区县建设行政管理部门、安全监督机构应当对本行政区域内建设工程特种作业人员持证作业实施监管。
三、领证对象(一)申请领证。
凡属于本通知适用工种的本市特种作业人员,符合相应特种作业规定的年龄要求,具有初中(含)以上文化程度,近三个月内经二级乙等以上医院体检合格,且无妨碍从事施工现场相应特种作业的疾病和生理缺陷,又符合相应特种作业规定条件的,可申请参加相应工种应知应会考试,经考试合格者可取得国家住房和城乡建设部监制的、盖有上海市城乡建设和交通委员会专用印章的《建筑施工特种作业人员操作资格证书》(以下简称《操作资格证书》)。
上海市建设工程文明施工标准(2010年发布)

【法规标题】上海市建设工程文明施工标准(2010年发布)【发布部门】上海市城乡建设和交通委员会【发文字号】沪建交〔2010〕1032号【适用区域】上海市【发布时间】2010-11-15【生效时间】2010-11-01【关键词】安全,建筑施工安全【有效性】有效【更替信息】【注:此文档于2018年12月由一点通平台导出】沪建交〔2010〕1032号上海市城乡建设和交通委员会关于印发《上海市建设工程文明施工标准》的通知各有关单位:根据《上海市建设工程文明施工管理规定》(市政府第48号令,我委制定了《上海市建设工程文明施工标准》,现印发给你们,请各单位认真遵照执行。
具体要求通知如下:一、本市各级建设行政管理部门和工程参建各方,要加强宣传并认真贯彻落实《上海市建设工程文明施工管理规定》和《上海市建设工程文明施工标准》,组织相关单位和人员进行学习培训,积极营造自觉执行文明施工规定和标准的良好氛围。
二、2010年11月1日起申领施工许可证的工程项目以及新开工的工地,应执行本标准。
在建工地应于2011年2月1日前对照本标准,完成对工地的整改和完善。
三、本市各级建设行政管理部门要加强巡查监督,工程质量安全监督部门及其监督人员要加强对施工现场文明施工标准执行情况的核查,加大执法力度。
对执行不力、整改不力的违规工地,应依法予以处罚。
二○一○年十一月十五日上海市建设工程文明施工标准上海市城乡建设和交通委员会二〇一〇年十一月目录1.总则------------------------------------------------32.术语与定义-----------------------------------------33.围挡设置施工现场边界---------------------------54.施工路栏设置施工现场边界----------------------75.脚手架设置------------------------------------------76.防尘围网与网布设置-----------------------------87.出入门及其内侧设置------------------------------98.施工铭牌设置--------------------------------------109.防护性棚架设置-----------------------------------1110.临时通行道路设置-------------------------------1211.占路施工警示标志设置-------------------------1312.办公(生活)区设置--------------------------1413.施工区域设置-----------------------------------1614.工地及生活区排水系统设置-------------------1715.地下管线保护-------------------------------------1816. 噪声控制-----------------------------------------1917. 扬尘控制 ----------------------------------------2018.光照影响控制-------------------------------------2219.其他污染物控制----------------------------------22上海市建设工程文明施工标准1. 总则1.1.为加强本市建设工程文明施工管理,维护城市和社会良好环境,按照“文明、环保、便民”的原则,依据《上海市建设工程文明施工管理规定》和相关法律法规,制定本标准。

关于加强本市建设工程监理管理的若干规定

上海市城乡建设和交通委员会关于发布《关于加强本市建设工程监理管理的若干规定》的通知沪建交〔2010〕623号各有关单位:现将《关于加强本市建设工程监理管理的若干规定》印发给你们,请遵照执行。
二○一○年七月六日关于加强本市建设工程监理管理的若干规定为进一步加强本市建设工程监理管理,全面提高建设工程质量和管理水平,促进建设监理行业健康发展,根据相关法律法规,结合本市实际情况,制定本规定。
一、明确管理部门职责(一)上海市城乡建设和交通管理委员会(以下简称市建设交通委)是本市建设工程监理的行政主管部门,上海市建设工程安全质量监督总站负责本市建设工程监理活动日常监管工作。
区、县建设行政管理部门按照其职责权限,负责所辖行政区域内建设工程监理的管理。
二、加强监理企业和人员市场准入监管(二)实行监理企业资质达标动态检查制度。
对资质条件发生变动不符合相应资质条件的监理企业,建设行政管理部门责令其限期改正,整改期为3个月;整改期间该企业不得承接新的工程监理业务;逾期不改正的,按规定撤回资质证书。
(三)实行总监理工程师制度。
在本市行政区域内的建设工程实行项目总监理工程师制。
项目总监理工程师是经监理企业法定代表人书面授权,全面负责监理合同履行,主持项目监理机构工作的注册监理工程师。
一名注册监理工程师只能担任一项单体面积超过2万平方米或工程建安造价超过2亿元或市级重大工程的项目总监理工程师,其他建设工程经建设单位同意,项目总监理工程师可兼任不超过两个项目,但兼任项目中必须设置项目总监理工程师代表。
项目总监理代表是经监理企业法定代表人同意,有总监理工程师书面授权,代表总监理工程师行驶职责和权力,具有二年以上同类工程监理工作经验的监理工程师。
总监理工程师代表只能在一个项目任职。
(四)实行其他监理从业人员岗位管理制度。
本市其他监理从业人员包括项目专业监理工程师、项目监理员和项目安全监理员:项目专业监理工程师是根据项目监理岗位职责分工和总监理工程师的指令,负责实施某一专业或某一方面的监理工作,具有相应监理文件签发权,具有一年以上同类工程监理工作经验的监理工程师。

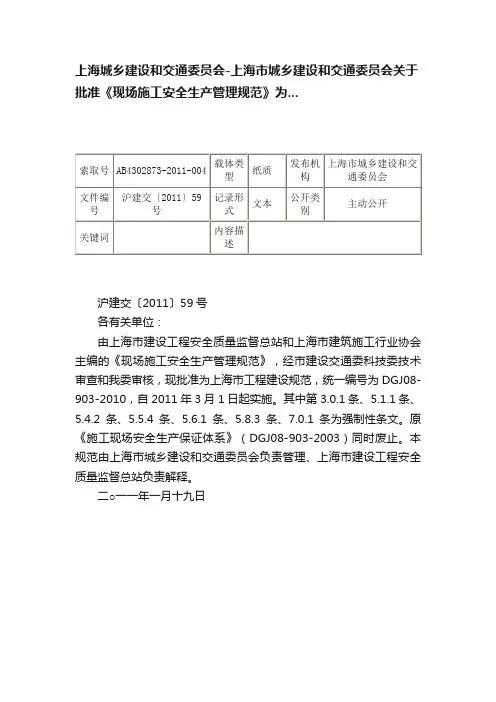

上海城乡建设和交通委员会-上海市城乡建设和交通委员会关于批准《现场施工安全生产管理规范》为...

上海城乡建设和交通委员会-上海市城乡建设和交通委员会关于批准《现场施工安全生产管理规范》为...
沪建交〔2011〕59号
各有关单位:
由上海市建设工程安全质量监督总站和上海市建筑施工行业协会主编的《现场施工安全生产管理规范》,经市建设交通委科技委技术审查和我委审核,现批准为上海市工程建设规范,统一编号为DGJ08-903-2010,自2011年3月1日起实施。
其中第3.0.1条、5.1.1条、5.4.2条、5.5.4条、5.6.1条、5.8.3条、7.0.1条为强制性条文。
原《施工现场安全生产保证体系》(DGJ08-903-2003)同时废止。
本规范由上海市城乡建设和交通委员会负责管理、上海市建设工程安全质量监督总站负责解释。
二○一一年一月十九日。

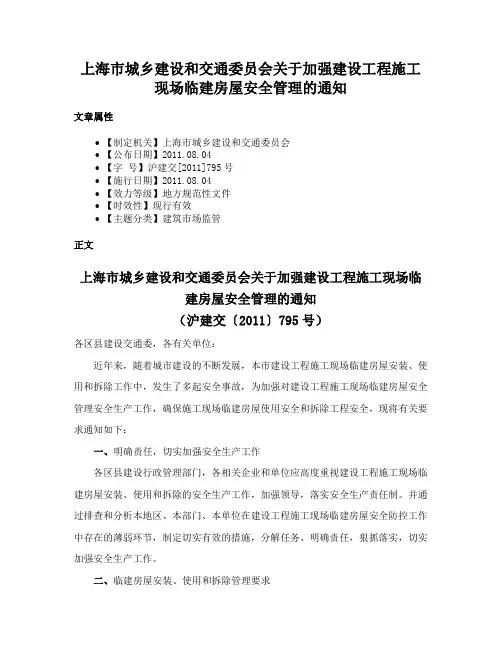

上海市城乡建设和交通委员会关于加强建设工程施工现场临建房屋安全管理的通知

上海市城乡建设和交通委员会关于加强建设工程施工现场临建房屋安全管理的通知文章属性•【制定机关】上海市城乡建设和交通委员会•【公布日期】2011.08.04•【字号】沪建交[2011]795号•【施行日期】2011.08.04•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文上海市城乡建设和交通委员会关于加强建设工程施工现场临建房屋安全管理的通知(沪建交〔2011〕795号)各区县建设交通委,各有关单位:近年来,随着城市建设的不断发展,本市建设工程施工现场临建房屋安装、使用和拆除工作中,发生了多起安全事故,为加强对建设工程施工现场临建房屋安全管理安全生产工作,确保施工现场临建房屋使用安全和拆除工程安全,现将有关要求通知如下:一、明确责任,切实加强安全生产工作各区县建设行政管理部门,各相关企业和单位应高度重视建设工程施工现场临建房屋安装、使用和拆除的安全生产工作,加强领导,落实安全生产责任制。
并通过排查和分析本地区、本部门、本单位在建设工程施工现场临建房屋安全防控工作中存在的薄弱环节,制定切实有效的措施,分解任务、明确责任,狠抓落实,切实加强安全生产工作。
二、临建房屋安装、使用和拆除管理要求(一)各建设行政管理部门、各单位要督促企业严格落实《建设工程临建房屋应用技术标准》(DB11/693-2009)、《临时性建(构)筑物应用技术规程》(DG08-114-2005)及有关要求,采取有效措施,切实加强临建房屋设计、制作、安装、验收、使用和拆除的安全管理,严防临时性建(构)筑物安全事故的发生。
(二)施工总承包企业要对建筑施工现场临建房屋的安全管理负总责,项目部对临建房屋的安全管理具体负责,按照有关规定,制定完善的临建房屋安全使用管理制度并组织落实。
(三)产品化的临建房的安装,实施“谁生产、谁安装、”的原则,生产企业负责临时建房的安装工作。
其它临建房的安装应由有叁级及以上承包资质或钢结构专业承包资质的施工企业承担。
上海市房建项目施工招标操作指导书

上海市房建类工程施工招标作业指导书2014年10月一、房建工程施工招标前期条件:房建类工程项目开始施工招标之前,招标人需要办理完成项目的一定前期手续,否则施工招标工作不能在招标办开展,具体要求如下:1、项目获得市、区发改委立项批复或项目备案;2、项目已在建管办报建完成,并获得项目IC卡;报建要求详见上海市建筑建材网站(/),主页—项目类—相关下载—工程报建中工程报建告知要求及报建表格。
3、招标代理合同在建管办备案完成;4、项目设计、勘察招标完成,设计、勘察合同已在建管办备案完成;5、项目获得建设工程施工图设计文件审查备案证书以及建设工程施工图设计文件审查合格证书;6、项目资金证明(工期不足一年的项目,工程专用账户需有建安投资100%的资金证明;工期超一年的项目,工程专用账户需有建安投资30%的资金证明)7、项目总平面图(加盖项目设计院出图章)。
二、招标策划编制施工招标代理工作开展之前,招标工程师需要根据项目规模、特征等情况先期进行招标策划,主要内容有:招标方式、清单模式、合同计价方法、标段划分、合同版本、工程工期、投标单位资质设定、项目经理资格设定、评标办法、主材供应方式、专业分包范围、招标时间节点安排等。
1、招标方式(公开招标、邀请招标):《中华人民共和国招标投标法实施条例》中华人民共和国国务院令第613号文第八条规定:国有资金占控股或者主导地位的依法必须进行招标的项目,应当公开招标;但有下列情形之一的,可以邀请招标:(一)技术复杂、有特殊要求或者受自然环境限制,只有少量潜在投标人可供选择;(二)采用公开招标方式的费用占项目合同金额的比例过大。
有前款第二项所列情形,属于本条例第七条规定的项目,由项目审批、核准部门在审批、核准项目时作出认定;其他项目由招标人申请有关行政监督部门作出认定。
第九条除招标投标法第六十六条规定的(规定内容:涉及国家安全、国家秘密、抢险救灾或者属于利用扶贫资金实行以工代赈、需要使用农民工等特殊情况,不适宜进行招标的项目,按照国家有关规定可以不进行招标。
上海建设工程文明施工管理规定
上海市建设工程文明施工管理规定(2009年9月25日上海市人民政府令第18号公布根据2010年10月30日上海市人民政府令第48号公布的《上海市人民政府关于修改〈上海市建设工程文明施工管理规定〉的决定》进行修正)第一条(目的和依据)为加强本市建设工程文明施工,维护城市环境整洁,依据国家有关法律、法规的规定,结合本市实际情况,制定本规定.第二条(定义)本规定所称文明施工,是指在建设工程和建筑物、构筑物拆除等活动中,按照规定采取措施,保障施工现场作业环境、改善市容环境卫生和维护施工人员身体健康,并有效减少对周边环境影响的施工活动。
第三条(适用范围)在本市行政区域内从事建设工程和建筑物、构筑物拆除等有关活动及其监督管理,应当遵守本规定.第四条(管理部门)市建设交通行政管理部门是本市建设工程文明施工的行政主管部门;市建筑市场管理机构负责本市建设工程文明施工的日常监督管理工作。
本市各区(县)建设行政管理部门负责所辖行政区域内建设工程文明施工的监督管理工作.本市其他有关行政管理部门按照各自职责,协同实施本规定.第五条(工程招标和发包要求)建设单位在建设工程和建筑物、构筑物拆除招标或者直接发包时,应当在招标文件或者承发包合同中明确设计、施工或者监理等单位有关文明施工的要求和措施.第六条(文明施工措施费)建设单位在编制工程概算、预算时,应当按照国家有关规定,确定文明施工措施费用,并在招标文件或者工程承发包合同中,单独开列文明施工费用的项目清单.建设单位应当在办理建设工程安全质量监督手续时,同时提供文明施工措施费用项目清单,并按照合同约定,及时向施工单位支付文明施工措施费。
施工单位应当将文明施工措施费专款专用。
市建设交通行政管理部门应当会同市发展改革、财政等有关部门制定文明施工措施费的具体标准。
第七条(现场调查要求)建设工程设计文件确定前,建设单位应当组织设计单位和相关管线单位,对建设工程周边建筑物、构筑物和各类管线、设施进行现场调查,提出文明施工的具体技术措施和要求。
沪建交〔2011〕1034号上海市城乡建设和交通委员会关于发布《上海市建设工程报建管理办法》的通知
沪建交〔2011〕1034号上海市城乡建设和交通委员会关于发布《上海市建设工程报建管理办法》的通知各有关单位:现将《上海市建设工程报建管理办法》予以发布,请遵照执行。
二○一一年十月二十八日上海市建设工程报建管理办法第一条(目的和依据)为了进一步加强本市建设市场的管理,规范建设工程报建流程,确保建设工程质量和施工安全,根据《上海市建筑市场管理条例》、《上海市建设工程承发包管理办法》等相关法规、规章的规定,结合本市实际情况,制定本办法。
第二条(定义)本办法所指的建设工程,是指土木建筑工程、管线工程及其相关的设备安装工程、装修工程。
第三条(适用范围)本市行政区域内投资额100万元及以上的下列建设工程纳入报建范围,包括:(一)新建、扩建、改建工程;(二)装饰装修工程;(三)城市基础设施维修工程。
本市行政区域内投资额30万元及以上的房屋修缮工程纳入报建范围。
第四条(管理部门和分工)上海市城乡建设和交通委员会(以下简称市建设交通委)负责本市建设工程报建的综合监督管理,上海市建设市场管理办公室负责本市建设工程报建的具体监督管理,并履行以下职责:(一)组织制定本市建设工程报建工作的规范标准。
(二)具体负责国家和本市立项或批准的建设工程,以及文物及优秀历史建筑工程、保密工程、跨区域工程的报建。
实行委托管理的市级管委会负责管理范围内的建设工程报建管理和报建手续办理;市绿化市容局负责行业范围内园林绿化项目报建管理和报建手续办理。
区(县)建设行政管理部门按照其职责权限,负责所辖行政区域内建设工程报建的管理和协调,具体实施所属区(县)立项或批准的建设工程,以及市或区(县)立项或批准的所辖行政区域内装饰装修、房屋修缮工程的报建手续办理。
市水务局、市交通港口局、市绿化市容局、市住房保障房屋管理局等有关专业行政管理部门(以下简称行业主管部门)按照各自职责协同实施本办法。
第五条 (建设单位要求)办理报建手续的建设单位应当具备以下条件:(一)有法人资格或者系依法成立的其他组织;(二)有与建设工程相适应的资金或者资金来源;(三)依法必须进行招标发包的项目,建设单位应当具有与建设工程管理相适应的专业技术人员和管理人员;(四)法律、法规规定的其他条件。
上海市建设工程施工质量标准化管理办法
上海市建设工程施工质量标准化管理办法第一条(目的和依据)为了进一步加强本市建设工程质量管理,落实质量责任制,强化过程质量控制,推行质量行为标准化和实体质量控制标准化,促进工程质量管理水平和工程实体质量水平整体提高,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《上海市建设工程质量和安全管理条例》,以及住房城乡建设部《关于推进建筑业发展和改革的若干意见》(建市[2014]92号)等精神,结合本市实际,制定本办法。
第二条(适用范围)本市行政区域内新建、扩建、改建等建设工程的施工质量标准化管理,以及相关监督管理活动,适用本办法。
第三条(管理部门职责分工)上海市住房和城乡建设管理委员会(以下简称市住房城乡建设管理委)是本市建设工程施工质量标准化管理的综合监督管理部门,按照职责分工,负责本市房屋建筑工程和有关市政基础设施工程施工质量标准化监督管理工作。
区、特定区域管委会建设行政管理部门,以及市、区、特定区域管委会的交通、水务、海洋、绿化、民防、房屋等部门(以下简称其他有关部门)按照职责分工,负责管辖范围内建设工程施工质量标准化监督管理工作。
建设工程质量安全监督机构根据职责分工,具体实施建设工程施工质量标准化日常监督管理工作。
第四条(施工质量标准化分类)本办法中所称的建设工程施工质量标准化包括工程项目施工质量标准化和建筑施工企业工程施工质量标准化。
第五条(施工质量标准化日常监督管理)工程质量监督机构应当建立施工质量标准化监督管理制度,根据分级分类管理职责分工,结合日常质量监督检查,对工程项目施工质量标准化评价、复核结果进行抽查,并指导、监督有关单位按照规定开展建设工程施工质量标准化工作。
市级建设工程质量安全监督机构应当根据职责分工,定期分析、汇总管辖范围内的建设工程项目施工质量标准化工作有关情况,并将分析、汇总结果按照有关规定报送行政主管部门。
第六条(建设单位的责任和义务)建设单位应当严格执行国家和本市有关法律、法规、技术标准及其他有关规定,协调并督促施工、监理等单位落实工程施工质量标准化工作。
上海市城乡建设和交通委员会关于加强本市建设工程施工工期管理的意见-沪建交[2011]1032号
上海市城乡建设和交通委员会关于加强本市建设工程施工工期管理的意见正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 上海市城乡建设和交通委员会关于加强本市建设工程施工工期管理的意见(沪建交〔2011〕1032号)各有关单位:为贯彻落实市政府《关于进一步规范本市建筑市场加强建设工程质量安全管理的若干意见》(沪府发〔2011〕1号),加强本市建设工程施工工期管理,确保本市建设工程的质量和安全,现就建设工程施工工期管理提出以下意见:一、施工工期是指工程自开工之日起至完成合同约定的全部工程内容、符合合同约定的竣工验收条件、提交施工验收申请报告之日止的全部施工日历天数。
二、建设单位应当依据现行的工期指导标准(或工期定额,下同)计算施工工期,并在招标文件中注明工期要求。
如果无工期指导标准的,应当组织专家对施工工期进行单独评估,并出具专家评审认可的合理施工工期评估报告。
如确需压缩施工工期的,且压缩幅度超过15%(含15%),应当再次组织论证。
施工工期评估报告作为招标文件备案的内容。
三、参加投标的施工单位应当响应招标文件中要求的施工工期,并在投标文件中列出相对应的施工进度安排及保证工程质量和安全的施工组织设计。
四、评标委员会应对投标工期的响应性、施工进度安排以及保证工程质量和安全的措施进行评审。
五、建设单位与中标的施工单位应按照其投标工期签订合同。
合同中不得有“工期提前奖励”等变相压缩施工工期的条款。
六、因重大设计变更、不可抗力或发包人原因造成停工,经建设单位与施工单位确认,可顺延工期,并应办理合同变更备案手续。
七、合同履行过程中,施工单位在确保工程质量和施工安全的前提下提出缩短工期的合理化建议,经建设单位认可、同意,双方应签订工期调整和相关费用补充合同,并应办理缩短工期合同变更备案手续。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沪建交〔2011〕1032号
上海市城乡建设和交通委员会关于加强本市建设工程施工工期管理的意见
各有关单位:
为贯彻落实市政府《关于进一步规范本市建筑市场加强建设工程质量安全管理的若干意见》(沪府发〔2011〕1号),加强本市建设工程施工工期管理,确保本市建设工程的质量和安全,现就建设工程施工工期管理提出以下意见:
一、施工工期是指工程自开工之日起至完成合同约定的全部工程内容、符合合同约定的竣工验收条件、提交施工验收申请报告之日止的全部施工日历天数。
二、建设单位应当依据现行的工期指导标准(或工期定额,下同)计算施工工期,并在招标文件中注明工期要求。
如果无工期指导标准的,应当组织专家对施工工期进行单独评估,并出具专家评审认可的合理施工工期评估报告。
如确需压缩施工工期的,且压缩幅度超过15%(含15%),应当再次组织论证。
施工工期评估报告作为招标文件备案的内容。
三、参加投标的施工单位应当响应招标文件中要求的施工工期,并在投标文件中列出相对应的施工进度安排及保证工程质量和安全的施工组织设计。
四、评标委员会应对投标工期的响应性、施工进度安排以及保证工程质量和安全的措施进行评审。
五、建设单位与中标的施工单位应按照其投标工期签订合同。
合同中不得有“工期提前奖励”等变相压缩施工工期的条款。
六、因重大设计变更、不可抗力或发包人原因造成停工,经建设单位与施工单位确认,可顺延工期,并应办理合同变更备案手续。
七、合同履行过程中,施工单位在确保工程质量和施工安全的前提下提出缩短工期的合理化建议,经建设单位认可、同意,双方应签订工期调整和相关费用补充合同,并应办理缩短工期合同变更备案手续。
如缩短后工期压缩幅度超过原确定工期标准的15%(含15%),施工单位应当组织专家对施工工期进行评估,并出具专家评审认可的施工工期评估报告。
施工工期评估报告作为缩短工期合同变更备案的条件。
八、建设单位或者施工单位擅自压缩合同施工工期的,市、区(县)建设行政主管部门可依据有关法律法规规定给予处罚。
九、本意见自2012年1月1日起施行,有效期3年。
二○一一年十月二十八日。
