中业网校2011年一级建造师《机电工程管理与实务》真题及答案

合集下载

2011年一级建造师考试机电工程实务真题(网友回忆版)1

2011年一级建造师考试机电工程实务真题(网友回忆版)1

2011年一级建造师考试机电工程实务真题(网友回忆版)1
为了帮助考生更好的复习2012年一级建造师考试,此处特地整理编辑了2011年一级建造师真题及答案,希望可以对参加2012年一级建造师考试的各位同学有所帮助!
一、机电实务选择题部分:
1. 在输配电线路勘查定位时,要确定(各处杆塔型号)
2. 影响机械设备安装精度的因素不包括(设备基础的硬度)
3. 金属储罐罐底的中幅板搭接接头焊接时,控制焊接变形的主要工艺措施(初层焊道采用分段退焊或跳焊)
4. 单台仪表的校准点应在仪表全量程范围内均匀选取,一般不少于(5)点
5. 受化工大气、海洋大气腐蚀的石油储罐进行喷砂前应采用(高压洁净水冲洗)
6. 下列设备中属于机械通用设备的是(压缩机)
7. 玻璃纤维复合风管适用于(中压以下空调系统)
8. 机电工程厂房基础施工中,测量的重点是(钢柱基础)
9. 。

(这题的题干是什么,谁提供下)
10. 综合考虑,大型储罐基础采用(垫层)基础
11. 土建拆模后应及时(清理管口及扫管)
12. 高层管道安装的避让原则(水管让电缆套管)
13. 风机与风管连接宜采用(柔性短管连接)
14. 应报公安消防审核的是(建筑面积为12000㎡的饭店)
15. 测量仪表的主要指标(灵敏度分辨率动态特性)
16. 燃气管道属于(公用管道)
17. 分部的验收记录的检查评定结论由(施工单位填写)
18. 下列电气工程验收资料中,属于安全和功能检测的是(照明通电试运行)
19. 工程规模按年产量划分的是(冷轧工程)
20. 机电工程建造师执业的是(城镇燃气工程)。

2011年一级建造师考试机电工程实务问题与答案整理5

2011年一级建造师考试机电工程实务问题与答案整理5

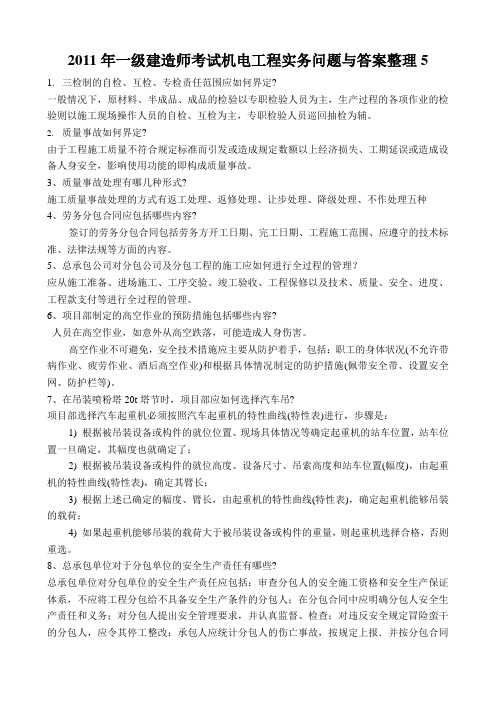

2011年一级建造师考试机电工程实务问题与答案整理5 1.三检制的自检、互检、专检责任范围应如何界定?一般情况下,原材料、半成品、成品的检验以专职检验人员为主,生产过程的各项作业的检验则以施工现场操作人员的自检、互检为主,专职检验人员巡回抽检为辅。

2.质量事故如何界定?由于工程施工质量不符合规定标准而引发或造成规定数额以上经济损失、工期延误或造成设备人身安全,影响使用功能的即构成质量事故。

3、质量事故处理有哪几种形式?施工质量事故处理的方式有返工处理、返修处理、让步处理、降级处理、不作处理五种4、劳务分包合同应包括哪些内容?签订的劳务分包合同包括劳务方开工日期、完工日期、工程施工范围、应遵守的技术标准、法律法规等方面的内容。

5、总承包公司对分包公司及分包工程的施工应如何进行全过程的管理?应从施工准备、进场施工、工序交验、竣工验收、工程保修以及技术、质量、安全、进度、工程款支付等进行全过程的管理。

6、项目部制定的高空作业的预防措施包括哪些内容?人员在高空作业,如意外从高空跌落,可能造成人身伤害。

高空作业不可避免,安全技术措施应主要从防护着手,包括:职工的身体状况(不允许带病作业、疲劳作业、酒后高空作业)和根据具体情况制定的防护措施(佩带安全带、设置安全网、防护栏等)。

7、在吊装喷粉塔20t塔节时,项目部应如何选择汽车吊?项目部选择汽车起重机必须按照汽车起重机的特性曲线(特性表)进行,步骤是:1) 根据被吊装设备或构件的就位位置、现场具体情况等确定起重机的站车位置,站车位置一旦确定,其幅度也就确定了;2) 根据被吊装设备或构件的就位高度、设备尺寸、吊索高度和站车位置(幅度),由起重机的特性曲线(特性表),确定其臂长;3) 根据上述已确定的幅度、臂长,由起重机的特性曲线(特性表),确定起重机能够吊装的载荷;4) 如果起重机能够吊装的载荷大于被吊装设备或构件的重量,则起重机选择合格,否则重选。

8、总承包单位对于分包单位的安全生产责任有哪些?总承包单位对分包单位的安全生产责任应包括:审查分包人的安全施工资格和安全生产保证体系,不应将工程分包给不具备安全生产条件的分包人;在分包合同中应明确分包人安全生产责任和义务;对分包人提出安全管理要求,并认真监督、检查;对违反安全规定冒险蛮干的分包人,应令其停工整改;承包人应统计分包人的伤亡事故,按规定上报.并按分包合同约定协助处理分包人的伤亡事故。

一建机电真题集(2011-2014)精讲

一建机电真题集(2011-2014)精讲

2011年一级建造师《机电工程管理与实务》真题一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意。

错选,本题不得分)1.在输电线路勘测定位时,要确定()。

A.各处杆塔型号B.杆塔组立方法C.立杆方式D.杆身调整程序2.影响机械设备安装精度的因素不包括()。

A.设备测量基准的选择B.设备制造的质量C.设备基础的硬度D.设备安装环境3.金属储罐罐底的中幅板搭接接头焊接时,控制焊接变形的主要工艺措施之一是()。

A.先焊长焊缝B.初层焊道采用分段退焊或跳焊法C.焊工均匀分布、对称施焊D.沿同一方向进行分段焊接4.单台仪表的校准点应在仪表全量程范围内均匀选取,一般不应少于()点。

A.2B.3C.4D.55.易受化工大气、海洋大气腐蚀的石油储罐表面进行喷砂前应采用()。

A.高压洁净水冲洗B.碱液清除处理C.有机溶剂清除处理D.蒸汽冲洗6.下列设备中,属于通用机械设备的是()。

A.压缩机B.桥式起重机C.锅炉D.汽轮机7.玻璃纤维复合风管适用于()。

A.洁净空调系统B.酸性环境空调系统C.防排烟空调系统D.中压以下空调系统8.机电工程厂房(车间、站)基础施工中,测量重点是()。

A.混凝土杯形基础B.混凝土柱子基础平台C.混凝土柱子基础及柱身D.钢柱基础9.预防焊接变形应采取的装配工艺措施是()。

A.进行层间锤击B.预热拉伸补偿焊缝收缩C.合理选择装配程序D.合理安排焊缝位置10.综合考虑各种因素,大型储罐选择()基础较为妥当。

A.混合B.垫层C.深井D.框架式11.建筑电气工程布线系统敷设,暗敷导管在土建模板拆除后的紧后工序是()。

A.导管穿线B.清理管口与扫管C.敷设电缆D.绝缘检查12.关于高层建筑管道施工原则的说法,正确的是()。

A.给水管让排水管B.大管让小管C.水管让电缆套管D.钢质管让塑料管13.关于通风空调系统风管安装技术要求的说法,正确的是()。

A.风口、阀门处要设置支、吊架加固补强B.当管线穿越风管时,要注意穿过部位的密封处理C.风管与风机连接处,应采用柔性短管连接D.室外立管的固定拉索可按就近原则固定在避雷引下线上14.下列场所的消防工程中,应该向公安消防机构申请消防设计审核的是()。

一级建造师2008-2011机电实务真题及答案

一级建造师2008-2011机电实务真题及答案

2011年全国一级建造师执业资格考试机电实务(参考答案及解析)一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.在输配电线路勘测定位时,要确定()。

A.各处杆塔型号B.杆塔组立方法C.立杆方式D.杆身调整程序2.影响机械设备安装精度的因素不包括()。

A.设备测量基准的选择B.设备制造的质量C.设备基础的硬度D.设备安装环境3.金属储罐罐底的中幅板搭接接头焊接时,控制焊接变形的主要工艺措施之一是()。

A.先焊长焊缝B.初层焊道采用分段退焊或跳焊法C.焊工均匀分布,对称施焊D.沿同一方向进行分段焊接4.单台仪表的校准点应在仪表全量程范围内均匀选择,一般不应少于()点。

A.2B.3C.4D.55.易受化工大气、海洋大气腐蚀的石油储罐表面进行喷砂前应采用()。

A.高压洁净水冲洗B.碱液清除处理C.有机溶剂清除处理D.蒸汽冲洗6.下列设备中,属于机械通用设备的是()。

A.压缩机B.桥式起重机C.锅炉D.汽轮机7.玻璃纤维复合风管适用于()。

A.洁净空调系统B.酸性环境空调系统C.有机溶剂空调系统D.中压以下空调系统8.机电工程厂房(车间、站)基础施工中,测量的重点是()。

A.混凝土杯形基础B.混凝土柱子基础及柱身C.平台施工D.钢柱基础9.预防焊接变形的装配工艺措施是()。

A.合理选择焊缝尺寸和形状B.合理选择装配程序C.合理安排焊缝位置D.合理的焊接顺序和方向10.综合考虑各种因素,大型储罐选择()基础较为妥当。

A.联合B.垫层C.沉井D.框架式11.建筑电气工程布线系统敷设,暗敷导管在土建模板拆除后的紧后工序是()。

A.导管穿线B.清理管口及扫管C.敷设电缆D.绝缘检查12.关于高层建筑管道安装的避让原则的说法,正确的是()。

A.给水管让排水管B.大管让小管C.水管让电缆套管D.钢质管让塑料管13.关于通风空调风管安装技术要求的说法,正确的是()。

A.风口、阀门处要设置支、吊架加固补强B.当管线穿过风管时,要注意穿过部位的密封处理C.风管与风机连接处,应采用柔性短管连接D.室外立管的固定拉索可依就近原则固定在避雷引下线上14.下列场所的消防工程中,应该向公安消防机构申请消防设计审核的是()。

机电工程管理与实务-2011年真题试卷及解析

机电工程管理与实务-2011年真题试卷及解析

机电工程管理与实务(2011年真题)一、单项选择题(共20题,每题l分。

每题的备选项中,只有l个最符合题意)1.机电工程测量竣工图的绘制包括安装()安装过程及结果的测量图的绘制。

A.测量控制网B.测量基准点C.沉降观察测点D.过程测量点2.设备安装标高基准点一般埋设在()且便于观测的位置。

A.基础中心B.基础边缘C.基础表面D.基础外面3.机电工程现场焊接时,电焊机至焊钳的连接电线宜选用()。

A.橡皮绝缘铜芯线B.塑料绝缘铝芯电线C.塑料护套铜芯线D.塑料绝缘铜芯软线4.机电工程常用的绝热材料是()。

A.涂料B.聚氨酯复合板材C.岩棉D.石棉水泥板5.当采用电弧焊接,环境风速达到()m/s时,就应采取适当的防护措施。

A.4B.6C.8D.106.当变更焊接方法任何一个工艺评定的补加因素时,按增加或补加因素增焊()试件进行试验。

A.弯曲B.冲击C.金相D.拉伸7.建筑管道配管的施工原则是()。

A.大管让小管B.风管让水管C.无压管让有压管D.电管让水管8.建筑电气装置施工中,成套配电柜安装固定后的紧后工序是()。

A.开箱检查B.母线安装C.调整试验D.送电运行9.机械设备找平,用水平仪测量水平度,检测应选择在()。

A.设备的精加工面上B.设备机座底线D.设备基础平面上10.下列参数中,属于位置误差的是()。

A.直线度B.平面度C.平行度D.圆度11.球形罐的产品焊接试板应在(),由施焊该球形罐的焊工采用相同条件和焊接工艺进行焊接。

A.球型罐正式焊前B.焊接球型罐产品的同时C.球型罐焊接缝检验合格后D.水压试验前12.立式设备采用硬质或半硬质制品保温施工时,需设置(),并从该处开始自下而上拼砌。

A.锚固钉B.吊架C.支撑件D.模板13.属于按输送介质的性质划分的管道是()A.真空管道B.金属管道C.热力管道D.压力管道14.自动化仪表工程施工的原则是()A.先地上后地下,先两端后中间,先土建后安装,先设备后配管布线B.先土建后安装,先两端后中间,先设备后配管布线,先地下后地上C.先配管布线后设备,先土建后安装,先两端后中间,先地下后地上D.先两端后中间,先地上后地下,先设备后配管布线,先土建后安装15.采用玻璃钢做防腐衬里的化学设备,其表面预处理方法为()除锈。

2011年一级建造师机电真题

2011年一级建造师机电真题

2011年一级建造师《机电工程实务》试题分享、答案交流!:回复1.输配电线路勘测定位时选择各处杆塔型A2.影响机械设备安装精度不包括设备基础硬度C3.中幅板搭接接头焊接初层焊道采用分段退焊或跳焊法B4.单台仪表的校准点在仪表全量程范围5 D5.易受化工大气、海洋大气腐蚀的石油储罐表面进行喷砂前应采用高压洁净水冲洗A6.通用机械设备压缩机A7.玻璃纤维复合风管中压以下空调系统D8机电工程厂房(车间、站)基础施工中,测量重点是钢柱基础D9预防焊接变行的装配工艺措施合理选择装配程序10 B 大型储罐适用垫层基础11 土建后,清理管口和扫管。

B12 给水管让排水管A13.柔性短管C14.公安消防申请消防设计审核C 消防审核,面积那个,10000饭店15.计量器具主要指标A 灵敏度、分辨率、动态特性16.燃气管道——公用管道C17分部工程质量验收记录的检查评定结论施工单位D18安全和功能检测资料的是照明全负荷试验A19冷轧工程——生产能力20建造师职业——城镇燃气工程C21.机械典型零部件安装:齿轮系统装配、轴承安装、螺纹连接件热装配、设备管路的安装ABCE22.高压管道安装的要求:出厂质量证明书、管道支架应按设计图纸制作与安装管道安装时应使用正式管架固定、管线安装如有间断,应及时封闭管口ABCE23.汽轮机组成:本体、蒸气、凝结水ABC24.低合金结构钢锅炉汽包、压力容器、起重机轨道、压力管道工ABCD25题不均衡载荷动载荷吊具26.焊缝质量的致密性试验气密性试验煤油试验氦气试验BCE27.空调怀通风系统调试,设计指标:空气温度、相对湿度、气流速度、噪声、ABCD28.水淋系统、雨幕、水喷雾,自动启闭BCDE29.计量检测设备配备计划书:施工组组设计、质量计划、施工方案ADE30.工业安装工程按专业划分的分部工程:工业炉砌筑工程、自动化仪表安装工程、设备及管道绝热工程ACE2011年一级建造师《机电工程实务》试题分享、答案交流!:回复机电..案例一程序错误。

2011一级建造师《机电实务》真题及答案解析 (2)

2011一级建造师《机电实务》真题及答案解析(案例分析题)案例分析题(一)某机电工程进行到试运行阶段,该工程共包括A、B两个单位工程,单位工程A办理了中间交接,单位工程B完成了系统试验,大部分机械设备进行了单机试运行。

联动试运行由建设单位组织,试运行操作人员刚经培训返回工厂,还未熟悉工艺流程和操作程序,为使工程尽快投产,建设单位认为联动试运行的条件已基本具备,可以进行联动试运行。

建设单位决定在联动试运行中,对单位工程B未进行单机试运行的机械设备一并进行运行和考核,待联动试运行完成后,再补办单位工程B的中间交接手续,联动试运行开始后,发生了如下事件。

事件1:单位工程B一台整体安装的进料离心泵振动值超标,轴承密封处泄漏,一条合金钢管道焊缝多处泄漏,中断试运行后经检查确认,未查到该泵的开箱检查记录和有关安装施工记录,管道焊缝未达到标准要求的抽检比例,存在焊缝漏检现象。

根据事件的影响和损失程度,认定为工程质量事故。

事件2:单位工程A中,一台换热设备封头法兰发生严重泄漏,经检测是法兰垫片损坏,需要隔断系统更换垫片,致使联动试运行中断3h。

事后经检查分析,认定是操作工人误操作,致使系统工作压力超过了设计的规定限值。

【问题】1.建设单位把未办理中间交接的B单位工程直接进行联动试运行的行为是否正确?中间交接对建设单位有什么作用?2.事件1中进料离心泵的质量问题是由于在安装施工中存在哪些错误引起的?3.常见工程质量缺陷界定为质量问题的规定有哪些?事件2中出现质量问题的主要原因有哪些?4.从操作工人出现误操作分析,试运行操作人员应具备哪些基本条件?(二)某厂新建一条大型汽车生产线建设工程,内容包括:土建施工、设备安装与调试、钢结构工程、各种工艺管道施工、电气工程施工等。

工程工期紧,工程量大,技术要求高,各专业交叉施工多。

通过招标确定该工程由具有施工总承包一级(房建、机电)资质的A公司总承包,合同造价为15200万元,A公司将土建施工工程分包给具有相应资质的B公司承包。

2011年一级建造师《机电工程实务》全真试题附答案(全套)

2011年一级建造师《机电工程实务》全真试题附答案(全套)一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1、用于传递空间互相垂直而不相交的两轴间的运动和动力的传动系统是()。

A.摩擦轮传动B.齿轮传动C.蜗轮蜗杆传动D.链传动答案:C2、工质在汽轮机内的膨胀做功过程为()。

A.定容过程B.定温过程C.绝热过程D.定压过程答案:C3、判断两个同频率正弦交流电超前和滞后关系的基本物理量是()。

A.周期B.相位差C.相位角D.有效值答案:B4、()的特点是给定输入一经设定就维持不变,希望输出维持在某一特定值上。

A.随动控制系统B.程序控制系统C.线性系统D.恒值控制系统答案:D5、随着设备()施工的发展,设备整体安装将越来越多。

A.集成化B.自动化C.模块化D.精密化答案:C6、在()的情况下,用相应方法测出的各绕组与中性点之间的电阻,即为各相绕组的直流电阻。

A.电力变压器三相绕组作星形连接,而且中性点引出B.电力变压器三相绕组作三角形连接,中性点不引出C.电力变压器三相绕组作三角形连接D.电力变压器三相绕组作星形连接或三角形连接答案:A7、闸阀主要用来()。

A.调节介质的流量B.防止介质倒流C.减小介质的压力D.接通或截断介质答案:D8、直接安装在管道上的仪表,宜在管道()安装。

A.吹扫前B.压力试验后C.与管道同时D.管道吹扫后压力试验前答案:D9、牺牲阳极保护是在被保护的金属设备上连接一个()。

A.电位更负的强阴极B.电位更负的强阳极C.电位更正的强阴极D.电位更正的强阳极答案:B10、容器压力P≥100MPa应属于()。

A.低压容器B.高压容器C.中压容器D.超高压容器答案:D11、通风与空调工程的风管及配件的制作属非标产品制作,目前施工单位普遍采用()。

A.成晶B.在施工现场机械加工成型C.半成品D.从厂家定做答案:B12、图纸会审是所有工程施工准备工作的重要一环,除对本专业施工图纸上尚存的疑问向设计单位取得明确的解释外,更主要的是()。

(案例题) 2011-2017年一级建造师机电实务真题带答案及解析.

(案例题)2011全国一级建造师执业资格考试《机电工程管理与实务》试卷2011年三、案例分析题(共5题。

(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)某机电工程进行到试运行阶段,该工程共包括A、B两个单位工程,单位工程A办理了中间交接,单位工程B 完成了系统试验,大部分机械设备进行了单机试运行。

联动试运行由建设单位组织,试运行操作人员刚经培训返回工厂,还未熟悉工艺流程和操作程序,为使工程尽快投产,建设单位认为联动试运行的条件已基本具备,可以进行联动试运行。

建设单位决定在联动试运行中,对单位工程B未进行单机试运行的机械设备一并进行运行和考核,待联动试运行完成后,再补办单位工程B的中间交接手续,联动试运行开始后,发生了如下事件。

事件1:单位工程B一台整体安装的进料离心泵振动值超标,轴承密封处泄漏,一条合金钢管道焊缝多处泄漏,中断试运行后经检查确认,未查到该泵的开箱检查记录和有关安装施工记录,管道焊缝未达到标准要求的抽检比例,存在焊缝漏检现象。

根据事件的影响和损失程度,认定为工程质量事故。

事件2:单位工程A中,一台换热设备封头法兰发生严重泄漏,经检测是法兰垫片损坏,需要隔断系统更换垫片,致使联动试运行中断3h。

事后经检查分析,认定是操作工人误操作,致使系统工作压力超过了设计的规定限值。

【问题】1.建设单位把未办理中间交接的B单位工程直接进行联动试运行的行为是否正确?中间交接对建设单位有什么作用?2.事件1中进料离心泵的质量问题是由于在安装施工中存在哪些错误引起的?3.常见工程质量缺陷界定为质量问题的规定有哪些?事件2中出现质量问题的主要原因有哪些?4.从操作工人出现误操作分析,试运行操作人员应具备哪些基本条件?答案1.(本小题5分)建设单位把未办理中间交接的B单位工程直接进行联动试运行的行为不正确(1分)。

中间交接是施工单位向建设单位办理工程交接的一个必要程序,它标志着工程施工安装结束,由单体试运行转人联动试运行(2分)。

2011年一级建造师《机电工程管理与实务》真题及答案

(答案仅供参考)2011年一级建造师《机电工程管理与实务》真题及答案一、单项选择题(共20题、每题1分,每题的备选项中,只有一个最符合题意)1,在输电线路勘察定位时需要确定()P44A,各处杆塔型号B,杆塔组立方法C,立杆方法D,杆身调整程序2,影响机械设备安装精度的因素不包括()P41A,设备测量基准的选择B,设备制造的质量C,设备基础的硬度D,设备安装环境3,金属储罐罐底的中幅板搭接焊接时,控制焊接变形的主要工艺措施之一的是()A,先焊长焊缝B,初层焊道采用分段退焊或跳焊法C,焊工均匀分布,对称施焊D,沿同一方向进行分段焊接4,单台仪表的校准点应在仪表全量程范转内均匀选取,一般不应少于()点。

A,2 B,3 C,4 D,55,易受化工大气、海洋大气腐蚀的石油储罐表面进行喷砂前应采用()A,高压洁净水冲洗B,碱液清除处理C,有机溶剂清除处理D,蒸汽冲洗6,下列设备中,属于通用机械设备的是()A,压缩机B,桥式起重机C,锅炉D,汽轮机7,玻璃纤维复合风管适用于()A,洁净空调系统B,酸性环境空调系统C,防排烟空调系统D,中压以下空调系统8,机电工程厂房(车间、站)基础施工中,测量重点是()A, 混凝土杯形基础B,混凝土柱子基础及柱身C,平台施工D,钢柱基础9.预防焊接变形的装配工艺措施是()。

A.合理选择焊缝尺寸和形状B.合理选择装配程序C.合理安排焊缝位置D.合理的焊接顺序和方向10,综合考虑各种因素,大型储罐选择()基础较为妥当。

A,混合B,垫层C,深井D,框架式11,建筑电气工程布线系统敷设,明敷导管在土建模板拆除后的紧后工序是()A,导管穿线B,清理管口与扫管C,敷设电缆D,绝缘检查12,关于高层建筑管道安装的避让原则的说法,正确的是()A,给水管让排水管B,大管让小管C,水管让电缆套管D,钢质管让塑料管13,关于通风空调系统风管安装技术要求的说法,正确的是()A,风口,阀门处要设置支、吊架加固补强B,当管线穿过风管时要注意穿过部位的密封处理C,风管与风机连接处应采用柔性短管连接D,室外立管的固定按就近原则,固定在避雷引下线下14,下列场所的消防工程中,应该向公安消防机构申请消防设计审核的是()A,建筑面积为15000m2的展览馆B,建筑面积为13000m2的客运车站C,建筑面积为12000m2的饭店D,建筑面积为10000m2的会堂15,衡量计量器具质量的主要指标是()A,灵敏度,分辨率,动态特性B,稳定度,准确度,静态特性C,动态特性,公辨率,精密度D,统一性,溯源性,准确度16,按压力管道安装许可类别及级别划分,烯气管道属于()A,工业管道B,油气管道C,公用管道D,动力管道17,工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

For dream,I’m studying!中业网校2011年一级建造师《机电工程管理与实务》真题及答案(仅供参考)一、单项选择题(共20题。

每题1。

每题的备选项中,只有1最符合题意)1.在输配电线路勘测定位时,要确定()。

A.各处杆塔型号B.杆塔组立方法C.立杆方式D.杆身调整程序2.影响机械设备安装精度的因素不包括()。

A.设备测量基准的选择B.设备制造的质量C.设备基础的硬度D.设备安装环境3.金属储罐罐底的中幅板搭接接头焊接时,控制焊接变形的主要工艺措施之一是()。

A.先焊长焊缝B.初层焊道采用分段退焊或跳焊法C.焊工均匀分布,对称施焊D.沿同一方向进行分段焊接4.单台仪表的校准点应在仪表全量程范围内均匀选择,一般不应少于()点。

A.2 B.3 C.4 D.55.易受化工大气、海洋大气腐蚀的石油储罐表面进行喷砂前应采用()。

A.高压洁净水冲洗B.碱液清除处理C.有机溶剂清除处理D.蒸汽冲洗6.下列设备中,属于机械通用设备的是()。

A.压缩机B.桥式起重机C.锅炉D.汽轮机7.玻璃纤维复合风管适用于()。

A.洁净空调系统B.酸性环境空调系统C.有机溶剂空调系统D.中压以下空调系统8.机电工程厂房(车间、站)基础施工中,测量的重点是()。

A.混凝土杯形基础B.混凝土柱子基础及柱身C.平台施工D.钢柱基础9.预防焊接变形的装配工艺措施是()。

A.合理选择焊缝尺寸和形状B.合理选择装配程序C.合理安排焊缝位置D.合理的焊接顺序和方向10.综合考虑各种因素,大型储罐选择()基础较为妥当。

A.联合B.垫层C.沉井D.框架式11.建筑电气工程布线系统敷设,暗敷导管在土建模板拆除后的紧后工序是()。

A.导管穿线B.清理管口及扫管C.敷设电缆D.绝缘检查12.关于高层建筑管道安装的避让原则的说法,正确的是()。

A.给水管让排水管B.大管让小管C.水管让电缆套管D.钢质管让塑料管13.关于通风空调风管安装技术要求的说法,正确的是()。

A.风口、阀门处要设置支、吊架加固补强B.当管线穿过风管时,要注意穿过部位的密封处理C.风管与风机连接处,应采用柔性短管连接For dream,I’m studying!D.室外立管的固定拉索可依就近原则固定在避雷引下线上14.下列场所的消防工程中,应该向公安消防机构申请消防设计审核的是()。

A.建筑面积为15000m2的展览馆B.建筑面积为13000m2的客运车站C.建筑面积为12000m2的饭店D.建筑面积为10000m2的会堂15.衡量计量器具质量的主要指标是()。

A.灵敏度、分辨率、动态特性B.稳定度、准确度、静态特性C.动态特性、分辨率、精密度D.统一性、溯源性、准确度16.按压力管道安装许可类别及级别划分,燃气管道属于()。

A.工业管道B.油气管道C.公用管道D.动力管道17.工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。

A.建设单位B.监理单位C.设计单位D.施工单位18.下列电气工程验收资料中,属于安全和功能检测资料的是()。

A.分项工程质量验收记录B.照明全负荷试验记录C.图纸会审记录D.隐蔽工程记录19.根据《注册建造师执业工程规模标准》的规定,工程规模按生产能力和投资额划分的是()。

A.冷轧工程B.冶金工程C.石油天然气管道输油工程D.火力机组工程20.《注册建造师执业管理办法》规定,下列工程中,属于机电工程注册建造师执业工程范围的是()。

A.城市供水工程B.城市供热工程C.城镇燃气工程D.信息化工程二、多项选择题(共10题,每题2 分。

每题的备选项中,有2 个或2个以上符合题意。

至少有1个错项。

错选.本题不得分;少选,所选的每个选项得0.5分)21.机械设备典型零部件安装包括()。

A.齿轮系统装配B.轴承安装C.螺栓连接件热装配D.活动地脚螺栓连接E.设备管路的安装22.高压管道安装的要求包括()。

A.管道组成件必须有制造厂质量证明文件B.管道支架应按设计图纸施工C.管道安装应使用正式管架固定D.安装质量可以通过修改密封厚度来补偿E.管线安装如有间断,应及时封闭管口23.电站汽轮机主要由()等组成。

A.汽轮机本体B.蒸汽系统设备C.凝结水系统设备D.送引风设备E.空气预热器24.低合金结构钢主要使用于()等制造。

A.锅炉汽包B.压力容器C.起重机轨道D.压力管道E.高强螺栓For dream,I’m studying!25.在起重工程的设计中,计算载荷主要考虑()。

A.静载系数B.动载系数C.设备及索吊具重量D.不均衡栽荷系数E.均匀栽荷系数26.焊接完成后,对焊缝质量的致密性试验可以选用的方法有()。

A.强度试验B.气密性试验C.煤油试验D.超声波检测E.氦气试验27.空调与通风系统调试时,主要考核的设计指标有()。

A.空气湿度B.相对湿度C.气流速度D.噪声E.空气含氧量28.自动喷水灭火系统按喷头的构造可分为()等。

A.湿式系统B.雨淋系统C.水幕系统D.水喷雾系统E.自动启闭系统29.工程开工前,项目部编制“计量检测设备配备计划书”的依据有()。

A.施工组织设计B.计量检测设备使用说明书C.作业指导书D.质量计划E.施工方案30.工业安装工程按专业划分的分部工程包括()等。

A.工业炉砌筑工程B.设备基础工程C.自动化仪表安装工程D.消防工程E.设备及管道绝热工程三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)背景资料某机电工程进行到试运行阶段,该工程共包括A、B两个单位工程,单位工程A办理了中间交接,单位工程B完成了系统试验,大部分机械设备进行了单机试运行。

联动试运行由建设单位组织,试运行操作人员刚经培训返回工厂,还未熟悉工艺流程和操作程序,为使工程尽快投产,建设单位认为联动试运行的条件已基本具备,可以进行联动试运行。

建设单位决定在联动试运行中,对单位工程B未进行单机试运行的机械设备一并进行运行和考核,待联动试运行完成后,再补办单位工程B的中间交接手续,联动试运行开始后,发生了如下事件:事件1:单位工程B一台整体安装的进料离心泵振动值超标,轴承密封处泄漏,一条合金钢管道焊缝多处泄漏,中断试运行后经检查确认,未查到该泵的开箱检查记录和有关安装施工记录,管道焊缝未达到标准要求的抽检比例,存在焊缝漏检现象。

根据事件的影响和损失程度,认定为工程质量事故。

事件2:单位工程A中,一台换热设备封头法兰发生严重泄漏,经检测是法兰垫片损坏,需要隔断系统更换垫片,致使联动试运行中断3h。

事后经检查分析,认定是操作工人误操作,致使系统工作压力超过了设计的规定限值。

问题:1.建设单位把未办理中间交接的B单位工程直接进行联动试运行的行为是否正确?中间交接对建设单位有什么作用?(本小题5分)2.事件1中进料离心泵的质量问题是由于在安装施工中存在哪些错误引起的?(本小题7分)3.常见工程质量缺陷界定为质量问题的规定有哪些?事件2中出现质量问题的主要原因有哪For dream,I’m studying!些?(本小题4分)4.从操作工人出现误操作分析,试运行操作人员应具备哪些基本条件?(本小题4分)(二)背景资料某厂新建一条大型汽车生产线建设工程,内容包括:土建施工、设备安装与调试、钢结构工程、各种工艺管道施工、电气工程施工等。

工程工期紧,工程量大,技术要求高,各专业交叉施工多。

通过招标确定该工程由具有施工总承包一级(房建、机电)资质的A公司总承包,合同造价为15200万元,A公司将土建施工工程分包给具有相应资质的B公司承包。

A公司项目的管理人员进场后,成立了安全领导小组并配备了两名专职安全管理员,B公司配备了两名兼职安全管理员,A公司项目部建立了安全生产产管理体系,制订了安全生产管理制度。

在4000t压机设备基础施工前,B公司制订了深基坑支护专项安全技术方案,并报B公司总工程师审批,在基坑开挖过程中,发生坍塌,造成两人重伤,一人轻伤。

事故发生后经检查确认,B公司未制订安全技术措施,A公司未明确B公司的安全管理职责,A公司、B公司之间的安全管理存在问题,该施工项目被地方政府主管部门要求停工整顿,项目经整顿合格后,恢复施工。

A公司在设备基础位置和几何尺寸及外观、预埋地脚螺栓验收合格后,即开始了4000t压机设备的安装工作,经查验4000t压机设备基础验收资料不齐,项目监理工程师下发了暂停施工的“监理工作通知书”。

问题:1.项目部配置的安全管理人员是否符合规定要求?说明理由。

(本小题3分)2.基坑支护安全专项技术方案审核是否符合规定要求?说明理由。

(本小题6分)3.简要说明A公司、B公司之间正确的安全管理闭口流程。

(本小题6分)4.对4000t压机基础还应提供哪些合格证明文件和详细记录?(本小题5分)(三)背景资料某安装公司分包一商务楼(1层至5层为商场,6层至30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。

其他设备、材料由安装公式采购,合同工期60d,并约定提前1d奖励5万元人民币,延迟1d罚款5万元人民币。

安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。

项目部施工准备工作用去了5d。

当正式施工时,因商场需提前送电,业主要求变配电工程提前5d竣工。

项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出了5d。

进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去了3d,并增加费用3万元,项目部又赶工3d,变配电工程最终按业主要求提前5d竣工,验收合格后,资料整理齐全,准备归档。

工作持续时间及计划费用For dream,I’m studying!问题:1.项目部在哪几项工作上赶工了?并分别列出其赶工天数和增加的费用?(本小题8分)2.原计划施工费用多少?赶工后实际施工费用多少?(本小题4分)3.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后才能做耐压试验?(本小题5分)4.变配电工程先按哪种工程划分类别竣工验收?竣工资料应在何时归档?(本小题3分)(四)背景资料A公司以EPC交钥匙总承包模式中标非洲北部某国一机电工程项目,中标价2.5亿美元。

合同约定,总工期36个月,支付币种为美元。

设备全套由中国制造,所有技术标准、规范全部执行中国标准和规范。

工程进度款每月10前按上月实际完成量支付,竣工验收后全部付清。

工程进度款支付每拖欠1d,业主需支付双倍利息给A公司。

工程价格不因各种费率、汇率、税率变化及各种设备、材料、人工等价格变化而作调整。
