高层住宅建筑节能施工方案
节能专项施工方案

目录第一章工程概况第二章编制依据第三章本工程使用的节能材料和性能指标要求第四章本工程设计做法一、墙体施工图做法二、铝合金门窗及门连窗三、屋面工程做法四、楼地面工程做法五、配电与照明工程做法第五章施工方案一、材料及半成品材质的控制二、施工过程控制三、施工中间验收与成品验收第六章质量保证措施一、质量管理保证措施二、合同控制三、施工过程检查及处罚措施四、质量问题预防护处理措施第一章工程概况1、工程简介2、建筑设计概况3、结构设计概况三级钢()14~28第二章编制依据1、《中华人民共和国节约能源法》2、《建筑节能工程施工质量验收规范》。
3、建筑设计图纸4、《施工总承包合同》第三章本工程使用的节能材料和性能指标要求1、外墙填充墙为蒸压加气混泥土砌块;导热系数λ≤0.19W/m.k。
2、墙体隔热材料硅酸铝保温涂层的导热系数λ≤0.021W/m.k。
3、屋面采用35厚挤塑聚苯板;导热系数限值λ≤0.033W/m.k。
4、门窗采用的吸热玻璃的遮阳系数Sc≤0.65。
5、墙面的太阳辐射收数P≤0.50,屋顶的太阳辐射收数P≤0.75。
6、电气设备广泛采用节能型灯具。
第四章本工程设计做法设计布局节能措施:1、住宅朝向以南向、西南向为主,以保证每户住宅均可获得足够的日照和良好的通风环境。
2、平面设计:户型前后通透,主卧室、起居室布置在迎风面,厨房和卫生间布置在背风面,有利于自然通风。
3、立面外遮阳:阳台遮阳与水平遮阳相接合。
建筑设计图纸做法如下:一、墙体施工图做法1、墙体做法1)地下室:外墙:外墙为抗渗自防水钢筋混凝土墙。
内墙:除钢筋混凝土墙外,为200厚蒸压加气混凝土砌块,强度为MU5,M5水泥砂浆砌筑。
2)地上部分:外墙及分户墙:除钢筋混凝土墙外,为200厚蒸压加气混凝土砌块(砌块外面全挂金属网),强度为MU5,M5混合砂浆砌筑。
内隔墙:除注明外,为120厚蒸压加气混凝土砌块,强度为MU5,M5水泥砂浆砌筑。
2、墙面面砖做法1)强力瓷砖胶粘贴瓷砖(仅当外墙为吸水率≥6%的条砖;如果外墙为吸水率≤3%的条砖,仅需用普通水泥砂浆擦缝。
节能工程施工方案及施工措施

一、前言随着我国经济的快速发展和人民生活水平的不断提高,能源消耗问题日益突出。
为积极响应国家节能减排的政策,提高建筑物的能源利用效率,本方案针对节能工程施工进行详细规划,旨在实现节能减排目标。
二、工程概况本工程为一栋高层住宅,总建筑面积为XX平方米,建筑高度为XX米,共XX层。
工程采用节能设计,旨在提高建筑物的能源利用效率,降低能耗。
三、节能工程施工方案1. 墙体节能(1)外墙采用保温材料,如岩棉板、聚苯乙烯板等,厚度为XX厘米,以达到良好的保温效果。
(2)墙体采用双层砌体结构,内墙采用加气混凝土砌块,外墙采用砖混结构。
(3)外墙门窗采用断桥铝门窗,以提高门窗的保温性能。
2. 屋面节能(1)屋面采用保温材料,如岩棉板、聚苯乙烯板等,厚度为XX厘米。
(2)屋面防水层采用SBS改性沥青防水卷材,以提高屋面的防水性能。
3. 门窗节能(1)门窗采用断桥铝门窗,以提高门窗的保温性能。
(2)门窗玻璃采用双层中空玻璃,以提高门窗的隔热性能。
4. 空调系统节能(1)空调系统采用变频空调,以提高空调的能效比。
(2)空调系统采用智能控制系统,根据室内温度变化自动调节空调运行状态。
四、施工措施1. 施工人员培训(1)对施工人员进行节能工程施工技术的培训,确保施工人员掌握相关技能。
(2)对施工人员进行节能减排意识的培训,提高施工人员对节能减排工作的认识。
2. 施工材料管理(1)选用符合国家节能标准的施工材料,确保施工质量。
(2)加强施工材料的管理,避免浪费。
3. 施工过程控制(1)严格按照施工图纸和施工方案进行施工,确保施工质量。
(2)加强施工过程中的质量检查,及时发现并解决问题。
(3)加强施工现场的环保管理,确保施工过程中不产生环境污染。
4. 施工进度管理(1)制定合理的施工进度计划,确保工程按期完成。
(2)加强施工过程中的进度控制,确保工程进度不受影响。
五、总结本节能工程施工方案及施工措施旨在提高建筑物的能源利用效率,降低能耗,实现节能减排目标。
节能专项施工方案

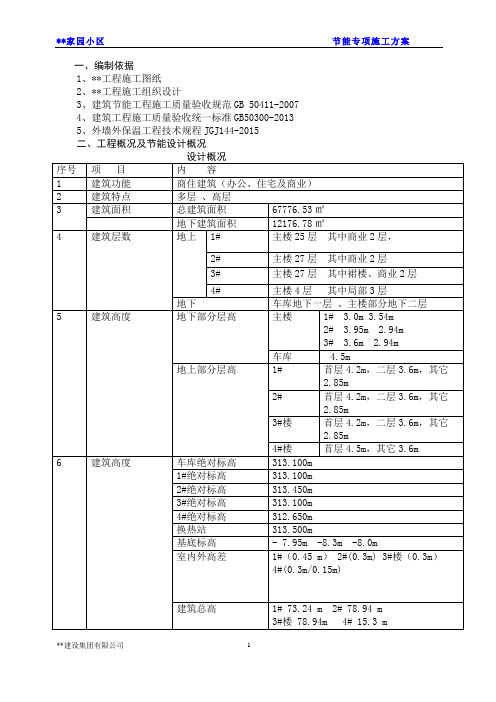

一、编制依据1、**工程施工图纸2、**工程施工组织设计3、建筑节能工程施工质量验收规范GB 50411-20074、建筑工程施工质量验收统一标准GB50300-20135、外墙外保温工程技术规程JGJ144-2015二、工程概况及节能设计概况屋面节能工程设计有70厚挤塑聚苯板;外墙70厚挤塑聚苯板;门窗节能工程中,采用断桥铝合金LOW-E双层中空玻璃(5+12+5)。
具体要求见附件:本工程节能工程施工中的难点为屋面与墙体节能分项工程,本方案将重点对挤塑聚苯板施工做具体阐述。
三、各节能分项工程施工方法(一)墙体节能工程施工1、材料要求:保温材料:本工程外墙外贴70厚挤塑聚苯板,进场时需检验材料合格证、性能需符合设计要求,无设计要求时需符合材料规范要求,其导热系数、性能需见证送检,合格后方可使用。
2、施工条件(1)、基层墙体符合《混凝土结构工程施工质量验收规范》(GB50204-2015)和《砌体工程施工质量验收规范》(GB50203-2011)的要求。
(2)、门窗框及墙体的各种进户管线、水落管支架、预埋管件等按设计安装完毕。
(3)、外墙脚手架或吊篮搭设安装牢固,安全检查合格,外墙脚手架离墙距离适当。
(4)、施工环境温度不应低于5℃,风力不应大于5级,风速不宜大于10m/s。
雨天不得施工,雨期施工应做好防雨措施(5)、施工现场应做到通水、通电,并保持工作环境的清洁。
(6)、外墙和外门窗口施工及验收完毕,内外抹灰、混凝土或水泥砂浆地坪应在外保温体系施工之前完成,并达到干燥硬化的要求。
(7)、水平设置的盖板(如窗台板、女儿墙压顶),必须在外保温体系施工之前安装完毕。
外墙设置的通风口的护栏,固定管道、空调等用的支架也应预先安装完毕。
(8)、为保证施工质量,施工面应避免阳光直射。
必要时,应在脚手架上搭设防晒布,遮挡施工墙面。
(9)、雨天施工时应采取有效措施,防止雨水冲刷墙面。
(10)、墙体外保温系统在施工过程中所采取的保护措施,应等泛水、密封膏等永久性保护按设计要求施工完毕后,方可拆除。
装修节能专项施工方案

一、工程概况本工程位于XX市XX区,为住宅小区的一栋高层住宅,总建筑面积为XX平方米。
本工程装修设计遵循节能减排的原则,采用多种节能材料和节能技术,确保建筑在满足使用功能的同时,达到节能减排的目标。
二、编制依据1. 《建筑节能设计标准》GB50189-20152. 《建筑节能工程施工质量验收规范》GB50411-20183. 《住宅装饰装修工程施工规范》GB50327-20184. 相关行业规范和标准三、施工方案1. 外墙保温(1)采用EPS板外墙外保温系统,厚度为100mm,热导率不大于0.03W/(m·K)。
(2)施工前,对基层墙体进行清理,确保墙面平整、无油污、无浮土。
(3)按照设计要求,进行保温板粘贴,确保粘贴牢固,无空鼓、裂缝。
(4)保温板粘贴完成后,进行网格布粘贴,网格布应紧贴保温板,无皱褶。
2. 屋面保温(1)采用挤塑聚苯板屋面保温系统,厚度为100mm,热导率不大于0.03W/(m·K)。
(2)施工前,对屋面基层进行处理,确保基层平整、无油污、无浮土。
(3)按照设计要求,进行保温板铺设,确保铺设牢固,无空鼓、裂缝。
(4)保温板铺设完成后,进行防水层施工,确保防水层无渗漏。
3. 窗户节能(1)采用双层中空玻璃窗,玻璃厚度分别为6mm、8mm、6mm,热导率不大于1.1W/(m·K)。
(2)施工前,对窗框、窗扇进行检查,确保无变形、损坏。
(3)按照设计要求,进行窗户安装,确保窗户安装牢固,密封性能良好。
4. 供暖系统节能(1)采用分户计量供暖系统,确保供暖能源的高效利用。
(2)施工前,对供暖管道进行清洗,确保管道畅通。
(3)按照设计要求,进行供暖管道安装,确保管道安装牢固,无渗漏。
5. 照明节能(1)采用LED照明灯具,功率不大于20W。
(2)施工前,对灯具进行检查,确保灯具质量合格。
(3)按照设计要求,进行灯具安装,确保灯具安装牢固,无损坏。
四、施工质量控制1. 严格按照施工方案进行施工,确保施工质量。
建筑节能工程专项施工方案

建筑节能工程专项施工方案目录一、前言 (2)1.1 编制依据 (3)1.2 工程概况 (3)二、工程目标 (4)2.1 节能目标 (5)2.2 环保目标 (6)三、施工准备 (7)3.1 技术准备 (8)3.2 材料准备 (9)3.3 人员准备 (10)3.4 施工设备准备 (11)四、施工方法及工艺 (12)4.1 建筑外立面保温施工 (13)4.2 建筑门窗节能改造施工 (15)4.3 建筑屋面保温施工 (16)4.4 建筑外墙涂料施工 (17)4.5 建筑照明节能改造施工 (19)五、质量控制 (20)5.1 施工过程质量控制 (21)5.2 工程验收质量控制 (22)六、安全管理 (24)6.1 安全措施 (25)6.2 安全检查 (26)七、应急预案 (26)7.1 应急预案编制 (28)7.2 应急演练 (30)八、施工进度计划 (31)8.1 施工进度安排 (32)8.2 进度调整 (33)九、环境保护措施 (35)9.1 环境保护原则 (35)9.2 环境保护措施 (36)一、前言随着我国经济的快速发展和人民生活水平的不断提高,建筑行业在推动经济增长的同时,也带来了能源消耗和环境污染等问题。
为了应对这些挑战,提高建筑能源利用效率,降低建筑能耗,实现可持续发展,建筑节能工程已成为我国建筑业的重要发展方向。
建筑节能工程是指在建筑设计、施工、运行等各个阶段采取一系列技术措施和管理手段,降低建筑物的能耗,提高能源利用效率。
实施建筑节能工程对于促进节能减排、改善环境质量、提高居住舒适度具有重要意义。
为确保建筑节能工程的顺利实施,特制定本专项施工方案。
本方案依据国家相关法律法规、标准规范和行业标准,结合实际情况,旨在明确建筑节能工程施工过程中的技术要求、管理措施和质量保证体系,为施工人员提供明确的操作指南,确保建筑节能工程的质量和安全。
在实施建筑节能工程过程中,我们将坚持“节约资源、保护环境、因地制宜、科学合理”注重技术创新和资源整合,强化监督管理,提高建筑节能工程的整体效果。
版高层住宅建筑节能专项施工方案

版高层住宅建筑节能专项施工方案
一、建筑设计阶段节能措施:
1.优化建筑方案,采用朝向合适的立面设计和合理的布局,最大限度
地利用自然光和自然通风。
2.使用高效节能的建筑材料,如低传导率的墙体材料和保温层,热反
射纳斯的屋面材料等。
3.设计和安装智能化的建筑机电系统,实现精确控制和能源管理。
二、建筑施工阶段节能措施:
1.在施工过程中,合理利用临时建筑材料,减少浪费。
2.使用节能设备和工具,如节能照明设备和高效节能的机械设备。
3.施工过程中,严格控制建筑材料和设备的能源消耗,避免能源浪费。
三、建筑使用阶段节能措施:
1.安装智能化的建筑自动化系统,实现精确控制和能源管理。
2.使用高效节能的建筑设备,如节能空调系统、节能照明设备等。
3.鼓励居民使用节能家电和采取节能措施,如合理使用空调和照明设
备等。
四、建筑运维阶段节能措施:
1.定期检查和维护建筑设备,确保设备的正常运行和节能性能。
2.进行能源消耗监测和分析,及时发现和解决能源浪费的问题。
3.开展节能宣传和培训活动,提高居民和工作人员的节能意识和能力。
以上是一份高层住宅建筑节能专项施工方案的主要内容,通过在建筑
设计、施工、使用和运维阶段采取一系列的节能措施,可以最大限度地提
高高层住宅建筑的能源效益,减少能源消耗,保护环境。
同时,需要注意
施工过程中的能源消耗和建筑设备的正常维护,以确保节能措施的有效实施。
施工设计方案高层住宅室内照明与照明控制方案
施工设计方案高层住宅室内照明与照明控制方案一、方案概述本方案旨在为高层住宅室内提供优质的照明环境和智能化的照明控制系统。
通过合理的照明设计和科学的照明控制方案,既能满足居民的照明需求,又能提高照明效果,节约能源,为居民提供一个舒适、安全、节能的居住环境。
二、照明设计方案2.1 室内照明设计根据高层住宅的不同功能区域,采用灯具布置和光线需求相结合的方式进行室内照明设计。
2.1.1 公共区域公共区域包括大厅、过道、楼梯间等。
为了提供良好的视觉环境和安全感,在公共区域采用均匀柔和的照明,避免过亮过暗的情况。
采用LED筒灯或者面板灯进行照明,色温选择在4000K-4500K之间,照明效果要求达到800lx-1000lx,照明布置应满足光线平衡和照明均匀的要求。
2.1.2 室内房间室内房间包括卧室、客厅、餐厅等。
根据房间的不同功能需求,采用不同类型的灯具进行照明设计。
卧室照明以提供舒适的灯光为主,采用壁灯或者吊灯进行照明,避免强烈眩光。
客厅和餐厅照明要求较高,可以采用吊灯、射灯以及落地灯相结合的方式,营造出温馨、舒适的照明环境。
2.2 外部照明设计外部照明设计主要针对高层住宅大楼的外立面和屋顶进行照明布置。
通过合理的灯光照射,提升建筑的美观性和夜晚的辨识度。
采用投光灯照明,选择适宜的灯具色温和亮度,注重光线的均匀性和层次感,使整个高层住宅建筑在夜晚呈现出优雅与典雅的效果。
三、照明控制方案3.1 智能化照明控制系统为提高照明效果和节约能源,建议在高层住宅中采用智能化照明控制系统。
通过光感传感器、人体红外传感器等设备,实现对照明的智能控制。
当有人在房间内时,照明系统自动开启;当没有人时,照明系统自动关闭或调暗,以达到节能效果。
3.2 随动照明控制在高层住宅的走廊、楼梯间等公共区域采用随动照明控制。
安装红外传感器,当有人经过时,灯光自动开启并持续照明一段时间;当无人经过时,灯光自动关闭。
避免了长时间无人的情况下浪费能源。
深圳某高层住宅小区建筑节能施工组织设计方案
******建筑节能施工方案编制:审批:日期:年月日编制:******工程有限公司建筑节能施工组织设计方案一、项目概况深圳******项目位于深圳市******,属于框剪结构,地上26层,地下2层,1栋由A、B、C座商住楼楼组成,建筑总高度76.80米,2栋为商业办公楼,建筑高度71.50米,建筑总面积77181.70平方米,1栋A、B、C座商住楼标准层层高2.8米,2栋商业办公楼标准层层高3.8米。
本工程由深圳市******有限公司建设,深圳市******建筑设计事务所设计,深圳市******科技工程有限公司地质勘察,深圳******建设监理有限公司监理,******工程有限公司组织施工。
本项目设两层地下车库,主要用于停车与设备房,局部为7级人防地下室。
二、节能的设计措施1、总体规划1)、良好的朝向建筑主体大户型尽量接近为南北朝向布置,并尽量减少东西向开窗面积,有利于降低制冷能耗。
2)、适宜的间距:建筑南侧无遮挡,满足住宅日照要求。
3)、良好的自然通风:主立面外窗开口迎向夏季主导风向,户型平面布局通风顺畅。
2、单体设计方面1)、组织良好的穿堂风住宅每户均有穿堂风的组织,有利于夏季降温,降低空调能耗。
2)、合适的窗地比各建筑单体窗地比符合节能规范要求,具体计算见下文计算书。
3)、采用合适的遮阳措施设计采取了适当的技术措施,主要靠窗型与玻璃的选择解决商业部分各朝向遮阳问题。
4)、围护结构采取加气混凝土块材料保温隔热措施,其热工性能符合节能标准要求。
三:施工过程技术组织措施、管理措施为了确保本项目满足设计要求和有关节能规范要求,除严格按照设计图纸施工外,重点采取如下施工组织措施对施工过程进行控制:1、充分了解设计意图:施工前请设计人员进行设计技术交底,充分明白设计意图2、选用材料严格把关:选用的材料必须满足设计和规范要求3、施工前的技术交底4、施工过程中的工艺控制:具体见下面各分部施工工艺5、施工过程中的质量控制:严格按设计和规范要求控制施工的各过程6、隐蔽工程验收制度7、成品保护制度三、编制依据1、******花苑施工图纸2、《民用建筑节能工程质量验收规程》DB13(J)52-20053、外墙保温工程技术规程JGJ 144-20044、05系列建筑标准设计图集5、深圳市建筑节能质量管理条例6、其他相关施工标准规范、产品行业标准四、编制目的确保国家现行节能质量验收规范、标准与设计图纸得到严格落实,同时为节能保温施工提供技术保障。
高层住宅施工方案节约施工成本
高层住宅施工方案节约施工成本在高层住宅建筑领域,施工成本是一个非常重要的考量因素。
为了提高利润,开发商和建筑公司通常会寻求节约施工成本的方案。
本文将介绍一些有效的高层住宅施工方案,以帮助开发商和建筑公司在节约成本的同时保持质量。
1. 建筑设计优化在设计阶段,合理的建筑设计是节约施工成本的关键。
通过优化平面布局和立面设计,可以减少建筑材料的使用量和浪费。
此外,合理设计屋面和基础结构,可以降低施工难度和使用材料的成本。
2. 预制构件的运用预制构件的使用可以大幅度减少施工周期和人工成本。
通过提前在工厂制造构件,并在现场进行快速安装,可以一定程度上缩短施工时间。
此外,预制构件还可以提高施工质量和减少材料浪费。
3. 管理人力资源合理管理施工现场的人力资源也是节约成本的重要手段。
通过合理安排工人的工作时间和任务分配,可以提高施工效率,并减少人力资源的浪费。
此外,合理组织施工人员的培训和技能提升计划,可以提高他们的工作效率和质量,从而降低修补和返工的成本。
4. 精确材料管理精确的材料管理可以避免材料的浪费和损失,从而节约成本。
建筑公司应该建立有效的材料采购和库存管理系统,以避免过量采购和材料的丢失。
此外,合理的材料存放、防止损坏和浪费的措施也是节约成本的重要方面。
5. 优化设备使用合理使用施工设备可以降低施工成本。
建筑公司应该根据工程需求选择合适的设备,并进行科学的使用计划。
此外,定期维护设备和保养也是保证设备性能和延长使用寿命的重要措施,从而减少设备更换和维修的成本。
6. 合理节约能源在高层住宅建筑施工过程中,合理节约能源也是降低成本的一种方式。
建筑公司应该依据施工计划合理安排能源供应,并推广使用高效节能设备。
此外,加强对施工现场能源消耗情况的监控和分析,可以及时发现和解决能源浪费问题。
7. 合理施工管理合理施工管理可以提高施工效率和质量,从而降低成本。
建筑公司应该建立科学的施工管理制度和流程,加强对施工进度和质量的监控,及时发现和解决问题。
建筑节能工程专项施工方案(标准化格式文本)
建筑节能工程专项施工方案(标准化格式文本)工程名称:善水湾一期一标03、04、08、09住宅编制人:审核人:批准人:编制单位:江苏省建工集团有限公司善水湾项目部日期:2012.1.15江苏省住房和城乡建设厅监制二〇一〇年十二月1建筑节能工程概况1.1工程概况:本工程为西善桥地块善水湾一期限一标住宅项目,建筑的主要单体为,03、04、08、09幢住宅。
03幢:±0.00=18.60米,地下一层751.31㎡,地上18+1层13391.25㎡,总面积14142.56㎡,一层占地面积661.65㎡. 建筑高度53.10米,屋面为发泡砼找坡, 屋面排水坡度为2%,檐沟排水坡度为1%,85厚发泡水泥板Ⅰ型保温,20厚1:2.5水泥砂浆找平, 4厚SBS改性沥青卷材防水层,10厚1:4石灰砂浆隔离层,50厚C30细石钢筋混凝土人配φ4○a150钢筋网上人屋面;外墙1-3层局部花岗岩石材幕墙、岩石棉保温、3层以上40厚发泡水泥Ⅱ型保温系统,防水水泥砂浆找平层、190混凝土空心砖、内墙1:1:4混合砂浆。
外窗类型:断热型铝合金窗(5+12+5)双层中空玻璃,南、东、西外窗卷帘遮阳。
04幢:±0.00=18.10米,地下一层615.37㎡,地上18+1层10835.8㎡,总面积11451.17㎡,一层占地面积626.325㎡. 建筑高度57.00米,屋面为发泡砼找坡, 屋面排水坡度为2%,檐沟排水坡度为1%,85厚发泡水泥板Ⅰ型保温,20厚1:2.5水泥砂浆找平, 4厚SBS改性沥青卷材防水层,10厚1:4石灰砂浆隔离层,50厚C30细石钢筋混凝土人配φ4○a150钢筋网上人屋面;外墙1-3层局部花岗岩石材幕墙、岩石棉保温、3层以上35厚发泡水泥Ⅱ型保温系统,防水水泥砂浆找平层、190混凝土空心砖、内墙1:1:4混合砂浆。
外窗类型:断热型铝合金窗(5+12+5)双层中空玻璃,南、东、西外窗卷帘遮阳。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XX小区(四期)3#住宅楼建筑节能施工方案编制:审批:监理:日期:年月日编制部门:XX建工集团有限公司XX小区项目部XX建工集团有限公司一、工程概况二、编制依据1、邢台XX小区(四期)3#楼施工图纸2、《民用建筑节能工程质量验收规程》DB13(J)52-20053、外墙外保温工程技术规程JGJ 144-20044、05系列建筑标准设计图集5、建筑施工手册《第四版》6、其他相关施工标准规范、产品行业标准三、编制目的确保国家现行节能质量验收规范、标准及设计图纸得到严格落实,同时为节能保温施工提供技术保障。
四、施工准备1、设计图纸已经节能机构审查合格;2、控制线已设置到位;3、材料应见证取样送检,经有资质的实验室复试合格后,方可使用;4、已进场的节能材料必须具有出厂合格证及性能检测报告,并经监理工程师确认,形成验收记录;5、节能材料必须符合设计要求及国家有关标准的规定;6、节能材料应产品检验批要求随机取样复验。
五、施工工具1、剪刀、钢锯及壁纸刀(裁聚苯板用)2、电锤(拧胀钉螺钉及打膨胀锚固件孔用)3、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)4、手持式电动搅拌器(搅拌砂浆用)5、木锉或粗砂纸(打磨用)6、其他抹灰专用工具。
六、施工技术措施(一)外墙钢丝网架聚苯板外墙外保温系统施工技术措施1、施工准备1 . 1材料准备:(1)、依据该工程节能设计,确定外墙外保温采用蓝德工贸有限公司生产的聚苯乙烯钢丝网架外墙外保温系统产品,该系统产品型式检验报告及各单项节能材料检测报告齐全,(包含耐候性能检测),进场前应进行聚苯乙烯钢丝网架板及聚苯乙烯泡沫板进场复验,合格后方可进入施工现场。
(2)、节能材料主要性能指标应满足以下要求: ①、钢丝网聚苯乙烯板质量要求(见表一):表 一处,连续脱焊不应多于的焊点不允许脱焊、虚焊②、聚苯乙烯泡沫板性能指标(见表二) 表二③、镀锌钢丝性能指标(见表三)④、抗裂砂浆质量要求(见表四)⑤、保温浆料质量要求(见表五)⑥、外墙外保温饰面层涂料抗裂性能指标(见表六)1 .2 施工机具准备:剪刀、钢锯、钳子、绑丝等1 . 3 施工人员准备:1、专业工长应针对不同的施工工序对施工班组进行技术交底。
2、施工人员应经过培训并经考核合格。
2、施工技术要求(1)、施工顺序:墙板钢筋绑扎水泥砼垫块绑扎安装外墙保温板安装模板浇注混凝土拆除模板混凝土养护外墙外保温板面抹灰装饰面层(2)、施工要点:1、单面钢丝网架聚苯乙烯板厚度应符合设计要求,网架板每平方米腹丝数量不得超过200根,斜插腹丝为镀锌钢丝,插入混凝土墙内不小于30mm,板两面应预喷刷界面砂浆。
2、保温板安装应在墙板钢筋绑扎验收合格后进行,板与板之间拼缝要严密,缝隙处应用泡沫条填塞,不得出现漏浆现象;安装保温板时在墙板钢筋外侧绑卡水泥垫块,垫块厚度为墙板钢筋保护层厚度,以确保钢筋与保温板间的保护层(每块板内不少于6个)。
保温板就位后,将经过防锈处理的Φ6 L型锚筋(穿过保温板及外露部分的钢筋应做防锈处理)穿透板身(提前烫孔)与剪力墙钢筋绑扎牢固。
锚筋外部弯钩要与聚苯板钢丝网片绑牢,弯钩朝向要一致,每平方米宜设4根,锚筋伸入墙内为100mm,并用铅丝将其与墙体钢筋绑扎牢固,弯钩长度为50mm.锚筋布置间距不大于500mm。
3、外墙门窗洞口四周,在安装门窗后采用25mm厚胶粉聚苯颗粒保温砂浆抹面,并用加强网加强。
4、保温板安装完毕,专业工长及质检员需对工序进行安装质量检查,自检合格后,请监理和甲方验收,验收合格后,方可安装外侧模板,模板应按保温板厚度确定模板配置尺寸、数量。
5、混凝土均采用商品混凝土。
在混凝土浇筑前,保温板顶面必须采用遮挡措施,以防止混凝土进入模板与保温板间的缝隙。
6、墙体浇注砼时应分层浇注,分层振捣,分层高度应控制在500mm以内,严禁泵管正对聚苯板下料,振捣棒不得接触聚苯板,以免板受损。
7、模板拆除后,要及时进行修整墙面混凝土边角及板面余浆。
穿墙套管及大模板螺栓孔洞,应用干硬性砂浆捻塞,保温板孔洞部位,应用聚苯保温砂浆堵塞,其深度应进入混凝土墙体≥50mm。
8、模板拆除要先拆外模板,后拆内模板。
9、拆模后12h内洒水养护,养护时间不小于7d。
10、外阳角及洞口四角待抹灰前按规定进行钢丝角网绑扎。
11、门窗洞口四角应加设45度增强网(L=700mm)。
12、在每层层间留置水平抗裂分隔缝,层间保温板外钢丝网要断开,不得相连,在抹灰前在断开的间隙内用泡沫塑料填塞严密,外表用建筑密封膏嵌缝,要求缝隙平整、严密。
13、保温板面抹灰前需清除表面余浆、油渍、污物及灰尘等,界面剂如有缺损应补喷。
14、保温板面层抹灰应分层进行,以自下而上抹灰为宜,依据相关工程施工经验,找平层应首先采用外墙外保温砂浆找平,厚度20—30mm。
15、应采取可靠抗裂措施,确保面层不开裂,严格控制抹面层厚度,抹抗裂砂浆厚度不能过厚,否则容易出现空鼓,坠落变形,必须待底层灰初凝以后,方可进行下一层抹灰。
(3)、注意事项:1、钢丝网架板存放时,应按规格型号分别立放,严禁接近烟火,不宜长期露天暴晒和雨淋。
2、装卸、起吊、运输过程中,应轻起轻放,严禁抛掷、碰撞和重压,吊装时应预防板边损坏。
3、保温节能材料在施工过程中应采取防潮、防水等保护措施。
4、冷热桥保温处理:外挑构造柱及飘窗四周采用保温砂浆抹面处理。
5、外保温工程施工期间,以及完工后24h内,基层及环境温度不低于5℃。
6、夏季施工应避免阳光暴晒,在5级以上大风和雨天不得施工。
7、现场配制的保温砂浆及抗裂砂浆应配比正确,随抹随用,施工时间不得超过4h,且抗裂砂浆压折比应小于3。
8、饰面层涂料应采用弹性防水涂料且变形量应大于150%,柔性防水腻子层的变形量应为10%-15%。
(二)屋面保温隔热工程施工技术措施1、施工准备:1 . 1 材料准备1、松散材料:炉渣粒径一般为5~40mm,不得含有石块、土块、重矿渣和末燃尽的煤块,堆积密度为500~800kg/m3,导热系数为0.16~0.25W/m²K。
2、聚苯板:应有出厂合格证、检测报告,选用产品的厚度、规格应予设计要求一致,外形应整齐;选用产品的密度、导热系数、抗压强度、燃烧性能应符合设计要求。
聚苯乙烯泡沫板性能指标1 .2 施工机具准备裁刀、铁锹,铁耙,小车等1 . 3施工人员准备1、专业工长应针对不同的施工工序对施工班组进行技术交底。
2、施工人员应经过培训并经考核合格。
2、施工技术要求:(1)施工顺序:基层清理→弹线分格→管根固定→隔气层施工→保温层铺设→抹找平层。
(2)施工要点:1、屋面保温隔热工程的施工必须在基层(结构层)质量验收合格后进行。
2、铺设保温材料的基层(结构层)施工验收完以后,将预制构件的吊钩、铁件等进行处理,处理点应抹入水泥砂浆,经检查验收合格,方可铺设保温材料。
3、找坡层为粒径在5~40mm,不含有石块、土块、重矿渣和末燃尽的煤块的炉渣,铺设时需配比均匀、分层敷设,按要求压实、表面平整,并按图纸要求找坡。
4、在找坡层表面,用墨线弹出保温板铺设控制线。
5、屋面找坡层施工完成后,应及时进行找平层和防水层的施工,避免其受潮、浸泡或受损。
6、板状保温材料应紧贴(靠)防水层,错缝铺贴、铺平垫稳、拼缝严密平整、坡向正确,表面两边相邻的板边厚度应一致,板状保温材料的保温层厚度允许偏差为±5%,且不得大于4mm。
7、保温层的基层应平整、干燥和干净。
8、板状保温材料应紧靠在水泥焦渣表面上,并应铺平垫稳。
9、板间缝隙应采用聚苯颗粒保温砂浆材料嵌填密实。
(3)、注意事项:1、板状保温材料运输、存放应注意保护,防止损坏、污染和受潮,雨季应采取遮盖措施,防止水浸或雨淋。
2、聚苯保温板陈化时间自然养护条件下,不得少于48d,60℃蒸汽养护不得少于7d,以防止板材收缩变形产生裂缝。
3、保温板上面注意加铺铝箔防潮层。
4、严禁在雨天进行保温层施工。
(三)地下室顶板、阳台板底、飘窗板底及空调搁板底等热桥部位工程施工技术措施1、施工准备:1 . 1 材料准备(1)、应有出厂合格证、检测报告,选用产品的厚度、规格应与设计要求一致。
(2)、节能材料主要性能指标应满足以下要求:聚苯乙烯泡沫板性能指标胶粘剂性能指标抹面胶浆性能指标耐碱网布性能指标1 .2 施工机具准备裁刀、铁锹,铁耙,小车等1 . 3 施工人员准备1、专业工长应针对不同的施工工序对施工班组进行技术交底。
2、施工人员应经过培训并经考核合格。
2、施工技术要求:(1)施工顺序基层清理→刷专用界面剂→配专用聚合物粘结砂浆→预粘板边翻包网格布→粘贴聚苯板→钻孔安装固定件→聚苯板打磨、找平、清洁→中间验收→拌制面层聚合物砂浆→刷一遍专用界面剂→抹底层聚合物砂浆→粘贴网格布→抹面层聚合物抗裂砂浆验收(2)施工要点1、清理混凝土墙面上残留的浮灰、油污等杂物及空鼓部位等。
2、剔除顶板劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补。
3、要求粘贴聚苯板表面平整度偏差不超过4mm,超差时对突出混凝土面处进行打磨,对凹进部位进行找补(需找补厚度超过6mm 时用1﹕2.5 水泥砂浆抹灰,需找补厚度小于6mm 时用聚合物粘结砂浆实施找补);以确保整个墙面的平整度在4mm 内,阴阳角方正、上下通顺。
4、施工使用的砂浆分为专用粘结砂浆及面层聚合物抗裂砂浆。
5、施工时用手持式电动搅拌机搅拌,拌制的粘结砂浆重量比为水:砂浆=1:5,边加水边搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中,并有一定黏度。
6、砂浆调制完毕后,须静置5min,使用前再次进行搅拌,拌制好的砂浆应在1h 内用完。
7、为增强聚苯板与粘结砂浆的结合力,在粘贴聚苯板前,在聚苯板粘贴面薄薄涂刷一道专用界面剂;待界面剂晾干后方可涂抹聚合物粘结砂浆进行墙面粘贴施工。
8、施工前,根据顶板的设计尺寸编制聚苯板的排板图,以达到节约材料、施工速度的目的。
聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2 板长,局部最小错缝不得小于200mm。
9、施工时预先指定某一基面处理完成的地下室顶板作为样板层进行样板间施工。
10、粘贴聚苯板时,板缝应挤紧,错缝铺设,相邻板边厚度应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于1.5mm。
当板间缝隙大于2mm 时,须用聚苯板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm 的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。
11、按照事先排好的尺寸切割聚苯板(用电热丝或栽纸刀切割器),从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。
12、用抹子在每块聚苯板周边涂50mm 宽专用聚合物粘结砂浆,要求从边缘向中间逐渐加厚,最厚处达10mm;注意在聚苯板的下侧留设50mm 宽的槽口,以利于贴板时将封闭在板与混凝土间的空气溢出。
