9-岩石锚杆基础计算程序(群锚)(1.0版本)
锚杆重量计算公式是什么

锚杆重量计算公式是什么在岩土工程中,锚杆是一种常用的支护工具,用于加固土体或岩体,防止其发生滑坡、坍塌或者崩塌。
锚杆的重量是计算锚杆的重要参数之一,它直接影响到锚杆的安装和使用。
因此,正确计算锚杆的重量对于工程设计和施工具有重要意义。
锚杆的重量计算公式可以通过以下步骤进行推导:1. 计算锚杆的体积。
锚杆的体积可以通过其直径和长度来计算。
假设锚杆的直径为D,长度为L,则锚杆的体积V可以表示为:V = π (D/2)^2 L。
2. 计算锚杆的密度。
锚杆的密度是指单位体积内的质量,通常用ρ表示。
根据锚杆的材料和工艺不同,密度也会有所差异。
假设锚杆的密度为ρ,则锚杆的重量W可以表示为:W = V ρ。
3. 代入公式计算。
将锚杆的体积V代入公式中,可以得到锚杆的重量W的计算公式:W = π (D/2)^2 L ρ。
通过以上公式,我们可以很方便地计算出锚杆的重量。
在实际工程中,可以根据锚杆的具体参数和材料来确定其重量,从而为工程设计和施工提供参考依据。
除了计算锚杆的重量,还需要考虑锚杆的安装和使用条件。
在实际工程中,锚杆的安装位置、锚杆的受力情况、锚杆的连接方式等因素都会对锚杆的重量产生影响。
因此,在计算锚杆的重量时,需要综合考虑这些因素,以确保计算结果的准确性和可靠性。
此外,锚杆的重量还会影响到锚杆的运输和搬运。
在施工现场,需要根据锚杆的重量合理安排搬运设备和人力,确保锚杆的安全搬运和使用。
总之,锚杆的重量是一个重要的工程参数,正确计算锚杆的重量对于工程设计和施工具有重要意义。
通过合理的计算和安排,可以确保锚杆在工程中的安全使用,从而为工程的顺利进行提供保障。
锚杆(锚索)长度、间排距、参数计算公式

1sin
4Q / ( s ) 4 0.1/ (3.14 380) 0.018m
式中,
1
—锚杆直径(mm);
s —螺纹钢抗拉强度(MPa);
Q—锚杆锚固力; 考虑富余系数1.13,锚杆直径确定为20mm。
(4) 锚杆长度
l
式中,
b tan a 1.8 tan 45 0.5 0.1 0.1 2.4(m) tan tan 45
G2 2rhB / 3
因此,锚索间距可由下式计算
Q2 G2 cos 2rha2 B cos / 3
式中: Q2——锚索预紧力,KN,100~120,取 100; r——岩石的容重,KN/m,取 23.5; B——巷道跨度,m,取 3; f——岩石普氏系数,取 2~4,取 3;
5
h——载荷体高度,m,按自然平衡拱理论,沿巷道单位长度吊 挂载荷计算方法,计算载荷体高度 h=B/(2f)=0.5
b—组合拱厚度(m);
。 —锚杆对岩层的控制角()
a —锚杆间排距(m)。
2 锚索支护参数的确定
1 锚索长度的确定
La La1 La 2 La 3
式中: La——锚索长度(m) ; La1——锚索外露长度(m) ; La1——锚索有效长度(m) ; La2——锚索锚固长度(m) 。 (1)静压软岩巷道 在锚杆失效的情况下,其潜在的冒落高度为 1.5 倍的巷道宽度。同时为保证 巷道的稳定性,锚索应保证锚固到稳定的岩层内,锚索有效长度:
——岩层倾角,30 度。
1 锚索排距的计算 需要锚索承载的有潜在跨落趋势的围岩载荷为
W bB
式中: B——巷道跨度,m;
——破坏区煤岩体容重,KN/m3
锚杆支护理论计算方法

锚杆支护参数的确定锚杆长度L》L l + L2+L3 -------------------- ①=0.1+1.5+0.3=1.9m式中:L —锚杆总长度,mL1 - -—锚杆外露长度(包括钢带+托板+螺母厚度),取0.1m;L2 - -―锚杆有效长度或软弱岩层厚度,mL3 —锚入岩(煤)层内深度(锚固长度),按经验L3>300mm (一)锚杆外露长度L1L1=(0.1〜0.15)m ,[钢带+托板+螺母厚度+ (0.02〜0.03 )](二)锚入岩(煤)层内深度(锚固长度儿31. 经验取值法《在锚杆喷射混凝土支护技术规范》GBJ86- 85 “第三节锚杆支护设计”中、第3.3.3条第四款规定:第333条端头锚固型锚杆的设计应遵守下列规定:一、杆体材料宜用20锰硅钢筋或3号钢钢筋;二、杆体直径按表333选用;三、树脂锚固剂的固化时间不应大于10分钟,快硬水泥的终凝时间不应大于12分钟;四、树脂锚杆锚头的锚固长度宜为200〜250毫米,快硬水泥卷锚杆锚头的锚固长度公式(3.3.11 -1) (3311-2)见图形所示(3.3.11-1)(3.3.11 -2)宜为300〜400毫米;五、托板可用3号钢,厚度不宜小于6毫米,尺寸不宜小于150X150 毫米;六、锚头的设计锚固力不应低于50千牛顿;七、服务年限大于5年的工程,应在杆体与孔壁间注满水泥砂浆。
一般取 300mn〜400mm2. 理论估算法《在锚杆喷射混凝土支护技术规范》 GBJ86- 85 “第三节锚杆支护设计”中规定:第3311条局部锚杆或锚索应锚入稳定岩体。
水泥砂浆锚杆或预应力锚索的水泥砂浆胶结式内锚头锚入稳定岩体的长度,应同时满足下列公式:式中la——锚杆杆体或锚索体锚入稳定岩体的长度(cm);d1—锚杆钢筋直径走私或锚索体直径(cm ;d2 --- 锚杆孔直径(cn);f st ――锚杆钢筋或锚索体的设计抗拉强度(N/cm);f cs——水泥砂浆与钢筋或水泥砂浆与锚索的设计粘结强度(N/cm2);4d2 f cr圆钢为2.5MPa螺纹钢为5MPafcr ――水泥砂浆与孔壁岩石的设计粘结强度(N/cm2);砂浆与石灰岩粘结强度为2.5MPa砂浆与粘土岩粘结强度为1.8MPaK――安全系数,取1.2。

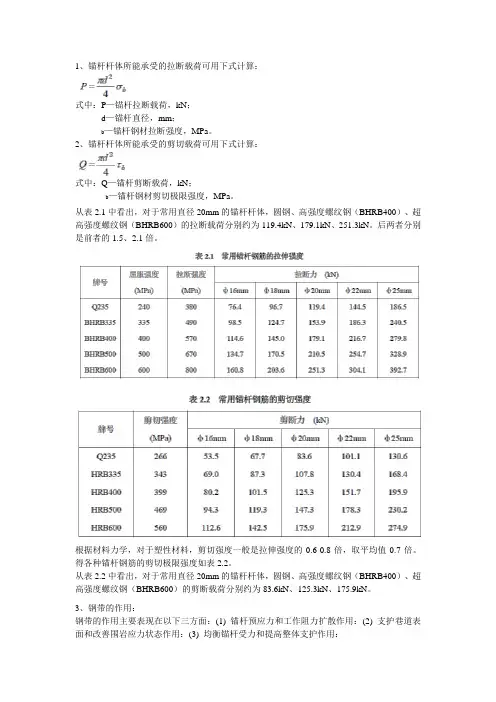

锚杆的基本理论计算(最全)word资料

1、锚杆杆体所能承受的拉断载荷可用下式计算:式中:P—锚杆拉断载荷,kN;d—锚杆直径,mm;b—锚杆钢材拉断强度,MPa。
2、锚杆杆体所能承受的剪切载荷可用下式计算:式中:Q—锚杆剪断载荷,kN;b—锚杆钢材剪切极限强度,MPa。
从表2.1中看出,对于常用直径20mm的锚杆杆体,圆钢、高强度螺纹钢(BHRB400)、超高强度螺纹钢(BHRB600)的拉断载荷分别约为119.4kN、179.1kN、251.3kN。
后两者分别是前者的1.5、2.1倍。
根据材料力学,对于塑性材料,剪切强度一般是拉伸强度的0.6-0.8倍,取平均值0.7倍。
得各种锚杆钢筋的剪切极限强度如表2.2。
从表2.2中看出,对于常用直径20mm的锚杆杆体,圆钢、高强度螺纹钢(BHRB400)、超高强度螺纹钢(BHRB600)的剪断载荷分别约为83.6kN、125.3kN、175.9kN。
3、钢带的作用:钢带的作用主要表现在以下三方面:(1) 锚杆预应力和工作阻力扩散作用:(2) 支护巷道表面和改善围岩应力状态作用:(3) 均衡锚杆受力和提高整体支护作用:分析钢带受力的简化模型是将两根锚杆之间的钢带段作为一简支梁,采用材料力学的相关公式计算钢带受力与变形。
假设钢带受到均布载荷q 的作用,则:式中:M max-钢带中点处最大弯矩,kN²m;q-均布载荷,kN/m;a-锚杆间距,m;f-钢带挠度,m;E-钢带弹性模量,MPa;I-钢带惯性矩,m4。
由上式可知,q、a 越大,钢带所受的弯矩越大,挠度也越大。
相反,钢带的抗弯刚度(EI)越大,则钢带挠度越小。
巷道支护要求钢带能够提供足够的支护力,同时钢带的挠度越小越好。
综合分析得出钢带的三个关键参数:(1)护表面积;(2)抗拉强度;(3)抗弯刚度。
4、网的作用主要表现在以下三方面:(1) 维护锚杆之间的围岩,防止破碎岩块垮落;(2) 紧贴巷道表面,提供一定的支护力(已有的研究成果表明,我国现用菱形金属网,在保证施工质量的条件下,可提供0.01MPa的支护力),一定程度上改善巷道表面岩层受力状况。
锚杆计算公式

(二)锚杆(索)设计根据现场地质条件和地形特征,斜坡体由于受到先期构造作用和后期风化作用强烈影响,出露基岩破碎,裂隙发育,且距交通要道较近的特点,拟采用锚杆(索)对局部卸荷裂隙发育、稳定性较差的危岩体进行锚固,以达到加固坡面,抑制风化剥落、崩塌的发生。
通过现场调查及三维激光扫描数据分析,半壁山危岩体主要失稳模式为倾倒式和滑移式。
1.倾覆推力计算:推力计算:式中:k-后缘裂隙深度(m)。
取11.1m;hv-后缘裂隙充水高度(m).取3.7m;H-后缘裂隙上端到未贯通段下端的垂直距离(m). 取15m;a-危岩带重心到倾覆点的水平距离(m),取3.4m;b-后缘裂隙未贯通段下端到倾覆点之间的水平距离(m),取6.8m;h0-危岩带重心到倾覆点的垂直距离(m),取7.2m;fk-危岩带抗拉强度标准值(kPa),根据岩石抗拉强度标准值乘以0.4折减系数确定暴雨工况下190kPa;θ-危岩带与基座接触面倾角(°),外倾时取正,内倾时取负值;β-后缘裂隙倾角(°);K-安全系数取1.5;2.锚杆计算(1)锚杆轴向拉力设计值计算公式:,式中Nak -锚杆轴向拉力标准值(kN);Na -锚杆轴向拉力设计值(kN);Htk -锚杆所受水平拉力标准值(kN);α-锚杆倾角(°),设计取值为15°;γa-荷载分项系数,可取1.30;(2) 锚杆钢筋截面图面积计算公式:锚杆截面积:As-锚杆钢筋或预应力钢绞线截面面积(m2);ξ2-锚杆抗拉工作条件系数,永久性锚杆取0.69,临时性锚杆取0.92;γ0-边坡工程重要系数,取1.0;fy-钢筋或预应力钢绞线的抗拉强度标准值(kN),取300N/ mm;(3) 锚杆锚固体与地层的锚固长度计算公式:(4) 锚杆钢筋与锚固砂浆间的锚固长度计算公式:锚固段长度按上述两个公式计算,并取其中的较大值。
式中:la-锚杆锚固段长度(m);frb-锚固段注浆体与地层间的粘结强度标准值(kPa);fb-锚固段注浆体与筋体间的粘结强度标准值(kPa);D-锚杆锚固段的钻孔直径(m);d-锚杆钢筋直径(m);γ0-边坡工程重要系数,取1.0;ξ1-锚固体与地层粘结工作条件系数,对永久性锚杆取1.00,对临时性锚杆取1.33;ξ3-钢筋与砂浆粘结强度工作条件系数,对永久性取0.60,对临时性取0.72;通过计算,得出:;或:;锚杆设计长度均为4m,采用Φ32螺纹钢筋作为锚筋,钻孔直径为110mm,全孔段M30水泥砂浆固结,共计132根;锚索设计长度为12m,采用4根φ15.20-1860钢绞线,钻孔直径110mm,M30水泥砂浆固结,锚固段长度不小于4m,共计30根。

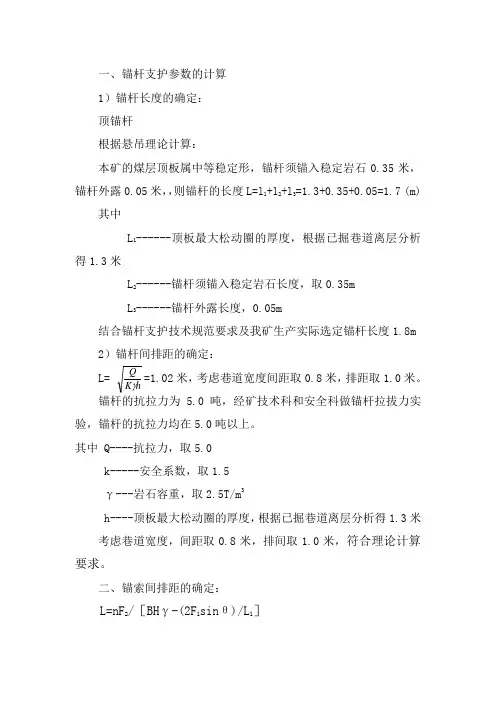

锚杆和锚索支护参数的计算

一、锚杆支护参数的计算1)锚杆长度的确定:顶锚杆根据悬吊理论计算:本矿的煤层顶板属中等稳定形,锚杆须锚入稳定岩石0.35米,锚杆外露0.05米,,则锚杆的长度L=l 1+l 2+l 3=1.3+0.35+0.05=1.7 (m)其中L 1------顶板最大松动圈的厚度,根据已掘巷道离层分析得1.3米L 2------锚杆须锚入稳定岩石长度,取0.35mL 3------锚杆外露长度,0.05m结合锚杆支护技术规范要求及我矿生产实际选定锚杆长度1.8m2)锚杆间排距的确定: L= h K Q=1.02米,考虑巷道宽度间距取0.8米,排距取1.0米。
锚杆的抗拉力为 5.0吨,经矿技术科和安全科做锚杆拉拔力实验,锚杆的抗拉力均在5.0吨以上。
其中 Q----抗拉力,取5.0k-----安全系数,取1.5 γ---岩石容重,取2.5T/m 3h----顶板最大松动圈的厚度,根据已掘巷道离层分析得1.3米 考虑巷道宽度,间距取0.8米,排间取1.0米,符合理论计算要求。
二、锚索间排距的确定:L=nF 2/[BH γ-(2F 1sin θ)/L 1]式中:L—锚索排距,m;B—巷道最大冒落宽度,3.1m;H—巷道冒落高度,按最严重冒落高度取3.6米;γ—岩体容重,取25KN/m3;L1—锚杆排距,1.0米;F1—锚杆锚固力,取50KN;F2—单根锚索的极限破断力,取210KN;θ—角锚杆与巷道顶板的夹角,85o;n—锚索排数,取2;L =2×210/[3.1×3.6×23-(2×50×sin85o)/1]=2.5m 考虑巷道宽度,间距取1.6米,排距取2.0米,符合理论计算要求。
(完整版)锚杆支护理论计算方法

锚杆支护参数的确定一、锚杆长度L≥L1+L2+L3------------------------- ①=0.1+1.5+0.3=1.9m式中:L——锚杆总长度,m;L1 ——锚杆外露长度(包括钢带+托板+螺母厚度),取0.1m;L2 ——锚杆有效长度或软弱岩层厚度,m;L3——锚入岩(煤)层内深度(锚固长度),按经验L3≥300mm。
(一)锚杆外露长度L1L1=(0.1~0.15)m,[钢带+托板+螺母厚度+(0.02~0.03)](二)锚入岩(煤)层内深度(锚固长度)L31.经验取值法《在锚杆喷射混凝土支护技术规范》GBJ86-85“第三节锚杆支护设计”中、第3.3.3条第四款规定:第3.3.3条端头锚固型锚杆的设计应遵守下列规定:一、杆体材料宜用20锰硅钢筋或3号钢钢筋;二、杆体直径按表3.3.3选用;三、树脂锚固剂的固化时间不应大于10分钟,快硬水泥的终凝时间不应大于12分钟;四、树脂锚杆锚头的锚固长度宜为200~250毫米,快硬水泥卷锚杆锚头的锚固长度宜为300~400毫米;五、托板可用3号钢,厚度不宜小于6毫米,尺寸不宜小于150×150毫米;六、锚头的设计锚固力不应低于50千牛顿;七、服务年限大于5年的工程,应在杆体与孔壁间注满水泥砂浆。
一般取300mm ~400mm2. 理论估算法《在锚杆喷射混凝土支护技术规范》GBJ86-85“第三节 锚杆支护设计”中规定:第3.3.11条 局部锚杆或锚索应锚入稳定岩体。
水泥砂浆锚杆或预应力锚索的水泥砂浆胶结式内锚头锚入稳定岩体的长度,应同时满足下列公式:公式(3.3.11-1)、(3.3.11-2)见图形所示。
cs st f f d k l 412≥ (3.3.11-1)crst a f d f d k l 2214≥ (3.3.11-2) 式中la ——锚杆杆体或锚索体锚入稳定岩体的长度(cm ); d1——锚杆钢筋直径走私或锚索体直径(cm );d2——锚杆孔直径(cm );f st ——锚杆钢筋或锚索体的设计抗拉强度(N/cm 2);f cs ——水泥砂浆与钢筋或水泥砂浆与锚索的设计粘结强度(N/cm 2);圆钢为2.5MPa ,螺纹钢为5MPa 。
锚杆、锚索验算过程

锚杆、锚索参数计算过程一、锚杆支护参数计算1、锚杆长度计算:L=KH+L1+L2式中:L-锚杆长度; K-安全系数,一般取2;H-冒落拱高度,m;L1-锚杆锚入稳定岩层的厚度,取0.5m;L2-锚杆外露长度,一般取0.1m。
其中:H=B/2f=4.6/(2×4.0)=0.575B-巷道掘进跨度,取4.6m; f-普氏岩石坚固性系数,取4.0。
则:L=2×0.575+0.5+0.1=1.75m ,计算得数为1.75m,所以锚杆施工时的长度取整数值2m。
2、锚杆直径的确定:(1)(巷道断面按4.6m计算)根据材料力学计算锚杆直径为:D=√4.6P/πJb=√4.6×70×103/3.14×380=16.43mm式中:D-锚杆直径,mm; P-锚杆截面载荷,取70KN;Jb-螺纹钢锚杆屈服点,取380MPa。
通过计算得数为16.43mm,所以锚杆施工时的直径取整数值20mm。
(2)(巷道断面按3.2m计算)根据材料力学计算锚杆直径为:D=√3.2P/πJb=√3.2×70×103/3.14×380=13.7mm式中:D-锚杆直径,mm; P-锚杆截面载荷,取70KN;Jb-螺纹钢锚杆屈服点,取380MPa。
通过计算得数为13.7mm,所以锚杆施工时的直径取整数值20mm。
3、锚杆间、排距计算:a=√Q/KHγ=√65.7/2×0.575×24.5= 1.527m式中:a-锚杆间、排距,m;Q-锚杆设计锚固力,Q=16.43f=65.72KN;γ-被悬吊石灰岩的重力密度,取24.5KN/m3。
通过计算得数为0.763m,所以锚杆施工时取间距0.8m,排距0.8m。
二、锚索长度计算:1、(锚索直径按17.8的计算)L=L a+L b+L c+L d=1.575+2+0.1+0.3=3.975m式中:L-锚索长度,m;L a-锚索锚入到较稳定岩层的锚固长度,1.575m;L b-需要悬挂的不稳定岩层厚度,取2m;L c-上托盘及锚具的厚度,取0.1m;L d-锚索外露长度,取0.3m。
