房地产五证办理顺序流程纲要.doc
房地产五证
办理五证先后顺序是: 1. 建设用地规划许可证(规划局审批下发)—— 2. 国有土地使用权证(由土地局审批下发)——3. 建设工程规
划许可证(由房管局规划处下发)—— 4. 建筑工程施工许可证(由建委审批下发)—— 5. 商品房预售许可证(由市房管局预售科下发)
详细步骤介绍:
一、建设用地规划许可证和国有土地使用证
1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划)
程序:
(1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业营业执照和资质证书,报规划局用地处
(2)用地处转总工室审查
(3)报局业务会批准
(4)领取选址意见书
2.规划院实地测量,并处定位图,收取测量费
3.建设用地规划许可证(规划局审批下发)
(1)企业持定位图、选址意见书、用地申请到用地处审查(2)主管局长、主管局市长批准
(3)打交费单,领取用地规划许可证
4.国有土地使用证(由土地局审批下发)
( 1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地
局土地利用处
(2)土地评估
(3)土地局测量对现场测量,出定界图
(4)缴纳土地出让金和契税,领取国有土地使用证
二、建设工程规划许可证
1.市消防支队盖章
(1)持消防审批表、全套施工图到市消防支队建审科进行审批
(2)核发消防设计审核意见书、建设工程规划许可证申请表盖
章
2.人防证明市人防办六十个工作日办理自建手续
3.房地产开发建设规模
建设单位持单位申请、总平面图、资金证明到市房管局规划发展
处办理
4.建设工程规划许可证(由房管局规划处下发)
( 1)建设单位持申请报告、建设工程规划申请表(消防盖章)
地征、用地规划许可证、总平面图、全套施工图、四套航测图、土到市规划局建管处
(2)以上资料由总工室、局业务会审定后报处长、局长签字
(3)打交费单交费,领取建设规划许可证、放验线通知单
5.放线报告
持放线通知和施工图、红线图到规划院测量队放线。
三、建设工程施工许可证(由建委审批下发)
1.报建
提供资料:建设工程规划许可证、用地规划许可证、土地证、报
建申请表 4 份、红线图、施工图、规划总平面图
2.现场勘察( 3 个工作日)
3.组织招标
4.抗震审查
5.施工合同审查
6.交费,办理建设工程施工许可证(建设施工合同、勘察合同、
设计合同、监理合同、报建申请表、工程预算书、中标通知书、
交费发票
四、商品房预售许可证(由市房管局预售科下发)
五证的申请顺序和作用范围
“五证”包括《建设用地规划许可证》、《建设工程规划许可
证》、《建设工程施工许可证》、《国有土地使用证》、《商品房销售许可证》 ( 《商品房预售许可证》 )
项目最初申办的就是《建设用地规划许可证》,这个证件严格限
定土地使用范围、边界和占地面积。
第二申办的是《建设工程规划许可证》,此证件限定本规划地块
上所建建筑物的功能类别,是属于商用、厂房、住宅、公寓等。
第三申办的是《开工许可证》,此证件是申请可以合法施工。
第四申办的是《国有土地使用证》,这是开发商花费比较高的
一个证件,开发商要向国家交纳相应的国有土地使用金。
房屋是
否拥有产权,全系此证。
一般住宅的国有土地使用年限为
70 年。
最后申办的是《商品房销售许可证》,拥有此证的商品房,是
可以合法买卖的商品房。
是开发商已经交纳了土地使用金,可以
合法买卖的房屋。
当然,您在购房的过程中一定要注意到你所挑
选的房屋是否在销售范围内。
注意识别开发商拥有的‘五证’
“五证”,尤其是《商品房预售许可证》判断开发商是否拥有合法经营权的文件依据。
在购房过程中,您应该认真识别其中的真伪。
根据《城市商品房管理办法》,房地产开发商办理《商品房预售许可证》前,必须已交付全部土地使用权出让金,取得土地使
用权证书。
但是,有些房地产开发商为了减少占用资金比例,往
往只办理所售房屋中的几层或几套房屋的销售许可证。
所以,在
房屋交易中,购房者应该认真识别开发商向您出示的《商品房预
售许可证》中规定的销售范围,是否包含您将要购买的房屋。
开发商五证不全,就一定不值得信赖么?
在北京房产市场上,开发商为了方便资本运营,在未办理完
全的‘五证’之前就启动房地产预售工作的行为,是很普遍的,
包括一些有名望的大房地产公司也这样作。
在选择五证不全的房屋前,必须先考察开发商的资信情况。
您可以参考其曾经开发并已经交付使用的房地产项目在目前的状
况,也可以根据您所选择的项目的工程进度和房地局出示的相关证明来判断开发商的资信情况。
这样,您就可以在项目刚刚开始出售、拥有最大选择空间的时候,作出比较稳妥的选择。
所以,开发商没有办理完全合法的五证,也是值得信赖的。
但是,您应该根据开发商的经济规模,市场声誉,服务质量等等
素质因素,作出自己的判断。
购房者要谨防开发商的哪些不合法行为
一些资金规模较小,行业资历不高的房地产开发商,为了快
速的资金回笼,常常喜欢在没有办理土地使用权的情况下,开发
和预售房屋。
虽然这并非是纯粹有意识的欺骗行为,但是如果在
开发和建设过程中,由于他们行业经验的缺乏,造成资金运转不
灵等被动局面,会影响楼房的施工进度和施工质量,严重的会成
为‘烂尾房’。
出现这类情况,最终吃亏的还是国家和购房消费者。
所以,购房者在与房地产商打交道的时候,一定认真审查房
地产商的‘五证’,尤其是《商品房预售许可证》。
若开发商提供
的《商品房预售许可证》中的规定范围并没有包含您要购买的房屋,您应该视不同的情况作出判断。
如果对方是一家资本雄厚,有多年行业经验并且声誉良好的开发企业,您还是可以信赖他们的;而那种声望不大的小项目小企业,您也不能光图便宜,以防吃了大亏。
另外,购房消费者还要认真考察开发商的《建设用地规划许
可证》,明确其物业的边界范围。
因为有些房地产开发商往往在广
告和宣传上任意夸大自己项目建设规模和设施完善程度。
比如,
他们制作的沙盘模型所示边界超过《建设用地规划许可证》界定
的范围,展示此项目中并不存在的其他物业设施,使此物业看起
来非常完善,而实际上他们能兑现的只是许可证界定范围内的建
筑设施。
所以考察开发商的《建设用地规划许可证》,明确其物业的边界范围,可以帮您识破一些开发商虚假的广告宣传行为。
房产开发五证详细流程
房地产开发应申办五证的取得程序(一)、立项批准。
一般是由开发商向城市计划委员会提出申请报告,根据当地的城市发展情况,一般情况这些申请大部分都可获得批准。
(二)、建设用地许可证。
开发商拿着立项证明到规划局,规划局根据各地的城市发展规划,发一个《建设用地规划许可证》,证明此宗土地可以用于住宅建设。
(三)、土地使用权证。
开发商凭着《建设用地规划许可证》到国土资源管理局,交了土地出让金,给一个《国有土地使用权证》。
(四)、建设工程规划许可证。
开发商得到了地,然后就要进行住宅设计,将这个设计的内容再交给规划局,规划局经过审核,认为符合规划要求的,就再发一个《建设工程规划许可证》。
注意此证与上面所讲的《建设用地规划许可证》是不一样的!《建设用地规划许可证》是证明此宗土地可以进行住宅建设;《建设工程规划许可证》是证明这项工程的设计内容符合规划要求。
(五)、《建设工程施工许可证》。
开发商拿着上述几个证件以及与建筑商签订的合同,到建设委员会进行登记,取得《建设工程施工许可证》。
(六)、《商品房预售许可证》。
根据《城市房地产开发经营管理条例》(国务院令第248号)第二十三条规定:“房地产开发企业预售商品房,应当符合下列条件:(1)已交付全部土地使用权出让金,取得土地使用权证书;(2)持有建设工程规划许可证和施工许可证;(3)按提供的预售商品房计算,投入开发建设的资金达到工程建设总投资的25%以上,并已确定施工进度和竣工交付日期;(4)已办理预售登记,取得商品房预售许可证明。
"第二十四条规定:“房地产开发企业申请办理商品房预售登记,应当提交下列文件:(一)本条例第二十三条第(一)项至第(三)项规定的证明材料;(二)营业执照和资质等级证书;(三)工程施工合同;(四)预售商品房分层平面图;(五)商品房预售方案。
”第二十五条规定:“房地产开发主管部门应当自收到商品房预售申请之日起10日内,作出同意预售或者不同意预售的答复.同意预售的,应当核发商品房预售许可证明;不同意预售的,应当说明理由。
房地产五证办理顺序流程
添加标题
审批流程:规划部门受理、审查、批准
添加标题
办理时限:一般不超过30个工作日
添加标题
法律效力:取得建设用地规划许可证后,方可进行建设用地规划设计、施工等后续工作。
建设工程规划许可证
办理时限:一般不超过30个工作日
注意事项:申请材料齐全、真实有效,符合法律法规要求
申请条件:已取得土地使用权证、建设用地规划许可证、建设工程施工许可证等
办理条件:土地使用权人依法取得土地使用权
办理期限:自受理之日起30个工作日内完成
办理流程:申请、受理、审查、决定、发证
办理材料:土地使用权证、土地使用权出让合同、土地使用权出让金缴纳凭证等
建设用地规划许可证
添加标题
申请条件:符合城市规划、土地利用总体规划等要求
添加标题
申请材料:土地使用权证、规划设计方案等
办理过程中,注意保护个人隐私和信息安全
及时更新证件信息,确保证件的有效性
办理过程中,严格按照法律法规进行
办理过程中的常见问题及解决方法
证件不齐全:提前准备齐全所需证件,避免因证件不齐全导致办理延误
资料填写错误:认真填写资料,避免因资料填写错误导致办理延误
办理流程不熟悉:提前了解办理流程,避免因流程不熟悉导致办理延误
ቤተ መጻሕፍቲ ባይዱ
办理时间过长:合理安排时间,避免因办理时间过长导致延误其他事项
房地产五证办理的后续工作
章节副标题
五证办理后的工作流程
添加标题
办理土地使用权证
添加标题
办理建设工程规划许可证
添加标题
办理建筑工程施工许可证
添加标题
办理商品房预售许可证
添加标题
办理房屋所有权证
房地产五大证办理流程
房地产五大证办理流程办理五证先后顺序是:1.建设用地规划许可证——2.国有土地使用权证——3.建设工程规划许可证——4.建筑工程施工许可证(又称建筑工程开工证)——5.商品房预售许可证详细步骤介绍:一、建设用地规划许可证和国有土地使用证1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划)(1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业营业执照和资质证书,报规划局用地处(2)用地处转总工室审查(3)报局业务会批准(4)领取选址意见书2.规划院实地测量,并处定位图,收取测量费3.建设用地规划许可证(规划局审批下发)(1)企业持定位图、选址意见书、用地申请到用地处审查(2)主管局长、主管局市长批准(3)打交费单,领取用地规划许可证4.国有土地使用证(由土地局审批下发)(1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地局土地利用处(2)土地评估(3)土地局测量队现场测量,出定界图(4)缴纳土地出让金和契税,领取国有土地使用证二、建设工程规划许可证1.市消防支队盖章(1)持消防审批表、全套施工图到市消防支队建审科进行审批(2)核发消防设计审核意见书、建设工程规划许可证申请表盖章2.人防证明市人防办六十个工作日办理自建手续3.房地产开发建设规模,建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理4.建设工程规划许可证(由房管局规划处下发)(1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地证、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处(2)以上资料由总工室、局业务会审定后报处长、局长签字(3)打交费单交费,领取建设规划许可证、放验线通知单5.放线报告持放线通知和施工图、红线图到规划院测量队放线。
三、建设工程施工许可证(由建委审批下发)四、商品房预售许可证(由市房管局预售科下发)申请单位持营业执照、资质证书、土地征、年度开发建设规模、建设工程规划许可证、红线图、施工合同、施工许可证、销控表、标准层平面图、物业管理内容、到市房管局预售科,十五日内核发。
房地产五证办理顺序及详细步骤介绍(终审稿)
房地产五证办理顺序及详细步骤介绍文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-五证办理顺序及详细步骤介绍一、办理五证先后顺序1.1《建设用地规划许可证》1.2《国有土地使用证》1.3《建设工程规划许可证》1.4《建筑工程施工许可证》(又称建筑工程开工证)1.5《商品房预售许可证》二、详细步骤介绍:2.1《建设用地规划许可证》---规划局审批下发?2.1.1选址意见书(审查用地性质、范围、面积是否符合城市整体规划)程序:(1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业营业执照和资质证书,报规划局用地处?(2)用地处转总工室审查?(3)报局业务会批准?(4)领取选址意见书?2.1.2规划院实地测量,并处定位图,收取测量费?2.1.3建设用地规划许可证(1)企业持定位图、选址意见书、用地申请到用地处审查?(2)主管局长、主管局市长批准?(3)缴费(收费标准按照乙级建设用地每平米1.8元收取),领取用地规划许可证?根据地方规定,该证书有效期限为六个月至一年,各地不同。
一年内未办理完用地手续的,自动失效。
2.2国有土地使用证--由土地局审批下发(1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地局土地利用处?(2)土地评估?(3)土地局测量对现场测量,出定界图?(4)缴纳土地出让金(首次缴纳比例不得低于50%,1-2年,结清后发证,以划拨方式取得国有建设用地使用权的工业用地补办出让应补交的土地出让金标准:1990年5月19日以前取得的,按标定地价的30%收取;1990年5月19日以后取得的,按标定地价的50%收取。
)和契税(按成交价格3%缴纳),领取国有土地使用证(印花税=证书每本5元+合同按出让金额万分之五计算)。
(成交信息公布:中国土地市场网、土地有形市场)2.3《建设工程规划许可证》--由规划局审批下发2.3.1市消防支队盖章?(1)持消防审批表、全套施工图到市消防支队建审科进行审批?(2)核发消防设计审核意见书、建设工程规划许可证申请表盖章?2.3.2人防证明市人防办六十个工作日办理自建手续2.3.3房地产开发建设规模?建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理?2.3.4建设工程规划许可证(由规划局规划处下发)(1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地使用权证、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处?(2)以上资料由总工室、局业务会审定后报处长、局长签字?(3)缴费(按建筑面积收取:规划技术服务费档案服务费、市政公用基础设施配套费),领取建设规划许可证、放验线通知单?该证书有效期为一年,建设工程未依法办理相关开工手续的,建设工程规划许可证自行失效。
房地产开发五证一书办理流程

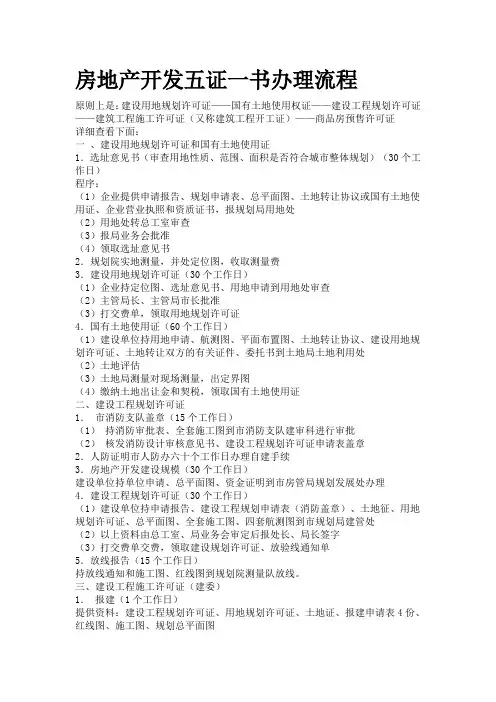

房地产开发五证一书办理流程原则上是:建设用地规划许可证——国有土地使用权证——建设工程规划许可证——建筑工程施工许可证(又称建筑工程开工证)——商品房预售许可证详细查看下面:一、建设用地规划许可证和国有土地使用证1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划)(30个工作日)程序:(1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业营业执照和资质证书,报规划局用地处(2)用地处转总工室审查(3)报局业务会批准(4)领取选址意见书2.规划院实地测量,并处定位图,收取测量费3.建设用地规划许可证(30个工作日)(1)企业持定位图、选址意见书、用地申请到用地处审查(2)主管局长、主管局市长批准(3)打交费单,领取用地规划许可证4.国有土地使用证(60个工作日)(1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地局土地利用处(2)土地评估(3)土地局测量对现场测量,出定界图(4)缴纳土地出让金和契税,领取国有土地使用证二、建设工程规划许可证1.市消防支队盖章(15个工作日)(1)持消防审批表、全套施工图到市消防支队建审科进行审批(2)核发消防设计审核意见书、建设工程规划许可证申请表盖章2.人防证明市人防办六十个工作日办理自建手续3.房地产开发建设规模(30个工作日)建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理4.建设工程规划许可证(30个工作日)(1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地征、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处(2)以上资料由总工室、局业务会审定后报处长、局长签字(3)打交费单交费,领取建设规划许可证、放验线通知单5.放线报告(15个工作日)持放线通知和施工图、红线图到规划院测量队放线。
三、建设工程施工许可证(建委)1.报建(1个工作日)提供资料:建设工程规划许可证、用地规划许可证、土地证、报建申请表4份、红线图、施工图、规划总平面图2.现场勘察(3个工作日)3.组织招标4.抗震审查5.施工合同审查6.交费,办理建设工程施工许可证(建设施工合同、勘察合同、设计合同、监理合同、报建申请表、工程预算书、中标通知书、交费发票四、商品房预售许可证(15个工作日)申请单位持营业执照、资质证书、土地征、年度开发建设规模、建设工程规划许可证、红线图、施工合同、施工许可证、销控表、标准层平面图、物业管理内容、到市房管局预售科,十五日内核发五、配套工程建设管线工程规划许可证(15个工作日):建设单位持申请报告、建设工程规划申请表、土地征、用地规划许可证、总平面图、管线报批图、市规划局管线工程处营销总监操盘须知项目经理在代理项目确认,并签订代理合同后,开始着手案前筹备工作,在公司与发展商的配合下完成,通过工作进度表控制整体进程。
“房地产五证”办理流程
“房地产五证”办理流程房地产五证是指房地产开发和销售过程中需要办理的五项证件,包括国有土地使用证、建设用地规划许可证、建筑工程施工许可证、商品房预售许可证和商品房销售许可证。
这些证件是依法规定的,也是购房者购房的重要依据。
下面将详细介绍房地产五证的办理流程。
一、国有土地使用证国有土地使用证是指地方土地行政管理部门依法签发给使用该土地的单位或个人的证明文件。
办理国有土地使用证的流程如下:1.土地使用方向土地部门提出申请,填写土地使用申请书,并提供相关材料,包括土地权属证明、土地使用计划等;2.土地部门进行审核,并调查核实相关情况;3.土地使用方支付土地使用金;4.土地部门组织评估确定土地使用权出让金;5.土地使用方支付土地使用权出让金;6.土地部门颁发国有土地使用证。
二、建设用地规划许可证建设用地规划许可证是指土地行政部门依法签发给使用土地进行建设的单位或个人的证明文件。
办理建设用地规划许可证的流程如下:1.建设用地方提出申请,填写建设用地规划申请书,并提供相关材料,包括土地使用证、建设项目规划方案等;2.土地行政部门进行审核,并调查核实相关情况;3.土地行政部门组织评审,确定建设用地规划提案;4.建设用地方支付规划费用;5.土地行政部门颁发建设用地规划许可证。
三、建筑工程施工许可证建筑工程施工许可证是指建设行政主管部门依法签发给承担建筑工程施工任务的单位或个人的证明文件。
办理建筑工程施工许可证的流程如下:1.建设单位提出申请,填写建筑工程施工许可申请书,并提供相关材料,包括建设用地规划许可证、建设工程规划许可证等;2.建设行政主管部门进行审核,并调查核实相关情况;3.建设单位支付审查费;4.建设行政主管部门进行审查,出具建筑工程施工许可证。
四、商品房预售许可证商品房预售许可证是指房地产主管部门依法签发给开发商允许预售商品房的证明文件。
办理商品房预售许可证的流程如下:1.开发商提出申请,填写商品房预售许可申请书,并提供相关材料,包括国有土地使用证、建设用地规划许可证、建筑工程施工许可证等;2.房地产主管部门进行审核,并调查核实相关情况;3.开发商支付审查费用;4.房地产主管部门进行审查,出具商品房预售许可证。
房地产开发“五证”办理流程
房地产开发“五证”办理流程一、立项审批:是政府有关部门对需要管理监督的项目进行审批的制度,也是一种程序。
开发项目立项,是房地产项目开发的第一步,即取得的政府主管部门(省市发展和改革委员会,简称:发改委)对项目的批准文件。
工程建设项目立项审批(1)承办部门:所在市发改委投资处(2)申报资料:①书面申请(项目立项申请报告书)。
②提供资金落实证明(银行出示的资金证明)。
③土地使用权证明。
④由具有相应资质的工程咨询单位编制的可行性研究报告。
可行性研究报告应具有以下附件:规划部门对项目建设选址的初审意见;土地管理部门对建设用地的初审意见;环保部门的环评报告;有关部门对供电、供水、供热、供气以及地震的审查意见;依法必须招标项目的招标总体方案。
⑤房地产开发公司的资质证明(企业法人营业执照副本复印件和资质证明).⑥项目地形图。
⑦项目建设投资预算。
(3)申办程序:有行政主管部门的开发商,由主管行政部门转报项目立项申报资料;无行政主管部门的开发商,可直接报市房地产开发管理办公室,项目立项申报资料由该办转报市发改委。
纳入土地收购出让的项目,开发商在通过招标、拍卖方式取得开发土地使用权后,凭《中标确认书》或《拍卖成交确认书》和《国有土地使用权出让合同》。
与其它申报材料一起上报。
市发改委在收到申报资料后,根据具体情况,进行现场勘察,对符合条件的,市发改委予以批复。
对属上级发展计划部门审批权限内的项目,由市发改委负责转报。
(4)办结时限:在收到申报资料后,5个工作日内予以批复可研报告。
项目立项审批内容(1)项目申报单位出具的申请(2)项目建议书(3)规划部门出具的蓝线图;(4)项目申报单位与开发区签订的征地协议书;对申报材料不齐全或不符合要求的项目,要求项目申报单位补正。
经规划建设局对项目建议书进行审查,正式受理申报材料齐全或符合要求项目(5个工作日)。
项目申请单位报送项目可行性研究报告及相关附件相关材料:(1)项目申报单位出具的申请;(2)项目可行性研究报告;(3)城市规划行政主管部门出具的规划选意见(经规划部门审核的平面图或红线图);(4)国土资源行政主管部门出具的项目用地预审意见;(5)环境保护行政主管部门出具的环境影响评价文件的审批意见;(6)银行出具的贷款承诺函;(7)法律、法规规定应当提交的其他文件。
办理五证先后顺序
办理五证先后顺序是:1.建设用地规划许可证——2.国有土地使用权证——3.建设工程规划许可证——4.建筑工程施工许可证(又称建筑工程开工证)——5.商品房预售许可证详细步骤介绍:一、建设用地规划许可证和国有土地使用证1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划)程序:(1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业营业执照和资质证书,报规划局用地处(2)用地处转总工室审查(3)报局业务会批准(4)领取选址意见书2.规划院实地测量,并处定位图,收取测量费 3.建设用地规划许可证(规划局审批下发)(1)企业持定位图、选址意见书、用地申请到用地处审查(2)主管局长、主管局市长批准(3)打交费单,领取用地规划许可证 4.国有土地使用证(由土地局审批下发)(1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地局土地利用处(2)土地评估(3)土地局测量对现场测量,出定界图(4)缴纳土地出让金和契税,领取国有土地使用证二、建设工程规划许可证 1.市消防支队盖章(1)持消防审批表、全套施工图到市消防支队建审科进行审批文档冲亿季,好礼乐相随mini ipad移动硬盘拍立得百度书包(2)核发消防设计审核意见书、建设工程规划许可证申请表盖章 2.人防证明市人防办六十个工作日办理自建手续 3.房地产开发建设规模建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理 4.建设工程规划许可证(由房管局规划处下发)(1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地征、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处(2)以上资料由总工室、局业务会审定后报处长、局长签字(3)打交费单交费,领取建设规划许可证、放验线通知单 5.放线报告持放线通知和施工图、红线图到规划院测量队放线。
三、建设工程施工许可证(由建委审批下发) 1.报建提供资料:建设工程规划许可证、用地规划许可证、土地证、报建申请表4份、红线图、施工图、规划总平面图 2.现场勘察(3个工作日) 3.组织招标 4.抗震审查 5.施工合同审查6.交费,办理建设工程施工许可证(建设施工合同、勘察合同、设计合同、监理合同、报建申请表、工程预算书、中标通知书、交费***四、商品房预售许可证(由市房管局预售科下发)申请单位持营业执照、资质证书、土地征、年度开发建设规模、建设工程规划许可证、红线图、施工合同、施工许可证、销控表、标准层平面图、物业管理内容、到市房管局预售科,十五日内核发。
2023全新房地产开发流程及五证办理流程
2023全新房地产开辟流程及五证办理流程范本1:一、2023全新房地产开辟流程1. 前期准备1.1 土地选址及评估1.2 规划设计1.3 资金筹备2. 土地购买与审批2.1 土地出让条件及竞标2.2 土地购买合同签订2.3 土地使用权证办理3. 项目立项3.1 项目可行性研究报告编制3.2 项目立项申请3.3 项目立项审批4. 建设许可证办理4.1 建设用地规划许可证申请 4.2 建设工程规划许可证申请 4.3 建设工程施工许可证申请4.4 建设许可证办理审批5. 施工阶段5.1 施工图设计和审核5.2 施工单位和工程监理招投标 5.3 施工合同签订5.4 施工过程管理6. 竣工验收6.1 建设工程竣工验收申请6.2 竣工验收组织和审核6.3 竣工验收合格证办理7. 商品房销售准备7.1 开展销售前准备工作7.2 商品房销售许可证申请7.3 销售政策制定与公示8. 商品房销售8.1 房屋销售合同签订8.2 房屋交付与过户手续办理8.3 房屋交付验收附件:相关合同范本、申请表格、报告模板、规划设计图纸等。
法律名词及注释:1. 土地使用权证:土地使用权证是国家对土地使用权人依法确定用语地的居民、法人或者其他单位发给的合法证明。
2. 建设许可证:建设许可证是国家建设主管部门依法对建设项目的用地、设计和施工进行许可的行政法定机关产生的证明文件。
3. 竣工验收合格证:竣工验收合格证是对建设工程竣工后进行验收合格的证明文件。
范本2:一、2023房地产开辟五证办理流程1. 土地使用权证办理1.1 提交土地使用权证申请1.2 准备土地使用权证申请材料1.3 办理土地使用权证手续2. 建设用地规划许可证办理2.1 准备建设用地规划许可证申请材料 2.2 提交建设用地规划许可证申请2.3 办理建设用地规划许可证手续3. 建设工程规划许可证办理3.1 准备建设工程规划许可证申请材料 3.2 提交建设工程规划许可证申请3.3 办理建设工程规划许可证手续4. 建设工程施工许可证办理4.1 准备建设工程施工许可证申请材料 4.2 提交建设工程施工许可证申请4.3 办理建设工程施工许可证手续5. 商品房销售许可证办理5.1 准备商品房销售许可证申请材料 5.2 提交商品房销售许可证申请5.3 办理商品房销售许可证手续附件:土地使用权证申请表格、建设用地规划许可证申请表格、建设工程规划许可证申请表格、建设工程施工许可证申请表格、商品房销售许可证申请表格等。
房地产五证的办理流程
房地产五证的办理流程房地产五证是指购房者在购买房屋时需要办理的五项批准文件,包括房屋预售许可证、国有土地使用证、建设用地规划许可证、施工许可证和商品房销售(预售)证。
这五个证件对于购房者来说至关重要,它们是购房者合法权益的保障,也是购房最基本的准入条件。
一、房屋预售许可证(简称预售证):该证明了楼盘是否具备合法预售的资格。
房企在开盘销售前需要向政府相关部门申请预售证,取得预售证后方能开展销售活动。
购房者购买房屋时,应该要求房企提供预售证,并核实相关信息是否真实有效。
二、国有土地使用证:国有土地使用证是证明该块土地由国家所有,并且被许可使用的文件。
购买房屋时,要求房企提供土地使用证,并核实土地用途、用地年限等相关信息。
三、建设用地规划许可证:建设用地规划许可证是房地产项目在土地出让程序结束后,为施工提供合法依据的文件,也是后续房屋建设的前提。
购房者应该要求房企提供建设用地规划许可证,并核实该项目是否具备合法的规划许可。
四、施工许可证:施工许可证是指房地产项目在取得土地使用权后,为开展建设工作提供合法依据的文件。
购房者在购房时应要求房企提供施工许可证,并核实该项目是否具备合法的施工许可。
五、商品房销售(预售)证:商品房销售(预售)证是房地产项目销售的必备证件。
购房者在购买房屋时必须要求房企提供商品房销售(预售)证,并核实相关信息是否真实有效。
这五个证件对于购房者来说非常重要,购房者可以通过以下步骤来了解和核实所购房屋的五证情况:第一步,阅读并核实开发商提供的预售证、国有土地使用证、建设用地规划许可证、施工许可证和销售(预售)证;第二步,查询相关政府部门网站,例如住房和城乡建设部、国土资源部等,核实所购房屋的预售证号、土地证号、规划许可证号和施工许可证号是否与官方公示一致;第三步,与房屋中介或购房者代理人沟通,了解开发商的信誉和业绩,尽量选择有良好信誉和口碑的开发商;需要注意的是,购房者在办理房地产五证时要特别谨慎,并确保所购房屋的合法性和真实性,以免因为证件存在问题导致日后产生纠纷。
