喜利得综合管路支吊架解决方案建议书
管线综合支吊架施工工艺

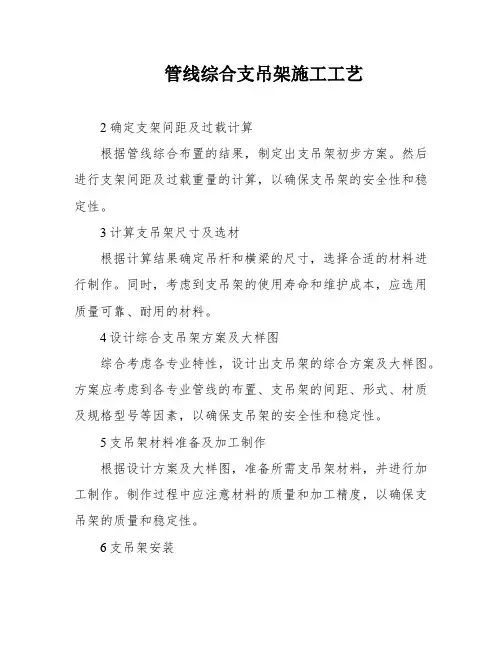

管线综合支吊架施工工艺2确定支架间距及过载计算根据管线综合布置的结果,制定出支吊架初步方案。
然后进行支架间距及过载重量的计算,以确保支吊架的安全性和稳定性。
3计算支吊架尺寸及选材根据计算结果确定吊杆和横梁的尺寸,选择合适的材料进行制作。
同时,考虑到支吊架的使用寿命和维护成本,应选用质量可靠、耐用的材料。
4设计综合支吊架方案及大样图综合考虑各专业特性,设计出支吊架的综合方案及大样图。
方案应考虑到各专业管线的布置、支吊架的间距、形式、材质及规格型号等因素,以确保支吊架的安全性和稳定性。
5支吊架材料准备及加工制作根据设计方案及大样图,准备所需支吊架材料,并进行加工制作。
制作过程中应注意材料的质量和加工精度,以确保支吊架的质量和稳定性。
6支吊架安装在制作完成后,进行支吊架的安装。
安装过程中应按照设计方案及大样图进行,确保支吊架的位置、间距、高度等参数符合要求。
7支吊架的校正及检查试验安装完成后,进行支吊架的校正及检查试验,以确保支吊架的安全性和稳定性。
如有问题,及时进行调整和修正。
首先,需要明确支吊架的综合布局,并利用计算机画出初步施工布置图。
然后,根据初步确定的布置情况,需要现场核实方案的可行性。
根据具体墙体设置情况、顶部梁板分布情况以及盘管、风机等设备的位置情况,进行方案的调整,确定支吊架形式、材质和型号的规格,最终达到方案切实可行。
在确定支架间距时,可以采用管架计算间距,包括1.5米、3.0米和6.0米三种。
同时,需要进行过载计算,包括设备、风道、电缆桥架和各类管道自重等因素。
具体计算方法可以参照相应的国家标准和手册。
在计算支吊架尺寸及选材时,需要考虑吊杆和横梁的抗弯强度。
吊杆按轴心受拉构件计算,并考虑了一定的腐蚀余量。
吊杆净面积需要满足国家标准,而吊杆最大使用荷载需要根据具体情况进行计算。
横梁的抗弯强度计算需要考虑截面塑性发展系数、所验算截面绕x轴和绕y轴的弯矩等因素。
1.横梁截面抵抗矩的计算在计算横梁抗剪强度时,需要考虑其净截面抵抗矩对x轴和y轴的值(Wnx、Wny,单位为mm³),以及钢材的强度设计值(f,单位为N/mm²)。
西局站综合支吊架荷载试验报告已报

北京地铁10号线二期西局站综合支吊架荷载试验报告试验单位:北京城乡建设集团有限责任公司北京地铁十号线二期09标项目经理部试验时间:2011年9月12日一、试验依据《喜利得MQ系列安装系统》《喜利得紧固技术手册》《喜利得PROFIS Anchor锚栓计算软件》《钢结构设计手册》综合支吊架施工图纸喜利得公司荷载试验方案二、实验工具及人员1、试验用具:直尺2米1个、公斤称1台,卷尺1个,手电筒2个,沙袋60公斤1个,沙袋56公斤3个,沙袋54公斤6个,沙袋50公斤21个,沙袋34公斤1个,沙袋32公斤6个,沙袋30公斤1个,沙袋20公斤3个,沙袋8公斤1个,梯子2个,铁丝10公斤。
2、试验人员:阎志芳、宋卫华、陈京元、张海新、张振。
三、试验合格标准静载持续48小时,以横梁变形不大于L/200(L为横梁长度),膨胀螺栓无变形,按钮式锁扣未出现失效性下滑为试验合格。
四、试验方法在车站中选取最不利荷载支架,按照荷载计算结果,在现场进行48小时加载试验,对支吊架整体及连接件的承载性能和变形情况进行检验。
选取站厅层TI-017支架,确定现场的具体试验荷载数据及试验步骤。
试验支架节点图及荷载数据如下。
试验支架节点图:试验步骤:1)按照各专业管线的荷载配以1.5倍重量的沙袋对支架进行恒定加载。
2)加载时,从最上排横担开始加载,依次加载至最下排。
3)静载持续48小时,以横梁变形不大于L/200(L为横梁长度),按钮式锁扣未出现失效性下滑为试验合格。
4)卸载时,从最下排横担开始卸载,依次卸载至最上排。
五、试验时间开始时间:2011年9月10日16点25分结束时间:2011年9月12日16点25分六、试验结论试验结论:支吊架数据满足设计要求及实际荷载要求,合格。
荷载加载重量和沙袋布置。
喜利得抗震支架解读

S:机电工程设施或构件内力组合的设计值,包括组合的弯矩、轴向力和剪力设计值; γ G:重力荷载分项系数,一般情况应采用1.2; γ Eh:为水平地震作用分项系数,取1.3; Senk:水平地震作用标准值的效应。
(喜利得)抗震支架设计流程讨论 Seismic Total Solution
抗震支架设计流程讨论 管线选取 支架布置和相关要求 喜利得抗震节点型式及配件选用 支架地震水平力计算及受力校核 支架构造规定
管线的选取
给水排水及消防、供暖、通风、空调、燃气、热力、电力、通讯;
按不同系统管道规格或重量进行选取;
注:这个表格是抗震支架平面布置图的设计基本依据,也是规范中关于抗震 支架设计的核心内容。
抗震支吊架的间距计算
8.2.3 水平管线侧向及纵向抗震支吊架间距应按下式向抗震支吊架间距(m);
l0 Ek k
(8.2.3)
l 0 ——抗震支吊架的最大间距(m),可按表 8.2.3 的规定确定; Ek ——水平地震力综合系数,该系数小于 1.0 时按 1.0 取值; k ——抗震斜撑角度调整系数。当斜撑垂直长度与水平长度比为 1.0 时,调整系数取 1.0;当斜
性连接的设备,可直接将设备与楼盖作为一个质点计入整个结构的分析中得
到设备所受的地震作用。 采用等效侧力法计算是一种简单可行的方法
采用等效侧力法时,水平地震作用标准值按下列公式计算: F=γηζ 1ζ 2α maxG (3.4.5)
F:沿最不利方向施加于机电工程设施重心处的水平地震作用标准值; γ :非结构构件功能系数,按本规范3.4.1 条执行; η :非结构构件类别系数,按本规范3.4.1 条执行; ζ 1:状态系数;对支承点低于质心的任何设备和柔性体系宜取2.0,其余情况可取1.0; 此处:吊架应该都取1.0 ζ 2:位置系数,建筑的顶点宜取2.0,底部宜取1.0,沿高度线性分布; 建筑地下室应该取1.0
综合管道支架施工方案改

综合管道支架施工方案改一、目的和范围本施工方案适用于综合管道支架的施工,准备包括现场施工条件的调整,加强现场安全措施,优化施工流程,确保施工的顺利进行。
二、施工准备1.确认施工场地的可用性,包括空间和载荷承受能力。
2.对原施工方案进行评估,分析其中存在的问题和不足,并制定改进方案。
3.确定施工人员的技术要求和培训计划,并提供必要的培训。
三、现场安全措施1.安排专人负责现场安全管理,确保所有施工人员和设备的安全。
2.制定详细的安全操作规程,包括施工过程中的各种风险以及相应的防范措施。
3.配备必要的安全装备,包括头盔、安全绳索等,以确保人员的人身安全。
4.加强对施工现场的巡查和检查,及时发现并处理安全隐患。
四、施工流程1.在施工前进行详细的顶部测量和绘图,用于确定支架的位置和尺寸。
2.根据测量结果,在地面上进行模拟搭建,以验证支架的可行性。
3.开始施工前,确保所有所需材料和工具准备齐全。
4.根据搭建图纸,按照先下后上的原则,逐层搭建支架,确保每一步都符合要求。
5.在搭建的过程中,及时进行质量检查,确保每个支架都符合要求,并做好记录。
6.在支架搭建完成后,进行最终的质量检查和验收,确保支架的安全性和稳定性。
五、施工保护1.在施工过程中,保持现场整洁,严禁乱丢垃圾,防止堵塞排水系统。
六、施工注意事项1.施工过程中,各个施工层面要保持水平,严禁出现倾斜现象,以免影响支架的稳定性。
2.在搭建支架的过程中,要注意材料的选用和加工质量,避免出现材料破损或者尺寸不符合要求的情况。
7.特殊管道的施工需要根据实际情况进行调整和安排,确保管道的安全和稳定。
七、施工组织1.按照施工计划和施工流程,合理安排施工队伍和施工时间。
2.施工现场的主管人员要对施工质量进行严格把控,并及时处理施工中的问题和障碍。
八、质量控制1.制定详细的质量控制计划,包括施工过程中的各个环节。
2.对施工过程进行全程监控和检查,确保每个环节都符合质量要求。
专业的加固解决方案-喜利得

M-CAT-004
10/2013
专业的加固解决方案
喜利得. 全球范围内建筑专业公司的合作伙伴.
喜利得. 经验成就创新
喜利得集团成立于1941年,总部位于欧洲列支敦士登的首府沙安。喜利得为全世界 的建筑行业提供技术领先的产品、系统和服务,并为客户提供新技术解决方案和高 品质、高附加值产品与服务。 我们用热忱的服务创造积极的客户,共创美好的未来。 目前,喜利得在全球超过120个国家设立了营销组织并拥有将近两万名员工。此外, 喜利得还拥有: 德国、奥地利、总部沙安三大研发中心 十四个分布在亚洲、欧洲及美国的工厂 (包括中国湛江第8厂和上海第88厂) 服务于全球880,000个专业领域的客户
HIT-RE 500-SD 防开裂锚固胶粘剂
满足国际抗地震荷载要求 明水环境使用 良好的焊接性能 适用于小间边距应用 安装简单方便
7
8
加固. 隧道工程
加固. 矿煤工程
烟道板 / 车道板 / 射流风机 / 工作井支撑切割
灌道梁 / 平台 / 衬砌
灌道梁及平台固定
罐道梁 托架 底板
混凝土衬砌加厚
二次混凝土衬砌(加厚部分)
剥落破坏模式
的性能必须与预埋钢筋完全相同。 锚固胶粘剂的粘结强度必须与预埋的带肋钢筋传递到混凝 土的握裹力相同,沿锚固深度呈均匀的线性分布。此一重 要性可通过植筋与预埋钢筋搭接后的拉拔测试证明。
1994
发表全球第一套同时考虑原混凝土结构安全性的植筋 设计指南
劈裂破坏模式
cs3=s/2 s cs1 cs2 s s
HDA 重型自扩底锚栓
HZA-P 抗冲切螺栓
世界最高安全标准的后锚固系统 适应各类荷载及裂缝混凝土基材 自扩底系统,不需专用切底工具 实验证明紧固效果与预埋螺栓相同 加长型切底螺栓有效锚固深度≥10d 可安全拆除
喜利得公共支架计算书

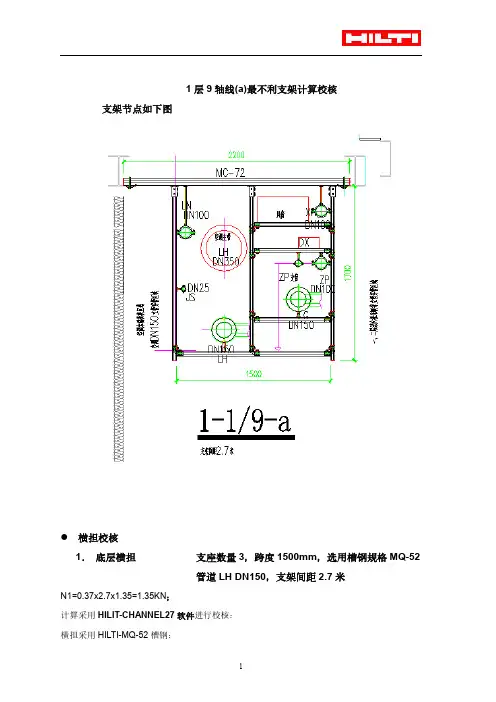

1层9轴线(a)最不利支架计算校核支架节点如下图横担校核1.底层横担支座数量3,跨度1500mm,选用槽钢规格MQ-52管道LH DN150,支架间距2.7米N1=0.37x2.7x1.35=1.35KN;计算采用HILIT-CHANNEL27软件进行校核:横担采用HILTI-MQ-52槽钢:横担最大正应力42N/mm2<182N/mm2;横担最大挠度0.32<1500/200=7.5mm 横担强度及挠度均满足要求!2.二层横担支座数量2,跨度750mm,选用槽钢规格MQ-41管道LG DN150,支架间距2.7米N1=0.37x2.7x1.35=1.35KN;计算采用HILIT-CHANNEL27软件进行校核:横担采用HILTI-MQ-41槽钢:横担强度及挠度均满足要求!3.三层横担支座数量2,跨度750mm,选用槽钢规格MQ-41管道ZP DN100及DN65,支架间距2.7米桥架DX,支架间距2.7米N1=0.113x2.7x1.35=0.41KN;N2=0.216x2.7x1.35=0.79KN;N3=0.5x2.7x1.35=1.82KN计算采用HILIT-CHANNEL27软件进行校核:横担采用HILTI-MQ-41槽钢:横担强度及挠度均满足要求!4.四层横担支座数量2,跨度750mm,选用槽钢规格MQ-41管道风管500x250,支架间距2.7米N1=0.58KN;计算采用HILIT-CHANNEL27软件进行校核:横担采用HILTI-MQ-41槽钢:横担强度及挠度均满足要求!5.五层双拼横担支座数量2,跨度2100mm,选用槽钢规格MQ-72各层立杆负载累加;管道LN DN100,XH DN100;支架间距2.7米;N1=N2=0.22x1.35x1.35=0.4KN;S1=0.4/2=0.2KN;S2=(0.36+0.78+0.57+1.11)/2=1.41KN;S3=(0.23+2.25+0.8+0.12)/2=1.7KN计算采用HILIT-CHANNEL27软件进行校核:横担采用HILTI-MQ-72槽钢:横担强度及挠度均满足要求!综合以上计算,支架受力满足要求!。
综合支吊架施工方案范文

综合支吊架施工方案范文一、工程概况。
咱这个工程啊,有这么个情况,建筑呢是[具体建筑类型,比如写字楼或者住宅啥的],综合支吊架的安装区域主要集中在[具体楼层或者区域]。
这个支吊架可重要啦,就像是建筑的“骨骼支撑”一样,得把各种管道啊、桥架啥的稳稳当当给托住咯。
二、施工准备。
# (一)人员准备。
1. 施工人员就像一群超级英雄,得各有各的本事。
咱有经验丰富的班组长,这就好比是超级英雄的队长,带着一群熟练的安装工人,还有几个专门负责质量检查的小能手。
2. 施工前得给这些英雄们来个培训,讲讲施工的要点、安全注意事项啥的,就像给超级英雄们传授秘籍一样,让他们都心里有数。
# (二)材料准备。
1. 综合支吊架的材料就像搭积木的零件一样,种类还不少呢。
有型钢,这是支吊架的“骨干”部分,得是质量过硬的那种。
还有各种连接件、螺栓螺母,这些小零件虽然小,但可不能马虎,少了哪个都不行。
2. 材料进场的时候,咱得像个挑剔的买家一样,严格检查。
看看型钢的规格对不对,有没有弯曲变形的;连接件是不是牢固可靠,螺栓螺母能不能拧紧。
要是发现有不合格的材料,那就得像扔垃圾一样把它扔掉,绝不能让它混进咱们的施工队伍里。
# (三)工具准备。
1. 干活得有趁手的工具呀。
电钻就像一个超级钻头手,在墙上或者天花板上打孔可全靠它了。
扳手呢,就像一个大力士,专门负责拧紧那些螺栓螺母。
还有水平仪,这个可是个“眼光很准”的家伙,用来保证支吊架安装得水平垂直,可不能让它安装得歪歪扭扭的,像个醉汉一样。
2. 这些工具在使用前,也得检查检查,就像检查士兵的武器一样,看看有没有损坏,能不能正常工作。
要是工具不好使,那干活肯定也干不利索。
三、施工工艺流程。
# (一)测量放线。
1. 这就像是给支吊架找个合适的“家”一样。
先根据设计图纸,用尺子和墨斗在墙上或者天花板上画出支吊架的安装位置。
这个位置可不能乱画,得精确到毫米呢,就像给飞机找跑道一样准确。
2. 放完线之后,还得再检查一遍,看看有没有画错的地方,要是有,就赶紧修改,可不能将错就错,不然支吊架安装好了也会出问题。
综合支吊架施工方案范文

综合支吊架施工方案范文一、工程概况。
咱们这个工程呢,是[具体工程名称],在[工程地点]这块儿。
这个建筑有[X]层,总面积大概是[X]平方米。
这里面需要用到综合支吊架的地方可不少,像电气系统、通风空调系统以及给排水系统这些都得靠它来支撑呢。
二、施工准备。
# (一)人员准备。
得找一帮靠谱的兄弟来干这活儿。
我找了几个经验丰富的老师傅,他们可都是在支吊架施工这块儿摸爬滚打多年的。
还找了些年轻力壮、学习能力强的小伙子,新老搭配,干活不累嘛。
在开工前,得给大伙开个会,讲讲这个工程的要求、安全注意事项啥的。
# (二)材料准备。
综合支吊架的材料那可得选好喽。
咱们用的钢材,都是从正规厂家进的货,质量那是杠杠的。
有各种型号的槽钢、角钢,还有配套的螺栓、螺母啥的。
在材料进场的时候,我就像个挑菜的大妈一样,仔细检查每一批材料,看看有没有变形、裂缝之类的问题。
不符合要求的,坚决不要,咱可不能在材料上含糊。
# (三)工具准备。
工具也不能少啊。
电钻、电焊机、扳手这些都是基本的。
在施工前,我还专门检查了这些工具,看看电钻的钻头是不是锋利,电焊机能不能正常工作,扳手有没有缺胳膊少腿的。
毕竟,工欲善其事,必先利其器嘛。
三、施工工艺流程。
# (一)测量放线。
这就像是给支吊架找个合适的家一样。
先根据设计图纸,用尺子、墨斗这些工具在墙上、天花板上画出支吊架的位置。
这个过程可得仔细,差一点都不行。
就像盖房子打地基一样,这个线要是放歪了,后面的支吊架可就都跟着歪了。
# (二)支吊架制作。
制作支吊架就像是搭积木一样,但这个积木可不能乱搭。
按照设计要求,把槽钢、角钢切割成合适的长度,然后用电焊机把它们焊接在一起。
焊接的时候,那些老师傅就像艺术家一样,焊缝均匀又漂亮。
制作好的支吊架得检查一下,看看尺寸是不是准确,结构是不是牢固。
# (三)支吊架安装。
1. 墙上安装。
在墙上安装支吊架的时候,先得打孔。
这时候电钻就派上用场了,“嗡嗡嗡”的就像小蜜蜂一样。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
喜利得综合管路支吊架解决方案建议
书
1
2020年4月19日
成品支架安装系统
解决方案建议书
Installation System
Solution Proposal
项目名称:
客户名称:
提交日期:
1 2020年4月19日
喜利得(中国)有限公司
Hilti (China) Ltd
2 2020年4月19日
3 2020年4月19日
喜利得作为全球建筑紧固行业的领导者,在支架安装系统领域也是卓然于世的品牌。
成品支架安装系统(或称成品吊挂系统)自诞生以来以其灵活多变的组合,快速简便的安装在欧美已有几十年的应用,在中国也有十余年的工程应用经验,喜利得一贯致力于产品的尽善尽美,MQ安装系统就是其多年的研究及经验产生的硕果。
产品的功能被发挥极至,应用领域也得到广泛的拓展。
基于喜利得成品支架安装系统卓越的性能,该系统在中国很多著名重点工程项目中得到了广泛的应用,例如:上海金茂大厦、北京首都国际机场、中国
4
2020年4月19日。
