土压平衡盾构过河过桥施工技术研究
土压平衡盾构复杂条件下快速下穿城市湖泊施工技术

土压平衡盾构复杂条件下快速下穿城市湖泊施工技术摘要:为了进一步确保土压平衡盾构下穿城市湖泊施工安全,结合合肥市轨道交通3号线两个盾构区间下穿天鹅湖工程实例,通过对盾构穿越前、穿越过程中及穿越后所采取的安全、技术措施进行详细阐述,为今后类似工程提供参考。
关键词:土压平衡盾构;浅埋深;小半径;大坡度;快速下穿人工湖引言近年来,随着城市轨道交通工程的迅速发展,采用盾构法施工的城市地铁工程中穿越各类河流、湖泊等工况日益频繁。
土压平衡盾构机在水体下穿越,特别是伴有小半径、浅覆土、大坡度等复杂条件时,施工风险极大,盾尾及铰接处涌水涌砂、螺旋机喷涌、击穿河床河水倒灌或发生河底冒顶等成为穿越过程中的主要风险,是盾构下穿过程中的控制重点。
以合肥市轨道交通3号线的工程为例,阐述了土压平衡盾构机在城市中穿越湖泊的技术控制措施,以促进盾构法施工穿越河流、湖泊技术的进一步发展。
一、工程概况祁门路站~大剧院站区间在右线DK8+713.975~646.475、左线DK8+707.975~646.475下穿天鹅湖,湖水深度为2.5~3.5m,区间线间距13~17m,区间穿越处处于25.7‰上坡,最小覆土深度约5.9m,线路处于350m转弯半径。
大剧院站~高河东路站区间在右线DK9+926.65~679.15、左线DK9+922.5~709.5下穿天鹅湖,湖水深度为2.5~3.5m,区间线间距13.5~16m,区间穿越处处于7‰上坡,最小覆土深度约10m,线路处于640m转弯半径。
隧道开挖范围以(2)2硬塑的黏土为主,洞身下部为硬塑黏土及全~强风化泥质砂岩,围岩稳定性差。
地下水赋存于填土层和黏性土中,总体不发育。
二、施工重难点及风险分析1.盾构穿湖段覆土较浅,最小埋深为5.9m,盾构推进过程中若控制不当易造成隧道内透水、河床坍塌等工程事故。
2.祁门路站~大剧院站区间线路处于350m小半径曲线及纵坡25.7‰的上坡,施工条件差,穿湖施工时盾构姿态较难控制,盾构机需要连续纠偏以满足设计线路轴线要求。

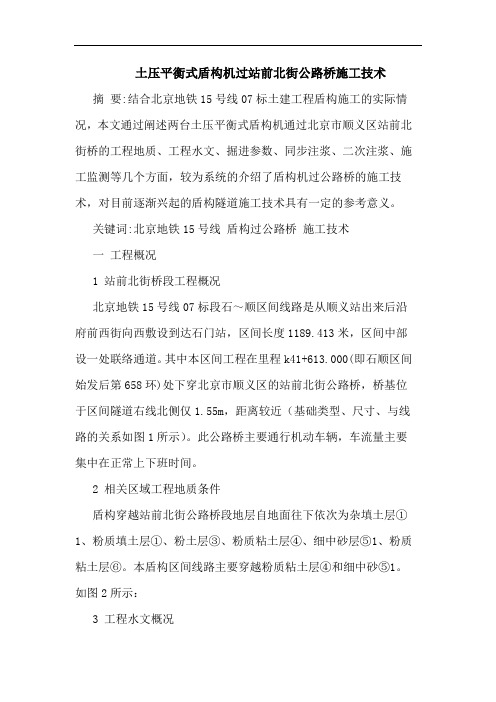

土压平衡式盾构机过站前北街公路桥施工技术论文

土压平衡式盾构机过站前北街公路桥施工技术摘要:结合北京地铁15号线07标土建工程盾构施工的实际情况,本文通过阐述两台土压平衡式盾构机通过北京市顺义区站前北街桥的工程地质、工程水文、掘进参数、同步注浆、二次注浆、施工监测等几个方面,较为系统的介绍了盾构机过公路桥的施工技术,对目前逐渐兴起的盾构隧道施工技术具有一定的参考意义。
关键词:北京地铁15号线盾构过公路桥施工技术一工程概况1 站前北街桥段工程概况北京地铁15号线07标段石~顺区间线路是从顺义站出来后沿府前西街向西敷设到达石门站,区间长度1189.413米,区间中部设一处联络通道。
其中本区间工程在里程k41+613.000(即石顺区间始发后第658环)处下穿北京市顺义区的站前北街公路桥,桥基位于区间隧道右线北侧仅1.55m,距离较近(基础类型、尺寸、与线路的关系如图1所示)。
此公路桥主要通行机动车辆,车流量主要集中在正常上下班时间。
2 相关区域工程地质条件盾构穿越站前北街公路桥段地层自地面往下依次为杂填土层①1、粉质填土层①、粉土层③、粉质粘土层④、细中砂层⑤1、粉质粘土层⑥。
本盾构区间线路主要穿越粉质粘土层④和细中砂⑤1。
如图2所示:3 工程水文概况根据勘测资料,本段线路赋存三层地下水,地下水类型分别为上层滞水(一)、潜水(二)和层间水(三)。
上层滞水(一)水头埋深2.1~6.5m,水头标高26.34~36.50m,含水层为粉土③层;潜水水头埋深11.5~19.5m,水头标高19.30~23.85m,含水层为细中砂②3、细中砂⑤1层;层间水(三)水头埋深23.5~27.0m,水头标高7.39~13.60m,含水层为粉细砂⑦2层。
4 两台盾构机简介(1)左线盾构为日本小松φ6230mm铰接式土压平衡盾构机,总长68米,刀盘结构为面板式,最大推力37730kn,最大推进速度80mm/min;刀盘最大转速2.2rpm,最大扭矩4800knm。
(2)右线盾构为日本ihiφ6140mm铰接式土压平衡盾构机,总长72米,刀盘结构为辐条式,最大推力37500kn,最大推进速度85mm/min;刀盘最大转速2.6rpm,最大扭矩5105knm。
大直径土压平衡盾构机穿越高架桥施工技术探讨

大直径土压平衡盾构机穿越高架桥施工技术探讨1引言随着隧道空间利用率增大的需要和科学技术水平的提高,盾构施工技术得到了快速的发展和应用。
大直径、长距离、高速施工是未来盾构的发展方向,但国内大直径盾构施工应用较多的主要为泥水平衡盾构,土压平衡盾构应用极少。
目前国内成功应用大直径土压平衡盾构施工的案例[2-3]有:2007年,上海外滩隧道工程采用了直径为14.27m的土压平衡盾构机;2010年,上海迎宾三路隧道工程采用了直径为14.27m的土压平衡盾构机;2015年,香港莲塘公路隧道工程采用了直径为14.1m的土压平衡盾构机。
这些案例具有明显的局限性:自主知识产权少、地质单一。
2016年,太原铁路枢纽西南环线工程打破局限,采用国内自主设计制造最大直径为12.14m的土压平衡盾构机“麒麟号”,成功在复杂地层中掘进2km,并顺利下穿大型公路高架桥。
本文以太原铁路枢纽西南环线工程为例,研究了大直径土压平衡盾构机穿越高架桥施工技术,希望可以为类似工程提供借鉴及参考。
2工程概况太原铁路枢纽新建西南环线下穿西中环公路高架桥隧道(里程DK3+510~DK3+599),全长89m,主要位于⑧、⑨、⑩层,隧道横断面为标准圆环,外径11.7m,内径10.6m。
下穿高架桥7#、8#桥墩之间,与桥面呈96°10'夹角,上覆土深度为27.51m。
地下水稳定水位深度为27.5m,距隧道顶端7m。
3盾构穿越高架桥风险分析3.1盾构近接施工西中环公路高架桥是贯穿太原市西部的南北向交通要道,属于太原市中环快速系统的一部分。
路面为双向八车道,宽50m,客流量大。
隧道穿高架桥7#、8#桥墩之间,与7#桥墩桩基础最小净间距为11.38m,与8#桥墩桩基础最小净间距为10.19m。
盾构穿越桥墩时,如果盾构姿态和隧道轴线控制不当,纠偏不及时,很容易造成轴线偏差,导致盾构超挖现象,极易造成开挖面失稳。
3.2穿越区域内土质条件差桥墩间地层是主要以卵石为主的圆砾、粉土,渗透性较高、地层级配差,螺旋机内较难形成土塞效应,掌子面土压力较难平衡,地表沉降较难控制,同时砂卵石地层具有级配不良、黏结性差等特点,盾构在高透水性、高地下水位的砂卵石地层中施工时开挖面易出现涌水、涌砂现象,易导致开挖面失稳[4]。

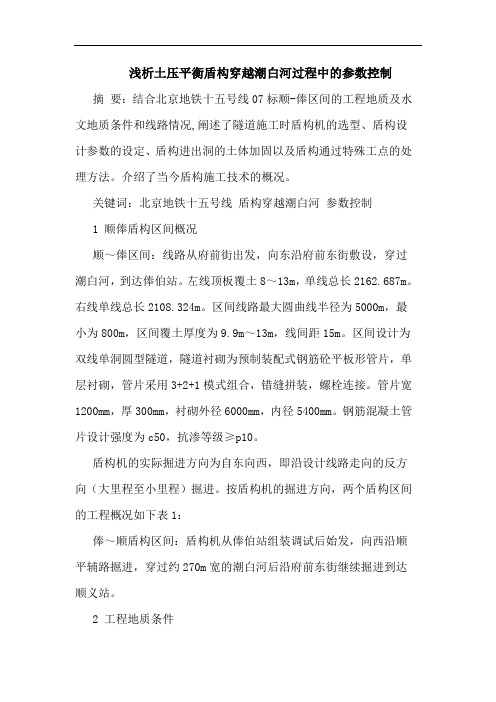

土压平衡盾构穿越潮白河过程中参数控制论文

浅析土压平衡盾构穿越潮白河过程中的参数控制摘要:结合北京地铁十五号线07标顺-俸区间的工程地质及水文地质条件和线路情况,阐述了隧道施工时盾构机的选型、盾构设计参数的设定、盾构进出洞的土体加固以及盾构通过特殊工点的处理方法。
介绍了当今盾构施工技术的概况。
关键词:北京地铁十五号线盾构穿越潮白河参数控制1 顺俸盾构区间概况顺~俸区间:线路从府前街出发,向东沿府前东街敷设,穿过潮白河,到达俸伯站。
左线顶板覆土8~13m,单线总长2162.687m。
右线单线总长2108.324m。
区间线路最大圆曲线半径为5000m,最小为800m,区间覆土厚度为9.9m~13m,线间距15m。
区间设计为双线单洞圆型隧道,隧道衬砌为预制装配式钢筋砼平板形管片,单层衬砌,管片采用3+2+1模式组合,错缝拼装,螺栓连接。
管片宽1200mm,厚300mm,衬砌外径6000mm,内径5400mm。
钢筋混凝土管片设计强度为c50,抗渗等级≥p10。
盾构机的实际掘进方向为自东向西,即沿设计线路走向的反方向(大里程至小里程)掘进。
按盾构机的掘进方向,两个盾构区间的工程概况如下表1:俸~顺盾构区间:盾构机从俸伯站组装调试后始发,向西沿顺平辅路掘进,穿过约270m宽的潮白河后沿府前东街继续掘进到达顺义站。
2 工程地质条件根据《北京地铁15号线一期工程顺义站~俸伯站区间(二)岩土工程勘察报告》,将工程场地勘探范围内的图层划分为人工堆积层(qml)、新近沉积层(q42+3al+pl)、第四纪全新世冲洪积层(q41al+pl)、第四纪晚更新世冲洪积层(q3al+pl)四大层。
顺义站至里程约gk43+721.137段结构顶板穿过的土层主要为粉质粘土④层、粉土④2层,局部为粘土④层;其余区间段结构顶板穿过土层主要为细中砂②2层,局部为圆砾②5层。
围岩分级均为ⅵ级,自稳能力较差,不易形成自然拱。
区间隧道边墙穿过的岩土层有细中砂②2层、圆砾②5层、粘土④1层、粉土④2层,局部为粉质粘土④层和粘土⑥1层、顺义站~俸伯站段隧道边墙主要为砂土、粉土、且为饱水土层,在地下工程施工扰动作用下,易使粉土中的细颗粒成分流失,形成空洞;使砂层中的颗粒流失,造成地层损失,从而使砂层和土层发生离层现象,形成空洞,造成洞壁坍塌。
土压平衡盾构下穿水域施工工艺工法(后附图片)

土压平衡盾构下穿水域施工工艺工法1 前言1.1工艺工法概况盾构法是在地面下暗挖隧道的一种施工方法,在建造穿越水域、沼泽地和山地的公路和铁路隧道或水工隧道中,盾构法也往往因它在特定条件下的经济合理性及技术方面的优势而得到采用。
城市地铁出现过江、过海等在复杂地质条件下的浅埋隧道盾构施工。
应用盾构机施工,在轴线控制、衬砌防水、同步注浆等方面严格控制,总体效果良好。
总结施工工艺形成本工法。
1.2工艺原理1.2.1盾构法施工是在地面以下暗挖隧道的一种方法,施工用盾构机在地面下掘进,在防止软基开挖面崩塌或保持开挖面稳定的同时,在机内安全进行隧道的开挖和衬砌作业。
1.2.2根据土压平衡盾构的工作原理,土仓压力需要与开挖面的正面水土压力平衡以维持开挖面土体的稳定,减少对土层的扰动。
2工艺工法特点2.1不使用预加固辅助措施,节省技术措施费;2.2易达到工作面的稳定,施工安全性高;2.3机械自动化程度高,施工速度快,衬砌质量容易控制;2.4振动小、噪声低,对环境无污染;2.5穿越河道时比开挖节约成本。
3适用范围本工艺工法适用于土压平衡式盾构下穿河流及湖泊等水域施工。
4主要引用标准4.1《地下隧道工程施工及验收规范》(GB50299);4.2《铁路隧道施工规范》(TB10204);4.3《地下工程防水技术规范》(GB50108);4.4《盾构法隧道防水技术规程》(DBJ08-50);5施工方法进入水域前,对盾构机的注浆系统、推进系统、液压系统、拼装系统、水气循环系统等进行全面的检修,将盾构姿态调整到最佳状态;湖泊旁准备好弃土船,做好抛土准备工作。
盾构进入湖底(下穿水域)后保持平稳掘进,减少纠偏,减少对土体的扰动,控制出土量,掘进保持快速通过;盾尾油脂及时加注以避免盾尾涌水,控制适宜的壁后注浆压力,避免压浆压力大于盾尾密封压力时浆液残留固结在密封区;土仓设定土压力根据静止土压力的变化进行了及时的调整,使土仓土压力始终保持在静止土压力与被动土压力之间,以避免超挖或欠挖;加大注浆量,注浆系数采用较大系数,减少注浆量不足带来的地层损失。
土压平衡盾构下穿河流施工关键技术

土压平衡盾构下穿河流施工关键技术摘要:由于目前国内关于下穿河流采用土压平衡盾构的施工技术应用案例越来越多,根据大量研究调查数据表明,其中关于城市河流的下穿式构造,主要采用土压平衡式盾构进行施工。
以华东某区域的相关建设分析为例,其中关于地铁土压平衡式盾构的下穿式构造的工程技术方案中,运用盾构模式的模拟应用分析以及相关的有限元仿真模拟分析法,将其中创新和工艺优化的方面着重表现出来。
目前苏州市轨道交通S1线工程的建设将会总结出一套全新的方案和有关于采取土压平衡式盾构施工下穿河流施工技术。
从城市发展的角度出发,尤其是需要保证该工程的安全性与可靠性,在拓宽安全使用的范围同时,为开展类似的工程方案,提供新思路和新经验。
关键词:土压平衡式盾构法;河流勘测;沙袋反压法;工艺参数优化调整研究;工程数值分析一:工程概况苏州市轨道交通S1线工程土建施工项目(第一批)S1-TS-06标包含2站2区间,车站为:鹿城路站、白马泾路站,区间为:虹祺路站~鹿城路站,鹿城路站~白马泾路站区间。
叶荷河位于鹿城路站~白马泾路站区间,区间里程为DK15+299.4~DK15+446.8,盾构机在左线约647-770环,右线约647-770环下穿叶荷河,盾构下穿叶荷河段河道宽度约147m,河底标高-3.94m,隧顶与河底的竖向最小净距约9.53m。
叶荷河水深2-4.91m。
盾构下穿叶荷河段地层主要穿越④3 粉砂夹粉土、⑤1 层粉质粘土,隧道顶部覆土层为④2 粉土夹粉砂和③2 粉质粘土。
目前叶荷河正常通航,日均行船量150艘,半数船只满荷载行驶。
二:施工准备阶段(1)施工前,进一步核实叶荷河与区间隧道相互位置关系。
(2)确保盾构机安全快速完成下穿河流,下穿河流施工前必须对设备、液压、电气设备等进行检查、维护保养,特别是着重检查盾构机盾尾密封、中盾铰接处的密封的完好性、螺旋机前后闸门以及应急闸门的工作性能,确保盾构机的工作状态良好。
(3)对盾构机施工过程容易发生损坏的配件进行购买备货,确保盾构机在下穿叶荷河过程中不停机。
土压平衡盾构过河工法
土压平衡盾构过河工法以土压平衡盾构过河工法为题,我们将介绍一种常用于过河施工的盾构技术。
盾构是一种在地下施工的工程方法,广泛应用于隧道、地铁、管道等建设项目中。
而土压平衡盾构则是盾构技术中的一种重要方法,特别适用于过河的施工。
土压平衡盾构是利用土层对隧道周围的土壤进行支撑,以保证施工过程中的稳定。
其施工原理是在盾构机前端设置推进掘进区,通过控制掘进区内的土壤压力,使其与外部土压力达到平衡,以避免隧道周围土壤的沉降和变形。
土压平衡盾构过河工法的主要步骤如下:1. 前期准备:在施工前需要进行现场勘察,确定盾构施工的具体位置和工程参数等。
同时,还需要进行地质勘探,了解地下岩土情况,为盾构施工提供参考。
2. 盾构机投入:将盾构机安装到施工现场,并进行调试和试运行。
盾构机是土压平衡盾构施工的核心设备,其性能和操作需要得到保证,才能顺利进行施工。
3. 推进施工:在盾构机前端设置推进掘进区,开始进行盾构施工。
盾构机通过推进掘进区进行推进,同时进行土层的开挖和土层的支护。
4. 土压平衡控制:在掘进过程中,通过控制掘进区内的土壤压力,使其与外部土压力达到平衡。
这需要根据地质条件和盾构机的性能,合理调整盾构机的工作参数,确保施工过程的稳定性和安全性。
5. 材料输送:在盾构施工过程中,需要进行材料输送,包括土层的开挖和废弃物的排出。
这需要通过输送系统将材料从盾构机后部输送出来,确保施工现场的整洁和安全。
6. 隧道质量控制:在盾构施工完成后,需要对隧道的质量进行检测和控制。
这包括隧道的水密性、强度和平整度等方面的检测,以确保隧道的使用安全和工程质量。
通过土压平衡盾构过河工法,可以有效地解决过河施工中的难题。
相比传统的施工方法,土压平衡盾构具有施工速度快、工程质量高、对环境影响小等优势。
尤其是在过河工程中,由于水下土层的特殊性,土压平衡盾构更能适应复杂的施工环境。
土压平衡盾构过河工法是一种在过河施工中常用的方法。
通过合理控制土壤压力和盾构机的工作参数,可以确保施工过程的稳定和安全。
土压平衡盾构下穿含钢筋混凝土障碍物小型河道施工工法(2)
土压平衡盾构下穿含钢筋混凝土障碍物小型河道施工工法一、前言在城市建设中,土压平衡盾构是一种重要的施工工法,广泛应用于隧道和地下管道等工程中。
针对土压平衡盾构下穿含钢筋混凝土障碍物小型河道的施工工法,本文将对其进行详细介绍。
二、工法特点土压平衡盾构下穿含钢筋混凝土障碍物小型河道的工法特点主要有以下几点:1. 通过盾构机的推进,使隧道顶部内圈与土壤形成一定的抗压力,保持土体稳定。
2. 该工法采用钢筋混凝土障碍物作为临时保护结构,避免河水侵入隧道施工现场影响施工质量。
3. 工法施工过程中,需要采取一系列的技术措施,保证施工安全,防止隧道塌陷。
4. 工法施工周期短,费用相对较低,使用寿命较长,适合小型河道的施工需求。
三、适应范围该工法适用于下穿小型河道时,有钢筋混凝土障碍物,且施工空间相对较小,周边环境要求较高的情况。
四、工艺原理土压平衡盾构下穿含钢筋混凝土障碍物小型河道的工艺原理主要包括施工工法与实际工程之间的联系和采取的技术措施。
具体的分析和解释如下:1. 工程前期,需要进行详细的勘察和测量,确定施工现场的土质情况和障碍物的结构特点。
2. 选取合适的盾构机,根据实际情况确定盾构机的参数和推进方案。
3. 在施工过程中,需要根据障碍物的特点,采取合适的防护措施,保证隧道施工过程中的安全和稳定。
4. 施工期间,需要进行定期的监测和检查,及时发现问题并采取对策,确保施工质量符合设计要求。
五、施工工艺1. 施工准备:清理施工现场,设置临时施工设施,并进行相关的勘察和测量工作。
2. 钢筋混凝土障碍物拆除:采用合适的拆除工具和方法,将钢筋混凝土障碍物分段拆除。
3. 盾构机推进:选择适当的盾构机,根据实际情况制定推进方案。
通过盾构机的推进,逐步完成隧道的挖掘和支护工作。
4. 盾构机退场:完成施工后,将盾构机有序退场,并进行现场清理和恢复工作。
六、劳动组织在施工过程中,需要合理组织施工人员和管理人员,确保施工进度和质量。
土压平衡盾构穿越上软下硬富水砂层施工技术研究
土压平衡盾构穿越上软下硬富水砂层施工技术研究发布时间:2022-09-21T02:02:17.696Z 来源:《工程建设标准化》2022年5月10期作者:陈斌锷[导读] 盾构施工是国内近年愈发广泛应用的一种隧道施工新技术,由于盾构机的性能及其与复杂地质条件的适应性和盾构施工技术无法充分满足工程需求陈斌锷佛山市顺德区轨道交通投资有限公司广东佛山 528000【摘要】盾构施工是国内近年愈发广泛应用的一种隧道施工新技术,由于盾构机的性能及其与复杂地质条件的适应性和盾构施工技术无法充分满足工程需求,时有事故发生。
本文主要分析了土压平衡盾构穿越上软下硬富水砂层的风险,并介绍了防治措施。
南陈区间盾构成功通过的实例说明,只要施工方案合理,施工组织到位,施工措施落实好,土压平衡盾构可以顺利穿越上软下硬富水砂层地区。
【关键词】土压平衡盾构,上软下硬,富水砂层,超方,地面沉降引言盾构机的性能及其与复杂地质条件、工程条件的适应性和盾构施工技术是土压平街盾构穿越砂层上软下硬富水砂层地段关键。
两者均要充分满足工程需求,土压平街盾构才能顺利穿越上软下硬富水砂层地段。
如广州市轨道交通7号线西延顺德段南陈站~陈村新城站区间穿越约350m的上软下硬富水砂层地段,施工过程吸取了很多经验教训。
一、盾构穿越特殊地层的风险在上软下硬富水砂层地段,由于地质条件复杂,需要同时应对气压无法保持、砂层坍塌、黏土结泥饼和破岩等难题,盾构机掘进施工极为困难。
土压平衡盾构掘进遇到松散富水砂层时,常常采用气压辅助模式,由于富水砂层土间缝隙大,很容易出现无法保住气压现象。
刀盘前方砂层容易坍塌,造成出土超方。
粉质黏土和泥质粉砂岩粘性大,极易出现刀盘结泥饼现象,影响刀盘工作效率。
盾构机削切岩石,掘进速度肯定大大降低。
复杂地层盾构掘进影响因素多且相互牵制,极易发生出土超方,形成地下空洞,从而引起地面沉降,甚至会导致地面塌方、交通中断,地下管线破坏、建(构)筑物沉降变形损坏。
盾构施工技术论文
盾构施⼯技术论⽂ 盾构施⼯不影响航道,也完全不受⽓候影响;对于地质复杂、含⽔量⼤、围岩软弱的地层可确保施⼯安全;在费⽤和技术难度上不受覆⼟深度影响。
店铺为⼤家整理的盾构施⼯技术论⽂,希望你们喜欢。
盾构施⼯技术论⽂篇⼀ ⼟压平衡盾构施⼯技术 [摘要]⼟压平衡盾构以其⾼效、安全、环保等优点,已被⼴泛应⽤于地铁施⼯中,虽然技术成熟,但施⼯中⼀些常见的问题,施⼯⽅依然应当采取预防及处理措施,从⽽确保地铁⼯程的施⼯质量。
本⽂详细介绍了⼟压平衡盾构机组成、⼯作原理,重点对盾构隧道的主要施⼯过程和关键⼯艺技术进⾏总结和分析。
[关键词]⼟压平衡;盾构;施⼯;技术 中图分类号:U455.43 ⽂献标识码:A ⽂章编号:1009-914X(2015)43-0251-01 ⼀、盾构施⼯法概述 1.盾构施⼯程序。
盾构施⼯法与矿⼭法相⽐具有的特点是地层掘进、出⼟运输、衬砌拼装、接缝防⽔和盾尾间隙注浆充填等主要作业都在盾构保护下进⾏,因⽽是⼯艺技术要求⾼、综合性强的⼀类施⼯⽅法。
其主要施⼯程序为:建造盾构⼯作井;盾构机安装就位;出洞⼝⼟体加固处理;初推段盾构掘进施⼯;隧道正常连续掘进施⼯;盾构接收井洞⼝的⼟体加固处理;盾构进⼊接收井解体吊出。
2.盾构施⼯优点。
盾构施⼯与矿⼭法施⼯具有以下优点:地⾯作业少,隐蔽性好,因噪⾳、振动引起的环境影响⼩;⾃动化程度⾼、劳动强度低、施⼯速度快;因隧道衬砌属⼯⼚预制,质量有保证;穿越地⾯建筑群和地下管线密集的区域时,周围可不受施⼯影响;穿越河底或海底时,隧道施⼯不影响航道,也完全不受⽓候影响;对于地质复杂、含⽔量⼤、围岩软弱的地层可确保施⼯安全;在费⽤和技术难度上不受覆⼟深度影响。
⼆、盾构推进隧道施⼯ 1.掘进原理。
盾构在粉质粘⼟、粉质砂⼟和砂质粉⼟等粘性⼟层中掘进施⼯时,由⼑盘旋转切削下来的⼟体进⼊密封⼟仓后,可对开挖⾯地层形成被动⼟压⼒,与开挖⾯上的主动⼟压⼒相抗衡。
使开挖⾯的⼟层处于稳定状态。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土压平衡盾构过河过桥施工技术研究
[ 摘要]土压平衡盾构以其经济性和良好的地层适应性被广泛应用于各种地铁施工项目。
但利用土压平衡盾构穿越城市小型河流及桥梁时存在较大的技术难度,施工质量难以保证。
本文就北京地铁10 号线石榴庄站-大红门站区间穿越凉水河及凉水河桥工程为例,介绍土压平衡盾构过河过桥施工技术,为类似盾构施工质量保证措施提供经验。
[ 关键词]土压平衡盾构;过河过桥;沉降控制;姿态控制;壁后注浆
1 概述
北京地铁10 号线二期项目石榴庄站-大红门站区间全长1 086.5m,其间需通过凉水河及新建凉水河桥。
此前穿越河道类施工项目大多为大中型水域,且盾构类型多采用泥水平衡盾构,选用土压平衡盾构穿越河道类项目并不多见,相关施工经验欠缺。
因此,本文就土压平衡盾构过凉河及凉河桥施工质量控制技术进行讨论,旨在拓宽此类地形土压平衡盾构作业施工质量控制研究思路,为相关施工项目提供经验依据。
对于穿越河道项目,施工季节的选择很重要。
根据区间掘进状况,盾构穿凉水河及凉水河桥时间定于12 月上旬以避开河水汛期。
虽然此时凉水河水位降低至约30cm, 但盾构隧道在此处的覆土较浅,
盾构推进时可能会发生围岩透水、河床坍塌、桥桩失稳等工程事故。
因此施工前应详细调查该段水文地质和工程地质情况,详细踏勘凉水河及凉水河桥的结构与现有的状态,尤其是河底隔水层的连续性、渗透系数、厚度以及各层的渗流情况等,并将此数据情况作为盾构下穿时的重要参考。
同时,为保证施工安全,本区段在施工开展前进行了工况相似的模拟段施工,为过桥过河施工提供参考依据。
2 盾构过凉水河施工技术
凉水河河口宽约70m,河床宽约50m,下穿段有铺底,常年有积水,隧道拱顶距河床约7.0m,覆土较浅。
盾构在穿越河流底部时,如有围岩顶板下沉会对河床产生危害甚至破坏,进而引发一系列不良后果,同时河水下渗也可能危及隧道施工。
具体控制措施如下。
1)推进速度与推力地控制在盾构掘进时,要控制盾构速度和总推力,在穿越河流时,采取较低的掘进速度,一般不大于35mm/min,并且严格控制推进油缸的总推力,减少土层扰动,以免破坏河底土体。
根据以往施工经验,盾构始发后,切口前方 1.5D+H(D 为盾构外径,H 为盾构中心至地面高度)范围内地面的沉降情况与土压力设定值密切相关。
实际操作中,可控制盾构前的地面沉降在0~2mm 之间来控制和调整压力的选定。
土压力计算公式:
P0=K0λz=18.9×0.35×(17+3)=0.1323MPa,根据经验一般施工压力要稍大于计算土压力,故设定为0.14MPa。
2)盾构掘进姿态控制盾构进入河底前要预先调整好盾构姿态,以较好的姿态下穿河底河床。
在掘进过程中,盾构司机根据测量偏差及时调整盾构的掘进方向,尽可能减少此段的纠偏,更要杜绝大幅度的纠偏,以确保盾构平稳通过本区段。
3)注浆量与注浆压力控制由于河底至盾构拱顶间土层相对较薄,注浆压力过大可能破坏水底隔水层进而形成一条涌水通道,因此在整个通过凉水河段的掘进中,严格控制注浆压力在0.2 ~0.3MPa 范围内。
注浆量和注浆压力的选定依盾构推进的理论建筑孔隙GP 计算:
GP =π(R2-r2)L
式中R ─盾构外半径;
r ─管片外半径;
L ─环宽。
理论上讲,浆液需100%充填建筑总空隙。
由于通常的浆液失水固结,盾构推进时壳体带土使开挖断面大于盾构外径,且穿越河道地质处于砾砂层,渗透系数较大,部分浆液劈裂到周围地层,导致实际注浆量要超过理论注浆量。
经实践证明,控制注浆量为理论建筑间隙120% ~180%可有效控制地表沉降。
4)加强盾尾密封与管片拼装的施工控制掘进时要定时定量均匀压注盾尾油脂,如有特殊情况可根据实际情况适当加大盾尾油脂压注量。
如果管片间隙出现渗漏,要及时堵漏处理,以免漏水引起河底下沉而对河底产生破坏。
3 盾构过凉水河桥技术措施
凉水河桥上部结构为四跨简支梁(30m+30m+30m+30m),桥宽约70m,设左右两幅预应力盖梁,下部基础为群桩基础,每一个桥墩下方为2 根桩基,桩长40m,桩顶设承台,区间结构距离桩基最近为2.5 ~2.6m。
区间在此段覆土深7.5 ~10.0m,虽然已经进入枯竭期,但是凉水河仍有积水约30cm,地质条件为稳定性差的圆砾卵石,中粗砂、粉质粘土。
盾构施工控制不当会引起周围土体扰动进而引起河床下沉,可能导致桥桩不均匀沉降。
在施工过程中,如何采取相关技术措施减小沉降,确保凉水河及凉水河桥的安全将是盾构穿越本区间的重点工作。
在施工凉水河桥时,施工单位已对桥下河床及相邻河道做了铺砌抗渗处理,为盾构掘进施工提供了比较好的条件。
3.1 合理设置土压力,防止超挖和欠挖
在盾构推进的过程中,根据监测数据及时调整土压力值,从而科学合理的设置土压力值及相宜的推进速度等参数,防止超挖和欠挖,以减少对土体的扰动。
在盾构过凉水河桥地区,盾构覆土厚度为7.5~10.0m,根据计算和前期施工经验,土压力控制在0.09~
0.12MPa 之间。
3.2 采用壁后注浆工艺,严格控制地面沉降
盾构下穿凉水河桥期间沉降控制值如表1 所示。
穿越本区段期间采用膨润土+ 水泥浆液同步注浆工艺,并确保注浆量。
考虑到此区间地面沉降控制标准较高,采用常规工艺已经满足不了要求,而地面沉降控制的一个主要因素就是盾构推进过程中的注浆效果,浆液的渗透率和早期强度对地表的沉降指标起着重要的作用,为此,同步注浆采用以膨润土、粉煤灰、砂、水泥为主要材料的液浆,单位方浆液配比见表2。
每推进一环的建筑空隙为:
V=π(D1-D2)L/4=(6.25-6)×1.2/4=0.075 其中D1——盾构外径,m;
D2——管片外径,m;
L——管片宽度,m。
考虑到盾构穿越凉水河桥期间地面沉降控制标准高,且在砂卵石地层浆液的渗透率高等特点,在此期间盾构推进同步注浆量控制在
3.5~5.0m3。
同步注浆时要求在压入口的压力大于该点的静止水压及土压力之和,做到尽量填补而不是劈裂。
注浆压力过大,管片外的土层将会被浆液扰动而造成较大的后期地层沉降及隧道本身的沉降,并易造成跑浆。
而注浆压力过小,浆液填充速度过慢,填充不充足,也会使地表变形增大。
因此本区段注浆压力控制在0.20~0.30MPa。
同时,为确保注浆质量,二次补浆采用水泥- 水玻璃双液补浆,每立方米浆液配比为水泥350kg、水玻璃350kg。
补浆量为同步注浆量的30%,注浆利用低压、少量、多次注浆的方式及时补充因原有浆液固结收缩所产生的空隙。
每两环进行一次补浆,盾构推进过后每5 环进行一环环箍注浆,每环6 个孔,每孔注入1.0m3,注浆压力为0.3MPa。
3.3 穿越时降低推进速度,严格控制盾构姿态
过快的推进速度,将增加对土体的扰动。
穿越时的推进速度控制在不超过35mm/min。
在推进至凉水河桥之前将盾构的姿态调整到最佳状态,确保盾构推进轴线与设计轴线相吻合,盾尾四周间隙均匀。
通过加大盾尾油脂压注量来防止浆液通过盾尾流失。
根据以往施工经验,盾尾油脂量比正常推进每环多20kg 便可较好地控制盾尾的漏浆量。
在穿越期间要加强盾构姿态的测量,勤测勤纠,杜绝大量纠偏,同时关闭超挖刀。
除以上措施之外,在盾构穿越凉水河桥期间,还应严格按照监测要求对凉水河桥进行监测,对监测数据及时分析处理并反馈,及时掌握盾构推进对桥梁及河道的影响,不断优化盾构推进参数;加强地面
巡视,发现异常及时上报;加强施工过程管理,确保盾构连续穿越;在穿越前对盾构及其它辅助设备进行全面检修,以防推进过程中长时间停机;对盾构上现存的机械故障和缺陷,会同设备供应商和专家共同检测修理,并对可能产生的故障预先做好修理准备,对主要设备零件备件。
4 结语
由本案例可以看到,为确保盾构在过河过桥区间顺利掘进,前期应进行充分地质勘查,了解水位埋藏条件、地层分布、厚度及渗透性等地质环境;同时还要针对性制定盾构专项施工方案,严格控制盾构掘进姿态及保证充足的壁后注浆量;科学严密的监控与管理也是必不可少的。
本工程项目开拓了土压平衡盾构选型的灵活性,拓宽了盾构穿越小跨径河流及桥梁地层施工控制的思路,为以后类似工程施工提供了宝贵的经验。
[参考文献]
[1]刘建航,侯学渊.盾构法隧道[M].北京: 中国铁道出版社,1991.
[2]丛恩伟.城市地铁盾构近距离穿越桥梁、河流综合施工技术[J].铁道标准设计,2008,(11):93-96.
[3]王伟,辛振省,彭加强.土压平衡盾构下穿河流施工技术研究[J].铁道标准设计,2011,(4):92-94.。
