2011年一级建造师市政实务考后真题及答案汇总一、选择题1、预应力混凝土管道最低点——排水孔2、不宜用射水方法的土层——黏性土3、合龙段说法错误的是——气温最高时浇筑4、15m拱桥说法正确的是——初凝前完成浇筑5、降水工程说法正确的是——环境安全考虑,要回灌6、雨期施工面层施工说法的是——选水水泥路面那个7、石灰稳定性错误的是——20mm 的那个8、改性沥青温度的——摊铺160,终了909、沥青面层压实度方法——钻芯法10、桥面及桥的下部结构的高度——建筑高度11、土压式盾构减少土体隆起——改良塑流性12、防水效果差的——侧洞法13、曲面异面的构筑物——卵形消化池14、水质较好处理过程——原水接触过滤消毒15、速度快、成本低、不开槽方法——夯管法16、用肥皂泡沫检查——气压试验17、直埋蒸汽管要加什么管——排潮管18、垃圾场设在——夏季下风19、园林排水主管描述错误的是——干管埋在道路上20、园林最经济的排水方式——地面排水二、多选题1、土体过大隆起可采取措施——围护结构入土深度,坑底土体加固,井点降水,适时施作底板 P1022、管棚描述正确的是——隔(跳)孔向钢管内及周围压注水泥浆,必要时在管棚中间设置小导管 P1473、阀门必须检测的是4、沥青面层的主控项目——厚度,压实度,弯沉值 P3075、不属于大修微表处的是——加铺沥青面层,加铺沥青混合料,用密封膏处理 P376、钢筋接头描述正确的是——接头设在受力较小区,同一焊接区不得有两个接头,同一根钢筋小设接头 P447、燃气管不穿越——化工厂,加油站,热电厂 P1948、需专家论证的——5m基坑,顶管,滑模 P2279、GCL铺设正确的是——搭接250+-50,顺坡上压下,当日覆盖 P20310、胸径大于300落叶乔木种植,后期处理错误的是-- 竹竿固定三、案例题大题目一1.导行方案补充2.围挡放到绿化带了3.工作卡内容4.钻孔发现电缆管,项目部做的不妥的地方大题目二:1.分析回旋钻,冲击钻,长螺旋的适用性2.直接钻到桩底不对,应该怎么做3.重型可调门式支架还有哪些附件4.预拱度有偏差,怎么调整5.钢筋的差价计算钢材4500元/吨,10%内不调,超出10%,超出部分调差4月 5月 6月4000 4700 5300800 1200 2000列出4-6月的调差大题目三1.投标单位限定本省错在哪2.商务标补充3.工期多少关键路线是否符合招标文件要求4.技术标补充大题目四1.顶,底板断筋处理不妥之处2.焊工甲和乙应具备的条件3.选取焊缝检查的不妥之处4.其余焊缝处理5.角板焊缝处理错在哪大题目五1.围挡是否需要2.杂物清扫怎么办3.基坑监测项目补充4.补充混凝土浇筑振捣措施5.双快水泥不管用,正确的封堵办法2011年一级市政实务真题考点P32 沥青摊铺和压实温度 150 90P36微表处的要求P39 桥面与桥底为建筑高度P44 钢筋接头多选P50 最低设排水孔P57 黏性土不得用射水沉桩P76 拱架混凝土的浇筑P102 坑底的稳定控制方法P106 基坑的监测重点案例P137 哪种开挖方式防水效果差,不知道是哪种P149 无粘结预应力卵形消化池P151 水质好的处理方法P196燃气管气压试验吹肥皂泡P205 夏季主导风向下风向P222 树木的移植浇水施肥保水剂P223 硬质材料立柱,竹杆是柔性不适合P227管埋于绿地下P229 地面排水方法最经济P239 平等对待所有投标人案例P242 技术标编制内容案例P277 危险性较大分部分项工程有哪些多选人工挖孔桩深为16米,真题为12米P280\281交通导行方案案例P283封闭围档原因P291 工作卡的内容姓名身份证所属分包单位P305 生石灰应用不得大于10MM,而真题为20mmP307 沥青砼检测验收项目8个P311 沥青砼钻芯检测P332 砼浇筑与振捣案例P340 焊缝检测不合格返修案例P354 围护结构的渗漏处理办法案例P356 明挖基坑的监测P396 焊工要有焊工合格证并有有效范围内施焊计算题补差价4万,没有超过不补,不差价70W,175天,没有超过,交通导行、焊工有证,没有过期,没有间断上岗半年,双倍抽检,还没有合格百分百无损探伤,回填后钻孔装排水管继续灌浆,全封闭硬质围挡高1.8,门口安排守卫拒绝陌生人进入防止安全事故,民工的身份证号码工种分包企业;混凝土的降低水化热的几条,基坑观测基坑侧壁水平位移、坑底隆起、地下水位、管线和构筑物位移不可设置歧视性条款,违反了招投标法的公平公正原则,商务标的应对工程量清单进行复核,看有没有清单漏项,应计入报价,措施费应该根据施组、清单及施工单位管理水平进行计算,不应根据经验估算,技术标应有:投标响应、施工组织设计、质量保证体系、安全、文明、环保模板杂物可人工清扫、高压水枪冲洗水化热低得水泥合理设置后浇带、在保证设计强度的前提下减少水泥用量、减少骨料含泥量保证强度、加缓凝剂加大初凝时间等门式支架以门架交叉支撑连接棒挂扣式脚手板或水平架锁臂等组成基本结构再设置水平加固杆、剪刀撑、扫地杆、封口杆、托座与底座并采用连墙件与建筑物主体结构相连的一种标准化钢管脚手架。

2011年一级建造师考试--市政实务问答题精简

2011年一级建造师考试--市政实务问答题精简

2011年一级建造师考试--市政实务问答题精简D程?(预计控核分考)13、项目经理可否签订分包合同?(企业法人授权委托时可以签订。

)14、施工项目的合同管理依据的法律法规有哪些?(分买租借遵守合同法、建筑法等;书面)15、施工项目部如何履行合同?(组织、遵守、不可抗、分包、书面)16、合同终止后,承包方应做的合同评价工作内容有哪些?(订立、履行、管理、条款)17、实行工程设计、施工总承包的工作有哪些规定?(具备资质;可以分包但不得单项、单位;)18、施工项目分包招标要求有哪些?(合同规定或载明;按规定程序招标;合格分包方择优;按合同法进行分包管理)19、何谓工程索赔?一方因另一方不履行合同以及出现不应承担的风险而遭受的损失,向另一方提出索赔的行为20、承包方进行工作索赔应遵从的原则是什么?(理由和证据;按合同;准确合理计算)21、施工合同变更的主要因素及变更程序有哪些?(量、质、高线尺、顺、加、设、材、服;提出、审查、变更令)22、工程变更部分的合同价应根据什么原则确定?(已有、类似、均无—施工提出,工程师批准)23、施工组织设计的编制原则?(施工前,上一级、变更审批,合理、先进、经济)24、施工组织设计包含主要内容?(依况规特平部组进质案措)25、哪些工程必须要求编制专项施工方案?(危重关新影)26、专项施工方案编写的要点有哪些?(依;算;经;危;监;检;安)27、专项施工方案编制、审批、实施程序是什么?(专技;企专技和监理;企技术负责人和总监)28、设计概算的作用有哪些?(计定控;合同及贷款;设计和预算;衡量设计;考核投资效果)依依控衡考29、设计概算的内容有哪些?(单位工程概算、单项工程概算、建设项目总概算)30、设计概算的编制方法有哪些?(概算定额、指标、类似工程预算;预算、扩大单价、设备价值%、综合吨位指标)31、何谓工程量清单计价方法?32、工程量清单计价与定额计价的主要区别有哪些?(1理解不一,量差大;2量统一,竞争公平)33、工程概况牌包含哪些主要内容?(规、性、用、四单位名称、起止日期)34、施工现场减少扬尘的措施?(硬化、洒水、清扫)35、工程项目施工进度计划实施过程控制要点有哪些?监督调整\记录\执行合同进开暂延竣\统计报表\规定索赔)36、施工进度计划的编制方法及要点有哪些?(总-节点\资源\临时设施;阶-节资临;要点:期、连均、准全)37、常用的表达工程进度计划方法有哪些?各自特点是什么?(横道图和网络计划图。

2011版一级建造师市政工程管理与实务复习题错误汇编

2011版一级建造师市政工程管理与实务复习题错误汇编

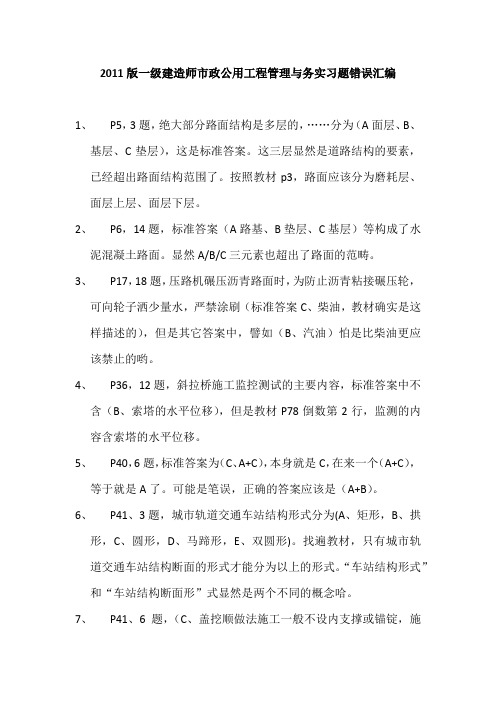

2011版一级建造师市政公用工程管理与务实习题错误汇编1、P5,3题,绝大部分路面结构是多层的,……分为(A面层、B、基层、C垫层),这是标准答案。

这三层显然是道路结构的要素,已经超出路面结构范围了。

按照教材p3,路面应该分为磨耗层、面层上层、面层下层。

2、P6,14题,标准答案(A路基、B垫层、C基层)等构成了水泥混凝土路面。

显然A/B/C三元素也超出了路面的范畴。

3、P17,18题,压路机碾压沥青路面时,为防止沥青粘接碾压轮,可向轮子洒少量水,严禁涂刷(标准答案C、柴油,教材确实是这样描述的),但是其它答案中,譬如(B、汽油)怕是比柴油更应该禁止的哟。

4、P36,12题,斜拉桥施工监控测试的主要内容,标准答案中不含(B、索塔的水平位移),但是教材P78倒数第2行,监测的内容含索塔的水平位移。

5、P40,6题,标准答案为(C、A+C),本身就是C,在来一个(A+C),等于就是A了。

可能是笔误,正确的答案应该是(A+B)。

6、P41、3题,城市轨道交通车站结构形式分为(A、矩形,B、拱形,C、圆形,D、马蹄形,E、双圆形)。

找遍教材,只有城市轨道交通车站结构断面的形式才能分为以上的形式。

“车站结构形式”和“车站结构断面形”式显然是两个不同的概念哈。

7、P41、6题,(C、盖挖顺做法施工一般不设内支撑或锚锭,施工空间大)竟然是正确的答案。

按照教材P84,第10行,盖挖逆作法才具有这个特点。

8、P55,23题,标准答案选(B、注浆方法);(E、选定注浆材料和注浆方式),难道“注浆方式”不就是“注浆方法”?9、P66,16题,标准答案竟然是全部正确(当然其内容确实是全部正确的),不知道至少有一个选项是错误的这个规矩为何被忘记了。

10、P67,18题,又来一个全部选项都是正确的题,脑残!11、P73,17题,再来一个全部选项都是正确的题,脑残极致!12、P83,1题,钢管的(标准答案B、材质,D、壁厚)偏差应符合国家现行钢管制造技术标准。

2011年二级建造师市政真题及答案解析

2011年二级建造师市政真题及答案解析

一、单项选择题(共20 题,每题1 分。

每题的备选项中,只有 1 个最符合题意)1.沥青混凝土面层与沥青碎石面层的磨耗层宜采用()沥青混凝土。

A.粗粒式B.中粒式C.细粒式D.砂粒式2.某城市道路设有六条机动车道和有分隔带的非机动车道,采用扩大交叉口的办法提高通行能力,该道路属于()。

A.快速路B.主干路C.次干路D.支路3.各类土经水泥稳定后,强度由高到低依次是()。

A.(砾)石和砂砾—砂性土—粉性土和黏性土B.(砾)石和砂砾—粉性土和黏性土—砂性土C.粉性土和黏性土—砂性土—(砾)石和砂砾D.砂性土—(砾)石和砂砾—粉性土和黏性土4.关于打入桩施工技术要求的说法,错误的是()。

A.水泥混凝土桩要达到100%设计强度并具有28d 龄期B.在桩的打入过程中,应始终保持锤、桩帽和桩身在同一轴线上C.打密集群桩,一般是由前排向后排打D.打桩时以控制桩尖设计标高为主5.设置现浇预应力混凝土连续梁支架预拱度时,不考虑的变形是()。

A.卸架后上部构造本身及活载一半所产生的竖向挠度B.支架在荷载作用下的弹性压缩和非弹性压缩C.支架基底在荷载作用下的弹性沉陷D.由混凝土收缩及温度变化而引起的挠度6.钢桁梁安装时,大面积节点板高强螺栓施拧应采用的顺序为()。

A.由中央向外B.由外向中央C.由上向下D.由下向上7.相邻的无支护基坑深浅不等时,一般采用()的开挖施工顺序。

A.先浅后深B.先深后浅C.同时进行D.交替进行8.与基坑明挖法相比,盖挖法施工最显着的优点是()。

A.施工成本较低B.出土速度快C.围护变形小D.可尽快恢复交通9.下图为隧道正台阶环形开挖法的示意图,施工中应最先开挖()。

A.aB.bC.c 和dD.c10.地铁区间隧道的建筑限界应考虑()。

A.设备和管线安装尺寸、厚度B.施工误差C.测量误差D.结构沉降11.沉井井壁最下端做成刀刃状,其主要功用是()。

A.便于挖土B.节约建筑材料C.减轻自重D.减少下沉阻力12.城市污水一级处理工艺中采用的构筑物是()。

2011年市政实务真题及答案

2011年市政实务真题及答案

一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.沥青混凝土面层的磨耗层应使用()沥青混凝土。

A.粗粒式B.中粒式C.细粒式D.砂粒式2.某城市道路设有6条机动车道和有分隔带的非机动车道,计划采用扩大交叉口的办法提高通行能力,则该道路属于()。

A.快速路B.主干路C.次干路D.支路3.各类土经水泥稳定后,强度由高到低依次是()。

A.(砾)石和砂砾一一砂性土——粉性土和黏性土B.(砾)石和砂砾粉性土和黏性土——砂性土C.粉性土和黏性土一一砂性土——(砾)石和砂砾D.砂性土——(砾)石和砂砾——粉性土和黏性土4.关于打入桩施工技术要求的说法,错误的是()。

A.水泥混凝土桩要达到100%设计强度并具有28d龄期B.在打入桩的过程中,应始终保持锤、桩帽和桩身在同一轴线上C.打密集群桩,一般是由前排向后排打D.打桩时以控制桩尖设计标高为主5.设置现浇预应力混凝土连续梁支架预拱度时,不考虑的变形是()。

A.卸架后上部构造本身及活载一半所产生的竖向挠度B.支架在荷载作用下的弹性压缩和非弹性压缩C.支架基底在荷载作用下的弹性沉陷D.由混凝土收缩及温度变化而引起的挠度6.钢桁架安装时,大面积节点板高强螺栓施拧应采用的顺序为()。

A.由中央向外B.由外向中央C.由上向下D.由下向上7.相邻的无支护基坑深浅不等时,一般采用()的开挖施工顺序。

A.先浅后深B.先深后浅C.同时进行D.交替进行8.与基坑明挖法相比,盖挖法施工最显著的优点是()。

A.施工成本低B.出土速度快C.围护变形小D.可尽快恢复交通9.右图为隧道正台阶环形开挖法的示意图,施工中应最先开挖()。

A.aB.bC.c和dD.e10.地铁区间隧道的建筑限界应考虑()。

A.设备和管线安装尺寸、厚度B.施工误差C.测量误差D.结构沉降11.沉井井壁最下端做成刀刃状,其主要功用是()。

A.便于挖土B.节约建筑材料C.减轻自重D.减少下沉阻力12.城市污水一级处理工艺中采用的构筑物是()。

2011市政实务完全总结

2011市政实务完全总结

一、城市道路工程1K411021 掌握城镇道路路基施工技术(二)基本流程1.准备工作(1)按照交通方案设置围档,导行临时交通2、附属构筑物地下管线的施工必须遵循“先地下,后地上”、“先深后浅”的原则。

二、路基施工要点(一)填土路基1、路基填料和粒径:不得使用腐殖土、生活垃圾土、淤泥、冻土块或盐渍土。

填土内不得有草、树根等杂物,粒径超过100mm的土块应打碎。

2、原地面处理:排除地面积水,清除树根、杂草、淤泥等,妥善处理坟坑井穴,分层填实。

3、防路基侧向滑移:当地面坡度陡于1:5时,需修成台阶形式,每层台阶高度≯300mm,宽度≮1.0m。

4、填筑措施:分层填土、压实,严禁倾填。

5、路基压路机质量要求:采用≮12t的压路机。

6、管涵顶面高度控制:为防止压路机对管涵造成破坏或移位,应在填土高度超过管涵顶面500mm以上才能用压路机碾压。

(二)挖土路基1、原地面处理方面:排除地面积水并疏干,妥善处理坟坑井穴2、根据测量中线和边桩开挖。

3、挖方段不得超挖,应留有余量。

4、压路机质量要求:采用≮12t的压路机。

5、碾压时,视土的干湿情况洒水或换土、晾晒等措施6、雨水支管及检查井回填:雨水支管及检查井四周无法使用大型压实机械压实,用石灰土或石灰粉煤灰砂砾填实。

(三)石方路基1.修筑填石路堤应进行地表清理,先码砌边部,然后逐层水平填筑石料。

2.先修筑试验段。

3.填石路堤宜选用12t以上的振动、25t以上轮胎压路机或2.5t的夯锤。

4、管线、构筑物四周沟槽宜回填土。

三、质量检查与验收检验与验收项目:主控项目为压实度和弯沉值。

(石方不做弯沉,只做压实)1K411022 掌握城镇道路路基压实作业要点一、路基材料与填筑2、不应使用淤泥、沼泽土、泥炭土、冻土、有机土及含生活垃圾的土做路基填料。

(二)填筑1、填土应分层进行。

填土宽度应比设计宽500mm2.对过湿土翻松、晾干,或对过干土均匀加水,使其含水量接近最佳含水量。

2011 市政 答疑

全国一级建造师执业资格考试用书(第三版)《市政公用工程管理与实务》2011年网上增值服务(3)答疑与勘误一、答疑1.城镇道路按结构强度为何只分为两类?中国《公路工程技术标准》将路面按结构强度(技术品质)分为高级、次高级、中级和低级四种,各种路面的面层类型如下:高级路面--沥青混凝土路面,水泥混凝土路面,厂拌沥青碎石路面,整齐石块或条石路面;次高级路面--沥青贯入式碎、砾石路面,路拌沥青碎、砾石路面,沥青表面处治路面,半整齐石块路面;中级路面--碎、砾石(级配或泥结)路面,不整齐石块路面,其他粒料路面;低级路面--粒料加固土路面,其他当地材料加固或改善土路面。

但是城镇道路与公路不同,由于城镇环境和交通条件的特定需要,中级路面和低级路面不能用于城镇道路。

2.沥青混合料与沥青混凝土有何不同?⑴沥青混合料(bituminous mixture)是一种复合材料,主要由沥青、粗骨料、细骨料、矿粉组成,有的还加入聚合物和木纤维素拌和而成的混合料的总称。

⑵沥青混凝土(asphalt concrete/ bituminous concrete)经过加热的骨料、填料和沥青按适当的配合比,在严格控制条件下拌制而成的均匀混合料,经压实后为沥青混凝土。

沥青混凝土还被习惯称为沥青砼(tong)。

⑶英国标准称压实后的沥青混合料为沥青混凝土,沥青混合料面层也称为沥青混凝土面层。

3.路面与面层含义是否相同?不同。

路面包括面层、基层和路基。

书中第5页(三)中的“路面”均应改正为“面层”。

4.微表处技术是否为全称?是的,来源于micro-surfacing 的直接翻译。

微表处技术指用适当级配的石屑或砂、填料(水泥、石灰、粉煤灰、石粉等)采用聚合物改性乳化沥青、外掺剂和水,按一定比例拌合而成的流动状态的沥青混合料,将其均匀地摊铺在路面上形成的沥青封层的成套技术。

微表处技术已在城镇道路大修中成功应用,实践证明可达到延长道路使用期目的,且工程投资少、工期短。

2011一级湖北省建造师考试市政实务考试答题技巧

1、对于总价合同,如果在施工过程中施工内容和有关条件不发生变化时,业主支付给承包商的价款额是( )。

P202A.合同总价格加价格风险因素B.合同总价格加政策风险因素C.合同总价格D.合同总价格加法律风险因素答案:C2、某建设工程项目施工合同约定,由承包人负责采购项目所需的防火门,现设计要求的质量标准高于国家标准,则在材料采购合同中,对该材料的质量标准约定应是( )。

P198A.按设计要求执行B.按颁布的国家标准执行C.按颁布的国家标准与设计要求折衷执行D.由承包人视情况而定答案:A3、下列关于固定总价合同适用性说法不正确的是( )。

P202A.工程量小、工期短,施工过程中环境因素变化小,工程条件稳定并合理B.工程设计详细,图纸完整、清楚,工程任务和范围明确C.工程结构和技术简单,风险小D.合同条件中有对承包商单方面保护的条款答案:D4、单价合同对于承包商而言不存在( )风险。

P201A.工程量B.价格C.设计错误D.环境变化答案:A5、采用固定价格的施工劳务分包合同,根据施工劳务分包合同示范文本的规定,合同没有特别约定的情况下,可以调整价格的是( )。

P197A.由于劳务分包人原因造成的返工B.通货膨胀导致劳务价格变化C.法律政策变化导致劳务价格变化D.由于劳务分包人原因造成的安全事故答案:C6、工程变更的一般程序是:工程变更的提出——工程变更的批准——( )。

P208A.工程变更指令的发出——工程变更的执行B.工程变更责任分析——工程变更指令的发出与执行C.工程变更指令的发出及执行D.工程变更责任分析与补偿要求答案:C7、某建设工程项目在发包时,其内容和工程量还不能明确的确定。

在这种情况下,业主适合采用( )计价方式发包工程。

P201A.总价合同B.设计――管理承包合同C.单价合同D.总包合同答案:C8、建设工程施工劳务合同中,由劳务分包人负责办理,并支付保险费用的是( )。

P197A.工程承包人租赁或提供给劳务分包人使用的施工机械设备B.运至施工场地用于劳务施工的材料和待安装设备C.第三方人员生命财产D.施工场内劳务分包人自有人员生命财产和施工机械设备答案:D9、发包人收到承包人提交的竣工验收报告后,应负责组织验收,并在验收后( )天内给予认可或提出修改意见。

2011年一级建造师市政实务真题及答案解析(完整版)

2、沉桩施工时不宜用射水方法的施工的土层()A.黏性土B.砂层C.卵石地层D.粉细砂层3、桥梁施工时合龙段说法错误的是()A.合拢前应观测气温变化与梁端高程及悬臂端间距的关系;B.合龙段的混凝土强度宜提高一级;C.合龙段长度宜为2m ;D.宜在一天中气温最高时浇筑4、跨度15m拱桥说法正确的是()A.视桥梁宽度采用分块浇筑的方法;B.宜采用分段浇筑的方法;C.宜在拱脚混凝土初凝前完成浇筑;D.拱桥的支架5、降水工程说法正确的是()A.降水施工有利于增强土体强度;B. ;C.环境安全考虑,要回灌;D.6、雨期面层施工说法正确的是()A.应该坚持拌多少、铺多少、压多少、完成多少;B.下雨来不及完成时,要尽快碾压,防止雨水渗透;c.坚持当天挖完、填完、压完,不留后患;D.水泥混凝土路面应快振、磨平、成型;7、石灰稳定性基层施工错误的是()。

A.宜采用塑性指数1。

〜15的粉质粘土、粘土,宜采用1〜3级的新石灰B.磨细石灰可不经消解直接使用C.块灰应在使用前2〜3d完成消解D.消解石灰的粒径不得大于20mm2、沉桩施工时不宜用射水方法的施工的土层()A.黏性土B.砂层C.卵石地层D.粉细砂层3、桥梁施工时合龙段说法错误的是()A.合拢前应观测气温变化与梁端高程及悬臂端间距的关系;B.合龙段的混凝土强度宜提高一级;C.合龙段长度宜为2m ;D.宜在一天中气温最高时浇筑4、跨度15m拱桥说法正确的是()A.视桥梁宽度采用分块浇筑的方法;B.宜采用分段浇筑的方法;C.宜在拱脚混凝土初凝前完成浇筑;D.拱桥的支架5、降水工程说法正确的是()A.降水施工有利于增强土体强度;B. ;C.环境安全考虑,要回灌;D.6、雨期面层施工说法正确的是()A.应该坚持拌多少、铺多少、压多少、完成多少;B.下雨来不及完成时,要尽快碾压,防止雨水渗透;c.坚持当天挖完、填完、压完,不留后患;D.水泥混凝土路面应快振、磨平、成型;7、石灰稳定性基层施工错误的是()。

一建市政知识点问题总结(自己总结)

第二章城市桥梁工程一、作业1、模板支架预拱度设置应考虑哪些因素的影响?2、支架搭设的安全控制要点有哪些?(技术上)3、充气胶囊作为空心构件的芯模,安装和使用时的质量控制要点。

4、模板支架拱架拆除的基本原则是什么?5、混凝土塌落度在搅拌地和浇筑地点应该如何检测?6、桥台施工,新老混凝土确保粘结力的技术措施有哪些?7、钢丝进场应做哪些检测?(经过哪些检测才能应用到工程中?)8、预应力钢丝、预应力筋存放的注意事项有哪些?9、预应力筋下料长度计算时应考虑哪些因素?10、施工中预应力筋采用电弧切割,有何不妥?11、预应力后法用到的管道进场前应做哪些检查/12、预应力锚具进场前应做哪些检查和试验?13、后法预应力施工,波纹管道安装的技术要点有哪些?用定位钢筋牢固定位金届管道套管接头、大一直径、同类管道、接缝严密预留压浆孔、溢浆孔高处排气孔、低处排水孔通孔检查、堵塞及时疏通14、先法预应力施工,预应力放顺序应该如何确定?(后法可以参考这个顺序)符合设计要求,设计未要求时,分阶段、对称、交错拉。

15、防水层施工前,基层检测主控项目有哪些?防水层施工完毕,主控项目有哪些?16、围堰的外形应该如何选型?17、钢板桩围堰施工,如何确保围堰的轴线准确性?18、双壁钢围堰施工,工厂预制,浮运下沉就位,应做哪些验算?19、桩基施工前的准备工作有哪些?(所有桩基的棋板,都套这个)20、预制桩基,大规模施工,施打顺序如何确定?21、预制桩终锤标准应该如何确定?22、桩基施工过程中,发现哪些情况应该暂停施工?23、钻孔灌注桩,护筒的埋设深度是如何确定的?24、钻孔灌注桩,绿色施工的要求有哪些?25、水下灌注混凝土,导管,形容一下导管,用专业词汇,比如,壁光滑、不得漏水,自行补充。

26、重力式砌体墩台,砌筑技术要点有哪些?(浆砌块石从来没考过)27、先法施工,如何才能确保台座稳固不沉降/28、预应力悬臂混凝土浇筑前,前端标高确定应考虑哪些容?29、钢梁制造企业,应该向安装企业提供哪些文件?30、钢梁安装时,涉及临时支架、支承、吊机、临时结构、钢梁结构本身、需要进行哪些验算?反过来问,哪些构件需要进行这些验算?31、某60米桥跨,钢梁,分段加工预制,现场拼装。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

道路施工技术一、雨期施工●雨期施工基本要求1.加强与气象台站联系,掌握天气预报,安排在不下雨时施工。

2.调整施工步序,集中力量分段施工。

3.做好防雨准备,在料场和搅拌站搭雨棚,或施工现场搭可移动的罩棚。

4.建立完善排水系统,防排结合;并加强巡视,发现积水、挡水处,及时疏通。

5.道路工程如有损坏,及时修复●土路基:1、有计划地集中力量,组织快速施工,分段开挖,切忌全面开挖或战线过长。

2、挖方地段要留好横坡,做好截水沟。

坚持当天挖完、填完、压完,不留后患。

因雨翻浆地段,坚决换料重做。

3、路基填土施工,应按2%~3%以上的横坡整平压实,以防积水。

●基层:1、对稳定材料基层,应坚持拌多少、铺多少、压多少、完成多少。

2、下雨来不及完成时,也要碾压1~2遍,防止雨水渗透。

3、在多雨地区,应避免在雨期进行石灰土基层施工;施工石灰稳定中粒土和粗粒土时,应采用排除表面水的措施,防止集料过分潮湿,并应保护石灰免遭雨淋。

4.雨期施工水泥稳定土,特别是水泥土基层时,应特别注意天气变化,防止水泥和混合料遭雨淋。

降雨时应停止施工,已摊铺的水泥混合料应尽快碾压密实。

路拌法施工时,应排除下承层表面的水,防止集料过湿。

●面层:1、沥青面层不允许下雨时或下层潮湿时施工。

雨期应缩短施工长度,加强工地现场与沥青拌合厂联系,应做到及时摊铺、及时完成碾压。

2.水泥混凝土路面施工时,应勤测粗细集料的含水率,适时调整加水量,保证配合比的准确性。

雨期作业工序要紧密衔接,及时浇筑、振动、抹面成型、养生。

二、冬季面层施工●混凝土面层冬季施工1.搅拌站应搭设工棚或其他挡风设备,混凝土拌合物的浇筑温度不应低于5℃。

2.当昼夜平均气温在5~5℃时,应将水加热至60℃后搅拌;必要时还可以加热砂、石但不应高于40℃,且不得加热水泥。

3.混凝土拌合料温度应不高于35℃。

拌合物中不得使用带有冰雪的砂、石料,可加防冻剂、早强剂,搅拌时间适当延长。

4.混凝土板弯拉强度低于1MPa或抗压强度低于5MPa时,不得受冻。

5.混凝土板浇筑前,基层应无冰冻,不积冰雪,摊铺混凝土时气温不低于5℃。

6.尽量缩短各工序时间,快速施工。

成形后,及时覆盖保温层,减缓热量损失,使混凝土的强度在其温度降到O℃前达到设计强度。

7.养护时间不少于28d。

●沥青混凝土面层冬季施工1.城市快速路、主干路的沥青混合料面层在低于5℃时禁止施工。

次干路及其以下道路在施工温度低于5℃时,应停止施工;粘层、透层、封层禁止施工。

2.必须进行施工时,适当提高拌合、出厂及施工温度,但不超过175℃。

运输中应覆盖保温,并应达到摊铺和碾压的温度要求。

下承层表面应干燥、清洁、无冰、雪、霜等。

施工中做好充分准备,采取“快卸、快铺、快平”和“及时碾压、及时成型”的方针。

三、水泥混凝土面层高温施工的规定1.严控混凝土的配合比,保证其和易性,必要时可适当掺加缓凝剂,特高温时段混凝土拌合可掺加降温材料(刨冰,冰块等)。

尽量避开气温过高的时段,可选晚间施工。

2.加强拌制、运输、浇筑、做面等各工序衔接,尽量使运输和操作时间缩短。

3.加设临时罩棚,避免混凝土面板遭日晒,减少蒸发量。

及时覆盖,加强养护,多洒水,保证正常硬化过程。

四、热拌沥青混合料的最低摊铺温度根据铺筑层厚度、气温、风速及下卧层表面温度碾压温度应根据沥青和沥青混合料种类、压路机、气温、层厚等因素经试压确定改性沥青混合料生产温度应根据改性沥青品种、黏度、气候条件、铺装层的厚度确定五、路基压实试验段试验目的:(1)以便确定路基预沉量值。

(2)合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、施工条件和工期要求等。

(3)按压实度要求,确定压实遍数。

(4)确定路基宽度内每层虚铺厚度。

(5)根据土的类型、湿度、设备及场地条件,选择压实方式六、沥青路面施工质量检测与验收项目:压实度、厚度、弯沉值、平整度、宽度、中线高程、横坡、井框与路面的高差等八项。

七、SMA改性沥青的摊铺,与普通沥青路面基本相同(2分),不同的是:温度比普通沥青高 10 ~20 ℃,间歇式拌合设备生产,拌合时间经试拌确定,不宜少于 45s ,贮存时间不宜超过 24h ,宜随拌随用,初压温度不低于 150 ℃,碾压终了的表面温度应不低于90 ℃,遵循“紧跟、慢压、高频、低幅”的原则。

(只要答对其中4点,每点1分)八、膨胀土路基的主要破坏形式及其常用的处理方法是什么?九、路基土质边坡要求及防护工艺的施工?十、改性沥青混合料与AC型混合料相比具有:较高的路面抗流动性即高温下抗车辙的能力,良好的路面柔性和弹性即低温下抗开裂的能力,较高的耐磨耗能力;十一、再生剂选择与用量的确定应考虑旧沥青的黏度、再生沥青的黏度、再生剂的黏度等因素。

十二、生产工艺目前再生沥青混合料最佳沥青用量的确定方法采用马歇尔试验方法。

再生沥青混合料性能试验指标有:空隙率、矿料间隙率、饱和度、马歇尔稳定度、流值等。

再生沥青混合料的检测项目有车辙试验动稳定度、残留马歇尔稳定度、冻融劈裂抗拉强度比等。

十三、路基施工要点(一)填土路基1.路基填土不得使用腐殖土、生活垃圾土、淤泥、冻土块或盐渍土。

粒径超过1OOmm的土块应打碎。

3.填方段内应事先找平,当地面坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300mm,宽度不应小于1.Om。

4.分层填土,压实。

5.碾压“先轻后重”,最后碾压应采用不小于12t级的压路机。

6.填方高度内的管涵顶面填土500mm以上才能用压路机碾压。

(二)挖土路基挖方段不得超挖,应留有碾压而到设计标高的压实量。

压路机不小于12t级,碾压应自路两边向路中心进行,直至表面无明显轮迹为止。

(三)石方路基先修筑试验段,以确定松铺厚度、压实机具组合、压实遍数及沉降差等施工参数。

填石路堤宜选用12t以上的振动压路机、25t以上轮胎压路机或2.5t的夯锤压(夯)实。

十四、引道路面出现龟裂和车辙主要成因:①路面基层采用的是石灰稳定类材料,属于半刚性材料,其强度增长与温度有密切关系。

温度低时强度增长迟缓。

为使这类基层施工后能尽快增长其强度,以适应开放交通后的承载条件,规范规定这类基层应在5℃以上的气温条件下施工,且应在出现第一次冰冻之前1-1.5个月以上完工。

开放交通后,在交通荷载作用下,基层强度不足,是整个路面结构强度不足,出现成片龟裂的质量事故。

②沥青路面必须在冬期施工时,一应采取提高沥青混合料的施工温度,并应采取快卸、快铺、快平、快压等措施,以保证沥青面层有足够的碾压温度和密实度。

③次年6月以后出现车辙,主要原因是振动压路机作业时取消了振动压实,致使沥青混合料的压实密度不够,在次年气温较高时,经车轮碾压压实,形成车辙。

十五、微表处大修工程施工基本要求如下:(1)对原有路面病害进行处理、刨平或补缝,使其符合设计要求。

(2)宽度大于5mm的裂缝进行灌浆处理。

(3)路面局部破损处进行挖补处理。

(4)深度15~40mm的车辙可采取填充处理,壅包应进行铣刨处理。

十六、施工流程与要求1.清除原路面的泥土、杂物。

2.可采用半幅施工,施工期间不断行。

3.微表处一摊铺机专用施工机械,速度1.5~3.Okm/h。

4.橡胶耙人工找平,清除超大粒料。

5.不需碾压成型,摊铺找平后必须立即进行初期养护,禁止一切车辆和行人通行。

6.通常,气温25~30℃时养护30min满足设计要求后,即可开放交通。

7.微表处施工前应安排试验段,长度不小于200m;以便确定施工参数。

桥梁施工技术一、沉桩施工:●沉桩作业应由具有经验的技术工人指挥●在沉桩过程中,遇到哪些情况应暂停沉桩?在沉桩过程中,若遇到贯人度剧变,桩身突然发生倾斜、位移或有严重回弹,桩顶或桩身出现严重裂缝、破碎等情况时,应暂停沉桩,分析原因,采取措施沉桩过程中发现贯人度发生突变、桩身突然倾斜、桩头桩身破坏、地面隆起或桩身上浮等情况时应暂停施工,经采取措施确认安全后,方可继续沉桩。

●在沉桩过程中,如何妥善掌握控制桩桩尖标高与贯人度的关系?首先明确沉柱时以控制桩尖设计标高为主,贯入度为辅;当桩尖标高已达到设计标高,而贯入度较大时,应继续锤击,使贯人度接近控制贯人度;当贯人度已达到控制贯人度,而桩尖标高未达到设计标高时,应在满足冲刷线下最小嵌固深度后继续锤击lOOmm左右(或30~50击),如无异常变化,即可停止,若桩尖标高比设计值高得多,应与设计和监理单位研究决定。

二、钻孔灌注桩:●钻孔灌注桩浇筑混凝土作业必须由作业组长指挥●钻孔垂直度不符合规范要求(一)主要原因1.场地平整度和密实度差,钻机安装不平整或钻进过程发生不均匀沉降,导致钻孔偏斜;2.钻杆弯曲、钻杆接头间隙太大,造成钻孔偏斜;3.钻头翼板磨损不一,钻头受力不均,造成偏离钻进方向;4.钻进中遇软硬土层交界面或倾斜岩面时,钻压过高使钻头受力不均,造成偏离钻进方向。

(二)控制钻孔垂直度的主要技术措施1.压实、平整施工场地;2.安装钻机时应严格检查钻机的平整度和主动钻杆的垂直度,钻进过程中应定时检查主动钻杆的垂直度,发现偏差立即调整;3.定期检查钻头、钻杆、钻杆接头,发现问题及时维修或更换;4.在软硬土层交界面或倾斜岩面处钻进,应低速低钻压钻进。

发现钻孔偏斜,应及时回填黏土,冲平后再低速低钻压钻进;5.在复杂地层钻进,必要时在钻杆上加设扶正器。

●钻孔塌孔与缩径(一)主要原因塌孔与缩径产生的原因基本相同,主要是地层复杂、钻进速度过快、护壁泥浆性能差、成孔后放置时间过长没有灌注混凝土等原因所造成。

(二)预防措施钻(冲)孔灌注桩穿过较厚的砂层、砾石层时,成孔速度应控制在2m/h以内,泥浆性能主要控制其密度为1. 3~1. 4g/cm3、黏度为20~30s、含砂率≤6%,若孔内自然造浆不能满足以上要求时,可采用加黏土粉、烧碱、木质素的方法,改善泥浆的性能,通过对泥浆的除砂处理,可控制泥浆的密度和含砂率。

没有特殊原因,钢筋骨架安装后应立即灌注混凝土。

●灌注混凝土过程中钢筋骨架上浮1.主要原因:(1)混凝土初凝和终凝时间太短,使孔内混凝土过早结块,当混凝土面上升至钢筋骨架底时,结块的混凝土托起钢筋骨架;(2)清孔时孔内泥浆悬浮的砂粒太多,混凝土灌注过程中砂粒回沉在混凝土面上,形成较密实的砂层,并随孔内混凝土逐渐升高,当砂层上升至钢筋骨架底部时托起钢筋骨架;(3)混凝土灌注至钢筋骨架底部时,灌注速度太快,造成钢筋骨架上浮。

2.预防措施:除认真清孔外,当灌注的混凝土面距钢筋骨架底部1m左右时,应降低灌注速度。

当混凝土面上升到骨架底口4m以上时,提升导管,使导管底口高于骨架底部2m以上,然后恢复正常灌注速度。

●桩身混凝土强度低或混凝土离析主要原因:施工现场混凝土配合比控制不严、搅拌时间不够和水泥质量差。

预防措施:严格把好进厂水泥的质量关,控制好施工现场混凝土配合比,掌握好搅拌时间和混凝土的和易性●桩身混凝土夹渣或断桩1.主要原因:(1)初灌混凝土量不够,造成初灌后埋管深度太小或导管根本就没有进入混凝土;(2)混凝土灌注过程拔管长度控制不准,导管拔出混凝土面;(3)混凝土初凝和终凝时间太短,或灌注时间太长,使混凝土上部结块,造成桩身混凝土夹渣;(4)清孔时孔内泥浆悬浮的砂粒太多,混凝土灌注过程中砂粒回沉在混凝土面上,形成沉积砂层,阻碍混凝土的正常上升,当混凝土冲破沉积砂层时,部分砂粒及浮渣被包人混凝土内。
