内墙粉刷石膏施工技术交底
内墙石膏砂浆抹灰技术交底

8mm的,应分层施工,下层应在上一层浆料终凝后方可进行。
5、在粉刷石膏底层终凝后(约2-3小时),立即罩面层,以防面层失水过快。
四、注意事项:
1、墙面抹灰完毕后,垂直度和平整度控制标准都为0~3mm。
2、粉刷石膏应防止受潮、雨淋等。
3、在备置料浆时,一定要保证料浆的静置时间,一般在5min,5min后再次搅拌,效果更佳。
4、灰饼、冲筋材料采用石膏砂浆。
五、施工工艺图解:
横平竖直要冲筋:
冲筋效果图:
线槽及线盒封堵用适莱而不能用水泥砂浆:
门洞口有门套不用抹灰,省材料更省人工:
从上到下来压实:
从左到右来推料:
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
11。

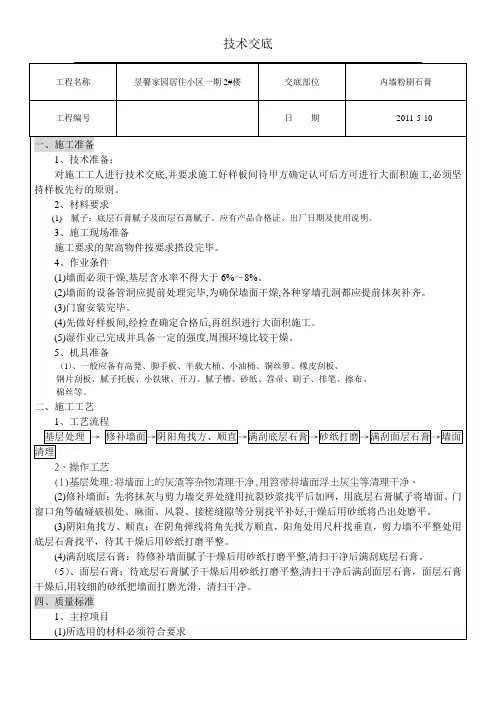

内墙粉刷石膏技术交底

技术交底
工程名称
昱馨家园居住小区一期 2#楼
交底部位
内墙粉刷石膏
工程编号
日期
2011-5-10
一、施工准备 1、技术准备: 对施工工人进行技术交底,并要求施工好样板间待甲方确定认可后方可进行大面积施工,必须坚
持样板先行的原则。 2、材料要求
(1) 腻子:底层石膏腻子及面层石膏腻子。应有产品合格证、出厂日期及使用说明。
3、施工现场准备 施工要求的架高物件按要求搭设完毕。 4、作业条件 (1)墙面必须干燥,基层含水率不得大于 6%~8%。 (2)墙面的设备管洞应提前处理完毕,为确保墙面干燥,各种穿墙孔洞都应提前抹灰补齐。 (3)门窗安装完毕。 (4)先做好样板间,经检查确定合格后,再组织进行大面积施工。 (5)湿作业已完成并具备一定的强度,周围环境比较干燥。 5、机具准备
技术交底
工程名称
昱馨家园居住小区一期 2#楼
交底部位
ቤተ መጻሕፍቲ ባይዱ
内墙粉刷石膏
工程编号
日期
2011-5-10
(2)石膏腻子粘结牢固、墙面不能有龟裂等。 2、一般项目 墙面平整,阴阳角顺直。 五、成品保护 1、操作前注重门窗及其他相关的部位的污染。 2、施工完的墙面,随时用木板或小方木将口、角等处保护好,防止碰撞造成损坏。 3、拆脚手架或高凳时,要轻拿轻放,严防碰撞已完活的墙面。 4、不得磕碰弄脏墙壁面等。 六、安全环保措施 1、施工前,应检查脚手架、马凳等是否牢固。 2、施工前应集中工人进行安全教育,并进行书面交底。 3、施工现场严禁设油漆材料仓库,场外的仓库应有足够的消防措施。 4、施工现场应有严禁烟火安全标语,现场应设专职安全监督保证施工现场无明火。 5、每天收工后应尽量不剩材料,不准乱倒,应收集后集中处理。废弃物按环保要求分类消纳。 6、现场清扫设专人洒水,不得有扬尘污染。打磨粉尘用潮布擦干净。 7、施工现场周边应根据噪声敏感区域的不同,选择低噪声设备或其他措施,同时应按国家有 关规定控制施工作业时间。 8、施工作业时操作工人应配戴相应的劳动保护设施。 七、质量记录 (1)材料应有合格证、环保检测报告,报甲方监理验收。(2)质量验评资料。
粉刷石膏安全技术交底模板

一、交底目的为确保粉刷石膏施工过程中的安全,预防安全事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象所有参与粉刷石膏施工的施工人员、管理人员及现场监督人员。
三、交底时间施工前及施工过程中,根据实际情况适时进行。
四、交底内容1. 施工前的准备工作(1)施工人员需提前了解粉刷石膏的相关知识,熟悉施工工艺和操作规程。
(2)施工前,检查施工工具和设备,确保其安全可靠。
(3)施工现场应设置明显的安全警示标志,警示人员注意安全。
2. 施工过程中的安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工时,不得擅自更改施工工艺和操作规程。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工现场应保持整洁,不得堆放杂物,确保通道畅通。
(5)施工过程中,注意用电安全,严禁私拉乱接电线。
(6)施工过程中,注意高空作业安全,防止物体坠落。
(7)施工过程中,注意防火、防爆、防中毒。
3. 特殊情况下的安全措施(1)遇到恶劣天气(如雷雨、大风等),应暂停施工,确保人员安全。
(2)施工过程中,如发现异常情况,应立即停止施工,报告现场负责人。
(3)施工结束后,清理现场,确保无安全隐患。
4. 施工现场安全管理(1)施工现场应设立安全管理人员,负责现场安全监督和管理工作。
(2)施工现场应定期进行安全检查,发现问题及时整改。
(3)施工现场应做好应急准备,确保发生安全事故时能迅速应对。
五、交底要求1. 施工人员必须认真听取安全技术交底,并签字确认。
2. 施工人员应熟练掌握本安全技术交底内容,确保施工过程中的安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识和操作技能。
4. 施工单位应建立健全安全管理制度,确保施工过程中的安全。
六、附件1. 粉刷石膏施工操作规程2. 粉刷石膏施工安全注意事项3. 粉刷石膏施工安全事故案例分析4. 粉刷石膏施工安全检查表注:本安全技术交底模板仅供参考,具体内容可根据实际情况进行调整。
内墙粉刷石膏技术交底

三、验收标准及规范要求
A、主控项目
(1)抹灰前基层表面的尘土、污垢、油渍等应清除干净,混凝土墙应洒水润湿。
(2)所用材料符合设计及甲方要求,需要复验的并按有关规定复验合格。
(3)不同材料基体交接处表面应采取防止开裂加强措施,采用的加强网与各基体的搭接宽度不应小于100mm。
E、顶棚抹灰前要进行弹线。保证顶棚的水平及房间的净高符合要求。
F、墙面拉毛后5至6小时开始浇水养护,养护时间不少于3天。
二、粉刷石膏施工
A、墙面刮粉刷石膏前要求冲筋、打点,以保证墙面的垂直、平整符合验收规范要求。
B、混凝土墙面刮粉刷石膏前要求进行滚水湿润。
C、刮粉刷石膏最少按两遍施工,局部厚的部位,进行多次刮抹,以达到质量要求。厚度要求1.5CM。
项次
项目
允许偏差(mm)
检验方法
1
立面垂直度
3
用2m垂直检测尺检查
2
表面平整度
3
用2m靠尺和塞尺检查
3
阴阳角方正
3
用直角检测尺检查
4
分格条(缝)直线度
3
拉5m线,不足5m拉通线,用钢尺检查
5
墙裙、踢脚上口直线度
3
拉5m线,不足5m拉通线,用钢尺检查
技术负责人:
交底人:
接交人:
粉刷石膏:凝结时间不小于60min、不大于8h。采用底层石膏。抗压强度大于3.0Mpa。质量应符合《粉刷石膏》JC/T517规定。
其它掺合料:界面剂、防裂剂、聚合物等外加剂,必须符合设计要求及国家产品标准的规定,其掺入量应通过做法和试验决定。
产品必须有出场合格证、产品检测报告单。进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验收记录。
内墙粉刷石膏安全技术交底模板

一、交底目的为确保内墙粉刷石膏施工过程中的安全,预防安全事故的发生,特进行安全技术交底。
二、交底内容1. 施工人员要求- 所有参与施工人员必须经过安全教育和技能培训,具备相应的操作资格。
- 作业人员应穿戴符合安全要求的工作服、安全帽、手套、防护眼镜等个人防护用品。
2. 施工场地安全- 施工现场应设置明显的安全警示标志,并保持通道畅通。
- 施工区域应设有安全防护设施,如围栏、警戒线等,防止无关人员进入施工区域。
- 高处作业时,应搭设稳固的脚手架,并设置安全网。
3. 施工材料安全- 石膏粉等施工材料应存放于干燥通风处,避免受潮结块。
- 材料搬运时应小心轻放,防止材料滑落造成伤害。
4. 施工工艺安全- 施工前应检查墙面基层,确保墙面平整、干燥、无裂缝、无油污。
- 刮腻子时应先从上往下刮,避免刮伤手指。
- 刮腻子过程中,如需站立,应确保脚下稳固,避免滑倒。
- 涂刷石膏时,应避免涂料飞溅到眼睛或皮肤上,如不慎溅入,应立即用清水冲洗。
- 施工过程中,如遇施工人员身体不适,应立即停止作业,并送医检查。
5. 电气安全- 施工现场应使用符合安全标准的电气设备,并定期检查。
- 电动工具应使用漏电保护器,确保安全使用。
- 严禁私拉乱接电线,防止触电事故发生。
6. 火灾安全- 施工现场应配备灭火器等消防设施,并定期检查。
- 施工过程中,严禁吸烟和使用明火。
- 施工结束后,应确保现场无火种、火源。
三、交底时间(此处填写交底时间)四、交底人(此处填写交底人姓名及职务)五、接受交底人(此处填写接受交底人姓名及职务)六、注意事项1. 施工过程中,如遇突发情况,应立即停止作业,并采取相应措施进行处理。
2. 施工结束后,应对施工现场进行清理,确保无安全隐患。
七、附则本安全技术交底自发布之日起实施,如遇特殊情况,应及时修订。
(完)。
03粉刷石膏施工技术交底

粉刷石膏技术交底工程名称:施工单位:交底部位:接收交底范围:1、材料要求(1)粉刷石膏的性能应符合现行国家标准的规定。
(2)玻璃纤维网布应采用耐碱玻璃纤维网布,单位面积质量不应小于130g/m2,耐碱拉伸断裂强力应符合现行行业标准的规定。
(3)界面剂的性能应符合现行行业标准的规定。
(4)产品应有出场合格证、产品检测报告单。
进厂应对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,应做好进场验收记录。
(5)施工材料水灰比的控制(6)粉刷石膏的应用范围及技术指标2、主要机具(1)制灰工具应配备手提式电动搅拌器、搅拌桶等;(2)抹灰工具应配备找平工具、水平尺、刮杠、大小号抹子和灰板等一般抹灰工具等。
3、作业条件(1)墙体抹灰宜在墙体砌筑完成60d后进行,最短不应小于45d,且应在混凝土结构工程完成,并经有关部门验收合格后施工。
(2)粉刷石膏抹灰施工的环境温度不宜低于5℃,当应在低于5℃的气温下施工时,应有保证工程质量的有效措施;在高温、多风、空气干燥的季节进行室内抹灰时,宜对门窗进行临时封闭。
(3)室内抹灰之前,应做好屋面防水及室内必要的封闭保温工作。
(4)抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。
若铝合金门窗及塑料门窗框与墙体之间的缝隙较大,应按设计要求嵌填。
(5)混凝土墙、加气混凝土墙体表面的灰尘、污垢和油渍等应清理干净。
(6)抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等应提前堵塞严实,应将柱、梁等凸出墙面的混凝土剔平。
(7)不同墙体材料的界面接缝和门窗过梁处铺设耐碱玻璃纤维网布。
4、工艺流程:基层清理→界面剂→粘贴耐碱玻纤网格布→吊垂直、套方→贴灰饼→冲筋→拌浆→抹底层粉刷石膏→门窗洞口及阳角收口→抹面层粉刷石膏及表面处理→通风干燥5、施工工艺:(1)基层清理:应先对混凝土基层的浮灰污物进行清理,凹凸表面不平整的部位,应剔凿平整,并应对混凝土的表面的水泥棱,模板的接缝处,进行打磨。
粉刷石膏安全技术交底范本模板
一、交底对象接受交底人员:所有参与粉刷石膏作业的施工人员、管理人员交底时间:____年__月__日二、作业内容1. 工程名称:________________2. 作业部位:________________3. 作业班组:________________三、作业前的准备工作1. 工具检查:确保所有工具(如锤子、刷子、刮刀等)完好无损,无松动、断裂等情况。
2. 材料准备:检查粉刷石膏等材料的质量,确保符合国家相关标准和规范要求。
3. 人员培训:对施工人员进行粉刷石膏施工技术培训,使其掌握正确的施工方法。
四、安全技术交底内容1. 施工现场环境:(1)确保施工现场环境整洁,无障碍物,确保施工通道畅通。
(2)对施工现场进行定期检查,确保无安全隐患。
2. 人员安全:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)高空作业时,必须使用安全绳,确保安全。
(3)严禁酒后作业,严禁在施工现场吸烟、使用明火。
3. 工具设备安全:(1)所有工具设备必须符合国家相关标准和规范要求。
(2)高空作业时,必须使用专用工具,严禁使用普通工具。
(3)机械设备运行时,严禁人员进入作业区域。
4. 粉刷石膏施工安全:(1)施工前,对墙面进行清理,确保无油污、锈蚀等。
(2)粉刷石膏时,注意控制施工厚度,避免出现裂缝、脱落等现象。
(3)施工过程中,注意保持通风,防止施工人员吸入有害气体。
(4)施工结束后,及时清理施工现场,确保无污染。
5. 应急措施:(1)发生意外事故时,立即停止作业,迅速撤离现场。
(2)采取有效措施,防止事故扩大。
(3)立即上报事故,配合相关部门进行调查处理。
五、交底要求1. 所有接受交底人员必须认真听取安全技术交底内容,并做好记录。
2. 施工过程中,严格执行安全技术交底要求,确保施工安全。
3. 班组长对施工人员进行安全技术交底,确保每位施工人员了解并掌握安全操作规程。
六、签字确认交底人:________________接受交底人:________________注:本模板仅供参考,具体交底内容可根据实际情况进行调整。
墙体粉刷石膏技术交底
一、施工准备1.材料要求:粉刷石膏:应有产品合格证、检验报告、出厂日期及使用说明;所用材料必须统一厂家;粉刷石膏必须采用成品料,严禁采用半成品料。
2施工机具、工具:准备好高凳、活动脚手架、半截大桶、水桶、钢皮刮板、笤帚、铁锹、加强型耐碱网格布、刮杆、铁抹子、搅拌器、红外水平仪等。
二、作业条件2.1 抹灰工程必须在混凝土结构工程、砌块墙体工程全部完成,并经有关部门验收合格后方可施工。
2.2 抹灰工程施工的环境温度不应低于5℃。
2.3 室内抹灰之前,首先做好室内必要洞口的封闭保护工作。
2.4 抹灰前应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。
对连接处的缝隙应用1:3水泥防水砂浆分层嵌塞密实。
2.5 混凝土墙、砌块墙体表面的灰尘、污垢和油渍等应清理干净。
2.6 抹灰面上的预埋铁、管道等应提前安装好,结构施工时的预留的各种穿墙孔洞(包括穿墙螺栓孔)都应按交底要求提前抹灰补齐。
将柱、梁等凸出墙面的混凝土剔平。
2.7大面积施工前应事先做好样板间,经有关部门检查合格后,方可组织班组进行大面积施工。
2.8施工环境应通风良好,基底湿作业已完成并具备一定的强度,环境比较干燥。
三、施工工艺3.1抹灰石膏工程施工部位如下:a、10#楼、11#楼公共区域的墙面、楼梯间顶板。
3.2 工艺流程:基层处理→接缝处理→吊垂直、套方、找规矩、冲筋→抹底层石膏(满挂一层网格布)→抹面层石膏→养护;顶棚:基层清理→弹水平线→抹底层灰→抹面层弹水平线:按抹灰层厚度在四周墙面上弹出水平线,作为控制抹灰层厚度的基准线。
其他做法与墙面基本相同。
3.2.1 墙面抹灰:A、基层处理:抹灰打底前应对基层进行处理,将灰层,杂物等清理干净。
B、墙体材料为两种不同的材料接缝处,先用抗裂砂浆在接缝处加铺一层耐碱网格布,网格布宽200mm,接缝处每边不小于100mm,防止裂缝处后期开裂。
C、吊垂直、套方、找规矩:按墙上已弹好的基准线,分别在门窗口、阴阳角、垛、墙面等处吊垂直、套方、冲筋,冲筋一般为20mm宽,沿墙通高设置,冲筋间距不大于1.5m。
室内粉刷石膏安全技术交底模板
一、交底人:XXX二、交底时间:XXXX年XX月XX日三、接受交底人:XXX四、作业部位:室内墙面、顶面五、作业班组:XXX班组一、作业前的准备工作:1. 确认作业区域安全,清除作业现场杂物,确保施工环境整洁。
2. 检查所使用的工具、材料是否齐全、完好,特别是石膏、腻子、刷子、刮板等,确保无破损、无裂纹。
3. 检查施工现场的电源、照明设施,确保安全可靠。
4. 佩戴好个人防护用品,如安全帽、工作服、手套、口罩等。
二、安全技术操作规程:1. 石膏粉刷施工前,应对墙面进行清理,确保墙面干净、无油污、无杂物。
2. 石膏粉刷过程中,不得直接用手触摸墙面,以免影响粉刷效果。
3. 石膏粉刷时应采用垂直或水平方向均匀涂抹,避免出现厚薄不均、空鼓、开裂等现象。
4. 石膏粉刷过程中,如遇墙面有凹凸不平,应先用腻子找平,干燥后再进行粉刷。
5. 石膏粉刷过程中,如遇施工人员身体不适,应立即停止施工,休息片刻或寻求医疗帮助。
6. 石膏粉刷过程中,严禁在施工现场吸烟、饮酒,以免发生火灾事故。
7. 石膏粉刷过程中,如需高空作业,应使用安全带,并设置安全防护措施。
8. 石膏粉刷完成后,应及时清理施工现场,保持施工环境整洁。
三、注意事项:1. 施工过程中,应密切关注施工现场的通风情况,确保室内空气质量。
2. 施工过程中,如遇石膏粉刷材料洒落,应及时清理,避免污染地面。
3. 施工过程中,如遇施工人员身体不适,应立即停止施工,休息片刻或寻求医疗帮助。
4. 施工过程中,严禁使用不符合标准的施工材料,确保施工质量。
5. 施工过程中,应严格按照施工工艺进行操作,确保施工效果。
四、应急措施:1. 如遇施工人员发生意外事故,应立即停止施工,立即拨打急救电话,并采取必要的急救措施。
2. 如遇施工现场发生火灾,应立即报警,并采取必要的灭火措施。
3. 如遇施工现场发生安全事故,应立即停止施工,查找事故原因,并采取相应的整改措施。
五、验收标准:1. 墙面平整,无空鼓、开裂、脱落等现象。
粉刷石膏班组安全技术交底模板
一、交底目的为确保粉刷石膏班组在施工过程中的安全,提高施工人员的安全意识和自我保护能力,特制定本安全技术交底。
二、交底对象本安全技术交底适用于所有参与粉刷石膏施工的班组及施工人员。
三、交底内容1. 施工前的准备工作:(1)施工人员必须熟悉施工图纸,了解粉刷石膏施工工艺及质量要求。
(2)施工人员应佩戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
(3)检查施工工具和设备,确保其完好、安全。
2. 施工过程中的安全注意事项:(1)高空作业时,必须佩戴安全带,并确保安全带系牢。
(2)在施工过程中,严禁酒后作业、疲劳作业。
(3)施工现场应设置安全警示标志,施工人员应严格遵守。
(4)施工过程中,注意防止石膏粉尘对呼吸道的影响,佩戴防尘口罩。
(5)施工过程中,如遇电气设备,应确保设备绝缘良好,防止触电。
3. 施工现场的安全管理:(1)施工现场应保持整洁,通道畅通,施工材料堆放整齐。
(2)施工现场应设置安全防护设施,如安全网、防护栏等。
(3)施工现场应配备消防器材,确保消防通道畅通。
4. 紧急情况处理:(1)如遇人员受伤,立即停止施工,拨打急救电话。
(2)如遇火灾,立即启动应急预案,疏散人员,并拨打火警电话。
(3)如遇其他紧急情况,立即采取相应措施,确保人员安全。
四、交底人及接受人1. 交底人:XXX(安全员)2. 接受人:XXX(粉刷石膏班组全体人员)五、交底时间年月日六、交底要求1. 施工人员应认真阅读本安全技术交底,了解并掌握施工过程中的安全注意事项。
2. 施工过程中,如发现安全隐患,应立即报告,并采取相应措施。
3. 施工人员应自觉遵守各项安全规定,确保自身及他人安全。
4. 本安全技术交底作为施工过程中的重要依据,如有变更,应及时更新。
5. 施工人员应定期参加安全教育培训,提高安全意识和自我保护能力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
20.拆除脚手架时要轻拆轻放,拆后材料要码放整齐,不要撞坏门窗、墙面和口角等。
21.要保护好墙上的预埋件、窗帘钩、电线槽。盒、水暖设备和预留孔洞等,不要随意抹死。
22.粉刷石膏层凝结硬化前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
13.压光应该在终凝前进行,(以手按压表面不出现明显压痕为好),一般在抹灰后30min左右进行压光,用铁抹子进行压光,同时配合泡沫塑料抹子蘸水搓揉,以使表面平整光滑,效果良好。
14.冬期施工,应采取保温措施。涂抹时,石膏的温度不宜低于5℃。,环境温度一般为+5℃。最低应保持0℃以上。
15.石膏层硬化初期不得受冻。
11.抹灰厚度小于5mm的可直接使用面层型粉刷石膏。厚度5mm以上的可以先用底层型粉刷石膏打底,再用面层型粉刷石膏罩面。抹灰时,用灰板和抹子把粉刷石膏抹在墙面上,用H型尺或刮板紧贴标筋上下左右刮平压实,做到墙面平直。
12.找平,在初凝前用1.2m,2m,H型尺或刮板将抹灰层找平,直到达到标准要求为止。
3.墙、顶粉刷石膏前应做完上一层地面及本层地面。
4.管道穿越的墙洞和楼板洞,应及时安放套管,并用1∶3水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。
5.壁柜、门框及其他预埋铁活位置和标高应准确无误,并做好防腐、防锈处理。
6.根据室内高度和粉刷石膏现场的具体情况,提前搭好粉刷石膏操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。
7.应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头和铅丝头等事先清除掉。
8.粉刷石膏前用笤帚将顶、墙清扫干净,如有油渍或粉状隔离剂,应用10%火碱水刷洗,清水冲净,或用钢丝刷子彻底刷干净。
9.粉刷石膏前一天,墙、顶应浇水湿润,粉刷石膏时再用笤帚淋水或喷水湿润。
10.料浆配置:粉刷石膏料浆配合比采用重量比,先将水放入搅拌桶,在倒入灰料,用手提搅拌器搅拌均匀,搅拌时间为2~5min,使料浆达到施工所需的稠度,静置10min左右再进行二次搅拌,拌匀后就可以使用。面层型粉刷石膏的水膏比为0.42:1。基层型粉刷石膏的水膏比为0.30:1。
23.要保护好地面、地ห้องสมุดไป่ตู้,禁止在地面上拌灰和直接在地面上堆放砂浆等。
24.粉刷石膏时落地灰应及时清理干净,完工后,应及时把墙地交接处阳角清理干净。
交底内容:
1.必须经过有关部门进行结构工程质量验收,合格后方可进行粉刷石膏工程。并弹好500mm水平线。
2.粉刷石膏前,应检查门窗框位置是否正确,与墙连接是否牢固。连接处缝隙应用1∶3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实。门口钉设板条或铁皮保护。铝合金门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并事先粘贴好保护膜。
16.用冻结法砌筑的墙,室内粉刷石膏应待墙面解冻,方可进行。
17.冬期施工,粉刷石膏层可采用热空气或装烟囱的火炉加速干燥。采用热空气时,应设通风设备排除湿气。同时应设专人负责定时开关门窗,以便加强通风,排除湿气。
18.粉刷石膏前必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实(铝合金门窗框嵌缝材料由设计确定,并事先粘贴好防护膜),门口应钉设铁皮或木板保护。
