桥梁盖梁专项施工方案 -

桥梁盖梁专项施工方案--CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN目录1.编制依据 (1)2.工程概况 03.工期安排 (4)4.劳动力组织及主要机械设备 (4)5.桥梁盖梁施工方案 (5)6.质量保证措施及质量保证体系 (16)7.安全保证措施 (18)8.桥梁专项安全施工应急预案 (22)9.冬、雨季施工安排 (27)10.文明施工及环境保护措施 (32)1.编制依据⑴云南省麻昭高速公路B4工区桥梁工程招标文件、补遗书等;⑵云南省麻昭高速公路B4工区施工合同;⑶云南省麻昭高速公路B4工区施工图纸;⑷云南省麻昭高速公路B4工区现场考察资料;⑸现行国家及公路工程行业施工技术规范及公路工程质量检验评定标准;⑹我单位《GB/T19001—2000 idt ISO9001:2000质量管理体系》;⑺《中华人民共和国安全生产法》、《建设工程安全管理条例》。

⑻我单位近年来铁路、高速公路等类似工程施工经验、施工工法、科技成果。

.编制原则严格遵照业主对麻柳湾至昭通段高速公路土建B4合同段施工项目的质量、工期控制的原则要求,结合工程实际进行编制。

严格遵守各有关设计图纸、设计规范、施工规范、安全规程和质量评定与验收标准。

严格遵守招标文件各项条款要求,认真贯彻业主和监理工程师及其授权人或代表的指示,指令和要求。

遵循“安全第一、预防为主、综合治理”的原则,严格遵照、遵守国家、云南省和当地政府关于施工安全、工地治安、人员安全、劳动保护、土地使用与管理及环境保护等方面的具体规定和技术标准。

2.工程概况.工程简介麻柳湾至昭通段高速公路是国家高速公路网规划中南北纵线G85重庆~昆明高速公路中的一段,是我国高速公路主骨架的重要组成部分;也是云南省南北高速公路大通道(北起昭通市水富县,南至文山州富宁县,1100公里,是云南省干线公路网规划中“七出省”通道的重要组成部分)的一段。

本项目的建设是实施“西部大开发”战略的需要,也是促进区域经济合作的需要;能够完善国家公路主骨架网、云南省干线公路网的建设,形成北接川渝通往西南腹地、南下东盟贯穿全省、东进粤桂的通江达海大通道,推动云南省融入成渝经济圈、长江经济带和珠三角经济区、北部湾经济区,促进中国面向内地开放,加快桥头堡建设步伐,实现“两强一堡”战略,推进乌蒙山片区、滇东南片区扶贫开发,带动沿线经济社会加快发展,促进民族区域经济发展,增强民族团结等都有重要意义。

熊家沟特大桥(左右线)为麻昭高速公路上跨越熊家沟的一座特大桥,该特大桥位于昭通市大关县悦乐镇青林村,属低中山地貌,冲沟发育,地形起伏较大,桥区范围内中线地面高程1261m~1478m,最大相对高差217m。

桥梁起讫点桩号K32+586~K33+136,桥梁总长556m(含桥台),跨径布置为(桥台)+2×30m(先简支后连续T梁)+(95+180+95)m(连续刚构桥)+4×30(先简支后连续组合T梁)+(桥台)。

桥梁平面位于直线上,横坡为单向2%,最大纵坡为%。

沙池特大桥(右线)为麻昭高速公路上跨越沙池的一座特大桥,该大桥位于昭通市大关县悦乐镇青林村,属低中山地貌,冲沟发育,地形起伏较大.桥梁起讫点桩号K33+982~K35+068,桥梁总长1086m(含桥台),跨径布置为(桥台)+27×40m(先简支后连续T梁)+(桥台)。

桥梁最大纵坡为%。

沙池1号大桥(左线)为麻昭高速公路上跨越沙池的一座大桥,该大桥位于昭通市大关县悦乐镇青林村,属低中山地貌,冲沟发育,地形起伏较大.桥梁起讫点桩号ZK33+988~ZK34+314,桥梁总长326m(含桥台),跨径布置为(桥台)+8×40m(先简支后连续T梁)+(桥台)。

桥梁横坡为单向-2%,最大纵坡为%。

沙池2号大桥(左线)为麻昭高速公路上跨越沙池的一座大桥,该大桥位于昭通市大关县悦乐镇青林村,属低中山地貌,冲沟发育,地形起伏较大.桥梁起讫点桩号ZK34+403~ZK34+,桥梁总长(含桥台),跨径布置为(桥台)+13×40m(先简支后连续T梁)+(桥台)。

桥梁最大纵坡为%。

. 自然条件地形、地貌路线区地形地貌受地层岩性,地质构造控制明显,山脉走向、河流分布严格受构造的控制,广泛分布有沉积岩,河谷多成“U”字型峡谷,岸坡较陡,多在25~30°以上,局部地段基岩裸露形成断崖陡坎,路线经过区域主要地形地貌为侵蚀剥蚀、侵蚀堆积、侵蚀构造。

地质、岩层构造地质.1.桥位区下伏基岩为奥陶系上统(03)泥灰岩及中统(02)泥灰岩,两者呈整合接触关系。

桥位区发育有逆断层F6,与线路相交于ZK32+883、K32+872,该断层产状为27°∠70°,未见近期活动迹象,为非全新活动断层。

.2.桥位区碎石①、碎石②、碎石②-1、块石③、块石④结构松散,全风化泥灰岩⑥-1原岩结构基础破坏、强度低,强风化泥灰岩⑤-1、强风化泥灰岩⑥-2承载力较高,节理裂隙发育,岩体破碎,岩质软,位于斜坡地段,稳定性较差,均不宜作为拟建桥梁墩台基础的天然地基持力层;中风化泥灰岩⑤-2、中风化泥灰岩⑥-3岩质较软,岩体较完整,是拟建桥梁墩、台良好的桩基持力层。

.岩层.1.岩堆桥位区昭通端广泛分布岩堆,分布厚度,堆积体主要成分为块石,母岩成分为泥灰岩,多呈棱角状,泥质、碎石充填,对桥梁基础型式及基础埋深有一定的影响。

.1.岩溶钻孔揭露泥灰岩岩溶发育,发育型式主要为溶洞、溶蚀裂隙。

对桥梁基础型式及桩长有一定的影响,岩溶发育桩位,桩端应穿过溶洞进入底板完整基岩深度不小于,并进行逐桩补充钻探或逐桩基底探岩工作。

气象、水文气象全区多年平均气温~℃,最热月平均气温~℃,最冷月平均气温~℃,多年平均降雨量为~1282mm,5~10月为雨季,降雨量占全年的85~90%。

多年日照率为1319小时,全年多北偏东风,年平均湿度80%,有下雪、霜冻等不良天气。

路线区域属亚热带季风湿润气候,气候温和,四季分明,热量充足,雨水充沛,春湿多雨,夏秋多旱,严寒期短,暑热期长。

.水文本工程项目桥区地表水不发育,仅冲沟地段雨季见暂时性水流。

地下水主要为孔隙水及基岩中裂隙水,孔隙水主要赋存于碎石、块石层中,裂隙水赋存于泥灰岩的节理裂隙中,主要靠大气降水及地表水下渗补给,以沿裂隙渗流形式或受地形切割排出地表,泥灰岩节理裂隙较发育,多呈闭合状,连通性差。

勘察期间,斜坡地段个钻孔均未揭露地下水。

地下水主要划分为:松散岩类孔隙水、基岩裂隙水和岩溶水。

3.工期安排盖梁2014年2月1日开工,计划于2014年12月30日完工。

4.劳动力组织及主要机械配备根据本工程施工的特点,经理部按照职能明确、精干高效、运转灵活、指挥有力的原则对路基施工进行组织机构编排,详见组织机构详图。

组织管理机构机构框图劳动力投入计划表主要机械投入计划表5. 桥梁盖梁施工方案圆柱墩采用抱箍法施工盖梁,桥墩在墩柱施工完成后,根据盖梁设计标高算出抱箍钢带下缘在墩柱的确切位置,并做好标记,以便抱箍准确就位。

盖梁工艺流程图空心薄壁墩及Y型墩采用穿心钢棒法施工盖梁,在墩身中预埋140PVC 管,拆模后在钢护筒内安放直径10cm钢棒,由它来承受模板及整个盖梁的重量。

这种体系的优点是模板及整个盖梁的重量通过钢棒传至墩身,由墩身承受,传力途径简单明确,且支撑和施工平台可以循环利用。

施工完最后一节墩身时,距墩顶65cm左右,在墩身顺侨向方向预埋140PVC管,间距均匀,待拆模后安放钢棒上放置I50工字钢,再在工字钢上搭设盖梁施工平台。

.施工准备为方便盖梁底模的安装,在浇筑混凝土时,墩柱顶混凝土标高按比设计标高高5cm控制。

.墩柱顶凿毛待墩柱混凝土达到设计强度的75%以上后,对墩柱顶进行凿毛处理,凿除顶部的水泥砂浆和松弱层,凿毛至新鲜混凝土,并用空压机吹干净。

标高控制在比设计标高高5cm左右,以便于安装盖梁底模。

.测量放样在盖梁施工前,对墩柱进行施工测量,作为安装盖梁底模的依据。

墩柱施工测量与控制的内容包括:墩柱中心位置测量、立柱顶高程测量。

墩柱中心测量采用全站仪进行测量;高程测量是根据施工中设立的临时水准点,用水准仪直接进行,也可以三维坐标控制测量。

.钢筋的储存、加工与安装(1) 钢筋的储存1)钢筋的保护及储存①钢筋应贮存于地面以上的平台、垫木或其他支承上,并应保护它不受机械损伤及由于暴露于大气而产生锈蚀和表面破损。

②当应用于工程时,钢筋应无灰尘、有害的锈蚀、松散锈皮、油漆、油脂、油或其他杂质。

③钢筋表面应清洁无损伤,使用前应将表面的油渍、漆皮、鳞锈等清理干净,带有颗粒或片状老化的钢筋不得使用;当除锈后钢筋表面已伤蚀截面时,应降级使用或剔除不用。

2)钢筋整直盘筋和弯曲的钢筋,采用冷拉方法调直钢筋时,Ⅰ级钢筋的冷拉率不宜大于2%;HRB335牌号钢筋的冷拉率不宜大于1%。

3)钢筋的截断及弯曲①所有钢筋的截断及弯曲工作均应在工地钢筋加工场内进行。

②钢筋应按图纸所示的形状进行弯曲。

所有钢筋均应冷弯。

部分埋置于混凝土内的钢筋,不得就地弯曲。

③主钢筋的弯曲及标准弯钩应按图纸的规定执行。

④箍筋的端部应按图纸规定设弯钩,并符合规范规定。

弯钩直线段长度,一般结构不宜小于5d,抗震结构不应小于10d (d钢筋直径)。

4)安设、支承及固定钢筋①所有钢筋应准确定位安设,当浇混凝土时,用支承将钢筋牢固地固定。

钢筋应可靠地系紧在一起,不允许在浇混凝土时安设或插入钢筋。

②用于保证钢筋固定于正确位置的预制混凝土垫块,其设计应避免混凝土垫块在浇筑混凝土时倾倒。

垫快混凝土的骨料粒径不得大于10mm,其强度应与相邻的混凝土强度一致。

用直径的退火软铁丝预埋于垫块内以便与钢筋绑扎。

不得用卵石、碎石或碎砖、金属管及木块作为钢筋的垫块。

③钢筋的垫块间距在纵横向均不得大于。

④任何构件内的钢筋,在浇筑混凝土以前,须经监理工程师检查认可。

否则,浇筑的混凝土将不予验收。

(2)钢筋加工1)钢筋加工放样:在钢筋棚内找块平地,按盖梁钢筋骨架在平地上进行放样。

2) 钢筋加工:钢筋加工前对于局部弯曲钢筋进行调直处理,钢筋下料严格按照设计要求和规范规定,对同批同类尺寸的钢筋进行第一根加工试验,经检验合格后再批量加工。

钢筋加工时,根据图纸中的钢筋号、直径、级别、长度和数量加工,长短搭配,尽量减少接头,以节约钢材。

3)钢筋接头:配置在同一截面内受拉钢筋接头,其截面不得超过配筋总面积的50%。

4)将下料好的钢筋在硬化放样好的地点进行集中加工,弯曲,焊接,批量生产。

(3)吊装钢筋:钢筋骨架按设计制作,采用吊车或塔吊将骨架提起,就位,人工进行调整。

安装应防止扭转变形,根据规定加焊点进行吊装。

.模板安装安装底模和侧模:安装底模后再安装钢筋骨架和绑扎钢筋,钢筋绑扎完毕后最后安装盖梁侧模。

合集下载

前山河特大桥盖梁施工方案

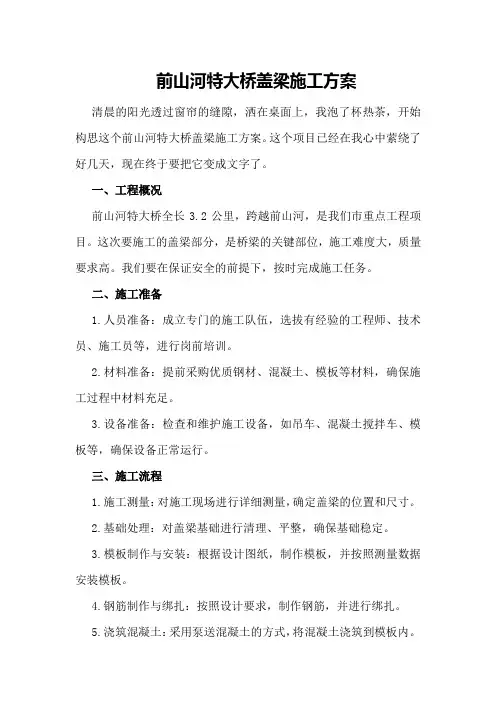

前山河特大桥盖梁施工方案

前山河特大桥盖梁施工方案清晨的阳光透过窗帘的缝隙,洒在桌面上,我泡了杯热茶,开始构思这个前山河特大桥盖梁施工方案。

这个项目已经在我心中萦绕了好几天,现在终于要把它变成文字了。

一、工程概况前山河特大桥全长3.2公里,跨越前山河,是我们市重点工程项目。

这次要施工的盖梁部分,是桥梁的关键部位,施工难度大,质量要求高。

我们要在保证安全的前提下,按时完成施工任务。

二、施工准备1.人员准备:成立专门的施工队伍,选拔有经验的工程师、技术员、施工员等,进行岗前培训。

2.材料准备:提前采购优质钢材、混凝土、模板等材料,确保施工过程中材料充足。

3.设备准备:检查和维护施工设备,如吊车、混凝土搅拌车、模板等,确保设备正常运行。

三、施工流程1.施工测量:对施工现场进行详细测量,确定盖梁的位置和尺寸。

2.基础处理:对盖梁基础进行清理、平整,确保基础稳定。

3.模板制作与安装:根据设计图纸,制作模板,并按照测量数据安装模板。

4.钢筋制作与绑扎:按照设计要求,制作钢筋,并进行绑扎。

5.浇筑混凝土:采用泵送混凝土的方式,将混凝土浇筑到模板内。

6.混凝土养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。

7.模板拆除:混凝土强度达到要求后,拆除模板,进行下一步施工。

8.预应力施加:按照设计要求,对盖梁施加预应力。

9.检查验收:施工完成后,对盖梁进行检查验收,确保质量合格。

四、施工注意事项1.安全生产:施工现场严格执行安全生产规定,确保施工人员安全。

2.施工质量:严格按照设计图纸和施工规范进行施工,确保施工质量。

3.施工进度:合理安排施工进度,确保按时完成施工任务。

4.环境保护:施工现场加强环境保护,减少对周围环境的影响。

五、应急预案1.遇到突发情况,立即启动应急预案,确保施工安全。

2.预案内容包括:突发事件处理、人员疏散、设备抢救、资料保存等。

3.定期进行应急演练,提高施工人员的应对能力。

写着写着,天色已晚,我看着手中的方案,心中充满了成就感。

盖梁安装施工方案

盖梁安装施工方案

本工程为某高速公路桥梁工程,桥梁结构形式为钢筋混凝土连续梁,桥梁总长为XX米,共有XX跨。

本次施工内容为盖梁安装,盖梁采用预制构件,采用吊装方式进行安装。

二、施工准备1. 材料准备:预制盖梁、钢筋、水泥、砂、石子等原材料均需符合设计要求,并有出厂合格证。

2. 机械设备准备:汽车吊、卷扬机、钢筋加工机、混凝土搅拌机、振动器等。

3. 人员准备:项目经理、技术负责人、施工员、质量员、安全员等。

4. 施工场地准备:施工现场平整,满足吊装作业要求。

三、施工工艺及施工方法1. 施工流程:预制盖梁运输→盖梁吊装→盖梁就位→盖梁临时固定→钢筋连接→混凝土浇筑→模板拆除→验收。

2. 预制盖梁运输:采用汽车吊将预制盖梁从预制场运输至施工现场。

3. 盖梁吊装:采用汽车吊进行吊装,吊装过程中注意以下几点:(1)吊装前检查汽车吊、卷扬机等机械设备是否完好,吊装路线是否畅通。

(2)根据盖梁重量和吊装高度,选择合适的吊装设备。

(3)吊装过程中,注意控制吊装速度,确保盖梁平稳上升。

4. 盖梁就位:将盖梁吊至预定位置,调整盖梁水平度,使其符合设计要求。

5. 盖梁临时固定:在盖梁就位后,采用螺栓将盖梁临时固定在墩柱上。

6. 钢筋连接:将盖梁与墩柱的钢筋进行连接,确保连接牢固。

7. 混凝土浇筑:浇筑混凝土前,清理钢筋表面及模板,确保浇筑质量。

8. 模板拆除:混凝土达到一定强度后,拆除模板,进行验收。

四、质量控制措施1. 材料质量:严格把控原材料质量,确保材料符合设计要求。

2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。

3. 检验检测:对预制盖梁、钢筋、混凝土等进行检验检测,确保质量合格。

4. 验收:在施工过程中,对盖梁安装质量进行验收,确保符合设计要求。

五、安全保证措施1. 施工人员安全培训:对施工人员进行安全培训,提高安全意识。

2. 机械设备安全:定期检查机械设备,确保设备完好。

3. 施工现场安全:施工现场设置安全警示标志,确保施工安全。

桥梁盖梁施工方案(3篇)

桥梁盖梁施工方案(3篇)

第1篇一、工程概况本工程为某高速公路桥梁工程,桥梁结构形式为预应力混凝土连续梁,盖梁采用预制吊装施工。

桥梁全长XX米,单跨长度XX米,盖梁尺寸为XX米×XX米×XX米,重约XX吨。

二、施工准备1. 施工图纸及资料熟悉施工图纸,了解桥梁结构及盖梁设计要求。

收集相关施工资料,如施工组织设计、施工方案、技术规范等。

2. 施工人员及设备组织施工队伍,明确各工种人员职责。

准备施工设备,如吊车、运输车辆、模板、钢筋加工设备等。

3. 材料及配件采购盖梁预制材料,如混凝土、钢筋、模板等。

确保材料质量符合设计要求。

4. 施工场地及临时设施平整施工场地,搭建施工便道。

搭建临时设施,如办公室、宿舍、食堂等。

三、施工工艺及流程1. 盖梁预制(1)模板制作与安装:根据盖梁尺寸制作模板,确保模板尺寸准确、平整。

安装模板,并检查模板的牢固性。

(2)钢筋加工与绑扎:根据设计图纸,加工钢筋,绑扎成盖梁钢筋骨架。

确保钢筋位置准确、间距均匀。

(3)混凝土浇筑:采用商品混凝土,按照施工配合比进行搅拌。

浇筑混凝土,确保混凝土密实、无蜂窝、麻面。

(4)养护:混凝土浇筑完成后,进行养护,保持混凝土强度。

2. 盖梁运输(1)运输车辆:选择合适的运输车辆,确保运输过程中盖梁安全。

(2)运输路线:根据现场实际情况,规划运输路线,避开交通高峰时段。

(3)运输过程:严格控制运输速度,确保盖梁在运输过程中不发生变形。

3. 盖梁吊装(1)吊装设备:选择合适的吊车,确保吊装设备能力满足要求。

(2)吊装位置:根据盖梁尺寸和桥梁结构,确定吊装位置。

(3)吊装过程:按照施工方案进行吊装,确保盖梁吊装过程中稳定、安全。

4. 盖梁安装(1)安装顺序:按照施工顺序,依次安装盖梁。

(2)安装精度:确保盖梁安装精度,符合设计要求。

(3)锚固:按照设计要求,进行锚固施工。

四、质量控制措施1. 材料质量控制:严格控制盖梁预制材料的质量,确保材料符合设计要求。

桥墩墩柱盖梁加宽加固专项施工方案

桥墩墩柱盖梁加宽加固专项施工方案

桥墩墩柱盖梁加宽加固专项施工方案一、项目概述随着交通的发展,一些老旧桥梁的承载能力逐渐无法满足现代交通需求。

为了增强桥梁的承载能力,提高道路的通行能力,本次工程选择了对桥墩墩柱盖梁进行加宽加固施工。

二、施工目标1.加宽桥墩墩柱盖梁,增加桥梁的通行能力。

2.加固桥墩墩柱盖梁,提升桥梁的承载能力。

3.确保施工过程中的安全和环保。

三、主要工作内容及方案1.加宽方案(1)确定加宽范围和形式:根据现场情况和设计要求,确定加宽的范围和形式,可以选择在两侧新建墩柱盖梁,或者在原有梁的两侧增设翼墩。

(2)梁体加宽:采用钢筋混凝土梁体进行加宽,根据设计要求确定梁体的尺寸和配筋参数。

(3)墩柱加宽:根据设计要求对原有墩柱进行加宽,保证加宽后的墩柱与加宽后的梁体连接稳固。

(4)加宽后的连接处处理:对新旧墩柱盖梁的连接处进行处理,确保结构的连贯性和衔接。

(5)支撑设置:在施工过程中设置支撑,确保加宽后的梁体和墩柱在施工期间的稳定性。

2.加固方案加固工作主要是对原有墩柱和梁体进行强度提升和修补,具体方案如下:(1)墩柱加固:对原有墩柱进行加固,可以采用外加筋、内加筋或喷射混凝土等方式,提升墩柱的承载能力。

(2)梁体加固:对原有梁体进行加固,可以采用钢筋混凝土包裹、碳纤维布加固等方式,提升梁体的承载能力。

(3)修补:对原有墩柱和梁体的损伤或腐蚀进行修补,提升结构的完整性和稳定性。

3.安全与环保(1)安全施工:在施工期间,严格按照安全生产要求进行作业,设置安全警示标志,确保施工人员的安全。

(2)环保措施:在施工期间,采取噪音隔离、尘土控制等措施,减少对环境的影响。

四、施工步骤1.施工准备:组织相关材料和设备,制定施工方案和施工计划,组织人员进行施工前的踏勘和实地调查。

2.基础处理:对已有的基础进行检查和处理,确保基础的稳定性和承载能力。

3.加宽工作:根据施工方案进行加宽工作,包括梁体加宽、墩柱加宽和连接处理等。

4.加固工作:按照施工方案对原有墩柱和梁体进行加固,修补损伤或腐蚀。

盖梁专项施工方案(普通)

盖梁专项施工方案(普通)

盖梁专项施工方案(普通)盖梁作为建筑工程中重要的施工环节之一,其专项施工方案对于工程质量和进度至关重要。

在进行盖梁工程前,必须充分考虑诸多因素,建立科学的施工方案,以确保施工顺利进行和质量合格。

1. 施工前准备1.1 现场检查和准备在进行盖梁工程前,施工人员应对工程现场进行全面检查,并清除现场杂物,确保施工区域空旷、整洁,为施工做好准备。

1.2 材料与机具准备确保盖梁所需的混凝土、钢筋、支撑架等材料充足,并检查相关机具设备是否完好,确保施工设备的正常运转。

2. 施工流程2.1 基础准备在盖梁前,首先需要对基础进行检查,确保地基牢固平整,为后续的盖梁工作提供稳固的基础。

2.2 配筋与支撑按照设计要求,在梁底板的预留孔中设置钢筋,保证梁的抗震性和承载能力。

同时设置支撑架支撑梁体,确保其在浇筑过程中不发生位移或变形。

2.3 浇筑混凝土在梁底板配筋和支撑完成后,进行混凝土浇筑。

通过合理的浇筑工艺和施工操作,确保混凝土充分填满模板空隙,避免出现空鼓或松散现象。

3. 施工质量控制3.1 施工方案执行严格按照盖梁专项施工方案执行,确保每个施工环节按照规范要求进行,不得随意改变施工程序。

3.2 质量检查与验收在盖梁施工完成后,对梁体的尺寸、形状、平整度等进行严格检查,确保梁体各项指标符合设计要求。

同时组织相关部门进行验收,确认梁体质量合格。

4. 安全管理4.1 安全教育与培训在盖梁施工过程中,加强施工人员的安全教育与培训,提高员工安全意识,遵守施工操作规程,确保施工过程中不发生安全事故。

4.2 安全防护设施在施工现场设置明显的警示标识,配备安全防护用具,对施工现场进行安全保护,确保施工人员的人身安全。

结语盖梁专项施工方案的制定和执行对于工程质量和安全至关重要。

在施工过程中,严格按照方案步骤进行,确保每个环节都符合相关规范和要求,最终取得高质量的盖梁工程成果。

盖梁预制专项方案

盖梁预制专项方案

本工程为某高速公路桥梁项目,桥梁全长为XX公里,其中盖梁共计XX座。

盖梁作为桥梁的关键结构部分,其预制施工质量直接影响到桥梁的安全和使用寿命。

为确保盖梁预制施工的顺利进行,特制定本专项方案。

#### 二、施工准备1. 材料准备:选用符合设计要求的混凝土、钢筋、预应力筋等原材料,确保材料质量符合国家标准。

2. 设备准备:配置混凝土搅拌站、钢筋加工设备、预应力张拉设备、模板及支架等预制设备。

3. 人员准备:组织专业技术人员和施工队伍,进行预制施工技术培训和安全教育。

#### 三、预制工艺流程1. 模板设计:根据设计图纸,设计符合要求的模板,模板采用高强度钢模板,确保预制盖梁的尺寸精度和表面质量。

2. 钢筋加工:在钢筋加工厂将钢筋加工成骨架,并按设计要求进行预应力筋的张拉和锚固。

3. 混凝土浇筑:采用混凝土搅拌车运输混凝土至现场,采用泵送浇筑或人工浇筑的方式将混凝土浇筑入模板。

4. 养护与拆模:混凝土浇筑完成后,进行覆盖养护,达到设计强度后进行拆模。

5. 预应力张拉:对预应力筋进行张拉,确保预应力达到设计要求。

6. 封锚与成品保护:完成预应力张拉后,进行封锚处理,并对预制盖梁进行成品保护。

#### 四、质量控制1. 材料质量控制:对原材料进行严格检验,确保材料质量符合设计要求。

2. 施工过程控制:严格按照施工工艺流程进行施工,确保预制盖梁的尺寸精度和表面质量。

3. 质量检测:对预制盖梁进行尺寸、强度、预应力等检测,确保其符合设计要求。

1. 安全教育培训:对施工人员进行安全教育培训,提高安全意识。

2. 施工现场管理:设置安全警示标志,确保施工现场安全有序。

3. 安全防护措施:配备必要的安全防护设施,如安全帽、安全带等。

#### 六、进度安排1. 预制工期:根据工程进度要求,制定预制工期计划,确保预制盖梁按时完成。

2. 运输与安装:预制盖梁完成后,及时进行运输和安装,确保桥梁工程顺利进行。

#### 七、环境保护1. 施工现场管理:对施工现场进行合理规划,减少对环境的影响。

桥梁盖梁支架专项施工方案

桥梁盖梁支架专项施工方案一、概述本施工方案是为了保证桥梁盖梁工程建设的质量和安全,明确施工方案的组织、施工方法和措施,确保项目的顺利进行。

二、施工准备工作1.制定详细施工计划,并安排施工人员和机械设备。

2.对施工现场进行勘察,了解地质情况,确保基坑稳定。

3.提前准备好所需材料和工具,确保施工过程中的需求。

4.对施工现场进行设置警示标志,确保安全。

三、施工方法1.参考设计图纸及施工图纸,确定梁板大小、形式和支撑方式等。

2.按照土质情况和梁板的重量,选择合适的支撑材料,如钢管、钢板等。

3.按照设计要求,合理布置支撑架,保证支撑稳定。

4.梁板的起吊和放置需要使用起重机械,操作人员需要持证上岗。

5.梁板的放置需注意水平度,使用水平仪进行调整,保证放置准确、稳定。

四、安全措施1.在施工现场设置警示标志,防止工人和非施工人员误入。

2.按照相关规定佩戴安全帽、安全鞋等个人防护装备。

3.使用起重机械操作时,注意机械的稳定和安全,保证人员的安全。

4.强化施工现场的管理和巡视,及时发现并处理安全隐患。

5.对施工现场的环境进行清理,保持整洁,确保施工安全。

五、质量管理1.对支架材料进行检查,确保符合相关要求。

2.梁板的放置需严格按照设计要求进行,确保准确、平整。

3.在梁板放置完成后,进行质量检查和验收,确保工程质量。

4.对于发现的问题及时整改,确保质量达标。

5.在工程竣工后进行工程的终验和验收,确保工程质量和安全。

六、环境保护1.对施工现场的环境进行合理规划和管理,尽量减少对周边环境的影响。

2.施工过程中产生的废弃材料和垃圾,进行分类处理和及时清理。

3.对施工现场的扬尘、噪音等污染进行控制,减少环境的影响。

4.施工过程中的渣土、混凝土等固体废弃物,要进行合理的堆放和处理。

七、交通组织1.施工期间需要合理安排施工车辆和施工人员的通行,确保施工的顺利进行和安全。

2.在交通繁忙的路段设置交通标志和交通指示员,引导交通和保证施工安全。

盖梁吊装专项方案

一、工程概况本工程为某高速公路桥梁工程,桥梁全长XX公里,共XX跨。

本次专项方案针对桥梁的盖梁吊装施工进行编制,确保施工过程安全、高效、质量达标。

二、施工工艺流程1. 盖梁预制:在预制场进行盖梁的预制,确保盖梁的尺寸、形状、钢筋配置等符合设计要求。

2. 盖梁运输:将预制好的盖梁用运输车辆运至施工现场。

3. 吊装准备:检查吊装设备、吊具、安全防护设施等,确保其符合吊装要求。

4. 吊装作业:根据吊装方案,使用起重机进行盖梁吊装。

5. 盖梁就位:将吊起的盖梁平稳地放置在预定位置。

6. 检查验收:对吊装的盖梁进行检查,确保其符合设计要求。

三、施工组织与资源配置1. 项目管理组织:成立以项目经理为组长,技术负责人、安全负责人为副组长,各工种负责人为成员的施工组织机构。

2. 人员配置:根据施工进度和吊装作业需求,合理配置施工人员。

3. 设备配置:选用符合吊装要求的起重机、吊具、安全防护设施等。

四、施工方法及工艺要求1. 吊装前,对起重机、吊具、安全防护设施等进行全面检查,确保其完好。

2. 吊装过程中,严格按照吊装方案执行,确保吊装作业安全、高效。

3. 吊装时,注意观察盖梁的受力情况,确保其平稳上升。

4. 盖梁就位后,进行初步检查,确保其符合设计要求。

5. 吊装作业结束后,对吊装过程进行总结,为后续吊装作业提供经验。

五、安全保证措施1. 严格执行安全操作规程,确保施工人员的人身安全。

2. 对起重机、吊具、安全防护设施等进行定期检查、维护,确保其处于良好状态。

3. 设置安全警示标志,提醒施工人员注意安全。

4. 加强施工现场管理,防止发生安全事故。

六、进度保证措施1. 制定详细的施工进度计划,确保吊装作业按计划进行。

2. 加强施工现场管理,提高施工效率。

3. 对施工过程中出现的问题,及时调整施工方案,确保工程进度。

七、质量保证措施1. 严格按照设计要求进行施工,确保盖梁质量。

2. 加强施工过程中的质量控制,确保施工质量符合设计要求。

盖梁专项施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX高速公路项目2. 工程地点:XX省XX市XX县3. 工程规模:本项目全长XX公里,其中桥梁工程XX座,隧道工程XX座。

4. 本专项施工方案针对项目中的XX桥盖梁施工进行编制。

二、施工依据1. 《公路工程标准施工规范》(JTG F80/1-2017)2. 《公路桥梁施工及验收规范》(JTG/T F50-2011)3. 《高速公路施工技术规范》(JTG F80/2-2017)4. 工程设计文件及相关图纸5. 施工合同及施工组织设计三、施工方案1. 施工准备(1)施工组织成立盖梁施工专项小组,负责盖梁施工的全面管理工作。

小组成员包括项目经理、技术负责人、安全员、质量员等。

(2)施工材料根据设计要求,准备足够的钢筋、混凝土、模板、水泥、砂石等原材料。

材料进场前需进行检验,确保符合设计要求。

(3)施工设备准备足够的施工设备,如混凝土搅拌车、泵车、钢筋切割机、模板架设设备等。

2. 施工工艺(1)钢筋加工与安装1)钢筋加工:根据设计图纸,加工出符合要求的钢筋,并进行编号。

2)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋位置准确、间距均匀。

3)钢筋焊接:采用电弧焊或闪光焊进行钢筋焊接,确保焊接质量。

(2)模板安装1)模板选择:根据设计要求,选择合适的模板材料,如钢模板、木模板等。

2)模板加工:根据设计尺寸,加工出符合要求的模板。

3)模板安装:按照设计要求,进行模板安装,确保模板位置准确、稳固。

(3)混凝土浇筑1)混凝土配合比:根据设计要求和现场实际情况,确定混凝土配合比。

2)混凝土搅拌:使用混凝土搅拌车进行混凝土搅拌,确保混凝土搅拌均匀。

3)混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土浇筑均匀、密实。

(4)混凝土养护1)混凝土养护:采用湿养护法,保证混凝土强度达到设计要求。

2)养护时间:根据混凝土强度要求,确定养护时间。

3. 施工质量控制(1)原材料质量控制:对进场原材料进行检验,确保符合设计要求。

盖梁施工安全专项方案

盖梁施工安全专项方案一、背景介绍盖梁施工是建筑工程中常见的施工方式之一,但由于施工现场复杂多变的环境,工人的操作和安全风险较高。

为了保障施工人员的安全,减少事故发生的可能性,制定盖梁施工安全专项方案是非常必要的。

二、风险识别与评估在盖梁施工过程中,存在以下安全风险:1. 高空坠落风险:工人在梁上操作时,存在坠落的可能性。

2. 起重机操作风险:使用起重机进行吊装作业时可能出现起重机倒塌、吊具断裂等意外事故。

3. 手持工具使用风险:使用手持工具进行作业时,可能会发生切割、打击等意外事故。

4. 交通事故风险:施工现场交通流动频繁,存在车辆相撞、行人被撞等交通事故风险。

三、控制措施1. 盖梁前,对施工人员进行安全培训,确保其了解施工安全规范和操作要求。

2. 设立明确的安全警示标识,并确保施工现场的安全通道畅通。

3. 在梁上设置安全网和护栏,防止工人坠落,同时采用安全带等个体防护装备。

4. 对起重机进行定期维护和检测,确保其正常运行,同时配备专业驾驶员进行操作。

5. 在施工现场设置指定区域,禁止普通人员进入,保证施工区域安全。

6. 对手持工具进行定期检查和保养,确保其使用安全可靠。

7. 对施工现场交通进行合理规划和引导,设置合理的交通标志和路障,减少交通事故发生的风险。

四、应急处置措施1. 发生事故时,立即通知现场负责人,并采取紧急避险措施,如撤离现场。

2. 组织施工人员进行急救,对伤者进行紧急处理,并及时送往医院救治。

3. 汇总事故发生情况,进行事故调查和分析,找出事故原因,并采取相应措施避免类似事故再次发生。

五、安全质量考核对盖梁施工的安全工作进行定期考核,检查施工人员是否按照安全操作规程进行作业。

对违反安全规定的人员进行批评教育,并追究其责任。

六、总结与改进经过总结和改进,不断完善盖梁施工的安全措施和管理制度,提高施工人员安全意识和技术水平,减少施工事故的发生,保障施工人员的安全。
