水下炸礁在码头施工中的应用
水下爆破技术在航道整治中的应用分析——以厦门海沧港区改造工程为例

水下爆破技术在航道整治中的应用分析—王里夔苤——以厦门海沧港区改造工程为例梁业振(广西梧州航道管理局,广西梧州543002)H商要】水下爆破技术在航道港口的整治中具有非常重要的应用,但是与此同时水下爆破是一项系统工程,爆破方案设计需要进行科学的论证。
一供键嘲水下爆破;舷道整治;爆破网路随着我国国民经济建设发展和国防建设的需要,水下爆破技术已广泛用于水利水电、航道、交通、港口、铁道桥梁、油气管道、地震勘探、水下清障以及防护工程等诸多领域,尤其在水下钻孔爆破技术、水底裸露炸礁技术、水下软基爆破处理技术、水下岩塞爆破技术、水下管线埋设爆破技术、挡水围堰爆破技术以及水下勘测爆破技术等方面已有了较快的发展。
而在我国航道整治工程中,水下爆破技术更是有着非常重要的应用,但水下爆破施工的作业环境也会更加复杂和困难,既受水面风浪、海潮涌浪、河流水位、水流速度、泥沙运动等因素影响,又因为爆破介质处于水饱和状态并受水层压力和水的阻力双重作用,因此,水下爆破技术在航道整治中应用是~项系统的综合工程,需要从各个方面加以完善以提高水下爆破过程质量。
本文以厦门港海沧港区7#改造工程中水下爆破作为分析案例,试图对水下爆破技术在航道整治中应用作出一定的探讨。
1厦门港海沧港区7#改造工程概况厦门港海沧港区位于厦门内港西岸南部,始建于1990年,拥有2个分别为3万吨级和2万吨级的集装箱泊位,另在建的2万吨级泊位1个。
对厦门港海沧港区水下爆破有影响的主要是潮汐和潮流,从潮汐来看,属正规半日潮型。
平均高潮位5.66米,平均低潮位1.74米,平均潮差3.96米。
从潮流来看,属往复流,落潮流大于涨潮流。
涨潮流最大流速0.46~0.57米/秒方向333度。
落潮流最大流速0.61~093米/秒,方向137度。
洪水季节鼓浪屿南面的落潮流速可达2.57~3.08米/秒。
厦门港海沧区7}}泊位技术改造工程位于福建省厦门市海沧港区。
港池炸礁范围长335M,宽90M,设计底高呈一17.5M,炸礁工程量约57538M3。
水下炸礁施工技术在潮州电厂港内航道疏浚工程中的应用

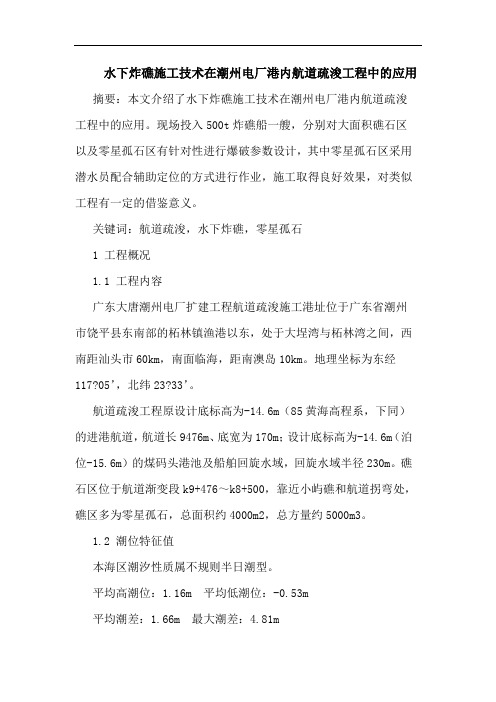

水下炸礁施工技术在潮州电厂港内航道疏浚工程中的应用摘要:本文介绍了水下炸礁施工技术在潮州电厂港内航道疏浚工程中的应用。
现场投入500t炸礁船一艘,分别对大面积礁石区以及零星孤石区有针对性进行爆破参数设计,其中零星孤石区采用潜水员配合辅助定位的方式进行作业,施工取得良好效果,对类似工程有一定的借鉴意义。
关键词:航道疏浚,水下炸礁,零星孤石1 工程概况1.1 工程内容广东大唐潮州电厂扩建工程航道疏浚施工港址位于广东省潮州市饶平县东南部的柘林镇渔港以东,处于大埕湾与柘林湾之间,西南距汕头市60km,南面临海,距南澳岛10km。
地理坐标为东经117?05’,北纬23?33’。
航道疏浚工程原设计底标高为-14.6m(85黄海高程系,下同)的进港航道,航道长9476m、底宽为170m;设计底标高为-14.6m(泊位-15.6m)的煤码头港池及船舶回旋水域,回旋水域半径230m。
礁石区位于航道渐变段k9+476~k8+500,靠近小屿礁和航道拐弯处,礁区多为零星孤石,总面积约4000m2,总方量约5000m3。
1.2 潮位特征值本海区潮汐性质属不规则半日潮型。
平均高潮位:1.16m 平均低潮位:-0.53m平均潮差:1.66m 最大潮差:4.81m1.3 地质条件本工程区位于广东省潮州地区柘林渔港附近,码头区三面环陆,一面向海,地势平坦,地形起伏不大,海湾角处基岩直接出露于地表。
工程区下伏基岩为粗粒结构花岗岩,基岩面起伏大,部分地段出露地表,在水域形成礁盘或暗礁。
1.4 工程特点本工程施工具有如下特点:(1)施工区涌浪波长和波速很大,能量强,易造成炸礁船走位导致施工设备损坏;(2)施工区存在大量孤石给炸礁船定位、钻孔取孔带来不便;(3)施工区域分散,岩层厚度薄且面积大,造成移船抛锚频繁,施工效率降低,炸药单耗大;(4)施工区周围存在多组施工船舶(挖泥船、泥驳)交叉作业,且卸煤码头已投入运营,有万吨级煤炭运输船进港靠泊,施工过程中要注意避让及协调。
青岛武船3#码头水下炸礁施工技术

青岛武船3#码头水下炸礁施工技术摘要:本文主要介绍青岛武船3#码头工程对振速严格控制条件下,进行水下炸礁施工技术。
关键词:重力式码头;炸礁;微差;振速中图分类号:u616+.24文献标识码:a文章编号:1.概述青岛武船3#码头工程工程项目位于青岛市黄岛经济技术开发区海西湾东南侧小岔湾内,与青岛武船海工建造坞北驳岸相连。
码头结构形式为钢筋混凝土沉箱重力式结构,共含用15个沉箱与7个方块。
其中5个沉箱已经安放完成;8个未安装沉箱采用海工建造坞堵口围堰处沉箱;剩余2个沉箱需我方预制。
沉箱及方块安装区域均要爆破才能达到基床底标高,且该区域距离已安装完的沉箱(尚未浇筑上构)30m,距离正在施工上部结构的沉箱50米,距离已完成上部结构施工的沉箱70米,距离临时放置在港池区域的沉箱(沉箱落在抛填约1米厚的海砂垫层上)最近距离约20m,距离海工建坞止水帷幕150m,码头前沿距离海西厂房约202m。
2.施工工艺流程3.施工方法3.1施工准备组织技术人员及施工人员熟悉工程图纸、工程范围、技术要求和工程特点,明确质量标准,制定详细的施工方案,并对现场所有人员进行技术安全交底。
做好测量控制点的交接手续,并在施工现场建立符合施工精度要求的平面、高程控制网。
爆破施工前需对整个爆破区域进行施工前测量,根据岩石的分布情况,确定布孔及各区域的钻孔深度,之后钻爆船进入施工区域钻孔,钻完一排后进行试爆,并用测振仪检测各部位振动速度,在确保建筑物安全的情况下,进行正式施工,在施工过程中用测振仪进行监控。
3.2钻孔施工定位炸礁船采用左右四门八字锚及前后两门主锚共计六门锚控制船舶前后左右移动,左右边锚钢丝缆长度约100米,控制船舶横向移动;前后主锚钢丝缆长度约100米,控制船舶纵向移动。
船上安装6台100型钻机,水下钻孔时,利用架设在岸上控制点和钻机船上的具有rtk功能的gps卫星定位系统,精确测定船舶位置,按设计确定的平面控制参数,将钻孔布置图绘于测量软件中,根据gps测定钻机船的位置,指挥钻机船移动、定位到设计的钻孔位置上。
水下炸礁工程施工工艺

水下炸礁工程施工工艺摘要:近年来,水下炸礁施工在港口等工程中都有着广泛的应用,但是炸礁施工控制难度大、尤其是在水流湍急的深水中施工,难度更大,而且施工质量也难以保障,本文结合具体工程项目中的水下炸礁工程施工情况,就施工工艺方面与安全控制措施进行探讨。
关键词:水下炸礁工程;施工工艺;安全控制措施一、水下炸礁工程施工前准备1.1建立现场组织机构在下达了水下炸礁工程后,首先要建立现场组织机构,制定出具体的项目经理等各部门岗位责任制,各部门要能明确所达目标与工作任务。
1.2技术准备开工前由项目总工程师、技术等方面人员组成的工作小组,通过熟悉图纸,组织图纸评审和技术交流,编制出详细的施工设计,着实落实完成劳动力、船机设备、工程材料等工作计划。
1.3临时施工工程建造施工人员、工具进场,施工临时的便道与用水用电线路布设,以及临时生活、办公场所等地建设,为之后施工工程做足准备。
1.4办理施工许可证、进场手续水下炸礁工程施工要严格依照法律法规执行,走好每一步法律程序。
1.5校核施工测量点、施工基线布设等在准备过程中,要根据施工图纸检查施工现场的测量点、施工基线布设、以及施工泥面标高等是否合理并且无误差,或误差很小。
1.6 生产布置规划进行预制场的生产布置、规划,预制好施工场地及出运码头的设计施工,对模板加工及钢筋备料。
1.7大宗地材采购在施工场地操作中完成了大部分后,最后就是对大宗地材进行采购,签订采购合同,另外,还要签订施工许可证和申请相关的通告允许。
施工流程如图所示:二、水下炸礁工程施工工艺总体施工平面如上图所示,炸礁工程是要在计划开工后第3至第8个月进行码头基槽炸礁施工,工程开工后便能即可着手炸礁相关手续的办理,施工过程中要严格依照相关法律法规的相关要求执行,并要随时接受政府相关部门或上级的监督和指导。
其中具体的炸礁工程操作如下图所示:下面就炸礁工程施工工艺几个要点进行说明:2.1施工总体平面布置进行施工总体的平面布置,做出施工的总体局面规划,另外,施工中要注意施工噪声处理,以免干扰到周边环境,加强施工管理,减轻施工噪声对附近村民影响。
锤击法清除水下礁石在航道整治中的应用

学术ACADEMIC锤击法清除水下礁石在航道整治中的应用◎ 梁锦垣 广东正方圆工程咨询有限公司摘 要:本文对锤击法清除水下礁石的适用范围作了详细的阐述,分析出了锤击法清除水下礁石和水下爆破相比具有的优点,并结合工程实例,阐述了锤击法清除礁石的施工方法以及施工效果,以期为广大同仁提供参考。
关键词:航道整治 锤击法 方法在航道整治工程中,为了顺利的进行施工,经常会清除水下的礁石。
现阶段,在实际施工过程中水下爆破是最常使用到的方法,但由于水下爆破具有一定的危险性,其爆破会引起巨大的爆破振动、触地振动和冲击振动,同时还会使爆破涌浪和水击波等安全隐患产生;如果对炸药管理不当,还有丢失和被盗的可能,从而使社会的稳定和人民的人身安全受到严重的威胁。
因此,对于无法实施爆破清礁或者是无需用到爆破清礁的工程,在符合了相关要求的条件下可以用其它的方法来代替,其中击锤就是较为合适的一种方法。
1.锤击法清除水下礁石的适用范围对于礁石岩质较低,工程量不大、不能影响通航或者因为影响了通航导致办理水下爆破施工许可证较为困难但工期又很紧张的项目可以采取锤击法清除水下礁石。
在相关工程的实践经验中总结出了单轴抗强度>35Mpa的礁石不适合运用锤击法清除水下礁石。
从施工过的一些工程中采用了锤击法清除水下礁石的工程中看,清礁的水深一般在5到9米,因为还没有实践过比这水还深的工程,所以暂且不定为适用范围内。
2.锤击法清除水下礁石和水下爆破相比具有的优点2.1对施工设备没有较高的要求抓斗船和夯锤是锤击法清除礁石主要运用到的工具,根据礁石岩质的特性,只需要运用到合适的夯锤替换抓斗船泥斗就可以了,不需要改进抓斗船的功能或者是添置其他的机械设备。
它是用“夯”替代了“炸”,其方法和抓斗挖泥相类似,不需要另外添置挖泥设备。
以礁石岩质的特性为依据,一般用8到20吨的夯锤,因此,只要用到2到4立方米的抓斗挖泥船就足以满足夯击水下礁石的需要;清碴的船机和水下爆破炸礁的清碴作业的设备一样。
内河水下炸礁施工技术

内河水下炸礁施工技术摘要:炸礁水利工程在航道疏浚和水流流态改善中发挥着重要作用;在项目施工中,水下炸礁技术的应用具有较高专业性,即施工人员不仅要考虑环境因素,而且需掌握药包加工、装药、钻孔就位、网络连接等因素对水下炸礁的实际影响,这使得项目施工过程技术性较强。
关键词:内河;水下炸礁;施工技术前言随着国家基建规模的扩大,尤其是水运交通的大力发展,港口和航道的建设及扩能,大量的水下礁石需要爆破。
工程的规模的扩大,在使用炸药进行爆破时,应该注意炸药量的使用量,避免造成较大的冲击。
如果炸药使用量过大,不仅会造成水下地震波,破坏区域范围内的海洋生态系统,对海洋动植物造成冲击,还会对海上及海下建筑物等造成破坏,威胁人员的安全。
因此,相关专业人员应该提高对于爆破量使用的认知,妥善进行爆破量的安排,避免对海洋生物、建筑及工作人员造成伤害。
1航道炸礁水利工程的施工技术要点1.1规范进行药包加工药包加工是航道炸礁水利工程建设的基础和前提.在药包加工中,要求在专门的加工厂房完成,在加工前,应注意模板的规范铺设。
实际加工中,采用纸片将药柱加紧,通常药柱采用品字形的方式连接加紧,该过程中,需增设两个导爆雷管,完成加工的药包长度应保持在2m以内。
值得注意的是,导爆雷管的设置专业性较强,危险系数较高,需要有专门的技术人员完成,同时在药包爆破时,应在提升爆破效果的同时,尽可能地减少爆破的振动影响。
装药施工是药包加工的关键环节,在将药包装入套管时,应遵守缓慢、匀速的操作要求,同时该操作过程要拉住吊炮绳,并通过竹竿的辅助作用,将药包放入孔内。
完成装药后,应通过竹竿就装药的情况进行检测,确保装药无误后采用粗砂填孔,这样能有效避免药包浮出炮孔。
1.2钻孔就位技术要点航道炸礁所加工的药包需要放在钻孔内,现阶段.航道炸礁水利工程多采用专业的钻机船进行操作,船体的移动通过边锚和主锚控制,并且在不同区域,钢丝缆的长度存在一定差异,譬如在100型风压钻机中,其前后主锚、左右边锚的钢丝缆长度分别为400m和200m。
港口航道水下炸礁工程实践
港口航道水下炸礁工程实践王忠康;杨仕教;王富林;郑建礼【摘要】水下炸礁在港口建设、航道疏浚等水运工程中运用日益广泛,但水下爆破受施工环境和相关因素影响,相对陆域爆破难度较大.炸礁工程位于近海港区,待爆礁石为中硬岩,爆区四周环境较好.施工中采用炸礁钻爆船逐块作业,选取φ115 mm炮孔、炸药单耗1.62~2.07 kg/m3、孔距2.5m、排距2.4m、超深1.5m的爆破参数,采用排间毫秒延期起爆网路,同时实施安全与质量控制措施,确保爆破安全.结果表明:水下炸礁爆破效果良好,炮孔全部起爆,礁石块度均匀且较为破碎,无浅点,爆破振动与水中冲击波在安全范围内,未对岸边建筑物及鱼类等水生物造成危害.【期刊名称】《爆破》【年(卷),期】2016(033)002【总页数】5页(P123-127)【关键词】水下炸礁;爆破参数;控制措施;爆破安全【作者】王忠康;杨仕教;王富林;郑建礼【作者单位】南华大学核资源工程学院,衡阳421000;广东锡源爆破工程有限公司,惠州516000;南华大学核资源工程学院,衡阳421000;南华大学核资源工程学院,衡阳421000;广东锡源爆破工程有限公司,惠州516000【正文语种】中文【中图分类】TV542+.5水下炸礁是工程爆破的重要组成部分,随着水利水电工程和港航运输事业的快速发展,水下炸礁等爆破作业在港口建设、航道疏浚等工程中的运用日益广泛。
水下炸礁通过作业船或水上作业平台,利用钻具穿过水层对水下岩石进行钻孔、爆破,将炸药置于水体覆盖的岩礁中,受岩礁和水体介质的双重影响,具有施工环境复杂、施工难度较大、影响因素较多、施工成本较高、爆破效果难控制和对环境影响大等特点。
第二次世界大战后,大规模的水下爆破开始用于实践。
瑞典首次采用水下钻孔爆破开挖林多运河。
美国应用水下钻孔爆破开挖五大湖之间的航道。
英国成功利用双套管回转冲击式钻机、钻孔爆破工程船及升降平台拓深伦敦伊尔福德港[1]。
水下裸露爆破在航道整治工程中的应用
把炸药设置于 裸露礁石 的表层进行爆破 ,炸 药在 爆炸 的
、
工 程 概 况
瞬间会 发出浩瀚 的能力 ,在这一浩大能 量的作用下 ,被炸礁
石将被炸碎 ,由于水体在不断地流动 , 会 逐渐出现 一个 沟槽 , 通过这种方式来达到航道整治、疏浚治河的 目标 。
4 .科 学 确 定 各 项爆 破 参数
荒芜 、空旷,不会有建筑物 或者人群受到爆破影 响。
3 .爆 破 的机 理研 究
境下 的炸礁爆破施工 ,优势体现在 :简单便捷 、方便 操作 , 适 用范围较广等 ,减 少爆破施工工 作量 ,能够有效提 高爆破
施工 工作 效率 ,然而 ,这其 中要注重炸 药包 的设计 、处理 , 只有科 学处理 好爆破工作 ,才能达到预期 的爆破效果 。
表 1 单 位 耗 药 量
有效提 高施工效率 ,且便捷易操作 ,能够有效控制施工成本 。 礁 石特征 :该 区域内水下礁石 多为残礁石 ,之 所以出现
了大量 的残礁 石 ,因为 5 0 年前该处礁石经 历过 裸露爆破 ,
后期 的清 渣工作未得到及 时开展 , 从而出现了 当前残礁石带 。
中图分类号:U 6 5 5 . 5 文献标识码 :A 文章编号:1 0 0 6 — 7 9 7 3( 2 0 1 5 )1 0 - 0 2 7 1 — 0 2
水 下裸露爆破方法适 用范 围较广 ,能够有效适应各 种环
该实施水 下裸露爆破施工方法 ,这其 中需要破坏 层厚度小于 3 m,由于 裸露爆破产生的能量较大 , 爆破 四周环境必须相对
度等来做 出选择
硬 的石 头 则 可 以取 值 0 . 8 。
5 .裸 露爆 破 施 工
( 1 )施工过程相对 简单 ,且速度较快、便于操作等 ; ( 2)
水下炸礁典型施工方案(3篇)
第1篇一、前言水下炸礁工程是海洋工程建设中的一项重要内容,广泛应用于港口航道疏浚、航道拓宽、航道维护、岛屿连接等工程中。
水下炸礁施工方案的设计和实施对于工程的安全、质量和进度至关重要。
本方案以某水下炸礁工程为例,详细阐述水下炸礁的典型施工流程、技术要求和质量控制措施。
二、工程概况1. 工程地点:某海域2. 工程内容:水下炸礁,清除礁石,确保航道畅通3. 施工时间:预计30天4. 施工单位:某海洋工程公司三、施工准备1. 施工组织设计(1)施工组织机构:成立水下炸礁工程指挥部,下设工程部、技术部、质量部、安全部等部门。
(2)施工进度计划:根据工程特点和施工条件,制定详细的施工进度计划,确保工程按期完成。
2. 施工人员(1)施工队伍:选用具备丰富水下炸礁施工经验的施工队伍。
(2)施工人员培训:对施工人员进行专业培训,确保其掌握水下炸礁施工技术。
3. 施工设备(1)炸礁设备:潜水作业船、炸礁设备(炸礁管、炸礁药包等)、潜水装备(潜水服、潜水头盔、呼吸器等)。
(2)辅助设备:测量设备、通讯设备、救生设备等。
4. 施工材料(1)炸礁药包:选用适合水下炸礁的炸礁药包。
(2)其他材料:炸礁管、绳索、锚等。
四、施工工艺1. 施工流程(1)测量定位:根据设计图纸,使用测量设备确定炸礁位置。
(2)布设炸礁管:将炸礁管布设到预定位置,确保炸礁管固定牢固。
(3)装填炸礁药包:将炸礁药包装入炸礁管内,确保装填均匀。
(4)引爆炸礁药包:按照施工方案,使用通讯设备向潜水员下达引爆指令。
(5)炸礁效果检查:对炸礁效果进行检查,确保达到预期效果。
2. 施工技术要求(1)炸礁管布设:炸礁管应垂直布设,管口应朝向礁石。
(2)炸礁药包装填:炸礁药包应均匀装填,确保炸礁效果。
(3)引爆时间:引爆时间应选择在潮汐较为平缓的时段,避免因潮汐影响引爆效果。
(4)炸礁效果检查:炸礁后应对炸礁效果进行检查,确保达到设计要求。
五、质量控制措施1. 施工前质量检查(1)施工设备检查:确保施工设备完好,性能稳定。
浅谈高频破碎锤清除水下礁石在航道整治工程中的应用
浅谈高频破碎锤清除水下礁石在航道整治工程中的应用◎ 区国柱 广东正方圆工程咨询有限公司摘 要:结合航道清礁工程案例,对渔业保护区等作业条件下水下礁石破除难题展开了分析,提出采用高频破碎锤施工技术整治航道礁石。
结合工程施工条件编制科学施工方案,明确工艺流程和相关技术参数,从设备准备、测量定位、水下作业等方面把握高频破碎锤操作要点,能够成功将施工区全部礁石破除,确认不存在浅点,因此提出的技术方案可供同类工程参考。
关键词:航道工程;水下礁石破除;高频破碎锤施工现阶段,内河航道清礁多采用爆破施工技术,容易给周围建筑物带来较大扰动,并给船舶行驶带来安全威胁。
在特殊航道环境下,将限制使用强破坏性施工技术,要求引进环保、高效的工艺技术,保证航道达到竣工验收设计水深要求。
而利用凿石船搭载高频破碎锤,使破碎锤通过垂直下落方式凿入礁石,并通过高频振动方式将礁石破坏,能够体现环保特点的同时,达到高效清礁目的。
但目前高频破碎锤主要在陆地使用,因此应结合水下礁石破除工况探寻科学施工工艺,确保航道清礁作业取得理想成效。
1.工程概况西江航道扩能升级工程全长171km,由界首至肇庆大桥航道的疏浚工程、筑坝工程、护岸工程和清礁工程组成。
工程按照通航3000t级内河船舶航道标准建设,采用20年一遇洪水水位标准,设计最低通航水位达到98%水位保证率,要求单向通航净宽至少达到110m,双向通道净宽不小于220m,净高至少18m。
在设计水深达6m情况下,需做好航道清礁施工,总长159km,包含三滩段15处和肇庆段各15处礁石,清礁边坡为1:0.75,清覆盖层边坡为1:3。
2.水下礁石破除难题工程具有点多线长、工程量大的特点,施工区域靠近航道中,而航道一年四季均有船舶航行,容易与施工船舶发生相互干扰。
为保证工程顺利开展,同时避免给航道运输带来过大干扰,决定开展水下礁石破除作业。
通过地质勘察可知,需破除礁石主要为强风化粉砂岩、中风化砂砾岩、强风化花岗岩、中风化花岗岩、微风化花岗岩,多数岩石质地坚硬,锤击发出清脆响声,对清礁施工提出了较强专业性要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水下炸礁在码头施工中的应用管鹏程三星重工项目部摘要:本文主要介绍水下炸礁施工技术,及爆破对近距离结构的保护措施,采用小药量爆破、微差爆破、渐进爆破等工艺取得了较好的效果,为其他工程施工提供参考。
关键词:水下炸礁、钻爆船、潜孔钻机、微差起爆、冲击波一、工程概况1、工程概述本工程为三星重工业(宁波)有限公司三期码头工程,位于宁波镇海港区甬江入海口处,建于三星重工业已建一期、二期码头之间,高桩和重力式泊位各一个,重力式码头沉箱基床需进行炸礁。
本工程的地质自上而下分别为淤泥、粉质粘土、强风化、中风化岩,各层厚薄不一。
强风化晶屑凝灰岩:灰、灰黄色,凝灰结构,块状构造,岩石风化强烈,原岩结构、构造不清,呈松散碎块状、砂状,部分呈粘土状。
中风化晶屑凝灰岩:灰色、黄色,凝灰结构,块状构造,岩石中等风化,裂隙不甚发育,局部可见充填物为碳酸盐,岩芯呈短柱状,长度为10~15cm。
2、工程范围本次疏浚工程的范围为:三星重工业三期码头港池及沉箱基槽部分内的水下炸礁,港池部分设计底标高-8.5m,沉箱基槽部分设计底标高为-9.0m,炸礁深度为4~8m。
二、现状分析本工程炸礁主要为沉箱基床炸礁,炸礁平整度和标高精度要求高。
西侧炸礁区离高桩段最短1.3m,为此我们采取高桩段2个排架钢护筒等炸礁工作全部完成后再吊打,西侧炸礁区离已沉桩的最短距离为13m,因此对桩基的安全防护要求更为重要。
三、确定解决方案根据现状分析,确定采用水上钻爆船钻孔、埋设炸药进行水下炸礁。
对于已埋好钢护筒的高桩段东侧(即19#~22#排架),离炸礁区域仅13m,炸礁时需考虑此处桩基稳定。
炸礁区西侧炸礁采用微差延迟爆破方式进行起爆,逐排进行爆破,每次爆破均施行小药量爆破,以减小爆破对桩基的影响。
19#~22#排架的钢护筒也采取一定的安全防护措施。
四、方案实施情况1、施工原则施工总体布置的原则是:先试爆,再炸礁,然后清礁,最后扫测、补炸、扫浅、竣工验收。
钻机钻进深度根据岩层厚度变化情况而定,一次钻至设计底标高一次爆破成功。
2、施工设备三星炸礁主要投入一艘600吨的水下钻爆船,水下钻爆船安装有3台潜孔钻机,钻机型号为高风压150型。
3、测量控制3.1测量方法钻爆船的定位系统选用Trimble-5700GPS,码差分GPS定位,钻孔定位时采用实时动态(RTK)定位模式,确保定位精度,以保证港池水下炸礁的尺寸和位置的正确,确保施工质量。
高程控制采用潮位复核,根据现场实际情况,选择好便于观测潮位的位置,利用水准仪测设好潮位观测尺。
潮位观测尺必须确保最高潮位或最低潮位都能观测。
3.2钻孔施工定位钻爆船按断面(船位)施工,断面的宽度根据钻爆船安装的钻机台数和孔距而定,本项目使用的钻爆船安装了3台水下潜孔钻机,采用分区段钻爆施工,每个区段的长度(即首、尾孔所在施工横断面的间距)为30m。
水下钻孔时,利用架设在岸上控制点和钻机船上的具有RTK功能的GPS卫星定位系统,精确测定船舶位置。
按设计确定的平面控制参数,将钻孔布置图绘于测量软件中,根据GPS测定钻爆船的位置,指挥钻爆船移动、定位到设计的钻孔位置上。
要求做到孔位准确,防止漏钻和叠钻。
测定的孔位误差控制在±10cm以内。
根据钻孔时的潮位计算该钻孔深度。
钻孔深度=潮位(m)+设计底标高(m)+超深值(m)。
4、爆破器材的选取本工程水下爆破采用防水性能较好的乳化炸药,药卷用塑料袋包装,直径为140mm,药卷长度为50cm,标称重量为6.0kg。
用8#防水铜壳工业电雷管作为击发元件,非电导爆管为传爆元件,非电雷管为起爆元件。
5、爆破参数据《水运工程爆破技术规范》、《爆破安全规程》及工况、施工经验确定。
①炮孔直径:D=165mm;②药筒直径:d=145mm;长度50cm;重量6.0kg;③孔距:a=3.0m;④排距:b=2.0 m;⑤钻孔超深:△H=1.0~2.0m(根据实际地质情况做相应的调整);⑥炸药单耗:q=2.2~3.0 kg/m3。
6、钻孔一次性钻至设计孔深,孔位呈梅花形错开。
7、装药及药量计算炮孔装药量计算公式为:Q= q× a×b×H式中:Q──炮孔装药量,kg;q──炸药单耗,kg/m3,q=2.7kg/m3;a、b、H──孔距、排距、岩层厚度加计算超深(0.5m),m。
不同孔深的钻孔装药量估算如下表(岩层越薄岩石硬度越高炸药单耗就越高):初步计算的岩层厚度、孔深、装药量的关系见下表:以上数据仅供初爆时参考使用,现场爆破技术人员根据实际地质、岩层硬度、岩层厚度、炸药的规格、装药量应达到孔深的2/3~3/4等因素进行试爆,再根据试爆后的清碴效果调整有关参数。
8、药包的加工及装药加工过程中,药柱长度小于3m时装一个起爆体,装在炸药长度下部约1/3处;药柱长度等于或大于3m时,装两个起爆体,各装在药柱的1/4和3/4位置。
药包的加工在铺有木板的房间内进行,每条药包长度控制在2m以内。
加工方法如下:用竹片把药柱夹好、绑紧,安装2个导爆管雷管,最后用胶带把导爆管与炮绳绑扎在一起。
装药质量控制措施如下:①测深绳检查炮孔的深度,若达不到要求,应要求钻机手重钻;②按规定药量装填炸药和起爆体,装药时将药包慢慢地放入套管内并拉紧吊炮绳,用竹竿将药包慢慢送入孔内。
③用测深绳检查炸药是否到达孔底,若未到达,应用炮棍压送至孔底;但不能强力压送至孔底。
根据测量药顶标高,检查药条是否已送到孔底。
如未能送到孔底,则需移船加钻,测量定位将钻机移到距原炮孔0.6m处,加补钻孔。
④用砂填塞炮孔;⑤通知钻工吊起套管,联接炮线。
9、 起爆网路本次爆破网路采用导爆管雷管并串联网路,微差起爆的方法,以实现最佳爆破效果。
微差间隔时间为50ms 。
爆破网路见下图:10、爆破安全距离验算根据《爆破安全规程》计算建筑物的爆破地震安全振动速度公式计算:V =KQ m α/R α式中:V :安全振动速度,(cm/s ),根据《爆破安全规程》按不同保护物选取;R :起爆药包中心至建筑物距离,(m );K 、α:与爆破点地形、地质有关的系数,取值见表2“有关的系数K 和衰减指数α值” ;Q :起爆药量,(Kg );m :炸药量指数,取 m = 1/3。
表2 有关的系数K 和衰减指数α值22段3段4段5段 26段7段8段9段2段3段4段5段 6段7段8段9段根据以上计算公式进行安全距离的验算。
10.1 爆破水中冲击波对人员安全的验算根据《水运工程爆破技术规范》规定,在水深小于30m的水域内进行水下钻孔爆破,当炸药量为50Kg~200Kg之间时,水中冲击波对人员安全距离为:游泳为700m;潜水为900m。
10.2 爆破水中冲击波对非施工船舶安全的验算对于非施工船舶爆破安全距离为:位于爆破点上游时1000m,位于爆破点下游时或静水区时1500m。
在距离不许可的情况下,对保护船舶的安全距离按公式R=K O Q1/3计算。
为安全起见,K O值按木船取K O =25,药量与安全距离的关系如下表:当有非施工船舶经过作业时,按上表选取起爆药量或待非施工船舶离开到安全区域后方可起爆,必须确保非施工船舶的安全。
10.3 爆破水中冲击波对施工船舶安全的验算水下钻孔爆破药量为50Kg~200Kg之间时,对施工船舶的水中冲击波安全距离为:木船150m,铁船100m。
10.4 爆破飞石对人员安全的验算按“爆破安全规程”规定,施工爆破点水深均大于6米时,不会形成飞石,故不考虑飞石对地面或水面以上人员的影晌。
10.5 爆破对桩基的防护措施高桩段东侧(即19#~22#排架)覆盖层较薄,仅为5~6m,土质全部为淤泥质粘土,因此对东侧已打桩的防护措施尤为重要。
钢护筒安全防护主要采取以下几项措施:10.5.1沉桩后立即进行钢牛腿的焊接,桩基纵横向用型钢将2个排架连成整体。
10.5.2 采用小药量爆破,每次爆破控制孔数在10~15孔,总药量在400kg以内。
10.5.3 起爆采用微差延迟爆破方式,间隔时间为50ms,瞬间起爆2孔。
10.5.4 采用渐进爆破方式,从东往西逐排进行爆破,减小爆破对桩基的影响。
五、取得的效益炸礁结束后,我项目部安排挖泥船对港池及沉箱基槽及时进行了清礁,并做了水深测量,都已达到设计要求;在爆破过程中对高桩段19#~22#排架的钢护筒位置进行监测,没有发现有明显位移。
六、结论码头建设中的水下炸礁施工一般都是水下钻孔、埋设炸药、炸礁,体现了水下施工的不可见性,存在着一些不可预见的隐患,这都要在施工中不断地积累经验,提前知道可能出现的问题,做好预防工作。
随着国际航运业中船舶的大型化,码头前的水深也需要满足这些大型船舶的吃水,有些地方存在礁石,导致水深不能满足要求的则需要炸清礁施工,本文给爆破对近距离结构的保护提供了参考。
参考文献:[1] 《爆炸法处理水下地基和基础技术规程》[2] 《水运工程爆破技术规范》(JTJ286—90)[3] 《爆破安全规程》[4] 《爆破器材起爆技术》[5] 《水运工程测量规范》(JTJ203—2001)。
