暗挖隧道施工方案(专家论证)
建质[2004]213号危险性较大工程安全专项施工方案编制及专家论证审查办法
![建质[2004]213号危险性较大工程安全专项施工方案编制及专家论证审查办法](https://img.taocdn.com/s3/m/25dcc9427f1922791788e866.png)

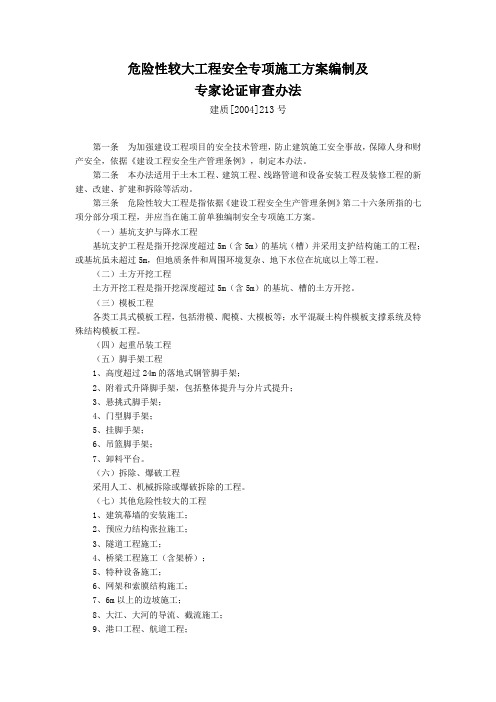

危险性较大工程安全专项施工方案编制及专家论证审查办法建质[2004]213号各省、自治区建设厅、直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局:现将《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》和《危险性较大工程安全专项施工方案编制及专家论证审查办法》印发给你们,请结合实际,贯彻执行。
中华人民共和国建设部二○○四年十二月一日危险性较大工程安全专项施工方案编制及专家论证审查办法第一条为加强建设工程项目的安全技术管理,防止建筑施工安全事故,保障人身和财产安全,依据《建设工程安全生产管理条例》,制定本办法。
第二条本办法适用于土木工程、建筑工程、线路管道和设备安装工程及装修工程的新建、改建、扩建和拆除等活动。
第三条危险性较大工程是指依据《建设工程安全生产管理条例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案。
(一)基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。
(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
(三)模板工程各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程。
(四)起重吊装工程(五)脚手架工程1、高度超过24m的落地式钢管脚手架;2、附着式升降脚手架,包括整体提升与分片式提升;3、悬挑式脚手架;4、门型脚手架;5、挂脚手架;6、吊篮脚手架;7、卸料平台。
(六)拆除、爆破工程采用人工、机械拆除或爆破拆除的工程。
(七)其他危险性较大的工程1、建筑幕墙的安装施工;2、预应力结构张拉施工;3、隧道工程施工;4、桥梁工程施工(含架桥);5、特种设备施工;6、网架和索膜结构施工;7、6m以上的边坡施工;8、大江、大河的导流、截流施工;9、港口工程、航道工程;10、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工。
地铁浅埋暗挖隧道注浆加固止水施工技术

地铁浅埋暗挖隧道注浆加固止水施工技术摘要:本文以某地铁项目暗挖隧道施工为工程背景,结合当地地质和水文地质条件,决定采取后退式旋喷止水注浆的施工方案对隧道周围土体进行加固,经数值分析可知加固效果较为显著,从而确保了隧道施工安全。
关键词:地铁;浅埋暗挖隧道;注浆加固;止水;施工技术1 工程概况区间隧道长407m,开挖至剩余约110m时,地层中出现大量渗漏水。
隧道原设计参数为:马蹄形标准断面,顶部覆土约12m,采用单洞台阶法开挖,开挖尺寸为6.4m宽×6.6m高,采用单排小导管超前加固地层;后因渗漏水而增加止水注浆措施。
2 地质情况2.1水位情况区间隧道当前开挖里程附近,勘察水位在地下10~11m,在隧道两侧采用井点降水后测得静水位20~22m,动水位约28m,隧道底板埋深19m。
2.2地质情况根据勘察设计报告,本区域地层自上至下依次为路基,黏土,中粗砂,砾砂,黏土,砾砂,隧道除底部为砂层外其余区域均处在黏土层中,地质断面见图1。
根据现场实际开挖时,隧道拱部开挖面已揭露砾砂层,且因砂层与黏土层交界处存在滞水,造成开挖时出水量较大且容易产生流沙。
具体见图2示意。
4.2主要工艺措施⑴止水注浆采用后退式旋喷方式,主要工艺流程为:搭设施工平台后封闭掌子面→计算并标记钻孔孔位→浆液制备、钻机就位→钻进成孔→后退旋喷注浆→换孔循环。
注浆采用改性水玻璃浆液和水泥-水玻璃双液浆,根据地层条件添加外加剂,以控制注浆范围及可注性。
为保证止水注浆的成孔及所用浆液效果,注浆参数可在正线结构段进行试验总结该地质段的注浆参数经验,还应根据现场试验和监测结果进行调整。
注浆应连续均匀。
⑵因注浆压力较大,每循环注浆前施工封闭掌子面,采用钢筋锚杆+φ6.5钢筋网片+0.15m厚C25喷射混凝土。
⑶浆液制备①浆液材料包括浓磷酸溶液,模数2.2~2.8、浓度40Be以上的水玻璃,P.O42.5普通硅酸盐水泥。
②施工配合比水泥浆:水玻璃浆液:磷酸溶液=1:1:1(体积比)其中水泥浆液中水灰比1:(0.8~1)(质量比),水玻璃浆液中原液:水=1:1(体积比),磷酸溶液中磷酸:水=1:10(质量比)⑷钻进成孔做好工前检查后,根据选定好的孔位、计算好的角度和长度,开始钻进。
《危险性较大工程安全专项施工方案编制及专家论证审查办法》(建设部)

危险性较大工程安全专项施工方案编制及专家论证审查办法建质[2004]213号第一条为加强建设工程项目的安全技术管理,防止建筑施工安全事故,保障人身和财产安全,依据《建设工程安全生产管理条例》,制定本办法。
第二条本办法适用于土木工程、建筑工程、线路管道和设备安装工程及装修工程的新建、改建、扩建和拆除等活动。
第三条危险性较大工程是指依据《建设工程安全生产管理条例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案。
(一)基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。
(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
(三)模板工程各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程。
(四)起重吊装工程(五)脚手架工程1、高度超过24m的落地式钢管脚手架;2、附着式升降脚手架,包括整体提升与分片式提升;3、悬挑式脚手架;4、门型脚手架;5、挂脚手架;6、吊篮脚手架;7、卸料平台。
(六)拆除、爆破工程采用人工、机械拆除或爆破拆除的工程。
(七)其他危险性较大的工程1、建筑幕墙的安装施工;2、预应力结构张拉施工;3、隧道工程施工;4、桥梁工程施工(含架桥);5、特种设备施工;6、网架和索膜结构施工;7、6m以上的边坡施工;8、大江、大河的导流、截流施工;9、港口工程、航道工程;10、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工。
第四条安全专项施工方案编制审核建筑施工企业专业工程技术人员编制的安全专项施工方案,由施工企业技术部门的专业技术人员及监理单位专业监理工程师进行审核,审核合格,由施工企业技术负责人、监理单位总监理工程师签字。
第五条建筑施工企业应当组织专家组进行论证审查的工程(一)深基坑工程开挖深度超过5m(含5m)或地下室三层以上(含三层),或深度虽未超过5m(含5m),但地质条件和周围环境及地下管线极其复杂的工程。
《危险性较大工程安全专项施工方案编制及专家论证审查办法》(建设部)

危险性较大工程安全专项施工方案编制及专家论证审查办法建质[2004]213号第一条为加强建设工程项目的安全技术管理,防止建筑施工安全事故,保障人身和财产安全,依据《建设工程安全生产管理条例》,制定本办法。
第二条本办法适用于土木工程、建筑工程、线路管道和设备安装工程及装修工程的新建、改建、扩建和拆除等活动。
第三条危险性较大工程是指依据《建设工程安全生产管理条例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案。
(一)基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。
(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
(三)模板工程各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程。
(四)起重吊装工程(五)脚手架工程1、高度超过24m的落地式钢管脚手架;2、附着式升降脚手架,包括整体提升与分片式提升;3、悬挑式脚手架;4、门型脚手架;5、挂脚手架;6、吊篮脚手架;7、卸料平台。
(六)拆除、爆破工程采用人工、机械拆除或爆破拆除的工程。
(七)其他危险性较大的工程1、建筑幕墙的安装施工;2、预应力结构张拉施工;3、隧道工程施工;4、桥梁工程施工(含架桥);5、特种设备施工;6、网架和索膜结构施工;7、6m以上的边坡施工;8、大江、大河的导流、截流施工;9、港口工程、航道工程;10、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工。
第四条安全专项施工方案编制审核建筑施工企业专业工程技术人员编制的安全专项施工方案,由施工企业技术部门的专业技术人员及监理单位专业监理工程师进行审核,审核合格,由施工企业技术负责人、监理单位总监理工程师签字。
第五条建筑施工企业应当组织专家组进行论证审查的工程(一)深基坑工程开挖深度超过5m(含5m)或地下室三层以上(含三层),或深度虽未超过5m(含5m),但地质条件和周围环境及地下管线极其复杂的工程。
山东省建筑工程安全专项施工方案编制审查与专家论证暂行办法

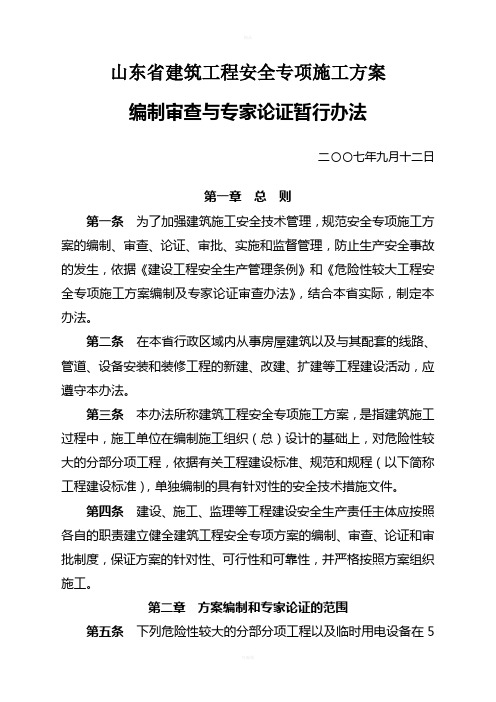

山东省建筑工程安全专项施工方案编制审查与专家论证暂行办法二〇〇七年九月十二日第一章总则第一条为了加强建筑施工安全技术管理,规范安全专项施工方案的编制、审查、论证、审批、实施和监督管理,防止生产安全事故的发生,依据《建设工程安全生产管理条例》和《危险性较大工程安全专项施工方案编制及专家论证审查办法》,结合本省实际,制定本办法。
第二条在本省行政区域内从事房屋建筑以及与其配套的线路、管道、设备安装和装修工程的新建、改建、扩建等工程建设活动,应遵守本办法。
第三条本办法所称建筑工程安全专项施工方案,是指建筑施工过程中,施工单位在编制施工组织(总)设计的基础上,对危险性较大的分部分项工程,依据有关工程建设标准、规范和规程(以下简称工程建设标准),单独编制的具有针对性的安全技术措施文件。
第四条建设、施工、监理等工程建设安全生产责任主体应按照各自的职责建立健全建筑工程安全专项方案的编制、审查、论证和审批制度,保证方案的针对性、可行性和可靠性,并严格按照方案组织施工。
第二章方案编制和专家论证的范围第五条下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制安全专项施工方案。
(一)土石方开挖工程1、开挖深度超过5m(含5m)的基坑(槽、沟)等的土方开挖工程;2、开挖深度虽未超过5m,但地质条件和周围环境复杂的基坑(槽、沟)等的土石方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程采用支护结构施工的基坑支护工程。
(三)基坑降水工程地下水位在坑底以上,需要采取人工降低水位的工程。
(四)模板工程1、工具式模板工程,包括滑模、爬模、大模板等;2、混凝土构件模板工程;3、特殊结构支撑系统工程。
(五)起重吊装工程。
(六)脚手架工程1、落地式钢管脚手架;2、附着式升降脚手架;3、悬挑式脚手架;4、门型脚手架;5、挂脚手架;6、高处作业吊篮;7、卸料平台;8、其他临时设置的作业平台。
危大工程方案专家论证意见

危大工程方案专家论证意见一、引言随着我国经济的快速发展,危大工程如桥梁、隧道、电力输变电设施、化工厂等建设日益增多,其对社会稳定和经济发展的重要性日益凸显。
然而,由于危大工程所带来的安全隐患和环境污染问题,一旦发生事故将对周边地区和人民群众造成严重影响。
因此,对危大工程方案进行专家论证至关重要,能够有效降低工程建设和运行中的风险,确保工程的安全和稳定运行。
本文将从危大工程方案专家论证的目的和意义、论证过程和方法以及论证后的应对措施等方面展开阐述,旨在为危大工程方案专家论证工作提供参考和指导。
二、危大工程方案专家论证的目的和意义1. 目的危大工程方案专家论证的目的在于评估工程方案的可行性和风险性,为工程建设和运行提供科学依据和决策参考。
通过专家论证,可以充分发挥专家的经验和智慧,对工程方案进行全面、深入的分析和评估,排除潜在的安全隐患和环境风险,确保工程建设和运行的安全可靠。
2. 意义危大工程方案专家论证具有重要的意义。
首先,可以保障危大工程的安全运行,减少事故的发生,保护人民群众的生命和财产安全。
其次,可以提高工程的经济效益和社会效益,降低工程建设和运行的成本,减少资源的浪费,推动可持续发展。
最后,可以增强工程建设和运行的透明度和公正性,提升工程的社会声誉和影响力,增强社会对工程建设的信心和支持。
三、危大工程方案专家论证的过程和方法1. 论证过程(1)确定论证范围和内容。
首先,需要确定危大工程方案专家论证的范围和内容,明确论证的目标和任务。
根据工程的具体情况和要求,确定论证的重点和关键问题,明确论证的范围和深度。
(2)组建论证专家组。
其次,需要组建一支专业的论证专家组,由相关领域的专家和学者组成,具有丰富的理论和实践经验,能够全面、深入地分析和评估工程方案。
专家组要充分发挥各自的优势和专长,形成合力,为工程方案的论证提供有力支持。
(3)收集必要的信息和资料。
然后,需要收集和整理与工程方案相关的信息和资料,包括工程设计方案、施工图纸、技术规范、环保标准等文件资料,以及相关领域的理论研究成果、先进技术和成功案例等信息。
济南市房屋建筑及轨道交通工程安全专项施工方案编制审查与专家论证实施办法
济南市房屋建筑及轨道交通工程安全专项施工方案编制审查与专家论证实施办法第一章总则第一条为了进一步加强建筑施工安全技术管理,规范安全专项施工方案的编制、审查、论证、审批、实施和监督管理,防止生产安全事故的发生,依据《建设工程安全生产管理条例》、建设部《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)等文件要求,结合我市实际,对我市危险性较大工程安全专项施工方案(以下简称安全专项方案)编制审查及专家论证工作制定本办法。
第二条在本市行政区域内从事房屋建筑、轨道交通、装饰装修工程的新建、改建、扩建等工程建设活动,应遵守本办法。
第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
危险性较大的分部分项工程安全专项施工方案,是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
第四条施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。
施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
第二章方案编制和专家论证的范围第五条下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
建设工程危大工程专项方案和专家论证如何确定
建设工程危大工程专项方案和专家论证如何确定在安全隐患大排查中,“危大工程”是施工现场的重中之重,施工单位务必要搞清这三个基本问题:“危大工程”有哪些?专项方案怎么编?专家论证怎么办?依据:《危险性较大的分部分项工程安全管理规定》(住建部〔2018〕37号令)《危险性较大的分部分项工程安全管理规定》有关问题的通知(建办质〔2018〕31号文)表1“危大工程”有哪些?危大工程,即:危险性较大的分部分项工程,是指房屋建筑和市政基础设施工程在施工过程中,容易导致人员群死群伤或者造成重大经济损失的分部分项工程。
危大工程及超过一定规模的危大工程范围,由国务院住房城乡建设主管部门制定的。
【危大工程要求】施工单位应当在施工前组织工程技术人员编制专项施工方案。
【超过一定规模的危大工程要求】施工单位应当在施工前组织工程技术人员编制专项施工方案,还应当组织召开专家论证会对专项施工方案进行论证。
表2专项方案怎么编?【专项方案编制、审核、审批】施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案。
实行施工总承包的,专项施工方案应当由施工总承包单位组织编制。
危大工程实行分包的,专项施工方案可以由相关专业分包单位组织编制。
专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
危大工程实行分包并由分包单位编制专项施工方案的,专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。
【专项方案主要内容】(一)工程概况:危大工程概况和特点、施工平面布置、施工要求和技术保证条件;(二)编制依据:相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等;(三)施工计划:包括施工进度计划、材料与设备计划;(四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;(五)施工安全保证措施:组织保障措施、技术措施、监测监控措施等;(六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;(七)验收要求:验收标准、验收程序、验收内容、验收人员等;(八)应急处置措施;(九)计算书及相关施工图纸。
2024年二级建造师-市政工程管理与实务-真题及答案解析A卷
2024年二级建造师执业资格考试真题(一天三科版)《市政工程管理与实务》A卷一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.某项目投标总价为1000万元,则投标保证金一般不超过()元。
A.10B.20C.30D.50【答案】B【解析】招标人可以在招标文件中要求投标人提交担保。
投标担保可以采用投标保证金和投标保函的形式。
投标保证金一般不得超过投标总价的2%。
投标担保有效期应当与投标有效期一致。
1000×2%=20万。
2.下列管廊断面形式中,空间利用率最低的是()。
A.矩形B.圆形C.三圆拱D.多弧拱【答案】B【解析】综合管廊的断面形式主要有矩形、圆形和异形三大类;其中圆形与矩形更为常见,矩形断面相较于圆形断面对空间的利用率更高,异形断面空间利用率介于两者之间。
3.下列纳入综合管廊的管线中,应在单独舱室敷设的是()。
A.电力电缆B.通信电缆C.天然气管道D.给水管道【答案】C【解析】综合管廊的标断面形式应根据容纳的管线种类及规模、建设方式、预留空间及安装要求等确定,应满足管线安装、检修、维护作业所需要的空间要求。
(1)天然气管道应在独立舱室内敷设。
(2)热力管道采用蒸汽介质时应在独立舱室内敷设。
(3)热力管道不应与电力电缆同舱敷设。
(4)110kV及以上电力电缆不应与通信电缆同侧布置。
(5)给水管道与热力管道同侧布置时,给水管道宜布置在热力管道下方。
(6)进入综合管廊的排水管道应采取分流制,雨水纳入综合管廊可利用结构本体或采用管道方式;污水应采用管道排水方式,宜设置在综合管廊底部。
(7)综合管廊每个舱室应设置人员出入口、逃生口、吊装口、进风口、排风口、管线分支口等。
(8)综合管廊管线分支口应满足预留数量、管线进出、安装敷设作业的要求。
(9)压力管道进出综合管廊时,应在综合管廊外部设置阀门。
(10)综合管廊应预留管道排气阀、补偿器、阀门等附件在安装、运行、维护作业时所需要的空间。
危险性较大工程安全专项施工方案编制及专家论证审查办法
审查办法
01 第一条
03 第三条
目录
02 第二条 04 第四条
05 第六条
07 第八条
目录
06 第七条
基本信息
《危险性较大工程安全专项施工方案编制及专家论证审查办法》是为加强建设工程项目的安全技术管理,防 止建筑施工安全事故,保障人身和财产安全而制定的办法。
第六条
第六条
专家论证审查 (一)建筑施工企业应当组织不少于5人的专家组,对已编制的安全专项施工方案进行论证审查。 (二)安全专项施工方案专家组必须提出书面论证审查报告,施工企业应根据论证审查报告进行完善,施工 企业技术负责人、总监理工程师签字后,方可实施。 (三)专家组书面论证审查报告应作为安全专项施工方案的附件,在实施过程中,施工企业应严格按照安全 专项方案组织施工。
第一条
第一条
为加强建设工程项目的安全技术管理,防止建筑施工安全事故,保障人身和财产安全,依据《建设工程安全 生产管理条例》,制定本办法。
第二条
第二条
本办法适用于土木工程、建筑工程、线路管道和设备安装工程及装修工程的新建、改建、扩建和拆除等活动。
第三条
第三条
危险性较大工程是指依据《建设工程安全生产管理条例》第二十六条所指的七项分部分项工程,并应当在施 工前单独编制安全专项施工方案。
第七条
第七条
国务院铁路、交通、水利等有关部门和各地可依照本办法制定实施细则。
第八条
第八条
本办法由建设部负责解释。 (2004.12.1)
谢谢观看
ቤተ መጻሕፍቲ ባይዱ
第四条
第四条
安全专项施工方案编制审核 建筑施工企业专业工程技术人员编制的安全专项施工方案,由施工企业技术部门的专业技术人员及监理单位 专业监理工程师进行审核,审核合格,由施工企业技术负责人、监理单位总监理工程师签字。 第五条 建筑施工企业应当组织专家组进行论证审查的工程 (一)深基坑工程 开挖深度超过5m(含5m)或地下室三层以上(含三层),或深度虽未超过5m(含5m),但地质条件和周围 环境及地下管线极其复杂的工程。 (二)地下暗挖工程 地下暗挖及遇有溶洞、暗河、瓦斯、岩爆、涌泥、断层等地质复杂的隧道工程。 (三)高大模板工程 水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于10kN/m2,或集中线荷载大于 15kN/m的模板支撑系统。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
男
成都兴蜀勘察基础工程公司
高工
水文地质
袁贵兴
男四川省建筑科ຫໍສະໝຸດ 院高工工程地质赵通
男
四川交通厅咨询公司
高工
道桥
邓家勋
男
成都建工路桥建设有限公司
高工
道桥
专家论证意见:
2015年1月10日,成都倍特建筑安装工程有限公司组织专家召开了《新成仁路(新川创新科技园段)道排工程Ⅱ标段24+38~26+00段电力隧道工程暗挖安全专项施工方案》专家评审论证会。参加会议的有业主、监理、施工等单位及评审专家(参会人员名单附后)。与会人听取了施工单位对专项方案的介绍,相关单位发表了意见和建议,专家审阅了相关资料文件,经讨论和审议,形成以下论证审查意见:
2、补充隧道埋深、地下水位、渗透系数、隧道穿越地段的工程纵断面图,具体说明隧道结构空间内的地质情况,并判断是否有软弱土层,为安全施工和监控量测提供信息。通过水文情况分析确定降、排水方式。
3、补充工作井内人员上下通道的结构构造图和施工方法。
4、补充用于安全防护的材料和数量。
5、补充隧道围岩类别,补充岩石开挖施工方法。
危险性较大工程专家论证表
编号
工程名称
新成仁路(新川创新科技园段)道排工程Ⅱ标段
施工总承包单位
成都倍特建筑安装工程有限公司
项目负责人
专业承包单位
项目负责人
危险性较大分项工程名称
26+00~26+47段电力隧道工程暗挖安全专项施工方案
专家一览表
姓名
性别
工作单位
职务
职称
专业
万建国
男
中铁二院公路市政院
高工
隧道
6、补充竖井支护钢架与马头门门架的连接方法。
7、隧道照明用电应采用不大于36v的安全电压,照明灯具使用带防护罩的防水灯泡。
8、补充安全管理领导小组人员名单、分工和职责,补充“井下作业人员公示牌”。做好安全技术交底、落实安全监控责任。
专家签名
组长(签字):
专家(签字):
项目经理部
(盖章):
年月日
注:本表由施工单位填报,建设单位、监理单位、施工单位各存一份。
本专项施工方案编制依据充分,采用的规范、标准恰当。针对本工程特点提出的安全技术措施较明确,安全施工的基本条件符合现场实际情况,方案可行,同意通过评审。按以下意见及建议修改补充完善并按程序报批后实施:
1、完善施工区域对施工安全有影响的构筑物、地上、地下管线等障碍物的调查,分析其影响程度并分别采取有效的处置措施。
