地下室防渗漏节点做法
建筑工程常见部位防渗漏施工做法指引

建筑工程常见部位防渗漏施工做法指引第一章编制说明及其原则一、为了减少建筑物渗漏水质量问题,规范防水施工做法,减少由此引起的交楼风险,参照设计和相关规范要求,编制“防渗施工工艺标准”技术文件。
二、防水工程的设计及施工应遵循“防、排、截、堵相结合,刚柔相济、因地制宜,综合治理的原则”,做到先排后防。
首先不能有积水,要将积水在短时间内顺畅地排出;其次必须强化结构自防水功能,每一处节点均要对结构本身的防水功能给予充分的重视。
因此,防水工程应综合治理,着重抓好三关:第一是结构自防水,包括混凝土墙、柱、板、墙体材料及砌筑、抹灰层、塞缝等,这是整个防水体系的基础。
基础工作不过关,防水体系就无法保证;第二是在各饰面层、防水层施工前后的淋水和蓄水试验,是对前面工序防水能力的真实检验。
只有通过淋(蓄)水试验的防水才是有保障的;第三是防水材料(聚氨酯、卷材等)的应用,这是防水工程的最后一道关口。
三、现场检查发现我司建筑物渗漏水问题集中体现在:结构缺陷,如结构板高差不足、楼板通缝开裂等;隐蔽验收流于形式,如没有按照规范及图纸要求对给排水管道进行通水通球、试压检测,没有做好蓄水、淋水检查工作等;防水细部施工质量差,如穿墙管道防水收口、后浇带和伸缩缝等结构预留缝防水处理等。
根据以上发现的问题,只有在施工的全过程推行一套完善的防渗施工工艺标准,才能有效地确保建筑物防水施工质量,降低渗漏水隐患。
四、原则上要求参照本防水指引进行施工。
因防水工程做法多样,节点各异,请地区公司根据实际情况,要求施工单位在此指引的基础上进行细化与优化,并将细化后的做法标示于工程图纸以指导施工。
第二章卫生间防渗漏施工指引一、卫生间防水施工工序(以非地面热辐射采暖卫生间为例)二、施工要点1.必须严格按卫生间防水施工大样图施工,保证防水构造满足设计及规范要求。
2.穿过地面及楼面的立管、套管安装完成,并须固定牢固。
立管穿楼板处用微膨胀混凝土分两次堵洞,洞孔须封堵严密;3.基层清理须到位,尤其是管根、墙根等部位要仔细清理,基层凹陷处要用水泥补平。
防渗漏做法

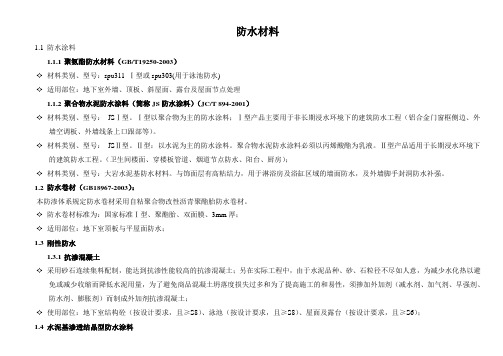

防水材料1.1防水涂料1.1.1聚氨酯防水材料(GB/T19250-2003)✧材料类别、型号:spu311 Ⅰ型或spu303(用于泳池防水)✧适用部位:地下室外墙、顶板、斜屋面、露台及屋面节点处理1.1.2聚合物水泥防水涂料(简称JS防水涂料)(JC/T 894-2001)✧材料类别、型号:JSⅠ型。
Ⅰ型以聚合物为主的防水涂料;Ⅰ型产品主要用于非长期浸水环境下的建筑防水工程(铝合金门窗框侧边、外墙空调板、外墙线条上口跟部等)。
✧材料类别、型号:JSⅡ型。
Ⅱ型:以水泥为主的防水涂料。
聚合物水泥防水涂料必须以丙烯酸酯为乳液。
Ⅱ型产品适用于长期浸水环境下的建筑防水工程。
(卫生间楼面、穿楼板管道、烟道节点防水、阳台、厨房);✧材料类别、型号:大岩水泥基防水材料。
与饰面层有高粘结力,用于淋浴房及浴缸区域的墙面防水,及外墙脚手封洞防水补强。
1.2防水卷材(GB18967-2003):本防渗体系规定防水卷材采用自粘聚合物改性沥青聚酯胎防水卷材。
✧防水卷材标准为:国家标准Ⅰ型、聚酯胎、双面膜、3mm厚;✧适用部位:地下室顶板与平屋面防水;1.3刚性防水1.3.1抗渗混凝土✧采用砂石连续集料配制,能达到抗渗性能较高的抗渗混凝土;另在实际工程中,由于水泥品种、砂、石粒径不尽如人意,为减少水化热以避免或减少收缩而降低水泥用量,为了避免商品混凝土坍落度损失过多和为了提高施工的和易性,须掺加外加剂(减水剂、加气剂、早强剂、防水剂、膨胀剂)而制成外加剂抗渗混凝土;✧使用部位:地下室结构砼(按设计要求,且≥S8)、泳池(按设计要求,且≥S8)、屋面及露台(按设计要求,且≥S6);1.4水泥基渗透结晶型防水涂料✧材料标准为:符合GB18445-2001《水泥基渗透结晶型防水材料》;二次滚涂,每平方米1.5kg;✧适用部位:无疏水层的地下室底板;1.5其它材料1.4.1嵌缝材料✧分类:改性沥青密封材料:改性沥青嵌缝油膏;合成高分子密封材料:聚氨酯密封膏;聚硫建筑密封膏;丙烯酸酯建筑密封膏。
钢筋混凝土地下空间结构的防渗漏设计分析

钢筋混凝土地下空间结构的防渗漏设计分析摘要:在钢筋混凝土的地下空间结构设计中,由裂缝引起的渗漏问题是必须要考虑的。
通过对裂缝的成因及设计中的控制裂缝的方法,做到对裂缝的预防和控制。
关键词:裂缝成因;裂缝控制;设计措施一地下混凝土结构裂缝的成因钢筋混凝土结构在受力状态下出现裂缝是一种普遍存在且不可避免的现象。
在保证结构安全和耐久性的前提下,带裂缝工作也是钢筋混凝土结构的受力特性。
混凝土的受拉形变往往伴随着裂缝的产生,当裂缝宽度控制在不影响结构件的受力性能、使用性和耐久性时,这些裂缝是正常的结构裂缝,无须处理;而过大宽度的裂缝,就会影响到结构的安全、适用和耐久性,这种裂缝可称为破坏性裂缝。
破坏性裂缝一旦出现,必须进行相应的处理。
结构裂缝产生的原因很复杂,根据国内外的调查资料,引起裂缝有两大类原因,一种由外荷载(如静、动荷载)的直接应力和结构次应力引起的裂缝,其机率约 20%;一种是结构因温度、膨胀、收缩、徐变和不均匀沉降等因素由变形变化引起的裂缝,其机率约 80% 裂缝发生与材料、设计、施工和维护有关。
二地下空间结构设计中的裂缝控制王铁梦先生将设计构造上的措施归纳为两大类:“抗”与”放”。
“抗”的原则是通过提高混凝土结构的抗拉强度和极限拉伸,来抵抗混凝土干缩和温度变形;“放”的原则是通过创造混凝土结构自由变形的条件,来释放混凝土干缩和温度变形。
两大原则并不对立,可以“抗拉兼施”。
在结构设计上,“抗”的原则通常体现在对混凝土构件进行适当增加的配筋。
在同样配筋率的条件下,尽可能用细直径的钢筋,使钢筋的间距密一些,增加混凝土结构的极限拉伸,从而抵抗混凝土干缩和温度变形。
“放”的原则通常体现在留设变形缝上,可设置伸缩缝、收缩后浇带、沉降后浇带等。
设计时,一般先根据强度计算结果初步确定配筋,然后进行裂缝宽度验算确定实际配筋。
在地下室与水接触的结构中,最大裂缝宽度一般应控制在 0.2mm 。
运用公式进行验算时,可归纳出一些在相同配筋率下有利于裂缝控制的因素。
(完整版)防渗漏专项方案

防渗漏施工方案第一章、工程概况一、参建单位建设单位:上海同茗置业有限公司监理单位:上海同济管理咨询监理有限公司设计单位:同济大学建筑设计研究院有限公司施工单位:舜元建设(集团)有限公司本项目建设地点位于上海市松江区,环城路与方塔北路交叉口,主要由多层住宅楼、高层商住楼及地下汽车库组成。
建筑面积约59353平方米。
第二章控制措施及管理办法本工程把防渗漏作为控制重点,总结以往在防渗漏方面的经验与教训,在业主和监理的参与下,共同解决在防渗漏方面的一些通病。
所有的防渗薄弱环节,均列为关键工序及控制要点。
在施工过程中重点监控,并进行隐蔽工程验收。
1. 地下部分控制点包括:后浇带、通道止水节点、地下室防水以及地下部分砼的浇筑质量。
2. 地上部分包括:外墙防渗(厨卫间、穿墙螺杆及穿墙管、外门窗、施工缝等)。
3. 屋面主要问题:防水构造、出屋面管、排水等。
在施工过程中在预防和过程控制上下工夫,从材料的选择、合理的施工方法、完善的保护措施、到过程控制中的交接验收和隐蔽验收,有保证措施和管理措施跟上。
首先各个控制工序的实施都必须落实到专人负责,验收必须落实到专人,整改落实到专人,整个过程的观测落实到专人。
其中方案的编制落实到技术部,实施落实到施工员、验收落实到质量员,整改落实到施工员,明确谁施工谁整改。
技术部对在整个监视过程中发现的问题和隐患及时解决。
施工员在实施过程中,应分级向下传达工序控制要求和正确做法,使每个操作工人都参与到通病的预防中来。
并将施工过程中发现方案不合理的地方,应及时反馈到技术部,及时更改。
质量员应把防渗漏问题作为日常检查的重点,及时统计,以便确定本工程的渗漏发生的情况。
第三章防渗漏技术措施一、地下室防渗漏的技术措施1)地下室结构砼采用防水混凝土,级配为C35,抗渗等级为P6。
2)底板钢筋双层双向支撑设置在垫块上,不得直接接触垫层砼上,以防水沿钢筋向上渗。
砼浇筑时选用高频插入式振捣器振捣密实,并应一次浇筑完毕。
穿墙、穿楼板管道防水构造做法及节点详图

构造做法:
1.止水套管预埋
止水环与套管必须满焊。
浇筑混凝土前将套管内表面清理干净并将孔口临时封闭。按要求定位并安装牢固。
浇筑楼板混凝土时,套管两端应胶布等密封,避免堵塞。
浇筑楼板混凝土时,套管两端应胶布等密封,避免堵塞。
质量控制点:套管定位及固定;套管清理;套管与管道间沥青麻丝密实度;打密封膏;闭水试验;防水附加层及防水层。
节点图:
有套管穿楼板管道防水节点做法
3.8.4穿外墙管道防水做法
a、无外保温混凝土外墙
做法说明:
后续做法同“无外保温混凝土墙穿墙管道防水做法”。
质量控制点:混凝土块尺寸;预制混凝土块内外标志、套管坡度;管道安装;油麻堵塞密实;打密封胶。
节点图:
无外保温砌体墙穿墙管道防水做法
d、有外保温砌体外墙
做法说明:
本做法适用于±0.00以上砌体外墙。
外墙为砌体时,为保证穿墙套管节点的防渗漏效果,在管道位置必须用预制混凝土块代替砌块。不得在砌体墙上直接开洞。
预制混凝土块强度等级C20,厚同墙厚,长、宽减去套管尺寸后均不得小于200mm,并符合砌块模数;预制混凝土块时须预埋套管,套管材质为金属或塑料,套管长度应为墙厚加外保温层厚度,预制混凝土块应标明内外,以免砌墙时出错。
对于小管径管道,其套管管径应比管道管径大两号;对于大管径管道,其套管管径应大于管道外径50mm。
质量控制重点:套管与管道间沥青麻丝填塞;阴角部位圆角及防水附加层;防水施工质量;打密封胶
节点图:
管线防渗漏的节点做法

建筑防渗漏有关设备管线的节点做法建筑的各类设备各种管线是不可或缺的功能载体,完备的功能设施方构成完整的建筑物,管线设备是建筑的血脉、神经。
在建筑物的建造过程中,管线设备的实施与建筑施工关系密切,互为依存,良好的专业协调配合是建筑物实现最终价值的保证。
建筑渗漏现象作为行业普遍忧心的质量缺陷,一直在工程项目管理中作为重难点处理。
设备管线既对建筑防水防渗有较高的效果要求,同时其施工安装又对建筑防水防渗工程质量具有十分密切的影响,为保证防水防渗防潮的要求,设备管线与建筑交圈地带的防水工艺不仅仅是土建专业单方责任,更需要设备管线的安装工艺科学合理,针对渗漏,联防联治。
管线穿越建筑结构是十分普遍的现象,涉水部位的结构一经管道贯穿,将导致渗漏可能的隐患。
涉水部位常见以下情况:各类水池,建筑屋面、露台、建筑外墙、地下室顶板等露天部位,地下室室内外分隔挡墙、地下室地坪、室内阳台、室内卫生间沉箱等可能积水部位。
1)管道直穿结构的防水处理方式。
根据管道的材质,钢管、铸铁管等与结构砼形变系数接近,结合紧密,可以将管道直接设置于砼结构中,并按照图示施以防水处理。
塑料管道穿结构不宜采用此做法。
需要注意的是,管道穿越洞口的砼填补支模尽量采用顶撑形式以保证后浇的砼不发生坠裂倾向。
2)因寿命及其他原因,介质管道应该考虑检修拆换的可能,需要在穿越结构的部位设置套管,在涉水结构的部位采用防水套管。
此方式要求套管与内穿管道尺寸匹配合适,要保证足够的后塞间隙,翼环防水套管制作正确,在结构中安置准确合理3)屋面侧排雨水口安装与防水做法,在雨水口进水处,参照撮箕样式施工找坡成型4)屋面下排雨水口做法如条件允许,屋面排水尽量采用下排形式,注意进水篦子堵塞5)地漏地漏安装注意进水口应完成面10mm左右,地漏形式尽量采用管道水封加直通地漏6)止水节。
带承口的PVC止水节现大量推广用于各水卫设备器具的排水穿楼板处,该管件直接埋设于结构,减少补洞减少渗漏风险7)卫生间同层排水管道安装同层排水的沉箱卫生间的排水立管有内置和外置两种情况,管道安装就有两种形式,外置立管的排水支管进入卫生间要穿越沉箱边梁,需要在结构梁上埋设防水套管,套管定位和支管安装后扎口直接关系防水处理及效果,重点关注内置排水立管往往是建筑立面要求立管设在卫生间内,由于本层需要设三通支管,导致立管不能按照标准安装防水套管。
防渗漏措施方案
目录1 混凝土施工缝(有防水要求)处理做法 (1)2 墙体穿墙螺杆及其孔洞处理 (3)3 外墙穿墙管道防渗漏做法 (4)4 外门墙窗防水节点做法 (7)5 楼板堵洞做法 (8)6 地下进水的预防与治理措施 (11)6.1、可能导致地下室进水原因分析 (11)6.2、防止地下室进水的预防措施 (11)7 出户管道防渗漏封堵措施 (13)7.1、外墙穿墙管节点封堵措施 (13)7.2、屋面管道节点封堵处理措施 (13)8 卫生间楼地面渗漏防治措施 (17)9 屋面渗漏防治措施 (18)10 地暖地面渗漏防治措施 (19)1 混凝土施工缝(有防水要求)处理做法1.1、施工缝当在有防水要求的地下室底板或地下室外墙等处设置施工缝时,施工缝混凝土基层处理方法同无防水要求施工缝处理方法相同,但在浇筑前必须沿着施工缝方向在钢筋上焊接止水钢板。
止水钢板安装时,有凹槽的一侧必须朝向迎水面方向。
可用短钢筋头将其焊接在结构附加钢筋上,钢板与钢板之间必须搭接不小于10cm并双面满焊;当遇到柱子时,柱子箍筋必须先断开,止水钢板穿过柱子后将断开的箍筋“T”焊在钢板上;当遇到转角时,将钢板弯折后搭接并双面焊接牢固。
1.2、地下室底板后浇带质量控制关键点及说明:1、后浇带用于不允许留设变形缝的工程部位。
2、后浇带采用补偿收缩混凝土浇筑,其抗渗和抗压等级同两侧混凝土。
3、底板后浇带下部须设防水附加层,宽度需在两边各超出后浇带300mm。
4、止水钢板开口朝向迎水面1.3、顶板后浇带质量控制关键点及说明:1、后浇带用于不允许留设变形缝的工程部位。
2、后浇带应用补偿收缩混凝土浇筑,其抗渗和抗压等级同两侧混凝土。
3、浇筑外墙后混凝土前,应在后浇带两侧安装具有一定强度的专用密目钢板网以阻挡底板混凝土流失,浇筑外墙混凝土时须保证钢板网处混凝土密实。
4、顶板后浇带混凝土尽可能与地下室外墙后浇带混凝土同时浇筑。
底板后浇带下部须设防水附加层,宽度需在两边各超出后浇带300mm 。
防渗漏施工要点及防治措施
行验收 ,且应有书面验收记录。
房建部分
防渗漏
地下部分
室外地坪处防水收头高度、做法未按照规范施工
防水收头未做压 实,导致开裂
汽车坡道无防水 收口措施
4. 砼振捣不密实,井底或者侧壁有蜂窝 没有修补。
1.对到场的砼罐车要逐车查验塌落度,对不符合砼运输通知单上 塌落度要求的必须退场,退场车辆3小时内不得再次进场
房建部分
防渗漏
地下部分
止水钢板设置不正确(位置,连接等),易导致严重渗漏。
导墙部位未设置 止水钢板
底板结构导墙部 位渗漏严重
转角处止水带 “L”形设置
竖向钢板止水带连 接部位未满焊
转角处,采用开 口箍,并与止水
钢板焊接
止水钢板设 置位置不正 确或安装质 量不符要求, 造成地下室 墙体底部严 重渗漏渗漏。
房建部分
防渗漏
地下部分
止水钢板设置不正确(位置,连接等)
原因分析
应对措施
一.技术措施:
1. 止水钢板规范厚度2-3mm,宜优先选3mm.
1. 止水钢板搭接部位,焊缝处理不当,易造 2. 墙体转角处,可采用“L”型成品止水钢板。墙体转
度。
1. 垫层浇筑不密实。 2. 砼浇筑前、井底部有垃圾或者积水没
有清理干净。
2. 铺料厚度不得超过50cm,并振捣密实。 二.验收重点: 1.砼浇筑前,必须进行隐蔽验收,不得有积水或者垃圾。 2.底部垫层必须浇捣密实,井底及侧墙不得有蜂窝等质量缺陷。
3. 进场的砼时间过长,质量达不到要求。 三.管理措施:
中国金茂防渗漏节点及工艺工法图集
JMHQ‐C P‐YQ‐GC‐034.主要内容分为两部分,第一部分为总体节点做法统一说明;第二部分为防渗漏节点分部构造技术要求,此部分内容包括平屋面、种植平屋面、瓦坡屋面、外墙、外窗、楼地面、地下室等部位的相关技术要求。
因地区差异及做法的多样性,本技术要求不对具体材料做法及施工工序做具体要求,而是重点指出节点构造的质量管控关键点和公司的禁止做法,通过强化关键环节达到控制质量的效果。
本图集只针对建筑防水易渗漏部位的重要、常见节点进行梳理,重点突出易读性和实用性,避免面面俱到的长篇大论。
每个节点包含节点原理图、质量控制关键点说明、实例图片、禁止做法四部分,图文并茂、文字简洁、便于阅读和应用。
5.本图集作为指导性文件,不能代替具体设计、施工文件。
本图集要求须与《中国金M防渗漏管理指引》配合使用。
在符合本图集相关要求的基础上,各项目的具体做法必须符合现行国家规范规定并结合当地要求、相关标准图集确定,具体应用形式如下:5.1将对节点的质量要求纳入招标、设计、监理、施工合同中。
将有关内容纳入施工图设计任务书,准确及时地传达到设计单位。
将有关内容纳入施工合同,准确及时地传达到监理单位、施工单位。
5.2在施工图审查时需关注本图集的条款,对防渗漏部分进行专项审查。
作为设计质量巡检、工程质量评估的必检项。
66.1 本图集的修订由产品管理中心负责。
6.2 产品管理中心每年根据工程质量检查及各项目反馈的情况,针对发现的防水防渗漏问题,修订本图集,并及时发布。
1.屋面结构自防水是屋面防水能力的重要组成部分(不能作为防水层),为了提高屋面自防水的性能,除了根据结构计算确定结构配筋以外,适当增大屋面板的配筋率、在板面配置双向钢筋网对于控制板面裂缝、提高结构自防水性能尤为重要。
1.2有条件时优先结构板起坡或上表面找坡,原浆压光。
采用建筑找坡,应选用轻质吸水率小的材料,坡度2% (倒置式屋面3%),可结合屋面排水方式采用双向找坡以降低建筑找坡厚度。
地下室外墙防水做法
地下室外墙防水做法地下室外墙防水常规做法外墙施工程序与方法按墙体结构与卷材施工的先后顺序可分为外贴法和内贴法两种程序。
(1)外贴法:墙体结构→防水→保护特点:结构及防水层质量易检查,可靠性强;需肥槽宽,工期长。
(2)内贴法:垫层、保护墙→防水层→底板及结构墙特点:槽宽小,省模板;损坏无察觉,可靠性差,内侧模板不好固定。
用于场地小,无法采用外贴法的情况下。
外贴法防水构造内贴法防水构造SBS卷材防水施工工艺(1)施工工法灵活SBS卷材防水系统的施工安装方法有:满粘法、条粘法、点粘法、空铺法等,当辅助采用机械固定时,系统性能更加优越。
地下工程的底板部分采用空铺,基层潮湿无影响,可极大提高施工速度,缩短施工工期。
侧墙部分采用满粘施工,可取得最佳的刚柔无间隙结合的防水效果。
(2)使用环境情况北方地区气候干燥,温差较大,钢筋混凝土的蒸发干燥速度极快,现浇混凝土结构微细裂缝普遍存在;SBS卷材防水系统因其高强胎体存在,能够有效避免结构变形引起的防水层“零延伸断裂”现象。
并且SBS卷材在-10℃气温下亦能施工,材料在-50℃仍能保持防水功能。
1.节点处理(1)外侧增设钢筋网片地下室外墙外侧的钢筋混凝土保护层厚度一般较大,容易产生干缩裂缝,给外墙渗水带来隐患,为此,可与设计协商在外墙外侧增设一道ф4@150的钢筋网片(见下图),防裂效果明显。
(2)止水钢板处节点做法(焊接)注意箍筋节点处理(3)水平施工缝防水节点1)浇筑混凝土前,应将其表面浮浆和杂物清除,然后铺设净浆,并及时浇筑混凝土。
2)墙体水平施工缝应留设在高出底板表面不小于300mm的墙体上。
3)止水钢板应加工成“〔”状,钢筋不宜穿止水钢板,采取补焊的方法无法保证质量。
有箍筋的构件,箍筋在此处宜采取将箍筋断开,弯折10d以上与止水钢板焊接的工艺方法。
4)止水钢板接头必须采用搭接焊接,搭接长度应≥50mm,焊接必须为4个方向焊接。
注:尽量用钢板止水带替代膨胀止水条和橡胶止水带。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
万科地下室防渗漏节点做法 一、一般要求及说明 1.一般要求 防水混凝土结构底板下须做素混凝土垫层,垫层混凝土强度不得小于 C15、厚度不小于100mm,当地基土比较软弱时,混凝土垫层厚度不小于 150mm,或者采用下铺 100mm碎石,上做 100mm 厚垫层的做法。
要特别关注地下结构的施工缝、后浇带、穿墙管(盒)等薄弱环节,应重点核查细部构造措施是否严格按防渗漏节点做法施工。
室外墙有线缆穿过或管道为软连接而不能承受地下水压时,须在地下室墙外做线缆/管道井以避免穿墙节点承受水压。
2.结构要求 地下结构迎水面(底板、外墙、顶板)必须采用防水混凝土。 防水混凝土结构底板和外墙厚度不应小于 250mm,设计裂缝宽度不得大于 0.2mm,施工完成后不得出现贯通裂缝。
3.防水混凝土 (1)原材料要求 a.防水混凝土应采用硅酸盐水泥或普通硅酸盐水泥。不得使用过期或受潮结块的水泥,不得将不同品种或不同强度等级的水泥混合使用; b.防水混凝土掺入粉煤灰的级别不得低于二级; c.石子应洁净,最大粒径不大于 40mm,泵送时其最大粒径应不大于输送管径的 1/4,石子吸水率不大于 1.5%,不得使用碱活性骨料。
d.砂应洁净且为中粗砂,不得使用海砂。 (2)材料用量及配比 a.胶凝材料总用量不小于 320Kg/m3。在满足混凝土抗渗等级、强度、耐久性等条件下,水泥用量不得小于 280Kg/m3。
b.硅粉用量控制在胶凝材料总量的 3%左右。 c.粉煤灰用量应控制在胶凝材料总量的 20%左右。 d.防水混凝土砂率应控制在 35%~40%区间。 e.防水混凝土灰砂比按 1:1.5~1:2.5 控制,防水混凝土水胶比不得大于 0.5。
(3)抗渗要求 a.防水混凝土抗渗等级不得小于 P6 级。 b.在防水混凝土施工前应审查混凝土配合比报告,并作抗渗试验确认;施工期间对原材料、配比等进行实地抽查验证。 (4)相关要求 a.预拌防水混凝土入泵坍落度按 140mm~200mm 控制,并应做好现场实测。 b.预拌防水混凝土初凝时间按 6~8 小时进行配合比设计。 c.防水混凝土机械搅拌时间应不少于 2min。 (5)防水混凝土施工 a.底板防水混凝土施工前要做好降排水工作,不得在有积水的环境中浇注混凝土。 b.外墙和底板防水混凝土应分层浇注,分层厚度不大于 500mm,每层应振捣密实。
c.外墙及顶板防水混凝土模板应拼缝严密,支撑牢固。 d.如坍落度损失不能满足施工要求时,应退回原厂或加入原水胶比的水泥浆进行搅拌,严禁直接加水后使用。
e.防水混凝土应采用机械振捣,加强振捣环节控制,避免漏振、欠振和超振。 f.防水混凝土应连续浇注施工,尽量少留施工缝。 g.炎热季节施工时,混凝土入模温度不应大于 30度。 h.在冬季施工防水混凝土时,混凝土入模温度应不低于 5 度,并应有相应保温措施。 i.防水混凝土终凝后应立即进行养护,养护时间不少于 14 天。 j.对大体积防水混凝土要编制专用施工方案。 二、地下室底板防水做法 1.地下室底板设防水层做法 (1)做法说明: 适用于项目所在场地地下水位较高,或当地政府要求地下室底板必须做外防水的项目。
(2)工艺流程: 素土夯实——垫层——防水附加层——防水层——防水保护层——底板——饰面层。
(3)节点图: 地下室底板外防水节点做法 (4)构造做法: a.素土夯实:素土夯实,密实度≥93%;对于软弱土层,须编制专项施工方案,以确保底板下地基土达到所要求的密实度。
b.垫层:素土夯实后,浇筑 100~150mm 厚C15 素混凝土垫层,垫层混凝土须在浇筑的同时压实抹光。垫层下部也可铺垫碎石层。混凝土垫层的养护时间不得少于 3天。
c.防水附加层:阴阳角、后浇带、施工缝等施工防水附加层。附加层水平方向、向上或向下伸出长度不小于250 mm。
d.防水层:防水层施工前须清理干净基层,防水层不小于2mm;厚聚氨酯防水涂膜或不小于4mm厚防水卷材。 e.防水保护层:防水层施工完成后,浇筑50厚的C20细石混凝土保护层。施工防水保护层时应做好防水层的保护,不得破坏防水层。
f.底板:底板为防水混凝土,防水混凝土施工应按审批通过的专项施工方案组织施工。
g.饰面层:按设计要求施工饰面层,施工前应将防水混凝土表面清理干净。 (5)质量控制点: a.素土夯实及混凝土垫层;b.防水层施工质量;c.防水保护层;d.底板混凝土浇筑质量;e.底板混凝土养护。
2.地下室底板设滤水层做法 (1)排水板做法 ①做法说明: 当项目地下水位较低,地下室底板防水混凝土厚度大于 500mm,且当地政府对底板外防水没有强制要求时,可在底板上部设置滤水层、取消底板下部外防水。
②工艺流程: 素土夯实——垫层——底板——排水板——细石混凝土——饰面层。 ③节点图: 地下室底板及排水板节点做法 (2)构造做法: ①素土夯实 素土夯实,密实度≥93%;对于软弱土层,须编制专项施工方案,以确保底板下地基土达到所要求的密实度。
②垫层 素土夯实后,浇筑 100~150mm 厚C15 素混凝土垫层,浇筑垫层混凝土时表面压实抹光;垫层下部也可铺垫碎石层;混凝土垫层的养护时间不得少于 3天。 ③底板 底板为防水混凝土,防水混凝土施工应按审批通过的专项施工方案组织施工;底板混凝土结构起坡,坡向排水沟,坡度 1%左右。
④排水板 a.排水板脚向下铺设,交接处重叠 100mm 或两脚以上。 b.排水板必须具有一定强度并满足上部浇捣混凝土作业要求,排水板脚面积(即受力混凝土面积)须满足使用要求。脚高 20mm 以上。
c.沿排水沟边设厚度不小于 150mm 的C20 素混凝土反坎,高度根据地面高度确定。
d.反坎下予埋φ20@500mmPVC 塑料排水管,长度大于反坎厚度且两端长出反坎,排水管壁厚 2.5mm以上。
⑤细石混凝土 a.排水板上浇筑 100mm 厚 C25 细石混凝土,内配φ6@150 单层双向钢筋网,浇筑混凝土时注意振捣、既不能破坏排水板又必须把排水板脚内填充密实,混凝土面一次抹平压光。
b.按柱距在柱中对应位置设缝,切缝深 15mm、宽 5mm。 c.细石混凝土终凝后应立即浇水养护。 ⑥饰面层 如有饰面层,则按设计要求施工饰面层。 (3)质量控制点: a.素土夯实;b.底板防水混凝土浇筑质量及找坡;c.底板混凝土养护;d.排水板强度及脚面积率(脚平剖面积/排水板面积);e.排水沟坡度。
3.石子滤水层做法 (1)做法说明: 当项目地下水位较低,地下室底板防水混凝土厚度大于 500mm,且当地政府对底板外防水没有强制要求时,可在底板上部设置滤水层、取消底板下部外防水。
(2)工艺流程: 素土夯实——垫层——底板——滤水层——隔离层——混凝土层——饰面层。 (3)节点图: 地下室底板及滤水层节点做法 (4)构造做法: ①素土夯实 素土夯实,密实度≥93%。 对于软弱土层,须编制专项施工方案,以确保底板下地基土达到所要求的密实度。 ②垫层 素土夯实后,浇筑 100~150mm 厚C15 素混凝土垫层,垫层混凝土须在浇筑的同时压实抹光。垫层下部也可铺垫碎石层。
混凝土垫层的养护时间不得少于3天。 ③底板 底板为防水混凝土,防水混凝土施工应按审批通过的专项施工方案组织施工。 底板混凝土结构起坡,坡向排水沟,坡度 1%左右。 ④滤水层 粒径 10~30石子滤水层,厚60mm,石子应优先采用卵石。 沿排水沟边设厚度不小于150mm的C20素混凝土反坎,高度根据地面高度确定。 反坎下予埋φ20@500mmPVC 塑料排水管,长度大于反坎厚度且两端长出反坎,排水管壁厚2.5mm以上。
⑤隔离层 滤水层上部铺设三彩布做隔离层。 ⑥混凝土层 隔离层上浇筑 100mm 厚 C25 细石混凝土,内配φ6@150 单层双向钢筋网,混凝土层一次抹平压光;按柱距在柱中对应位置设缝,切缝深15mm、宽5mm;混凝土终凝后应立即浇水养护。 ⑦饰面层 按设计要求施工饰面层,施工前应将防水混凝土表面清理干净。 (5)质量控制点: a.素土夯实;b.底板防水混凝土浇筑质量及找坡;c.底板混凝土养护;d.滤水层施工;e.排水沟坡度。
三、地下室外墙防水做法 1.做法说明: (1)本做法适用于地下室外墙内侧为室内(如私家住宅、车库、功能房、架空活动区)的外墙防水做法。
(2)地下室外墙必须采用结构自防水混凝土,防水混凝土结构内部设置的各种钢筋或绑扎铁丝不得直接接触模板。
(3)地下室外墙用于固定模板的螺杆可采用工具式止水螺杆也可采用中部焊有止水环的一次性止水螺杆。具体参见本做法后续有关章节。
2.工艺流程: 浇筑混凝土——对拉螺杆处理——缺陷修补——防水附加层——防水层——防水保护层——室外回填土。
3.节点图: 地下室外墙防水做法 4.构造做法: (1)浇筑混凝土 a.地下室外墙模板必须采用一次性止水螺杆紧固。 b.地下室外墙按要求留置施工缝、后浇带。施工缝或后浇带处须用钢板网临时封堵,并按规定设置止水带。
c.模板留出清扫口,合模前对墙体内垃圾及时清理。 d.严控混凝土的坍落度,混凝土的供应要及时,不得出现施工冷缝。
