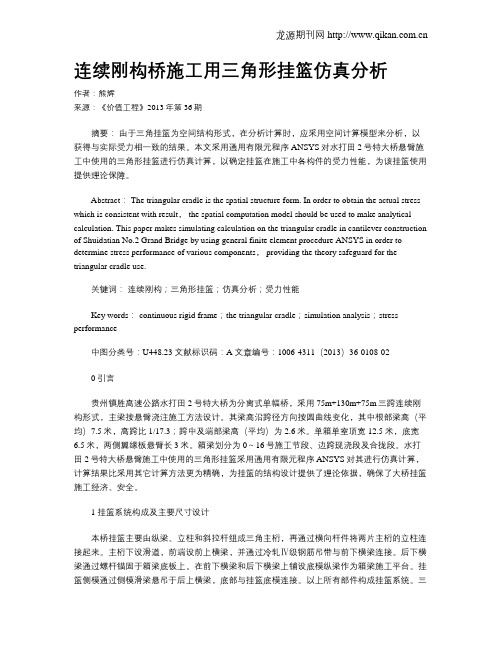

连续刚构桥施工用三角形挂篮仿真分析作者:熊辉来源:《价值工程》2013年第36期摘要:由于三角挂篮为空间结构形式,在分析计算时,应采用空间计算模型来分析,以获得与实际受力相一致的结果。

本文采用通用有限元程序ANSYS对水打田2号特大桥悬臂施工中使用的三角形挂篮进行仿真计算,以确定挂篮在施工中各构件的受力性能,为该挂篮使用提供理论保障。

Abstract: The triangular cradle is the spatial structure form. In order to obtain the actual stress which is consistent with result, the spatial computation model should be used to make analytical calculation. This paper makes simulating calculation on the triangular cradle in cantilever construction of Shuidatian No.2 Grand Bridge by using general finite element procedure ANSYS in order to determine stress performance of various components, providing the theory safeguard for the triangular cradle use.关键词:连续刚构;三角形挂篮;仿真分析;受力性能Key words: continuous rigid frame;the triangular cradle;simulation analysis;stress performance中图分类号:U448.23 文献标识码:A 文章编号:1006-4311(2013)36-0108-020 引言贵州镇胜高速公路水打田2号特大桥为分离式单幅桥,采用75m+130m+75m三跨连续刚构形式,主梁按悬臂浇注施工方法设计。

《交通科技》2011年总目次

《交通科技》2011年总目次

某 两 跨 连 续 箱 梁 桥 的 检 测 与 评 估 … … … …… …
… … … … … … … … …… …… …… … … … … 3 ( 1 4)
… … … … 叠 合 梁 斜 拉 桥成 桥过 程 的参 数 敏感 性 分 析 …… 4 (1 )
1 , o 桥 梁 抗 震设 计 中 地震 波 的合 理 选 取 … …… …… 4 ( 0、 5)
2 ( ) 混 凝 土 斜拉 桥 双 直立 塔 柱 形 索 塔 与 下 横 梁 异 步 … … … … 施 工 控 制 … … … … … …… …… …… …… … …
岩 溶 地 区 扩 建 项 目新 建 高 架 桥 基 础 设 计 简 析

u 、 ^ / 大跨连续 刚构桥施工线形控制技术 … ………… 5 (2 ’、 ^, 2) ( ) 法 国规范体 系下 的桥头搭板结构计算分析 ……
4 在 一 ‘ .一 w 、 d } ‘几!— 审 1 ^ … J 7 . H … I ・
^ /1 … ^\ (4 3) (8 3)
(3 5)
0 … o , 针 鱼 岭 大桥 及 接 线 工 程 总 体 方 案 研 究 … … … … o、 … … 沪 瑞 高速 公 路 某 旧桥 加 宽 设 计 … …… … … … …
桥 墩 尺 寸选 择 及 稳 定 配 筋 浅 析 … … … … … … … 2 (
跨穗 盐 路 斜 拉 桥 钢 箱 梁 悬 臂 拼 装 方 案 研 究 … … 2 (2 津秦 客 运专 线 2) 落步 溪 大 桥 1 7 IL 劲 性 骨 架 混 凝 土 拱 桥 关 键 技 术
( 先 简 支 后 连 续 箱 梁 体 系 转 换 的 设 计 与 施 工 … … 7)

(整理)贵州省镇胜高速公路特大桥现浇箱梁挂篮施工

(整理)贵州省镇胜高速公路特大桥现浇箱梁挂篮施工

贵州省镇胜高速公路特大桥现浇箱梁挂篮施工2005年1月27日作者:雨夜涛声※筑路人※本文已被浏览 334 次精品文档精品文档 [现浇箱梁挂篮施工2.1、概况叉河特大桥位于K104+242位置处,为左右分离式,其中左幅布置形式为为25+75+130+75+3×25m ,右幅布置形式为75+130+75+3×25m 的箱型变截面预应力T 型连续刚构桥, 箱梁根部高7.5m ,跨中高2.6m, 箱梁高为梁中线位置的高度,边中跨比较小为0.5769,这样将有利于箱梁内的应力合理分布,左右侧高度不一,臂长度为3.5 m 。

施工中需要随时对挂篮悬吊系统进行调整,箱梁底板按照R=351.659m 变化,底板顶面按照R=391.092m 变化,系按照圆曲线变化,这样设计的目的是减少墩顶的弯矩数值,相应减少主梁内的主拉应力。

箱梁采取挂篮悬臂浇筑施工,最大施工悬臂长度为58.5m ,最大悬浇重量为142.9t ,按照设计的施工顺序为:先在墩身托架上浇筑0#段,后向两边逐段悬臂浇筑并张拉预应力束,先边跨合拢,再中跨合拢,整个施工过程相邻浇筑节段对称进行。

和拢时桥梁由T 形静定悬臂状态变为超静定状态,实现了体系转换。

砼采用拌合站集中拌制,利用HBT-60型混凝土输送泵垂直泵送进行箱梁施工.在左2#(右1#)及左3#(右2#)墩柱位置各布置8t 塔吊1台垂直运输材料、小型设备、机具等。

叉河特大桥施工总工期控制在25个月内。

阶段目标为:2005年5月前完成桩基础施工,2005年11月前完成墩柱施工,2006年10月前完成T 构悬浇施工。

2.1.1、上部结构(1)、左、右幅桥均为单箱单室变高度连续刚构箱梁,墩支点处梁高7.5m ,边跨直线段及主跨跨中段梁高2.6m 。

(2)、箱梁横截面为单箱单室直腹板,箱梁顶板宽度为12.25m ,底宽6.5m ,箱梁底板水平布置。

通过两腹板的高差,实现顶板单向横坡。

箱梁两翼板悬臂长度为2.865m 。

安全专项——遵义机场高速公路天井塘中桥架梁施工方案

安全专项——遵义机场高速公路天井塘中桥架梁施工方案

安全专项——遵义机场高速公路天井塘中桥架梁施工方案一、工程概况遵义机场高速公路天井塘中桥是一座跨越村庄的桥梁,全长120米,宽度为30米。

这座桥梁是由预制梁和现浇混凝土桥面板组成的,预制梁采用小块混凝土浇筑,现浇混凝土桥面板则采用连续浇筑。

二、施工方案1.单元工程划分将施工工序分为四个单元工程:基础施工、桥墩施工、梁的制作与安装、桥面板的浇筑。

2.基础施工基础施工包括现场土地平整、基坑开挖、桥墩基础浇筑。

在土地平整阶段,需要清理现场杂物,并将场地进行平整处理,确保施工区域的整洁和安全。

然后,根据设计要求进行基坑开挖,挖深度和底部平整度需要符合设计标准。

最后,开始浇筑桥墩基础,采用混凝土预制块进行填充。

3.桥墩施工桥墩施工主要包括固定模板、钢筋绑扎和混凝土浇筑。

先按设计要求固定模板,然后在模板内部进行钢筋的绑扎工作,确保桥墩的稳定性。

最后,进行混凝土浇筑,浇筑完成后进行养护。

4.梁的制作与安装梁的制作和安装是整个施工过程中的关键环节。

为了提高工效,采用预制梁进行制作。

首先,根据设计要求确定梁的尺寸和材料。

然后,在预制场进行钢筋绑扎和混凝土浇筑。

浇筑完成后,需要对梁进行养护,确保其强度和稳定性。

最后,将梁安装到桥墩上,并进行调整和固定。

5.桥面板的浇筑桥面板的浇筑是最后一个工序,也是整个施工的最后一个环节。

在浇筑之前,需要先对梁进行清理和处理,确保其表面光滑。

然后,根据设计要求进行模板搭设和钢筋绑扎。

最后,进行混凝土浇筑,浇筑完成后进行养护。

三、施工安全在整个施工过程中,需要注重施工安全。

以下是一些施工安全的注意事项:1.严格执行相关安全管理制度,确保施工人员的安全和施工质量。

2.桥墩施工时,要确保模板固定牢固,钢筋绑扎和混凝土浇筑过程中要检查和处理梁的位置偏差,保证桥墩的稳定性。

3.梁的制作和安装过程中,要确保梁的质量和强度。

在安装过程中要严格按照设计要求进行调整和固定。

4.桥面板的浇筑时,要注意混凝土的浇筑均匀,避免出现空洞和裂缝。

预应力混凝土T型刚构桥挂篮悬浇施工中的挠度控制

预应力混凝土T型刚构桥挂篮悬浇施工中的挠度控制

能 以及弹塑性性能等表现出来的差异性特征 ;不同工程 阶段 施工时间的不确定性 ,以及 由此导致 的混凝土加载龄期变化
表现 出来的不规律性特征 数量不断增 多的预应力筋张拉锚
固以及处于不断变化之后 的施工荷载。在 这些 因素 的综合作 用之下 ,如果想要对挠度变形进行精确计算 ,则具有非常之
机性和模糊性 ,举例来说 ,预应 力钢束应力损失表现出来的
随机性特征 ;结构 内外温度特 征 ;混 凝 土 自身 徐 变 变形 性 能 、 收缩 性
之后达成桥梁设计方案的预定标高线形。 1工程概况 .
叉河 特 大桥 为 中交 一 公 局厦 门工 程 有 限公 司 贵 州省 镇 胜 高 速 公 路 的 特 大桥 ,桥 梁 全 长 为 3 50 m 。 主桥 为预 应 力混 8. 4
担 。施工中应注意底锚和箱梁底板 的可靠锚 固。
32 篮悬 浇 施 工 中的 挠度 控 制 方法 .挂 321 最 大 节段 重量 对 挂 篮 进 行试 压 ,测 量 挂篮 弹 性 变 ..按
悬臂箱梁是变截面梁 ,利用虚梁 法来计算确定弹性挠度 相对 比较 简单方便 。我t - 定全预应 力混凝土结构的刚度为 rf l ̄ 08 ,,所 以,我们计算悬臂箱梁挠度的虚梁法公式可 以进 .5 。 E
要对其进行精确计算则具有很大的难度 ,所以在原 则上 ,应 该将设计人员提供 的数据作为重要的数据参考。在确定 施工
人 员 荷 载和 张 拉 设 备 荷 载 之 后 ,在 施 工 过 程 中 ,必 须 要 对挂
篮荷载产生的梁端挠度 及时进行计算 ,方便施工人员适 当修
正 立模 标 高 。
有 以下 几个 方面 : 221 墩 变位 、施 工偏 差 以及 桥梁 基 础沉 降 等 : _. 桥 222 .-风荷 载 、 温度 条件 、湿度 条件 以及 人 员荷载 等 ; 223 浇施 工所 需 设备 的 自重 ..悬 22 施 工 阶段 的 一 期恒 载 。 当然 ,这 些 影 响 因 素 的 实际 .. 4

2019年重庆市市级工法

2019年重庆市市级工法
黄洪盛、朱张毅、李祖勤、程从龙、况永辉
25
大跨度桥混凝土式索塔塔梁异步施工工法
中交一公局集团有限公司
郭永兵、宾熊、张磊、曾雄星、宋雪波
26
大跨隧道预留核心土联合单侧导坑开挖施工工法
重庆建工第七建筑工程有限责任公司
路雨明、曾笠、余永波、汤迪、李尧峰
27
大跨小净距蜂窝状叠层隧道洞群开挖施工工法
中国建筑第八工程局有限公司
重庆中环建设有限公司
杨航、贾家银、刘洋、郭孝均、梁华明
16
城镇河道黒臭淤泥GT管袋治理施工工法
中建五局第三建设有限公司
唐国顺、陈甘霖、蒋军、童思喆、任强、
17
出屋面排气道装配式石材风帽装饰安装施工工法
重庆对外建设(集团)有限公司
傅良权、周靓、索晓涛、杨贵琛、唐其
18
大吨位钢结构连廊高空整体提升定位安装施工工法
89
跨座式单轨运营线路钢箱梁支座快速恢复施工工法
重庆单轨交通工程有限责任公司
张朋、史毅、杨冬梅、罗启正、陈锋
90
框架柱截面无孔包边环扣支模施工工法
重庆建工集团股份有限公司
李华、徐昌永、刘双、王仁其、李远杰
91
立面造型复杂的矩形三孔烟囱滑框倒模施工工法
重庆钢铁集团建设工程有限公司
周再灵、姜元庆、王增、朱惜、钟熊磊
65
后浇带整体提前封闭与优化施工工法
中国建筑第二工程局有限公司
吴殿昌、石立国、向国涛、王一凡、向得辉
66
灰稻外墙装饰板基于BIM应用技术安装施工工法
重庆建工第十一建筑工程有限责任公司
李骏毅、杨万宁、何光华、张泽华、张智
67
回填弃土区振冲挤密混凝土护壁机械成孔施工工法

中胜特大桥、田墩大桥托架设计施工专项方案

改建铁路南平至龙岩线扩能改造工程NLZQ-Ⅱ标段中胜特大桥、田墩大桥现浇段托架设计施工专项方案附件2:中胜特大桥、田墩大桥托架设计施工专项方案目录一、编制说明 (163)1.1 编制依据 (163)1.2 编制目的 (163)1.3 编制范围 (163)二、工程概况及主要工程数量表 (164)2.1 工程概况 (164)2.2 水文、水位 (165)2.3 河流、道路立交情况 (165)2.4 地质 (165)2.5 主要工程数量表 (167)三、总体施工方案 (167)3.1、托架设计 (167)3.2、托架结构 (170)3.3、托架施工 (170)四、托架设计验算书 (175)五、各项保证措施 (175)5.1 质量保证措施 (175)5.2 安全与环境保护 (176)六、附件 (177)中国水利水电第十四工程局有限公司 171中胜特大桥、田墩大桥现浇段托架设计施工专项方案一、编制说明1.1 编制依据(1)《钢结构设计规范》(GB50017-2003)(2)《铁路桥梁钢结构设计规范》(TB10002.2-2005)(3)《公路桥涵设计通用规范》(JTJ D60-2004)(4)《客货共线铁路桥涵工程施工技术指南》(TZ 203-2008)(5)《铁路预应力混凝土连续梁(刚构)悬臂浇筑施工技术指南》(TZ324-2010)(6)《铁路桥涵工程施工安全技术规程》(TB 10303-2003);(7)《高速铁路桥涵施工技术指南》(铁建设[2010]241号)(8)《公路桥涵钢结构及木结构设计规范》(JTJ 025-86)(9)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTJ D62-2004)(10)《公路桥涵施工技术规范》(JTG/T F50-2011)(11)《混凝土结构设计规范》(GB50010-2002)(12)《路桥施工计算手册》(周水兴2001年)(13)中胜特大桥有关设计图纸1.2 编制目的为了确保中胜特大桥、田墩大桥0#块、边跨现浇段托架施工安全,特编制此方案以指导施工。

九景衢铁路六标施工组织设计内容

第一章编制依据、编制范围及设计概况 01.1 编制依据 01.2 编制范围 01.3 设计概况.................................... 错误!未定义书签。

第二章工程概况及工程量 .. 02.1 线路概况 02.2 主要技术指标 (1)2.3 主要工程内容及工程数量 (1)2.3.1 主要工程内容 (1)2.3.2 主要工程数量 (1)第三章工程特点 (1)3.1.总体特点 (3)3.1.1 建设规模大、专业齐全 (3)3.1.2 工程任务重、工期紧张 (3)3.1.3 各专业接口多,组织协调复杂............. 错误!未定义书签。

3.1.4 施工风险大............................. 错误!未定义书签。

3.1.5 环境保护任务重、责任大 (3)3.2.分项工程特点 (4)3.2.1路基工程 (4)3.2.2桥梁工程 (4)3.2.3隧道工程 (4)第四章:施工组织安排 (4)4.1建设总体目标 (5)4.1.1总体目标 (5)4.1.2质量目标 (5)4.1.3安全目标 (5)4.1.4工期目标 (5)4.2项目部管理人员、机构 (5)4.3任务划分及施工队伍安排 (8)4.4 施工总体平面布置图 (8)4.5总体施工组织形象进度图 (8)4.6施工进度横道图 (8)4.7施工进度网络计划图 (8)4.8完成工程量计划表 (8)4.9关键线路 (8)4.10影响架梁工期因素分析 (9)4.10.1重点部位工期分析 (9)4.10.2电力、通信拆改影响分析 (9)4.10.3 房屋拆迁影响分析 (9)第五章:临时工程施工方案 (10)5.1 便道、便桥建设方案 (10)5.2.临时用电建设方案 (11)5.3 材料厂建设方案 (12)5.4 钢筋加工场地建设方案 (12)5.5 混凝土拌和站建设方案 (13)5.5.1总体安排 (13)5.5.2 拌和站生产供应能力分析: (14)第六章控制性工程重难程施工方案 (15)6.1回头岭隧道施工方案 (16)6.1.1工程概况 (16)6.1.2 施工组织 (17)6.1.3 工期安排 (18)6.1.4 施工方案 (19)6.1.5工程重难点及主要技术措施 (21)6.2 星江特大桥施工方案 (22)6.2.1工程概况 (22)6.2.2 施工组织 (24)6.2.3工期安排 (26)6.2.4施工方案 (27)6.2.5 工程重难点及主要技术措施 (30)第七章资源配置方案 (31)7.1施工队伍配置 (31)7.1.1架子队组建及管理 (31)7.1.2劳动力配备计划 (32)7.1.3劳动力组织措施 (33)7.1.4劳动力动态配置 (34)7.2 关键施工装备的数量及进场计划 (34)第八章管理措施 (38)8.1 安全管理措施 (38)8.1.1安全目标 (38)8.1.2安全生产组织保证措施 (38)8.1.3建立安全生产包保责任制 (39)8.1.4 突发事件应急预案 (40)8.2 质量管理措施 (43)8.2.1质量目标 (43)8.2.2 质量保证体系 (43)8.2.3质量保证措施 (46)第九章施工组织设计优化 (48)第一章编制依据、编制范围及设计概况1.1 编制依据⑴玉磨铁路指导性施工组织设计;⑵铁路工程施工组织设计指南(铁建设【2009】226号);⑶新建玉磨铁路江西段工程施工总价承包招标文件;⑷本单位投标施工组织设计;⑸现场实际调查情况;⑹现行国家、行业颁布的施工规范、验收标准、操作规程。

郑焦线黄河特大桥钻孔桩施工工艺

郑焦线黄河特大桥钻孔桩施工工艺1 编制依据及说明:1。

1 郑焦线黄河特大桥施工图设计文件、设计说明、设计通知变更等。

1.2 郑焦线黄河特大桥工程第一合同段施工组织设计.1。

3 我单位的质量目标和质量方针。

1.4 我单位发布的《部分技术文件编制要求》。

1.5 现行铁路工程标准、规范、规程等,主要有:①《铁路桥涵施工规范》(TB 10203—2002)②《铁路桥涵工程质量检验评定标准》(TB10415-98)1.6《钢筋焊接及验收规程》JGJ18—20031。

7《混凝土外加剂》GB8076—2008;1。

8《钻孔桩施工》MBEC1001-2005;1.9 其他相关规范标准。

2 工程概况2。

1 工程简介郑焦线自郑州站利用既有京广线向北至南阳寨站,出站后新建线路从南阳寨站北方向别引出,跨改建上行京广线、连霍高速公路后并行于既有京广线西侧,在黄河南岸设黄河景区站,出站后在京广线黄河桥东侧与改建后京广线四线并行跨越黄河,折向西北经二铺营、跨在建武西高速公路,于武陟县东侧设武陟东站,向北相继跨郑焦高速公路、大狮涝河、新月第二双线、长济高速公路,在修武县西侧设修武西站,出站后线路折向西,跨大沙河,经待王镇北,采用一组R—3500m、两组R—2200m曲线沿新月线南侧西进,与改建后新月线并行跨南水北调工程,并行于新月线南侧线路别引入焦作站。

线路全长77。

785km。

其中新建线路长68.137km,利用既有京广线9.648km,新设车站3个,改建车站2个。

全线桥梁长29.982km (其中黄河特大桥全长9633。

37),桥梁比44。

00%。

相关既有线配套改建工程,线路全长27。

005km。

无隧道工程;郑焦铁路正线铺设有碴轨道169。

937铺轨公里,站线铺轨22。

275铺轨公里,铺道岔90组。

通信线路389。

4条公里;联锁道岔250组;电力线路176。

53条公里;接触网259.37条公里,新建牵引变电所2座;全线生产生活房屋建筑面积总量33144m2。

工人先锋号事迹简介(精选多篇)

工人先锋号事迹简介(精选多篇)第一篇:工人先锋号事迹简介燃运公司"工人先锋号"创建以来,认真组织开展活动,活动效果突出。

员工队伍主人翁责任意识增强,具有良好的职业道德,在实际工作中,能够做到文明生产,成绩突出,效果显著,无人身伤害事故和设备财产损失责任事故,为电厂的正常发电做出了突出贡献。

燃运公司"工人先锋号"的创建都远离电厂厂区,无论是三公里还是**、杏花,基本上属于常年野外作业。

炎炎夏季,30多度的高温作业使人汗流浃背,眩晕和恶心;数九寒冬,零下近30度的低温,即使采取再厚、再严密的保暖措施,举手投足间也会令人感到寒冷刺骨。

多年来,燃运公司创建"工人先锋号"的员工们就是在这样一种特殊的、艰苦的工作条件下,为了保证电厂正常的发电供煤,顶烈日,战酷暑,风雨无阻;迎寒风,冒冰雪,奋战严冬,克服了常人难以忍受艰难困苦,为保质保量的供应好发电用煤顽强地拼搏着、奋斗着。

为了确保发电供煤任务,三公里、**、杏花的全体员工常年没有节假日,没有休息日,平均每天工作都在12小时以上,时常因为燃料的紧张而需要连续奋战。

尤其是在每年开展冬季储煤会战的五月至十月期间,天天披着月儿走,戴着星而归,为电厂稳定发电奠定了坚实的基础。

燃运公司的员工们就这样一直默默地工作着,奉献着,没有人能说得清他们究竟奉献了多少自己的休息时间。

他们为电厂的发电供煤事业,甘愿奉献着自己的一切。

在"工人先锋号"的创建过程中,燃运公司一线员工一直表现着良好的集体精神,互相学习,互相勉励,互帮互助、积极进步,明确工作目标,各负其责,扎实的开展创建活动,有效的推动了发电用煤的正常供应工作和发电用煤储备工作。

第二篇:工人先锋号事迹简介"三项载体"活动--工人先锋号事迹材料燃运公司燃运公司"工人先锋号"创建以来,认真组织开展活动,活动效果突出。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

贵州省镇胜高速公路特大桥现浇箱梁挂篮施工[现浇箱梁挂篮施工2.1、概况叉河特大桥位于K104+242位置处,为左右分离式,其中左幅布置形式为为25+75+130+75+3×25m,右幅布置形式为75+130+75+3×25m的箱型变截面预应力T型连续刚构桥, 箱梁根部高7.5m,跨中高2.6m, 箱梁高为梁中线位置的高度,边中跨比较小为0.5769,这样将有利于箱梁内的应力合理分布,左右侧高度不一,臂长度为3.5 m。

施工中需要随时对挂篮悬吊系统进行调整,箱梁底板按照R=351.659m变化,底板顶面按照R=391.092m变化,系按照圆曲线变化,这样设计的目的是减少墩顶的弯矩数值,相应减少主梁内的主拉应力。

箱梁采取挂篮悬臂浇筑施工,最大施工悬臂长度为58.5m,最大悬浇重量为142.9t,按照设计的施工顺序为:先在墩身托架上浇筑0#段,后向两边逐段悬臂浇筑并张拉预应力束,先边跨合拢,再中跨合拢,整个施工过程相邻浇筑节段对称进行。

和拢时桥梁由T形静定悬臂状态变为超静定状态,实现了体系转换。

砼采用拌合站集中拌制,利用HBT-60型混凝土输送泵垂直泵送进行箱梁施工.在左2#(右1 #)及左3#(右2#)墩柱位置各布置8t塔吊1台垂直运输材料、小型设备、机具等。

叉河特大桥施工总工期控制在25个月内。

阶段目标为:2005年5月前完成桩基础施工,20 05年11月前完成墩柱施工,2006年10月前完成T构悬浇施工。

2.1.1、上部结构(1)、左、右幅桥均为单箱单室变高度连续刚构箱梁,墩支点处梁高7.5m,边跨直线段及主跨跨中段梁高2.6m。

(2)、箱梁横截面为单箱单室直腹板,箱梁顶板宽度为12.25m,底宽6.5m,箱梁底板水平布置。

通过两腹板的高差,实现顶板单向横坡。

箱梁两翼板悬臂长度为2.865m。

(3)、梁高变化段梁底曲线采用圆曲线。

(4)、预应力体系:箱梁为纵、竖双向预应力结构,纵向预应力体系采用高强度低松弛Ry18 60钢绞线。

其中梁部纵向钢绞线束采用OVM15型锚固体系;由90mm内径的波纹管成孔;竖向预应力体系采用Φ25预应力精轧螺纹粗钢筋和精轧螺纹粗钢筋锚具;横向预应力钢筋为采用采用高强度低松弛Ry1860钢绞线,采用BM15-3型锚具。

2.1.2、下部结构主墩为(4.5× 6)m的钢筋混凝土双薄壁工字墩,壁厚1.0m,墩下部为实心部分。

基础均采用4Φ2.5m双排钢筋混凝土群桩(桩长18—20m),要求桩底嵌入微风化岩层深度5m以上。

承台为13.8× 9.8× 3.5m的大体积混凝土承台。

0号桥台为板式桥台,2①1.5m灌注桩基础(桩长35—39m);6号桥台为桩柱式桥台,钻孔桩基础。

2.1.3其它(1)、桥面铺装总厚度15cm,其中水泥混凝土厚6cm;沥青混凝土厚9cm,两层混凝土之间加设防水层。

(2)、桥台支座采用GPZ8000DX及SX型盆式橡胶支座。

2.1.4、工程地貌和工程水文本桥横跨V形沟谷,属山间沟谷地貌,两岸地势陡峭,自然坡度452、桥位区的地下水类型为网状孔隙潜水及基岩裂隙水,主要接受大气降水的补给,水量不大。

溪沟内常年流水,但流量不大。

2.1.5主要工程数量混凝土17000m3:钢筋2200t;钢绞线38t;精轧螺纹粗钢筋25.054t;GPZ及SX盆式橡胶支座各2套。

大临工程主要配备5T承载力的塔吊两座、HBT-60型混凝土输送泵2套、施工电梯两台,以解决从桩基、承台、墩身到梁体悬灌施工的材料倒运、模板安装、钢筋绑扎、混凝土运送、挂篮安装与拆卸、小型机具的调运等。

同时配备砼搅拌运输车2台,2.5m3空压机5台、200KW发电机组一台、50KN卷扬机8台、钢筋加工设备若干,以及张拉设备:YCW400千斤顶5个,YDC240Q型千斤顶5个,2.1.6工程难点(1)、叉河特大桥为本合同段的控制性工程。

(2)、在山势陡峻的沟谷中修建52m的空心高墩,大大增加了施工难度。

(3)、13.8× 9.8×3.5m的大体积承台混凝土施工需采取特殊的混凝土配合比和防裂措施。

(4)、在地质条件较差情况下的深桩基施工。

(5)、沿线地势狭窄,山势陡峻,给临时工程建设、施工运输带来困难。

(6)、雨季时间长,降雨量大,使有效施工时间缩短。

2.1.7相应对策(1)、空心墩采用人工翻升模板(外模采用钢模板、内模采用竹胶合板和钢模板)结合满堂脚手架的施工技术。

(2)、大体积承台混凝土施工采取掺入外加剂、粉煤灰和注水循环降温等多种措施,防止混凝土开裂。

(3)、桩基将根据地质状况,采取人工挖孔、混凝土护壁的成孔方法。

(4)、采用塔吊和混凝土输送泵、电梯解决施工材料运输问题。

(5)、增加设备配置,趋利避害,争抢工期。

2.2大体积承台施工叉河特大桥右1#(左2#)、右2(左3#)号墩承台尺寸为13.8m×9.8m×3.5m,混凝土方量达471m3,属大体积混凝土。

为确保混凝土灌筑后不开裂,需在各有关工序中采取相应的技术措施:2.2.1模板加工承台模板采用大块钢模板或竹胶合板,用Φ16拉筋固定接缝,保证密不漏浆。

2.2.2钢筋加工承台钢筋绑扎时要注意墩身预埋钢筋的位置、尺寸;高度较高时制做钢筋定位框。

2.2.3承台大体积混凝土的配合比设计根据经验和对大体积混凝土开裂因素(水泥水化热、混凝土内外温差、混凝土收缩徐变)的研究,在这类混凝土的施工中应采用如下措施:(1)、掺加缓凝减水剂及活性混合材料粉煤灰以减少水泥用量。

采用5~35mm碎石、普通硅酸岩水泥配制混凝土,采取低水灰比,降低砼水化热。

,(2)、根据季节情况,可采取冷却骨料、降低混凝土入模温度的办法。

(3)、将混凝土的浇注时间选在下午6点以后,一夜内浇注完一个承台。

以上措施,可一起使用,也可组合使用,具体实施将根据试验进行。

2.2.4承台大体积混凝土的浇筑优化浇筑工艺,“斜面分层,薄层浇注,连续推进;降低混凝土内外温差,“内排”并“外保”。

具体实施办法为:(1)、承台按照钢筋一次绑扎,混凝土浇筑两次施工完成施工,以错开混凝土的水化热高峰时间,以减少混凝土水化热的影响。

分层高度在2m高度处。

混凝土分层浇筑,分层振捣,每层浇筑厚度40cm,然后按照规范处理,设置施工缝联结钢筋。

并在横桥向方向按1:2的坡度全断面摊铺,待每薄层混凝土全断面布料振捣完毕,再沿横桥向向循环浇注。

(2)、在浇注前预先在混凝土内按0.8m的层距(距顶底面距离为50cm)布设降温冷却水管(Φ32m左右的薄壁钢管),混凝土浇注后或每层循环水管被混凝土覆盖并振捣完成后,即可在该层水管内通水。

通过水循环,带走基础内部的热量,使混凝土内部的温度降低到要求的限度。

控制循环冷却水进、出水的温差不大于5℃。

具体见设计图。

管路拟采用回形方式,水平铺设,水平管层间距为100cm,共分3层:距混凝土边缘为50c m。

各层间进出水管均各自独立,以便根据测温数据相应调整水循环的速度,以充分利用混凝土的自身温度,即中部温度高、四周温度低的特点,在循环过程中自动调节温差,产生好的效果。

冷却水管安装时,要以钢筋骨架和支撑桁架固定牢靠。

水管之间的联接使用胶管,为防堵管和漏水,灌注混凝土前应做通水试验。

降温循环管路的布置详见附图。

(3)、因承台高达3.5m,下部2m部分的混凝土浇注需用溜槽、串筒入模。

分层浇筑,每层灌注须在下层混凝土未初凝前完成,以防出现施工冷缝。

(4)、混凝土振捣采用直径中70mm左右的插入式振捣器。

振捣时插入下层混凝土10cm左右,并保证在下层混凝土初凝前进行一次振捣,使混凝土具有良好的密实度和整体性。

振捣中既要防止漏振,也不能过振。

为保证振捣质量可在模板上安装一定数量的附着式振捣器配合插入式振捣器进行混凝土施工。

(5)、浇筑过程中设专人检查钢筋和模板的稳固性,发现问题及时处理。

(6)、混凝土在浇筑振捣过程中会产生多少不等的泌水,需配备一定数量的工具如小水泵、大铁勺等用以排出泌水。

浇筑过程中还要注意及时清除粘附在顶层钢筋表面上的松散混凝土。

另外,绑扎承台钢筋前,应将地基进行清理使之符合要求。

灌注混凝土时,当地基干燥时应先将地基湿润;如果是岩石地基,在湿润后,先铺一层厚2cm左右的水泥砂浆,然后再浇筑混凝土。

2.2.5承台大体积混凝土的养护(1)、混凝土浇注完毕后即转入养护阶段,此时浇注混凝土的水化作用已基本确定,温度的控制转为降温速度和内外温差的控制,这可通过给浇注体表面覆盖保温材料进行保温养护来实现。

覆盖材料可采用草袋,也可用水直接覆盖在基础表面,本桥拟采用水覆盖法。

(2)、采用蓄水养护,蓄水深度取50cm以上。

在升温阶段,蓄水层能吸收混凝土的大量水化热、减少外部低温环境的影响,起到保温养护与间接散热、降温的双重作用。

在降温阶段,蓄水层能起到延缓混凝土内部的降温速度、减少混凝土表面的热扩散、保持均匀散热的作用,能有效地防止混凝土因急剧降温而产生的裂缝。

经验证明该方法效果较好。

(3)、根据需要,可在埋设冷却水管时在混凝土中一起布设测温点,并在养护中通过量测测温点的温度,用于指导降温、保温工作的进行,从而控制混凝土内外温差在20℃左右。

(4)、大体积混凝土的裂缝特别是表面裂缝,主要是由于内外温差过大产生的。

浇筑后,水泥水化热使混凝土温度升高,表面易散热温度较低,内部不易散热温度较高,相对地表面收缩内部膨胀,表面收缩受内部约束产生拉应力。

对大体积混凝土这种拉应力较大,容易超过混凝土抗拉强度而产生裂缝。

因此,加强养护是防止混凝土开裂的关键之一。

在养护中要加强温度监测和管理,及时调整保温和养护措施,延缓升降温速率,保证混疑土不开裂。

养护需要7天以上(浇筑完7天内是混凝土水化热产生的高峰期),具体时间将根据现场的温度监测结果而定。

(5)、冷却水管使用完毕后用与承台强度等同的水泥浆封闭。

2.2.6、工艺框图附后2.3、高墩施工:叉河特大桥墩柱最高为48~52m,为双薄壁工字型墩柱,该类型墩柱施工难度较大,拟主要采取翻模结合人工搭设脚手架的施工工艺完成,在墩柱上部设置操作平台,具体为:2.3.1、混凝土采取集中拌合方式,利用混凝土搅拌运输车水平运输,垂直运输采用HBT-60型混凝土输送泵进行。

2.3.2、高墩采取翻模施工法。

采取人工搭设内外脚手架配合的方案,内脚手架作为绑扎钢筋时的内操作台。

2.3.3、墩身施工:右1#、2#(左2#、3#)号墩为薄壁工字型高墩,拟采用人工翻转模板与脚手架相结合、混凝土输送泵运送混凝土、塔吊和倒链吊运材料和模板的施工方法;人员上下在左2#、右1#号墩处由脚手架和竹木爬梯解决,在左3#、右2#墩处由施工电梯解决。

①、人工翻升模板设计翻升模板由两节大块模板(外模采用钢模板、内模采用竹胶合板)与支架、内外钢管脚手架工作平台组合而成(施工中随着墩柱高度的增加将支架与已浇墩柱相连接,以增加支架的稳定性)。
