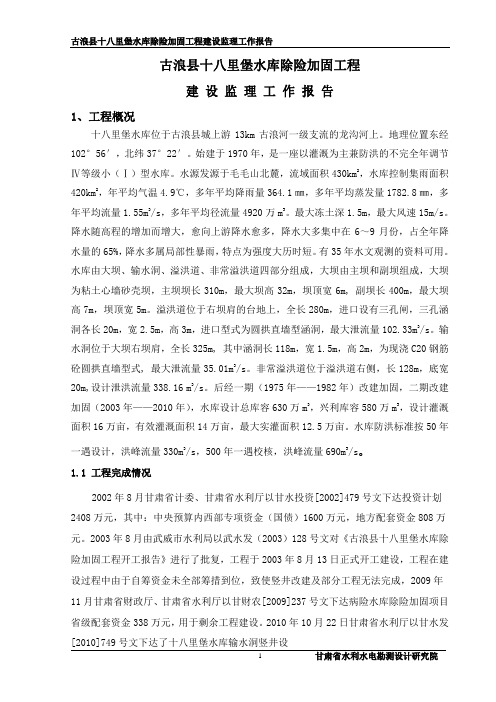

古浪县十八里堡水库除险加固工程建设监理工作报告1、工程概况十八里堡水库位于古浪县城上游13km古浪河一级支流的龙沟河上。

地理位置东经102°56′,北纬37°22′。

始建于1970年,是一座以灌溉为主兼防洪的不完全年调节Ⅳ等级小(Ⅰ)型水库。

水源发源于毛毛山北麓,流域面积430km2,水库控制集雨面积420km2,年平均气温4.9℃,多年平均降雨量364.1㎜,多年平均蒸发量1782.8㎜,多年平均流量1.55m3/s,多年平均径流量4920万m3。

最大冻土深1.5m,最大风速15m/s。

降水随高程的增加而增大,愈向上游降水愈多,降水大多集中在6~9月份,占全年降水量的65%,降水多属局部性暴雨,特点为强度大历时短。

有35年水文观测的资料可用。

水库由大坝、输水洞、溢洪道、非常溢洪道四部分组成,大坝由主坝和副坝组成,大坝为粘土心墙砂壳坝,主坝坝长310m,最大坝高32m,坝顶宽6m, 副坝长400m,最大坝高7m,坝顶宽5m。

溢洪道位于右坝肩的台地上,全长280m,进口设有三孔闸,三孔涵洞各长20m,宽2.5m,高3m,进口型式为圆拱直墙型涵洞,最大泄流量102.33m3/s。

输水洞位于大坝右坝肩,全长325m, 其中涵洞长118m,宽1.5m,高2m,为现浇C20钢筋砼圆拱直墙型式, 最大泄流量35.01m3/s。

非常溢洪道位于溢洪道右侧,长128m,底宽20m,设计泄洪流量338.16 m3/s。

后经一期(1975年——1982年)改建加固,二期改建加固(2003年——2010年),水库设计总库容630万m3,兴利库容580万m3,设计灌溉面积16万亩,有效灌溉面积14万亩,最大实灌面积12.5万亩。

水库防洪标准按50年一遇设计,洪峰流量330m3/s,500年一遇校核,洪峰流量690m3/s。

1.1 工程完成情况2002年8月甘肃省计委、甘肃省水利厅以甘水投资[2002]479号文下达投资计划2408万元,其中:中央预算内西部专项资金(国债)1600万元,地方配套资金808万元。

水库工程监理工作总结

水库工程监理工作总结

水库工程监理工作总结
前言
本次水库工程监理工作涉及到了很多方面,包括工程建设、安
全监督、质量管理等等。

在本次工作中,我们在监理过程中秉持了
规范、公正、严谨的原则,一直保障着工程的高质量、高效率进行。

工程建设
在工程建设方面,我们特别注重施工图纸和材料的规范性和可
靠性。

在现场检查中,发现并纠正了多处施工过程中存在的错误,
确保了工程的安全进行。

安全监督
在安全监督方面,我们特别强调人员的安全,定期进行安全检查,并严格落实安全标准,确保工程人员生命财产安全。

质量管理
在质量管理方面,我们坚持按照相关标准进行检测和验收,严
格按照合同规定执行,确保了整个工程的质量安全。

总结
通过本次水库工程监理工作,我们不仅仅提高了我们在工程监理方面的实际操作能力,更积累了宝贵的经验。

同时,也对我们今后的工作提出了更高的要求,我们将不断努力,保障工程的顺利进行,并不断提高我们的工作质量。

以上是我们的总结,欢迎领导和同事们提出意见和建议。

水利工程建设监理工作报告

水利工程建设监理工作报告

水利工程建设监理工作报告水利工程建设监理工作报告(篇1)一、责任明确,措施有力年初与各站所、各科室签订了了安全目标管理责任书,实行层层逐级负责。

采取定期或不定期巡回检查,发现问题及时处理。

同时做到了组织机构健全,工作制度完善。

安全防范工作有人抓,有人管、有人干,服从服务于全局大局,为全局其它工作创造了一个良好的环境。

二、抓完成水利工程及设施的安全一度汛工作一是加大了对水库、山塘等已成水利工程的安全运行管理。

检查中突出了解重点,对水库放水设施的灵活运行进行了重点检查,确保水库安全度汛。

二是有针对地完善了病险水库、山塘等各项安全度汛措施和度汛预案,同时,加大了对此类工程安全运行的观测和运行记录,明确专人监管,确保了工程在汛期安全运行。

三是在汛前,组织专业人员,开展了多次认真的汛前大检查,并为水库安全度汛充实了专业技术人员,把工程安全运行技术关,以进一步加强了对水利工程及设施的管理。

同时储备了防汛应急所需的抢险物资和器材。

四是汛期坚持领导带班制度,和24小时值班制度,确保了通信畅通,做到了上情下达,下情上报。

无安全事故发生。

三、抓在建水利工程的施工安全管理一是进一步的完善在建施工安全度汛应急预案的编制工作,确保了工程施工安全度汛。

二是认真抓工程建设施工现场管理,督促完善相关制度和操作规程。

对现场专职安全生产管理人员的配备和有关证件进行了重点检查。

同时,检查专职安全生产管理人员是否负责对安全生产进行现场监督检查,是否做好安全检查记录等工作。

确保了施工现场安全、有序。

三是抓工程建设中的所涉及的爆炸物品及爆炸作业的监督管理工作,杜绝了无证作业,确保了安全。

四是抓工程建设质量关。

对在检查过程中发现的质量安全问题,责令施工单位现场作了整改。

经过多方共同努力,在建工程无安全事故发生。

四、抓内部管理一是抓办公楼、职工宿舍院落及办公设备的防火防盗和消防安全工作,确保了全年无盗窃现象发生。

二是重点抓单位车辆、人员和财务等方面的管理力度,确保了车辆出行安全,人员出差安全和资金使用安全。

水利工程监理工作总结报告

水利工程监理工作总结报告

水利工程监理工作总结报告水利工程监理工作总结报告一、工程概况本次水利工程监理工作主要涉及项目为XX水库的建设工程。

该工程总投资XX亿元,规模为XX,并包括XX个主要工程单元。

工程施工周期为XX个月。

二、工作内容在本次工作中,我们主要负责以下工作内容:1. 施工图设计的审核:对施工图设计进行全面审核,包括结构设计、土建设计、水利设施设计等,确保设计符合国家标准和规范要求。

2. 施工现场监督:进行施工现场的巡视和监督,确保施工进度符合计划,并协调解决工程施工中的技术问题和现场纠纷。

3. 质量检查和验收:定期进行工程质量检查,包括材料采购、施工质量、工序检验等,确保工程质量符合要求。

并进行工程阶段的验收工作。

4. 安全检查和管理:定期进行工程现场的安全检查,包括施工材料的安全性、高处作业的安全、施工作业的安全等,确保工程施工过程中的安全。

5. 竣工报告审核:对工程竣工报告进行审核,包括施工图、工程质量验收等,确保竣工报告的真实性和准确性。

三、工作成果在本次水利工程监理工作中,我们取得了以下成果:1. 完成了施工图设计的审核工作,对设计单位的设计方案进行了逐项评审和修改。

2. 对施工现场进行了全面的监督和管理,及时发现和解决工程施工中的各类问题,确保施工进度按计划进行。

3. 完成了工程质量检查和验收工作,对工程质量进行了全面监督和检查,确保工程质量符合相关标准和规范。

4. 对工程现场进行了定期的安全检查和管理,加强了施工现场的安全意识,确保施工过程中的安全。

5. 审核了工程竣工报告,确保竣工报告的真实性和准确性,为工程的最终验收提供了有效的依据。

四、存在问题及改进措施1. 工程施工过程中,发现部分工序的施工质量存在不合格的情况。

针对该问题,应加强施工现场的质量检查和管理,确保施工质量符合标准和规范。

2. 工程施工过程中,有少部分施工工艺存在安全隐患。

针对该问题,应定期进行施工现场安全检查,及时发现和解决安全问题。

水利工程监理工作总结报告范文

水利工程监理工作总结报告范文

水利工程监理工作总结报告范文尊敬的领导:我作为水利工程监理工作的一员,为了更好地总结和反思自己的工作,特撰写此份水利工程监理工作总结报告。

经过一段时间的工作实践,我深刻认识到水利工程监理工作的重要性和责任。

在这段时间里,我遇到了一些问题,也取得了一些成绩。

下面是我对自己的工作进行的总结和分析。

一、工作概述我主要负责了XX水库的监理工作。

在这项工作中,我全面负责了工程的日常监理、设计审核和施工现场管理等工作。

在这个过程中,我主要的工作内容包括:参与水利工程的前期筹备工作,负责工程施工进度的控制,检查施工质量和安全环保情况,对工程方案进行审核修改,并且及时向上级领导汇报工作进展情况。

二、问题分析在工作过程中,我也遇到了一些问题。

首先是对水利工程监理法规政策和规范不够熟悉,导致工作中某些环节没有达到标准要求。

其次是我在与施工方和设计方的沟通协调上存在一些不足,导致项目进度受到一定的影响。

另外,由于工作量较大,我在某些时候没有做到及时反馈和回复,给项目进展带来了一些困扰。

三、工作成绩尽管在工作中遇到了一些问题,但在同事和领导的帮助下,我积极主动地克服了这些问题,并取得了一些成绩。

首先,我按时完成了任务书规定的工作,并且保证了工程的正常推进。

其次,我积极参与了工程的设计和施工过程,并提出了一些有效的意见和建议,为工程的顺利实施起到了一定的推动作用。

最后,我及时向领导汇报工作进展情况,并且能够根据领导的要求做出相应的调整和改进。

四、工作体会在这次水利工程监理工作中,我有了一些深刻的体会。

首先,作为一名监理人员,要时刻保持谨慎和专业,对工程的每个环节都要进行细致、全面的审查,确保工程的质量和安全。

其次,与项目参与方的沟通协调非常重要,要及时解决问题和处理纠纷,保证项目进度的顺利进行。

最后,对于自己工作中的不足,要及时总结和反思,并且积极主动地改进和提高。

五、改进措施为了提高自身的工作水平,我制定了以下改进措施:首先,要加强学习和研究水利工程监理法规政策和规范,保持与时俱进,掌握最新的监理要求。

某水库除险加固工程建设监理工作报告

某水库除险加固工程建设监理工作报告

某水库除险加固工程建设监理工作报告一、前言随着社会的不断发展,基础建设的迅速增长,各类水利工程的兴建也越来越多,保障人们生产、生活和环境的需求也越来越迫切。

作为一项重要的水利工程,某水库除险加固工程进入了施工阶段,为了确保工程的质量和进度,监理工作变得至关重要。

本文旨在对某水库除险加固工程的监理工作进行报告,以期能够为今后类似工程的开展提供参考。

二、项目背景某水库除险加固工程位于某市区,总造价约为1.5亿元。

项目建设的主要任务是对原有水库进行加固,提高水库的安全性和稳定性。

经过前期的勘测设计及论证,确定了工程的建设方案和技术路线,同时邀请了专业的设计单位和施工单位参与到项目中来。

为了确保工程的顺利进行和质量的稳定提高,监理工作也就显得尤为重要了。

三、具体情况1.项目建设情况本项目建设时间为2019年1月至2021年3月,建设任务分为两个阶段,其中第一阶段的建设内容为桩基浇筑、机械加固、基础设施建设等,共计建设时间为8个月,第二阶段的建设内容为水库及附属设施的修建和完善,共计建设时间为14个月。

目前项目建设已进入第二阶段。

2.监理工作情况监理单位与本项目设计单位同属某广告集团,负责督导项目的建设过程,及时解决建设中的问题,监督工程的施工质量,对合同执行进行监督和管理。

具体来说,监理单位的工作主要包括以下四个方面的内容:(1)按照工程建设的批准文件、施工图纸和技术规范进行监督和检查;(2)确保施工的资质和安全施工,防止发生安全事故;(3)对施工单位的质量检查和质量问题进行跟踪和处理,编写监理日志并及时提交监理报告;(4)对建设效果进行评估,并提交监理报告。

通过对前期建设情况和监理工作的深入了解,可以清晰地看到,监理工作在整个水库除险加固工程建设中扮演了至关重要的角色,具备良好的监理能力是顺利实施建设的重要保障。

四、建设效果评估经过前期设施建设和监理工作的共同努力,水库除险加固工程目前取得了良好的建设效果。

水利工程监理工作总结报告范文(2篇)

水利工程监理工作总结报告范文岁月流转,时光飞逝,转眼间今年的监理工作已结束,在公司党委的领导下,全体职工努力践行科学发展观、团结协作、顽强拼搏,圆满完成了今年监理任务,实现了精神文明和物质文明的双丰收,在公司的正确领导下,在总监以及总监代表的合理安排下,以公司质量目标为工作目标,本着“团结拼搏、开拓务实、科学公正、敬业奉献”的企业精神,通过一年的努力,本人基本实现了本年度的.工作目标,主要包括日常监理和隧洞每个循环的验收工作、以及正在监理的前期信息管理的工作。

作为____公司的一员,现将本年度工作、学习情况向领导作以下汇报:____年____月到至今本人主要担任<云南省____—____补水工程输水线路施工11标>(11#施工支洞)的现场监理工作,由于前期人员少、监理部又承接了新增14#施工支洞监理工作,我始终坚持以一个合格监理人员的标准要求自己,热爱自己的本职工作;有良好的工作作风和吃苦耐劳的精神;工作态度严谨,思想品德端正;遵守国家的法律、法规和公司的规章制度;服从监理部领导的分配,吃苦在前,享受在后,尽职尽责,认真完成监理部交给的各项工作。

日常工作中能高标准严格要求自己,严格履行自己的岗位职责,站在公正的立场上,独立地解决实际问题。

生活中,能够尊重领导,团结同事,帮助有困难的同志解决生活与学习上的难题。

前期工地在合同以及现场管理方面较为混乱。

主要是施工单位的施工力量较薄弱、施工队伍繁杂,承包方单独分包下属施工单位,与下属施工单位签订了不同管理合约,导致在施工过程中,交作业复杂,缺乏统一的管理,造成现场管理较混乱的局面,因人员和设备、资金均不能满足施工要求,一年之内换了四批作业队伍,以至于施工进度教缓慢。

这一年中本人严格公司出勤纪律,由于后期进入主动,同时向上下游开挖,里程逐渐拉长,支洞长、坡度陡、工期短、任务重、人员少,施工难度较大,作为该支洞的现场监理,我在监理过程中不断进取、刻苦钻研,积极配合现场工程施工进度每个循环的验收工作,做到____小时随时叫随时到,验收过程中严格按照有关的设计文件、图纸、规范规程验收,使工程质量、安全、工期均按照合同要求实施完成;而建设单位要求每天晚上必须召开工程进度协调会,做好会议纪要的整理工作,夜间加班已成为习惯,做到了____小时监理的目标,严格要求自己,做好各项验收、旁站值班记录。

山区水库建设工程监理工作报告

xxxx山区水库建设工程监理工作报告编制人:审核人:XXX年XX月XX日目录一、工程概况二、监理规划三、监理过程四、监理效果及经验总结五、监理组织机构六、临理大事记一、工程概况***水库位于XXX地区XXX县城XXXX河上,该水库为山区拦河式水库,灌溉面积XXX 万亩,设计库容为XXXXm3,为XXX型工程,该水库以拦蓄XXX的冬闲水和春季洪水,调该河水量在时空上分布不均等问题,解决下游灌区的人、畜用水。

根据水库的设计结构及其用途,划分为三个单位工程:土工膜心墙堆石坝、导流放水涵洞及溢洪道。

土膜斜墙石坝总长93.6m,最大坝高24.3m,坝顶宽6m,基础处理为原设计倒挂井,施工过程中变更为大开挖。

等水平左右岸坡及左坝肩至溢洪道段为两排固结关灌浆深度5m,一排帷幕灌浆深度10m,其中在F2断层两边各20m范围内,深度为15m。

上游侧0.25m宽“L”型钢筋砼1.04m高防浪墙顶高程1586.64m,下游侧设0.3m宽浆砌路沿石,坝顶高程为1585.6m,顶部为0.2m厚砂砾泥结石路面,除险加固后上游坝由原1:0.3放缓为1:1.5采用0.2m厚的C20F200砼面板护坡,下游坝坡由原1:0.87放缓为1:1.4采用C20浆砌预制六角块砼护坡,防渗体为复合土工膜,与基础基岩槽采用嵌入式连接方法,即嵌入基槽砼内,与防浪墙连接待土工膜铺筑至坝顶时,预留钢筋,在防浪墙底极预埋8mm厚A3钢板,膜的上、下层用厚10mm,宽150mm的条形橡胶垫片,再用8mm厚A3钢板压紧,锁紧螺帽,上游坝坡与防浪墙接触处用聚胺指填塞。

放水涵洞设计位于大坝0+196.7m处。

本放水涵洞是在原放水涵洞的基础上进行加固翻新处理,由进口段、洞身段、管理房段、消力池段组成,全长90m,洞身为Φ400钢管,出口处采用蝶阀控制,重建后的放水涵洞不参予进洪。

溢洪道设置在大坝北侧80m处的天然山哑口,全长117.9m,宽为15m,为开敞式正槽溢洪道,由进水渠段、控制段、进槽段、跌坎、弯道组成,堰顶高程为正常蓄水位1583.36m,出口高程为1574.4m,位置在大坝左岸山体冲沟内。

水利工程建设监理工作报告

水利工程建设监理工作报告尊敬的领导:我是水利工程的监理工程师,在过去的一段时间内,我负责监督和管理水利工程项目的施工过程。

现将我负责的水利工程建设监理工作报告如下:一、工作概述:本项目位于市,总投资额超过数亿元。

目前已经进入施工阶段,工期约2年。

主要建设内容包括:水库大坝、闸门、引水渠等基础设施建设。

作为监理工程师,我负责监督工程施工的过程,确保按照设计要求和合同规定进行施工,并做好工程质量、安全和进度的控制。

二、工作内容及成果:1.施工进度管理:我与施工单位保持密切的沟通和协调,及时了解施工进展情况,并根据工期要求制定施工进度计划。

通过定期的现场巡查和检查,确保施工进度按照计划进行,并及时提出优化措施以保证工期的目标。

2.质量管理:我对施工单位的施工质量进行监督,确保施工符合相关标准和规范。

我对关键节点、重要工程部位和关键设备进行全面检查和把关,及时发现并纠正施工中的质量问题,并推动施工单位采取相应的整改措施。

3.安全管理:我重视工程施工中的安全风险,与施工单位共同制定并落实施工安全措施,并加强现场安全巡查。

及时发现和整改隐患,防范事故发生,确保施工过程的安全性。

4.合同管理:严格按照合同约定,监督施工单位的合同履行情况。

如果发现存在合同违约行为,及时提出整改要求,并向业主报告,维护业主的合法权益。

5.协调与沟通:我与施工单位、业主和设计单位之间保持良好的沟通和协调。

及时传达工程要求和技术要点,解决工程施工中的问题和纠纷,确保各方利益的平衡。

三、存在的问题:1.施工单位的人员配备不足,导致工程进度有所延误。

2.施工中发现一些质量问题,需要及时整改。

四、改进措施:1.与施工单位紧密配合,及时解决人员配备不足的问题,确保施工进度不受影响。

2.加强对施工单位的质量管理,增加检查频次和质量把关的力度,确保施工质量符合要求。

五、工作感悟:在监理工作中,我深刻体会到了监理工程师的重要性和责任。

监理工程师需要具备专业的知识和技能,要时刻保持高度的责任心和敬业精神,为保障工程的质量、安全和进度做出最大努力。

长塘水库监理报告

⑥对已浇筑完毕的砼应加以覆盖和浇水,且应符合下列规定:a.应在砼浇筑后的12h内对砼加以覆盖和浇水;b.砼养护时间不得少于14天;c.浇水次数应能保持砼处于湿润状态;d.砼养护用水应与拌制用水
相同;e.当日平均气温低于5℃时不得浇水。
⑦温度控制
混凝土浇筑温度大于28℃时,要求施工单位采取综合措施控制混凝土温度,主要表现为以下几方面:
行了平行检测或者在监理人员的见证下施工单位对相关原材料、半成品进行了取样试验。本工程监理平行检测试验由业主委托湖南通济水利水电工程质量检测公司进行。本工程主要原材料检查检验情况如下:
⑴水泥。水泥进场时,检查了产品合格证、出厂检验报告,主要对其品种、级别、包装或者散装仓号、出厂日期等进行了检查。同时,按同一辈子产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200t,每批抽样不少于一次,对其强度、安定性等必要的性能指标进行复验,惟独在复验结果合格的情况下才准使用。
表4.1湖南省XX有限公司茶陵工程监理部人员表
4.2工程质量控制
4.2.1工程项目的划分
2022年12月20日,根据施工部署、设计文件和水利部《水利水电工程施工质量评定规程》(试行)SL176-1996及其它相关规程的规定及结合本工程的具体情况,监理部会同业主、设计、施工单位共同研究,将本工程划分1个单位工程,4个分部工程,15个单元工程(详见《工程项目划分表》),且报株洲市水利工程质量监督站进行了审批。
XX县2022年小Ⅱ型病险水库除险加固工程
合同编号:SXZBZ-2022-18
(长塘水库)
监理工作报告
湖南省XX有限公司
二0一五年六月
长塘水库除险加固工程监理工作报告
一、工程概况
1.1地理位置及施工范围
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目 录 1工程概况…………………………………………………..1 1.1工程概况………………………………………………………………….…1

1.2监理业务范围、内容

…………………………………………………....1

1.3工程建设各方与监理单位的关系…………………………..2 1.4监理服务周期…………………………………………………………….3

1.5监理工作量统计…………………………………………………………3

2.监理规划…………………………………………….......…….......................3

2.1监理目标………………………………………………………………….3

2.2监理组织………………………………………………………………....4

2.3监理措施…………………………………………………………………4

2.4监理方法…………………………………………………………………5

2.5监理手段…………………………………………………………………6

3.监理过程控制……………………………………………….…………………6 3.1质量控制…………………………………………………………………6

3.2进度控制…………………………………………………………………9

3.3投资控制………………………………………………………………10

3.4信息管理………………………………………………………………10

3.5合同管理……………………………………………………………….11

3.6组织协调……………………………………………………………….12

3.7安全生产…………………………………………………………………12 3.8会议制度………………………………………………………………12

4.监理效果………………………………………………………………13

4.1工程质量………………………………………………………………13

4.2工程进度……………………………………………………………….15

4.3工程量完成情况……………………………………………………..16

4.4工程造价………………………………………………………………16

5.经验和建议…………………………………………….20 6.附件…………………………………………………….22 6.1监理机构的设置和主要人员情况表…………………………22

6.2工程建设监理大事记……………………………………22 1. 工程概况 1.1工程概况 设计单位:X省水利勘测设计研究有限公司 监理单位:X工程建设管理有限公司 承 包 人:X水利第二工程局 某水库为拟新建水库,是一座以城市供水为主,兼顾防洪、灌溉核发电的小一型水库,坝址位于黄河二级支流东涧河中游翻里村附近,距灵宝市区15公里。水库大坝设计为碾压混凝土重力坝,最大坝高76.3米,坝顶长175.32米,泄流建筑物为坝顶无控制溢流堰。 本标段为水库上坝道路工程,道路规划为大坝左岸道路,起点G209翻里村路口,终点位于水库大坝左坝肩,道路宽为5米,总长3673.68米,其中在桩号L0+253.52——L0+333.52架设和交通桥一座。期道路标准不高于四级,盘山爬坡车速不高于20公里/小时,坡度最大为9%,局部最大为10%但坡长不超过300米。道路全段每隔300米左右距离选择有力地点设置错车道,错车道路基宽度为6.5米,有效长度委20米。道路两旁设置排水沟、挡渣墙和护坡。 上坝道路工程于2009年11月9日开工,计划工期5个月。实际完工于2010年9月28日,实际工期11个月。 1.2监理业务范围、内容 根据《某水库上坝道路工程施工监理合同》,监理工程师在业主授权范围内代表业主管理并监督施工承包合同工的执行,是业主委托的施工现场的管理者。负责某水库上坝道路工程质量、进度、投资控制,合同及信息管理以及工程项目内的组织协调、设计监督等管理工作。 1.3工程建设各防御监理单位的关系 1.3.1业主与监理单位的关系 工程监理部受业主委托,由河南大河工程建设管理有限公司排除监理工程师并组成项目监理部。依据《建立协议》,按水利部、市水利局关于水电建设监理规定,对建设项目进行现场监理工作,在与第三方交往中监理单位始终注意维护业主的合法权益。 1.3.2监理单位与施工单位的关系 监理单位与施工单位(包括材料、设备供应单位)之间是建立与被监理关系。监理工程师依据《监理协议》、工程建设监理的有关规定、业主与施工单位签订的工程承包合同进行工作,在业主授权范围内知道、检查、督促施工单位严格履行承包合同的职责和义务。在建立的过程中,注意维护常见放的合法利益。 1.3.3监理单位与设计单位的关系 监理单位与设计单位距属于平等的主体。监理工程师依据《监理协议》、工程建设的有关规定、业主与设计单位签订的工程承包合同进行工作,在业主授权范围内指导、检查、督促设计单位严格履行合同规定的职责和义务。再监理的过程中,注意维护其合法的权益。 1.3.4监理单位与质量督促站的关系 根据水利部水建(1997)339号《水利工程质量督促管理规定》,质量监督站是省、市(地)水行政主管部门对工程业主、监理、设计和施工单位在工程建设阶段行使强制性工程治疗督促监督管理的专职机构。当质量监督站对工程治疗进行抽查和质量等级评定时,监理单位积极配合、密切协作,并实事求是的提供各分部分项或单元工程、隐蔽工程施工质量评定、实验成果、原始记录、检验报告、质检资料等。 1.4监理服务周期 本工程监理合同服务周期为11个月(2009年1月至2010年9月)。工程保修期为一年。 1.5监理工作量统计 在本工程施工监理过程中,其工作量统计见下表。 某水库上坝道路工程施工监理工作量统计表

序号 名 称 份数 1 某水库上坝道路工程监理规划 3份

2 监理工程师通知 5份

3 监理日志 11本

4 单位工程工令 2份

5 单元工程质量评估表 3套

6 工程施工监理报告 3套

2、监理规划 2.1建立目标 某水库上坝道路工程质量、进度和投资应达到施工承包合同条件,及工程质量应达到合格以上工程要求,工程进度应在合同期内完成,工程投资应在批准的设计甘酸范围内。 2.2监理组织 2.2.1项目组织 项目法人:灵宝市某水库建设管理局 设计单位:河南省水利勘测设计研究有限公司 施工单位:河南省水利第二工程局 监理单位:河南大河工程建设管理有限公司 质监单位:某市水利工程质量监督站 2.2.2 监理组织机构 1) 监理组织 河南大河工程建设管理有限公司在现场设立某水库上坝道路工程建设监理部,由河南大河工程建设管理有限公司委派监理工程师,监理部设在某水库建设管理局。 2) 监理人员力量配备 监理部由河南大河工程建设管理有限公司委派水工专业监理工程师1名,对工程建设进行全面监督、指导。监理部按工程量及工程进展情况配备监理员,承担所负责的项目监理业务。 2.3监理措施 2.3.1组织措施 某水库上坝道路工程监理部在河南大河工程建设管理有限公司的领导下,监理健全了监理部内部组织,认真贯彻河南大河工程建设管理有限公司有关的建立制度,包括《监理项目质量责任制实施办法》、《各级监理人员岗位责任制》和《监理服务质量奖惩考核办法》等,为工程施工监理提供了保障。 2.3.2技术措施 在投资控制方面,功过审核每一个分部工程的施工组织设计和施工方案,合理组织施工,避免了不必要的赶工费。 在质量控制方面,协助施工单位建立和健全质量保证体系,在施工中严格执行事前、事中和事后的质量控制。 在进度控制方面,督促施工单位严格执行投标文件承诺的阶段控制计划,保证施工进度。 2.3.3经济措施 质量监督和检查,严格验收。对偷工减料、工程质量达不到合格要求的项目进行严格出发,直至终止施工合同。 2.3.4合格措施 按形象进度、合同规定的质量要求和规程、规范要求进行验收并支付工程款。对质量达不到合格工程的要求者,监理工程师做到了一律不予签字、不予验收,不予支付工程款。 2.4监理方法 2.4.1动态控制 监理工程师对监理工程进行动态控制,对已批准的施工措施、方法、工艺等,根据实际施工情况进行及时调整和改进,以保证工程质量;对工期受影响的项目及时进行整体施工计划的修改和调整,保证按期完成工程任务。 2.4.2事前控制 对于每一项监理工作都有事前、事中和事后控制,但监理工程师的工作重点是事前控制。在制定本工程监理规划和监理实施细则过程中,监理工程师就对工程在建设过程中可能出现的问题进行了预测,从技术、组织、经济等方面提出预控措施,防患于未然,把可能出现的问题消灭在萌芽状态,再通过事中、事后的控制,从而做到彻底有效的控制。 2.4.3旁站监理 对于重要工程部位、隐蔽工程和混凝土的浇铸,现场监理工程师进行24小时跟班旁站监理,发现问题及时处理,保证了工程质量。 2.5监理手段 白虎堂水库上坝道路工程是大坝施工“三通一平”工作的重点工程,业主要求的工程质量目标位优良工程。根据这些特点,监理部运用全面质量管理和目标管理手段,对工程建设各方面进行有机的、全面的管理。首先,要求施工单位必须建立规范化的形象工程,包括标准化的项目经理部和工程标志牌等;要求每位参建者必须以优良工程的高标准严格工程质量,凡不符合合格的工程,一律返工。其次,监理规范化、程序化、制度化的施工管理制度,严格按设计要求、施工承包合同和规程规范进行施工,建立健全单位工程、分部工程开工许可证制度、开仓证制度、隐蔽工程验收制度和原材料实验见证制度、混凝土强度实验抽检制度,要求施工单位严格实行“三检制”。对于关键工序施工,现场监理工程师实行旁站监理。上道工序验收不合格,严谨下道工序施工。
