论水利工程全过程造价控制管理水利工程是国民经济中非常重要的一个领域,其建设需要耗费大量资金和人力资源,在建设全过程中,对造价的控制、管理尤为关键。

水利工程的全过程造价控制管理涉及到工程的预算编制、招投标过程中的造价解剖和评标、工程建设过程中的成本管控和变更管理等方面。

下面就水利工程全过程造价控制管理进行详细的分析。

一、工程预算编制工程预算编制是水利工程全过程中非常重要的环节,它可以为项目的后续工作提供重要的数据支撑和参考依据。

预算编制要严格按照国家相关法规进行,包括建设工程规划土地利用总体规划、建设工程规划条件、建设工程规划方案、建设项目初步设计、建设项目施工图设计等各项规划和设计方案。

在编制预算的过程中,要将设计方案进行详细剖析,逐一分析施工工序,制订出完整的施工方案,从而确定项目的费用。

二、招投标过程中的造价解剖和评标水利工程的招投标过程是全过程造价控制管理中非常重要的环节。

在招投标过程中需要进行造价解剖和评标,以此来确保项目的造价控制和管理有力有序进行。

在造价解剖中,需要对项目的材料和人工成本,以及各个分项工程的具体费用进行详细剖析,对所需要数量的材料进行合理的比对,找出其中差异之处,以此来判断价格的合理性。

在评标方面,需要从招标方案、企业的资质、业绩、管理模式、技术水平等各个方面进行综合评估。

三、工程建设过程中的成本管控和变更管理工程建设过程中,如何对成本进行有效的管控和变更进行合理的管理,是全过程造价控制管理中的重要内容。

成本的管控需要对工程的各个方面进行详细的跟踪和管理,及时发现和排除成本的异常情况,避免造成损失。

同时,在变更管理方面,需要严格按照相关法规进行规范管理,对工程变更进行充分的分析和论证,并进行合规审批,使工程变更费用得到充分控制。

综上所述,论水利工程全过程造价控制管理,需要在预算编制、招投标过程和工程建设过程中进行全面规划和控制,从而实现工程的科学合理和高效低耗。

这要求相关建设单位和管理部门,注重人员培训,加强管理工作,提高管理水平,以此为企业提供强有力的支持。

水利工程造价全过程的控制措施与管理分析

水利工程造价全过程的控制措施与管理分析

水利工程造价全过程的控制措施与管理分析水利工程是国家基础设施建设的重要组成部分,其建设投资和后期运维保障都需要大量资金。

在水利工程建设全过程中,造价控制是十分关键的,它直接影响着工程的质量、进度和效益。

水利工程造价全过程的控制措施与管理分析显得尤为重要。

1.前期控制在水利工程建设前期,需要进行充分的前期工作,包括前期可行性研究、招投标设计和施工方案论证等工作。

需要加强风险评估和成本预测,充分考虑各种不确定因素,避免工程施工中出现大的变动和超支。

2.合理招投标在水利工程建设过程中,招投标是非常重要的环节。

有效的招标管理能够确保工程项目的价格合理、质量可靠,对于控制和降低工程建设成本非常关键。

应加强对招投标程序的规范和监督,确保合理竞争和公开透明,避免一些低价投标项目竞标过程中的弊端。

3.施工阶段监控在水利工程建设的实施阶段,需要加强对施工过程的监控,确保施工单位严格按照设计图纸和规范要求进行工程施工,并及时发现和解决施工中出现的问题,保证项目的质量和工程建设的合理性和经济性。

需要密切关注原材料价格的变化情况,及时采取调整措施。

4.后期运维管理水利工程的运行和维护在整个工程建设过程中都是非常关键的一部分。

在工程建设全过程中,要将后期运维作为工程建设成本的一部分来考虑,做好后期维护预算,确保后期维护和管理资金得到保障,避免因后期运营维护不到位导致工程运行不畅顺及带来更大的投资和损失。

1.合理预算水利工程造价全过程的预算管理是重中之重。

预算的合理性直接关系到工程整个建设过程中的成本控制,以及后期运行和维护的保障。

在工程建设前期需要充分做好预算工作,充分考虑各方面的因素和风险,确保项目预算的合理性和完整性。

水利工程建设过程中,需要加强对工程建设过程的审计,及时发现工程施工过程中的不合理行为和资源浪费等问题,为工程整个建设过程提供经济保证。

加强施工单位的财务管理和资金使用监督,保证施工过程中资金使用的合规和规范性。

浅谈水利工程造价的控制与管理

浅谈水利工程造价的控制与管理

浅谈水利工程造价的控制与管理水利工程建设管理工作中一个十分重要的组成部分就是对水利工程的造价进行控制与管理,也就是要达到预期工程质量的前提下,尽可能降低工程建设和管理的造价,也就是追求经济利益最大化的过程。

文章分析其管理存在的问题,探讨其控制措施。

标签:水利;工程;造价;控制;管理水利工程建设过程中,需要对其造价的合理性进行控制,有效的将其投资控制在预算的限额内,从而确保水利工程造价管理目标得以实现。

一、水利工程造价控制重要性进行水利工程造价的在提高投资经济效益,增强企业核心竞争力,提高施工管理水平等方方面面发挥着十分重要的作用。

如在伦潭水利枢纽工程预算编制阶段,对工程的准备工作、施工技术水平、管理水平等进行了深入考察,并对施工材料及相关费用进行规划与安排。

如分析砂石料的应用是选择直接购买,还是就地取材,分析其经济性,做好合理規划,降低盲目施工带来的成本。

水利工程概预算编制是工程投标与报价的重要基础,在投标过程中十分重要。

二、水利工程施工质量的影响因素(一)人为因素。

水利工程离不开人的参与,参与人员包括组织者、指导者以及操作者,人员素质的高低,专业水平的高低都能直接影响水利工程的施工质量。

(二)材料因素。

水利工程建设离不开建设材料,材料质量的好坏,合格与否都能直接影响到水利工程的使用效果。

(三)机械因素。

水利工程的施工过程离不开机械操作,机械的选择,机械的性能及机械的操作都能够直接对水利工程施工质量产生影响。

(四)方法因素。

水利工程施工方法包括施工方案和施工工艺。

三、水利工程造价控制中存在的问题(一)投资决策阶段对工程造价重视不够在水利工程造价全过程的控制中,投资决策是水利工程全过程造价控制的第一步。

对水利工程建设项目进行合理的选择主要是对经济资源进行优化配置,因为,水利工程建设项目投资效益影响到整个国民经济的效率和效益。

我国应该借鉴发达国家对投资决策阶段造价控制方法,要根据项目投资阶段的实际情况,做出针对此阶段的方案,使工程造价相对比较准确,进行有效控制。

水利工程造价全过程的控制措施与管理分析

水利工程造价全过程的控制措施与管理分析

水利工程造价全过程的控制措施与管理分析水利工程是指为了有效利用水资源,保护水资源,防止水灾和利用水资源进行生产的工程。

在水利工程建设中,造价的控制和管理是非常重要的,可以有效避免工程造价超支和经济效益不佳的问题。

本文将从水利工程造价全过程的控制措施和管理进行分析。

1.前期工作的细化与合理水利工程建设的前期工作是整个工程的基础,包括项目立项、可行性研究、勘察设计等。

在这一阶段,应该对工程的目标、任务、范围、要求进行详细的研究和分析,做到合理编制工程概算和预算书,明确工程的投资预算,并根据实际情况进行适当的浮动,以应对后期施工过程中可能出现的变化和调整。

2.施工合同的合理签订水利工程在施工阶段,需要与施工单位签订施工合同。

在签订合必须明确合同的内容、范围、工期、费用、质量标准等,并严格约束施工单位的行为。

合同中还应该规定好工程款的支付方式和支付进度,确保施工单位能够按照合同要求进行工程施工,做到质量保证,按时交工。

3.资金管理及监督水利工程的资金管理和监督也是非常关键的一环。

在工程建设过程中,需要严格控制工程经费的使用,确保资金的合理分配,避免出现挪用资金、以次充好等问题。

同时还需要建立健全的监督检查制度,定期对工程款的使用情况进行跟踪检查,及时发现和纠正问题。

4.工程进度的严格控制水利工程的施工进度直接影响着工程的投资和经济效益。

在施工过程中需要严格按照施工计划进行施工,并做到工程进度的实时监控和控制,确保施工进度和质量同时得到保障。

一旦发现施工进度出现偏差,应及时采取补救措施,避免带来更大的损失。

5.质量管控的强化水利工程的质量是工程的生命,质量的好坏直接影响着工程的使用寿命和安全性。

在工程施工过程中,质量管控的强化是非常重要的。

需要建立健全的质量管理体系,加强对施工质量的监管和检查,确保施工单位按照设计要求和质量标准进行施工,杜绝施工质量问题的发生。

1.领导和管理者的重视和支持水利工程造价的管理需要得到领导和管理者的重视和支持,只有高度重视工程造价的控制,才能够营造出严格的管理氛围。

浅议控制水利工程预算造价管理措施

浅议控制水利工程预算造价管理措施

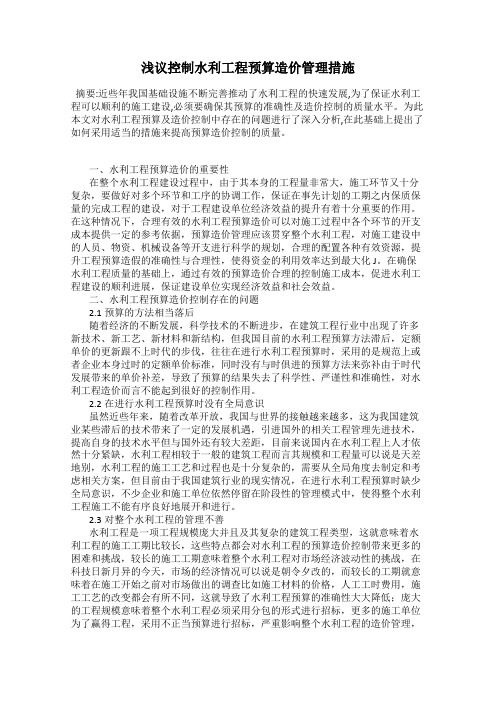

浅议控制水利工程预算造价管理措施摘要:近些年我国基础设施不断完善推动了水利工程的快速发展,为了保证水利工程可以顺利的施工建设,必须要确保其预算的准确性及造价控制的质量水平。

为此本文对水利工程预算及造价控制中存在的问题进行了深入分析,在此基础上提出了如何采用适当的措施来提高预算造价控制的质量。

一、水利工程预算造价的重要性在整个水利工程建设过程中,由于其本身的工程量非常大,施工环节又十分复杂,要做好对多个环节和工序的协调工作,保证在事先计划的工期之内保质保量的完成工程的建设,对于工程建设单位经济效益的提升有着十分重要的作用。

在这种情况下,合理有效的水利工程预算造价可以对施工过程中各个环节的开支成本提供一定的参考依据,预算造价管理应该贯穿整个水利工程,对施工建设中的人员、物资、机械设备等开支进行科学的规划,合理的配置各种有效资源,提升工程预算造假的准确性与合理性,使得资金的利用效率达到最大化J。

在确保水利工程质量的基础上,通过有效的预算造价合理的控制施工成本,促进水利工程建设的顺利进展,保证建设单位实现经济效益和社会效益。

二、水利工程预算造价控制存在的问题2.1预算的方法相当落后随着经济的不断发展,科学技术的不断进步,在建筑工程行业中出现了许多新技术、新工艺、新材料和新结构,但我国目前的水利工程预算方法滞后,定额单价的更新跟不上时代的步伐,往往在进行水利工程预算时,采用的是规范上或者企业本身过时的定额单价标准,同时没有与时俱进的预算方法来弥补由于时代发展带来的单价补差,导致了预算的结果失去了科学性、严谨性和准确性,对水利工程造价而言不能起到很好的控制作用。

2.2在进行水利工程预算时没有全局意识虽然近些年来,随着改革开放,我国与世界的接触越来越多,这为我国建筑业某些滞后的技术带来了一定的发展机遇,引进国外的相关工程管理先进技术,提高自身的技术水平但与国外还有较大差距,目前来说国内在水利工程上人才依然十分紧缺,水利工程相较于一般的建筑工程而言其规模和工程量可以说是天差地别,水利工程的施工工艺和过程也是十分复杂的,需要从全局角度去制定和考虑相关方案,但目前由于我国建筑行业的现实情况,在进行水利工程预算时缺少全局意识,不少企业和施工单位依然停留在阶段性的管理模式中,使得整个水利工程施工不能有序良好地展开和进行。

探讨水利工程造价的控制措施

探讨水利工程造价的控制措施

探讨水利工程造价的控制措施水利工程造价的控制措施是确保水利工程能够在预算内完成,并且以最经济的方式实施的关键要素之一。

以下是一些控制水利工程造价的措施:1. 前期工作的合理规划:在水利工程项目启动之前,必须进行详细的前期工作规划,包括项目可行性研究、勘察设计、技术方案等。

这些前期工作的充分准备将有助于提高工程质量、减少施工风险以及避免不必要的变更和增加,从而控制工程造价。

2. 组织设计管理:在设计阶段,应强调设计人员的专业素养和对造价的敏感性。

设计人员应充分了解设计要求、功能要求、场地条件和材料价格等因素,以及将来可能发生的变更情况。

通过合理的设计和材料选择,可以降低施工成本,并减少后期可能发生的变更。

3. 施工阶段的现场管理:施工阶段的现场管理是控制工程造价的关键环节之一。

施工团队应严格按照设计要求和相关标准进行施工,确保施工质量。

同时,现场管理人员需要根据工程进度和质量要求合理安排施工人员和设备,避免人员和设备闲置导致的浪费。

此外,施工现场应注意安全环保等因素,避免产生责任事故和可能导致工程造价增加的环境问题。

4. 供应链管理:供应链管理是控制水利工程造价的重要手段之一。

从材料采购到材料运输和仓储,每个环节都需要进行合理的计划和管理。

供应链管理可以通过控制物流成本、减少物料损耗和浪费,以及优化供应商选择来降低工程造价。

5. 变更管理:变更管理是控制工程造价的关键措施之一。

在工程执行过程中,由于各种原因,例如设计变更、技术调整、环境变化等,可能会引起工程造价的变化。

因此,需要建立健全的变更管理制度,包括对变更的审批流程、项目变更的调查、影响分析和协调调整等。

在进行变更管理时,需要权衡变更对工程进度、质量和费用的影响,并采取适当的措施进行合理调整。

6. 财务管理:财务管理是确保工程造价控制的一个重要方面。

需要建立健全的财务管理制度,包括预算编制、资金支付、合同管理、财务审计等。

财务管理可以通过合理的预算控制、费用核算和成本控制来实现工程造价的控制。

浅谈提高水利工程造价控制与管理的措施

浅谈提高水利工程造价控制与管理的措施摘要:随着水利事业的高速发展,如何有效控制水利工程造价成为建设单位面临的问题之一。

基于建设单位的角度,结合水利工程建设过程中各个环节的工程造价管理有针对地进行分析,从而有效控制水利工程建设项目的造价。

关键词:水利工程;工程造价;控制;管理一、水利工程造价的现状工程造价管理为水利建设项目全过程的管理,贯穿水利建设项目的各个阶段,以工程各参与方为主要对象,以水利建设项目为主体,以合理确定工程造价和有效控制成本为主要内容,采用科学先进的管理方法,实现投资效益最大化。

我国现行的工程造价管理制度于20世纪50年代建立,并不断发展,形成了较为完善的工程概预算和定额管理制度。

水利工程建设项目的原始资料,在投资决策、设计、实施和竣工结算的不同阶段由不同部门管理。

由于管理体制和方法影响,资源不能在不同部门之间进行共享,难以满足现代水利建设项目事前和事中控制的要求。

二、水利工程造价全过程控制与管理工作建构策略(一)工程设计阶段的造价控制与管理水利工程设计的内容包括工程方案设计、工程技术设计和施工图绘制。

设计应融入工程管理的全过程,还要根据实际不断完善,对工程项目建设起到指导作用。

在方案设计过程中,要做好工程现场勘察工作,根据所获得的资料绘制主要平面图和剖面图,必要时绘制工程主体效果图,以保证工程建设工作的技术保证,从而控制成本。

在设计水利工程方案的时候,应仔细调查所有因素,防止因操作不当导致设计偏差而重新设计,导致工程进度缓慢。

为了优化设计,需要从工程的整体角度出发,考虑各种影响因素,确保设计符合施工要求。

设计图纸能保证工程技术的有效实施,减少工程进度中的障碍,提高工程质量和效率,有效控制工程造价。

(二)工程招标阶段的造价控制与管理工程招标是水利工程建设过程中一项非常重要的阶段,需要建设方对单位的整体水平等多个方面进行更加严格且合理的审查工作。

及时了解单位是否具备投标资质,对其单位整体水平以及所拥有的资源设备等等进行了解与分析,切实避免一些水平较低且与工程实际需求不符的单位参与投标。

水利工程造价管理与控制方法分析

水利工程造价管理与控制方法分析摘要:随着水利事业的迅速发展,水利建设项目作为与人民生活息息相关的基础工程,在防洪保安全、促进区域经济社会发展和维护自然生态健康等方面都扮演着重要的角色。

水利工程的特点包括工期长、投资规模大、涵盖范围广泛,相应的资金筹集渠道也较为有限。

当前,我国水利工程资金的筹集主要依靠国家财政拨款和地方政府自筹资金。

在新时代的水利项目建设管理中,如何有效利用有限资金,以实现项目建设质量和进度等需求,是主要的目标。

关键词:水利工程;造价管理;控制方法;分析引言作为我国经济快速发展的关键因素,水利水电工程是我国基础设施建设的重要组成部分,对于推动国民经济具有至关重要的作用。

特别是对于大型水利水电工程而言,因为资金投入巨大、技术要求较为复杂,导致工程的建设时间较长,在概预算编制阶段,面临诸多不确定因素,如物价的波动、自然灾害的发生以及国家政策的变化等。

这些问题对于工程造价的管理和质量控制产生了重要影响,为工程造价的控制带来了相当的困难。

随着水利水电工程的不断发展,对于其造价的管理和控制工作日益受到重视。

一、水利工程造价管理概述科学的成本控制能够全方位体现资金投入的价值,确保每个建设单位获得最大的效益。

在水利工程的实际建设过程中,要将费用控制理念贯穿于各个阶段,严格管理水利工程的费用,并确保在工程周期内实现费用的公开透明,为了确保水利工程建设平稳进行,项目的进展对工程造价产生一定影响。

为促进各部门的协调管理,推进水利工程的建设,水利工程造价管理和控制应遵循以下两个基本原则。

应综合运用主动控制和被动控制的手段,而非仅在工程实际进展与目标偏离时才采取解决措施。

实际上,这样做只是为了弥补之前的不足。

在水利工程的建设中,施工方应当奉行主动控制的原则。

一旦发现目标与计划方案有所不符,应立即采取改进措施,并积极参与项目决策、设计和建设工作,以提高工程造价管理的主动性。

同时,在水利工程造价控制过程中,应综合考虑组织、经济和技术等多个方面,采取相应的对策。

水利工程造价管理的控制措施

水利工程造价管理的控制措施水利工程的造价管理是指在工程的设计、施工、运行和维护阶段,通过对各项工作进行科学合理的计划、组织、调度和控制,以确保工程的造价控制在合理的范围内。

为了有效地控制水利工程造价,可以采取以下措施:1.制定详细的工程造价管理计划在工程开始之前,应制定详细的工程造价管理计划,包括确定合理的造价预算、控制目标和措施。

该计划应考虑到工程的特点、规模和复杂程度,并制订相应的控制措施。

2.进行全过程的投资估算和控制在工程计划阶段,应进行全过程的投资估算,包括设计、施工、设备采购、运行和维护等阶段的费用。

在施工过程中,要及时核实和控制各项费用,确保在合理范围内。

3.建立科学的造价管理制度和流程建立科学的造价管理制度和工作流程,明确责任分工和权限制度,形成科学的管理机制。

制定和完善各项管理规定和程序,确保各项工作的规范运行。

4.严格控制工程进度和质量严格控制工程进度和质量,确保工程按计划顺利进行。

及时发现和解决影响工程进度和质量的问题,避免后期修复等额外费用的产生。

5.加强合同管理加强合同管理,确保合同的履行和执行。

要落实合同中的各项约定,包括付款方式、工程变更、索赔、审计等内容,防止合同纠纷和额外费用的发生。

6.提高工程监理和审计的水平加强工程监理和审计,提高水平和能力。

通过监理和审计的工作,发现和纠正造价管理中的问题,并及时采取补救措施。

7.加强与相关部门和单位的协调合作加强与相关部门和单位的协调合作,建立经常性的沟通和协商机制。

加强信息共享和交流,及时掌握工程进展和变化情况,确保造价管理的顺利进行。

8.引进优秀的管理技术和工具引进先进的管理技术和工具,提高造价管理的精确度和效率。

应用信息技术、建立造价数据库等手段,提升管理水平和能力。

总之,水利工程造价管理的控制措施涵盖了计划阶段的预算和估算、施工阶段的控制和调度、质量和进度管理、合同管理、监理和审计、协调合作等方面。

通过制定详细的计划、建立科学的管理制度、加强合同管理和与相关单位的协调合作,结合先进的管理技术和工具,可以有效地控制水利工程造价,在合理的范围内控制工程造价的增长。

浅谈水利工程项目造价管理与控制

浅谈水利工程项目造价管理与控制在市场经济环境下,水利工程的建造不仅要确保质量,同时还要降低成本,这样才能提高其综合效益。

由于水利工程建造周期长、投资大、工作面广,所以影响其造价的因素非常多,为此我们必须要在确保水利工程建造质量与建造效率的基础上,通过对造价影响因素的有效控制,来降低建造成本。

标签:水利工程;项目造价;管理控制1、水利工程全过程造价的管理的概述水利工程造价管理就是运用科学、技术原理和方法,在统一目标、各负其责的原则下,为确保建设工程的经济效益和有关方面的经济权益而对建设工程价格所进行的全工程、全方位的符合政策和客观规律的全部业务行为和组织活动,减少直接的经济损失。

合理的造价管理能够充分发挥投入资金的作用,使各方面得到最大的利益。

在水利工程建设的过程中,需要将造价控制的理念贯彻于整个项目建设的始终,严格监督建筑环节造价,保证在建筑工程周期内各个环节公开透明,这样才能够让水利工程建设正常有效的运转。

所以,工程造价对于推进整个项目工程进程,保证各个部门之间的协调管理,提高水利工程对社会效益,使其实现经济效益最大化有着重要意义。

2、水利工程造价影响因素分析2.1设计对水利工程造价的影响设计是水利工程建设施工的基本依据,决定着整个水利工程的建设施工过程,所以其对于造价的影响非常大,而且是决定性的,有可能设计中非常小的一个环节变动,就会使得水利工程的建造成本大大增加。

2.2材料对水利工程造价的影响现代的水利工程建设施工对材料的要求非常高,不论是种类、性能还是质量都要达到一定的标准,才能确保水利工程的建设施工质量,而且对材料的消耗量非常大,有很大一部分的成本都会用于购买材料,所以材料对水利工程造价的影响也是巨大的。

3、水利工程项目造价管理与控制措施3.1优化水利工程造价管理的管理体制从水利工程企业施工项目造价处理策略出发,建立针对性处理方案,不仅仅要对水利工程造价管理的现状进行全面分析和有效解读,也要对相关控制要素和管理维度进行调控。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅论河道治理工程的造价控制管理
作者:王忠海
来源:《时代经贸》2014年第12期
摘要:河道治理工程造价控制管理是工程建设管理工作的重要组成部分,如何在达到既定的工程质量不变的前提下追求尽可能实现经济效益最大化,是河道治理工程造价管理中需要解决的问题。

本文作者结合实际的工作经验,对河道治理工程中的造价控制方案进行了阐述,以提高工程投资效益。

关键词:河道治理;工程造价;控制
前言
河道工程是满足人们对于水资源需求的重要工程,现代河道治理工程既是改善和恢复生态系统的重要手段,也是有利于环境保护可持续发展的工程,关乎着人民群众的切身利益,有效控制河道治理工程的造价,把它控制在合理的范围和核定造价限额以内,合理使用人力、物力、财力,以求取得良好的投资效益和社会效益,确保河道治理工程的建设质量。

1.河道治理工程概述
河道治理工程是水环境综合整治工程的基础,要满足河道防洪和排涝的基本要求:包括岸坡修复、巡河路修复、河道清淤疏浚工程。

( 1)岸坡修复工程。

在岸坡修复工程中护岸材料的材料费是直接工程费的主要组成部分,要通过方案比选,以堤防防洪安全为前提,选择景观和生态效果好的材料,并注意工程经济性的比较。

对待处理旧有河道的问题,在满足设计要求的前提下,应充分利用现有修整完善的河岸。

( 2)清淤疏浚工程。

河道清淤疏浚工程中河道底泥的开挖及外运方式是投资控制重点,应该明确清淤的方式是人工清淤还是机械清淤;选择合理的清淤机械及施工工艺;量化施工现场的复杂因素对施工降效的影响。

( 3)土石方工程。

在开挖土石方的过程中,要考虑机械和人工开挖在不同工况下的合理降效。

在工程量计算上,应结合现场的土石方种类和定额的划分方式统筹考虑。

工程中土方开挖回填量大,尽可能将满足要求的开挖土方作为回填料使用,减少在外取土的数量,利用回填土方时要适当考虑场内二次转运的情况。

( 4)施工围堰工程。

河道施工的时候,为了创造一个较好的施工条件,施工围堰是必不可少的,在进行施工围堰投资控制的时候,必须要明确围堰的类型,构造内容,施工方式,要充分考虑施工现场的实际情况,并满足设计要求,合理的安排施工组织设计。

2.河道治理工程造价控制
河道治理工程造价由以下几个方面组成:(1)工程费,包括建筑及安装工程费、设备费;2)独立费用,包括建设管理费、生产准备费、科研勘测设计费、建设及施工场地征用费等;3)预备费,包括基本预备费、涨价预备费;4)建设期融资利息等。

进行工程造价控制,就是将建设项目在投资决策阶段、设计阶段、招投标阶段及施工阶段等所发生的以上各项费用控制在预定目标内,随时纠正发生的偏差,以取得最大的投资效益。

2.1 决策阶段的工程造价控制
目前,在项目建议书阶段,建设单位提出的投资估算内容往往过于简单,而且存在着漏项。

而在可行性研究阶段,建设单位委托勘察设计单位进行可行性研究,编制投资估算,但通常此阶段都以经济效益分析和项目方案比选为主,同时工程量不确定,所以导致此阶段的投资估算准确度较差。

鉴于此,建设项目投资决策阶段工程造价管理,应主要从整体把握项目的投资,在掌握大量的统计数据和信息资料基础上,分析确定建设项目工程造价的主要影响因素,编制建设项目的投资估算。

上级部门在审查可行性研究报告时,应严格审查基础资料的深度是否满足本阶段要求,主要设计指标是否符合规划指导思想,所列工程项目是否全面合理等。

从而对项目进行经济财务分析,考察项目的国民经济评价与社会效益评价,结合项目决策阶段的不确定性因素并对项目进行风险管理等。

2.2设计阶段造价控制
(1)保证地质工程勘察工作质量
地质勘察资料是设计人员进行堤防设计的重要资料,也是图纸校对、审核的重要依据。

地质资料提供数据的正确性,将直接影响着堤防基础设计,如果地质资料不准确、勘探深度不够详细,在计算堤防地基承载力时,将使堤防基础设计过于保守,从而增加基础投资,造成不必要的浪费。

(2)实行限额设计
不同的设计阶段应选用不同的控制对象,在方案设计和初步设计阶段应以建设项目和单项工程为对象实行限额设计;在施工图设计阶段应以单位工程和分部分项工程为对象实行限额设计;对于河道冲淤变化大、历史古道等地形地质复杂且可变性大的河段,费用控制难度较大的工程实行限额设计。

在方案设计阶段,重点使用方案优化和方案比选方法,在满足堤防防洪功能、断面稳定的前提下,尽可能降低工程造价。

在结构设计阶段,在满足结构安全的条件下,
尽可能地通过优化设计,降低工程造价。

此外,还应大力推行在实践中行之有效的河道建设科技成果,加快设计周期,在保证项目质量的前提下,加快施工进度,缩短建设工期,降低工程造价。

概算人员做好设计概算,需要与设计人员沟通,搞清图纸上不清楚、不完整的地方,避免与设计图纸脱节,造成漏算、少算。

此外还应该合理设置预备费。

2.3 施工阶段造价控制
工程招标结束后,应及时、谨慎地与施工企业方签订《施工合同》。

合同内容应尽可能周详,措词严谨,权利义务明确,做到平等互利。

并明确追加调整合同价款及索赔的政策、依据和方法,为竣工结算时确定工程造价和处理索赔价款提供合同依据和法律保障。

根据经监理单位审查批准的施工企业编制的施工组织设计或施工方案,建设单位应审查施工组织设计或施工方案编制的施工工艺流程和操作是否符合实际。

施工过程中应做好施工日志、技术资料等施工记录。

对停水、停电的时间,业主所供材料的进场时间、数量、质量情况等都应有详细记录。

及时办理设计变更、技术核定、工程量增减变更等签证手续。

业主或监理单位的临时决定、口头交待、会议研究、往来信件等应及时收集整理成文字资料,必要时可将施工过程照相或摄像作为保存资料。

业主指定或认可的材料,没有相应预算定额计价的,实际价格高于预算价(或投标价),按规定允许按实找差价,或采用的新材料没有预算价,或改变材料的规格、质量档次导致材料价格变化较大等情况,经建设单位认可,应办理价格签证手续,作为结算依据。

因建设各方责任造成工程返工、停窝工、工程量增加,导致施工难度增加、材料损耗增大或工期延长等,应收集有关施工数据,加强索赔管理。

2.4 竣工验收阶段的造价控制
竣工阶段的竣工验收、竣工结算直接关系到建设单位与施工单位的利益关系,也涉及到建设项目工程造价的实际结果。

为了控制竣工验收阶段的工程造价,应由施工单位根据合同价格和实际发生的费用增减变化情况编制竣上结算,及由建设单位按照国家有关规定编制竣工决算,通过竣工决算与概算及预算的对比分析,以考核工程投资的工作成效,总结经验教训,为提高水利建设工程的投资效益积累一定的技术经济资料。

水利工程项目竣工结算时,应做好施工阶段工程投资控制中各方面的资料整理工作,及时核对竣工工程内容、工程验收记录及设计变更签证等,以准确反映施工企业完成的工程价值。

总结
河道治理工程造价控制是贯穿工程的立项、设计、招投标和施工的整个过程中,需要设计、建设、监理、施工和造价审计等部门的分工合作,共同完成工程投资的确定、控制、监督和管理,纠正建设实施过程中发生的偏差,保证建设项目顺利实现,以求在建设项目中能够合理地使用资源,以取得较好的投资效益,最终实现竣工决算控制在批准的预算之内。
