桥梁施工组织设计方案
桥梁下部施工组织设计

桥梁下部施工组织设计桥梁下部是指桥梁的支撑部分,包括桥墩、桥台、桥基等。
下部施工组织设计是指对桥梁下部施工过程中的工程组织和施工方案进行设计和规划,确保施工过程安全、高效、质量可控。
下面是一份关于桥梁下部施工组织设计的简要说明,包括工程组织设计原则、施工方案、施工过程控制等。
(一)工程组织设计原则1.安全第一:确保施工人员的人身安全和施工作业的安全。
2.高效率:合理安排工程进度,提高施工效率。
3.质量控制:采用科学的施工技术和控制措施,保证工程质量。
4.资源合理利用:充分利用现有资源,降低建设成本。
5.环境保护:采取相应的环境保护措施,减少施工对周围环境的影响。
(二)施工方案1.桩基施工:确定桩基施工方法,包括静力压桩、动力压桩、钻孔灌注桩等。
2.桥墩施工:确定桥墩的施工方法,包括模板安装、钢筋绑扎、混凝土浇筑等。
3.桥台施工:确定桥台的施工方法,包括模板安装、钢筋绑扎、混凝土浇筑等。
4.河床准备:确定河床的准备工作,包括河道疏浚、河水引导等。
5.桥梁下部防护:确定桥梁下部的防护措施,包括防腐、防水等。
(三)施工过程控制1.施工进度控制:制定详细的施工计划,合理安排施工顺序和进度,及时调整施工进度。
2.质量控制:设立质量控制点,定期进行施工现场检查和验收,确保施工质量。
3.安全控制:制定施工安全措施和应急预案,组织施工人员进行安全培训和教育,确保施工安全。
4.环境保护控制:采取相应的环境保护措施,控制施工对周围环境的影响。
5.资源控制:合理安排施工资源的使用,及时调整和补充施工资源,确保施工进度。
以上仅是桥梁下部施工组织设计的简要说明,实际施工过程中还需要根据具体桥梁的设计和实际情况进行详细的设计和规划。
同时,还需要考虑到施工材料和设备的选用、人员组织和管理等方面的问题。
为确保施工过程的顺利进行,还应加强与相关单位的协调配合,及时解决施工中的问题和困难。
小型桥梁施工组织设计方案

小型桥梁施工组织设计方案经典文档小型桥梁施工组织设计方案高速公路小型桥梁施工组织设计XXXXXX项目经理部X年X月X日K155+933小桥施工组织设计一、工程概况该桥为单跨13m小桥,其上部构造由26片预制空心板组成,预制板之间用铰缝及整体化砼层使其形成整体共同受力;下部结构为钢筋砼薄壁桥台D120cm钻孔灌注桩基础组成,台顶与上部构造之间用固定锚栓连接,使台身做为上、下端支承的竖梁,承受台后土压力。
该桥设计荷载为:汽车——超20级,挂车——120;设计高程为中间带边缘处桥面高程,桥面横坡由台帽调整。
本桥处于半径R=2800m左转平曲线和半径R=3000m的竖直曲线上,设超高i=3%。
该桥桩基直径为120cm,为磨擦桩,桩长18m,共有桩12根。
二、进度计划该分部工程计划从2000年12月15日开工,于2001年5月15日完工,计划工期151天。
其施工进度图(横道图)如下:三、人员、机械设备、材料情况1、人员:该桥安排专职施工员2名,负责对该桥的质量和进度的监经典文档下载完可编辑复制经典文档督,并及时向项目部汇报工地的进展情况及艰巨;电工及修理工各1名,负责对工地的电和机器设备的正常运转提供保障;钻机操作手3名,保证钻机日夜施工。
劳动力视工程的进展逐渐增加至30人,以确保该分部工程按打算工期要求得以实现。
13、材料:贮料场堆积的材料已能满足该分部工程开工要求,随着工程进度的加快,其他的材料跟着进场,该分部工程现已准备材料如下:四、施工工艺一)桩基施工工艺1、施工准备准备工作主要有桩位测量放样,整理场地,布设道路或便道,设置供电、供水系统,制作和埋设护筒,泥浆备料、调制、沉淀、出渣和准备钻孔机具。
1)园地筹办钻机的工作平台的高度应考虑施工期间可能出现的高水位,并高出水位0.5~1.0米。
施工工作平台应按以下不同情况处理:(1)场地为旱地时,应平整场地,清除杂物,换除软土,夯打密实,2钻机底座不宜直接置于不坚实的填土上,以免产生不均匀沉降,该桥0#台、3#台为旱地,需平整出一块足够钻机施工的平台。
桥梁工程施工组织设计

桥梁工程施工组织设计引言本文档旨在提供一份完整版的桥梁工程施工组织设计,以确保施工过程高效、安全地进行。
本设计旨在满足工程设计要求并遵守相关法规和标准。
工程概述本工程涉及建设一座新桥梁,连接两个城市。
桥梁的主要结构类型为梁式桥,并根据地质勘察报告和工程设计要求进行设计。
施工组织根据工程特点和地质条件,制定以下施工组织方案:1. 施工人员组织安排:- 设立项目部,负责全面协调和管理施工工作。
- 按照工作量和施工进度,合理安排施工人员的数量和分工。
- 根据需求,聘请合格的技术人员和劳动力,确保施工质量和安全。
2. 施工设备和机械安排:- 鉴于桥梁结构的特点,需要配备大型起重机和吊车等重型机械设备。
- 根据工期和工作任务,制定合理的设备使用计划。
- 定期检查和维护设备,确保其正常运行和安全性。
3. 施工工序和方法:- 根据工程要求,确定桥梁建设的工序和步骤,并制定详细的施工方案。
- 采用先进的施工技术,确保施工效率和质量。
- 严格按照相关法规和标准进行施工,保障施工安全和环境保护。
4. 安全管理和监督:- 制定详细的安全管理计划,包括施工现场的安全设施和紧急应急措施。
- 设立专职安全管理人员,负责施工现场的安全监督和事故预防。
- 加强与相关部门的沟通和协作,确保施工工地的安全和环境保护。
施工进度计划制定详细的施工进度计划,包括以下内容:1. 工期计划:- 根据工程的复杂程度和规模,确定合理的工期。
- 制定详细的工期计划,包括施工工序和时间节点。
2. 进度控制:- 按照工期计划,制定进度控制措施,确保施工进度的严格执行。
- 定期开展进度检查和评估,及时调整施工计划,以应对可能的延误。
资源管理为确保施工顺利进行,需合理管理和调配以下资源:1. 人力资源:- 根据施工需要,合理安排和管理施工人员的数量和质量。
- 提供必要的培训和技能提升,提高工人的施工能力和安全意识。
2. 材料和设备:- 确保及时供应和管理所需的施工材料和设备。
桥梁涂装施工组织设计

桥梁涂装施工组织设计1.施工项目概况本次涂装施工项目涉及桥梁的表面防腐涂装,包括主梁、墩台、栏杆等部位。
具体工程包括喷涂、刷涂、喷砂、腐蚀清理等工艺。
总工期为60天,计划每天施工10个小时。
2.施工组织结构本项目将设置一个项目部,由一个项目经理负责整个施工过程的组织和管理。
项目部下设生产部、质量部、安全部等,各部门负责具体事项的协调和监督。
3.施工人员本次施工需要招募30名涂装施工人员,其中包括项目经理、现场主管、喷涂工、刷涂工、腐蚀清理工、喷砂工等。
4.施工进度安排根据项目总工期,制定详细的施工进度安排。
将整个施工过程划分为若干个阶段,每个阶段都制定明确的工作任务和完成时间。
每日会议将成为项目部和施工人员之间沟通的重要方式,定期检查工作进度和质量。
5.施工设备和材料本次施工将使用的设备主要有喷涂机、刷涂工具、腐蚀清理设备、喷砂设备、电梯等。
施工人员需要使用的材料包括防腐涂料、腐蚀清理剂、砂子等。
需要对设备进行日常维护和检查,确保施工过程的连续性,减少可能出现的故障。
6.质量管理质量管理是整个施工过程的核心要素之一、项目部将根据涂装工艺要求和相关标准,制定详细的质量检查计划和工艺规范,严格按照要求进行施工,确保涂装质量达到预期目标。
7.安全管理安全管理是桥梁涂装施工过程中最为关键的一环。
项目部将制定施工安全规范和施工安全计划,明确施工人员的安全责任和注意事项,同时提供必要的安全设施和个人防护用品。
8.环境保护涂装施工过程中产生的废水、废涂料、废砂子等需经过处理后排放。
项目部将制定环境保护方案,确保无害化处理,并遵守相关法律法规,减少对环境的污染。
9.施工成本控制项目部将对施工过程的各项费用进行预估和控制,并根据实际情况进行调整。
成本控制包括人员工资、设备维护、材料采购等方面。
通过合理的成本控制,确保项目的经济效益。
10.风险管理在项目中存在着多种风险,如施工人员的工伤事故、设备故障、天气变化等。
桥梁工程施工组织设计

桥梁工程施工组织设计一、工程概况本项目为XX市某桥梁工程,桥梁全长约800米,宽30米,采用双向六车道。
桥梁上部结构为预应力混凝土连续梁,下部结构为桩基、承台、墩柱和盖梁。
工程地点位于市中心区域,施工环境复杂,交通繁忙。
为确保工程质量和进度,施工组织设计的编制至关重要。
二、施工部署及施工方案1. 施工部署(1)施工机构组成和任务分工:项目成立以项目经理为核心的管理团队,负责工程的整体管理和协调。
施工队伍分为土建、安装、装修、防护等小组,各小组按照任务分工负责相应部位的施工。
(2)施工分区:根据桥梁工程特点,将施工现场划分为桩基、承台、墩柱、盖梁、连续梁等施工区域,实行分区管理。
(3)总体施工顺序安排:先进行桩基施工,然后依次完成承台、墩柱、盖梁、连续梁的施工,最后进行桥面系施工。
2. 施工方案(1)桥梁桩基施工:采用旋挖钻机进行钻孔,泥浆护壁,钢筋笼现场制作,混凝土浇筑采用泵送。
(2)承台、墩柱施工:采用现浇混凝土,模板采用钢模板,混凝土浇筑采用泵送。
(3)盖梁施工:采用现浇混凝土,模板采用钢模板,混凝土浇筑采用泵送。
在盖梁施工过程中,注意预应力钢筋的张拉和锚固。
(4)连续梁施工:采用挂篮施工法,先进行边跨现浇,然后进行中跨悬浇。
挂篮施工过程中,严格控制梁体线形和应力。
(5)桥面系施工:包括桥面混凝土铺装、防水层施工、排水系统安装等。
桥面混凝土铺装采用摊铺机进行,防水层施工采用喷涂设备,排水系统采用预制构件安装。
三、施工总进度计划及单项工程1. 施工总进度计划:本桥梁工程计划工期为12个月,其中桩基施工阶段需2个月,承台、墩柱施工阶段需3个月,盖梁施工阶段需2个月,连续梁施工阶段需4个月,桥面系施工阶段需1个月。
2. 单项工程进度计划:各单项工程按照施工顺序合理安排,确保各阶段施工的顺利进行。
四、施工资源配置1. 人力资源:根据施工任务分解,合理配置施工人员,确保各施工环节有人负责。
2. 材料资源:合理规划材料供应,确保施工所需原材料的及时供应。
桥梁施工组织设计方案

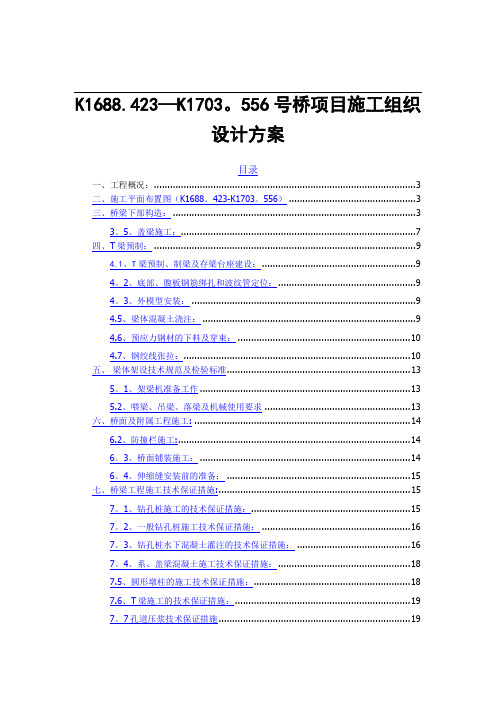

K1688.423—K1703。
556号桥项目施工组织设计方案目录一、工程概况: (3)二、施工平面布置图(K1688。
423-K1703。
556) (3)三、桥梁下部构造: (3)3。
5、盖梁施工: (7)四、T梁预制: (9)4.1、T梁预制、制梁及存梁台座建设: (9)4。
2、底部、腹板钢筋绑扎和波纹管定位: (9)4。
3、外模型安装: (9)4.5、梁体混凝土浇注: (9)4.6、预应力钢材的下料及穿束: (10)4.7、钢绞线张拉: (10)五、梁体架设技术规范及检验标准 (13)5。
1、架梁机准备工作 (13)5.2、喂梁、吊梁、落梁及机械使用要求 (13)六、桥面及附属工程施工: (14)6.2、防撞栏施工: (14)6。
3、桥面铺装施工: (14)6。
4、伸缩缝安装前的准备: (15)七、桥梁工程施工技术保证措施: (15)7。
1、钻孔桩施工的技术保证措施: (15)7。
2、一般钻孔桩施工技术保证措施: (16)7。
3、钻孔桩水下混凝土灌注的技术保证措施: (16)7。
4、系、盖梁混凝土施工技术保证措施: (18)7.5、圆形墩柱的施工技术保证措施: (18)7.6、T梁施工的技术保证措施: (19)7。
7孔道压浆技术保证措施 (19)7.8、T梁预制的技术保证措施: (20)7。
9、T梁架设的技术保证措施: (20)7.10、桥梁钢筋施工的技术保证措施: (21)7。
11锚具、夹具、连接器、波纹管及张拉设备的技术保证措施 (21)7.12、桥面铺装的施工技术保证措施: (22)八、安全、文明保护措施 (23)8。
1、安全注意事项 (23)8。
2、文明施工措施 (23)九、施工组织及措施及布署 (23)9.1 施工组织结构 (24)9。
2. 项目部主要成员职责如下: (24)9。
3施工组织方案 (24)9。
4 施工程序安排 (24)9.5项目管理人员安排 (24)十、劳动力计划 (25)10。
桥梁加固工程施工组织设计方案
桥梁加固工程施工组织设计方案一、工程背景及目标本次桥梁加固工程施工旨在提高桥梁的承载能力和结构稳定性,确保桥梁的安全运行。
具体工程目标如下:1.提高桥梁的荷载承载能力,满足未来交通运输的需求;2.修复和加固桥梁受损部位,确保桥梁结构的完整性;3.保证施工过程安全,防止事故发生。
二、施工组织方案1.施工前期准备1.1 开展现场勘测:通过对桥梁现场的勘测,了解桥梁结构、材料和损坏情况,为后续方案制定提供依据。
1.2 制定施工计划:根据现场调查结果,制定详细的施工计划,包括各项施工任务、施工时间和施工顺序等。
1.3 确保施工材料供应:根据施工需要,保证所需材料及设备及时供应,以避免施工进度延误。
2.加固方案设计2.1 结构分析及评估:对桥梁结构进行全面的力学计算和结构分析,评估桥梁强度和稳定性,为加固方案设计提供技术支持。
2.2 加固方案设计:根据桥梁结构分析结果,设计合理有效的加固方案,包括加固构造、材料选择和施工方法等。
2.3 安全预警措施规划:针对可能出现的风险和问题制定相应安全预警措施,确保施工过程中的人员和设备安全。
3.施工方案确定3.1 施工工艺流程:根据加固方案,制定详细的施工工艺流程,包括施工工序、工艺参数和环境保护措施等。
3.2 施工进度计划:根据工艺流程,制定具体的施工进度计划,明确各个施工阶段的时间节点和施工工序的顺序关系。
3.3 施工人员组织:确定施工人员数量和职责划分,并安排培训,确保施工人员具备必要的技能和专业知识。
4.施工实施4.1 施工现场布置:按照施工计划,在施工现场进行临时设施搭建和材料存放区域规划,并设置合理的安全警示标志。
4.2 施工质量控制:建立质量控制体系,严格把控施工过程中的质量,确保工程符合相关标准和规范要求。
4.3 安全管理与监督:制定安全管理制度,加强施工现场的安全监督,确保施工过程中的安全问题及时发现和解决。
5. 施工结束及验收5.1 工程竣工:在完成施工任务后,进行现场清理和设备撤离,并组织施工方进行验收。
桥梁工程施工组织设计方案(很齐全)
XXX 桥修复工程
投标文件
(技术标)
招标单位:XXX 投标单位:XXX 法人代表:XXX 投标日期:XXX
目录
一、技术标 二、施工组织设计方案 三、施工组织设计方案附表 四、项目管理机构 五、投标文件其他附件
施工组织设计方案附表
机械或设备 序号
名称
主要施工机械设备表(附表一)
型号 规格
数
额定功率
技术负责 高级工程
人
师
质检员
助理工程 师
材料员
助理工程 师
计划员
助理工程 师
安全员
助理工程 师
施工员
助理工程 师
建造 师 建造 师 质检 员 材料 员 计划 员 安全 员 计划 员
建造师简历表
职务
项目经理
建造师证号
参加工作时间
性别 职称
10 年
年龄
工程师
学历
专
业
从事建造师年限
建造师简历
本科 市政公用
第二阶段:基础施工阶段。此阶段要做到抢晴天战雨天,重点做好土方开挖时的施 工现场排水降水工作,安排好施工场地,注意环境卫生,做好文明施工管理工作。
第三阶段:主体施工阶段。该阶段重点是如何选择合理的施工工艺,采用新工艺、 新技术、新设备提高工程质量,加快工程进度,科学组织好钢筋工、模板工、混凝土工、 水电工等工种的协调施工,按网络工期进行进度计划控制。本阶段具有参与的班组多、 施工的人员多、交叉施工多等特点,重点做好与各施工队伍的配合,做好各项工序相互 配合、各班组间的协调工作和部质量检验评定工作,做到每道工序都一次成优,避免出 现不必要的返工现象。
工序名称
挖土方淤泥 钢管成孔灌注桩
混凝土承台 浆砌块料 拱板工程 钢筋工程
市政道路及桥梁工程施工组织设计方案
市政道路及桥梁工程施工组织设计方案范本一:一.市政道路及桥梁工程施工组织设计方案1. 项目背景1.1 工程概况1.2 工程目标与要求1.3 施工范围1.4 施工时间安排2. 工程施工组织2.1 总体施工方案2.2 施工分部分项工程2.2.1 建设工程拆除范围与方式2.2.2 施工区划方案2.2.3 施工队伍组织与管理2.2.4 安全生产预防措施2.2.5 施工设备与材料选择与配置3. 场地准备与施工准备3.1 场地平整与清理3.2 场地临时设施布置3.3 前期材料采购与储存3.4 前期机械设备调试与保养4. 施工流程与方法4.1 基坑开挖与地基处理施工方法4.2 基础与桩基混凝土施工流程与方法4.3 主体结构施工流程与方法4.4 道路与桥梁装饰与保护5. 安全生产与环保5.1 安全生产责任与组织体系5.2 安全技术措施与保护装置5.3 环境保护与治理措施6. 施工进度与质量控制6.1 施工进度计划与管理6.2 施工现场检测与质量控制6.3 施工过程记录与管理7. 管理与协调7.1 施工组织管理7.2 各参建单位协调与配合7.3 监理与施工单位沟通与配合附件:附件一:工程施工图纸附件二:设备清单及出厂合格证明附件三:材料采购清单及合格证明法律名词及注释:1. 施工单位:指负责具体施工,按照设计方案和相关规范进行施工作业的企事业单位或个人。
2. 工程概况:指市政道路及桥梁工程的基本情况,包括工程位置、规模、建设内容等。
3. 安全生产责任与组织体系:指施工单位在工程施工过程中应对安全生产负有的法律责任,并建立健全的安全管理体系。
4. 基坑开挖与地基处理施工方法:指在施工过程中对基坑进行开挖和地基处理的具体施工方法,包括土方开挖、排水等。
5. 主体结构施工流程与方法:指市政道路及桥梁工程的主体结构施工工序和方法,包括混凝土浇筑、钢筋绑扎等。
范本二:市政道路及桥梁工程施工组织设计方案1. 项目背景1.1 工程概况1.2 工程目标与要求1.3 施工范围1.4 施工时间安排2. 工程施工组织2.1 总体施工方案2.2 施工分部分项工程2.2.1 建设工程拆除范围与方式2.2.2 施工区划方案2.2.3 施工队伍组织与管理2.2.4 安全生产预防措施2.2.5 施工设备与材料选择与配置3. 场地准备与施工准备3.1 场地平整与清理3.2 场地临时设施布置3.3 前期材料采购与储存3.4 前期机械设备调试与保养4. 施工流程与方法4.1 基坑开挖与地基处理施工方法4.2 基础与桩基混凝土施工流程与方法4.3 主体结构施工流程与方法4.4 道路与桥梁装饰与保护5. 安全生产与环保5.1 安全生产责任与组织体系5.2 安全技术措施与保护装置5.3 环境保护与治理措施6. 施工进度与质量控制6.1 施工进度计划与管理6.2 施工现场检测与质量控制6.3 施工过程记录与管理7. 管理与协调7.1 施工组织管理7.2 各参建单位协调与配合7.3 监理与施工单位沟通与配合附件:附件一:工程施工图纸附件二:设备清单及出厂合格证明附件三:材料采购清单及合格证明法律名词及注释:1. 施工单位:指负责具体施工,按照设计方案和相关规范进行施工作业的企事业单位或个人。
桥梁的施工方案(3篇)
第1篇一、工程概况1.1 项目背景随着我国经济的快速发展,交通运输需求日益增长,桥梁建设成为我国基础设施建设的重要组成部分。
本项目桥梁工程位于某城市,横跨某河流,全长500米,采用预应力混凝土结构,桥梁主跨为100米,桥面宽度为25米,两侧各设人行道。
1.2 工程特点(1)本工程桥梁结构复杂,施工难度较大。
(2)施工过程中需确保桥梁的稳定性、安全性和耐久性。
(3)施工过程中需充分考虑环境保护和文物保护。
二、施工组织设计2.1 施工队伍(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)工程技术部:负责施工图纸、技术方案的编制、施工方案的审核、施工过程中的技术指导等。
(3)质量安全管理部:负责工程质量、安全和环境保护的监督、检查、整改等工作。
(4)物资设备部:负责工程所需物资、设备的采购、保管、调配等工作。
(5)施工班组:负责具体施工任务的实施。
2.2 施工进度计划(1)施工准备阶段:3个月。
(2)基础施工阶段:4个月。
(3)下部结构施工阶段:6个月。
(4)上部结构施工阶段:5个月。
(5)桥面系施工阶段:3个月。
(6)验收阶段:1个月。
总计:22个月。
2.3 施工资源配置(1)人员配置:项目经理1名,工程技术部人员5名,质量安全管理部人员3名,物资设备部人员2名,施工班组人员30名。
(2)设备配置:挖掘机、装载机、混凝土搅拌站、钢筋加工设备、模板支撑系统、施工电梯等。
(3)材料配置:钢筋、混凝土、水泥、砂石、木材等。
三、施工工艺3.1 施工准备(1)施工图纸会审:组织技术人员对施工图纸进行会审,确保施工图纸的准确性和完整性。
(2)施工方案编制:根据施工图纸和工程特点,编制详细的施工方案。
(3)施工资源配置:根据施工进度计划,合理配置施工人员和设备。
(4)施工现场布置:根据施工方案,布置施工现场,确保施工顺利进行。
3.2 施工工艺3.2.1 基础施工(1)土方开挖:采用挖掘机进行土方开挖,确保土方开挖的深度和宽度符合设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计方案编制原则1、遵循各工序的施工工艺和技术规律,坚持合理的施工程序及施工顺序。
2、采用流水施工方法和网络计划技术组织施工。
合理安排施工时间和施工工序,尽量在不影响当地农民耕作和保护现有农作物的条件下,有序地安排施工。
3、充分利用已有的机械设备,扩大机械化施工范围,提高机械化程度。
4、充分采用国内外先进技术和科学管理方法。
5、尽量减少暂设工程合理地储备物资,减少物资运输量,科学地布置施工平面。
6、加强质量管理,确保工程质量优良。
7、在确保工程质量和安全生产前提下尽量加快工程施工进度,达到缩短工期、降低成本的目的。
8、组织施工注重对周边环境的保护,提倡文明施工、环保施工,妥善处理好与当地村民的各种关系。
9、整个工程的管理组织服从于公司的总体布置和统一指挥,并诚挚服务于业主和监理单位。
施工准备一、施工准备1、桥梁施工前,应先做好技术准备、劳动组织准备、物资准备和施工现场准备等工作,在施工前应制定详细的施工方案及进行临时性结构的施工设计,编制施工组织设计来指导工程施工中全部的生产活动;2、施工测量,桥梁平面控制测量:先建立施工控制网,用以精密测定桥梁长度外,还要用它来放样桥墩的位置,保证其上部结构的正确连接;3、临时道路的建设及场地的平整,为保证正常通车,在小桥下游修建临时道路,下设圆管涵2道,临时道路路面宽度保证5米,上铺设泥结碎石找平。
二、基础施工放坡开挖:1、测量放线:用全站仪测出左右两侧桥台基础纵、横中心线,可按边坡的放坡率为1:1.25放出上口开挖边线桩,下层按1:0.25的放坡率开挖。
为避免雨水冲坏坑壁,基坑顶四周应做好排水,截住地表水,基坑下口的开挖的大小应满足基础施工的要求,在基底平面尺寸可适当加宽50cm-100cm。
2、开挖作业方式以机械作业为主,采用挖掘机作业辅以人工清槽。
挖基土尽可能的远离基坑边缘,以免塌方和影响施工。
3、基坑开挖应连续施工,避免晾槽,一次开挖距基坑底面以上要预留20一30cm,待验槽后人工一次清除至标高,以保证基坑顶面坚实。
基坑开挖后,要通过监理工程师检验地质情况符合设计后,方可进行下一道工序,如不符设计时,应及时通知监理工程师及业主代表,确定基础处理方案。
为防止地下水影响基坑内的正常作业,在基坑内沿基底四周和各角点各设置排水沟和集水井。
集水井大小为30×30×40cm,基底周边的排水沟与集水井相连。
随时用水泵排出集水井内的积水至地表排水沟。
4、基础浆砌块石的砌筑,要密切注意气象的变化,加强对气象信息的收集,及时调整施工顺序,合理安排后续工序,采取必要的排、降水措施。
①测量放样:测量放出基础的中心和角桩位置,为便于校核,使基础与设计吻合,将基础纵、横轴线从基坑处引至安全的地方,并对轴线桩加以有效的保护。
②基底处理:将基底的土整平夯实。
③基础砌筑:按设计尺寸砌筑;基础完成后,应立即回填,以小型压实机械分层夯实,并在表面留3%的向外斜坡。
三、桥台的修建(1)台身的施工1、台身定位及放样:台身施工前应在基础顶面放出台中线和台内、外轮廓线的准确位置;2、台身砌筑:采用M7.5浆砌石砌筑,墙面外露部分用M10号砂浆勾缝,墙顶采用M10号砂浆抹面,厚2CM,石料强度不小于30Mpa。
砌筑前将砌块表面泥垢清扫干净并用水保持湿润,基础顶面也洒水湿润。
砌筑时必须两面立杆挂线或样板挂线,外面线顺直整齐,逐层收坡,内面线大致适顺,以保证砌体各布尺寸符合设计要求,所以在砌筑过程中要经常校正线杆。
砌块底面卧浆铺砌,立缝填浆补实,不得有空隙和立缝贯通现象。
砌筑工作中断时,可将砌好的砌块层空隙用砂浆填满。
再砌时,表面要仔细清扫干净,洒水湿润。
工作段的分段位置一般在伸缩缝和沉降缝处,各段水平缝一致。
3、墙背填料的填筑:选择内摩擦角大、容重小的粘土作为填料。
墙背填料的填筑,需待砌体砂浆强度达到75%以上时方可进行。
墙后分层回填夯实,回填土内摩擦角要求不能小于设计之内摩擦角。
4、养护:砌筑后加强养护,养护根据气温情况,采用适当的方法进行。
养护时间不小于7天。
(2)台帽的施工a、台帽放样台身砌筑完毕后,即须测出台帽纵横中心轴线,并开始竖立台帽模板,绑扎钢筋等。
b、台帽模板台帽系支承上部结构的重要部分,其位置、尺寸和高程按规范严格控制。
c、钢筋安装台帽钢筋在加工棚内加工成型后运到现场进行绑扎。
钢筋绑扎时,要设足够的架立筋,保证骨架不变形。
台帽内纵向主钢筋呈多层布置时,上、下层钢筋联结采用焊接骨架处理。
钢筋焊接,焊缝长5d(双面焊),或10d(单面焊)。
d、台帽砼的浇筑浇筑台帽砼时,要有专门人员查看,以保证钢筋及预埋件等不发生移位及变形,混凝土灌入后,采用插入式振动棒振捣密实。
振动棒应避免碰撞模板。
混凝土浇筑完后,应立即收浆进行养护。
四、混凝土现浇板桥面施工桥上部结构为现浇板,桥面铺装包含在现浇梁板内。
采用满堂支架,整体支模,一次性浇筑。
1、支架、模板的安装安装支架前先在河床上按1.0×1.0米设置垫脚石(采用混凝土预制块或片石),清除上层淤泥,保证垫脚石稳定,紧靠地面设横向、纵向连接杆。
立杆间距为1.0米,横向、纵向连接杆间距为1.0米。
上部连接杆和立杆的标高严格必须控制,支架顶部采用垫方木找平,保证桥面横坡与纵坡。
模板安装完毕后,即梁板底模竹胶板后与两端油毛毡垫层标高平齐。
板的中部应预留3.5cm的预拱度。
底模安装后,在模板上预压(按板重及施工荷载),观察支架的稳定和变形情况进行适当调整。
预压卸载调整底模板标高,检测合格后,即可安装侧模。
先在底模上准确放样,弹出墨线,将标准钢模按线安装,底部和顶部均须用对拉杆固定。
2、钢筋安装现浇梁板时采用一次浇筑完毕,一次性绑扎安装钢筋。
按设计钢筋的型号数量绑扎。
在桥面铺装中、边线处预埋角钢,按桥面设计标高控制其顶面标高。
3、砼浇筑当底模、外模和钢筋检验合格后,即可进行砼浇筑。
考虑梁板与桥面铺装一次完成及现场拌和条件,将在路面混凝土拌和场进行桥面混凝土的拌和,用自卸车运输至工地现场。
4、桥面铺装采用插入式振动棒振捣,平板振动器进行平整后,用铝合金扣尺刮平。
严格控制设计标高和平整度。
5、桥面铺装修整完成并在其收浆后,应尽快予以覆盖和进行养生。
6、混凝土浇筑施工要注意如下事项:①浇筑前,要对所有操作人员进行详细的技术交底,并对模板和钢筋的稳固性以及混凝土的拌和、运输、浇筑系统所需的机具设备是否齐全完好进行一次全面检查,符合要求后方可开始施工。
②施工中随时注意检查模板、钢筋及各种预埋件的位置和稳固情况,发现问题及时处理。
③浇筑过程中要随时检查混凝土的坍落度和干硬性,严格控制水灰比,不得随意增加用水量,前后台密切配合,以保证混凝土的质量。
④砼养护是保证砼质量的重要环节,待收浆后,盖上麻(草)袋,洒水养护。
五、栏杆施工每隔5m放出一个栏杆内侧边线控制点,连接各控制点,则为栏杆内侧边线,根据内侧边线放出各点段栏杆的起、终点。
安装模板及绑扎钢筋前,先把底部范围内充分凿毛,预埋钢筋上的砼及铁锈必须清除。
根据设计图纸制作定型模板,确保接头平顺、线形美观。
模板上、下各装一排对拉杆,上排对拉杆在砼面上拉住模板的拉耳,下排对拉杆穿波纹管,以便拆模时抽出。
同时,在钢筋骨架上焊水平内撑定位钢筋。
根据放样,模板下端由水平定位钢筋控制,上端在对拉杆与定位卡撑控制模板宽度;外侧模由对拉杆靠边板边缘。
调整模板时,挂线控制平直度,并严格控制顶面标高及模板间宽度。
砼浇筑前,应对模板、钢筋、预埋件的位置、标高、尺寸进行全面检查,经监理工程师检查认可后方可浇筑,浇筑时采用插入式振动器振捣,特别是倒角处应振至无气泡冒出,确保砼密实,表面光洁,无蜂窝,麻面。
浇筑完成后,砼顶面要及时修整、抹平,等浆足后再进行第二次抹平,保证砼表面平整、光滑,下雨天要加盖保护。
六、施工中应注意的事项:基坑开挖要求坑底平整,无积水,基底为岩石、表面有风化或破碎层时,应将此层清除干净。
砂砾、片石材料选用监理工程师认可的材料,并达到规定的压实度。
混凝土不得出现露筋和空洞现象。
台后填土应与桥台砌筑协调进行,填土应分层夯实,密实度达到95%。
整个施工过程应注意安全生产,防范安全事故的发生。
所有工程应包含中间取样试验工作。
所有工序开工都应得到监理工程师准。
施工整个过程接受监理工程师的全面监督并按监理工程师指令办理。
质量保证措施1、建立桥梁控制网,定期进行复核。
2、前道工序未经监理工程师检查认可,不得进行下道工序施工。
3、采用大面积钢模,保证不胀模、跑模,防止漏浆。
4、严格控制原材料和外协件质量。
5、项目部实行分级质量管理制度,每道工序都必须经过相关质检部门质检后方可进行下道工序;试验室严格把好施工材料进场关,施工中有试验检查、完工后有真实、准确、完整的试验数据,以充分反映结构物内部质量状况;施工人员必须坚守工地,督促施工队严守操作规程。
安全文明施工1、我部成立了以项目经理为首的安全生产领导小组,设有专职安全员,负责交通管制;2、对需要做特殊标志的地段做警示牌;3、对材料和设备储存的库房或堆放点,施工人员生活区,特别注意防火安全,设备足够数量的消灭器具、消防水管和消防栓等,以备急需;4、加强工程中的环境保护管理,促使安全生产,随时清除施工场地不必要的障碍物、设备、材料及各类存储物品安全堆放井井有条,即要保持施工现场环境的清洁整齐,又对安全生产有利;5、做好工地机械设备的保养及防盗等工作。
