乡村道路施工方案..
乡村道路边坡修复施工方案

乡村道路边坡修复施工方案引言乡村道路是农村地区重要的交通基础设施之一,其边坡的稳定性对道路安全和持久性起着关键作用。
然而,由于自然环境和设计不当等因素影响,乡村道路边坡常常出现塌方、滑坡等问题,给道路使用和农村居民安全带来威胁。
本文将介绍乡村道路边坡修复的施工方案,并提供一系列操作步骤和注意事项,以确保施工质量和安全性。
施工前准备在进行乡村道路边坡修复之前,需要进行充分的准备工作,包括以下几个方面:1.审查边坡状况:对待修复的边坡进行全面的检查,了解其塌方、滑坡等问题的具体情况,并绘制边坡剖面图。
2.确定修复设计方案:根据边坡状况和实际需求,制定合理的修复设计方案,包括边坡的坡度、保护措施、材料选择等。
3.获取必要的工程设备和材料:根据修复设计方案,准备必要的工程设备和材料,如挖掘机、石方、土壤改良材料等。
施工步骤步骤一:清理边坡1.移除边坡上的植被和杂物,包括树木、灌木、草皮等。
使用割草机、锄头等工具对植被进行清理。
2.清理边坡表面的泥沙、腐殖质等杂物,使边坡裸露出坚硬的土层。
步骤二:修正边坡的坡度1.使用挖掘机等工程设备在边坡基底进行挖掘,将坡度修正至符合设计要求。
挖掘时应注意避免破坏边坡上部的土层,以保证坡体的稳定性。
2.在挖掘的过程中,根据边坡的高差控制挖掘的深度,以确保边坡的平整度和整体的美观性。
步骤三:加固边坡1.对于边坡存在滑坡等问题的区域,可以采用钢筋混凝土墙、挡土墙等加固措施。
根据实际情况选择合适的加固方式,并按照设计要求施工。
2.对于边坡坡度较大的区域,可以采用植被加固措施。
选择适合当地气候和土壤条件的植被种植在边坡上,以增加边坡的抗冲刷能力和稳定性。
步骤四:土壤改良1.若边坡土壤质地较差或稳定性较差,可以采用土壤改良措施。
根据实际需求选择合适的土壤改良材料,并将其均匀撒布在边坡表面。
2.使用挖掘机等工程设备将土壤改良材料与原土充分混合,提高边坡土壤的稳定性和抗冲刷能力。
步骤五:排水措施1.对于边坡存在积水问题的区域,需要进行排水处理。
乡村振兴道路修复工程方案(3篇)

第1篇一、工程背景随着我国乡村振兴战略的深入实施,农村基础设施建设成为重要抓手。
道路作为农村交通的“血脉”,其质量直接关系到农村经济发展和农民出行。
近年来,我国农村道路建设取得了显著成果,但仍存在一些问题,如道路破损严重、路面不平整、交通设施不完善等。
为改善农村道路状况,提高农村交通出行条件,特制定本工程方案。
二、工程目标1. 修复破损道路,提高道路质量,确保农村交通安全。
2. 改善路面状况,提高道路通行能力,满足农村经济发展需求。
3. 完善交通设施,提升农村交通服务水平。
4. 优化农村道路布局,促进乡村振兴。
三、工程范围本工程方案适用于我国农村地区,主要包括以下道路:1. 村级道路:连接村庄、农田、居民点等,方便村民出行。
2. 农村道路:连接乡镇、农村、农田等,满足农村货物运输需求。
3. 乡村旅游道路:连接旅游景点、乡村旅游点等,促进乡村旅游发展。
四、工程内容1. 道路修复:对破损的道路进行修复,包括路面平整、路面裂缝修补、路面病害处理等。
2. 路面硬化:对未硬化的道路进行硬化,提高道路质量。
3. 交通设施完善:设置交通安全设施、交通标志、交通信号等,提高交通安全水平。
4. 道路绿化:对道路两侧进行绿化,美化农村环境。
5. 道路排水:改善道路排水系统,防止道路积水。
1. 工程前期准备:进行工程可行性研究、设计、招投标等工作。
2. 工程施工:按照设计图纸进行施工,确保工程质量。
3. 工程验收:对施工完成的道路进行验收,确保工程质量符合要求。
4. 工程后期维护:对道路进行定期检查、维护,确保道路长期稳定运行。
六、工程管理1. 成立工程管理小组,负责工程的组织、协调、监督等工作。
2. 建立健全工程管理制度,确保工程顺利进行。
3. 加强工程质量监督,确保工程质量符合要求。
4. 加强安全生产管理,确保施工安全。
七、工程投资估算根据工程范围和内容,本工程总投资估算如下:1. 道路修复:1000万元2. 路面硬化:2000万元3. 交通设施完善:500万元4. 道路绿化:300万元5. 道路排水:400万元总计:4000万元八、工程效益1. 经济效益:提高农村交通出行条件,促进农村经济发展,增加农民收入。
乡村道路上下水施工方案

乡村道路上下水施工方案1. 引言在乡村地区,道路上下水施工是维护道路交通安全和便利行人出行的重要环节。
随着农村经济的发展,道路施工需求越来越大,因此需要制定科学合理的道路上下水施工方案,以确保施工效果和安全。
本文将介绍乡村道路上下水施工的基本原则和流程,以及各项方案的具体操作细节。
2. 施工方案的基本原则2.1 安全第一在制定和执行施工方案时,安全应始终是第一位的原则。
施工人员应严格按照安全规定操作,采取必要的防护措施,确保施工过程中不发生人员伤亡和财产损失。
2.2 保护环境在施工过程中,要注重环境保护,减少环境污染和生态破坏。
尽量选择对环境影响较小的施工方法和材料,合理进行垃圾处理,确保施工区域的环境质量。
2.3 高质量施工施工方案应确保工程质量达到预期效果,保证乡村道路的安全和可持续使用。
施工过程中要高度重视细节处理,确保节点质量,杜绝瑕疵。
3. 施工流程3.1 前期准备工作在开始施工前,需要进行前期准备工作,包括初步勘察、设计方案编制和材料准备等。
初步勘察工作通过对施工区域的地形、土质、水源等进行调查,了解地面情况及潜在风险,为施工方案制定提供参考。
3.2 施工方案的制定根据前期勘察的结果和施工要求,制定详细的施工方案。
方案中应包含施工的时间安排、施工人员组织、施工方法和材料使用等内容,确保施工工作有序进行。
3.3 施工操作流程3.3.1 清理施工区域对施工区域进行清理,包括清除杂物、破碎石料、植被等。
3.3.2 开挖施工按照设计要求,在清理后的施工区域进行开挖工作。
根据实际需要,可以采用人工挖掘或机械开挖的方式进行。
3.3.3 安装管线在开挖完成后,将相应的管线进行安装,确保合理布置和正确连接。
管线的材料选择应根据实际需要和经济条件进行。
3.3.4 密封处理在管线安装完成后,应进行密封处理,以防止漏水和土壤渗透。
3.3.5 填土与压实对已完成密封处理的施工区域进行填土和压实,确保施工区域的平整度和稳定性。
乡村振兴道路修复工程方案(3篇)

第1篇一、工程背景随着我国乡村振兴战略的深入实施,农村基础设施建设和改善成为重要任务。
道路作为农村基础设施的重要组成部分,对于提高农村地区交通运输效率、促进农产品流通、改善农民生活质量具有重要意义。
然而,由于历史原因和长期使用,许多农村道路存在路面破损、路基下沉、路面不平整等问题,严重影响了农村地区的交通运输和农民的生产生活。
为解决这一问题,特制定本道路修复工程方案。
二、工程目标1. 提高农村道路通行能力,确保道路安全、畅通、舒适;2. 改善农村道路基础设施,提升农村地区整体形象;3. 促进农村经济发展,助力乡村振兴战略的实施;4. 降低道路维护成本,延长道路使用寿命。
三、工程范围本次道路修复工程范围包括:XX村至XX村、XX村至XX村等共计XX公里道路。
四、工程内容1. 路面修复:对破损路面进行铣刨、修补,恢复路面平整度;2. 路基加固:对路基进行加固处理,防止路基下沉;3. 路面加宽:对部分路段进行路面加宽,提高道路通行能力;4. 交通设施完善:增设交通标志、标线、护栏等交通安全设施;5. 环境美化:对道路两侧进行绿化、美化,提升道路整体形象。
五、工程实施步骤1. 工程前期准备:组织设计、施工、监理等单位进行现场勘查,制定详细施工方案,办理相关手续;2. 路面修复:对破损路面进行铣刨、修补,恢复路面平整度;3. 路基加固:对路基进行加固处理,防止路基下沉;4. 路面加宽:对部分路段进行路面加宽,提高道路通行能力;5. 交通设施完善:增设交通标志、标线、护栏等交通安全设施;6. 环境美化:对道路两侧进行绿化、美化,提升道路整体形象;7. 工程验收:组织专家对工程进行验收,确保工程质量符合要求。
六、工程进度安排1. 工程前期准备(1个月);2. 路面修复(2个月);3. 路基加固(1个月);4. 路面加宽(1个月);5. 交通设施完善(1个月);6. 环境美化(1个月);7. 工程验收(1个月)。
镇村道路硬化实施方案范本(6篇)

镇村道路硬化实施方案范本一、前言随着农村经济的持续繁荣与农村交通条件的显著改善,农村道路硬化已成为广大农民群众普遍关注的焦点议题。
为深入推动农村交通基础设施升级,加速农村经济发展步伐,特制定本实施方案。
二、目标本方案旨在通过____年度内实施农村道路硬化工程,显著提升农村道路的质量与通行能力,进而促进农村经济繁荣,优化农民出行环境,并全面提高农村居民的生活品质。
三、实施步骤3.1 道路选址依据农村道路建设的实际需求与农民群众的广泛意见,精心挑选交通流量大、农村发展潜力显著的区域作为道路硬化的重点建设对象。
3.2 规划与设计针对已选定的道路区域,组织专业团队进行深入规划与科学设计,确保道路布局合理,通行顺畅且安全无忧。
特别注重农村道路的特殊性,强化路基宽度与强度的设计,以充分满足农村交通的实际需求。
3.3 资金筹集通过多元化渠道筹集道路硬化建设所需资金,包括政府财政拨款、农村合作社自筹资金以及积极引进社会资本等。
政府应加大对农村道路建设的投入力度,确保资金到位,并强化资金使用的监督与管理。
3.4 施工管理制定详尽的施工计划,严格把控施工进度与质量。
加强对施工人员的培训与管理,提升施工队伍的整体素质与作业效率。
同时,强化施工现场的监管力度,确保工程顺利推进。
3.5 完善配套设施根据道路硬化的规划与设计要求,合理设置交通标志、标线、护栏等安全设施,提升道路的安全性能。
同时,配套建设路灯、公交站等便民设施,进一步便利农民群众的出行。
3.6 竣工验收道路施工完成后,将组织专业团队进行严格的竣工验收工作,确保道路的安全性与质量达标。
针对验收过程中发现的问题与不足,将及时整改完善,确保道路能够顺利投入使用。
四、实施措施4.1 加大财政投入政府应进一步加大对农村道路建设的财政支持力度,在年度预算中安排专项经费用于道路硬化工程。
同时,鼓励农村合作社与农民群众积极参与自筹资金活动,并积极引进社会资本参与道路建设。
4.2 加强组织协调成立道路建设领导小组,明确各成员单位的职责与任务分工,加强部门间的协调与合作。
乡村道路施工方案设计..

施工方案本施工方案是在根据各种施工规范和多年的施工经验以及人员、施工机具、装备等情况编制而成。
一、编制原则:(1)严格按照IS09002质量体系标准对本工程进行质量管理,科学组织施工,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,坚持以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。
(2)确保工期的原则根据招标文件中要求的工期编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、劳动力、材料等,确保工期目标的实现。
优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,确保工期,均衡生产。
(3)优化施工方案的原则严格遵照业主招标文件中的要求,结合本标段的实际情况,优化施工方案。
积极推进技术与管理创新,确保工程质量,采取网络技术组织措施和管理措施降低工程造价。
(4)均衡生产,突出重点的原则根据本标段工程的特点,在合理安排工期,搞好工序衔接的前提下,突出施工重点,在施工组织上优先安排,在现场管理、施工技术和物资材料供应方面重点保障,其他工程采取均衡施工的原则,科学组织施工。
(5)因地制宜灵活机动的原则针对该标段的工程特点,从实际出发,采取相应的施工措施,合理组织施工,优化施工队伍的配置,延长工作时间,保持高峰施工状态,临时工程、临时设施的设置尽量利用既有设施和规划用地,尽量与永久性工程相结合,减少施工投入,尽量兼顾当地群众利益。
(6)专业化施工原则各分项工程均投入专业化队伍施工,以确保工期和质量。
(7)确保施工安全的原则制定切实可行的技术方案和工艺安全措施,定人定岗定职责,确保施工安全和人身安全,做到万无一失。
二、工程概况:本工程为原平市京原居委会道路改造工程,由原平市二轻建筑工程有限公司承建,主要工程数量包括:厚C25水泥混凝土路面平方米,行车速度为40公里/小时,路基宽米,路面宽米三、施工准备:接到施工业主通知后,我方立即组织专业技术人员进行了详细的调查核对,对沿线工程及现场情况、原材料价格等进行了细致研究,对施工环境和地理位置有了进一步的了解和认识,确定了施工队伍和机械设备,并对施工场地、临时道路、临时工程及生活用水、用电及临时用地等都做了相应的安排,并对原材料的收购采集地点也做了详细安排,确保人员、设备、材料在开工前及时就位。
乡村道路工程施工测量方案及方法
乡村道路工程施工测量方案及方法(1)恢复中线时应注意与结构物中心、相邻施工段的中线闭合,发现问题应及时查明原因,并报现场监理工程师或业主。
(2)如发现原设计中线长度丈量错误或需局部改线时,应作断链处理,相应调整纵坡,并在设计图表的相应部分注间断链距离和桩号。
(3)水准点间距不宜大于1km,在人工结构物附近、工程量集中及地形复杂地段宜增设临时水位点。
临时水准点必须符合精度要求,并与相邻路段水准点闭合。
(4)如发现个别水准点受施工影响时,应将其移出影响范围之外,其标高应与原水准点闭合。
(5)增设的水准点应设在便于观测的坚硬基岩上或永久性建筑物的牢固处,也可设在埋入土中至少1m深的混凝土桩上。
(6)涵洞施工的主要控制桩志(或其护桩)均应稳固可靠,保留至工程结束。
(7)涵洞测量放样时,应注意核对涵洞纵横轴线的地形剖面图是否与设计图相符,应注意涵洞长度、涵底标高的正确性。
对斜交涵洞、曲线上和陡坡上的涵洞,应考虑交角、加宽、超高和纵坡对涵洞具体位置、尺寸的影响,并注意锥坡、翼墙、一字墙和涵洞墙身顶部和上、下游调整构造物的位置、方向、长度、高度、坡高,使之符合技术要求。
(8)基坑开挖到设计高程后,除检查基底土质及地层情况,判断地质、土石级别及承载力与设计资料是否相符外,并按相关施工技术规范要求,进行基底处理,保证基础结构正确、稳定。
(9)路基施工前,应详细检查、核对纵横断面图,发现问题时应进行复测,若设计单位未提供横断面图,应全部补测。
(10)j.路基施工前,应根据恢复的路线中桩、设计图表、施工工艺和有关规定钉出路基用地界桩和路堤坡脚、路堑堑顶、边沟、取土坑、护坡道、弃土堆等的具体位置桩。
在距路中心一定安全距离处设立控制桩,其间隔不宜大于50m,桩上标明桩号与路中心填挖高,用(+)表示填方,用(-)表示挖方。
(11)在放完边桩后,应进行边坡放样,对深挖高填地段,每挖填5m应复测中线桩,测定其标高及宽度,以控制边坡的大小。
村庄道路拓宽硬化工程方案
村庄道路拓宽硬化工程方案一、项目背景随着农村经济的发展和农民生活水平的提高,乡村道路的改造与升级已成为当前农村建设的重要任务。
农村道路在农村社会经济发展中具有重要的作用,是联系城乡、服务农民、促进农村经济发展的重要基础设施。
而目前许多农村道路都存在着狭窄、不平整、易积水等问题,给农村居民的出行和乡村经济的发展带来了很大的不便。
本项目旨在解决农村道路狭窄、不平整、易积水等问题,将农村道路进行拓宽和硬化,提升道路的通行能力,改善农村居民出行条件,促进乡村经济的发展。
二、项目内容本项目主要包括以下内容:1. 道路调查与勘测:对农村道路进行全面的勘测和调查,包括道路的现状、道路的宽度、路面的材质、道路所经过的村庄数量等。
2. 设计方案:根据道路调查和勘测的结果,制定相应的道路拓宽和硬化设计方案。
设计方案应考虑到周边环境、交通流量、村庄规划等因素,确保道路拓宽和硬化后符合交通需求,并且能够保持良好的容貌。
3. 土石方工程:道路拓宽需要大量土石方工程,包括路基的加固和拓宽、挖填路基、路基表层处理等。
4. 路面硬化:采用适宜的路面硬化材料,将道路进行硬化处理,确保道路的平整、耐用、防水、防尘等性能。
5. 辅助设施建设:道路拓宽和硬化后,应适当增加辅助设施,如交通标志、交通信号、路灯、护栏等,提高道路的安全性和美观度。
三、工程技术要求1. 道路拓宽和硬化应符合国家相关标准,保证道路的通行能力和安全性。
2. 在进行土石方工程时,应根据具体地质条件采取相应的加固措施,确保路基的稳定性和承载力。
3. 路面硬化材料应选择优质材料,确保硬化后的路面平整、防滑、防水、耐久。
4. 设计方案应充分考虑周边环境和村庄规划,保持道路的整体美观和与周边环境的和谐统一。
5. 辅助设施建设应符合国家相关标准,确保道路的安全性和便利性。
四、工程建设流程1. 道路调查与勘测:对农村道路进行全面的勘测和调查,确定道路的现状和设计方向。
2. 设计方案制定:根据道路勘测的结果,制定道路拓宽和硬化的设计方案,经相关部门审核确认后,确定施工方案。
乡村道路施工技术方案
目录1工程概况 (2)2 工程项目目标 (2)2.1 工期目标 (2)2.2 质量管理目标. (2)2.3 安全管理目标. (2)2.4 成本目标 (3)3 施工组织机构设置 (3)3.1 施工组织机构设置 (3)3.2 质量保证体系和安全保证体系 (3)4施工进度计划说明 (3)5施工总体布置 (4)5.1 场内施工道路布置. (4)5.2 水、电 (4)6 工程质量保证措施 (4)6.1 质量方针 (4)6.2 质量目标 (5)6.3 质量保证措施. (5)7安全保障措施 (6)8主要工程项目的施工顺序、施工方案、施工方法 (7)8.1主要施工顺序. (7)8.2施工方案 (7)8.3 施工方法 (7)9拟投入的机械及劳动力. (8)9.1拟投入的施工机械设备 (8)9.2拟投入的人力资源. (9)1 工程概况兴仁换流站新建工程还建机耕道,因修建该换流站占用当地村民原进村道路,本着修路还路的原侧而改建。
整个还建机耕道全长1810m路宽为变值,根据混凝土散水外边缘至征地红线位置进行路面宽窄调整。
道路两侧为浆砌石路肩墙,路基摆300mm厚块石垫层,路面为200mm厚泥结碎石。
主要工程量有土方开挖2499.68 m3,泥结石路面828.77n3,块石垫层1243.31 n3,浆砌石路肩墙724 m3,浆砌石路墩32.6 m3。
2 工程项目目标2.1 工期目标根据现场实际统体施工进度及业主要求,站区围墙必须在2005年12月30日完工,为考虑围墙封闭后当地村民进出方便,我部确定在2005年12月25日该工程全部完工。
2.2 质量管理目标坚决执行合同条款,严格按照施工图纸、技术规范和业主及监理工程师的指令以及我公司IS09002质量保证体系程序进行施工,承诺本工程竣工验收质量总评为优良,杜绝一切质量事故的发生。
2.3 安全管理目标严格执行各项安全生产制度和有关操作规程,消除事故隐患,确保工程施工安、人益。
乡村道路施工技术方案
目录第一章综合说明 (2)第二章施工现场平面布置 (4)第三章项目管理组织机构齐全性及人员配置合理性 (7)第四章主要工程施工方法或方案和施工措施 (8)第五章施工进度保证措施 (18)第六章工程质量保证措施 (26)第七章季节性施工措施 (32)第八章施工安全保证措施 (38)第九章现场文明施工措施 (51)第十章施工现场环保及维护措施 (61)第十一章工程交验后服务措施 (80)第一章综合说明1.1 编制说明1.1.1 编制原则1、坚持质量第一,用户至上的宗旨,全面执行我公司质量方针,严格按照ISO9001国家标准2000版要求进行施工管理,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。
2、严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度,确保甲方投资尽快产生效益。
3、充分发挥我公司整体优势,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。
4、遵循国家及市政府有关环保文件精神,采取有效措施减少环境污染,降低噪音。
5、坚持“四节一保”、“绿色施工”的原则。
1.1.2 编制依据1.施工图纸2.现行有关国家、行业、地方标准3.企业有关管理规范、程序文件4.甲方提供的地质勘查报告1.2 工程概况工程名称:上马台北五村道路硬化附属工程质量标准:达到国家施工验收规范合格标准开竣工日期及工期:2017年10月16日至2017年11月30日,共计46日历天。
文明施工目标:保证现场文明施工,创建文明施工环境,争创“天津市安全文明工地”。
本施工组织设计涵盖的工程施工内容:上马台北五村道路硬化附属工程的全部施工内容,具体详见建设单位所发施工图纸中全部内容。
第二章施工现场平面布置一、临时设置布局说明二、安排计划说明结合施工现场实际情况,对施工现场平面及临时设施进行合理布局,实施封闭式管理。
所有临时用房都在科室门牌做出标志,墙面及天棚均采用空心板屋面。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

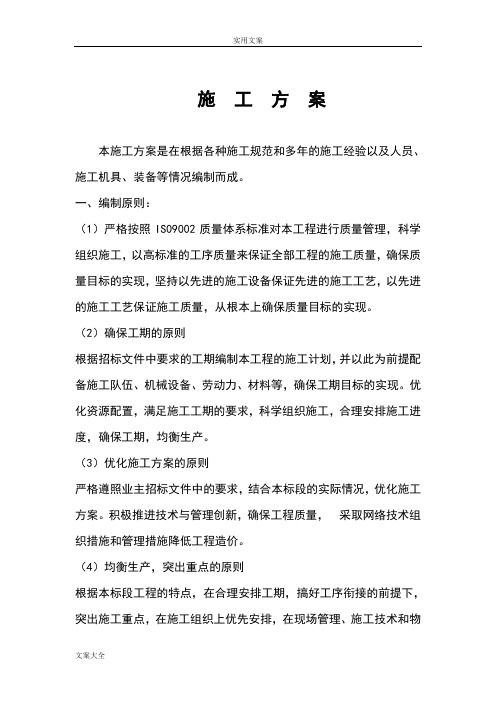

施 工 方 案 本施工方案是在根据各种施工规范和多年的施工经验以及人员、施工机具、装备等情况编制而成。 一、编制原则: (1)严格按照IS09002质量体系标准对本工程进行质量管理,科学组织施工,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,坚持以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。 (2)确保工期的原则 根据招标文件中要求的工期编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、劳动力、材料等,确保工期目标的实现。优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,确保工期,均衡生产。 (3)优化施工方案的原则 严格遵照业主招标文件中的要求,结合本标段的实际情况,优化施工方案。积极推进技术与管理创新,确保工程质量, 采取网络技术组织措施和管理措施降低工程造价。 (4)均衡生产,突出重点的原则 根据本标段工程的特点,在合理安排工期,搞好工序衔接的前提下,突出施工重点,在施工组织上优先安排,在现场管理、施工技术和物 资材料供应方面重点保障,其他工程采取均衡施工的原则,科学组织施工。 (5)因地制宜灵活机动的原则 针对该标段的工程特点,从实际出发,采取相应的施工措施,合理组织施工,优化施工队伍的配置,延长工作时间,保持高峰施工状态,临时工程、临时设施的设置尽量利用既有设施和规划用地,尽量与永久性工程相结合,减少施工投入,尽量兼顾当地群众利益。 (6)专业化施工原则 各分项工程均投入专业化队伍施工,以确保工期和质量。 (7)确保施工安全的原则 制定切实可行的技术方案和工艺安全措施,定人定岗定职责,确保施工安全和人身安全,做到万无一失。 二、工程概况: 本工程为原平市京原居委会道路改造工程,由原平市二轻建筑工程有限公司承建,主要工程数量包括: 厚C25水泥混凝土路面 平方米,行车速度为40公里/小时,路基宽 米,路面宽 米 三、施工准备: 接到施工业主通知后,我方立即组织专业技术人员进行了详细的调查核对,对沿线工程及现场情况、原材料价格等进行了细致研究,对施工环境和地理位置有了进一步的了解和认识,确定了施工队伍和机械设备,并对施工场地、临时道路、临时工程及生活用水、用电及临时用地等都做了相应的安排,并对原材料的收购采集地点也做了详细安排,确保人员、设备、材料在开工前及时就位。具体安排如下: 1、施工机械设备、人员动员周期和设备、人员、材料进场方法: 我方接到业主的通知后,将立即组织人员进场,完成项目经理部的设置和主要临时设施的建设,预计人员动员周期为3天,设备动员周期为5天,同时,有计划有步骤地组织施工队伍、机械设备进场,各种原材料进场。保证在规定时间内完成各项重点工程开工的准备工作,具备开工条件,接到开工令后,立即组织投入施工。 2、施工动员: (1)介绍本工程的概况和建设的重大意义; (2)动员施工人员以饱满的热情参加本工程的施工,充分展现我公司强大的施工能力; (3)讲述工程施工特点,施工总体进度和工序安排原则; (4)明确质量创优目标、安全管理目标和文明施工标准,强化质量、安全和文明施工意识; (5)强调工程施工高起点、高速度、高标准的具体要求; (6)迅速做好设备、人员进场的准备工作。 3、主要材料供应安排及组织 (1)供应原则 物资供应严格按照招标文件规定执行。根据施工计划的先后,组织材料供应,保证施工的正常进行。 所有材料供应厂家的选择和确定,以质量保证为前提,并对材料进行严格的质量检验,确认厂家有质量保证能力,经监理工程师认可后签定进货合同。 材料进场后必须再次经过工地检验合格,并由监理工程师确认后,方可投入使用。材料保管过程中,保管条件必须满足不降低材料质量的要求。 所有材料进场和发放时都要进行计量和点验,严格管理,现场设物资管理组织,统一进行物资管理和供应。 (2)主要材料的供应安排及组织 由于本合同工期较短,材料需求量大,材料供应时间较集中,根据工程进度计划及现场的需求,对于水泥、碎石、石灰、钢材等用量较大的材料,进行一定的存储,以保证施工的顺利进行。 本工程所需的材料当地较为丰富,碎石计划从芦庄购买,砂子从云中河购买,水泥也选用合格产品。 4、开工前准备: (1)项目准备工作 认真学习和掌握合同条款及国家的各种法律、法规,积极办理各种手续,并建立健全项目经理部内部各种规章制度。 组织高效精干、管理系统化、规范化的项目经理部,选配强有力的项目部领导班子、技术业务人员和施工力量,强化施工队伍的技术培训。 对全体人员进行项目教育和动员,介绍本项目的工程情况和特点,以及工程施工安排,让每个参加施工的人员明确工程的质量、工期、安全目标,明确自己所担负工作的内容和要求。 (2)技术准备工作 我方将组织工程技术人员更进一步地做好设计图纸校核和现场调查核对工作,根据业主提供的测量资料,组织全线贯通测量和施工定位放样工作,同时做好原材料的取样试验工作:如石料的压碎值和酸碱性,水泥胶砂强度,混凝土配合比等,并对外购的成品、半成品及材料提前取样试验,并按技术规范要求提出更为详尽的施工方法和进度安排。 (3)施工材料准备工作 工程开工前编制材料供应计划,超前准备充足合格的各种施工用材料。 由项目部统一组织各种材料的采购和供应工作,材料就近购置;各种材料经试验合格后报监理工程师审批后方可使用。 (4)临时工程准备工作 根据工程需要,本着因地制宜、精打细算的原则设置临时设施,做好现场“三通一平”工作,重点抓好材料加工场地、拌和站、供电、供水设施等准备工作。 (5)施工机械准备工作 根据施工进度安排合理配置各种机具的进场计划,使用前进行调试工作,确保机械性能良好。 (6)临时道路 施工时充分利用当地交通网作为材料、设备的运输通道,并在施工区域内,结合现场实际情况布设施工区域内道路。施工中派专人对既有道路及施工便道进行养护,并经常洒水,降低粉尘,以减少环境 污染,并尽可能利用夜间运输材料,以减少对当地居民的影响。 5、施工管理职责 (1)项目经理部的主要责任和权利如下: ①施工质量实施项目法人终身责任制。本工程将作为我公司的重点工程,施工中切实加强质量控制,严格执行质量标准,按程序文件作业,搞好过程控制,项目部必须确保施工质量目标的实现。 ②项目部要履行保证工期、安全和文明施工等目标实现的责任。 ③项目部有服从甲方和监理的指示及地方有关交通、环保、防火、防汛等部门的管理,确保工程正常进行的责任。 ④在工程实施过程中,有关质量、安全、工期的保证和落实,工程进度款的拨付,各种报表的填报以及接受各类检查等,项目部作为本公司的全权代表行使管理职权及履行合同的权利及义务,并负直接管理责任,确保工程按期、优质、安全地完成。 ⑤项目部按照项目法全面负责本工程的组织实施、调度指挥、施工管理、进度控制、工程创优、安全管理、对外协调等组织指挥工作。 ⑥项目部负责本合同段的全面管理,总工程师负责技术、质量和计划的管理,副经理负责现场工程进度计划的落实和对外协调工作,安全负责人负责工程实施过程中工程内、外的安全保障工作。 (2)施工队的主要责任和权利如下: 施工队伍按项目部编制的实施性施工组织设计负责实施,其实施过程中项目部负责指导、监督和检查。施工队严格按照项目部制定的质量、安全、工期等各项保证措施组织实施,项目部将经常检查各施 工队的落实情况,并确保各项措施的落实。 在工程的施工中,我公司在人力、物力、技术、资金上将优先予以保证,施工中切实加强质量控制,严格执行质量标准,确保工程创优,同时加强项目管理,合理组织,科学施工,确保工程按计划完成。 四、施工方案及施工方法: (一)路基表层清理施工方案及施工方法: 为保证路基表层清理工作顺利进行,原路基地面应进行表面清理,清理完地表面后,应整平压实到规定要求,方可进行路面作业。 (二)灰土施工方案及施工方法: ①施工测量 施工前对下承层路基顶面在验收合格之后每20m设一桩,并在路面边缘外0.3~0.5m处设一处指示桩,在指示桩上用红漆标出底基层边缘设计标高及松铺厚度。 ②备料:石灰必须达到Ⅲ级以上的技术指标,尽量缩短石灰的存放时间,石灰在野外堆放时间较长时,应妥善覆盖保管,不应遭日晒雨淋,充分消解后放置一星期后方可使用,要根据配合比计算每车料的摊铺面积及堆放距离。 ③摊铺整平 填料运至路基指定位置后,用推土机进行摊铺,人工整平,每层
上土后先用轻型压路机稳压并粗平,用振动压路机压实后,再用人工精平。在摊铺平整时,使填层面在路堤整个宽度上纵向和横向平顺均匀,保证碾压效果。石灰土混合料从拌和、摊铺到碾压成型全过程不 应超过3天,最好在24h内完成。 碾压前对填筑层的分层厚度、平整程度和填土的含水量进行检验,确认符合要求后才能进行碾压,否则采用下列措施处理:填土含水量控制在最佳含水量±2%范围内,低于该类土最佳含水量2%时,用洒水车进行表层喷水,高于该类土最佳含水量2%时,进行晾晒;当填筑路堤下层时,其顶部做成4%的双向横坡;层厚、平整度不符合要求的,重新摊铺平整。 ④碾压 压实设备根据土壤类别和压实设备性能经试验确定,按试验段确
定的压实遍数进行碾压。碾压前,先整平并作2~4%的横坡。 碾压时,压路机碾压行驶速度开始用慢速,最大速度不超过4km/h,由两边向中间,纵向进退式进行,振动压路机前后两次纵向轮迹重叠0.4~0.5m,前后两相邻填筑区段重叠不小于1.2~1.5m,并达到无漏压、无死角,确保碾压均匀。 ⑤检验签证 碾压完成规定作业遍数后,在平整度符合规定标准的基础上,采用灌砂法进行检验路基压实度,检验合格,并经监理工程师签证后方可进行下一层填筑。 碾压过程中,其表面应始终保持湿润。碾压时,如发现“弹簧”、“松散”、“起皮”等现象应及时翻开重新拌合或用其它方法处理,严禁“薄层补贴”。 ⑥洒水养生:养生期不少于7天,保持表面湿润,养生期间,除
