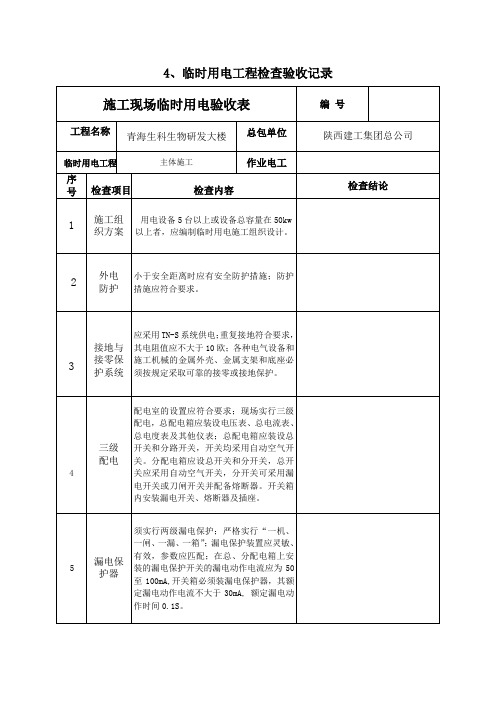

临时用电验收记录表
临时用电验收记录表汇总

电工人,持证上岗人。
现场检查
外电防护
最小安全操作距离:1kV以下:4m;1~10kV:6m;35~110kV:8m
□
达不到最小安全操作距离时,采取有效防护措施并悬挂警告牌
□
在外电架空线路正下方不得施工、建造临时设施或堆放材料物品
□
接零与接地
在施工现场专用的中性点直接接地的电力线路中,采用TN-S接零保护系统
□
总配电箱和开关箱装设漏电保护器,且参数匹配,灵敏可靠
□
(续)
保护
漏电保护器安装在配电箱、开关箱隔离开关的负荷侧
□
开关箱内的漏电保护器额定漏电动作电流≤30mA、潮湿环境下≤15mA;额定漏电动作时间<0.1S
□
电箱设置
配电箱、开关箱应符合IP44.IP21防护等级要求
□
分配电箱与开关箱水平距离≤30m,开关箱与固定式用电设备水平距离≤3m
□
PE线(保护零线)由工作接地线、配电室或总漏电保护器电源侧零线引出
□
电气设备不带电的金属外壳和配电箱体与PE线(保护零线)做电气连接
□
PE线为绿/黄双色绝缘多股铜芯线与电气设备连接线截面≥ 2.5mm2
□
PE线与N线不混接,保护零线线路上严禁装设开关或熔断器,严禁通过工作电流
□ቤተ መጻሕፍቲ ባይዱ
保护零线在总配电箱处、配电系统中间处和末端处作重复接地
□
开关箱实行“一机一闸一漏”制动力、照明开关箱分设
□
箱体用钢板或阻燃绝缘材料制作,箱体内设置系统接线图和分路标记,并有门、锁及防雨措施
□
配电箱内的电器安装在金属或非木质阻燃绝缘板上
□
箱内分别设置N线和PE线端子板,N线与PE线必须通过各自端子板连接
施工现场临时用电验收记录表

工程项目开工安全生产条件审查送审表(监理单位)(B-6-04-02)工程项目:(表三)注:监管状况为建设行政主管部门扣证状况工程项目:(表四)(表四续)工程项目开工安全生产条件审查评审表(B-6-04-04)项目名称:建设单位:施工单位:(表五)临时用电日常巡检、维修工作记录(B-6-14-05)工程名称:供电方式:电箱名称及编号:年月说明:1、巡视情况必须真实填写,每天至少保证巡视一次。
2、参照JGJ46-2005施工现场临时用电安全技术规范。
施工现场临时用电定期检查表(B-6-14-06)编号:施工现场临时用电验收记录表(B-6-14)编号:第三章监理单位安全管理资料监理管理人员签名笔迹备查表(C-1)工程名称:建设单位:监理单位:安全监理日志(C-2)工程建筑施工安全重大危险源监理台帐(C-3)公司项目监理部二○一年月编制12 / 24分部分项工程重大危险源监理台帐(C-3-01)13 / 24重大危险源监理旁站记录(C-3-02)总、分包单位资质证书、安全生产许可证查验表(C-4)工程名称:编号:注:本表一式四份,承包单位两份,监理单位、建设单位各一份安全生产管理人员、特种作业人员到岗履职查验表(C-5)填报说明:①本表一式三份,项目监理机构、建设单位、施工单位各一份;开工前填报完毕。
每月检查一次,施工过程中如有变化,应重新填报本表,监理单位及时检查;②监理工程师要审查本表所要求填报的内容是否符合相关法规要求,不符合要求时应发整改通知,并不得签发开工令;③本表后应附承包单位的有关证书、证明材料及复印件,安全认证等材料,(监理单位保留)。
监理通知回复单(C-6)工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程材料、构配件、设备报审表(C-7)工程名称:编号:注:本表一式二份,项目监理机构、施工单位各一份。
分包单位资格报审表(C-8)工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
临时用电验收表

其他增
加的验
收项目
10
验收结论:
验
收
人
签
名
总包单位
分包单位
作业队伍
5
漏电保护器
须实行两级漏电保护;严格实行“一机、一闸、一漏、一箱”;漏电保护装置应灵敏、有效,参数应匹配;在总、分配电箱上安装的漏电保护开关的漏电动作电流应为50至100mA,开关箱必须装漏电保护器,其额定漏电动作电流不大于30mA, 额定漏电动作时间0.1S。
6
配电箱设置
配电箱安装位置应符合要求,箱体应采用铁板或优质绝缘材料制作,不得使用木质材料制作,箱体应牢固、防雨;箱内电器安装板应为绝缘材料;金属箱体等不带电的金属体必须作保护接零;进线口和出线口应设在箱体的下面,并加护套保护;工作零线、保护零线应分设接线端子板,并通过端子板接线;箱内接线应采用绝缘导线,接头不得松动,不得有带电体明露;闸具、容断器参数与设备容量应匹配,安装应符合要求;不得用其他导线替代熔丝;箱内应设有线路图。
3
接地与接零保护系统
应采用TN-S系统供电;重复接地符合要求,其电阻值应不大于10欧;各种电气设备和施工机械的金属外壳、金属支架和底座必须按规定采取可靠的接零或接地保护。
4
三级
配电
配电室的设置应符合要求;现场实行三级配电,总配电箱应装设电压表、总电流表、总电度表及其他仪表;总配电箱应装设总开关和分路开关,开关均采用自动空气开关。分配电箱应设总开关和分开关,总开关应采用自动空气开关,分开关可采用漏电开关或刀闸开关并配备熔断器。开关箱内安装漏电开关、熔断器及插座。
7
配电
线路
电缆架设或埋设符合规定要求;须使用五芯线电缆,电缆完好,无老化、破皮现象。
8
其他
临时用电验收记录表

现场照明
手持照明灯应使用36V以下安全电压;
危险场所使用36V安全电压、特别危险场采用12V;
照明导线应固定在绝缘子上;
现场照明灯要用Hale Waihona Puke 缘橡套电缆,生活照明采用护套绝缘导线;
照明线路及灯具距地面不能小于规定距离,严禁使用电炉;
防止电线绝缘差、老化、破皮、漏电、严禁用碘钨灯取暖。
36V
照明导线采用架空,均采用三蕊电缆
无露天变压器,配电间安全用具及标志齐全,门朝外开
验收意见:
待部分不符合的项目整改完以后,同意投入使用。
参加检查人员:
日期: 年 月 日
注:检查栏目内有数据的,在检查栏目内填写实测数据,无数据用文字说明。
生活区2。5mm2护套线穿管架设
5
架设低压干线
不准采用竹质电杆,电杆应设横担和绝缘子;
电线不能架设在脚手架或树上等处;
架空线离地按规定有足够的高度。
镀锌横担,蝶式绝缘子
高度离地5m
6
电箱配电箱
配电箱制作要统一,做到有色标,有编号;
电箱制作要内外油漆,有防雨措施,门锁齐全;
金属电箱外壳要有接地保护,箱内电气装置齐全可靠;
线路、位置安装要合理、有地排、零牌,电线进出应下进下出。
色标全,已编号个别门锁损坏
箱内电气装置齐全,接线正确。
7
开关箱熔丝
开关箱要符合一机一闸一保险,箱内无杂物、不积灰;
配电箱与开关箱之间距离30m左右,用电设备与开关箱超过3m应加随机开关,配电箱的下沿离地面不小于1。2m箱内严禁动力、照明混用;
严禁用其它金属代替熔丝,熔丝安装要合理.
临时用电检查记录表
安3—19—3
单位名称
施工现场临时用电验收记录表

3
支线架设
配电箱引入引出线要采用套管和横担
进出电线要排列整齐,匹配合理
严禁使用绝缘差、老化、破皮电线,防止漏电
应采用绝缘子固定,并架空敷设
线路过道要有可靠的保护
线路直接埋地,敷设深度不小于0.6m,引出地面从2m高度至地下0.2m处,必须架设防护套管
无采用套管
电线排列整齐
电线完好
电缆线沿墙的绝缘固定
无露天变压器,配电间安全用具及标志安全,门朝外开
验收意见:
同意投入使用。
参加验收人员:朱达、陈晓凯、王建军、徐志国
监理:日期:
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明.
时间:2021.03.02
创作:欧阳数
箱内清洁度较好,做到“四个一”要求
8
接地或接零
严禁接地接零混接,接地体应符合要求,两根之间距离不小于2.5m,电阻值为4Ω,接地体不宜用螺纹钢,
测试三组接地装置,电阻均<4Ω
9
变配电装置
露天变压器设置符合规范要求,配电间安全防护措施和安全用具、警告标志齐全;
配电间门要朝外开,高处正中装20cm×30cm玻璃。
生活区2.5㎡护套线穿管假设
5
架设低
压干线
不准采用竹质电杆,电杆应设横担和绝缘子
电线不能架设在脚手架或树上等处
架空线离地按规定有足够的高度
镀锌横担,蝶式绝缘子高度离地5m
6
电箱配电箱
配电箱制作要统一,做到有色标、有编号
电箱制作要内外油漆,有防雨措施,门锁安全
金属电箱外壳要有接地保护,箱内电气装置齐全可靠
离地2.5m以上
4
现场照明
手持照明灯应使用36V以下安全电压
现场施工现场临时用电验收记录表格模板(1)

施工现场临时用电验收记录表施工单位上海********建筑有限公司工程名称**********工程检查人及验收人员朱达、陈晓凯、王建军、徐志国序号验收项目验收内容结果1 临时用电施工组织设计是否按临时施工用电组织设计要求实施总体布设按方案布置2 工地临近高压线防护工地临近高压线要有可靠的防护措施,防护要严密,达到安全要求无高压线3 支线架设配电箱引入引出线要采用套管和横担进出电线要排列整齐,匹配合理严禁使用绝缘差、老化、破皮电线,防止漏电应采用绝缘子固定,并架空敷设线路过道要有可靠的保护线路直接埋地,敷设深度不小于0.6m,引出地面从2m高度至地下0.2m处,必须架设防护套管无采用套管电线排列整齐电线完好电缆线沿墙的绝缘固定离地2.5m以上4 现场照明手持照明灯应使用36V以下安全电压危险场所用36V安全电压,特别危险场所采用12V照明导线应固定在绝缘子上现场照明灯要用绝缘橡套电缆,生活照明采用护套绝缘导线照明线路及灯具距地面不能小于规定距离,严禁使用电炉防止电线绝缘差、老化、破皮、漏电,严禁用碘钨灯取暖36V照明导线采用架空,均采用三线电缆生活区2.5㎡护套线穿管假设5 架设低压干线不准采用竹质电杆,电杆应设横担和绝缘子电线不能架设在脚手架或树上等处架空线离地按规定有足够的高度镀锌横担,蝶式绝缘子高度离地5m6 电箱配电箱配电箱制作要统一,做到有色标、有编号电箱制作要内外油漆,有防雨措施,门锁安全金属电箱外壳要有接地保护,箱内电气装置齐全可靠线路、位置安装要合理,有地排、零排,电线进出配电箱应下进下出色标全,编号却个别门损坏,箱内电气装置齐全,接线正确7 开关箱熔丝开关箱要符合一机一闸一保险,箱内无杂物,不积灰配电箱与开关箱之间距离30m左右,用电设备与开关箱超过3m应加随机开关,配电箱的下沿离地面不小于1.2m。
箱内严禁动力、照明混用;严禁用其他金属丝代替熔丝,熔丝安装要合理箱内清洁度较好,做到“四个一”要求8 接地或接零严禁接地接零混接,接地体应符合要求,两根之间距离不小于2.5m,电阻值为4Ω,接地体不宜用螺纹钢,测试三组接地装置,电阻均<4Ω9 变配电装置露天变压器设置符合规范要求,配电间安全防护措施和安全用具、警告标志齐全;配电间门要朝外开,高处正中装20cm×30cm玻璃。
施工现场临时用电验收记录表AQ-C7-4
三级配电
配电室的设置应符合要求;现场实行三级配电,总配电箱(柜)应装设电压表、电流表、电度表及其他仪表;配电箱(柜)内总开关应采用自动空气开关(具有可见分断点),分路应设自动空气开关(具有可见分断点)和漏电保护器,开关箱严格实行“一机、一闸、一漏、一箱”
5
逐级漏电保护
须实行逐级漏电保护;漏电保护装置应灵敏、有效,参数应匹配;总箱安装的漏电保护开关的漏电动作电流应为100~150mA,动作时间应为0.2S,分配电箱漏电保护器应为50~75mA,动作时间应为0.1S,开关箱漏电保护器应为30mA,动作时间应为0.1S,潮湿场所漏电保护器应为15mA,动作时间应为0.1S
施工现场临时用电验收记录
表AQ-C7-4
编号
工程名称
总承包单位
单位工程/施工阶段
安装单位
序号
检查项目
检查内容
检查结论
1
施工组织设计及方案
用电设备5台以上或设备总容量在50kW以上,应编制临时用电施工组织设计
2
外电防护
小于安全距离时应有安全防护措施;防护措施应符合要求
3
接地与接零保护系统
应采用TN-S系统供电;接地装置及阻值符合要求;各种电气设备和施工机械的金属外壳、金属支架和底座必须按规定采取可靠的接零保护
7
配电线路
配电线路规格、型号、敷设符合规定,无老化、破损现象
8
其他
照明灯具金属外壳按规定作保护接零,低压照明电源电压不应超过36V;低压变压器应设专用配电箱;交流电焊机须装设专用防二次触电保护装置,焊把线应双线到位、无破损。
9
其他增
加的验
收项目
10
验收结论:
年 月 日
验
临时用电检查验收记录范本
临时用电检查验收记录范本
项目名称:
项目地址:
检查时间:
检查人员:
验收人员:
一、临时用电申请情况
1. 临时用电申请单编号:
2. 临时用电申请日期:
3. 临时用电起止日期:
4. 临时用电功率需求:
5. 临时用电用途及区域:
二、现场检查情况
1. 用电线路布置是否符合相关标准和规定:
2. 临时用电设备是否正常接地:
3. 电缆敷设是否牢固可靠,有无细小损坏:
4. 电缆连接头是否密封良好,有无松动现象:
5. 电缆是否存在过度弯曲、挂空等情况:
6. 临时用电设备及线路是否与其他设备、线路隔离:
7. 消防器材是否配备齐全且易于操作:
8. 临时用电设备是否符合环保要求:
9. 其他检查情况:
三、安全用电措施
1. 是否配备了漏电保护器:
2. 是否配备了过载保护器:
3. 是否设置了电源开关、插座等标志:
4. 是否设置了安全警示标识及标识牌:
5. 是否对临时用电线路进行过负荷和短路保护计算,并经过相应的验算:
6. 是否有临时用电现场的应急照明设备:
7. 其他安全用电措施:
四、验收结论
经检查,临时用电设备和线路符合相关安全要求,现场安全用电措施到位,各项检查指标合格。
无安全隐患存在。
五、其他问题和建议
六、相关附件
1. 临时用电申请单
2. 临时用电设备和线路图纸
3. 其他相关文件
七、验收人员签名
检查人员签名:验收人员签名:
日期:日期:。
临时用电验收表填写范本
临时用电验收表填写范本
在此提供一个临时用电验收表的填写范本,如下所示:
临时用电验收表
工程名称:________________________
工程地点:________________________
验收时间:________________________
验收人员:________________________
序号项目状态(√为正常,×为异常)备注
1. 电源线路
2. 配电箱
3. 开关插座
4. 照明灯具
5. 电动机
6. 其他设备
备注:
______________________________________________________ ____
本次临时用电验收表经使用方(工程负责人)和供电单位(施工单位)共同签字确认,代表项目正常接入临时用电状态,并自行负责后续用电期间的安全使用和维护。
使用方(工程负责人)签字:________________________
日期:________________________
供电单位(施工单位)签字:________________________
日期:________________________
(备注栏可根据具体工程情况增加或调整)
请根据实际情况进行填写,并及时归档保存,供日后参考使用。
施工现场临时用电设施安全验收记录表
5
一 般 项 目
配电室与配电装置
配电室建筑耐火等级达到三级,配置适用于电气火灾的灭火器材,配电室、配电装置布设符合规范要求,配电装置中的仪表、电气元件设置符合规范要求且仪表、电气元件未损坏,备用发电机组与外电线路进行连锁,配电室采取防雨雪和小动物侵入的措施,配电室设警示标志、工地供电平面图和系统图。
3
配电线路
线路及接头能保证机械强度和绝缘强度,线路必须设短路、过载保护,线路截面能满足负荷电流,线路的设施、材料及相序排列、档距、与邻近线路或固定物的距离符合规范要求,电缆不得沿地面明设、沿脚手架、树木等敷设,线路敷设的电缆必须符合规范要求, 室内明敷主干线距地面高度不得小于2.5m。
4
配电箱与开关箱
验收人:验收日期:
6
现场照明
照明用电不得与动力用电混用,特殊场所使用 36V 及以下安全电压,手持照明灯使用 36V 以下电源供电,照明变压器使用双绕组安全隔离变压器,灯具金属外壳接保护零线,灯具与地面、易燃物之间不得小于安全距离,照明线路和安全电压线路的架设符合规范要求,施工现场按规范要求配备应急照明。
7
用电档案
总包单位与分包单位订立临时用电管理协议,制定专项用电施工组织设计、外电防护专项方案且设计、方案有针对性,专项用电施工组织设计、外电防护专项方案履行了审批程序, 实施后相关部门已组织验收,接地电阻、绝缘电阻和漏电保护器检测记录必须如实填写, 安全技术交底、设备设施验收记录必须如实填写, 定期巡视检查、隐患整改记录必须如实填写,档案资料齐全,设专人管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临时用电检查记录表
安3-19-3
单位名称 江苏南通二建集团有限公司 工程名称
永和新城E块农民安置房
检查人及验收人员 施建辉 唐超智 顾小飞 唐海荣 黄金昌 俞帅雷
序
号
检查项目 检 查 内 容 结 果
1 临时用电施工组织设计 是否按临时施工用电组织设计要求实施总体布设。 按方案布置
2 工地临近高压线防护 应编制防护架方案,审批手续齐全,防护严密 按方案布置
3 支线架设 配电箱引入引出线要采用套管和横担; 进出电线要排列整齐、匹配合理; 严禁使用绝缘差、老化、破皮电线、防止漏电; 应采用绝缘子固定、并架空敷设;
线路过道要有可靠的保护;
线路直接埋地,敷设深度不小于,引出地面从2m高度至地下处,
必须架设防护套管。
电线排列整齐
线完好
电缆线沿墙绝缘固定,离地以
上
4 现场照明
手持照明灯应使用36V以下安全电压;
危险场所使用36V安全电压、特别危险场采用12V; 照明导线应固定在绝缘子上; 现场照明灯要用绝缘橡套电缆,生活照明采用护套绝缘导线; 照明线路及灯具距地面不能小于规定距离,严禁使用电炉; 防止电线绝缘差、老化、破皮、漏电、严禁用碘钨灯取暖。 36V
照明导线采用架空,均采用三
蕊电缆
生活区护套线穿管架设
5 架设低压干线 不准采用竹质电杆,电杆应设横担和绝缘子; 电线不能架设在脚手架或树上等处;
架空线离地按规定有足够的高度。
镀锌横担,蝶式绝缘子
高度离地5m
6 电箱配电箱
配电箱制作要统一,做到有色标,有编号;
电箱制作要内外油漆,有防雨措施,门锁齐全; 金属电箱外壳要有接地保护,箱内电气装置齐全可靠; 线路、位置安装要合理、有地排、零牌,电线进出应下进下出。 色标全,已编号个别门锁损坏
箱内电气装置齐全,接线正确。
7 开关箱熔丝
开关箱要符合一机一闸一保险,箱内无杂物、不积灰;
配电箱与开关箱之间距离30m左右,用电设备与开关箱超过3m应加随机开关,配电箱的下沿离地面不小于箱内严禁动力、照明混用; 箱内清洁度较好
做到“四个一”要求
严禁用其它金属代替熔丝,熔丝安装要合理。
8 接地或接零
严禁接地接零混接,接地体符合要求,二根之间距离不小于,电阻值为4Ω,接地体不宜用螺纹钢。 测试三组接地装置,电阻值均
<4Ω
9 变配电装置 露天变压器设置符合规定要求,配电间安全防护措施和安全用具、警告标志齐全;
配电间门要朝外开,高处正中装20×30cm玻璃。
无露天变压器,配电间安全用具
及标志齐全,门朝外开
验收意见:
待部分不符合的项目整改完以后,同意投入使用。
参加检查人员:
日期: 年 月 日
注:检查栏目内有数据的,在检查栏目内填写实测数据,无数据用文字说明。
