石灰砂浆内墙抹灰工艺
墙体抹灰施工工艺

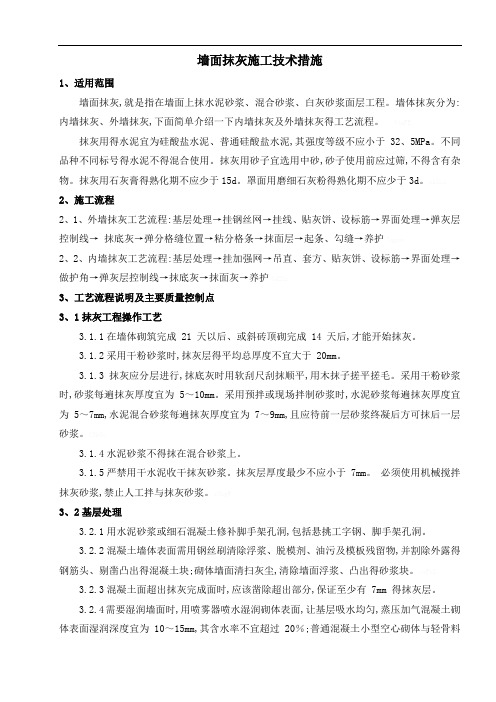

墙体抹灰施工工艺墙面抹灰施工技术措施墙面抹灰是指在墙面上进行水泥砂浆、混合砂浆、白灰砂浆面层工程。
墙体抹灰分为内墙抹灰和外墙抹灰,下面将简单介绍一下内墙抹灰和外墙抹灰的工艺流程。
抹灰用的水泥应该是硅酸盐水泥或普通硅酸盐水泥,其强度等级不应小于32.5MPa。
不同品种不同标号的水泥不得混合使用。
抹灰用砂子宜选用中砂,并且在使用前应过筛,不得含有杂物。
抹灰用石灰膏的熟化期不应少于15天,罩面用磨细石灰粉的熟化期不应少于3天。
外墙抹灰的工艺流程包括基层处理、挂钢丝网、挂线、贴灰饼、设标筋、界面处理、弹灰层控制线、抹底灰、弹分格缝位置、粘分格条、抹面层、起条、勾缝和养护。
内墙抹灰的工艺流程包括基层处理、挂加强网、吊直、套方、贴灰饼、设标筋、界面处理、做护角、弹灰层控制线、抹底灰、抹面灰和养护。
在抹灰工程操作工艺方面,需要注意以下几点:在墙体砌筑完成21天以后或斜砖顶砌完成14天后才能开始抹灰;采用干粉砂浆时,抹灰层的平均总厚度不宜大于20mm;抹灰应分层进行,采用干粉砂浆时,砂浆每遍抹灰厚度宜为5~10mm,采用预拌或现场拌制砂浆时,水泥砂浆每遍抹灰厚度宜为5~7mm,水泥混合砂浆每遍抹灰厚度宜为7~9mm,并且应待前一层砂浆终凝后方可抹后一层砂浆;水泥砂浆不得抹在混合砂浆上;严禁用干水泥收干抹灰砂浆,抹灰层厚度最少不应小于7mm,必须使用机械搅拌抹灰砂浆,禁止人工拌和抹灰砂浆。
在基层处理方面,需要注意以下几点:用水泥砂浆或细石混凝土修补脚手架孔洞,包括悬挑工字钢、脚手架孔洞;混凝土墙体表面需用钢丝刷清除浮浆、脱模剂、油污及模板残留物,并割除外露的钢筋头、剔凿凸出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、凸出的砂浆块;混凝土面超出抹灰完成面时,应该凿除超出部分,保证至少有7mm的抹灰层;需要湿润墙面时,用喷雾器喷水湿润砌体表面,让基层吸水均匀,蒸压加气混凝土砌体表面湿润深度宜为10~15mm,其含水率不宜超过20%,普通混凝土小型空心砌体和轻骨料混凝土小型砌体含水率宜控制在5%~8%,不得直接用水管淋水。
内墙抹灰施工方案

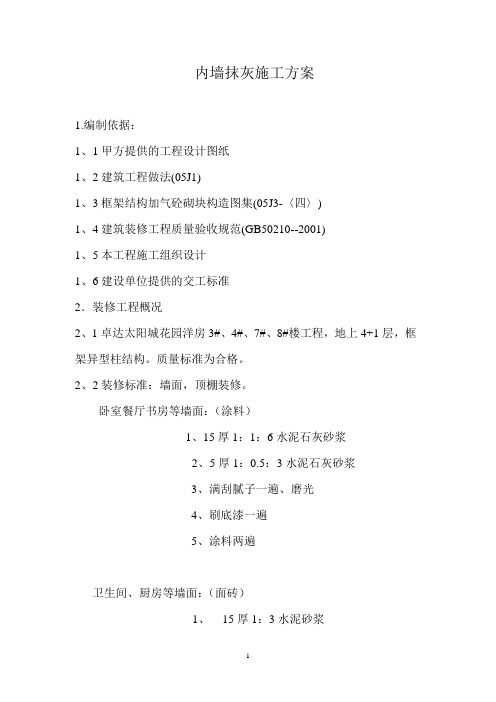

内墙抹灰施工方案1.编制依据:1、1甲方提供的工程设计图纸1、2建筑工程做法(05J1)1、3框架结构加气砼砌块构造图集(05J3-〈四〉)1、4建筑装修工程质量验收规范(GB50210--2001)1、5本工程施工组织设计1、6建设单位提供的交工标准2.装修工程概况2、1卓达太阳城花园洋房3#、4#、7#、8#楼工程,地上4+1层,框架异型柱结构。
质量标准为合格。
2、2装修标准:墙面,顶棚装修。
卧室餐厅书房等墙面:(涂料)1、15厚1:1:6水泥石灰砂浆2、5厚1:0.5:3水泥石灰砂浆3、满刮腻子一遍、磨光4、刷底漆一遍5、涂料两遍卫生间、厨房等墙面:(面砖)1、15厚1:3水泥砂浆2、刷素水泥浆一遍3、3—4厚1:1水泥石灰砂浆,分两次抹灰4、4—5厚釉面砖,白水泥浆擦缝管井等墙面:1、15厚1:3水泥砂浆2、5厚1:2水泥砂浆卧室、餐厅、书房等顶棚:1、7厚1:1:4水泥石灰砂浆2、5厚1:0.5:3水泥石灰砂浆3、满刮腻子一遍4、刷底漆一遍5、涂料两遍卫生间、厨房等顶棚:1、7厚1;1:4水泥石灰砂浆2、满刮腻子一遍3、刷底漆一遍4、涂料两遍管井等顶棚:1、7厚1:3水泥砂浆2、5厚1:2水泥砂浆一、施工准备(一)作业条件1、抹灰部位的主体结构均已检查合格,预埋的管道已安装完毕,并经检查合格。
2、抹灰用的脚手架应先搭好,架子要离开墙面200—250mm搭好脚手板,防止落灰在地面,造成浪费。
3、将混凝土等表面凹凸部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平,把外露钢筋头和铅丝等清除掉。
4、抹灰前应在墙面提前两天浇水湿润,每天宜两遍以上。
(二)材质要求1、水泥:32.5级及其以上普通硅酸盐水泥,有出厂证明及复试单。
2、砂:中砂,平均粒径为0.35~0.5mm,使用前应过筛,不得含有杂物。
3、磨细生石灰粉:其细度通过4900孔/cm筛,用前用水浸泡并充分熟化,熟化时间在7d以上。
抹灰工程施工工艺标准

抹灰工程施工工艺标准1 基本规定1.1 基本规定(1)内墙抹石灰砂浆工程必须符合设计要求。
(2)材料使用必须符合国家现行标准的规定,严禁使用国家明令淘汰的材料。
(3)各工序应按施工技术标准进行质量控制,每道工序完成后应进行“工序交接"检验。
(4)相关各专业之间,应进行交接检验,并形成记录,未经监理工程师或建设单位技术负责人检查认可,不得进行下道工序施工。
(5)施工过程质量管理应有相应的施工技术标准和质量管理体系,加强过程质量控制管理。
(6)施工单位应遵守有关环境保护的法律法规,并应采取有效措施控制施工现场的各种粉尘、废弃物、噪声、振动等对周围环境造成的污染和危害。
1。
2 质量要求(1)普通抹灰:表面光滑、洁净、接槎平整、分格线应清晰。
(2)高级抹灰:表面光滑、颜色均匀,无抹痕、线角及灰线平直方正、分格线清晰美观。
2 施工准备2。
1 技术准备(1)抹灰工程的施工图、设计说明及其他设计文件完成。
(2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。
(3)施工技术交底(作业指导书)已完成.2。
2 材料要求(1)水泥宜采用普通水泥或硅酸盐水泥,也可采用矿渣水泥、火山灰水泥、粉煤灰水泥及复合水泥.水泥强度等级宜采用32.5组级以上颜色一致、同一批号、同一品种、同一强度等级、同一厂家生产的产品。
水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、日期等进行外观检查,同时验收合格证。
(2)砂宜采用平均粒径0。
35~0.5mm的中砂,在使用前应根据使用要求过筛,筛好后保持洁净。
(3)磨细石灰粉其细度过0。
125mm的方孔筛,累计筛余量不大于13%,使用前用水浸泡使其充分熟化,熟化时间最少不小于3d。
浸泡方法:提前备好大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层,再浇一层水,依次进行,当达到容器的2/3时,将容器内放满水,使之熟化。
(4)石灰膏石灰膏与水调和后具备凝固时间快,并在空气中硬化,硬化时体积不收缩的特性.用块状生石灰淋制时,用筛网过滤,贮存在沉淀池中,使其充分熟化。
墙体抹灰施工工艺

墙面抹灰施工技术措施1、适用范围墙面抹灰,就是指在墙面上抹水泥砂浆、混合砂浆、白灰砂浆面层工程。
墙体抹灰分为:内墙抹灰、外墙抹灰,下面简单介绍一下内墙抹灰及外墙抹灰得工艺流程。
抹灰用得水泥宜为硅酸盐水泥、普通硅酸盐水泥,其强度等级不应小于32、5MPa。
不同品种不同标号得水泥不得混合使用。
抹灰用砂子宜选用中砂,砂子使用前应过筛,不得含有杂物。
抹灰用石灰膏得熟化期不应少于15d。
罩面用磨细石灰粉得熟化期不应少于3d。
2、施工流程2、1、外墙抹灰工艺流程:基层处理→挂钢丝网→挂线、贴灰饼、设标筋→界面处理→弹灰层控制线→抹底灰→弹分格缝位置→粘分格条→抹面层→起条、勾缝→养护2、2、内墙抹灰工艺流程:基层处理→挂加强网→吊直、套方、贴灰饼、设标筋→界面处理→做护角→弹灰层控制线→抹底灰→抹面灰→养护3、工艺流程说明及主要质量控制点3、1抹灰工程操作工艺3.1.1在墙体砌筑完成 21 天以后、或斜砖顶砌完成 14 天后,才能开始抹灰。
3.1.2采用干粉砂浆时,抹灰层得平均总厚度不宜大于 20mm。
3.1.3抹灰应分层进行,抹底灰时用软刮尺刮抹顺平,用木抹子搓平搓毛。
采用干粉砂浆时,砂浆每遍抹灰厚度宜为 5~10mm。
采用预拌或现场拌制砂浆时,水泥砂浆每遍抹灰厚度宜为 5~7mm,水泥混合砂浆每遍抹灰厚度宜为 7~9mm,且应待前一层砂浆终凝后方可抹后一层砂浆。
3.1.4水泥砂浆不得抹在混合砂浆上。
3.1.5严禁用干水泥收干抹灰砂浆。
抹灰层厚度最少不应小于 7mm。
必须使用机械搅拌抹灰砂浆,禁止人工拌与抹灰砂浆。
3、2基层处理3.2.1用水泥砂浆或细石混凝土修补脚手架孔洞,包括悬挑工字钢、脚手架孔洞。
3.2.2混凝土墙体表面需用钢丝刷清除浮浆、脱模剂、油污及模板残留物,并割除外露得钢筋头、剔凿凸出得混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、凸出得砂浆块。
3.2.3混凝土面超出抹灰完成面时,应该凿除超出部分,保证至少有 7mm 得抹灰层。
内墙抹灰技术标准

内墙抹灰技术标准1. 引言内墙抹灰是指将一层薄石灰砂浆涂抹在内墙表面,主要用于平整墙面、防水和增加墙体结构强度。
本文档旨在规范内墙抹灰工作的技术标准,以确保施工质量和效果。
2. 抹灰材料2.1 石灰砂浆抹灰材料应选用符合国家标准的石灰砂浆,具备良好的黏结性、耐水性和耐久性。
2.2 混凝土墙面处理剂在抹灰前,混凝土墙面应进行处理。
处理剂应选用符合要求的产品,具备填补表面小孔和增强黏结力的功能。
2.3 防水材料如需对内墙进行防水处理,应选用符合国家标准的防水材料,确保其防水效果和使用寿命。
3. 施工准备3.1 清理墙面施工前,应清理墙面,确保墙面干净、无灰尘、油污和松散物。
3.2 处理墙面如果墙面有裂缝或不平整的情况,应先进行修补和打磨,保证墙面平整。
3.3 基层处理在施工前,应对基层进行处理。
如果基层含水率过高,应先进行干燥处理;如果基层质量不佳,应进行修补和加固。
4. 施工工艺4.1 保护措施施工开始前,应先对周围环境进行保护,如铺设保护膜或用塑料布覆盖,以避免抹灰材料和水溅到墙外。
4.2 抹灰层厚度抹灰层厚度应根据设计要求进行控制,一般不超过20mm。
若需施工多层抹灰,每层抹灰厚度应控制在8-10mm,且每层抹灰之间应有足够的养护时间以确保粘结和稳定性。
4.3 抹灰过程将预拌好的石灰砂浆均匀涂抹在墙面上,使用抹子或抹刀进行抹平和压实。
抹灰层应均匀、平整、无明显的悬浮颗粒和裂缝。
4.4 养护抹灰完成后,应及时进行养护。
养护时间至少为7天,期间应避免直接暴露在阳光下和水的浸泡。
养护期过后,可进行下一道工序或进行涂刷装饰。
5. 质量验收5.1 表面平整度按照国家标准,应进行表面平整度检测。
墙面不应有凹凸不平或明显鼓泡现象,平整度误差不应超过规定范围。
5.2 抹灰层厚度按照设计要求,测量抹灰层厚度并进行验收,应符合设计要求和国家标准。
5.3 黏结强度通过抽样检测黏结强度,确保抹灰层与基层牢固粘结。
6. 安全注意事项6.1 工具使用在施工过程中,应正确使用和保养工具,避免使用损坏或不符合要求的工具。
内墙抹灰施工方案

内墙抹灰施工方案一、施工准备1、提前检查门、窗洞口及其它阳角部位有无缺棱、掉角或抹灰较厚的部位,如有则应提前处理。
2、将砼墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处。
用1:2.5水泥砂浆分层补平,把外露钢筋头和铁丝头等清除掉。
3、抹灰前基层表面的尘土、污垢,油渍应清除干净,并洒水湿润,对于砖墙应在抹灰的前一天浇水湿透。
4、砼墙或其它砼构件表面光滑者应凿毛处理。
二、质量要求1、砂浆的配合比应符合设计要求。
2、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层,空鼓面层应无爆灰和裂缝。
3、抹灰表面应光滑、洁净、颜色均匀、无抹纹。
4、护角、孔洞、槽盒周围的抹灰表面应整齐、光滑、抹灰层的总厚度应符合设计要求,宽度和深度均匀,表面应光滑,棱角应整齐。
5、墙面垂直度,表面平整度,阴阳角方正,墙裙、踢脚上口直线度均不能大于3MM。
三、设计要求1、内墙面:15厚1:1:6水泥石灰砂浆打底,5MM厚1:0.3水泥石灰砂浆粉面。
2、顶棚做法:刷素水泥浆一道,6MM厚1:0.3:3 水泥石灰膏砂浆打底扫毛,6MM厚1:0.3:3 水泥石灰膏砂浆粉面。
3、踢脚做法:12厚1:3水泥砂浆打底,8厚1:2.5水泥砂浆压实抹光,高12CM。
4、厨房、卫生间墙面:12厚1:3水泥砂浆打底。
5、水泥护角线:15厚1:2.5水泥砂浆每边宽40MM,粉面同墙面。
四、操作工艺1、基层处理:吊直、套方、贴饼、冲筋、抹底层砂浆。
2、底层砂浆达到一定强度后,先将墙面湿润,后用砂浆薄刮一遍使其与底层灰粘牢,紧跟着上第二遍,达到要求的厚度,用刮杆刮平找直待其收身后用钢抹压光,为防止出现墙面花,施工过程中对于材料的配合比应注意,水灰比不能过大。
3、在做窗台及栏板进应清理干净,看有无松动砖,浇水湿润透之后再抹窗台砂浆,厚度大于2CM应用砼,窗台高度应内高外低。
4、楼梯板顶抹灰应留出边口5CM抹水泥滴水线,凸出板面不低于1CM。
抹灰施工工艺及质量验收标准
抹灰施工工艺及质量验收标准来源:头条号/带你走进施工现场编辑:工程施工课堂墙体砌好后一、墙面一般抹灰俗称“批荡”使用水泥砂浆,水泥石灰砂浆等以薄层涂抹在建筑物或建筑构件表面,起到墙面找平作用,按所在位置不同划分内墙抹灰,外墙抹灰。
墙面抹灰完成面二、质量标准划分有普通抹灰、中级抹灰、高级抹灰三、抹灰施工工艺流程基层处理→浇水处理→挂网→结合层→抹灰饼→墙面充筋→分层抹灰→设置分格缝→保护成品。
1、基层处理基层清理:抹灰前基层表面的尘土,污垢,油渍等应清除干净。
2、浇水处理:一般在抹灰的前一天,用水管或喷壶顺墙自上而下浇水湿润,不同的墙体不同的环境需要不同的浇水量;浇水分分次进行,以墙体既湿润又不泌水为宜。
3、挂网:不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,加强网与各基体的搭接宽度不小于100mm。
4、结合层5、抹灰饼,按规定的标准的抹灰厚度吊垂直,套方,找规矩,做灰饼。
6、墙面充筋7、分层抹灰,根据标准不同划分有底层抹灰,中层抹灰,面层抹灰。
最后,面层抹灰上使用长方木在冲筋上找平墙面。
墙面的要分层抹灰操作,一次抹成不但操作困难,不易压实,而且过厚的抹灰层自重就越大,当抹灰层的自重超过抹灰层与物面的粘结力时,抹灰层就会掉落下来。
还有一些材料在抹灰过厚的情况下,硬化后会产生体积收缩及产生开裂。
但目前工地现场存在这种情况,很多工人没有按工艺要求来施工,特别是他们工资按平方来计算时,偷工一次抹灰成型。
8、墙面抹灰养护墙体分层养护,并浇水养护一至两天,再做表层抹灰,表层抹灰完成需连续浇水养护五天且不低于十五次四、抹灰注意事项1、阳角部位需做水泥砂浆护角;2、墙面的空鼓、开裂及时修补;3、落地灰的清理和重复使用。
五、质量验收标准依据 GB 50210-2013《建筑装饰装修工程施工质量验收规范》的质量验收规范要求。
1、抹灰工程应分层进行。
当抹灰总厚度大于或等于35mm时,应采取加强措施。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。
内墙抹灰工程施工方案
内墙抹灰工程施工方案一、工程概述内墙抹灰工程是装修工程中的重要环节,它的施工质量直接关系到整个装修工程的质量和美观程度。
抹灰工程施工方案需要细致周密的计划和安排,保证施工工艺的正确实施和质量的稳定。
本文将从工程前期准备、施工准备、材料准备、施工工艺、施工流程、施工注意事项和质量验收等方面详细阐述内墙抹灰工程施工方案。
二、工程前期准备1. 安排专业技术人员进行现场勘察,了解施工现场的具体情况和要求。
2. 根据勘察情况,制定详细的施工方案,并与相关设计方案进行衔接和确认。
3. 对施工现场进行清理和整理,保证施工环境的整洁和安全。
4. 向相关部门办理施工许可证和验收手续,确保施工的合法进行。
三、施工准备1. 确定施工工期和施工计划,合理安排施工人员和施工设备。
2. 安排专业技术人员进行施工方案的讲解和培训,确保施工人员了解施工要求和工艺流程。
3. 对施工材料进行检查和验收,确保质量符合施工要求。
4. 安排专业技术人员进行施工现场的安全检查和保证措施的落实。
四、材料准备1. 抹灰材料包括水泥、石灰、沙子、膨胀剂等。
2. 具备专业的施工机械设备,如抹灰机、搅拌机、输送泵等。
3. 根据施工需要,准备相应的工具和辅助材料,如抹灰工具、平整工具、刮板等。
五、施工工艺内墙抹灰工程的主要工艺包括抹灰层、石灰砂浆抹灰层和水泥砂浆抹灰层。
1. 抹灰层:在墙面上涂覆一层厚度不大于3mm的抹灰料。
2. 石灰砂浆抹灰层:按设计要求,将预先配好的石灰砂浆均匀地覆盖在抹灰层上。
3. 水泥砂浆抹灰层:在石灰砂浆抹灰层上,覆盖一层厚度约为5~10mm的水泥砂浆。
六、施工流程1. 施工前,进行墙面的清扫和处理,确保墙面平整、干燥、无油污和杂物。
2. 按设计要求和工艺要求,进行抹灰层的施工。
3. 对抹灰层进行养护,保证其达到设计强度和平整度。
4. 进行石灰砂浆抹灰层的施工,确保厚度和均匀度。
5. 对石灰砂浆抹灰层进行养护,保证其充分凝固和稳定。
麻刀石灰、纸筋石灰及石膏灰抹灰施工工艺
7.5麻刀石灰、纸筋石灰及石膏灰抹灰施工工艺7.5.1 材料质量要求(1)水泥:选用强度等级不小于32.5级,经试验合格的同一厂家、同一品种、同一强度等级、同一批号、颜色一致的普通硅酸盐或矿渣硅酸盐水泥。
(2)砂:中砂,平均粒径为0.35~0.5mm,使用前过筛(筛孔不大于5 mm)。
要求颗粒坚硬洁净,严格控制粘土含量(不得超过2%),不得有草根、树叶、碱质及其他有机物等有害杂质。
(3)石灰膏:熟化期不应少于15 d,用于罩面时,石灰膏应细腻洁白,不含未熟化颗粒,已冻结风化的石灰膏不得使用。
(4)纸筋:用清水浸透、捣烂、洁净、细腻,罩面纸筋宜用机碾磨细。
(5)麻刀:松散柔韧、干燥、不含杂质,长度一般20~30mm,用前4~5d 敲打松散并用石膏调好,也可以用合成纤维。
(6)建筑石膏:宜用一级建筑石膏,结硬时间约为5min,4900孔筛余量不大于10%,储存期为三个月,三个月后应重新检验,以确定其等级。
(7)水:自来水。
7.5.2 主要机具、工具(1)机具:砂浆搅拌机、纸筋灰搅拌机、麻刀灰拌合机、手推车等。
(2)工具:5mm孔径的筛子、平锹、大桶、灰槽、灰勺、2.5m大杠、1.5m 中杠、2m靠尺板、方尺、托灰板、铁抹子、木抹子、八字靠尺、5~7mm方口靠尺、阴阳角抹子、铁水平、长毛刷、排笔、錾子、工具袋等。
7.5.3 作业条件(1)主体结构工程已经有关部门验收合格,可进行抹灰工程,并弹+50cm标高的水平线。
(2)将混凝土墙、柱、梁等构件表面凸凹部位剔平,将蜂窝、麻面、露筋、疏松部位剔到实处,用1:3水泥砂浆填嵌密实,并刷胶粘性素水泥浆。
各种预埋管件已按要求就位,并做好防腐工作。
脚手眼全部堵严,外露钢筋头和铅丝头等已剔除,窗台砖已补齐,内隔墙与楼板、梁底等交接处已用斜砖砌严。
(3)管道穿越墙洞、楼板洞已安放套管,用1:3水泥砂浆或细石混凝土嵌填密实;电线管、消火栓箱、配电箱安装完毕,并将背后露出部分钉好铅丝网;接线盒用纸团堵严。
内墙抹灰施工方法
∙内墙抹灰施工方法∙(一)操作流程基层处理→浇水湿润基层→找规矩、做灰饼→设置标筋→阳角做护角→抹底灰、中灰→抹窗台板、墙裙或提脚板→抹面灰→清理。
(二)施工要点1.找规矩、做灰饼。
用一面墙做基准先用方尺规方,如房间面积较大,在地面上:先弹出十字中心线,再按墙面基层的平整度在地面弹出墙角线,随后在距墙阴角 100mm处吊垂线并弹出垂直线,再按地上弹出的墙角线住墙上翻引,弹出阴角两面墙上的墙面抹灰层厚度控制线(厚度包括中层抹灰),以此确定标准灰饼厚度。
做灰饼方法是:在墙面距地1.5m左右的高度,距墙面两边阴角100-200mm处,用1:3水泥砂浆或1:3:9水泥石灰砂浆,各做一个50×50mm的灰饼,再用托线板或线锤以此饼面挂垂直线,在墙面的上下各补做两个灰饼,灰饼离顶棚及地面距离150~200mm左右,再用钉子钉在左右灰饼两头接缝里,用小线拴在钉子上拉横线,沿线每隔1.2-1.5m补做灰饼。
2.抹标筋(冲筋)。
在灰饼间抹灰(水平方问)厚度与宽度与灰饼同上下水平冲筋心应在同一垂直面内。
阴阳角的水平冲筋应连起来并应互相垂直。
3.护角。
必须在抹大面前做,护角做在室内的门窗洞门及墙面、柱子的阳角处,护角高度>2m。
每侧宽度不大于5cm,应用1:2水泥砂浆抹护角,采用的工具有阴、阳抹子、或采用3m长的阳角尺、阴角尺搓动,使阴、阳角线顺直。
4.抹商台、踢脚板(或墙裙) 应分层抹灰,窗台用1:3水泥砂浆打底,表面划毛.养护1d刷素水泥浆一道,抹1:2.5水泥砂浆罩面灰,原浆压光。
踢脚板应控制好水平,垂直和厚度(比大面突出3—5mm),上口切齐,压实抹光。
5.抹底灰。
待标筋有了—定强度后,洒水湿润墙面,然后在两筋之间用力抹上底灰,用木抹子压实搓毛。
底灰要略低于标筋。
6.抹中灰。
待底灰干至6~7成后,即可抹中灰。
抹灰厚度稍高于标筋,再用木杆按标筋刮平,紧接用木抹子搓压,使表面平整密实。
7.抹面灰。
待中灰干至6-7成后,即可抹面灰。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
内墙石灰砂浆抹灰1、依据标准:《建筑工程施工质量验收统一标准》《建筑装饰装修工程施工质量验收规范》2、施工准备2.1主要材料和机具:2.1.1石灰膏:应用块状生石灰淋制,必须用孔经不大于3mm×3mm的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于15d;用于罩面灰时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。
2.1.2磨细生石灰粉:其细度应通过4900孔/cm2筛,用前应用水浸泡使其充分熟化,其熟化时间应为3d以上。
2.1.3水泥:325号矿渣水泥和普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月,按试验结果使用。
2.1.4砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子。
且不得含有杂质。
2.1.5纸筋:使用前应用水浸透、捣烂,并应洁净;罩面纸筋宜用机碾磨细。
稻草、帮秸应坚韧、干燥,不含杂质,其长度不应大于30mm。
稻草、帮秸应经石灰浆浸泡处理。
2.1.6麻刀:要求柔软,干燥,敲打松散,不含杂质,长度10~30mm,在使用前4~5d用石灰膏调好(也可用合成纤维)。
2.1.7主要机具:砂浆搅拌机、纸筋灰搅拌机、平锹、筛子(孔径5mm)、窄手推车、大桶、灰槽、灰勺、2.5m大杠、1.5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等。
2.2作业条件:2.2.1必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。
2.2.2抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固。
连接处缝隙用1﹕3水泥砂浆或1﹕1﹕6水泥混合砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝密实;木门框需设铁皮保护。
2.2.3将过梁、梁垫、圈梁及组合柱表面凸出部分混凝土剔平。
对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1﹕3水泥砂浆分层补平;脚手眼应堵严,外露钢筋头、铅丝头等要剔除,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严。
2.2.4管道穿越墙洞、楼板洞应及时安放套管,并用1﹕3水泥砂浆或豆石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉子铅丝网;接线盒用纸堵严。
2.2.5壁柜门框及其木制配件安装完毕;窗帘钩、通风蓖子、吊柜及其它预埋铁件位置和标高准确无误,并刷好防腐、防锈涂料。
2.2.6砖墙基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。
2.2.7根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200~250mm,以利操作。
2.2.8室内大面积施工前应制定施工方案,先做样板间,经鉴定合格后再大面积施工。
2.2.9屋面防水工程完工前进行室内抹灰时,必须采取防护措施。
3、操作工艺3.1工艺流程:墙面浇水→吊垂直抹灰饼→抹水泥踢脚或墙裙→做护角→抹水泥窗台→墙面充筋→抹砂子灰→抹罩面灰。
3.2墙面浇水:抹灰前一天,应用胶皮管自上而下的浇水湿润。
3.3一般抹灰按质量要求分为普通、中级和高级三级,室内砖墙抹灰层的平均总厚度,不得大于下列规定:普通抹灰——18mm中级抹灰——20mm高级抹灰——25mm根据设计图纸要求的抹灰质量等级,按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm。
墙面凹度较大时要分层衬平(石灰砂浆和水泥混合砂浆每层厚度宜为7~9mm),操作时先抹上灰饼再抹丰灰饼;抹灰饼时要根据室内抹灰的要求(分清抹踢脚板还是水泥墙裙),以确定下灰饼的正确位置,用靠尺板找好垂直与平整。
灰饼宜用1﹕3水泥砂浆抹成5cm见方形状。
3.4抹水泥踢脚板(或水泥墙裙):用清水将墙面涸透,尘土、污物冲洗干净,根据已抹好的灰饼充筋(此筋应冲得宽一些,8~10cm为宜,因此筋即为抹踢脚或墙裙的依据,同时也是抹石灰砂浆墙面的依据),填档子,抹底灰一般采用1~3水泥砂浆,抹好后用大杠刮平。
木抹子搓毛,常温第二天便可抹面层砂浆。
面层灰用1~2.5水泥砂浆压光。
墙裙及踢脚抹好后,一般应凸出石灰墙面5~7mm,但也有的做法与石灰墙面一平或凹进石灰墙面的,应按设计要求施工(水泥砂浆墙裙同此作法)。
3.5做水泥护角:室内墙面的阳角、柱面的阳角和门窗洞口的阳角,应用1~3水泥砂浆打底与所抹灰饼找平,待砂浆稍干后,再用107胶素水泥膏抹成小圆角;或用1﹕2水泥细砂浆做明护角(比底灰高2mm,应与石灰罩面齐平),其高度不应低于2m,每侧宽度不小于5cm。
门窗口护角做完后,应及时用清水刷洗门窗框上的水泥浆。
3.6抹水泥窗台板:先将窗台基层清理干净,松动的砖要重新砌筑好。
砖缝划深,用水浇透,然后用1﹕2﹕3豆石混凝土铺实,厚度大于2.5cm。
次日,刷掺水重10%107胶素水泥浆一道,紧跟抹1﹕2.5水泥砂浆面层,待面层颜色开始变白时,浇水养护2~3d。
窗台板下口抹灰要平直,不得有毛刺。
3.7墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数应根据房间的宽度或高度决定,一般筋宽为5cm,可充横筋也可充立筋,根据施工操作习惯而定。
3.8抹底灰:一般情况下充完筋2h左右就可以抹底灰,抹灰时先薄薄地刮一层,接着分层装档、找平,再用大杠垂直、水平刮找一遍,用木抹子槎毛。
然后全面检查底子灰是否平整,阴阳角是否方正,管道处灰是否挤齐,墙与顶交接是否光滑平整,并用托线板检查墙面的垂直与平整情况。
散热器后边的墙面抹灰,应在散热器安装前进行,抹灰面接槎应平顺。
抹灰后应及时将散落的砂浆清理干净。
3.9修抹预留孔洞、电气箱、槽、盒:当底灰抹平后,应即设专人把预留孔洞、电气箱、槽、盒周边5cm的石灰砂浆刮掉,改抹1﹕1﹕4水泥混合砂浆,把洞、箱、槽、盒周边抹光滑、平整。
3.10抹罩面灰:当底灰六、七成干时,即可开始抹罩面灰(如底灰过干应浇水湿润)。
罩面灰应二遍成活,厚度约2mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平。
按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光,随后用毛刷蘸水将罩面灰污染处清刷干净。
3.11冬期施工:应符合下列规定:3.11.1冬期施工,室内砖墙抹石灰砂浆应采取保温措施,拌合砂浆所用的材料不得受冻。
涂抹时,砂浆的温度不宜低于5℃。
3.11.2室内抹石灰砂浆工程施工的环境温度不应低于+5℃。
故需提前做好室内的采暖保温和防寒工作。
3.11.3用冻结法砌筑的墙,应待其解冻后,而室内温度保持在+5℃以上,方可进行室内抹灰。
不得在负温度和冻结的墙上抹石灰砂浆。
3.11.4冬期施工要注意室内通风换气排除湿气,应设专人负责定时开关门窗和测温,抹灰层不得受冻。
4、质量标准一般抹灰工程质量检验标准5、成品保护5.1抹灰前必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实(铝合金门窗框应留出一定间隙填塞嵌缝材料,其嵌缝材料由设计确定);门口钉设铁皮或木板保护。
5.2要及时清扫干净残留在门窗框上的砂浆。
铝合金门窗框必须有保护膜,并保持到快要竣工需清擦玻璃时为止。
5.3推小车或搬运东西时,要注意不要损坏口角和墙面。
抹灰用的大杠和铁锹把不要靠在墙上。
严禁蹬踩窗台,防止损坏其棱角。
5.4拆除脚手架要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙角和口角。
5.5要保护好墙上的预埋件、窗帘钩、通风蓖子等。
墙上的电线槽、盒、水暖设备预留洞等不要随意抹死。
5.6抹灰层凝结前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
5.7要注意保护好楼地面面层,不得直接在楼地面上拌灰。
6、应注意的质量问题6.1门窗洞口、墙面、踢脚板、墙裙上口抹灰空鼓裂缝:6.1.1门窗框两边塞灰不严,墙体预埋木砖间距过大或木砖松动,经开关振动,将门窗框两边的灰震裂、震空。
故应重视门窗框塞缝工序,应设专人负责。
6.1.2基层清理不干净或处理不当;墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘结力,应认真清理的提前浇水,使水渗入砖墙里面达8~10mm即可达到要求。
6.1.3基层偏差较大,一次抹灰过厚,干缩产生裂缝,应分层衬平,每层厚度为7~9mm。
6.1.4配制砂浆和原材料质量不符合要求:应根据不同基层采用不同的配合比配制所需的砂浆,同时要加强对原材料和抹灰部位配合比的管理。
6.2抹灰面层起泡、有抹纹、爆灰、开花:6.2.1抹完罩面灰后,压光跟得太紧,灰浆没有收水,故压光后多余的水气化后产生起泡现象。
6.2.2底灰过分干燥,因此要浇透水。
不然抹罩面灰后,水分很快被底灰吸收,故压光时容易出现漏压或压光困难;若浇的浮水过多,抹罩面灰后,水浮在灰层表面,压光后易出现抹纹。
6.2.3使用磨细生石灰粉时,对欠火灰、过火灰颗粒及杂质没彻底过滤,灰粉熟化时间不够,灰膏中存有未熟化的颗粒,抹灰后遇水或潮湿空气就继续熟化、体积膨胀,造成抹灰层的爆裂,出现开花。
6.3抹灰面不平,阴阳角不垂直、不方正:抹灰前应认真挂线,做灰饼和冲筋,阴阳角处亦要冲筋、顺杠、找规矩。
6.4踢脚板、水泥墙裙、窗台板等上口出墙厚度不一致,上口毛刺和口角不方正:操作时应认真,按规范要求吊垂直,拉线找直、找方,对上口的处理,应待大面抹完后,及时返尺把上口抹平、压光,取走靠尺后用阳角抿子,将角撂成小圆。
6.5暖气槽两侧、上下窗口墙角抹灰不通顺:应按规范要求吊直,上下窗口墙角应使用通长靠尺,上下层同时操作,一次做好不显接槎。
6.6管道后抹灰不平、不光,管根空裂:应按规范安放过墙套管,管后抹灰应采用专用工具(长抹子或称大鸭嘴抹子、刮刀等)。
6.7接顶、接地阴角处不顺直:抹灰时没有横竖刮杠,为保证阴角的顺直,必须用横杠检查底灰,是否平整,修整后方可罩面。
7、质量记录7.1水泥的出厂证明及试验报告。
7.2砂子的出厂合格证及含泥量试验。
7.3生石灰粉或石灰的出厂证明。
7.4使用胶结剂及外加剂的出厂合格证。
7.5质量检验评定记录。
