通州区两站一街A4项目施工方案

合集下载

2024年整理城市步行街区施工方案(人行道与商业设施设计)

2024年整理城市步行街区施工方案(人行道与商业设施设计)

《城市步行街区施工方案》一、项目背景随着城市的发展和人们生活水平的提高,城市步行街区成为了城市生活中不可或缺的一部分。

它不仅为市民提供了一个舒适、安全的步行环境,还促进了商业的繁荣和城市的活力。

本次城市步行街区施工项目旨在打造一个集人行道与商业设施于一体的现代化步行街区,提升城市形象,满足市民和游客的需求。

项目位于市中心繁华地段,周边交通便利,商业氛围浓厚。

步行街区总长度为[X]米,宽度为[X]米,包括人行道、商业店铺、景观设施等。

施工内容主要包括人行道铺设、商业设施建设、景观绿化、照明系统安装等。

二、施工步骤1. 场地清理- 清除施工区域内的障碍物、垃圾和杂草等。

- 对场地进行平整,确保地面平整度符合施工要求。

2. 基础工程- 进行人行道和商业设施的基础施工,包括挖掘基础、铺设垫层、浇筑混凝土等。

- 确保基础的强度和稳定性,满足设计要求。

3. 人行道铺设- 选择合适的人行道铺装材料,如透水砖、石材等。

- 按照设计要求进行铺装,确保平整度和美观度。

- 安装人行道边缘石和排水设施,保证雨水能够顺利排出。

4. 商业设施建设- 根据设计方案,进行商业店铺的建设。

包括建筑结构施工、外立面装饰、门窗安装等。

- 确保商业设施的质量和安全,符合相关规范和标准。

5. 景观绿化- 进行景观绿化设计,选择适合的植物品种进行种植。

- 安装景观小品、花坛、座椅等设施,提升步行街区的美观度和舒适度。

6. 照明系统安装- 设计合理的照明方案,选择节能、环保的照明灯具。

- 进行照明系统的安装和调试,确保照明效果良好。

7. 竣工验收- 对施工项目进行全面检查和验收,确保工程质量符合设计要求和相关标准。

- 整理工程资料,提交竣工验收报告。

三、材料清单1. 人行道铺装材料:透水砖、石材、水泥砂浆等。

2. 商业设施建设材料:钢材、混凝土、砖块、玻璃、门窗等。

3. 景观绿化材料:植物苗木、花坛、座椅、景观小品等。

4. 照明系统材料:照明灯具、电缆、配电箱等。

通州区棚户区改造实施方案

通州区棚户区改造实施方案

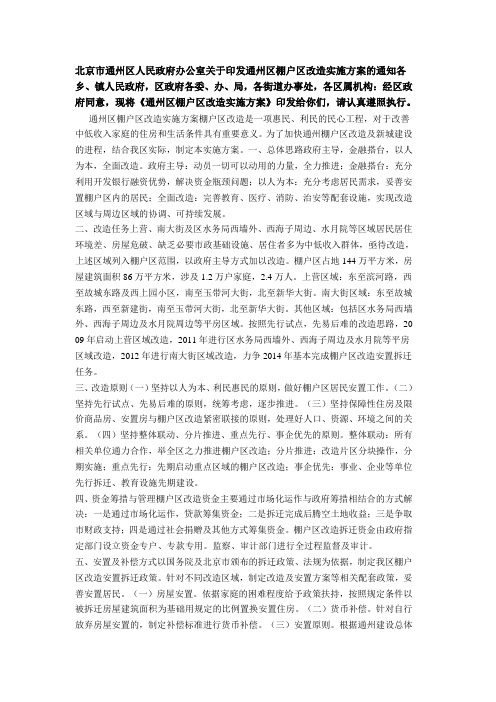

北京市通州区人民政府办公室关于印发通州区棚户区改造实施方案的通知各乡、镇人民政府,区政府各委、办、局,各街道办事处,各区属机构:经区政府同意,现将《通州区棚户区改造实施方案》印发给你们,请认真遵照执行。

通州区棚户区改造实施方案棚户区改造是一项惠民、利民的民心工程,对于改善中低收入家庭的住房和生活条件具有重要意义。

为了加快通州棚户区改造及新城建设的进程,结合我区实际,制定本实施方案。

一、总体思路政府主导,金融搭台,以人为本,全面改造。

政府主导:动员一切可以动用的力量,全力推进;金融搭台:充分利用开发银行融资优势,解决资金瓶颈问题;以人为本:充分考虑居民需求,妥善安置棚户区内的居民;全面改造:完善教育、医疗、消防、治安等配套设施,实现改造区域与周边区域的协调、可持续发展。

二、改造任务上营、南大街及区水务局西墙外、西海子周边、水月院等区域居民居住环境差、房屋危破、缺乏必要市政基础设施、居住者多为中低收入群体,亟待改造,上述区域列入棚户区范围,以政府主导方式加以改造。

棚户区占地144万平方米,房屋建筑面积86万平方米,涉及1.2万户家庭,2.4万人。

上营区域:东至滨河路,西至故城东路及西上园小区,南至玉带河大街,北至新华大街。

南大街区域:东至故城东路,西至新建街,南至玉带河大街,北至新华大街。

其他区域:包括区水务局西墙外、西海子周边及水月院周边等平房区域。

按照先行试点,先易后难的改造思路,20 09年启动上营区域改造,2011年进行区水务局西墙外、西海子周边及水月院等平房区域改造,2012年进行南大街区域改造,力争2014年基本完成棚户区改造安置拆迁任务。

三、改造原则(一)坚持以人为本、利民惠民的原则,做好棚户区居民安置工作。

(二)坚持先行试点、先易后难的原则,统筹考虑,逐步推进。

(三)坚持保障性住房及限价商品房、安置房与棚户区改造紧密联接的原则,处理好人口、资源、环境之间的关系。

(四)坚持整体联动、分片推进、重点先行、事企优先的原则。

通州区轻钢房施工方案

通州区轻钢房施工方案

通州区轻钢房施工方案一、工程准备现场勘查:对施工地点进行实地勘察,了解地形、地质、水文、气候等情况,为后续工作做好准备。

施工材料准备:依据设计要求,采购所需的轻钢龙骨、墙体板材、屋顶材料、保温材料、装饰材料等。

施工队伍组织:组建专业的施工团队,包括项目经理、技术员、工人等,明确各自的职责。

安全教育培训:对施工人员进行安全教育培训,确保施工过程中的安全。

二、地基处理清理现场:清除施工区域内的杂物、垃圾等。

地基处理:按照设计要求进行地基处理,确保地基坚实、平整。

防水处理:在地基上铺设防水层,确保建筑物不受地下水影响。

三、钢材骨架搭建龙骨安装:按照设计图纸,安装轻钢龙骨,确保龙骨的垂直度、水平度和稳定性。

支撑系统:设置合理的支撑系统,保证建筑的整体稳定性。

连接固定:确保各部件之间的连接牢固,防止松动。

四、墙体材料安装板材选择:根据设计要求选择合适的墙体板材。

板材安装:按照图纸要求,将板材固定在龙骨上,确保墙体的平整度和稳定性。

保温处理:在墙体内外侧进行保温处理,提高建筑的保温性能。

五、屋顶材料安装屋顶结构:按照设计要求搭建屋顶结构,确保屋顶的承重能力和稳定性。

防水材料:在屋顶上铺设防水材料,防止雨水渗漏。

保温隔热:在屋顶内部进行保温隔热处理,提高建筑的保温隔热性能。

六、室内装饰工作地面处理:铺设地板、地砖等地面材料,确保室内地面的平整度和美观度。

墙面处理:对墙面进行涂料、贴瓷砖等处理,确保室内墙面的美观度和易清洁性。

天花板处理:安装天花板,美化室内空间。

七、施工安全管理施工现场管理:设置明显的安全警示标志,确保施工现场的安全。

高处作业安全:为高处作业工人提供必要的安全防护设备,确保高空作业安全。

电气设备安全:确保施工现场电气设备的安全使用,防止触电事故。

八、环境保护措施噪音控制:采取有效措施减少施工噪音,减少对周边环境的影响。

扬尘控制:定期洒水、覆盖裸土等措施,控制施工扬尘。

建筑垃圾处理:分类处理建筑垃圾,确保环境整洁。

施工组织设计武汉绿地A04项目部施工组织设计

施工组织设计武汉绿地A04项目部施工组织设计

施工组织设计目录第一章编制说明 (7)1.1综合说明 (7)1.2编制原则 (8)1.3编制依据 (9)1.4参照并遵循的技术规范 (10)1.5工程承包范围 (11)第二章工程概况 (12)2.1工程性质 (12)2.2工程概况及特点 (12)第三章工程总目标 (12)3.1施工质量目标 (12)3.2施工工期目标 (13)3.3文明安全施工目标 (13)3.4“渣土垃圾”的整治及违约措施 (13)第四章工程特点与对策 (13)4.1邻近市政干道文明施工管理尤为重要 (13)4.2工程管理特点 (14)4.3工期要求较紧 (14)4.4质量要求比较高 (15)4.5减少对周边环境干扰,搞好环境保护、协调要求高 (15)第五章施工总体部署 (15)5.1施工安排的总则 (15)5.2施工组织部署指导思想 (16)5.3施工顺序及施工段的划分 (16)5.4施工现场平面布置设想 (17)5.5地下基础施工设想 (17)5.6上部结构施工设想 (17)5.7装饰施工设想 (18)5.8土建与安装各专业相互协调配合措施 (19)5.9装饰工程与安装工程施工配合措施 (20)第六章施工进度计划及保证措施 (20)6.1总工期目标 (21)6.2施工进度计划 (21)6.3确保总进度计划实施的措施 (21)6.4实行多级计划控制措施............................. 错误!未定义书签。

6.5施工机械准备..................................... 错误!未定义书签。

6.6施工物资准备..................................... 错误!未定义书签。

6.7施工技术准备..................................... 错误!未定义书签。

第七章施工平面布置图及布置说明........................... 错误!未定义书签。

通州绿色围挡施工方案审批(3篇)

通州绿色围挡施工方案审批(3篇)

第1篇一、项目背景随着城市化进程的加快,城市建设项目日益增多,施工现场的环境保护问题日益突出。

为贯彻落实国家关于绿色施工的指导意见,提升施工现场的环境质量,通州区某在建项目特制定本绿色围挡施工方案,旨在通过科学合理的施工管理,实现施工现场的环境保护目标。

二、项目概况1. 项目名称:通州区某住宅及商业综合体项目2. 项目地点:通州区XX街道XX路XX号3. 建设单位:XX房地产开发有限公司4. 施工单位:XX建筑工程有限公司5. 监理单位:XX工程监理有限公司三、绿色围挡施工方案1. 围挡设计原则- 符合国家及地方有关绿色施工的法律法规和标准规范。

- 充分考虑施工现场的实际情况,做到美观、实用、经济。

- 采用环保、节能、低碳的材料和技术。

2. 围挡材料选择- 主体材料:采用彩钢板或钢结构,具有轻便、耐用、美观等特点。

- 防腐处理:对围挡进行防腐处理,延长使用寿命。

- 防火处理:对围挡进行防火处理,确保安全。

3. 围挡施工工艺- 施工前,对围挡材料进行检验,确保质量合格。

- 施工过程中,严格按照设计图纸进行施工,确保围挡的稳定性和美观性。

- 施工完成后,对围挡进行检查,确保无遗漏、无破损。

4. 围挡维护与管理- 建立围挡维护管理制度,定期对围挡进行检查和维护。

- 加强施工现场的管理,防止围挡被损坏。

- 对损坏的围挡进行及时更换,确保围挡的完好。

5. 围挡绿化- 在围挡上方设置绿化带,种植绿色植物,美化施工现场环境。

- 选择耐旱、耐寒、抗污染的植物,确保绿化效果。

四、环境保护措施1. 噪声控制- 施工现场设置噪声监测点,实时监测噪声水平。

- 采取降噪措施,如设置隔音屏障、合理安排施工时间等。

2. 粉尘控制- 对施工现场进行洒水降尘,减少粉尘污染。

- 采取封闭式施工,减少扬尘。

3. 废水处理- 施工现场设置沉淀池,对废水进行处理,达到排放标准。

4. 垃圾处理- 施工现场设置垃圾分类回收点,对垃圾进行分类处理。

通州临时围挡施工方案

通州临时围挡施工方案

通州临时围挡施工方案前言通州作为北京市的一个副中心区域,近年来经济发展迅速,城市建设也日趋完善。

然而,在城市建设的过程中,临时施工围挡是一项必要的工作,用于保护施工区域的安全,确保施工过程的顺利进行。

本文将为通州临时围挡施工方案做出详细的介绍,包括施工围挡的选材、搭建方式以及施工期间的安全措施等内容,以确保施工的顺利进行。

1. 施工围挡的选材施工围挡的选材非常重要,需要考虑以下因素:1.安全性:施工围挡选材应具备足够的强度和稳定性,以确保围挡不会倒塌或损坏,对施工区域和周边区域的安全造成威胁。

2.透明度:为了保持通州市民对城市建设进程的了解和感知,施工围挡应选择透明度较高的材料,让市民可以从外部观察到施工的进展。

3.环保性:施工围挡选材应尽可能遵循环保原则,减少对环境的影响和污染。

推荐的施工围挡选材有:•钢制围挡:钢制围挡具备强度高、稳定性好、透明度高等优点,在施工围挡中应用广泛。

•玻璃围挡:玻璃围挡透明度高,能够让市民清晰地看到施工过程,同时也提供了良好的视野。

2. 施工围挡的搭建方式在选择了合适的施工围挡材料后,需要合理搭建围挡,满足施工需求。

•固定方式:一般来说,施工围挡采用钢管进行固定,可以确保围挡的稳定性。

固定点应均匀分布,保证整个围挡的牢固程度。

•连接方式:一般采用连接夹来连接围挡,可根据需要进行增加或减少。

•门的设置:根据施工需求,设置适当数量的出入口,方便工人进出,同时也便于监理和管理人员的检查工作。

3. 施工期间的安全措施在施工围挡施工期间,为了保障工人的安全和施工的顺利进行,应采取一定的安全措施。

•安全警示标识:在围挡的显著位置设置安全警示标识,提醒施工人员和市民注意相关安全事项。

•防护网安装:在围挡的外侧安装防护网,以防止施工材料和工具等物品掉落,造成人员伤害。

•施工期间巡查:设立相关管理人员,定期巡查围挡及周边环境,发现问题及时处理。

•协同配合:与周边建筑物、居民单位等进行安全沟通,确保施工过程中不会对周边环境和市民生活造成过大的影响。

A4#楼土方开挖施工组织设计方案

目录目录 --------------------------------------------------------------------------------------------------------------- 1一、工程概况 ------------------------------------------------------------------------------------------------------ 2二、施工安排 ------------------------------------------------------------------------------------------------------ 3三、施工进度计划------------------------------------------------------------------------------------------------ 4 本工程土方工程统一进行施工,服从公司统一安排,具体进度详见总进度计划。

----------- 4四、施工准备及资源配置计划 -------------------------------------------------------------------------------- 4五、施工方法及工艺要求 -------------------------------------------------------------------------------------- 6六、安全管理 ------------------------------------------------------------------------------------------------------ 6七、文明施工及环保管理 -------------------------------------------------------------------------------------- 7八、计算书 --------------------------------------------------------------------------------------------------------- 8一、工程概况石河子市南山新区保障性住房二期工程11#楼,本工程位于石河子南经济开发区,地下一层,地上18层,建筑高度52.5m。

通州区运河核心区用地建设项目施工方案.

通州区运河核心区IV - 08、IV - 09号多功能用地建设项目之小市政雨污水工程施工方案北京市政路桥管理养护集团目录(一)工程概况 (3)(二)施工部署 (5)(三)主要施工技术措施 (9)(四)质量目标 (33)(五)确保工期措施 (35)(六)施工节约措施 (36)(七)雨季施工措施 (37)(八)施工安全措施 (38)(九)施工现场管理 (39)(十)文明施工措施 (44)(十一)施工现场平面图 (46)第1章工程概况1.1工程位臵及范围本工程为通州区运河核心区IV-08、IV-09号多功能用地建设项目之小市政雨污水工程。

本工程分为排水、雨水井、化粪池三部分。

1.2 主要工程量2.2.1. 钢筋混凝土管DN900 552米2.2.2. HDPE双壁波纹管619米2.2.3. 出户管接驳111处2.2.4. 冲洗管1173米2.2.5. 自行车排水管376米2.2.6. 雨水井57座2.2.7. 污水井76座2.2.8. 化粪池4座1.3 工程特点2.3.1. 工程特点:工程施工区域地处通洲区之内,施工前需进行的测量复核工作,探明沟槽部位地下构筑物及各类管线的位臵及埋深情况;对沟槽开挖后,外露的地下构筑物及管线的保护问题、新旧管线的衔接问题均要考虑周全。

2.3.2. 施工现场雨污水管道工程同时进行,交叉作业不可避免;要解决好噪音扰民问题及环保问题。

工程施工区必须做好消防保卫、文明施工工作。

2.3.3. 工程质量达到合格等级,工程自始至终需要严把质量关。

第2章施工部署2.1 原则3.1.1 根据设计图纸、工程消防验收节点及工程实际分布情况,工程分为3个作业区,第一作业区为施工8A、9A楼区雨污水工程施工及8-1化粪池施工;第二作业区为施工8B、9C、9B楼区雨污水工程施工及9-1、9-2/8-2化粪池施工;第三作业区为其他附属工程施工。

根据工程施工管理要求,展开平行及流水相结合的作业局面。

施工方案方案模板(3篇)

第1篇一、工程概况1. 工程名称:_________________________2. 工程地点:_________________________3. 工程规模:_________________________4. 工程类型:_________________________5. 工程概况:_________________________二、施工组织机构1. 施工单位:_________________________2. 施工项目经理:_____________________3. 施工项目副经理:___________________4. 施工项目总工程师:__________________5. 施工项目各部门负责人:________________6. 施工项目主要管理人员:________________三、施工进度计划1. 施工总进度计划:_____________________2. 施工阶段进度计划:___________________3. 施工节点进度计划:___________________4. 施工进度控制措施:___________________四、施工质量保证措施1. 质量管理体系:_______________________2. 质量责任制度:_______________________3. 质量检验制度:_______________________4. 质量保证措施:_______________________五、施工安全保证措施1. 安全管理体系:_______________________2. 安全责任制度:_______________________3. 安全防护措施:_______________________4. 安全教育培训:_______________________5. 应急预案:_________________________六、施工材料及设备管理1. 材料采购计划:_______________________2. 材料验收制度:_______________________3. 材料保管制度:_______________________4. 设备采购计划:_______________________5. 设备验收制度:_______________________6. 设备保养制度:_______________________七、施工工艺及施工方法1. 施工工艺流程:_______________________2. 施工方法及操作规程:__________________3. 施工关键技术:_______________________4. 施工质量控制要点:___________________5. 施工安全控制要点:___________________八、施工环境及环保措施1. 施工现场环境要求:___________________2. 施工废水排放及处理:__________________3. 施工废气排放及处理:__________________4. 施工噪声控制:_______________________5. 施工固体废弃物处理:__________________九、施工组织协调1. 施工单位与业主、监理、设计等单位的协调:__________________2. 施工单位内部各部门的协调:__________________3. 施工现场人员协调:_______________________4. 施工现场物料协调:_______________________5. 施工现场设备协调:_______________________十、施工风险管理1. 施工风险识别:_______________________2. 施工风险评估:_______________________3. 施工风险应对措施:______________________4. 施工风险监控:_______________________十一、施工合同管理1. 合同签订及履行:_______________________2. 合同变更及索赔:_______________________3. 合同纠纷处理:_______________________4. 合同管理措施:_______________________十二、施工验收及交付1. 施工验收标准:_______________________2. 施工验收程序:_______________________3. 施工验收组织:_______________________4. 施工交付及保修:_______________________十三、施工总结及改进1. 施工总结报告:_______________________2. 施工经验教训:_______________________3. 施工改进措施:_______________________4. 施工后续工作:_______________________十四、附件1. 施工图纸:_________________________2. 施工技术规范:_______________________3. 施工合同:_________________________4. 施工组织设计:_______________________5. 施工进度计划:_______________________6. 施工质量保证措施:___________________7. 施工安全保证措施:___________________8. 施工材料及设备清单:__________________9. 施工人员名单:_______________________10. 施工现场照片:_______________________注:以上模板仅供参考,具体施工方案应根据工程实际情况进行调整和完善。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1编制依据 (2)1.1编制依据 (2)2.工程概况 (3)2.1工程总体概况 (3)2.2施工平面布置图: (3)2.3铝合金模板重点、特点 (4)2.4铝合金模板体系选用 (5)3.施工计划 (5)3.1总体施工进度计划 (5)3.2单体进度计划安排 (5)3.3进度措施 (7)3.4材料与设备计划 (8)4.施工工艺技术 (9)4.1铝合金模板系统技术特点 (9)4.2模板设计 (12)4.3工程施工工艺 (21)5.施工质量保证措施 (32)5.1质量保障措施 (32)5.2成品保护措施 (36)6.施工安全保证措施 (37)6.1危险源辨识及防护措施 (37)6.2安全文明施工措施 (38)6.3环境保护措施 (39)6.4应急预案 .................................................................................................................. 错误!未定义书签。

7.模板及支撑体系计算书 ..........................................................................................................................................7.1计算书编制、设计依据 ..............................................................................................................................7.2铝合金模板体系施工载荷概述 ..................................................................................................................7.3墙、柱处铝合金模板设计计算校核 ..........................................................................................................7.4墙、柱处铝合金模板配件强度校核 ..........................................................................................................7.5楼面、梁处铝合金模板设计计算校核 ......................................................................................................7.6铝合金模板支撑体系设计计算 ..................................................................................................................1编制依据1.1编制依据2.工程概况2.1工程总体概况本工程为通州区两站一街A4项目-22#、23#、24#楼。

工程位于通州区台湖镇“环渤海高端总部基地”内,标准层层高为2.8m。

建筑总高为77.7M、79M、83.3M。

22#、23#、24#住宅采用钢筋混凝土剪力墙结构。

地上部分除女儿墙屋面电梯机房、首层楼梯、顶层楼梯外,其他墙柱、梁板、楼梯、飘窗均使用铝合金模板。

工程建筑面积、层数、建筑高度情况一览表主要构件截面尺寸如下表:2.2结构平面布置图:2.3铝合金模板重点、特点铝合金模板体系重点:以最简单的模块拼装方式,达到高标准的混凝土产品质量,确保安全施工,是本模板体系的重点。

铝合金模板是指按模数制作设计,铝模板经挤压机挤压成型,具有完整的配套、通用配件,能组合拼装成不同尺寸且外型较复杂的整体模架,是装配化、系统化的施工模板体系。

组拼式铝合金模板,因其轻自重,装配方便、可实现任何所需设计外形尺寸、周转次数高、施工快速、环保节能、便于工厂化施工、混凝土成品质量优良等诸多特点。

2.4铝合金模板体系选用通州区两站一街项目拟定采用铝合金模板65体系施工。

楼面板厚110、120、130板厚内墙配模:楼面板厚1101014 C槽+ 2500(2450)墙板+45mm铁角楼面板厚1201013 C槽+ 2500(2450)墙板+45mm铁角楼面板厚1301012 C槽+ 2500(2450)墙板+45mm铁角外墙配板:200mm k板+2600mm墙板墙截面有变化处增加或减少板调整。

采用可调独立支撑(YZ60型)支撑顶板模板。

3.施工计划3.1总体施工进度计划3.2单体进度计划安排确保结构主体施工进度计划,首次安装的第一层,安装时间为15天,第二层安装时间10天,第三层安装时间5天,标准层安装4~6天一层,冬季不施工。

24#计划7月15日开始使用铝合金模板施工第一层墙柱、第二层梁板。

具体计划如下:24#楼施工计划b、其他因停电、恶劣天气等需延误的工期不计算在内。

23#楼施工计划b、其他因停电、恶劣天气等需延误的工期不计算在内。

22#楼施工计划b、其他因停电、恶劣天气等需延误的工期不计算在内。

3.3进度措施(1)本工程严格按照国家项目法施工,建立规范的项目体系,实行项目经理责任制,成立工程项目经理部,项目部具有对该工程行使计划、组织、指挥、协调、监督等权利。

(2)在保证总体进度的同时,将相同单元的多层楼座进行递加成多层,力求最大限度提高模板周转次数,减小模板的一次性投入和人员用工及管理强度。

(3)将总合同的条款要求,分解纳入相对应的劳务合同中,使劳务合同对质量、工期、安全、文明施工等完全处于总承包控制状态之中,确保工程如期完成。

(4)以总工期为依据;制定各分部工程工期节点,编制工程进行分阶段实施计划(施工准备计划;劳动力进场计划;施工材料、设备、机具进场计划;各劳务队伍进场计划)。

确定各劳务的进场时间,严格控制其节点工期,以保证项目施工的均衡进行。

(5)选用的劳务队,都是同我方长期合作的工人,稳定居住工地、流动性很小,且施工技术较高,并能吃苦耐劳,出勤率较高,具备打硬仗的条件。

(6)选用的劳力资源通过双方多年合作,彼此有一定感情和信任度,一旦固定,人员流失相对较小,确保了劳动力资源的稳定性。

(7)劳务队施工进度计划控制措施:各劳务队必须确保本项目劳动力人数,且技工普工的人数的比例满足施工要求,各劳务队伍对项目部下达的详细施工进度计划,给予相应的人力资源保证措施,项目生产经理和相关管理人员在作业班完成后检查其完成情况,做到进度天天跟踪,对不能完成的进度工事,项目部督促其增加人数或加班加点,如仍不能完成进度,项目部将按合约规定外调人力确保进度计划按期完成。

(8)经济保证措施:项目部将专款专用,对各劳务队的工资,按合同实行定月足额发放,不拖欠工人工资。

(9)工作协调机制:每周定期参与总承包单位召开一次联检会和协调会,解决生产过程中发生的问题和存在的困难。

按总承包周计划要求检查劳务队每周完成情况及布置下周施工生产计划。

(10)进度保证奖惩制度:建立施工进度奖罚制度,项目部应与劳务单位密切合作,成立施工进度计划实施领导小组,定期对每一节点工期进度进行检查,根据其超前或滞后的实际情况,项目部落实奖励或处罚制度。

(11)根据气象情况分析,本地区雨期多、夏天热、冬季较冷。

故必须提前进行施工准备工作和相应的技术措施,避免因气候因素使工期受到影响。

3.4材料与设备计划3.4.1材料准备(1)本工程在使用铝合金模板施工时,各栋号配置铝合金模板1套,楼面钢支撑3套,梁底钢支撑4套,悬挑钢支撑4套。

本工程采用铝合金模板,主材质为铝合金6061-T6,铝合金模板面板板厚不小于4mm。

(2)机械设备、机具准备本工程铝模板材料上下层周转,拟采用传料口人工传递,不占用垂直机械运输。

3.4.2劳动力计划每个楼劳动力计划表4.施工工艺技术4.1铝合金模板系统技术特点4.1.1铝合金模板体系技术特点(1)、模板涂刷特有的模板隔离层,现场施工质量更好(2)、材质强度超过国标要求,模板刚度大、不变形、不起鼓;周转次数远高于同行业水平(3)、铝合金模板快拆体系操作轻便快捷、劳动强度低、效率高;(4)、铝合金模板外观美观整洁、品质高档、施工形象好;(5)、人工传递模板材料,不占用塔吊、卸料平台(6)、选配的支模体系不仅安全快捷,而且一套支撑体系可解决整栋楼不同层高支撑问题;(7)、配套的现场拆装运输工具,安全、高效、轻松作业;(8)、全部采用定型设计,工厂生产制作,模板工程质量优;(9)、安全文明施工,以人为本,科学发展;(10)、由于现场几乎没有制作加工工序,减少施工噪音,节能环保。

4.1.2铝合金模板构配件技术特点1)、铝合金模板材质成分应符合GB/T3190-2008《变形铝及铝合金化学成分》中6061的要求:2)、铝合金模板材质力学性能应符合GB5237.1-2008《铝合金建筑型材》中6061-T6的要求3)、铝模铁配件力学特性(Q235)4)、铝模铁配件主要型材截面特性参数5)铝合金模板设计计算应符合GB50249-2008《铝合金结构设计规范》中6061-T6的要求4.1.3铝合金模板体系拆除要点1.竖向模板拆除根据施工经验和混凝土强度增长曲线,在常温情况下,墙体模板拆除时机应在最后一车混凝土浇注后的12~24小时之后或强度达到3MPa。

墙体模板使用专用的拆模工具拆除,保证拆模质量。

2.顶板模板拆除模板支撑采用早拆体系,板底支撑立杆间距1.2m,同条件试块达到10MPa后拆除顶板模板,保留早拆头及立杆。

3.支撑点(早拆头)拆除支撑拆除时,顶板混凝土强度满足如下要求后,方可拆除支撑点。

4.在模板第一次拆除墙板及顶要板过程中,严禁扰动保留部分的支撑体系;在第一次拆除模架后,竖向保留支撑应始终处于承受荷载状态,且与上层支撑同心,支撑体系与结构荷载传递应可靠。

早拆体系示意4.2模板设计4.2.1楼面顶板设计(1)、楼面顶板标准尺寸400×1100mm,局部按实际结构尺寸配置。

楼面顶板型材高65mm,铝板材4mm厚。

(2)、楼面顶板横向间隔≤1200 mm设置一道100mm宽铝梁龙骨,铝梁龙骨纵向间隔≤1200mm设置快拆支撑头。

(3)、楼面顶板安装如下图所示:(局部区域)(4)、楼面龙骨(横梁)装拆示意图:4.2.2梁模板设计(1)、梁模板按实际结构尺寸配置。
