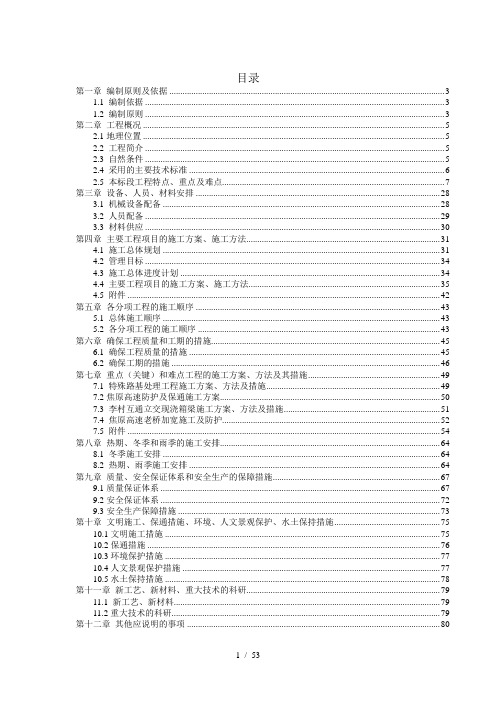

目录第一章编制原则及依据 (3)1.1 编制依据 (3)1.2 编制原则 (3)第二章工程概况 (5)2.1地理位置 (5)2.2 工程简介 (5)2.3 自然条件 (5)2.4 采用的主要技术标准 (6)2.5 本标段工程特点、重点及难点 (7)第三章设备、人员、材料安排 (28)3.1 机械设备配备 (28)3.2 人员配备 (29)3.3 材料供应 (30)第四章主要工程项目的施工方案、施工方法 (31)4.1 施工总体规划 (31)4.2 管理目标 (34)4.3 施工总体进度计划 (34)4.4 主要工程项目的施工方案、施工方法 (35)4.5 附件 (42)第五章各分项工程的施工顺序 (43)5.1 总体施工顺序 (43)5.2 各分项工程的施工顺序 (43)第六章确保工程质量和工期的措施 (45)6.1 确保工程质量的措施 (45)6.2 确保工期的措施 (46)第七章重点(关键)和难点工程的施工方案、方法及其措施 (49)7.1 特殊路基处理工程施工方案、方法及措施 (49)7.2焦原高速防护及保通施工方案 (50)7.3 李村互通立交现浇箱梁施工方案、方法及措施 (51)7.4 焦原高速老桥加宽施工及防护 (52)7.5 附件 (54)第八章热期、冬季和雨季的施工安排 (64)8.1 冬季施工安排 (64)8.2 热期、雨季施工安排 (64)第九章质量、安全保证体系和安全生产的保障措施 (67)9.1质量保证体系 (67)9.2安全保证体系 (72)9.3安全生产保障措施 (73)第十章文明施工、保通措施、环境、人文景观保护、水土保持措施 (75)10.1文明施工措施 (75)10.2保通措施 (76)10.3环境保护措施 (77)10.4人文景观保护措施 (77)10.5水土保持措施 (78)第十一章新工艺、新材料、重大技术的科研 (79)11.1 新工艺、新材料 (79)11.2重大技术的科研 (79)第十二章其他应说明的事项 (80)12.1与相邻标段的协调 (80)12.2 农民工工资支付保证措施 (80)附件1、施工总平面布置 (79)2、施工计划横道图 (80)3、网络图 (81)4、主要分项工程施工工艺框图 (82)第一章编制原则及依据1.1 编制依据1.1.1 郑州黄河公铁两用桥公路分建段TJNO.2合同段项目招标文件及补遗书。

施工组织设计的文字说明(doc 101)

施工组织设计的文字说明(doc 101)

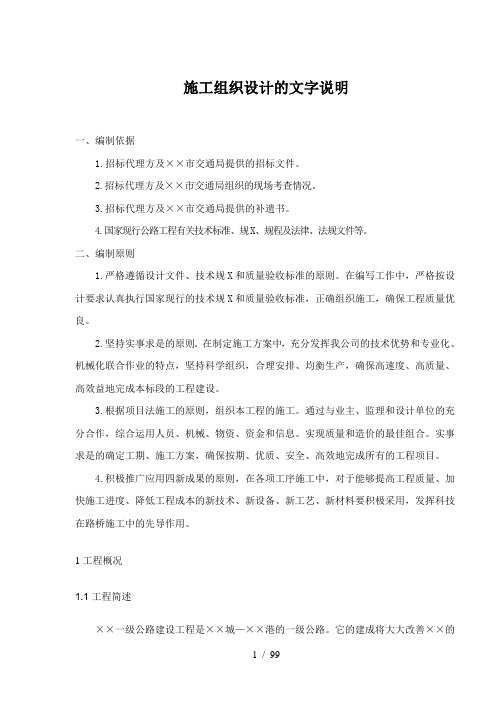

施工组织设计的文字说明一、编制依据1.招标代理方及××市交通局提供的招标文件。

2.招标代理方及××市交通局组织的现场考查情况。

3.招标代理方及××市交通局提供的补遗书。

4.国家现行公路工程有关技术标准、规X、规程及法律、法规文件等。

二、编制原则1.严格遵循设计文件、技术规X和质量验收标准的原则。

在编写工作中,严格按设计要求认真执行国家现行的技术规X和质量验收标准,正确组织施工,确保工程质量优良。

2.坚持实事求是的原则。

在制定施工方案中,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成本标段的工程建设。

3.根据项目法施工的原则,组织本工程的施工。

通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息。

实现质量和造价的最佳组合。

实事求是的确定工期、施工方案,确保按期、优质、安全、高效地完成所有的工程项目。

4.积极推广应用四新成果的原则,在各项工序施工中,对于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料要积极采用,发挥科技在路桥施工中的先导作用。

1工程概况1.1工程简述××一级公路建设工程是××城—××港的一级公路。

它的建成将大大改善××的对外交通和投资环境,对发展××经济具有很大的作用。

××一级公路主线采用4车道,基宽度为25.5米;大、中桥、涵洞、路基设计按百年一遇设防;桥涵设计荷载为汽—20级、挂车—100级标准。

西司马港中桥、立新河中桥共2座中桥,涵洞56道。

1.2地形、地貌本工程位于长江三角周冲积平原。

系第四系全新统冲积层,表层1.5—4米为亚砂土,下部为粉砂土。

地下水位较高。

地势比较平坦,海拔标高一般均在4.5米以下(吴淞高程)。

(完整版)施工组织设计编制说明

(完整版)施工组织设计编制说明

(完整版)施工组织设计编制说明引言概述:
施工组织设计是指在工程施工过程中,根据设计图纸和施工规范,对施工过程进行合理安排和组织,以确保施工工作的顺利进行。

本文将从五个大点出发,详细阐述施工组织设计的编制说明。

正文内容:
1. 施工组织设计的背景与意义
1.1 施工组织设计的背景
1.2 施工组织设计的意义
1.3 施工组织设计的原则
2. 施工组织设计的基本内容
2.1 施工组织设计的基本要求
2.2 施工组织设计的编制过程
2.3 施工组织设计的主要内容
3. 施工组织设计的编制要点
3.1 施工组织设计的编制流程
3.2 施工组织设计的编制要求
3.3 施工组织设计的编制注意事项
4. 施工组织设计的实施与管理
4.1 施工组织设计的实施过程
4.2 施工组织设计的管理措施
4.3 施工组织设计的实施效果评估
5. 施工组织设计的优化与改进
5.1 施工组织设计的优化方向
5.2 施工组织设计的改进方法
5.3 施工组织设计的持续改进策略
总结:
综上所述,施工组织设计是工程施工过程中不可或者缺的一环。

通过合理的施工组织设计,可以提高施工效率,降低施工风险,保证工程质量。

在编制施工组织设计时,需要考虑背景与意义、基本内容、编制要点、实施与管理以及优化与改进等方面的问题。

惟独不断优化和改进施工组织设计,才干适应工程建设的不断发展和变化。

编制施工组织设计说明(范本)

编制施工组织设计说明(范本)

施工组织设计编制说明施工组织设计是施工单位按照所承担的施工生产任务、建设规模、结构类型、工艺要求、技术标准及建设单位的要求,按照部颁施工规范和标准,根据主客观条件,对施工生产全过程采用一系列科学先进的施工方法和管理手段进行全面统筹的合理的总体施工安排,也是对施工生产全过程、全方位进行总体控制的企业内部法规。

各项目部在编制施工组织设计时,一定严肃认真,使施工生产能按照施工组织设计中所安排的程序进行,并要求参与施工管理的人员遵照执行。

编制施工组织设计应注意以下问题:1、组织有关技术人员对设计图纸进行审定,现场实测,掌握第一手材料。

2、明确建设单位的进度要求、质量要求、特殊工艺的措施要求,制定合理的工期计划。

3、合理安排施工工艺,确定施工方案。

4、按所承担的工程内容,分项配备合理的资源。

5、编制施工预算,计算人、机、料数量,根据工期计划确定人、机、料使用计划。

6、按照项目特点和工艺要求,制定各项保证措施和预防措施。

7、施工组织设计应在施工中指导施工生产,如发生变化,应经缜密研究后形成补充文件。

8、施工期间各项目部要按施工组织设计来进行施工安排,工程处按施工组织设计来检查工作,如发现哪个项目部存在问题不报告者,将追究其责任,严肃处理。

9、各项目要统筹考虑各方面的因素进行编制,使施工组织设计具有可行性和操作性。

解释权:工程科2003年12月2日⨯⨯公路⨯⨯段第⨯⨯合同段K⨯⨯+⨯⨯⨯-- K⨯⨯+⨯⨯⨯二OO四年施工组织设计目录第一部分工程概况第二部分编制依据第三部分指导思想和目标第四部分施工组织第五部分工期控制第六部分工程施工计划第七部分路基填筑料场、预制厂及各类拌合厂、站建设第八部分施工方法及工艺措施第九部分工程质量管理第十部分重点过程(技术难点或特殊过程)的施工方案第十一部分工程进度保证措施第十二部分文明施工规划第十三部分安全保证措施第十四部分环境、文物及其他设施保护措施第一部分工程概况⨯⨯单位承建⨯⨯⨯公路,迄止桩号,公路工程属⨯⨯⨯项目,分几个阶段设计。

施工组织设计-编制说明

施工组织设计-编制说明

施工组织设计-编制说明引言概述:施工组织设计是指在工程建设过程中,根据工程的特点和要求,制定出一套合理、科学的施工组织方案,以确保工程的顺利进行。

本文将详细介绍施工组织设计的编制说明,包括四个部份:工程概况、施工组织设计的原则、施工组织设计的内容和编制步骤。

一、工程概况1.1 工程背景详细介绍工程的背景信息,包括工程的名称、地点、规模、用途等。

同时,还要提及工程的重要性和紧迫性,以及可能存在的特殊要求和难点。

1.2 工程目标阐述工程的目标和要求,包括工期、质量、安全等方面的要求。

同时,还要明确工程的交付时间和验收标准,以及可能存在的风险和限制条件。

1.3 工程资源列举工程所需的资源,包括人力、物力、财力等方面的资源。

同时,还要评估资源的可行性和可获得性,以及可能存在的资源限制和风险。

二、施工组织设计的原则2.1 经济性原则说明施工组织设计应遵循经济性原则,即在保证工程质量和安全的前提下,尽量降低成本。

可以通过优化施工工艺、合理配置资源等方式来实现经济性。

2.2 可行性原则强调施工组织设计应具备可行性,即设计方案应符合实际情况,能够在现有条件下实施。

需要综合考虑工程的技术要求、资源条件、施工环境等因素,确保设计方案的可行性。

2.3 灵便性原则指出施工组织设计应具备一定的灵便性,能够适应工程建设过程中的变化和调整。

需要考虑到可能的变更需求和突发情况,设计方案应具备调整和变更的能力。

三、施工组织设计的内容3.1 施工方案详细介绍施工方案的内容,包括施工工艺、施工方法、施工顺序等。

需要考虑到工程的特点和要求,选择合适的施工方案,并进行详细的描述和解释。

3.2 施工组织机构说明施工组织机构的设置和职责分工,包括施工管理部门、施工队伍、监理人员等。

需要明确各个组织机构的职责和权限,确保施工过程的协调和管理。

3.3 施工资源配置阐述施工资源的配置原则和方法,包括人力资源、物资资源、设备资源等。

需要合理配置资源,确保施工过程的高效和顺利进行。

施工组织设计编制说明【模板范本】

施工组织设计编制说明【模板范本】

第一章编制说明1.1编制说明本施工组织设计在编制过程中,充分考虑了本工程的施工特点及相应的施工规范要求和我公司内部管理规章制度,本着优化施工方案、强化质量管理、合理安排工期、合理降低资源消耗的原则,编制了本工程的施工组织设计。

在为本工程制定管理目标的同时也充分考虑了现场条件和建设单位的要求,并在施工方案中充分体现新技术、新工艺、新方法、新材料,确保优质高效的完成本工程的施工任务。

为建设单位服务是我们的工作中心,按期保质交付产品是我们的宗旨,建设单位所想是我们的工作目标.公司管理方针:本施组在编制工程中,得到了甲方、监理及分包各方的大力支持,在此表示最诚挚的谢意。

本施工组织设计重点突出了施工组织、施工方案、技术措施、力争施工组织周到严谨,施工管理严格细致,责任落实,确保本工程所定的质量、工期、安全、文明施工和科学管理等目标实现。

1.2编制依据本设计为衡水市尚都花苑建筑工程施工组织设计,作为指导施工的重要文件,其编制依据主要有:1。

2。

1依据衡水市尚都花苑建筑工程结构施工图1。

2。

2主要规程、规范1.2.3图集过梁图集选用《02系列结构标准设计图集》02G05 1。

2.4主要法规1。

2。

5其他衡水衡房勘察有限公司提供《尚都花苑2、3、4、地基岩土工程勘察报告》衡水北方工程设计研究院验线测量成果报告书衡水市2003概算定额公司管理手册管理体系程序文件依据GB/T19001—2000—ISO9001:2000质量管理体系,GB/T24001—1996环境管理体系及GB/T28001-2001职业健康安全管理体系的标准,程序文件、作业指导书,依据工程的特点、施工现场的环境及客观自然条件。

第二章工程概况工程名称:衡水市尚都花苑4#-6#建筑工程2。

1、总体概述总况:建筑面积1236.348㎡,总建筑面积为8654.436㎡,共七层,总高度18。

6m,建筑耐火等级为2级,抗震设防烈度为七度,丙类建筑,,建筑耐久年限为50年.建筑物应按建筑图中注明的功能使用,未经技术鉴定或设计许可,不得改变结构的用途和使用环境.本工程砌体施工质量控制等级为B级,地基基础设计等级为丙级。

施工组织文字说明

施工组织文字说明施工组织文字说明是施工阶段的一个重要文档,它是施工现场的组织管理规划,是对施工进度、质量、安全和费用的明确要求,也是保证工程质量和安全的重要保障,为保证施工顺利进行,施工组织文字说明应该包括以下内容:1. 总体施工方案总体施工方案是施工组织文字说明的核心,其内容应该包括以下要点:•工程概况:工程名称、地理位置、土建规模、建设内容等;•总体布置:工地总平面图、场地利用计划、临时设施的位置布置等;•施工进度计划:详细说明各项工程的施工顺序、工期时间表等;•施工组织结构:指定总承包部门、项目经理、专业施工负责人等,并进行组织分工;•质量管理要求:详细说明各项工程实践标准、质量验收要求等;•管理措施:如防火防爆、安全生产、三废处理等,每项措施必须有配套的防范机制和方案。

2. 施工流程图施工流程图是将总体施工方案分解成若干个可控的施工流程,同时说明各项流程的完成时间和控制措施。

施工流程图有利于对施工进度的监控和控制,同时也有利于提高施工效率。

3. 安全生产和环保措施在总体施工方案和施工流程图中,必须加入安全生产和环保措施,保证在施工过程中人员和环境的安全。

应根据工程的特点,提出符合国家安全生产和环保法规的措施,并在施工工程中认真执行。

4. 施工材料管理施工组织文字说明必须要包含施工材料的管理措施,按照工程的安排,在现场设立材料堆场,保证施工所需材料及时供应,同时做到质量可控、价格合理。

材料管理还应包括材料的验收、索赔和退换等具体执行细则。

5. 劳务人员管理劳务人员管理是施工工程的核心要素之一,必须循序渐进地推进。

施工组织文字说明应根据施工需求,提出详细的招聘要求、工作条件、工资待遇、保险和福利措施等,并制定详细的劳动纪律和责任制度,以保障施工安全和工程质量。

6. 施工期间的费用控制施工期间的费用控制在施工组织文字说明中也是重要的内容之一。

为了保证施工资金的有效利用,施工组织文字说明必须按照合同约定,严格控制各项施工费用,如人力、燃料、材料等,同时尽可能减少非必要的支出,以达到工程建设的经济、安全、高效目标。

施工组织设计文字说明

施工组织设计文字说明
为确保本工程按期、安全、优质地完成,根据相关法规、条例以及资格预审文件要求,并结合我公司以往的工程经验,特编制本初步施工组织设计,其整体结构如下:
第一部分:概述:
a.编制依据
b.指导思想
c.工程范围
d.施工目标
第二部分:进场前的准备:
a.组织机构划分
b.技术力量及人员方面的准备
c.施工机械和材料方面的准备
d.财务方面的准备
第三部分:进场准备:
a.工程相关的地点设置(办公场所、仓库、加工间、施工队驻地、临时用地)
b.工程相关的交通运输计划(办公车辆、运输车辆、施工车辆)
c.水电供应及后勤保障
第四部分:施工:
a.计划进度
b.确保工程进度的具体措施:
c.施工方法(根据本工程特点制定的施工方法、预留预埋及隐蔽工程的相关
措施)
d.施工方案(按系统划分的主要项目以及验收交工等)
e.施工技术管理
第五部分:各项保证措施:
a.施工质量保证措施和目标
b.安全生产的管理
c.文明施工措施
d.环境保护措施。

施工组织设计文字说明

施工组织设计第一章总体施工组织布置及规划第一节编制概况一、编制依据(1 招标文件、施工设计图纸、参考资料及补遗书等。

(2 现场踏勘调查所获得的有关资料。

(3 我司长期从事公路工程建设施工所获得的丰富施工经验。

(4 我司现有企业管理的技术水平、施工队伍人员素质、机械设备技术能力。

二、编制原则本工程按照“科学组织、突出重点、安全生产”的原则进行编制。

(1根据工程实际情况,围绕重点项目合理安排施工顺序。

(2采用平行流水分段同时施工及均衡施工方法,运用网络技术控制施工进度,以重点桥、路为主线,抓住关键线路,确保工期兑现。

(3制定切实可行的施工方案及安全保证措施,确保工程进度和施工安全。

(4合理配置生产要素,减少工程消耗,降低生产成本。

(5选派经验丰富、技术水平高的管理人员和技术人员组成强有力的项目经理部。

三、主要工程量本项目工程其主要工程量为路面工程,具体详见工程量清单:四、工期目标本项目工程计划开工日期:2012年11月1日(暂定,以实际开工令写明的时间为准,计划交工日期:2013年6月30日。

五、质量目标符合招标文件的要求,并通过相关部门验收。

六、安全目标一、设置安全管理组织机构并制定安全目标。

1、安全管理组织机构2、安全目标:杜绝因公伤亡事故,火灾和交通等事故发生。

二、建立健全安全组织保证体系。

三、建立健全各项安全制度及防护措施第二节施工组织机构本合同段若我公司中标,将按精简、高效原则,成立“75省道南延椒江二桥至温岭松门段工程温岭段路面施工项目部”。

项目部由项目经理、项目总工程师组成领导机构。

下设工程部、质检部、计财部、机材部、安技部、综合办公室等职能部门,并设工地试验室。

项目经理部直属公司管理,被授于对该合同段的实施负全责一、项目经理:(1按照合同条款,全面具体地组织工程项目的施工。

(2制定项目质量、进度、安全的管理目标,建立完整的管理体系,保证目标的实现;(3组织精干高效的项目管理班子,搞好项目机构设置、人员选调、人员职责分工;(4科学组织施工,及时正确地组织做出项目施工方案、进度计划安排、重大技术措施、资源调配方案、提出合理化建议与设计变更等主要议案;(5沟通项目内、外联系渠道,及时妥善处理好内、外关系;建立严格的经济责任制,强化管理,推行科技进步,搞好工期、质量、安全、成本控制,提高综合经济效益;接受业主单位和上级业务部门的监督指挥,及时向业主单位汇报工作;(6参与质量事故的调查处理,组织落实纠正和预防措施,并有权对事故直接人员进行经济处罚。

(完整版)施工组织设计编制说明

(完整版)施工组织设计编制说明引言概述:施工组织设计编制是在工程项目实施过程中非常重要的一项工作。

它涉及到项目的整体规划、施工流程的安排、资源的合理利用等方面。

本文将详细介绍施工组织设计编制的内容和步骤。

一、施工组织设计编制的概念和意义1.1 施工组织设计编制的概念施工组织设计编制是指在工程项目实施过程中,根据工程的特点和要求,制定出一套科学合理的施工组织方案的过程。

1.2 施工组织设计编制的意义施工组织设计编制的目的是为了确保工程项目能够按照预定的时间、质量和成本要求进行顺利实施。

它对于提高工程项目的管理水平、优化资源配置、提高施工效率等方面都具有重要的意义。

1.3 施工组织设计编制的要求施工组织设计编制应符合相关法律法规的要求,同时还应考虑工程项目的实际情况,确保设计方案的可行性和科学性。

二、施工组织设计编制的步骤2.1 工程项目的调研和分析在施工组织设计编制之前,需要对工程项目进行全面的调研和分析,包括项目的地理环境、工程规模、工程难度等方面的情况。

惟独了解了这些信息,才干制定出合理的施工组织方案。

2.2 施工组织方案的制定根据对工程项目的调研和分析结果,制定出一套科学合理的施工组织方案。

该方案应包括施工流程、资源配置、施工方法等方面的内容。

2.3 施工组织方案的评审和修改制定好施工组织方案后,需要进行评审和修改。

评审的目的是对方案进行专业性的审查,确保方案的可行性和科学性。

三、施工组织设计编制的内容3.1 施工流程的安排施工组织设计编制需要确定工程项目的施工流程,包括施工的先后顺序、施工的时间安排等。

这是确保工程项目能够按时完成的关键。

3.2 资源的合理利用在施工组织设计编制中,需要合理配置工程项目所需的各种资源,包括人力资源、物资资源、设备资源等。

这样可以提高资源的利用效率,降低项目成本。

3.3 施工方法的选择施工组织设计编制还需要选择适合工程项目的施工方法。

这涉及到施工的技术要求、施工的难度等方面的考虑。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

省道310线宁华路会理至攀枝花段改建工程A3合同段施工组织设计 重庆黄埔建设(集团)有限公司 1 第一章 编制说明

1.1编制范围 会攀路K20+000~K27+000范围内路基、桥涵。 1.2编制原则 1.2.1满足合同工程进度要求,并适当留有余地。 1.2.2全面规划,保证重点,统筹安排,优先安排控制工期的关键工程。对此,进场后要对工程项目所有内容分清轻重缓急、集中力量对那些在整个工程中起关键作用的作业项目打歼灭战,同时还要有全局观念,防止顾此失彼,以保证全线按期完成。 1.2.3采用先进的施工方法和技术、保证施工质量。施工方法应在广泛吸取国内先进经验的基础上,采用先进技术,不断提高施工机械化,预制装配化程度,减轻劳动强度,提高劳动生产率。在保证质量的前提下,尽量降低工程成本,在条件允许的情况下,选用效率高、作业性能优良的施工机械,并注意充分利用现有机械设备。 1.2.4科学安排施工计划,组织连续、均衡施工。对工程总体作业科学地综合判断,采用现代分析方法,使工程施工的一系列活动在安排上得到优化。一方面要避免施工断断续续,人力、机械等资源利用不足;另一方面,又要防止出现突击赶工的现象,尽可能做到在总的工期内连续、均衡地施工,并使各项活动有序,有节奏地进行。 1.2.5严格遵守施工规范、规程和制度。认真按照基本程序办事,根据批准地设计文件与工期要求来安排进度;严格执行有关技术规范和规程,提出具体的质量、安全控制和管理措施,并在制度上加以保证,确保工程质量和作业安全,实现文明施工。 1.2.6落实季节性施工的措施,确保全年连续施工。公路施工受季节性影响比较大,尤其受雨季影响更大,如果安排不当,会造成施工工期延长,施工费用增加。克服雨季影响的主要措施,一是在安排进度时使受雨季影响难以施工的项目尽量安排在非雨季内施工,而将影响较轻的项目安排在雨季施工,如果避免不了,要事先创造施工条件;二是采取一定的技术措施来保证雨季施工的质量和进度,使因雨季施工所增加的施工费用降低到最低限度。 1.2.7因地制宜,扬长避短。根据施工队伍力量,充分利用沿线地区的自然、经济资源优势,贯彻勤俭节约的方针,针对工程项目的特点,就地取材,省道310线宁华路会理至攀枝花段改建工程A3合同段施工组织设计 重庆黄埔建设(集团)有限公司 2 充分利用已有设施,尽量减少临时设施,节约施工用地,少占耕地,实行经

济核算制,努力降低工程成本,提高经济效益。 1.3编制依据

1.3.1省道310线宁华路会理至攀枝花段改建工程A3合同段招标文件。 1.3.2省道310线宁华路会理至攀枝花段改建工程A3合同段《施工合同》 1.3.3省道310线宁华路会理至攀枝花段改建工程A3合同段《设计文件》。 1.3.4中华人民共和国交通部部标准《公路工程桥涵施工技术规范》(JTJ041—89);《公路工程质量检验评定标准》(JTG F80/1—2004);《公路工程施工技术规范》等。 1.3.4省道310线宁华路会理至攀枝花段改建工程A3合同段现场调查所获资料。 1.3.5我单位施工实力及类似施工经验 省道310线宁华路会理至攀枝花段改建工程A3合同段施工组织设计 重庆黄埔建设(集团)有限公司

3 第二章 工程概况及主要工程数量

2.1工程概况 省道310线宁华路会理至攀枝花段改建工程A3合同段,位于四川省凉山州会理县,地处山岭重丘区,路线走向地理环境特殊,地形条件非常差,起伏较大,自然横坡较陡,高差大,属于典型的弯多路陡地段。起点位于会理县凤营乡,止于红云村,设计速度为40km/h,标准路基宽度8.5米,路线全长7公里。,主要技术标准如下: 1)路线等级:二级公路 2)计算行车速度:40公里/小时 3)路面宽度:8.5米、 4)路面结构类型:沥青混凝土路面 5)一般最小平曲线半径:60米/100米 6)极限最小平曲线半径:15米/60米 7)最大纵坡:7 % 8)停车视距:40米 9)桥涵设计荷载:公路Ⅱ级 10)桥涵净宽:与路基同宽

11)设计洪水频率:小桥、涵洞、路基1/50,大、中桥1/100。 2.2.1地形、地貌 工程区处于川西高原南缘与云贵高原北侧两大地貌单元交接地带。地势总的是东高西低,山岭多呈南北向展布。鹿厂以东主要为侵蚀堆积平坝地形,鹿厂以西为侵蚀构造中山及溶蚀构造低中山地形。路线起点位于会理县城外凤营乡,止于会理县红云村。

2.2.2地质 本工程路线较长,故地层岩性较复杂,工程区出露地层主要为第四系松

散堆积层(Q)及白垩系上统雷打树组下段(K2l1)、侏罗系中统新村组(J2x)、侏罗系中统益门组(J2y)、上三叠至下侏罗统白果湾群(T3-J1bg)、二叠系辉长岩(ν4)、下元古界天宝山组(Pt1tn)、下元古界凤山营组(Pt1f),现将其地层岩性分述如下: 省道310线宁华路会理至攀枝花段改建工程A3合同段施工组织设计 重庆黄埔建设(集团)有限公司 4 第四系全新统人工堆积层(Q4me):路线范围均有分布,主要人工堆积块碎

石土及碎石土,呈松散状。 第四系全新统冲积层(Q4al):主要分布于沿线河滩及阶地范围内,以砂卵砾石土为主,呈松散状。 第四系全新统冲洪积层(Q4al+pl):分布在沿线的冲沟之中,主要为碎石土及含砾粉质粘土及砂卵砾石土,呈松散-稍密状,厚度不均。 第四系全新统滑坡堆积层(Q4del):主要分布于沿线的滑坡地段,以块碎石土为主,物质成分为泥岩、砂岩等。表层呈松散状,下伏为稍密-密实状。 第四系全新统崩坡积层(Q4c+dl):主要零散分布在沿线高陡边坡地段,以块碎石土为主,多呈松散状。 第四系全新统坡残积层(Q4dl+el):沿线边坡地段均有分布,主要为基岩风化后形成的粉质粘土、含砾粉质粘土及碎石土等坡残积土体,呈松散状堆积。 第四系全新统泥石流堆积层(Q4sef):主要分布在沿线泥石流沟内,以块砾石土为主,呈松散状。 白垩系上统雷打树组下段(K2l1):下部为紫红色块状长石石英砂岩夹粉砂岩及层间砾岩,上部为砖红色块状长石石英岩夹泥岩。 侏罗系中统新村组(J2x):岩性以暗紫红色泥岩、砂岩夹页岩为主,泥钙质胶结,裸露基岩由于泥岩较软弱,抗风化能力较差,差异风化较强烈。 侏罗系中统益门组(J2y):为紫色泥岩与杂色砂岩及粉砂岩互层,表层岩体风化强烈,尤其黄色砂岩风化最为强烈,用手可捏碎。 上三叠至下侏罗统白果湾群(T3-J1bg):为砾岩、砂岩及炭质页岩等,该地层厚度变化较大,路线段主要出露的岩性为砂岩。 省道310线宁华路会理至攀枝花段改建工程A3合同段施工组织设计 重庆黄埔建设(集团)有限公司 5 二叠系辉长岩(ν4):呈暗绿色、绿色,具粒状结构、海绵晶铁结构,

多属岩床、岩脉。 下元古界天宝山组(Pt1tn):主要为暗灰色变质中酸性火山岩,具流纹构造与片理构造,下部偏酸性,上部偏基性,厚度变化大。 下元古界凤山营组(Pt1f):主要为灰、兰灰色薄至中厚状结晶灰岩及泥质条带状结晶灰岩。岩石具砂泥质组成的韵律性条带和斜层理,流劈理和拖褶皱发育。 主要工程数量表 序号 工 程 名 称 单位 工程数量 备注

1 路基挖土石方 m3 232831 2 路基填筑 m3 90581 3 清淤泥 m3 3550 4 换填页岩土 m3 3550 5 M7.5号浆砌片石边沟 M3 3263.47

6 M7.5号浆砌片石排水沟及截水沟 m3 1148.34

7 7.5号浆砌块石护脚 m3 485.3 8 M7.5号浆砌片石挡墙 m3 6765.1 9 M7.5号浆砌片石护肩墙 M3 1618.6 10 坡面防护 m2 2111.82 11 小桥 米/座 15.5/1 12 钢筋砼盖板涵洞 米/道 252.79/15 13 钢筋砼圆管涵洞 米/道 30.5/2 省道310线宁华路会理至攀枝花段改建工程A3合同段施工组织设计 重庆黄埔建设(集团)有限公司 6 2.2.3气象、水文

由于区内支流汇水面积均较小,地表径流浅短,水量不丰富,仅在雨季时水量较大。由于大陆性气候与海洋性气候的交替影响的结果,形成区内干、湿季节分明的气候。降雨集中于夏季,在冬春季节则易于造成旱象。上述各种因素,对区内地下水的分布、补给、运动、富集及动态变化都具有重大的影响。尤其是地质构造对地下水储存、富集的控制最为明显。路段通过地带的地下水按其贮存介质可分为第四系覆盖层中的孔隙水和基岩裂隙中的裂隙水两大类。第四系覆盖层中孔隙水主要贮存于河流冲积层和崩坡积层中,河流冲积层含水量比较丰富。基岩裂隙水主要贮存于构造裂隙和风化裂隙中,一般无统一的地下水面,主要受大气降水补给,由于该地区雨季集中,在雨季时地下水量丰富,旱季时由于基本无地表水补给,故地下水位较低,水量贫乏,常以片湿状溢出地表,泉水少见。 路段通过地带的地表水主要为冲沟流水,多为季节性流水,水量小。 3.地形地貌

A地质构造及地震 工程区位于川滇南北向构造带中部,由于构造应力场复杂,构造运动具有多期性和继承性,褶皱与断裂极其发育。根据各种构造行迹的展布及其综合分析,主要为南北向构造,东西向构造及新华夏系三大构造体系。工程区褶皱按性质及其形成时间,大致可分为两类:一为基底褶皱,形成于早元古代末期;另一为盖层褶皱,主要形成于白垩纪末期。 主要断裂多与褶皱平行,但其形成时代不像褶皱那样明显,构造的继承性较强。一般来说,最早形成的是变质岩系中的东西向压性断裂,以后,主要在古生代末期和燕山期,在盖层中分别依次形成南北向和北东、北西向断
