会展中心北站模板支撑体系专项施工方案

合集下载

模板支撑系统专项施工方案

模板支撑系统专项施工方案

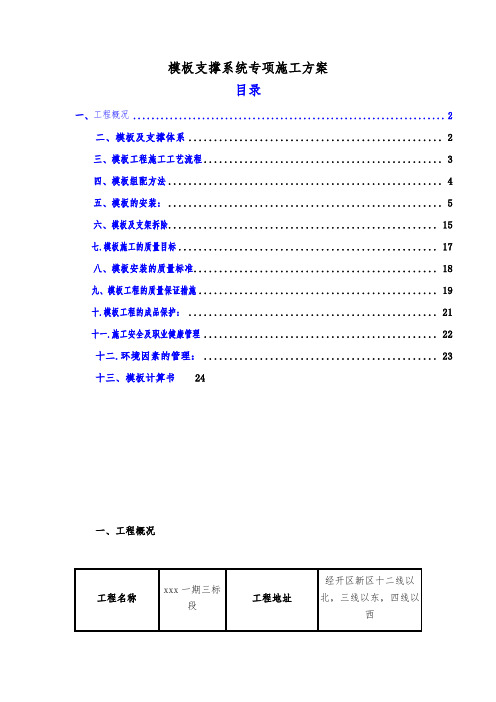

模板支撑系统专项施工方案目录一、工程概况 (2)二、模板及支撑体系 (2)三、模板工程施工工艺流程 (3)四、模板组配方法 (4)五、模板的安装: (5)六、模板及支架拆除 (15)七.模板施工的质量目标 (17)八、模板安装的质量标准 (18)九、模板工程的质量保证措施 (19)十.模板工程的成品保护: (21)十一.施工安全及职业健康管理 (22)十二.环境因素的管理: (23)十三、模板计算书24一、工程概况二、模板及支撑体系:根据本工程设计的结构特点,结合我单位在施工中的经验,同时考虑木模具有应用简单,布置灵活,拆装方便,工作效率高等优点,决定在本工程中采用以木模板体系与钢管支撑系统相结合的支模板体系。

木模采用15mm厚木模板,配以50×100mm木方做背100×100mm主次龙骨,可调高度的满堂红钢管支撑架,钢管采用φ48×3.5mm钢管,立杆间距梁下600×600mm,板下1200×1200mm,水平杆步距1500mm,钢管立杆顶部上加U型托调节高度,支模顶撑架以满堂红脚手架等组成并设剪刀撑。

柱箍采用双φ48×3.5㎜钢管,水平钢管每高@600一档,柱对拉螺栓φ14。

每层楼混凝土分二次浇筑,分二次支模,第一次浇筑柱、柱混凝土浇筑至梁下口以下30-50mm或满足梁钢筋的锚固长度;柱拆模后再支梁板模板再浇筑楼面梁板混凝土;模板及支撑配置2*5层为宜。

三、模板工程施工工艺流程(一)、模板工程施工工艺流程见下图:四、模板组配方法(一)、模板接缝要求:该工程结构力争做到清水混凝土质量,对于顶板来说,接缝平整和严密是关键;模板的接缝宽度不大于1mm。

在顶板与柱相接处的模板,要尽可能单独组配,使框架梁与柱子的接槎处齐平。

(二)、对旧模板进行清理:①拔出钉子;②清理板面两面的水泥砂浆;③铲除毛刺;④切掉飞边破损部位;⑤修补孔洞;⑥各边弹线、切齐刨光;⑦边口刷封口胶;⑧孔隙、小凹槽刮腻子找平;⑨刷脱模剂。

现代化模板支撑系统专项施工方案

现代化模板支撑系统专项施工方案

现代化模板支撑系统专项施工方案1. 项目背景本文档旨在为现代化模板支撑系统的专项施工制定详细方案,确保施工过程安全、高效进行。

2. 施工目标本项目的主要施工目标包括:- 安装现代化模板支撑系统;- 提供支撑系统的持久性和稳定性;- 确保施工进度合理,并按时完成。

3. 施工方案为实现上述目标,我们将采取以下施工方案:3.1. 施工准备阶段在施工准备阶段,我们将进行以下工作:- 确定施工区域,并进行必要的测量和土地准备;- 购买所需的现代化模板支撑系统;- 配备施工所需的人力和机械设备。

3.2. 施工过程阶段在施工过程阶段,我们将按以下步骤进行:1. 安装支撑系统的基础:根据设计要求,进行支撑系统基础的施工,确保稳定支撑系统的安装。

2. 安装模板结构:根据设计图纸,进行模板结构的组装和安装,确保结构稳定和负荷能力。

3. 进行支撑系统调整:检查并调整已安装的支撑系统,以确保其符合设计要求和安全标准。

4. 进行支撑和拆卸:支撑系统的支撑和拆卸需要按照工程进度进行,确保施工过程的顺利进行。

3.3. 施工结束阶段在施工结束阶段,我们将进行以下工作:- 进行验收和测试:对已完成的支撑系统进行验收和测试,确保其符合设计要求和安全标准。

- 清理和整理施工现场:清理施工现场,回收和处理废弃材料和设备。

- 提交施工报告:编写详细的施工报告,记录施工过程和相关数据,供后续参考。

4. 安全措施为确保施工过程的安全性,我们将采取以下措施:- 培训工作人员:提供必要的培训和指导,确保工作人员具备必要的专业技能和安全意识。

- 使用个人防护装备:工作人员必须佩戴适当的个人防护装备,如安全帽、安全鞋等。

- 安全检查和监控:定期进行安全检查和监控,发现并处理潜在的安全问题。

- 清理工作区:保持施工现场的干净和整洁,减少事故和意外的风险。

5. 施工进度根据项目计划,本次专项施工预计将在XX个工作日内完成,具体进度将根据实际情况进行调整和确认。

模板支撑系统专项施工方案

模板支撑系统专项施工方案

模板支撑系统专项施工方编制单位:新疆科隆建设工程有限公司编制日期:2018 年6 月批准: 审核: 编制:目录1. ................................................................. 工程概况. 12. ................................................................. 施工准备. 13. 模板及排架支撑系统搭设 (2)4. 模板及支架搭设质量保证措施 (5)5. 模板支撑系统排架的验收 (6)6. 模板支撑系统的拆除 (7)7. ................................................................. 安全管理. 88. 危险源辨认及预控措施 (8)9模板及支撑受力计算..... .. (11)10. 附图. (16)模板支撑系统专项施工方案1. 工程概况i.i***变电站位于******之间。

南距胜利渠约70m距孙口村约450m北距赵坟村和310国道分别约600n和1km西距孙口一赵坟村间公路50m东距孙口乡间道路约240m站址位于汴西新区规划区内,东侧靠近规划区的二十三号路。

站址东侧约650n有平原排涝河道白沟经过,站址以东约6kn为运粮河及东二干渠。

站址:区域地势开阔,地形平坦,地貌单一,属低洼易涝区,自然地面高程75.61〜76.85m,地表无高大建(构)筑物,地下无管网设施,场地的工程环境条件较为良好。

工程规模:本期主变1X 1200MV变压器1组,500KVB线2回,220KVB线5 回。

每组主变下安装3组60Mvar低压并联电容器和1组60Mvar并联电抗器。

远期规划:1200MV变压器4组,500KVH线8回,220KVH线16回。

每组主变按5组无功补偿装置布置。

本工程防火墙为钢筋混凝土框架结构,高度9.2m (自桩基承台顶面起算)。

模板支撑专项施工方案

模板支撑专项施工方案

目录一、编制依据1二、工程概况1三、结构施工分析2四、施工工艺及操作要求24.1内外剪力墙支模 (3)4.2 梁模板施工 (4)4.3楼板模板施工 (4)五、模板的拆除••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••5六、成品保护措施5七、质量保证措施及施工注意事项6八、安全施工注意事项6九、文明施工及环保措施7十、模板系统验算710.1 模板支撑架计算书710.2 梁模板计算书11十一、支撑支撑施工安全防范措施2311.1 预防坍塌事故安全技术措施2311.2 预防高空坠落事故安全技术措施2311.3 监测措施24十二、应急救援预案2512.1机构设置2512.2应急救援工作程序2712.3救援方法27模板工程专项施工方案本施工专项设计方案编制的目的是:为“香榭华庭二标段”模板支撑施工提供较为完整的纲领性技术文件,用以指导工程施工及管理,特制定本方案,施工过程中必须严格按此方案执行,以确保优质、高效、安全、文明地完成该工程的建设任务一、编制依据1.建设单位及设计单位提供的施工图纸;2.有关国家规范、规程及行业标准:《建筑结构荷载规范》GB50009-2012《混凝土结构设计规范》GB50010-2011《建筑施工模板安装技术规范》JGJ162-2008《钢管扣件水平模板的支撑系统安全技术规程》DGJ/T08-016-2011《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工安全检查标准》JGJ59-2011《建筑施工高空作业安全技术规范》JGJ80-2011《施工现场临时用电安全技术规范》JGJ46-2012二、工程概况基础底面到基础项面标高为-4.2m、4.5m,楼层板厚200mm,局部180mm、160mm,最大梁截面尺寸为600×1200mm,最小梁截面尺寸为300×600mm剪力墙厚300㎜,局部250mm、200mm。

模板及支撑施工专项方案

模板及支撑施工专项方案

模板及支撑施工专项方案1.模板工程本工程所有梁板柱墙模板均采用18mm厚九夹板,横楞和竖楞采用50×100mm规格木方。

⑴支模前准备工作①做好模板的基准定位工作。

②清点模板及配件的规格、数量,未经修复的部件不得使用。

③经检查合格的模板,应按照安装程序进行堆放。

重叠平放时,每层之间加垫木,模板与垫木上下对齐,底层模板离地面大于10cm。

④模板安装前应向施工班组和操作工人进行技术交底;⑵模板的支设安装①按配板设计循序拼装,以保证模板系统的稳定性;②配件必须装插牢固,支柱和斜撑下支撑面应平整垫实,有足够的受压面积;③预埋件与预留孔必须位置准确,安设牢固;④支柱所设的水平撑与剪刀撑,应按构造与整体稳定性布置。

⑤对拉螺栓孔应平直相对,穿插螺栓不得斜拉硬顶。

钻孔严禁采用电、气焊灼孔;⑶柱模支法①柱模用钢管抱箍加固,间距从柱子底部至柱1/3处间距为400mm,从1/3处至柱顶间距为500mm,并与满堂架子拉牢;在浇筑楼板混凝土时,在框柱四周预埋短钢筋头,用于加固柱斜撑。

18对撬螺栓18对撬螺栓定型柱箍@60018厚胶合板16对撬螺栓18厚胶合板2"×4"墙筋2"×4"墙筋2#[12模板图剪力墙模板示意图2.支撑体系本工程梁板支撑体系采用碗扣式支架,满堂布置,雨水泵站顶板立杆间距布置为900×900mm,并按规范要求设置水平和垂直剪刀撑。

图. 梁板支撑体系示意图1图. 梁板支撑体系示意图26.混凝土施工1.混凝土供应结构混凝土均由搅拌站集中供应,为了保证混凝土的质量达到外观、色泽一致,故每一施工段、每一层次的混凝土浇捣方量要由搅拌站一次充足备料(砂、石、水泥、外加剂)。

2.混凝土施工要求⑴正常泵送过程中,宜保持泵送连续性,尽量避免泵送中断,若混凝土供应不及时,宁可放慢泵送速度,也要保持泵送连续性。

在泵送过程中,输送管内混凝土拌合物处于运动状态,混凝土中各部成分呈均匀分布状态,泵送中断时,剩下的粗骨料易造成输送管堵塞。

模板工程及支撑体系施工方案(1)

模板工程及支撑体系施工方案(1)

模板工程及支撑体系施工方案(1)
一、项目背景
在建设领域,模板工程及支撑体系是非常重要的一环,它是支撑构筑物施工过程中的关键设施。

本文着重探讨了模板工程及支撑体系施工方案的设计和实施。

该方案旨在为施工团队提供一套完整的指导方针,以确保施工工程按照设计方案有序进行,保证施工质量和进度。

二、施工方案设计
1. 模板工程设计
•根据建筑设计方案,确定模板工程的尺寸和形状。

•选择适当的模板材料,确保其承载力和稳定性。

•制定详细的模板架设和拆除方案,保证施工效率。

2. 支撑体系设计
•设计支撑体系的布局和构造,确保能够承受所需的荷载。

•确定支撑体系的材料和规格,保证其稳固性和安全性。

•制定支撑体系的装拆方案,确保支撑体系的调整和移动便捷。

三、施工方案实施
1. 模板工程施工
•根据设计方案组织施工人员,按照施工顺序进行模板架设。

•定期检查模板工程的稳定性和垂直度,及时调整和修复问题。

•按计划进行模板拆除,确保施工进度和安全。

2. 支撑体系施工
•按照设计方案进行支撑体系的布局和搭建。

•加强支撑体系的连接和固定,确保其承载能力和稳定性。

•定期检查支撑体系的结构,及时发现和解决问题。

四、总结与展望
本文结合模板工程及支撑体系施工方案的设计和实施,提供了一套完整的指导方针。

通过科学的设计和严格的实施,可以有效提高施工效率和质量,保证工程按计划顺利进行。

未来,我们将进一步完善施工方案,探索更多创新技术和方法,为建设领域的发展贡献力量。

模板支撑施工方案

模板支撑施工方案模板支撑施工方案(一)混凝土模板及支撑系统施工是建筑施工中一项重要的内容,是危险性较大的分部分项工程之一,加强对危险性较大的分部分项工程的安全管理,明确混凝土模板及支撑系统专项施工方案的编制内容,是组织混凝土模板及支撑系统施工安全的前提,可确保专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生。

一、方案编制的内容(一)工程概况:混凝土模板及支撑系统的工程概况、施工平面布置、施工要求和技术保证条件等。

如:参与建设各方等单位名称;本工程名称及工程的结构、层次、面积等基本概况;各结构构件梁、柱的截面尺寸,剪力墙板、楼板的板厚、层高、跨度,如果规格较多,可用表格列出。

还有支撑的地质情况。

(二)编制依据,包括相关的法律、法规、规范性文件、标准、规范及施工图纸(国标图集)、施工组织设计等,其中《混凝土结构工程施工质量验收规范》GB50204─2011、《建筑施工模板安全技术规范》JGJ162─2008、《建筑施工高处作业安全技术规范》JGJ80-91、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001、《建设工程高大模板支撑系统施工安全监督管理导则》等规范必须列入。

(三)施工计划,包括施工进度计划,材料与设备计划(包括模板、方木、钢管、扣件等材料的选用和使用的主要大型施工机械等)。

(四)施工技术工艺1、技术参数:包括各结构构件模板和钢管支撑系统的技术参数,如经计算得出的模板与方木的规格、尺寸,方木的间距,对拉螺栓的规格、直径、间距等数据及钢管支撑系统的钢管立杆的纵横间距、水平杆的间距、扫地杆的间距、斜杆与剪刀撑的布置等数据,连墙杆的设置等。

由于各个构件的技术参数都不一致,结构复杂、构件较多,可用表格列出各种技术参数,简明、清楚又便于查对。

2、工艺流程:阐述模板及支撑系统施工的工艺流程。

基础(包括梁、柱、墙板、楼板、楼梯等,下同)模板制作→支撑系统安装→模板安装→混凝土浇捣、养护→模板拆除→支撑系统拆除,其中混凝土浇捣前的模板安装前后应穿插钢筋安装、绑扎。

模板支撑体系专项施工方案(1)课案

- 1 - 模板支撑架专项施工方案 第一节 编制依据 《建筑结构荷载规范》GB50009-2001中国建筑工业出版社; 《混凝土结构设计规范》GB50010-2002中国建筑工业出版社; 《建筑施工计算手册》江正荣著 中国建筑工业出版社; 《建筑施工手册》第四版 中国建筑工业出版社; 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 中国建筑工业出版社; 《钢结构设计规范》GB 50017-2003中国建筑工业出版社; 本工程施工图纸

工程概况 永康市科政工业品检测中心工程是永康市科政工业品检测有限责任公司投资开发,永康市规划建筑设计院设计,由浙江求是工程监理有限公司监理,施工单位为永康市石柱建筑工程有限公司。工程地点在永康城西新区木长降村、花川村。建设规模:办公楼一幢,4层,建筑面积3666.64平方米;食堂一幢,2层,建筑面积1315.88平方米;检测用房一,2层,建筑面积7316.73平方米;检测用房二,1层,建筑面积2040.3平方米;样品车间一幢,2层,建筑面积3046.2平方米。

模板方案选择 考虑到本工程施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,模板及模板支架的搭设,还必须符合JGJ59-99检查标准、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001标准要求,并应符合当地主管部门的有关标准。 6、结合以上模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下3种模板及其支架方案: 梁模板(扣件钢管架),板模板(扣件钢管架),柱模板。 第四节 材料、材质选择要求

专项施工方案(模板工程及支撑体系专项施工方案)

模板工程及支撑体系专项施工方案混凝土模板支撑工程:搭设高度5m及以上,或搭设跨度10m及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

一、综合说明1、针对本工程的特点,我公司对模板工程提出较高的要求。

我们结合工程特点、质量要求,遵循“构造简单、支拆方便、安全经济、合理施工”的原则,根据不同结构部位的特点确定相应的模架体系。

2、本工程模板设计时考虑以材质好,便于装拆,成本适中的覆膜多层板,以取得较好的混凝土宏观效果,此种模板有效避免了普通模板的缺陷,其优点为强度高、重量轻、使用方便安全、耐磨、周转次数多等,既能保证工程质量,又可加快施工进度,提高混凝土密实度,增强耐久性。

二、模板、支撑体系及数量配备根据结构形式特点,我公司采用多种定型或组合模板,以保证混凝土外观质量。

具体做法如下:1、垫层模板:垫层厚度为100mm,垫层模板采用木方,沿垫层边线设置,木方外侧由钢筋棍固定。

2、基础采用多层板、木方加工成定型模板。

3、地上墙模板采用定型钢模板,支撑系统为自带支撑系统。

4、模板采用18mm厚多层板面板,50×100mm方木作竖楞,方管、对拉螺栓作柱箍,钢管斜支撑加固。

5、顶板采用15mm厚多层板模板做面板,下用木方作双向龙骨;其支撑采用碗扣式脚手架,脚手架上带有调节螺栓,可调节板面的标高。

6、楼梯梁模、踏步挡板、底模使用多层板现场拼装。

模板配置数量有支系都根据荷载后才可实施。

三、施工过程中强化模板设计和交底1、模板设计要有稳定性和牢固性的计算,绘制配置图和拼装图,施工前编制详细的《模板施工方案》。

在模板工程设计过程中,设计人员与其它分项工程的管理人员要进行技术交流;施工前,要进行技术交底,从而确保模板施工与其它各项施工紧密结合,使模板施工有序地进行。

模板支撑专项施工方案

模板支撑专项施工方案目录一、前言 (3)1.1 编制依据 (3)1.2 工程概况 (5)二、工程特点及难点分析 (5)2.1 工程特点 (6)2.2 工程难点 (7)三、模板支撑体系选择 (8)3.1 模板支撑体系类型 (8)3.2 模板支撑体系选型原则 (9)四、模板支撑体系设计与计算 (10)4.1 结构设计 (12)4.2 计算书及验算 (13)五、模板支撑体系安装与施工 (13)5.1 安装前准备 (14)5.2 安装工艺流程 (16)5.3 安全措施 (16)六、模板支撑体系拆除与维护 (18)6.1 拆除前准备 (19)6.2 拆除工艺流程 (20)6.3 维护保养 (20)七、模板支撑体系施工安全控制 (22)7.1 安全风险点识别 (23)7.2 安全防护措施 (24)7.3 应急预案 (25)八、模板支撑体系施工质量验收标准 (26)8.1 施工过程质量控制 (27)8.2 竣工质量验收标准 (28)九、模板支撑体系施工资料管理 (29)9.1 施工资料内容 (31)9.2 施工资料管理要求 (32)十、模板支撑体系施工培训与交底 (33)10.1 培训内容 (34)10.2 交底记录 (35)十一、模板支撑体系施工风险管理 (35)11.1 风险因素识别 (37)11.2 风险防范措施 (38)十二、模板支撑体系施工效益分析 (39)12.1 工程效益 (40)12.2 社会效益 (41)一、前言在当前工程建设的背景下,模板支撑专项施工方案是我们针对本项目中模板支撑施工环节而制定的一份重要指导文件。

该方案的制定,旨在确保模板支撑施工的顺利进行,确保施工过程的安全、质量和效率,以保障工程的整体进展和成果。

随着现代建筑技术的不断进步与发展,模板支撑作为建筑施工中的关键环节,其施工质量和安全性对整个工程的影响日益显著。

本方案结合了工程实际情况,充分考虑了施工环境、技术要求、安全标准等多方面因素,力求在保证施工质量的前提下,优化施工流程,提高施工效率。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

重庆西部国际会展中心 配套市政交通工程(礼嘉--会展中心)

会展中心北站模板支撑体系专项施工方案

拟制: 审核: 审批: 会展中心北站模板支撑体系专项施工方案

中铁隧道集团重庆西部国际会展中心配套市政交通工程项目经理部 1 中铁隧道集团有限公司 重庆西部国际会展中心配套市政交通工程项目经理部

二0一一年三月五日

目录 第一章 编制说明 ............................................................................................................................................................. 3 一 编制依据 ................................................................................................................................................................. 3 二 编制原则 ................................................................................................................................................................. 3

第二章 工程概况 ............................................................................................................................................................... 3 一 工程概况 ................................................................................................................................................................. 3 二 工程地质与水文地质.............................................................................................................................................. 4 三 工程环境和施工条件.............................................................................................................................................. 4

第三章 模板支撑体系总体施工方案 ............................................................................................................................... 5 第四章 主要工序施工方法 ............................................................................................................................................. 5 一 脚手架 ..................................................................................................................................................................... 5 二、模板 ......................................................................................................................................................................... 6 第五章 模板支撑体系的验算 ..................................................................................................................................... 12

第六章 安全保证措施 ................................................................................................................................................. 25 一、安全管理 ............................................................................................................................................................... 25 二 高空作业的防护措施 ............................................................................................................................................. 26 三 防火、防爆安全措施 ............................................................................................................................................. 26 四 预防自然灾害措施(防雷、防暑、防洪) ......................................................................................................... 27

第七章 应急救援预案 ................................................................................................................................................... 27 一 预案目的 ............................................................................................................................................................... 27 二 适用范围 ............................................................................................................................................................... 27 三 应急救援预案 ....................................................................................................................................................... 27 会展中心北站模板支撑体系专项施工方案 中铁隧道集团重庆西部国际会展中心配套市政交通工程项目经理部 2 会展中心北站模板支撑体系专项施工方案

中铁隧道集团重庆西部国际会展中心配套市政交通工程项目经理部 3 第一章 编制说明 一 编制依据

1、中铁隧道集团与重庆市轨道交通总公司签订的土建工程施工合同及附件。 2、北京城建设计研究总院有限责任公司下发的会展中心北站主体结构图。 3、我项目对工程范围有关建、构筑物位置关系的调查、实测数据。 4、采用相关规范、标准: 《建筑结构荷载规范》(GB50009—2001) 《建筑施工模板安全技术规范》(JGJ 162—2008) 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130—2001) 《钢结构设计规范》(GB50017) 《混凝土结构设计规范》(GB50010)、 《建筑施工安全检查标准》(JGJ59)等国家、行业、部委及地方有关地铁、轻轨施工的强制标准、规范、规程。 5、我公司的技术装备水平及同类型结构的施工经验、施工技术能力。 二 编制原则 1、安全、优质、快速建成的原则;方案编制具有具体性、针对性、可靠性、前瞻性的原则。 2、可操作性强,技术先进、配置合理的原则。 3、务实、切实,符合客观实际的原则。 4、安全、健康、环保的原则。 5、方案具有实际可操作性,方案遵循经济适用的原则 第二章 工程概况 一 工程概况

会展中心北站为明挖地下岛式车站,车站设计起止点里程为K11+876~K12+213。会展中心北站采用12m岛式站台,采用明挖法施工。地下双层三跨框架结构。车站总长337m,净宽20.9m,车站顶板覆土厚度约3.6m,周边无大型建筑。按建筑标高进行平场后将形成长337.8m,宽21.7m~23.3m,深6.22m~18.2m的基坑。车站主体呈南北走向。车站共有 4个出入口通道(1个预留)、2个安全出入口、2个风道及1个冷却塔。 本站施工采用明挖方案,基坑采用垂直开挖,自上而下分步实施。基坑坡面采用锚喷防
