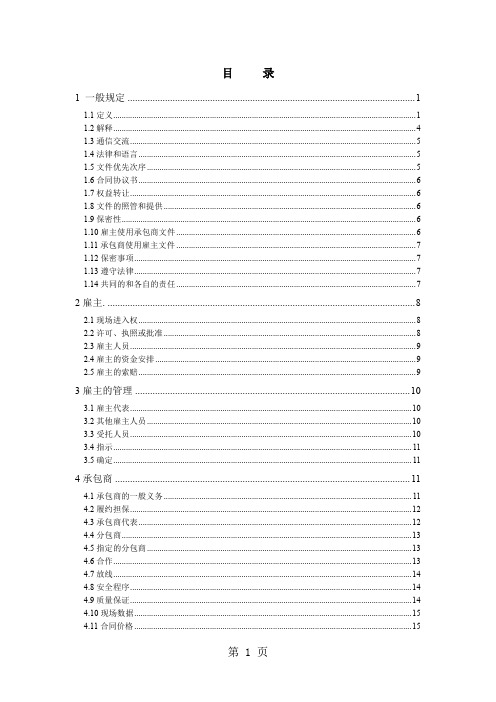

目录1 一般规定 (1)1.1定义 (1)1.2解释 (4)1.3通信交流 (5)1.4法律和语言 (5)1.5文件优先次序 (5)1.6合同协议书 (6)1.7权益转让 (6)1.8文件的照管和提供 (6)1.9保密性 (6)1.10雇主使用承包商文件 (6)1.11承包商使用雇主文件 (7)1.12保密事项 (7)1.13遵守法律 (7)1.14共同的和各自的责任 (7)2雇主. (8)2.1现场进入权 (8)2.2许可、执照或批准 (8)2.3雇主人员 (9)2.4雇主的资金安排 (9)2.5雇主的索赔 (9)3雇主的管理 (10)3.1雇主代表 (10)3.2其他雇主人员 (10)3.3受托人员 (10)3.4指示 (11)3.5确定 (11)4承包商 (11)4.1承包商的一般义务 (11)4.2履约担保 (12)4.3承包商代表 (12)4.4分包商 (13)4.5指定的分包商 (13)4.6合作 (13)4.7放线 (14)4.8安全程序 (14)4.9质量保证 (14)4.10现场数据 (15)4.11合同价格 (15)4.13道路通行权于设施 (15)4.14避免干扰 (15)4.15进场通路 (16)4.16货物运输 (16)4.17承包商设备 (16)4.18环境保护 (16)4.19电、水和燃气 (17)4.20雇主设备和免费供应的材料 (17)4.21进度报告 (17)4.22现场保安 (18)4.23承包商的现场作业 (18)4.24化石 (19)5设计 (19)5.1设计义务一般要求 (19)5.2承包商文件 (20)5.3承包商的承诺 (21)5.4技术标准和法规 (21)5.5培训 (21)5.6竣工文件 (21)5.7操作和维修手册 (22)5.8设计错误 (22)6员工 (22)6.1员工的雇用 (22)6.2工资标准和劳动条件 (22)6.3为雇主服务的人员 (22)6.4劳动法 (22)6.5工作时间 (23)6.6为员工提供设施 (23)6.7健康和安全 (23)6.8承包商的监督 (23)6.9承包商人员 (24)6.10承包商人员和设备的记录 (24)6.11无序行为 (24)7生产设备、材料和工艺 (24)7.1实施方法 (24)7.2样品 (24)7.3检验 (25)7.4试验 (25)7.5拒收 (26)7.6修补工作 (26)7.7生产设备和材料的所有权 (26)8开工、延误和暂停 (27)8.1工程的开工 (27)8.2竣工时间 (27)8.3进度计划 (27)8.4竣工时间延长 (28)8.5当局造成的延误 (28)8.6工程进度 (29)8.7误期损害赔偿费 (29)8.8暂时停工 (29)8.9暂停的后果 (30)8.10暂停时对生产设备和材料的付款 (30)8.11托长的暂停 (30)8.12复工 (31)9竣工试验 (31)9.1承包商的义务 (31)9.2延误的试验 (31)9.3重新试验 (32)9.4未能通过竣工试验 (32)10雇主的接收 (32)10.1工程和分项工程的接收 (32)10.2部分工程的接收 (33)10.3对竣工试验的干扰 (33)11缺陷责任 (33)11.1完成扫尾工作和修补缺陷 (33)11.2修补缺陷的费用 (34)11.3缺陷通知期的延长 (34)11.4未能修补的缺陷 (34)11.5移出有缺陷的工程 (35)11.6进一步试验 (35)11.7进入权 (35)11.8承包商调查 (35)11.9履约证书 (36)11.10未履行的义务 (36)11.11现场清理 (36)12竣工后试验 (36)12.1竣工后试验的程序 (36)12.2延误的试验 (37)12.3重新试验 (37)12.4未能通过的竣工后试验 (37)13.1变更权 (38)13.2价值工程 (38)13.3变更程序 (38)13.4以适用货币支付 (39)13.5暂列金额 (39)13.6计日工作 (40)13.7因法律改变的调整 (40)13.8因成本改变的调整 (40)14合同价格和付款 (41)14.1合同价格 (41)14.2预付款 (41)14.3期中付款的申请 (42)14.4付款价格表 (42)14.5拟用于工程的生产设备和材料 (43)14.6期中付款 (43)14.7付款的时间安排 (43)14.8延误的付款 (44)14.9保留金支付 (44)14.10施工报表 (44)14.11最终付款的申请 (45)14.12结清证明 (45)14.13最终付款 (45)14.14雇主责任的中止 (45)14.15支付的货币 (46)15 由雇主终止 (46)15.1通知改正 (46)15.2由雇主终止 (47)15.3终止日期时的估价 (48)15.4终止后的付款 (48)15.5雇主终止的权利 (48)16由承包商暂停和终止 (48)16.1承包商暂停工作的权利 (48)16.2由承包商终止 (49)16.3停止工作和承包商设备的撤离 (50)16.4终止时的付款 (50)17风险与职责 (50)17.1保障 (50)17.2承包商对工程的照管 (51)17.3雇主的风险 (51)17.4雇主风险的后果 (52)17.6责任限度 (53)18保险 (53)18.1有关保险的一般要求 (53)18.2工程和承包商设备的保险 (54)18.3人身伤害和财产损害险 (55)18.4承包商人员的保险 (56)19不可抗力 (56)19.1不可抗力的定义 (56)19.2不可抗力的通知 (57)19.3将延误减至最小的义务 (57)19.4不可抗力的后果 (57)19.5不可抗力影响分包商 (58)19.6自主选择终止、支付和解除 (58)19.7根据法律解除履约 (59)20索赔、争端和仲裁 (59)20.1承包商的索赔 (59)20.2争端裁决委员会的任命 (60)20.3对争端裁决委员会未能取得一致时 (61)20.4取得争端裁决委员会的决定 (61)20.5友好解决 (62)20.6仲裁 (62)20.7未能遵守争端裁决委员会的决定 (63)20.8争端裁决委员会任命期满 (63)1 一般规定1.1定义在合同条件(“本条件”),包括专用条件和通用条件中,下列词语和措辞应具有以下所述的含义.除上下文另有要求外,文中人员或当事各方等词语包括公司和其他合法实体.1.1.1 合同1.1.1.1 “合同”系指合同协议书、本条件、雇主要求、投标书和合同协议书列出的其他文件(如果有).1.1.1.2 “合同协议书”系指第1.6款[合同协议书]中所述的合同协议书及所附各项备忘录.1.1.1.3 “雇主要求”系指合同中包括的,题为雇主要求的文件,其中列明工程的目标、范围、和(或)设计和(或)其他技术标准,以及按合同对此项文件所作的任何补充和修改.1.1.1.4 “投标书”系指包含在合同中的由承包商提交的为完成工程签署的报价,以及随同提交的所有其他文件(本条件和雇主要求除外,如同时提交).1.1.1.5 “履约保证”和“付款计划表”系指合同中包括的具有上述名称的文件(如果有).1.1.2 各方和人员1.1.2.1 “当事方(或一方)”根据上下文需要,或指雇主,或指承包商.1.1.2.2 “雇主”系指在合同协议书中被称为雇主的当事人及其财产所有权的合法继承人.1.1.2.3 “承包商”系指合同协议书中被称为承包商的当事人及其财产所有权的合法继承人.1.1.2.4 “雇主代表”系指由雇主在合同中指名的人员,或有时由雇主根据第3.1款[雇主代表的人员]的规定任命为其代表的人员.1.1.2.5 “承包商代表”系指由承包商在合同中指名的人员,或有时由承包商根据第4.3款[承包商代表]的规定任命为其代表的人员.1.1.2.6 “雇主人员”系指雇主代表、第3.2款[其他雇主人员]中提到的助手、以及雇主和雇主代表的所有其他职员、工人和其他雇员,以及雇主或雇主代表通知承包商作为雇主人员的任何其他人员.1.1.2.7 “承包商人员”系指承包商代表和承包商在现场聘用的所有人员,包括承包商和每个分包商的职员、工人和其他雇员,以及所有其他帮助承包商实施工程的人员.1.1.2.8 “分包商”系指为完成部分工程,在合同中指名为分包商、或被任命为分包商的任何人员,以及这些人员财产所有权的合法继承人.1.1.2.9 “DAB(争端裁决委员会)”系指在合同中如此指名的一名或三名人员,或根据第20.2款[争端裁决委员会的任命]或第20.3款[对争端裁决委员会未能取得一致]的规定任命的其他人员.1.1.2.10 “菲迪克(FIDIC)”系指国际咨询工程师联合会.1.1.3 日期、试验、期限和竣工1.1.3.1 “基准日期”系指递交投标书截止前28天的日期.1.1.3.2 “开工日期”系指根据第8.1款[工程的开工]的规定通知的日期,合同协议书中另有规定的除外.1.1.3.3 “竣工时间”系指专用条件中规定的,自开工日期算起,至工程或某分项工程(视情况而定)根据第8.2款[竣工时间]规定的要求竣工(连同根据第8.4款[竣工时间的延长]的规定提出的任何延长期)的全部时间.1.1.3.4 “竣工试验”系指在合同中规定或双方商定的,或按指示作为一项变更的,在工程或某分项工程(视情况而定)被雇主接收前,根据第9条[竣工试验]的要求,进行的试验.1.1.3.5 “接收证书”系指根据第10条[雇主接收]的规定颁发的证书.1.1.3.6 “竣工后试验”系指在合同中规定的,在工程或某分项工程(视情况而定)被雇主接收后,根据第12条[竣工后试验]的要求,进行的试验(如果有).1.1.3.7 “缺陷通知期限”系指专用条件中规定的,自工程或某分项工程(视情况而定)根据第10.1款[工程和分项工程的接收]的规定证明的竣工日期算起,至根据第11.1款[完成扫尾工作和修补缺陷]的规定通知工程或分项工程存在缺陷的期限(连同根据第11.3款[缺陷通知期限的延长]的规定提出的任何延长期).如果专用条件中没有提出这一期限,该期限应为一年.1.1.3.8 “履约证书”系指根据第11.9款[履约证书]的规定颁发的证书.1.1.3.9 “日(天)”系指一个日历日,“年”系指365天.1.1.4 款项与付款1.1.4.1 “合同价格”系指在合同协议书中写明的、经商定的工程设计、施工、竣工和缺陷修补的款额,包括以及按照合同做出的调整(如果有).1.1.4.2 “成本(费用)”系指承包商在现场内外所发生(或将发生)的所有合理开支,包括管理费用及类似的支出,但不包括利润. 1.1.4.3 “最终报表”系指第14.11款[最终付款的申请]规定的报表.1.1.4.4 “外币”系指可用于支付合同价格中部分(或全部)款项的当地货币以外的某种货币.1.1.4.5 “当地货币”系指工程所在国的货币.1.1.4.6 “暂列金额”系指合同中规定作为暂列金额的一笔款额(如果有),根据第13.5款[暂列金额]的规定,用于工程某一部分的实施,或用于提供生产设备、材料或服务.1.1.4.7 “保留金”系指雇主根据第14.3款[期中付款的申请]的规定扣留的保留金累计金额,根据第14.9款[保留金的支付]的规定进行支付.1.1.4.8 “报表”系指承包商根据第14条[合同价格和付款]的规定提交的作为付款申请的组成部分的报表.1.1.5 工程和货物1.1.5.1 “承包商设备”系指为实施和完成工程、以及修补任何缺陷需要的所有仪器、机械、车辆和其他物品.但承包商设备不包括临时工程、雇主设备(如果有)、以及拟构成或正构成永久工程一部分的生产设备、材料和其他任何物品.1.1.5.2 “货物”系指承包商设备、材料、生产设备和临时工程,或视情况其中任何一种.1.1.5.3 “材料”系指拟构成或正构成永久工程一部分的各类物品(生产设备除外),包括根据合同要由承包商供应的只供材料(如果有).1.1.5.4 “永久工程”系指根据合同承包商要进行设计和施工的永久性工程.1.1.5.5 “生产设备”系指拟构成或正构成永久工程一部分的仪器、机械和车辆.1.1.5.6 “分项工程”系指在专用条件中确定为分项工程(如果有)的工程组成部分.1.1.5.7 “临时工程”系指为实施和完成永久工程及修补任何缺陷,在现场所需的所有各类临时性工程(承包商设备除外).1.1.5.8“工程”系指永久工程和临时工程,或视情况指二者之一.1.1.6 其他定义1.1.6.1 “承包商文件”系指第5.2条款[承包商文件]中所述的,承包商根据合同应提交的所有计算书、计算机程序和其他软件、图纸、手册、模型、以及其他技术性文件.1.1.6.2 “工程所在国”系指实施永久工程的现场(或其大部分)所在的国家.1.1.6.3 “雇主设备”系指雇主要求中所述的,由雇主提供的供承包商在实施工程中使用的仪器、机械和车辆(如果有),但不包括尚未经雇主接收的生产设备.1.1.6.4 “不可抗力”见第19条[不可抗力]的定义.1.1.6.5 “法律”系指所有全国性(或洲的)法律、条例、法令和其他法律,以及任何合法建立的公共当局制定的规则和细则等.1.1.6.6 “履约担保”系指根据第4.2款[履约担保]规定的担保(或各项担保,如果有).1.1.6.7 “现场“系指将实施永久工程和运送生产设备与材料到达的地点,以及合同中可能指定为现场组成部分的任何其他场所.1.1.6.8 “变更”系指按照第13条[变更和调整]的规定,经指示或批准作为变更的,对雇主要求或工程所做的任何更改.1.2解释在合同中,除上下文另有需要外:(a)表示某一性别的词,包括所有性别;(b)单数形式的词也包括复数含义,反之亦然;(c)包括“同意(商定)”、“已达成(取得)一致”、或“协议”等词的各项规定都要求用书面记载;(d)“书面”或“用书面”系指手写、打字、印刷、或电子制作,并形成永久性记录.旁注和其他标题在本条件的解释中不应考虑.1.3通信交流本条件不论在何种场合规定给予或颁发批准、证明、同意、确定、通知和请求时,这些通信信息都应:(a)采用书面形式,由人面交(取得对方收据),通过邮寄或信差传送,或用专用条件中提出的任何商定的电子传输方式发送;(b)交付、传送或传输到合同中注明的接收人的地址.但(i)如接收人通知了另外地址时,随后通信信息应按新址发送;(ii)如接收人在请求批准、同意时没有另外说明,可按请求发出的地址发送.批准、证明、同意和确定不得无故被扣压或拖延.1.4法律和语言合同应受专用条件中所述国家(或其他司法管辖区)的法律管辖.当合同任何部分的文本采用一种以上语言编写时,应以专用条件中指定的主导语言文本为准.通讯交流应使用专用条件中指定的语言,如未指定,应使用合同(或其大部分)编写用的语言.1.5文件优先次序构成合同的文件要认为是互相说明的.为了解释的目的,文件的优先次序如下:(a)合同协议书,(b)专用条件,(c)本通用条件,(d)雇主要求,(e)投标书和构成合同组成部分的其他文件.1.6合同协议书合同自合同协议书规定的日期起全面实施和生效.为签订合同协议书,依法征收的印花税和类似的费用(如果有)应由雇主承担.1.7权益转让任一方都不应将合同的全部或任何部分,或合同中或根据合同所具有的任何利益或权益转让他人.但任一方:(a)在另一方完全自主决定的情况下,事先征得其同意后,可以将全部或部分转让;(b)可以作为以银行或金融机构为受款人的担保,转让其根据合同规定的任何到期或将到期应得款项的权利.1.8文件的照管和提供每份承包商文件都应由承包商保存和照管,除非并直到被雇主接收为止.除非合同中另有规定,承包商应向雇主提供承包商文件一式六份.承包商应在现场保存一份合同、雇主要求、承包商文件、变更、以及根据合同发出的其他往来文书.雇主人员有权在所有合理的时间使用所有这些文件.如果一方发现为实施工程准备的文件中有技术性错误或缺陷,应立即将该错误或缺陷通知另一方.1.9保密性除了根据合同履行义务和遵守适用法律的需要以外,双方应将合同的详情视为私人的和秘密的.没有雇主事先同意,承包商不得在任何商业或技术论文或其他场合发表或允许发表、或透漏工程的任何细节.1.10雇主使用承包商文件由承包商(或以其名义)编制的承包商文件及其他设计文件,就当事双方而言,其版权和其他知识产权应归承包商所有.承包商(通过签署合同)应被认为已经给予雇主一项无限期的、可转让的、不排他的、免版税的,复制、使用和传送承包商文件的许可,包括对它们做出修改和使用修改后的文件的许可.这项许可将:(a)适用于工程相关部分的实际或预期寿命期(取较长的);(b)允许具有工程相关部分正当占有权的任何人,为了完成、操作、维修、更改、调整、修复和拆除工程的目的,复制、使用和传送承包商文件;(c)在承包商文件是计算机程序或其他软件形式的情况下,允许它们在现场和合同中设想的其他场所的任何计算机上使用,包括对承包商提供的任何计算机进行替换.未经承包商同意,雇主(或以其名义)不得在本款允许以外,为其他目的使用、复制由承包商(或以其名义)编制的承包商文件和其他设计文件,或将其传送给第三方.1.11承包商使用雇主文件由雇主(或以其名义)编制的雇主要求以及其他文件,就当事双方而言,其版权和其他知识产权应归雇主所有.承包商因合同的目的,可自费复制、使用和传送上述文件.除合同需要外,未经雇主同意,承包商不得使用、复制上述文件,或将其传送给第三方.1.12保密事项不得要求承包商向雇主透漏他在投标书中称为是秘密的任何信息.对雇主为了证实承包商遵守合同的情况,正当需要的其他信息,承包商应当透漏.1.13遵守法律承包商在履行合同期间,应遵守适用法律.除非专用条件中另有规定:(a)雇主应已(或将)为永久工程取得规划、区域划定、或类似的许可,以及在雇主要求中所述的雇主已(或将)取得的任何其他许可;雇主应保障并保持使承包商免受因未能完成上述工作带来的伤害;(b)承包商应发出所有通知,缴纳各项税费,按照法律关于工程设计、实施和竣工、以及修补任何缺陷等方面的要求,办理并领取所需要的全部许可、执照或批准;承包商应保障并保持使雇主免受因未能完成上述工作带来的伤害.1.14共同的和各自的责任如果承包商是由两个或两个以上当事人(依照适用法律)组成的联营体、联合体,或其他未立案的组合:(a)这些当事人应被认为在履行合同上对雇主负有共同的和各自的责任.(b)这些当事人应将有权约束承包商及每个当事人的负责人通知雇主.(c)未经雇主事先同意,承包商不得改变其组成或法律地位.2雇主.2.1现场进入权雇主应在专用条件中规定的时间(或几个时间)内,给承包商进入和占用现场各部分的权利.此项进入和占用权可不为承包商独享.如果根据合同,要求雇主(向承包商)提供任何基础、结构、生产设备或进入手段的占用权,雇主应按雇主要求中规定的时间和方式提供. 但雇主在收到履约担保前,可保留上述任何进入或占用权,暂不给予.如果在专用条件中没有规定上述时间,雇主应自开工日期起给承包商进入和占用现场的权利.如果雇主未能及时给承包商上述进入和占用的权利,使承包商遭受延误和(或)招致增加费用,承包商应向雇主发出通知,根据第20.1款[承包商的索赔]的规定有权要求:(a)根据第8.4款[竣工时间的延长]的规定,如果竣工已或将受到延误,对任何此类延误,给予延长期;(b)任何此类费用和合理利润,应加入合同价格,给予支付.在收到此通知后,雇主应按照第3.5款[确定]的规定,就此项要求做出商定或确定.但是,如果出现雇主的违约是由于承包商的任何错误或延误,包括在任何承包商文件中的错误或提交延误造成的情况,承包商应无权得到上述延长期、费用或利润.2.2许可、执照或批准雇主应(按其所能)根据承包商的请求,对其提供以下合理的协助:(a)取得与合同有关,但不易得到的工程所在国的法律文本;(b)协助承包商申办工程所在国法律要求的以下任何许可、执照或批准:(i)根据第1.13款[遵守法律]的规定,承包商需要得到的,(ii)为运送货物,包括结关需要的,(iii)当承包商设备运离现场出口时需要的.2.3雇主人员雇主应负责保证在现场的雇主人员和其他承包商做到:(a)根据第4.6款[合作]的规定,与承包商的各项努力进行合作.(b)采取与根据第4.8款[安全程序](a)(b)(c)项和第4.18款[环境保护]要求承包商采取的类似行动.2.4雇主的资金安排雇主在应在收到承包商的任何要求28天内,提出其已做并将维持的资金安排的合理证明,说明雇主能够按照第14条[合同价格和付款]的规定,支付合同价格(按当时估算).如果雇主拟对其资金安排做任何重要变更,应将其变更的详细的情节通知承包商.2.5雇主的索赔如果雇主认为,根据本条件任何条款、或合同有关的另外事项,他有权得到任何付款,和(或)缺陷通知期限的任何延长,他应向承包商发出通知,说明细节.但对承包商根据第4.19款[电、水和燃气]和第4.20款[雇主的设备和免费供应的材料]规定的到期付款,或承包商要求的其他服务的应付款,不需发出通知.通知应在雇主了解引起索赔的事件或情况后尽快发出.关于缺陷通知缺陷任何延长的通知,应在该期限到期前发出.通知的细节应说明提出索赔根据的条款或其他依据,还应包括雇主认为根据合同他有权得到的索赔金额和(或)延长期的事实依据.然后,雇主应按照第 3.5款[确定]的要求,商定或确定(ⅰ)雇主有权得到承包商支付的金额(如果有),和(或)(ⅱ)按照第11.3款[缺陷通知期限的延长]的规定,得到缺陷通知期限的延长期(如果有).雇主可将上述金额在给承包商的到期或将到期的任何应付款中扣减.雇主应仅有权根据本款或第14.6款[期中付款](a)和(或)(b)项的规定,从给承包商的应付款中冲销或扣减,或另外对承包商提出索赔.3雇主的管理3.1雇主代表雇主可以任命一名雇主代表,代表他根据合同进行工作。

epc招标管理办法

epc招标管理办法
EPC⼯程总承包招标注意事项:传统招标模式由招标⼈提供设计图纸和⼯程量清单,投标⼈按规定进⾏应标和报价,⽽EPC⼯程总承包招标时只提供概念设计(或⽅案设计)、建设规模和建设标准,不提供⼯程量清单,投标⼈需⾃⾏编制⽤于报价的清单,因此招标时应注意以下事项:
⼀、确定合理的招标时间,确保投标⼈有⾜够时间对招标⽂件进⾏仔细研究、核查招标⼈需求、进⾏必要的深化设计、风险评估和估算。

⼆、参照国际咨询⼯程师联合会(FIDIC)《设计采购施⼯(EPC)/交钥匙⼯程合同条件》与《⽣产设备和设计-施⼯合同条件》拟定合同条款。

三、改变⼯程项⽬管理模式,发包⼈对承包⼈的⼯作只进⾏有限的控制,⼀般不进⾏过程⼲预,⽽是在验收时严格按建设规模和建设标准进⾏验收,只有达到招标需求的⼯程才予以接收。

EPC⼯程总承包⼯程可不实⾏⼯程监理,发包⼈也可仍然聘请⼯程监理,但是对⼯程监理的⼯作内容与⼯作形式进⾏适当调整。

四、招标过程中,允许投标⼈就技术问题和商务条件与招标⼈进⾏磋商,达成⼀致后作为合同的组成部分。

五、⼯程款⽀付不宜采⽤传统的按实计量与⽀付⽅式,可采⽤按⽐例或按⽉度约定额度⽀付⽅式。

六、慎重选择定标⽅法,⽬前建筑市场中具备⼯程总承包管理能⼒和经验的承包⼈较少,不宜采⽤较⼤范围的直接抽签或较⼤范围的票决抽签定标⽅式。

EPC工程总承包模式下的招标规则

承定包的义EPC工程总购计采),即“设nstructioneering-Procuremten-CoEPC(Engin承总工程式。

业主与钥匙工程总承包模和施工交”模式,又称工购、施计、采把同, 建设项目的设包商签定工程总承包合业施,责组织实托给工程总承包商负和调试服务工作全部委制。

设计和控、采、目标的管理主只负责整体的、原则的购和施工的组织实施采用统一策划、统一组织、统一指挥、统。

控制和全过程一协调件标条承包的投EPC 工程总二、目前EPC工程总承包招标适用依据主要《关于培育发展工程总承包和工程项目管理企业的指导意见》 (建市 [2003]30号) 。

在设置投标条件时可淡化资质管理,实行能力认可, 在工程实施时回归资质管理, 由有相应资质的单位分别承担设:件标条之一设置投可招标人按下列方式计、施工任务。

具有工程总承包管理能力的企业,可以是设计、施工或项目管;位理单具有相应资质等级的设计,施工或项目管理单位或组成联合体投标,由于目前建筑市场上具有工程总承包业绩单位比较少,在招标时不宜将工程总承包业绩作为投标条件,以促进工程总;展业的发承包行EPC工程总承包一般应明确招标要求EPC招标可以在完成概念方案设计之后进行,也可以在完成设计方案之后进行,既方案未定的EPC工程总承包招标和已定方案EPC工程总承包招标。

求的需标般应明确招标无论是哪一种招,一细化建设规模:房屋建筑工程包括地上建筑面积,地下建筑面积、高层、户型及户数,开间大小比例,等车位数量或比例等,。

力能理处水污,度宽道河,带宽路道括包程工政市.精细化建设标准:房屋化建设工程包括墙、地各种各种装饰材料的材质种类,规格和品牌档次,机电系统包含的类别,机电设备材料的主要参数,指标和品牌的档次各区域末端设施的密度,家具配置和数量和标准,以及室外工程,园林绿化标。

等质厚度的构造方式,材工程包括各种结构层,面层准,市政划分工作责任:除设计施工以外的其他服务工作的内容、分工。

EPC工程总承包招标工作指导规则

EPC工程总承包招标工作指导规则为了帮助招标人做好EPC工程总承包招标工作,降低合同风险,特制定本指导规则,供招标人参考。

一、EPC工程总承包的定义EPC(Engineering—Procurement-Construction),即“设计采购和施工”模式,又称交钥匙工程总承包模式。

业主与工程总承包商签定工程总承包合同,把建设项目的设计、采购、施工和调试服务工作全部委托给工程总承包商负责组织实施,业主只负责整体的、原则的、目标的管理和控制.设计、采购和施工的组织实施采用统一策划、统一组织、统一指挥、统一协调和全过程控制。

二、EPC工程总承包的投标条件目前EPC工程总承包招标的适用依据主要是《关于培育发展工程总承包和工程项目管理企业的指导意见》(建市[2003]30号)。

在设置投标条件时可淡化资质管理,实行能力认可,在工程实施时回归资质管理,由有相应资质的单位分别承担设计、施工任务。

招标人可按下列方式之一设置投标条件:(一)具有工程总承包管理能力的企业,可以是设计、施工、开发商或其他项目管理单位;(二)具有相应资质等级的设计、施工或项目管理单位独立或组成联合体投标。

由于目前建筑市场上具有工程总承包业绩的单位较少,在招标时不宜将工程总承包业绩作为投标条件,以促进工程总承包行业的发展。

三、EPC工程总承包招标一般应明确的招标需求EPC 工程总承包招标可以在完成概念方案设计之后进行,也可以在完成方案设计之后进行,即方案未定的EPC工程总承包招标和方案已定的EPC工程总承包招标.无论哪种方式,一般应至少明确以下招标需求:(一)细化建设规模:房屋建筑工程包括地上建筑面积、地下建筑面积、层高、户型及户数、开间大小与比例、停车位数量或比例等;市政工程包括道路宽度、河道宽度、污水处理能力等。

(二)细化建设标准:房屋建筑工程包括天、地、墙各种装饰面材的材质种类、规格和品牌档次,机电系统包含的类别、机电设备材料的主要参数、指标和品牌档次,各区域末端设施的密度,家具配置数量和标准,以及室外工程、园林绿化的标准;市政工程包括各种结构层、面层的构造方式、材质、厚度等。

epc交钥匙工程合同示范文本

epc交钥匙工程合同示范文本EPC(Engineering, Procurement, Construction)交钥匙工程合同是指承包商负责工程项目的设计、采购、施工,并在完成后将项目移交给业主的合同。

以下是一份简化版的EPC交钥匙工程合同示范文本,用于展示合同的基本结构和常见条款。

请注意,这只是一个示例,实际合同应由专业法律顾问根据具体情况定制。

合同编号: [编号]合同名称: [项目名称] EPC交钥匙工程合同签订日期: [签订日期]签订地点: [签订地点]甲方(业主): [业主全称]乙方(承包商): [承包商全称]鉴于条款:1. 甲方是合法注册并有意进行[项目名称]的公司。

2. 乙方是合法注册并有能力进行EPC交钥匙工程的公司。

3. 甲方希望委托乙方进行[项目名称]的EPC交钥匙工程。

双方同意如下条款:第1条定义1.1 本合同中的“工程”指[项目名称]的EPC交钥匙工程。

1.2 “合同价格”指本合同规定的,乙方完成工程应得的总金额。

第2条工程范围2.1 乙方应负责工程的设计、采购、施工,并在完成后将工程移交给甲方。

第3条合同价格和支付3.1 合同价格为[金额],包括所有设计、采购、施工费用。

3.2 支付方式为:[具体支付条款,如预付款、进度付款等]。

第4条工程进度和完成日期4.1 乙方应按照合同附件中的工程进度计划执行。

4.2 工程预计完成日期为[完成日期]。

第5条质量保证和验收5.1 乙方保证工程质量符合甲方要求和相关行业标准。

5.2 工程完成后,甲方应在[时间]内进行验收。

第6条变更和调整6.1 任何对工程范围、设计或合同价格的变更,需双方书面同意。

第7条违约责任7.1 如一方违反合同条款,应赔偿对方因此遭受的损失。

第8条争议解决8.1 双方应通过友好协商解决合同执行中的争议。

8.2 如协商不成,可提交至[仲裁机构或法院]进行解决。

第9条合同生效和终止9.1 本合同自双方授权代表签字盖章之日起生效。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅议EPC交钥匙工程合同的采购规定
内容摘要:采购是项目实施的重要组成部分,本文重点阐述epc 交钥匙合同中关于采购的规定,指出epc合同采购规定中应注意的问题。

关键词:epc;合同;采购
中图分类号:k826.16 文献标识码:a 文章编号:
采购概述
采购是项目管理的一个核心环节,是实现工程设计的意图、顺利实施项目的重要保证。

对于大多数项目,尤其是工业项目来说,采购所占的整个合同的费用比例高达40-60%,甚至更高。

采购既是整个工程进度的支撑,也是工程质量的主要保障。

采购过程是广义概念,包括采购计划、采买、催交、检查、运输等工作环节,采购管理也是一个综合性的管理工作。

在工程epc合同中,对物资采购的内容都有不同程度的规定,尤其是近年来,业主方对epc承包商采购过程干预越来越多,在epc 合同中对采购的规定越来越严格,不但对采购的目标有严格的规定,而且对采购过程也有一定的约束。

鉴于采购工作在项目实施过程中“承上启下”的作用,在epc承包商的项目组织机构设置中,采购部的设置以及与其他相关部门的协调是十分重要的。

因此,采购部的职责范围、与其他部门的接口和工作程序必须明确。

供货商是项目物资采购的“下游”,其供货的可靠性决定采购工
作顺利与否。

因此,epc承包商对供货商的管理可以认为是其采购工作的核心内容,这主要设计供货商的选择、供货合同的签订、供货监控以及违约处理等环节。

epc合同中的采购规定
epc合同对项目采购的相关规定是承包商开展采购工作的前提和基础,也是业主方验收和接受相关材料设备的依据。

承包商的采购部门在采购工作初期,应努力研究和理解合同中关于采购的规定。

(一)epc合同中采购的一般规定
关于采购工作的规定涉及的合同文件包括合同条件、工作范围和规范以及各类附件。

epc合同的规定一般包括采购总体责任、物资采购的进度和质量监控、业主方的采购协助与甲方供材。

1.采购总体责任
除非合同另有规定,承包商应负责采购完成工程所需的一切物资,这些物资包括材料、设备、备件和其他消耗品。

其中备件可分为两类:一类是工程竣工试运行所需的备件,其价格一般包括在epc 价格中;另一类为工程移交后在某固定时间内,工程运行所需的各类备件,这类备件有时要求承包商采购,并在合同价格中单独报价,有时只要求承包商提供备件清单,由业主根据情况自行采购。

上述“合同另有规定”的含义是,在某些epc项目,业主可能提供某些设备或材料,即“甲方供材”,详细见下面的叙述。

承包商应为采购工作提供完善的组织保障,在项目组织机构中设置采购部,负责工程物资采购的具体开展以及与业主相关部门的协调工作。

承包商
负责物资采购运输路线的选择,并应根据线路状况合理地分配运输车辆的载荷。

如果货物的运输导致其他方提出索赔,承包商应保障业主不会因此受到损失,并自行与索赔方谈判,支付有关索赔款。

承包商应根据合同的要求编制完善的项目采购程序文件,并报送业主,业主以此作为监控承包商采购工作的依据。

2.采购过程监控
根据业主的项目组织安排和投入的项目管理工作量,对采购过程的进度和质量进行监控。

有的epc合同业主监控较松,只在合同中要求承包商进行监控;有的监控较严格,除要求承包商具体监控外,业主会派员直接参与各类采购物资的检查和验收。

承包商应编制总体采购进度计划并报业主,采购计划应符合项目总体计划的要求,并对关键设备给予相应的特别关注。

承包商应将即将启运的主设备情况及时通报业主,包括设备名称、启运地、运输、现场接收地。

对于约定的主要材料和设备,承包商的采购来源应仅限于合同确定的“供货商名单”以及业主批准的其他供货商。

承包商应对采购过程的各个环节对供货商/厂家进行监督管理,包括:厂家选择、制造、催交、检验、装运和现场接收。

对于关键设备,承包商应采用驻厂监造方式来控制质量和进度。

业主有权对现场以及在制造地的设备和材料在合理时间进行检查,包括制造进度检查、材料数量计量、质量工艺试验等。

承包商在此过程中应予合理的配合。

合同可以约定对采购的重要设备制造过程的各类检查和检验。

当设备就绪可以进行检查和检验时,承包商应通知业主派员
参加,但业主承担己方的各类费用,包括旅行和食宿。

检查或检验后承包商应向业主提供检验报告。

业主有权要求承包商向其提供无标价的供货合同,供其查阅。

3.业主方的协助
对于物资采购,由于涉及很多法律程序,合同常规定业主在这些方面给予承包商协助,如危险化学品、放射性物质等。

合同常规定由业主负责配合办理政府的许可。

4.甲方供材
承包商在接收此类材料前应进行检查,发现数量不足或质量缺陷等问题,应立即通知业主,业主应立即将数量补足并更换有缺陷的材料。

承包商检查材料之后,此类材料就移交给了承包商,承包商应开始履行看管责任。

即使材料移交给承包商看管之后,但如果材料数量不足或质量缺陷不明显,目测不能发现,那么业主仍要为之负责。

5.承包商的采购工程师
承包商的采购工程师应具备一定的执业资格(例如招标师和设备监理工程师),具有设备相关专业知识和物资采购管理的阅历。

通常在招标阶段就应确定采购工程师的人选。

(二)epc合同采购规定中应注意的几个问题
1.设备制造标准与epc合同规定的制造标准不一致的情况
epc合同通常对整个工程采用的技术标准和规范都有明确规定,包括重要设备的制造标准。

若承包商从业主指定的厂家采购某设
备,但该厂家在制造该设备时无法采用项目规定的制造标准,而是采用自己的标准,如若在epc合同中约定的是英国标准,但承包商在业主指定的厂家中选择了如本厂家,而日本厂家的标准与epc合同要求的不一致,那么此类情况下业主是否认可厂家的标准呢?epc合同对此又没有明确规定时,这是epc合同执行过程经常会碰到的问题。

对于承包商而言,一个谨慎的做法是,在初步选择日本厂家时,应想业主提醒这一问题,若业主批准了,即认为业主认可了该设备的制造标准。

2.采购过程中业主的检查问题
过多的和不恰当的检查会影响供货商的工作,加重其接待负担。

因此,若规定业主对正在制造的设备有检察权,则应在合同中或采购程序文件中约定此类检查的具体计划,包括次数与大致的时间。

若epc合同规定允许业主进行此类检查,则应注意在供货合同中也应作类似约定。

3.甲方供材问题
对于一些epc合同,由于工程建设周期短,若在签订epc合同后再由承包商来开始采购,时间上不允许。

因此,业主可能在epc合同签订之前就自行签订相关供货合同,或者是某些货源由业主方采购能以优惠的价格获得。

这种做法往往涉及责任问题,如业主不按期提供甲供材料可能招致承包商的索赔,以及业主应当为其提供的材料的最终质量负责。

所以,对于epc工程而言,若出现甲供材料和设备的情况,必须在合同中尽可能约定清楚各方的责任。

4.运至现场的设备和材料的所有权问题
承包商为项目采购的设备和材料的所有权归哪一方呢,从理论上讲,只有业主向承包商支付了此类物资的款项时,业主才获得它们的所有权。

但在工程中,此类规定比较特殊,一般规定当项目所需的设备和材料运到现场后,无论业主是否付款,此时物资的所有权已由承包商转移给业主了。

即使对于没有运到现场的物资,只要是业主为此货物支付了款项,所有权也由承包商转移给业主。

有的合同甚至规定,只要是按epc合同,承包商有权从业主处获得此类货物的付款时,无论实际是否已经付款,物资的所有权已经转移给业主。

另外,合同通常规定,对于承包商采购的设备和材料,任何第三方不得有任何的留置权。

总体上讲,此类规定是保护业主利益的,防止承包商出现问题后其他方对此类物资主张权利。

但如果此类所有权转移的规定与合同使用法律的规定相违背,则显然法律的规定具有优先权。

对于承包商来说,应针对此类规定,在签订的供货合同中增加类似条款,防止epc主合同与供货合同的规定不一致。

否则,若供货合同规定,只有当承包商支付了全部货款之后所有权才转移给承包商,而这些物资运到现场时承包商还没有获得所有权,相应地,它们的所有权无法转移给业主,此时epc承包商就会被认为违约。

但从另一个角度讲,若发生了不可抗力,对此类物资造成了损害,虽然承包商有照管责任,发生的损失不应该由承包商承担,因为此时物资的所有人为业主,但承包商违反保险义务而造成此类损失的除外。

总之,物资采购强调的是4r原则,即在合适的时间,以合适的价格将合适的材料和设备送到合适的地点。

4r原则是epc交钥匙工程合同采购规定所要实现的最终目标。
