钢结构厂房监理规划
钢结构厂房工程监理规划

钢结构厂房工程监理规划随着经济的快速发展和城市化进程的加速推进,钢结构厂房工程在现代建筑中占据着重要的地位。
作为一种高效、可持续发展的建筑形式,钢结构厂房工程的监理规划显得尤为重要。
本文将从工程监理的角度出发,就钢结构厂房工程监理规划进行探讨。
一、概述钢结构厂房工程监理规划是为了确保工程的安全、质量、进度以及合同的履行等目标,通过有效的监理手段和管理方法来实现并最大限度地降低工程风险。
监理规划应包括项目背景、监理目标、监理范围、监理任务、监理组织和责任等方面内容,并应结合具体项目特点进行制定。
二、监理目标1.确保工程质量:钢结构厂房工程的质量直接关系到使用寿命和安全性,监理规划应明确质量目标并制定相应措施,确保施工过程中质量标准的合理实施。
2.保障工程安全:钢结构厂房工程的施工涉及大量的危险作业,监理规划应建立完善的安全管理制度,确保施工过程中人员和财产的安全。
3.合理控制工程进度:监理规划应制定详细的进度计划和控制措施,确保工程按时完成,避免造成不必要的延误和经济损失。
三、监理范围钢结构厂房工程监理的范围包括但不限于以下内容:1.施工图设计审查:对施工图纸进行全面审查,确保设计方案符合相关法规和行业标准,并满足工程的实际需求。
2.施工现场监督:对施工现场进行全面监督,确保施工过程符合设计要求、施工方案和施工组织设计,并监控施工质量和安全。
3.质量检验与验收:对施工质量进行检验和验收,确保工程质量符合要求。
4.工程变更管理:监督和管理工程变更,并评估其对工程质量、进度和成本的影响,并提供合理的建议。
5.施工支付管理:监督和管理施工款项支付流程,确保按照合同约定进行支付,避免出现争议和纠纷。
四、监理任务在钢结构厂房工程监理规划中,监理任务包括但不限于以下方面:1.参与项目筹备和招投标工作,推荐施工单位和监理单位。
2.组织编制监理方案和监理合同,并进行相关的审批工作。
3.对施工图设计进行审查,及时发现和解决设计问题。
钢结构厂房监理规划

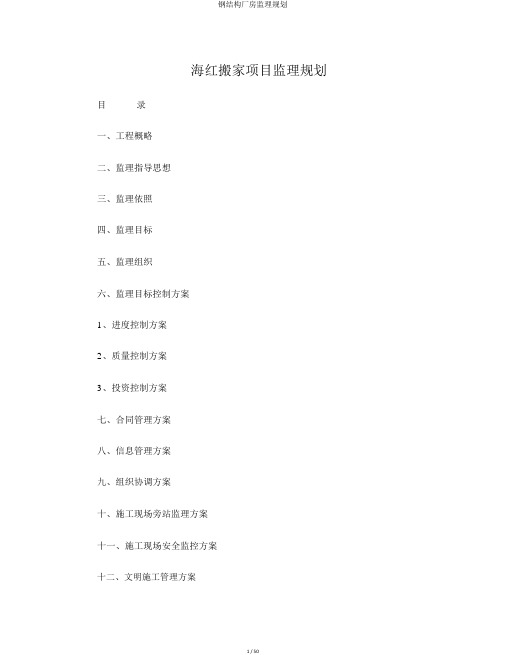

海红搬家项目监理规划目录一、工程概略二、监理指导思想三、监理依照四、监理目标五、监理组织六、监理目标控制方案1、进度控制方案2、质量控制方案3、投资控制方案七、合同管理方案八、信息管理方案九、组织协调方案十、施工现场旁站监理方案十一、施工现场安全监控方案十二、文明施工管理方案十三、项目监理阶段性成就文件十四、项目监理管理监察方案十五、项目监理工作重点十六、钢架结构工程质量的控制举措十七、冬天施工的监理重点一、工程概略工程名称:西安工业财产经营有限公司泾阳家产基地海红搬家项目1、工程地址:陕西省泾阳县崇文乡2、建筑总面积: 31645 平方米3、结构种类:钢结构厂房及三层办公楼4、施工工期: 300 日历天5、质量目标:切合国家查收合格标准6、合同价款(¥): 61528842.93 元二、监理指导思想1、保护业主和社会公共利益,以公正性、独立性、科学性、服务性为主旨,依照“守纪、诚信、公正、科学”的准则展开监理工作,在项目监理实行过程中依法保护建设单位的利益,保证获得最正确投资效益。
2、依据工程建设监理拜托合同确立的监理业务范围,采纳组织、经济、技术、合同、管理等举措,公正履行权利,保证建设项目的各项合同目标圆满实现。
3、严格依照国家有关规范、标准和省、市有关规定,敦促承包单位实行项目建设,保证项目建设目标的实现。
4、对施工单位严格要求,热忱服务,保证工程顺利实行。
三、监理依照1、依法成立的工程建设合同(包含施工、监理、设备及资料供给合同样)2、国家和省、市有关工程建设的法律、法例、规章和其余有关规定。
3、经上司主管部门赞同的项目建设书,项目可行性研究报告、技术设计、概(预)算、设计图纸和其余有关文件。
4、现行的工程建设规范和质量评定标准及地方有关规定。
5、该工程的设计图纸及设计更改。
四、监理目标工程监理的主要任务是代表建设单位对工程进行“三控”(投资控制、质量控制、进度控制)、三管(合同管理、信息管理、安全管理)、一协调(协调工程建设有关各方的关系)。
钢结构厂房工程监理规划

钢结构厂房工程监理规划1.前期准备在工程施工开始之前,监理工程师应全面了解工程设计文件,包括施工图、结构设计、基础设计等,并与设计方、施工方和业主沟通,明确双方的责任与要求。
2.施工前的审查监理工程师应审查施工方提交的资质证书、质量控制文档等,并进行现场勘察,确保施工前的准备工作符合规范和要求。
3.质量控制监理工程师应监督和检查施工方的质量控制措施,例如钢材质量、焊接质量等,确保施工过程符合相关标准和规范。
对于发现的质量问题,监理工程师应及时采取措施进行整改,并记录整改情况。
4.安全监督监理工程师应定期检查和监督施工方的安全措施是否到位,例如施工现场的防护措施、施工人员的安全培训等。
对于存在的安全隐患,监理工程师应及时提出整改要求,并跟踪整改情况。
5.进度管理监理工程师应与施工方共同制定详细的施工进度计划,并定期检查施工方的施工进度。
对于超期的工序,监理工程师应及时与施工方协商解决,并记录协商结果。
6.现场会议监理工程师应组织召开现场会议,与施工方、设计方和业主交流施工进度、质量问题和安全措施等重要事项。
会议记录应准确记录各方的意见和决定,并及时与相关人员共享。
7.文件管理监理工程师应建立完善的文件管理系统,包括施工记录、质量检查报告、安全检查报告、会议记录等。
这些文件应便于查阅和审核,以便日后对工程质量进行评估和审查。
8.引导验收工程施工完毕后,监理工程师应协助业主进行工程验收,并提供专业意见和建议。
监理工程师应仔细检查工程的质量和合格证明文件,并确保工程符合相关标准和规范。
对于发现的不合格问题,监理工程师应提出整改要求,并跟踪整改情况。
9.典型问题案例分析监理工程师应定期组织工程问题案例分析会议,总结以往施工过程中出现的问题,并提出相应的解决方案。
这样可以在以后的监理工作中更好地预防类似问题的发生。
10.合作交流监理工程师应与相关方面保持良好的合作关系,与施工方、设计方和业主保持良好的沟通与交流。
钢结构厂房工程监理规划(细则).doc

钢结构厂房工程监理规划(细则).doc 范本1:钢结构厂房工程监理规划(细则).doc1. 简介1.1 监理规划的目的1.2 监理规划的适用范围1.3 监理规划的参考文件2. 项目概况2.1 项目基本情况2.2 项目组织及分工2.3 项目开工前准备2.4 项目实施计划3. 监理管理3.1 监理组织架构3.2 监理人员的职责3.3 监理人员的资质要求3.4 监理人员的培训与考核4. 监理阶段管理4.1 施工前期准备4.2 施工过程监理4.3 施工质量监理4.4 施工安全监理4.5 施工进度监理4.6 施工变更管理4.7 施工竣工验收5. 监理报告及总结5.1 监理报告的编写5.2 监理总结报告的编写5.3 监理报告的归档管理6. 附录6.1 施工图纸6.2 施工合同6.3 监理合同本文档涉及附件:1. 项目基本情况表格2. 施工计划表格3. 监理组织结构图本文所涉及的法律名词及注释:1. 监理规划:指钢结构厂房工程的监理工作计划,包括项目概况、监理管理、监理阶段管理、监理报告及总结等内容。
2. 监理组织架构:指监理团队的组织结构,包括监理组织部门、监理人员的职责等。
3. 施工变更管理:指在施工过程中,由于各种原因导致施工方案、设计变更的管理工作。
4. 监理报告的归档管理:指监理报告的整理、归档和管理工作,以备后期查阅和总结。
范本2:钢结构厂房工程监理规划(细则).doc1. 简介1.1 规划目标1.2 规划的适用范围1.3 相关文件2. 项目概述2.1 项目背景2.2 项目组织结构2.3 项目实施计划3. 监理组织与管理3.1 监理组织架构3.2 监理人员职责3.3 监理人员要求与培训4. 监理阶段管理4.1 施工前期准备4.2 施工过程监理4.3 施工质量监理4.4 施工安全监理4.5 施工进度监理4.6 施工变更管理4.7 施工竣工验收5. 监理报告与总结5.1 监理报告编写要点5.2 监理总结报告编写要点5.3 监理报告归档管理6. 附件6.1 项目基本信息表6.2 施工计划表6.3 监理组织架构图本文档涉及附件:1. 项目基本信息表2. 施工计划表3. 监理组织架构图本文所涉及的法律名词及注释:1. 监理规划:指钢结构厂房工程的监理工作计划,包括项目概述、监理组织与管理、监理阶段管理、监理报告与总结等内容。
钢结构监理规划范本钢结构厂房监理规划

钢结构监理规划范本钢结构厂房监理规划 1) 工程概况(1)建设单位:xxx 集团有限公司(2)工程名称:xx 二期1#、2#、6# 厂房工程(3)工程地点:xxxxx(4)设计单位: xxxx有限公司(5)建筑面积:30000M 厂房简况①结构形式:本工程为3个单位工程,分别为下料成型车间、涂装总装车间和成品库车间。
其中下料成型车间、涂装总装车间为轻型门式钢架结构,局部三层办公楼为钢框架结构,基础形式为桩基础,钢结构安装在桩基础长岗岭的承台上。
成品奇台间为轻型门式钢架成品结构,局部附楼为钢屋面框架结构,基础形式为钢筋混凝土独立基础。
②材料选用:本工程主钢结构部分均导入Q345B 钢板制作,吊车梁采用Q345B 钢材,抗风柱采用Q235B 钢材,制动桁架及垂直支撑采用Q235B 钢材,其他所有钢材均采用Q235B 钢。
二、工程特点:1、工期紧:本工程根据计划,从施工到交工验收共计工作时间及相互备案交接时间,且明确各工序的最迟交接时间,以可以保证工程如期竣工。
2、施工范围大:本工程为轻钢结构,各种构件布置必须分类就近墙体堆放,尽量减少材料的二次搬运,同进须合理安排起重机行走路线,以提高工效,钢结构在安装过程中会,须做好雨季施工安全措施。
3、构件品种多:本工程因各种钢构件均需工厂铁制加工制作,然后装箱运输至工地,各种构配件必须有组织、有计划按图纸要求分类编号,小构件归纳须分类打包做到有条不紊。
监理组织2.1监理组织机构根据本投资项目的特点,本着讲求实际、提高效率的原则,项目经理组建的现场监理机构是以总监负责制为主体,统筹管理各单项工程的直线式监理机构(见下图)。
总监理工程师全面负责管理监理日常技术顾问工作,对监理进度控制、质量控制、投资控制、合同和信息管理、安全控制、文明施工管理、精心组织等各项工作进行组织组织协调和指导,各专业监理工程师在总监的统一组织和领导,负责本专业范围内的工程进度、质量控制、工程变更(洽商)管理、工程量的计量等工作,信息管理工程师负责各类信息管理服务合同、文件、工程资料的管理、归档工作。
钢结构厂房监理规划

钢结构厂房监理规划1. 引言钢结构厂房是工业建筑中常见的一种建筑形式,具有结构强度高、施工周期短、可重复利用等优点。
作为钢结构厂房的监理人员,需要制定科学合理的监理规划,确保施工过程中的质量和安全。
本文将从施工前期准备、施工期监理和施工后期验收等方面,对钢结构厂房监理规划进行详细阐述。
2. 施工前期准备2.1 制定监理计划在施工前,监理人员需要制定监理计划,明确监理任务和目标,确保监理工作的有序进行。
监理计划包括但不限于施工组织设计审查、施工方案审查、材料质量控制、工程质量检测等内容。
2.2 现场勘察监理人员需要对施工现场进行细致勘察,了解地理环境、土质条件以及周边设施情况。
同时,需要对设计方案进行检查,确保符合相关法规和标准,并提出意见和建议。
2.3 监理人员配置根据工程规模和复杂程度,合理配置监理人员。
监理人员应具备相关的专业知识和工作经验,在监理过程中发挥积极作用。
3. 施工期监理3.1 施工现场监理监理人员需要全程参与施工现场的监理工作,监督施工单位按照设计图纸和施工方案进行作业,确保施工过程中质量和安全。
3.2 材料质量监控监理人员需要对进场材料进行验收,并从质量、规格、数量等多个方面进行抽查和检测,确保材料符合相关要求。
3.3 进度管理监理人员需要按照施工进度计划,监督施工单位的进展情况。
及时发现施工中的延误和问题,并与相关方面进行沟通和协调,确保工程进度的顺利进行。
3.4 安全管理在施工过程中,监理人员需要加强对现场安全的监管。
检查施工现场的安全设施是否完备,提醒施工人员遵守安全规范,防止事故的发生。
4. 施工后期验收4.1 施工质量验收监理人员需要对施工质量进行全面检查,并进行质量验收。
对于不符合要求的部分,应及时提出整改意见,并要求施工单位重新修复。
4.2 技术资料归档监理人员需要对施工过程中的相关技术资料进行整理归档。
包括施工日志、工程变更、质量检测报告等,为施工项目的后期维护提供基础数据。
钢结构厂房工程监理规划(细则)
钢结构厂房工程监理规划(细则)1. 前言钢结构厂房工程在建设过程中,监理是非常重要的环节。
需要注重细节、注意安全、保证质量。
本文档旨在对钢结构厂房工程监理进行规范化、标准化,以保证施工过程的顺利进行、项目质量的保证。
2. 监理的基本内容2.1 施工管理在施工过程中,监理人员需要对施工的技术、工艺以及质量进行管理,并及时发现问题并给出解决方案。
同时,需对施工现场环境、设备安装、基础施工等进行监督和检查。
2.2 钢结构材料验收在采购钢结构材料时,监理人员需要对钢结构材料进行抽样检测,确保材料的质量满足设计要求。
2.3 作业计划和定位监理人员需要对施工计划进行监督。
确保施工按计划进行,并能够及时地调整施工进度。
同时,监理人员还需对施工现场的定位进行监督。
2.4 质量管理监理人员需要对施工现场进行定期检查,确保施工符合设计标准,不出现质量问题。
2.5 安全生产管理施工过程中,安全是非常重要的一点。
监理人员需要对施工现场实施安全管理,确保施工过程中不发生安全事故。
3. 监理的工作流程3.1 施工准备阶段在施工开始前,监理人员需要对项目进行批根、验收,并对施工图纸进行审核。
同时,监理人员需要确保施工现场的环境清洁,设备安全。
3.2 施工过程监理在施工过程中,监理人员需要对现场进行巡查,并对基础、主体结构、钢结构材料、设备设施等进行检查。
同时,需要书写施工日志,及时发现并解决问题。
3.3 施工结束阶段在施工结束后,监理人员需要对施工作业进行验收,并书写验收报告。
同时,还要对工程的质量、成本、工期进行评估,确定是否合格。
4. 监理标准和验收标准4.1 监理标准•钢结构厂房的设计方案需满足建筑设计、结构设计、电气设计、消防设计的要求;•施工图纸应符合设计方案,施工图纸由监理人员负责审核;•施工现场应保持安全、整洁,设备设施应安全可靠;•工程施工要求符合图纸和设计要求,不得随意改动。
4.2 验收标准•钢结构厂房的验收必须满足工程的设计要求与制度;•工程质量应符合设计要求,以及国家标准;•钢结构材料检测结果应合格。
钢结构厂房监理规划
目 录 一、工程概况 二、监理指导思想 三、监理依据 四、监理目标 五、监理组织 六、监理目标控制方案 1、进度控制方案 2、质量控制方案 3、投资控制方案 七、合同管理方案 八、组织协调方案 九、施工现场旁站监理方案 十、施工现场安全监控方案 十一、文明施工管理方案 十二、钢架结构工程质量的控制措施 一、工 程 概 况 工程名称:九台市天成风机制造有限公司铆焊车间工程 1、 建筑总面积:641.25平方米 2、 结构类型:钢结构车间 3、 施工工期:施工合同签定目标(三个月) 4、质量目标:施工合同签定目标 二、监理指导思想 1、维护国家的荣誉和社会公共利益,以公正性、独立性、科学性、服务性为宗旨,按照“守法、诚信、公正、科学”的准则开展监理工作,在项目监理实施过程中依法维护建设单位的利益,确保取得最佳投资效益。
2、根据工程建设监理委托合同确定的监理业务范围,采取组织、经济、技术、合同、管理等措施,公正行使权力,确保建设项目的各项合同目标圆满实现。
3、严格按照国家有关规范、标准和省、市有关规定,督促承包单位实施项目建设,确保项目建设目标的实现。
4、对施工单位严格要求,热情服务,确保工程顺利实施。 三、监理依据 1、依法成立的工程建设合同(包括施工、监理、设备及材料供应合同等) 2、国家和省、市有关工程建设的法律、法规、规章和其他有关规定。 3、经上级主管部门批准的项目建设书,项目可行性研究报告、技术设计、概(预)算、设计图纸和其他有关文件。 4、现行的工程建设规范和质量评定标准及地方有关规定。 5、该工程的设计图纸及设计变更。 四、监理目标 建设监理的主要任务是代表建设单位对工程进行“三控”(投资控制、质量控制、进度控制)、两管(合同管理、信息管理)、一协调(协调工程建设有关各方的关系)。为此,在监理工作开展过程中,我们将按照以下目标进行监督管理。
1、 将建设单位提供的、经批准的工程投资额作为投资控制总目标。 2、将建设单位与工程项目施工承包单位签订的建设工程施工合同中规定的质量等级作为质量控制目标,按设计图纸、国家施工验收规范、工程质量检验评定标准进行控制,确保实现施工合同目标。
钢结构厂房工程监理规划
钢结构厂房工程监理规划钢结构厂房工程监理规划是确保工程质量和安全的重要环节,它涉及到监理方案的制定和实施,以及监理人员的职责和任务分配。
本文将详细介绍钢结构厂房工程监理规划的内容和要求。
一、监理方案的制定1.项目概况:包括项目的基本情况、建设规模、施工周期等信息。
2.监理组织机构:明确监理组织机构的设置和职责分工,包括监理总工程师、监理工程师等人员的职责和任务。
3.监理工作计划:制定监理工作计划,明确监理工作的时间节点、工作内容和完成标准。
4.监理任务分解:将监理工作划分为不同的任务,明确每个任务的负责人和工作要求。
5.监理方法和技术:确定监理的方法和技术,包括现场检查、资料审查、质量把关等方面。
6.监理工作流程:详细描述监理工作的流程,包括前期准备、施工过程监理、竣工验收等环节。
7.监理报告和记录:规定监理报告和记录的内容和格式,包括每日监理记录、问题整改通知书等。
8.监理费用管理:明确监理费用的支付方式和标准,确保监理人员的合理报酬。
二、监理人员的职责和任务1.监理总工程师:负责监理方案的制定和实施,协调监理工作的各个环节,确保工程质量和安全。
2.监理工程师:负责现场监理工作,包括现场检查、质量把关、问题整改等,提出监理意见和建议。
3.监理员:协助监理工程师进行监理工作,负责监理记录的整理和归档,协调施工单位和监理单位的关系。
4.监理顾问:提供专业咨询和技术支持,解决工程中的技术问题和纠纷。
三、监理工作的要求1.严格遵守相关法律法规和标准:监理人员要熟悉并遵守国家和地方的法律法规,以及相关的施工标准和规范。
2.全面掌握工程进度和质量:监理人员要及时了解工程进度和质量情况,发现问题及时提出整改意见。
3.加强施工现场管理:监理人员要加强对施工现场的管理,包括安全管理、材料管理、施工质量管理等方面。
4.及时处理工程纠纷和问题:监理人员要及时处理工程纠纷和问题,采取合理的解决措施,确保工程顺利进行。
钢结构厂房工程监理规划(细则)
芜湖圣格纺织钢结构厂房工程监理细则一、工程概况芜湖圣格纺织钢结构厂房工程,单体平面尺寸为:72×60 m,建筑结构形式为轻型结构,砖墙维护、彩钢复合夹芯板屋盖。
建筑最大高度7.2 m,檐口高度5.8 m。
总建筑面积16000 ㎡。
计划工期180 天。
工程质量等级为合格工程。
本工程监理主控内容为:钢结构基础(含独立基础分部、地梁)钢结构制作分部、钢结构安装;屋面、装饰、水电等分部工程及竣工验收等工作。
本监理细则,着重叙述基础、钢结构及验收工作等内容。
二、监理要点由于钢结构工程,从备料、加工制作、组装成型到安装就位期间的加工工序繁多,加工精度较严,检查项目也多。
要求承包单位必须遵循逐道工序,逐个部位仔细检验,以确保制作安装质量。
在施工单位自检合格基础上,然后经监理工程师进行复检方可通过。
根据本工程的特点,提出如下要求:1、本工程的所有钢材,高强度螺栓,普通螺栓、焊条、200压型板、125彩板均要有出厂合格证。
2、上述所有钢材、装配式构件尺寸必须符合设计要求。
3、在钢柱安装前,因基础已施工完毕,要求土建与安装单位间必须办理移交手续。
4、高强度螺栓必须实验,确定扭矩系数,或复试螺栓预拉力值符合钢结构用高强度螺栓的专门规定值时,方能使用。
5、焊工必须具有上岗证(合格证等)。
6、在安装过程中,制作、安装单位必须采取安全措施,以防止出现安全事故。
7、监理工程师在钢结构制作安装过程中要熟悉设计图纸和设计变更文件,明确设计对钢材品种、规格、性能以及对焊接等加工的要求,特别要注意图纸中的总说明和图纸标注的加工符号。
还要熟练的掌握《钢结构工程施工验收规范》(50205-2001),《建筑钢结构焊接规范》(81-91),将着重检查、强调如下部分:●要求设计单位做祥细的技术交底,对工程制作安装的“首件”做全过程的检查,发现问题及时通知承包单位并及时改正。
●构件在拼接时,防止扭曲,构件起拱不准确。
●对焊接的质量验收除了对焊缝的外形尺寸,表面质量检查外,还要检查焊缝的内部缺陷,按图纸的要求确定焊缝质量等级的缺陷的分级进行无损探伤。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢结构厂房监理规划目录第一章、工程概况第二章、专业工程的特点第三章、监理工作的流程第四章、监理目标第五章、监理工作的方法及措施第六章、监理目标控制方案1、进度控制方案2、质量控制方案第七章、施工现场旁站监理方案第八章、施工现场安全监控方案第九章、文明施工管理方案第十章、项目监理工作重点第十一章、钢架结构工程质量的控制措施1工程监理规划第一章工程概况本工程为工业厂房,建筑面积:平方米,基础为钢筋混泥土独立基础,主体承重结构为刚架,柱距7.5米,跨度24米,柱、梁为Q345B钢,焊缝等级为二级,高强螺栓等级10.9S 级,檩条采用冷弯薄壁型钢,拉条采用圆钢,撑杆采用圆钢外套圆管。
屋面上层采用YX75-760彩色钢板,0.48mm厚;屋面下层采用YX15-900彩色钢板,0.43mm厚;墙面内板采用YX15-900彩色钢板,0.43mm厚;墙面外板采用YX25-840彩色钢板,0.48mm厚。
风压值为0.35kn/㎡,屋面雪荷载0.3kn/㎡。
抗震设防烈度为6度第一组,抗震设防分类为丙类,结构安全等级为二级,设计使用年限为三类50年。
工期为:按合同工期质量:合格第二章专业工程特点一、钢筋混土壤独立基础的工程特点:本工程从勘察报告中了解到,持力层为三类土,钢筋混凝土独立基础,吻合勘察报告要求。
抗震等级为二级。
按照图纸要求:1、混凝土强度等级:垫层C10素混凝土;2、基础为C25混凝土;钢筋为螺纹钢筋。
二、钢布局工程的特点2建筑面积:平方米,基础为钢筋混泥土独立基础,主体承重结构为刚架,柱距7.5米,跨度24米,柱、梁为Q345B钢,焊缝等级为二级,高强螺栓等级10.9S级,檩条采用冷弯薄壁型钢,拉条采用圆三、监理依据1、依法成立的工程建设合同(包括施工、监理、设备及材料供应合同等)2、国家和省、市有关工程建设的法律、律例、规章和其他有关划定。
3、现行的工程建设规范和质量评定标准及地方有关规定。
(GB-2001)《筑结构荷载规范》(GB-2010)《修建抗震设计规范》(GB-2002)《建筑地基基础设计规范》(GB-2002)《混凝土布局设计规范》(GB-2001)《砌体布局设计规范》(GB-2002)《建筑地基基础工程施工质量验收规范》(GB-2002)《混凝土结构工程施工质量验收规范》(GB-2002)《砌体结构工程施工质量验收规范》(CECS102-2002)《门式钢架轻型房屋钢布局手艺规程》(GB-2003)《钢结构设计规范》(GB-2002)《冷弯薄壁型钢结构技术规范》(81-2002)《修建钢布局焊接规程》(GB/T1591-94)《低合金高强度结构钢》(GB700-98)《碳素结构钢》(GB/T699-1999)《优质碳素结构钢》(GB/T5118-1995)《低合金钢焊条》(GB/T511-1995)《碳钢焊条》(GB/T-2003)《埋弧焊用低合金钢焊丝和焊剂》(GB/T8110-1995)《气体保护电弧焊用碳钢,低合金钢焊丝》3四、监理目标建设监理的主要任务是代表建设单位对工程进行进度掌握,安全掌握,质量掌握。
为此,在监理工作展开过程中,我们将按照以下目标进行监视管理。
1、将建设单位与工程项目施工承包单位签订的建设工程施工合同中规定的质量等级作为质量控制目标,按设计图纸、国家施工验收规范、工程质量检验评定标准进行控制,确保实现施工合同目标。
2、将建设单位与工程项目施工承包单位签订的建设工程施工合同中规定的总工期作为工程进度控制目标。
3、根据监理合同,在建设单位授权范围内行使监理职权,严格合同管理。
4.综合和谐工程建设有关各方干系,定期组织召开现场质量、进度、安全等方面的和谐会,统筹安排,公道安置,公平、公道地维护合法权益,确保业主各项监理目标的实现。
五、监理组织一、工程项目监理组织机构根据该工程的特点,按专业配套要求成立以下监理组织机构1.针对本项目特征,我公司组织工程项目监理机构如下:4进度控制监理组总监理工程师公司专家咨询部总监代表质量体系运行监控质量掌握监理组安全掌握监理组2、现场监理人员配备表:(按照现场工作需求调整人员)序号123类别土建土建土建姓名年岁学历XXXXXXXXX46524822本科本科专科专科职务总监理工程师总监代表专业监理工程师4资料、见证XXX监理员二、监理人员岗位职责:1.XXX工程师:1.1作为工程建设监理公司在工程项目的代表身份,与业主、承包单位及有关单位进行和谐沟通,负责项目监理全部工作;1.2确定工程项目组织和监理组织系统,制定监理工作方针和基本工作流程;1.3对监理人员的工作进行督促,并按照工程实施的变化进行人员的调配;1.4主持制订工程项目建设监理规划,并全面组织实施;1.5主持或参与工程质量事故的调查;1.6审核并确认分包单位;1.7主持监理工作集会,建立监理信息系统,全面负责和谐沟通工作;1.8在规定时间内对工程实施和有关工作做出决策。
51.9审核并签署开工歇工令、复工令、付款证明、竣工资料、监理文件和报告等;1.10定期及不定期巡视工地现场,及时发现和提出问题并进行处理;1.11按规定时间向业主提交工程监理报告和例外报告;1.12定期和不定期的向本公司报告监理情况;1.13分阶段组织监理人员进行工作总结;2.专业监理工程师:2.1组织制订各专业或各项目的监理实施计划或监理细则,经XXX工程师核准后组织实施;2.2对所负责项目的目标进行规划,建立和落实实施目标掌握系统;2.3定期提交项目目标掌握例行报告;2.4根据信息流结构和信息目录的要求,及时、准确地做好本部门的信息管理工作;2.5审核有关的承包方提交的计划、设计、方案、申请、证明、单据、变更、资料、报告等;2.6检查有关的工程情况,掌握工程现状,及时发现和预测工程问题,并采取措施妥善处理;2.7组织、指导、检查和监督本部门监理人员的工作;2.8及时检查、了解承包方的生产组织体系,质量包管体系和合同执行情况等方面的问题,并向XXX报告,以便研究计策,解决问题;2.9及时预测可能发生的或已经发生的工程质量问题并进行处理;2.10参与有关的分部(分项)工程、单位工程、单项工程的检查和验收工作;2.11参加或组织有关工程会议,并做好会前准备,会后检查和落实工作;2.12和谐处理本部门管理范围内,各承包方之间的有关工程方面的冲突;2.13提供或搜集有关工程资料,并做好可预见索赔事件发生的防范工作,积极配合合同管理部门做好索赔的有关工作;2.14检查、督促并认真做好监理日志、监理月报工作,建立部门监理资料管理制度;2.15定期做好本部门监理工作总结。
3.监理员63.1负责检查确认原材料、成品和半成品及设备的质量检测数据工作;3.2检查施工单位投入的人力、材料、设备、施工机器和运转情况,并做好记录;3.3负责工程计量工作,并签署原始凭证;3.4负责旁站工作,发现问题及时指出并向专业监理工程师报告。
3.5实施跟踪检查是否按设计图纸、标准、进度计划进行施工,发生问题随时指出并向专业监理工程师报告;3.6做好填报工作原始记录,记好监理日志。
3.7负责每月的工程量计量,工程实物量的复核,工程进度款的核定工作。
3.8负责每天搜集、阅读各专业监理工程师的监理日记,了解工程进展,及时向项目负责人报告。
3.9及时处理档案文件、资料,及时与各专业监理工程师联系,确保文件、资料的完整、准确有效。
3.10定期到现场巡视,负责现场各种信息的采集,计算机存储以及信息的分析处理工作。
3.11负责保管和使用计算机,按统一的信息编码系统文件格式建立各种监理台帐,并将有关信息及时通报公司和各专业监理工程师或项目负责人。
3.12负责收集整理工地所有会议纪要,来往文件、信件、技术资料,整理后交项目负责人审查,存档工作,确保资料完整性。
六、监理目标掌握方案一、进度控制1、进度掌握的工作任务1.1审查项目施工总进度计划,并确认其可持性。
1.2审查施工单位编制的施工进度计划,确认其可行性及满足项目控制进度计划要求的程度。
1.3制定业主方材料和设备供应进度计划并进行控制。
确保满足施7工进度计划的要求。
1.4审查施工单位进度掌握报告,督促施工单位做好施工进度计划掌握。
1.5对施工进度进行跟踪,掌握施工动态;研究制定预防工期索赔措施,做好处理工期索赔工作。
1.6在施工过程中,做好对人力、材料、机具、设备等的投入掌握工作、转换掌握工作、信息反馈工作、对比和纠正工作,使进度工作始终处于受控状况。
1.7开好进度协调会议,及时协调有关各方关系,使工程施工顺利进行。
2、进度控制的工作方法2.1进度控制目标按照总工期要求,肯定每个单位工程的工期掌握目标。
2.2进度目标分解对进度计划和实际完成计划定期进行比较,找出影响进度的原因,对客观原因造成进度拖期的应及时调整进度方案。
对影响进度的主要因素,可进行统计和分析,以使从总体判定是否属于正常状态。
备注:开竣工日期为各单位工程施工合同约定的工期为准。
对施工单位合理有益的提前完成计划,如没有发生质量安全事故的应建议业主予以奖励;因施工单位主观原因造成工期拖后,应建议业主予以适当罚款(以施工承包合同中的相关条款为准)。
2.3进度控制原则(1)按照业主肯定的总工期作为进度掌握的总目标。
8(2)按照业主和施工单位正式签订每个的工程承包合同(以下简称“合同”)中所肯定的工程工期作为每个单位工程进度掌握的目标。
(3)施工单位依据“合同”工期目标体例工程施工组织设计。
3、进度控制的措施3.1组织措施:落实进度控制的责任,建立进度控制协调制度。
3.2技术措施:(1)利用公司监理软件中的进度控制部分,将工程工期计划全部输入微机,监理过程中再输入每月实际达到的形象进度,用实际完成值与计划值及时地做出对比,发现超期,分析原因,纠正偏差,以实现工程进度控制的总目标。
(2)督促施工单位建立施工作业计划体系,根据业主的要求、工程实际情况和资源情况,协助施工单位对其编制的网络计划进行合同优先,并定期进行检查、调整。
(3)采取技术措施,做好超前技术准备工作,认真审核图纸,发现可能影响工期目标实现的技术问题,予以提前解决。
(4)按照进度计划体例业主方材料、设备进场计划报业主。
3.3合同措施:按合同要求,定期召开不同层次现场和谐会,解决工程施工过程中存在的问题。
按合同划定,严格掌握工程延期的审批。
确保项目进度目标的实现。
4、进度掌握工作步伐9进度控制工作程序修改实施进度计划(施工单位)N审查施工进度计划(监理单位)体例年/季/月度施工进度计划(施工单位)体例施工进度计划(施工单位)签订承包合同业主与施工单位动审查施工进度计划N态管理组织实施进度计划Y 跟踪控10(监理单位)(施工单位)检查计划实施情况(监理单位)偏离否制实际值与计划值比较按照总进度计划,编写下一步实施进度计划(施工单位)按照形象进度计划完成情况,编写监理月报(监理单位)工期审批步伐监理工程师审批延期监理单位调查核实施工单位详谍报告施工单位提出意向通知工期延期事件发生Y事件具有持续性临时延期决定N施工单位最后详情报告5、进度控制工作要点(1)开工前,要求施工单位申报施工组织设计,审核单位工程进度计划,确认后据以实施。
