挑顶安全技术措施

合集下载

煤仓上口硐室挑顶施工安全技术措施

煤仓上口硐室挑顶施工安全技术措施

煤仓上口硐室挑顶施工安全技术措施前言煤仓上口硐室作为煤矿运输系统中的重要环节,其施工安全关乎整个后续作业的顺利进行。

挑顶施工是硐室施工中最为关键的工序之一,对施工人员的安全提出了更高的要求。

本文将针对煤仓上口硐室挑顶施工进行详细介绍,并提供相应的安全技术措施。

工程介绍挑顶施工是指在煤仓上口硐室浅部的上部进行施工,将上部的煤层开采掉,再把硐室之上的土层挑掉,使硐室向上拓宽,以满足运输需求。

挑顶施工和其他部分的硐室施工方式不同,需要更高的技术要求和安全保障,这也是本文主要介绍的内容。

安全技术措施施工前在挑顶施工之前,需要进行详细的施工准备,以保障施工人员的安全。

具体措施如下:1.仔细检查施工区域是否存在不稳定的土层、煤层等,避免在施工时出现塌方、坍塌等危险;2.建立完整的安全制度,明确施工人员的工作职责和安全要求;3.确定安全有效的通风、排污措施,维护作业环境的良好状态;施工中在挑顶施工中,需要特别注意以下几点:1.控制挖煤量和挑土量,避免因挖掘过量导致施工区域失稳;2.调整支架和撑杆的稳定位置,确保在斜角不变的情况下,支撑结构的安全性;3.强化现场布置,明确人员稳定的站立位置和活动通道,为紧急情况的处理提供便利;施工后挑顶施工完成后,还需要进行以下安全措施:1.及时清理施工现场,将残留物料彻底清除;2.对施工过程中使用的工具、机器进行检修和保养,减少未来故障的可能性;3.进一步加强现场安全管理,并定期检查施工区域的安全状态。

结论对于挑顶施工,需要严格遵守安全要求和技术措施,以确保施工过程中的安全稳定。

通过施工前、施工中和施工后的有效措施,可以有效降低潜在的安全风险,保障施工人员的身体健康和安全,为后续的硐室施工打下坚实的基础。

运输顺槽局部挑顶安全施工措施

运输顺槽局部挑顶安全施工措施

运输顺槽局部挑顶安全施工措施一、运输安全运输过程中,要加强对运输车辆的安全检查和安全操作。

对于槽的运输,要选择可承受槽自重及运输中惯性力的大型车辆。

槽在运输过程中,要合理放置,保持稳定,避免槽的翻倒。

同时还要注意运输车辆的速度和车距,避免出现交通事故。

二、安全设施在槽吊装和挑顶施工时,要建立完善的安全设施,包括但不限于:1.设置措施标志牌,提醒工人和路过的行人注意安全;2.在吊装现场设置安全防护区,将区域划分为内部和外部两个区域;内部区域仅供施工人员进入,外部区域禁止无关人员靠近;3.在合理位置设置坠落保护网,避免物品从高处掉落,对人员和物资造成伤害;4.设置防风防晃措施,切断与外界的干扰,降低天气等外在因素对施工造成的影响,确保吊装作业的安全进行。

三、作业流程1.准备工作在施工前,要对槽的吊点做好标记,并在吊装现场放置合适的吊装设备。

2.吊装过程进行槽的吊装过程中,应按照相关标准规范进行操作,保持设备的平稳运行。

3.安全施工在进行挑顶施工时,施工人员要配合进行,确保工作过程中的安全。

同时,要根据实际情况来选择合适的工具,确保工作的稳定进行。

4.测量检查在施工结束后,还要进行一些测量工作,检查场地是否被需要清理的工具、物资和垃圾聚集。

还要对吊装设备进行归放,以及去除吊点标志。

四、安全操作规范在进行局部挑顶施工的过程中,要遵守以下规范:1.施工人员要全程佩戴安全帽、防护鞋、安全带等个人防护装备;2.施工人员要专业技能较高,且具有从事特殊操作的经验;3.施工人员要舒适行动,禁止哄抢等不当行为;4.施工人员要定期参与安全培训,建立安全意识和安全文化,完善相关安全管理制度。

五、总结运输过程中,要加强车辆和细致地检查和安全操作;在挑顶施工过程中,要建立完善的安全设施;同时,要根据实际情况来选择合适的工具,并全称遵守安全操作规范。

只有这样,才能保证运输顺槽局部挑顶安全施工的顺利进行。

运输下山延伸段挑顶安全技术措施

运输下山延伸段挑顶安全技术措施

运输下山延伸段挑顶安全技术措施1. 引言在山区,道路建设和维修一直是一个困难和危险的问题。

特别是在运输物资和设备下山时,存在着一定的风险和安全隐患,需要采取一系列的措施来确保安全。

运输下山延伸段挑顶也是这样一个面临风险的环节,需要特别注意。

因此,本文将介绍一些运输下山延伸段挑顶安全技术措施,以及在工程中的实际应用与效果评估。

2. 运输下山延伸段挑顶的危险性由于山路建设和维修难度比较大,境内的许多山路坡度陡峭,有很多急转弯路段,路面也很狭窄,运输下山物资和设备就存在着一定的风险和安全隐患。

特别是在挑顶时,这种情况更为明显。

首先,运输车辆需要在狭窄的路面上行驶。

一旦车辆失控或轮胎爆胎,将导致车辆失去平衡,从而发生车祸。

其次,挑顶时,运输车辆需要爬到一个高度较大的位置,这增加了失控的风险。

此外,在挑顶过程中,如果车辆的重心不稳或过于高重,很容易导致车辆的翻滚或侧翻,造成物资损失,甚至危害人员生命安全。

基于此,我们需要采取一些措施,来尽量降低运输下山延伸段挑顶的危险性。

3. 运输下山延伸段挑顶安全技术措施3.1 安装护栏对于一些山路边缘没有护栏的路段,应该对其进行安全加固。

比如,可以在道路边缘处安装一些护栏来避免车辆不慎滑落路外,增加车辆行驶的安全性。

3.2 车辆稳定技术对于运输下山的车辆,应该选择具备良好稳定性的专用车辆。

此外,应该对车辆进行检查和维护,确保车辆的轮胎、刹车、悬挂和操控系统等都处于良好状态,以保证车辆的稳定性。

3.3 确保路面干燥在雨天或有积水的路段行驶容易造成车辆侧翻,因此,需要对路面进行有效的排水,确保路面干燥。

3.4 适当控制货物重心高度在运输过程中,应尽量降低物资的高度,以降低车辆的重心,保持车辆稳定性。

如果遇到一些必须运输高度较高的物资,可以采取加固措施,如在车辆侧面加装支撑杆,以保持车辆平衡。

3.5 添加限制速度标志为了确保行车安全,应该在山路上加强限速管制。

对于需要进行挑顶操作的路段,应该在路口和路段的适当位置添加限速标志,避免车辆以过高的速度进入挑顶区域。

挑顶措施

挑顶措施

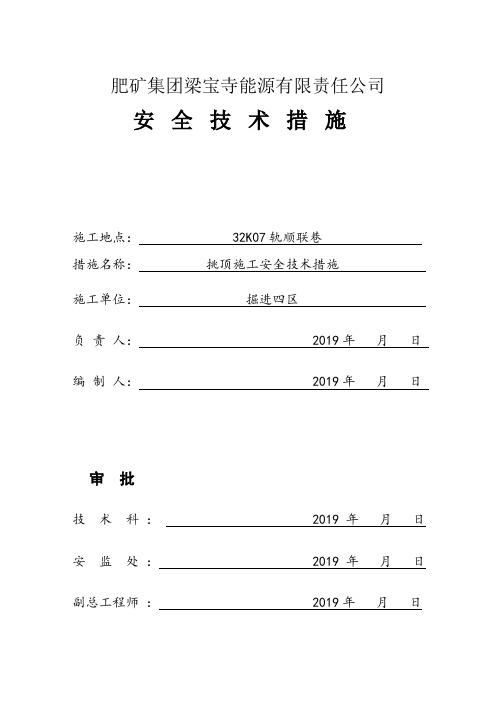

肥矿集团梁宝寺能源有限责任公司安全技术措施施工地点: 32K07轨顺联巷措施名称:挑顶施工安全技术措施施工单位:掘进四区负责人: 2019年月日编制人: 2019年月日审批技术科: 2019 年月日安监处: 2019 年月日副总工程师: 2019年月日审批意见一、施工原因及目的32K07轨顺联巷变坡点位置,巷道出现顶板来压、变形、原支护腐蚀现象,巷道规格不能满足皮带安全运输。

经现场研究决定,对32K07轨顺联巷变坡点处进行挑顶施工。

为确保施工安全及质量,特编制本措施,施工人员必须严格执行。

二、施工范围施工范围:32K07轨顺联巷D2点前10—16m段顶板进行挑顶施工,施工长度约60m。

三、技术要求1、挑顶时严格按中腰线施工,将巷道顶板下沉煤矸找掉,进行挑顶,挑顶后确保巷道高度不小于3.5m(净),宽度不小于4m(净)。

2、施工时按照“由外到里、先顶部后两帮”的顺序进行。

四、施工方法巷道挑顶必须搭设脚手架,采用风镐、手镐进行挑顶施工,人力翻矸装矿车运输。

严格按先外后里的顺序进行。

放顶施工每循环进度不大于0.8m,挑一排支护一排,严禁挑顶多排后再进行支护。

巷道挑顶施工时,应打设脚手架施工,作业人员做好登高作业安全防护。

五、支护方式1、临时支护采用木点柱作为临时支护。

木点柱采用3棵直径不小于200mm的圆木,两棵正常支护,一棵循环交替使用。

2、永久支护采用“锚网索喷”的方式进行支护,锚杆按间排距:800×800mm布置以巷道拱顶为中心一根,然后向两帮均匀布置。

锚索按3-3-3形式支护,间排距为1600×1600mm。

(1)锚杆高强锚杆:高强锚杆Φ=22mm,L=2400mm,每根锚杆使用2块K2550锚固剂锚固。

锚杆扭矩力不小于400N·M,锚杆锚固力不小于120KN,拉拔力不小于30Mpa,外露长度10-50mm。

托盘规格为:长×宽×厚=150mm×150mm ×10mm,孔径为:φ28mm。

运输巷挑顶施工安全技术措施

运输巷挑顶施工安全技术措施

运输巷挑顶施工安全技术措施前言在矿山的开采过程中,为了方便矿工的运输,会有运输巷的建设。

在运输巷的建设过程中,有时候需要进行挑顶施工,这种施工需要用到一系列的安全技术措施。

本文将结合矿山实际场景,介绍一些运输巷挑顶施工的安全技术措施。

运输巷挑顶施工过程运输巷挑顶施工是指在运输巷顶部进行支护的加固修补,在此之前需要进行挖掘方便施工,然后再进行加固作业。

运输巷挑顶施工的主要步骤如下:1.挑选合适的施工方案;2.对施工现场进行正确的测量和标记;3.对运输巷顶部进行挖掘,清除顶部松散的岩石、碎片等;4.进行加固材料的填充;5.完成加固作业后进行检查,确认加固效果;6.拆除参考点并记录施工日志。

运输巷挑顶施工安全技术措施1.料场与运输电机、滚筒之间要设置安全门,确保人员安全。

2.对施工区域进行明确划分,确保噪声、粉尘对周围环境的污染最小化。

3.制定详细安全操作规程,确保人员合理布置,避免运输电机上出现危险动作。

4.施工现场周围应设有警告标志和警戒线,以保证工人的视力和听力安全。

5.进行挖掘之前,要确定探头位置、土层,以避免清理的时候碰到隐患。

6.限制作业地点和作业时间,防止影响其他设备和安全设施。

7.工人应穿戴规范的个人防护设备,如安全鞋、安全帽、防尘口罩、手套、护目镜等。

8.在运输巷施工开始之前,必须进行安全检查。

参与施工的工人必须持有有效特种作业证件。

9.在施工过程中,必须遵守操作规程,防止因管路中的溢出而导致安全事故的发生。

10.施工时需要密切关注环境状况是否有变化,并作出相应的安全措施,以确保施工安全。

结语以上是运输巷挑顶施工安全技术措施的相关介绍,尽管运输巷挑顶施工并不是一个容易的任务,但是只要按照上述的技术安全措施来处理,我们就能减少此类安全事故的发生率,同时保障员工的安全。

当然,真正保证安全的,还是要与每一个参与运输巷挑顶施工的工人保持良好的沟通和交流。

挑顶作业安全保障措施

挑顶作业安全保障措施

挑顶作业安全保障措施挑顶作业是指在高压电线路或建筑物等高空环境进行的作业活动,需要严格遵守安全规定和操作规程,以确保作业人员的安全。

本文将介绍挑顶作业的安全保障措施。

1. 安全防护用具挑顶作业需要使用安全防护用具,如安全带、安全帽、防护鞋等,其中最重要的是安全带。

作业人员必须佩戴固定在安全带上的安全绳,防止意外摔落。

在使用安全防护用具时,应注意其质量是否合格,是否有破损或损坏,并严格按照规定使用。

2. 风险评估在进行挑顶作业之前,必须对作业进行严格的风险评估。

风险评估要考虑到现场环境、天气状况、作业人员的安全等因素,以确保作业的安全性。

风险评估可以通过现场勘测、安全审核等方式进行,必须由专业人员进行,对于存在风险的作业,必须采取相应的安全措施。

3. 作业许可证在进行挑顶作业之前,必须取得作业许可证。

作业许可证是指经过相关部门审核后,对作业进行审批许可的文书。

作业许可证的颁发必须遵循严格的程序和规定,确保作业的合法性和安全性。

作业许可证中应注明作业的具体时间、地点、作业人员名单、安全措施等信息,同时应在作业现场进行公示。

4. 专业人员挑顶作业需要经验丰富、专业技能扎实的作业人员进行。

在作业过程中,作业人员必须按照规定进行操作,不能出现违章作业或其他不规范的行为。

如果发现作业人员存在违规行为,必须及时制止并进行问责。

5. 现场检查在进行挑顶作业的过程中,必须进行现场检查。

现场检查的目的是发现可能存在的安全隐患,并采取及时的安全措施。

现场检查可以由专业人员或安全巡查员进行,作业过程中要配有相关的安全监控设备,及时监测作业人员的作业情况,并发现异常情况进行处理。

6. 紧急救援在进行挑顶作业过程中,可能会发生意外事故。

为了及时救治伤员,必须配备相关的急救设备和人员。

在作业现场要明确急救人员的职责和任务,及时采取救治措施,确保作业人员的安全。

同时,作业现场必须设立安全警戒区,对可能的危险情况进行隔离。

结论挑顶作业是一项高风险的作业活动,需要严格遵守安全规定和操作规程。

挑顶翻棚安全技术措施

山西灵石银源兴庆煤业有限公司401面进风顺槽785m-809m处挑顶施工安全技术措施编制单位:综放队编制人:梁金合编制日期:2014年1月9日项目经理:年月日技术负责人:年月日安全负责人:年月日生产负责人:年月日编制人:梁金合 2014年1月9日技术科:年月日调度室:年月日安监科:年月日安全矿长:年月日生产矿长:年月日总工程师:年月日401进风顺槽挑顶安全技术措施一、概况进风巷785m-809m位置顶板淋水大和顶板严重破碎,造成顶板下沉,该段巷高为1.2m严重制约着运料行人和工作面用风以及工作面过度架安全推进,经矿领导研究协商,由我队积极组织人员进行挑顶翻棚处理:挑顶高度0.8m-1.2m,挑顶宽4m,挑顶翻棚工程量24m。

为安全施工特制订本安全技术措施。

二、施工方案提前使用1.8m单体加固洼窝段。

由里向外施工:采用木质钎椽撞楔法呈斜插布置控制破碎矸石,防止矸石掉顶。

采用铁镐逐步掏出梁窝并架设钢梁,掏梁步距不得超过0.5m,高度不大于0.5m,支设2.5m 单体配合铁鞋支撑 3.5m长11#工字钢加强支护,钢梁布置间距300mm。

在支护完好情况下少量放顶,以此循环挑顶翻梁放顶施工。

保证挑顶起底施工后巷道净高不妨碍超前支护和工作面过度架正常推进。

三、施工方法1、材料准备:备齐临时支护使用的1.8m和2.2m的液压单体支柱各20根,备齐加工过菱形锚网,现场准备齐全所需断丝剪,铁锹,铁镐、风镐、钎子,扎丝等工具。

2、使用1.8m单体和2.2m单体提前加固该段挑顶翻梁区。

支设单体垂直于顶梁,迎山有力。

3、保护好巷道内设备及电缆、高压管等管线。

班长必须对施工现场进行检查支护情况,人员要站在支护牢固安全处,清理好退路。

4、使用铁锤撞楔斜插打入顶板,倾角控制在30°左右,间距控制在200mm左右,距巷道底板不小于2.3m,确保木楔牢固可控顶板破碎矸石,可防破碎矸石冒落。

5、使用铁镐及钎子掏出可架设1根-2根钢梁空间。

运输下山延伸段挑顶安全技术措施


04
挑顶工程质量控制措施
质量管理体系
建立完善的质量管理体系,明确各级 责任,确保挑顶工程的质量控制有效 实施。
VS
制定质量管理计划,包括质量目标、 质量保证措施、质量控制流程等,确 保挑顶工程的质量符合规范和设计要 求。
质量控制标准
制定挑顶工程的质量控制标准,包括材料质 量、施工工艺、验收标准等,确保每个环节 的质量符合标准。
04
安装固定
在顶升设备下方安装固定装置,确保 挑顶稳固。
06
检查验收
对挑顶工程进行检查验收,确保符合设计要求 和质量标准。
安全技术要求
使用合格的顶升设备和固定装置,确 保设备和装置的性能可靠、安全。
对参与挑顶施工的人员进行安全教育 培训,提高他们的安全意识和自我保 护能力。
在挑顶过程中,要密切关注下山延伸 段的位移和支撑的变形情况,发现异 常立即停止施工并及时处理。
安全检查制度
建立挑顶工程的安全检查制度,定期对施工现场进行全面 检查,及时发现和消除安全隐患。
检查内容应包括施工现场的安全设施、机械设备、个人防 护用品的使用情况等,确保施工现场符合安全要求。
安全应急预案
根据挑顶工程的特点,制定相应的安全应急预案,明确应急救援措施、救援人员及联系方式等。
定期组织应急演练,提高应急救援能力和响应速度,确保在突发情况下能够迅速采取有效措施,保障 作业人员的生命安全。
加强安全监测 在挑顶过程中,要加强安全监测 ,包括对顶板和围岩的监测,及 时发现和处理异常情况。
建议与展望
加强技术研发
要加强挑顶技术的研发,探索更 加安全、高效、环保的挑顶方法 和技术,提高挑顶工程的安全性
和效率。
推广智能监控

采区回风巷挑顶起底安全技术措施

采区回风巷挑顶起底安全技术措施综掘一队准备从采区回风巷开口施工31005运输巷,需在采区回风巷联络巷安设一部皮带。

但由于采区回风巷绕道口往里15米巷道高度不够,需挑顶,挑顶高度1.5米到0.6米。

过断层时巷道坡度大,需从马背开始处到工作面30米段起底,起底高度1米到0.5米。

为确保施工安全,特制定如下安全技术措施。

一、挑顶起底段必须沿巷道腰线进行施工,将顶板挑平底拉直。

二、由于挑顶段巷道顶板为石灰岩,挑顶采用风钻钻眼爆破,人工将岩碴攉至绕道溜子运出。

三、挑顶后采用工字钢棚支护,工字钢棚规格为梁长3.7米,腿长3.0米,上掘宽3.8米,下掘宽4.6米,掘高3米,掘断面12.6米2,上净宽3.4米,下净宽4.2米,净高2.7米,净断面11.4米2。

盘邦勾顶6×6,棚距1米。

四、起底时在工作面安设一部绞车,在采区回风巷中铺设轨道,采用侧卸式矿车运输,人工将碴装入侧卸式矿车,翻入绕道溜子运出。

五、其它安全措施:1、挑顶时必须由外向里逐架进行,必须对顶板支护后方可进行下一步挑顶。

2、必须在梁头和棚腿中间各打一根撑木将棚子连锁,防止开炮时将棚子打倒。

打倒的棚子必须及时修复后方可进行其它工作。

3、棚腿必须支在实底上,棚梁上方如有空顶必须用勾木接顶,并用楔子加紧,严禁架设等压棚。

4、放炮时必须在通往放炮地点的各条巷道中设好警戒,防止有人进入放炮地点。

5、放炮时必须保护好巷道中的各种管线设施,用废旧皮带将风筒管线遮盖。

6、施工中坚持敲帮问顶制度,必须对空顶及时支护,严禁空顶作业。

7、施工中如有意外事故发生,及时向调度室汇报,由值班领导组织处理。

8、其它未涉及之处严格执行《煤矿安全规程》及《31005掘进作业规程》中的有关规定。

采区回风巷挑顶架棚断面示意图 单位:mm 比例:1:50采区回风巷挑顶起底位置示意图 38003400采区回风巷 15米挑顶段 30米起底段 03回风绕道 *——警戒位置***。

巷道刷帮挑顶卧底安全措施

巷道刷帮挑顶卧底安全措施随着城市化进程的加速,越来越多的市民开始选择住在小区或是类似于巷道之类的家庭住宅较多的区域。

然而,这些住宅的安全问题也逐渐凸显出来,例如巷道刷帮漏水、挑顶漏雨、卧底高温等问题,给居民带来了一定的困扰。

因此,针对这些问题,我们需要采取一系列的安全措施,以保障居民的生命财产安全。

巷道刷帮巷道刷帮指的是居民楼下的巷道在清理卫生时使用的工具,如刷子、清洁剂等。

由于使用频繁,巷道刷帮也存在着一定的安全隐患。

为了避免巷道刷帮的危险,我们可以采取以下措施:1.统一管理:由物业进行统一管理,购买符合质量要求的巷道刷帮,以避免使用低质量、易损耗的刷帮;2.定时更换:将定期更换巷道刷帮列入保洁计划,并进行质量检查;3.安全防范:安装巷道刷帮存放架、置物箱等设施,以保证刷帮的安全存放,防止刷帮被盗或者放置不当。

挑顶漏雨挑顶漏雨是指居民楼房顶漏雨的现象。

这种情况会给居民生活、产生财产安全问题。

鉴于挑顶漏雨要素众多,我们需要从以下几个方面着手:1. 检查:定期跟踪巡查,发现漏雨情况及时进行维修;2,预防:对于新建的居民楼,应该在建筑设计中优先考虑防止漏雨问题,如设置防水层,使用高质量的材料等;3,维护:对于更换年限已满的防水层等建筑结构,应及时进行维修和更换,确保建筑结构完好无损。

卧底高温卧底高温是指室内气温过高,造成居民生活困扰的现象。

针对这种情况,我们也可以采取以下措施:1.通风:及时开窗、开门通风,减少室内温度;2.防晒:用防晒窗帘、窗膜等物品,防止高温日照影响室内温度;3.维修:定期检查空调、风扇等降温设备,保证其正常运转并进行维护。

综上所述,对于巷道刷帮漏水、挑顶漏雨、卧底高温等问题,我们需要采取一系列的安全措施,以保障居民的生命财产安全。

同时,我们也需要加强宣传,引导居民树立安全意识,共同营造安全、和谐的居住环境。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

风桥挑顶安全技术措施
一、情况说明
根据计划安排,因需施工219运输巷与联络巷之间的风桥前需进

行挑顶,为确保挑顶过期间的安全质量,特制定此安全措施。
二、设计方案:
1、挑顶范围:自219运输巷开口进去2米至219回风联络巷开口

进去2米段,总长约7米。
2、挑顶工程量:长度7米,挑顶高度(平均)1.5m,宽度为3米。
3、按技术科给定的腰线进行扩帮、起底、挑顶。
4、支护方式为锚网、索、喷浆支护。
三、技术要求与施工方法:
1、挑顶由西向东(回风联络巷向219运输巷)的顺序进行施工,
采用震动放炮配合掘进机施工。
2、挑顶起底段必须沿中腰线进行施工,将顶板挑平底拉直。
3、施工时必须做到挑0.8m支护0.8m,最大空顶距不得超过1.2m,
最小空顶距0.4m。严禁空顶作业,挑顶后及时进行锚网、索支护,支
护完毕后进行初喷。
4、施工时必须按腰线,炮眼深度由浅到深采取松动爆破、勤放炮、
放小炮的方式。掏槽眼的每眼装药量最多为3卷,辅助眼2卷,周边
眼2卷。每个眼深度最大1.5m,总装药量为1.4kg。严禁放大炮,以
防止震松顶帮煤岩造成片帮、冒顶事故。
5、为确保做够的通风断面,挑顶执行分层放顶。采取一次打眼,
分层装药放炮的施工方法。
施工顺序:第一次装药放炮 敲帮问顶、处理活矸 支
护(顶) 出渣 支护(帮)
以上为一个循环,分三个循环完成一次放顶。
四、安全技术质量要求
1.作业前,所有作业人员必须组织学习本措施,做到措施落实、
管理落实、责任落实,同时做到自保、互保、联保,确保施工安全、
顺利进行。
2、每班作业前、爆破后都必须由班组长、安全员负责认真进行敲
帮问顶工作,发现问题及时处理,只有确认安全无问题后方可开工作
业。
3、每次放炮前必须用掘进机将巷道内矿渣清理完毕,以便预留出
足够空间确保压顶后有足够的落渣空间。
4、锚杆必须用锚杆钻机或力矩扳手拧紧,确保锚杆的托盘紧贴巷
壁。
4、每班安装的锚杆要在交接班时,由验收员用测力计进行测力验
收,顶锚杆锚固力不小于100KN,锚索初锚力不小于150KN。
6、安装的托盘要与煤壁接触严密,托盘、螺母要上紧上牢,锚杆
外露长度10~40mm。
7、安装锚杆只能使用锚杆钻机进行安注,严禁直接采用砸投的方
法将锚杆砸入锚固剂内。
8、锚杆支护顺序为先顶后帮、从上到下支护。最高段的帮锚支护
数量为6根。靠巷道底部不够800mm时必须补打锚杆、网片。
9、挑顶时必须设由跟班安全员负责施工点安全工作,派专人到挑
顶段以外两头站岗,施工段前方必须设置栅栏,不准人员进出或逗留,
放炮前必须将人员撤到100m以外的安全地点。挑顶要按由东向西的顺
序逐排进行。
10、施工时,挑一排支护一排,严禁多挑,挑顶后及时将原锚索
涨紧破落的煤必须及时清理干净,使之巷道整洁畅通。
11、支护时,采用吊挂前探梁做为临时支护,前探梁采用两根3
寸钢管制作,长度不小于4m,安装间距不大于1.6m,用锚杆和吊环固
定,吊环形式为倒梯形或圆形,倒梯形式吊环宽面朝上,圆形吊环采
用4寸~6寸钢管制作。为了防止前探梁滚动,每根前探梁不少于2
个吊环。吊环用配套的锚杆螺母固定,所用树脂锚固剂不少于2个,
锚杆锚固力不小于70KN /根,前探梁最大控顶距离1.2m,前探梁上方
用2块规格为:长×宽×厚=3000×200×150mm小板梁和小杆接顶,
前探梁后端用木楔背紧。
12、每次爆破完毕后,由班组长或有经验的人员观察顶板,支护
前首先进行敲帮问顶,人员站在永久支护下,用不小于2.5m长的长柄
工具处理干净顶帮的活矸(煤)。确保工作面顶帮无活矸后,人员站在
永久锚杆支护下,挂联一片顶网。顶网联好后,在紧靠迎头两排永久
锚杆上好吊卡,施工人员及时顶起网,前移前探梁。前探梁上及时用
木板梁维护顶板,板梁与前探梁用木楔背紧。穿前探梁时,必须有专
人监护顶板及煤帮。顶板维护好后,撤出迎头所有人员,由外向里打
顶锚杆。
13、上前探梁时,不少于5人, 1人观察顶板并协调指挥、2人
顶起钢筋网、2人穿前探梁。挑顶后,把露出的长锚杆、锚索锯掉,
防止扎伤人。
14、临时支护架设好后,由班组长再次组织人员进行敲帮问顶,
然后再开始永久支护,永久支护按巷道技术要求进行支护永久支护完
毕后,去掉钢管、吊环。
五、爆破安全措施
1、严格执行必须执行一炮三检制度、三人联锁放炮制度,爆破员
必须由经过培训并取得合格证的人员担任。
2、爆破前,把施工地点的风、水管及时拆除或用圆木掩护包裹,
避免矸石砸坏风、水管。
3、火工品的领取、运送必须时经过培训取得合格证的专职人员。
火药、雷管必须两人分别运送,严禁一人同时运送,雷管必须有爆破
员亲自运送。交接班、人员上下班时间严禁运送爆炸材料。严禁将爆
炸材料存放在井口房、井底车场或其他巷道内。严禁用运输机运送爆
炸材料。
4、火药、雷管箱必须存放在警戒线以外,并分箱加锁,两箱相距
15m以上。
5、装配引药时先检查瓦斯浓度,只有瓦斯浓度在0.5%以下方可
进行,地点应选在工作面附近且避开电气设备和导电体、顶板支护完
好无淋水之处,按照爆破说明书数量装配引药,一次放炮用多少装配
多少。
6、装配引药时,必须防止雷管受冲击或震动及折断雷管脚线和损
坏脚线绝缘层。
7、装药前,首先检查瓦斯,当瓦斯浓度在0.5%以下时方可进行
装药。
8、装药前,必须清除炮眼内的煤粉。装药时要两人配合,一人装
药并拉好脚线,一人用木制炮棍将药卷轻轻推入眼底,用力要均匀,
药卷装完后要检查两脚线的末端扭结情况是否完好。装填炮泥时,要
轻轻拉紧脚线,先填一些粘土炮泥,轻轻捣实,然后装填水泡泥,封
泥长度不得小于炮眼深度的1/2。装填水泡泥时不要用力过大以防止
压破。水泡泥外端到眼口用粘土炮泥封严、捣实,以防止内空外实。
严禁用炭块及易燃品顶替炮土充填炮眼。无封泥、封泥不足或不实的
炮眼严禁爆破。
9、爆破前爆破母线必须扭结短路。母线连接、检查线路和通电工
作,只准放炮员一人操作。爆破母线要随用随挂,不准设永久爆破母
线。发爆器钥匙必须由爆破员随身携带
10、爆破前由班长亲自布置2名警戒人员到爆破地点向西100米
以外,向东联络巷两端的安全地点担任警戒并悬挂禁止入内指令牌,
防止其他人员从轨道大巷和总回风巷进入警戒区域。警戒人员在没有
接到班组长命令不得随意解除警戒。
11、爆破前班长必须清点人数,确认无误后方可下达放炮命令。
12、爆破工必须最后一个离开爆破地点,并必须在安全地点起爆。
爆破员接到爆破命令后,必须发出放炮警告,并至少等5秒后方可放
炮。
13、爆破后先将爆破母线从发爆器上取下扭结短路,至少要等15
分钟方可进入工作面检查。
14、如发现残爆、拒爆,可在距离拒爆300mm处打平行的炮眼重
新装药爆破。严禁镐刨、手掏或从起爆药卷中拉出雷管。严禁将炮眼
残底继续加深;严禁用打眼的方法往外掏药。若当班处理不完,当班
爆破工必须现场向下一班交接清楚。
15、处理拒爆的炮眼爆破后,爆破工必须详细检查炸落的煤炭,
并收集未爆的雷管。在拒爆处理完以前,严禁在该地点进行与处理拒
爆无关的工作。
16、爆破完毕,待工作面的炮烟吹散,班长、爆破工、瓦斯检查
工必须首先巡视爆破地点,检查瓦斯、通风、煤尘、顶板、拒爆、残
爆等情况,如有危险情况必须立即处理。确认符合安全要求后,其他
人员方准进入工作面。
山西马军峪曙光煤业有限公司
902采区回风巷挑顶
