天然气管道施工组织设计完整版
天燃气工程管道施工组织设计

天然气工程管道施工组织设计一、引言天然气作为一种清洁、高效的能源,在现代社会中扮演着十分重要的角色。
天然气工程管道的施工组织设计是确保工程进展顺利、安全实施的重要环节。
本文将围绕天然气工程管道施工组织设计展开讨论,重点关注施工方案的制定、人员组织、安全管理以及质量控制等方面。
二、施工方案的制定1. 工程概况分析在施工方案的制定之前,必须全面了解工程的具体情况,包括工程的规模、技术要求、施工地点等。
通过对工程概况的分析,可以为后续施工方案的制定提供重要的依据。
2. 施工流程规划施工方案应该明确规划施工流程,包括各个工序的顺序、工期、相关的设备和材料等。
通过合理的施工流程规划,可以提高工程的效率,减少施工风险。
3. 施工方法选择根据工程的情况,选择合适的施工方法。
天然气工程管道施工常用的方法有开挖法、盾构法、顶管法等。
在选择施工方法时,要结合工程的特点,确保施工过程安全可靠。
三、人员组织1. 项目经理项目经理是整个施工过程的核心管理者,负责组织协调各个部门的工作,监督施工进度和质量。
项目经理应具备丰富的施工经验和管理能力,同时要与其他相关部门保持良好的沟通和协调。
2. 施工人员施工人员是施工过程中的主要执行者,包括工程师、技术人员、机械操作工等。
他们需要具备相关的专业知识和技能,严格按照施工方案进行操作,确保施工质量。
3. 安全管理人员在天然气工程管道施工中,安全管理是至关重要的。
安全管理人员要对施工现场进行全面监控,及时发现和解决安全隐患,确保施工过程安全可靠。
四、安全管理1. 安全教育培训在施工前,对施工人员进行必要的安全教育培训,包括施工现场的安全知识、应急处置措施等。
提高施工人员的安全意识,减少安全事故的发生。
2. 安全控制措施制定详细的安全控制措施,包括施工现场的安全防护设施、危险源的识别和控制、紧急疏散通道的设置等。
确保施工过程中的安全控制得以有效实施。
3. 安全检查评估定期进行安全检查,评估施工过程中的安全风险,及时采取措施进行改进。
天然气管道施工组织设计方案

1.编制依据:2.工程概况:3.施工准备4.施工部署5. 施工技术措施6. 质量保证措施7. HSE 管理措施8.进度保证措施9. 工程交工验收措施及竣工资料验收移交10. 施工总平面图11. 暂时用地表1.1 工程文件资料;1.1.1******污染场地管理修复工程供气工程《现场办公记要》文件;1.2 施工现场踏勘相关资料:1.2.1 现场踏勘图文记录;1.2.2 当地运输情况调查资料;1.2.3 社会调查资料;1.3 本公司的施工设备及人员配备;1.4 本工程按行业常用标准,采用以下规范、标准:《城镇燃气设计规范》(GB50028-2022)《建造设计防火规范》(GB50016-2022)《工业金属管道工程施工规范》(GB50235-2022)《现场设备、工业管道焊接工程施工规范》(GB50236-2022)《石油天然气工业管线输送系统用钢管》(GB/T9711-2022)《城镇燃气埋地钢质管道腐蚀控制技术规程》(CJJ95-2003)《埋地钢制管道聚乙烯防腐层》(GB/T23257-2022)《钢质管道聚乙烯胶粘带防腐层技术标准》(SY/T0414-2022)《混凝土和钢筋混凝土排水管》(GB/T11836-2022)《无损检测金属管道熔化焊环向对接接头射线照像检测方法》(GB/T12605-2022) 《城镇燃气输配工程施工及验收规范》 (CJJ33-2005)2.工程概况:2.1 工程名称:*****污染场地管理修复工程供气工程2.2 工程简介:2.2.1 设计压力:调压柜前 0.8MPa。
2.2.2 地质条件本工程地处重庆市**区,地形为浅丘与平原相结合,总体交通相对方便。
2.2.3 工程简况从******污染场地西南侧围墙外已建D108 管线上接头,沿园区绿化带敷设至厂区计量调压柜调压、计量后进入用气设备;约390 米。
2.3 交通条件地处重庆市**区,交通条件好,施工管理均较为方便;2.4 现场施工条件工程位于重庆市**区,车流量与人流量都不是很大。
天然气燃气管道施工组织设计

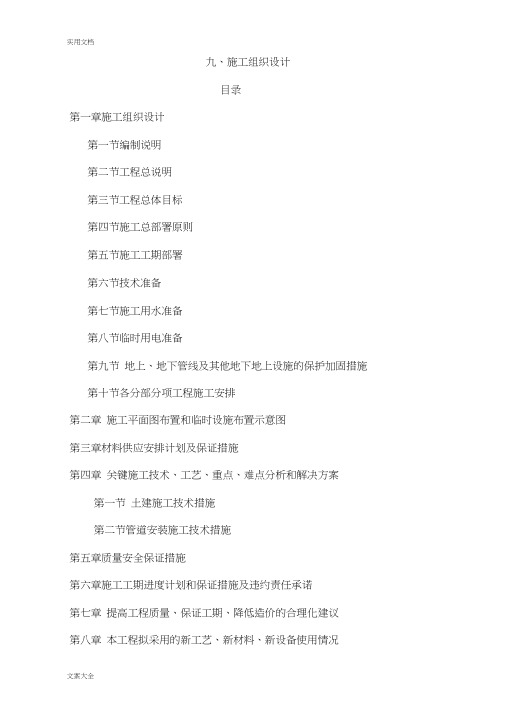

九、施工组织设计目录第一章施工组织设计第一节编制说明第二节工程总说明第三节工程总体目标第四节施工总部署原则第五节施工工期部署第六节技术准备第七节施工用水准备第八节临时用电准备第九节地上、地下管线及其他地下地上设施的保护加固措施第十节各分部分项工程施工安排第二章施工平面图布置和临时设施布置示意图第三章材料供应安排计划及保证措施第四章关键施工技术、工艺、重点、难点分析和解决方案第一节土建施工技术措施第二节管道安装施工技术措施第五章质量安全保证措施第六章施工工期进度计划和保证措施及违约责任承诺第七章提高工程质量、保证工期、降低造价的合理化建议第八章本工程拟采用的新工艺、新材料、新设备使用情况第九章施工现场采用环保、消防、降噪声、文明施工技术措施1 、环境保护施工技术措施2 、消防施工技术措施3 、降噪音施工技术措施4 、文明施工技术措施第十章冬雨季施工措施附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章施工组织设计第一节编制说明一、编制依据(一)本工程招标文件;(二)国家现行施工规范和标准及省、市现行有关法律、法规等文件,按最新版本实施;(三)山西省燃气规划研究院有限责任公司提供的道路管线综合图、纵断图;(四)本工程主要采用的技术规范、规程《城镇燃气设计规范》(GB50028-2006);《城镇燃气输配工程施工及验收规范》(CJJ33-2005);《现场设备、工业管道焊接工程施工规范》(GB50236-2011);《工业金属管道工程施工规范》(GB50235-2010);《现场设备、工业管道焊接工程施工质量验收规范》(GB50683-2011);《工业金属管道工程施工质量及验收规范》(GB50184-2011);二、编制原则(一)按照“全面规划、突出重点、均衡施工、适当提前”的原则,科学组织、合理安排施工工期和进度。
天然气管道改迁及保护施工方案天然气管道施工组织设计

天然气管道改迁及保护施工方案天然气管道施工组织设计天然气管道改迁及保护施工方案第一章、工程概况第二章、编制依据第三章、施工准备计划第四章、施工技术方案第五章、工程质量技术措施第六章、工期保证措施第七章、安全生产保证措施第八章、文明施工及环境保护措施第一章、工程概况一、工程概况通海十九路道路及配套工程现状燃气管线迁改工程位于大竹林-礼嘉组团F标准分区,整体呈现东西走向,起点接通海十九路K0+600,终点接道海十九路K1+800,管线全长约1200m。
工程范围内在K0+600~K0+950段道路为高填方区域,该段现状地形标高位于240.0~261.0之间,设计道路标高位于253.0~271.0之间。
在K1+150处道路西侧为高挖方区域,该处现状地形标高位于286.0~279.0之间,设计道路标高位于261.0~262.0之间。
其中在K0+950处,即通海十九路与L9路西段路交叉口处,在L9路西段该处为高架桥段。
工程范围内,在道路东侧,位于一条现状南北走向的渝武高速公路,该高速公路将向通海十九路拓宽5米。
建设单位:重庆北部新区土地整治储备中心代理业主:重庆渝高科技产业(集团)股份有限公司设计单位:XX市市政工程设计院有限公司地勘单位:XX市勘测院、XX地质工程勘察院监理单位:XX建设监理有限公司施工单位:XX建设有限公司根据业主提供的地形管网资料,工程范围内,在K0+600~K1+800段道路东侧,有一根呈东西走向现状DN219的燃气管道,该燃气管道沿现状地形敷设,埋深为0.5~1.0米。
该现状燃气管道,部分位于设计道路下,部分穿越L9路西段高架桥段。
二、燃气管道迁改设计概况1、燃气平面布置因通海十九路道路的修建,道路局部存在高填方和高挖方路段,使得现状燃气管道部分路段已经露出设计路面,部分路段位于高填方区域下,埋深较大。
结合设计道路的修建对现状燃气管道进行迁改,以方便后期维护和使用。
现状燃气管道的迁改在道路实施前进行迁改,为了不影响道路的二次开挖,本次考虑沿道路红线外敷设,结合道路的标高系统及现状实际地形状况,部分燃气管道位于道路放坡范围内,在道路东侧新建一根DN219的燃气管道。
天然气管道施工组织设计

天然气管道施工组织设计1.前期准备在天然气管道施工前,必须进行充分的前期准备工作。
这包括项目可行性研究、工程设计、资金筹措、技术准备、材料采购、施工人员准备等。
2.1施工方案设计首先应根据天然气管道的设计图纸和相关技术要求,制定详细的工程施工方案。
该方案应包括施工方法、施工工艺、进度管理、质量控制、安全防护等。
2.2施工流程设计根据天然气管道施工的各个环节和工作要求,设计施工流程。
包括开挖土方、埋设管道、焊接接头、气密试验、沟槽回填、纵向和横向车辙等。
2.3施工机械设备选择和配置根据工程实际需求,选择适合的施工机械设备。
包括挖掘机、铲车、压接机、焊接机等。
同时,根据施工流程,合理配置这些设备,以提高施工效率和质量。
2.4施工人员组织设计根据工程规模和施工要求,合理组织施工人员。
包括项目经理、技术负责人、施工队长、工人等。
同时,根据项目需要,进行必要的技能培训和安全教育。
3.质量控制3.1材料质量控制根据相关标准和规范,对天然气管道材料进行质量把控。
包括材料的原材料购买、质量检验、库存管理等。
3.2施工过程质量控制严格按照工程设计和施工方案要求进行操作,确保施工过程质量。
包括焊接接头质量、气密试验合格率、沟槽回填质量等。
3.3管道工程质量控制加强对天然气管道工程的质量监督和检查。
包括管道的焊缝质量、密封性能、管道的防腐蚀处理等。
4.安全防护4.1施工现场安全设立施工现场安全警示标志,规范施工现场秩序。
制定安全操作规程,进行安全教育和培训。
加强对施工现场的安全监控和巡视。
4.2施工人员安全严格要求施工人员佩戴安全防护用品。
加强对施工人员的安全教育和培训。
定期进行安全检查和评估。
4.3交通安全设置交通警示标志,确保路面交通安全。
安排专人负责交通安全管理和指挥。
5.进度管理根据施工方案和施工流程,制定详细的施工进度计划。
定期对工程进展进行跟踪和监控。
及时调整工程进度计划,确保按时完成施工任务。
6.资料管理建立天然气管道施工资料管理系统,包括施工日志、验收记录、技术资料、工程图纸等。
天然气燃气管道施工组织设计

九、施工组织设计目录第一章施工组织设计第一节编制说明第二节工程总说明第三节工程总体目标第四节施工总部署原则第五节施工工期部署第六节技术准备第七节施工用水准备第八节临时用电准备第九节地上、地下管线及其他地下地上设施的保护加固措施第十节各分部分项工程施工安排第二章施工平面图布置和临时设施布置示意图第三章材料供应安排计划及保证措施第四章关键施工技术、工艺、重点、难点分析和解决方案第一节土建施工技术措施第二节管道安装施工技术措施第五章质量安全保证措施第六章施工工期进度计划和保证措施及违约责任承诺第七章提高工程质量、保证工期、降低造价的合理化建议第八章本工程拟采用的新工艺、新材料、新设备使用情况第九章施工现场采用环保、消防、降噪声、文明施工技术措施1、环境保护施工技术措施2、消防施工技术措施3、降噪音施工技术措施4、文明施工技术措施第十章冬雨季施工措施附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章施工组织设计第一节编制说明一、编制依据(一)本工程招标文件;(二)国家现行施工规范和标准及省、市现行有关法律、法规等文件,按最新版本实施;(三)山西省燃气规划研究院有限责任公司提供的道路管线综合图、纵断图;(四)本工程主要采用的技术规范、规程《城镇燃气设计规范》(GB50028—2006);《城镇燃气输配工程施工及验收规范》(CJJ33—2005);《现场设备、工业管道焊接工程施工规范》(GB50236-2011);《工业金属管道工程施工规范》(GB50235—2010);《现场设备、工业管道焊接工程施工质量验收规范》(GB50683—2011);《工业金属管道工程施工质量及验收规范》(GB50184-2011);二、编制原则(一)按照“全面规划、突出重点、均衡施工、适当提前"的原则,科学组织、合理安排施工工期和进度。
厂区天燃气管道安装工程施工组织设计方案
厂区天燃气管道安装工程施工组织设计方案一、工程概况该天燃气管道安装工程位于XX厂区,总长度约XX千米,主要包括天然气输送管道系统和相关辅助设施的安装。
本工程的施工目标是确保安全、高效地完成管道的安装工作,保障天燃气供应的可靠性和稳定性。
二、施工组织机构1.项目经理:负责全面协调和管理施工过程中的各项工作,对工程质量、安全和进度负总责。
2.施工队长:负责具体施工工作的组织、协调和指导,保证施工质量和安全。
3.质量专员:负责监督和检查施工过程中的质量控制,及时发现并解决质量问题。
4.安全专员:负责监督和检查施工过程中的安全控制,确保施工人员的安全。
5.材料专员:负责采购、储存和使用施工所需的材料,并进行材料的质量检验。
6.环境保护专员:负责监督和检查施工过程中的环境保护控制,确保施工不对环境造成污染。
三、施工流程1.前期准备:确定施工目标和基本框架,制定施工计划,确定施工队伍和施工人员,并进行必要的培训和安全教育。
2.场地准备:对施工场地进行清理和整理,确保施工场地的安全和通畅。
3.材料准备:根据施工计划和施工图纸,采购和储存所需的管道材料、焊接材料和其他辅助材料。
4.管道安装:按照施工图纸和设计要求,对管道进行定位、预埋、焊接、测试和固定,确保管道的质量和安全。
5.测试和调试:对安装完毕的管道进行压力测试和泄漏测试,排除可能存在的问题,确保管道的正常运行。
6.设施完善:对安装完毕的管道系统进行清洗和润滑,安装和调试相关设施和设备,确保整个天燃气系统的正常运行。
7.验收和交接:对安装完毕的工程进行验收,确保符合相关规范和标准,交付使用。
四、安全措施1.培训和教育:对施工人员进行必要的安全教育,包括操作规程、安全注意事项和应急措施等。
2.人员防护:施工人员必须佩戴符合规定的个人防护装备,如安全帽、防护服、防护眼镜等。
3.施工现场管理:实施施工现场的管控和封闭,设置合适的安全标识和警示牌,确保施工现场的安全。
天然气管道工程施工组织设计方案
燃气管道施工方案一、工程概况:1.工程简况:本高压管道是乌什县振兴天然气有限公司天然气利用工程的一部分。
输送介质为天然气,输送温度为常温。
天然气高压输气管道的设计压力为4.0 MPa。
管材采用材质为L360,管道外径及壁厚为Φ168×6mm。
管道外防腐采用挤出聚乙烯3层复合结构加强防腐,防腐层在工厂内预制成型。
管道到采用牺牲阳极法进行阴极保护。
2.质量目标:质量目标:工程质量等级100%合格,质量优良率≥90%以上。
3.安全目标:杜绝重大安全事故,月负伤率小于千分之零点四,争创“无伤工程”。
4.工期目标:燃气管道安装施工于2017年6月10日至2017年10月30日全部结束。
5.实物量统计:燃气管网实物量:6.工程特点:1.3.1施工工期短,工作量大,且点多面广。
1.3.2管道焊口数量多,射线探伤拍片量大,需要边施工边进行检验。
二、施工准备:考虑到本工程工期短、作业面广的特点,施工准备工作很重要,技术标准的配备、施工机具进场前的全面检查、施工用材料的提前备货、施工顺序的优化和施工方法,以保证一经开工即可投入正常施工当中。
三、技术准备3.1技术准备3.1.1熟悉和审查图纸,参加设计交底,同时取得各项技术资料及有关图集,制定施工技术措施,组织技术交底。
3.1.2了解管道的总体布置,对每个管道的规格、材质、连接形式、防腐等应做到心中有数。
3.1.3选用施工及验收规范:《工业金属管道工程施工及验收规范》GB50235-97《现场设备工业管道焊接工程施工及验收规范》;GB50236--98《工业设备及管道绝热工程施工及验收规范》GBJ126-89《工业金属管道工程质量检验评定标准》GB50184-93《工业设备及管道绝热工程施工质量检验评定标准》GB50185-93《钢结构、管道涂装技术规程》YB/T9256-96《建设工程防腐管材技术标准》Q/BGJ015-2002;施工图纸及有关技术文件上的技术、质量要求;3.2劳动力配备:3.2.1根据公司对压力管道的工作量、拟定工期、施工进度计划、劳动生产率组织施工人员进场。
中俄东线天然气管道工程施工组织设计(修改)
中俄东线天然气管道工程一般段施工方案编制人:审核人:审定人:目录第一章编制依据1参考资料1.1《D1422mm天然气输送管道技术规范第12部分:线路焊接技术规范》1.2《D1422 X80管道吊装下沟施工验收规范》1.3《D1422 X80天然气管道线路工程技术规范》1.4《D1422技术设计研究报告》1.5《油气长输管道工程施工及验收规范》50369-20141.6《中华人民共和国安全生产法》1.7《中华人民共和国石油天然气管道保护法》(2010年10月1日施行) 1.8《中华人民共和国环境法》(1989年12月26日)1.9《中华人民共和国道路交通安全法实施条例》(2004年5月1日实施)第二章工程概况1工程概况中俄东线天然气管道工程管径为1422mm,材质为X80,壁厚分为21.4mm、25.7mm和30.8mm三种,管道全线设计压力均为12MPa。
目前,中俄东线天然气管道东线项目已进入科研评审阶段,为提高投资估算的合理性,项目业主管道公司请我局提供D1422管道工程投资估算编制的技术支持。
经与相关领导沟通后确定的编制内容,主要编制一般地段主要施工工序资源配置及工效测算。
第三章施工方案1施工工艺流程线路交桩—→测量放线—→施工便道的修筑—→防腐管的运输及保管—→作业带清理—→布管—→组对焊接—→无损检测—→防腐补口、补伤—→管沟开挖—→管道下沟—→小回填—→硅管敷设—→大回填及地貌恢复—→清管试压干燥—→水工保护—→三桩埋设2主要工序施工技术措施2.1线路交桩2.1.1 线路交桩由监理、设计和施工承包商共同组成交接桩小组,在现场进行交、接桩工作,交接桩过程中每天要做好交接桩记录,三方签字确认。
2.1.2 接桩人员由施工承包商施工技术部门会同施工现场技术人员组成。
2.1.3 接桩前要组织接桩人员充分熟悉需接桩区段的图纸及相关资料。
2.1.4 准备野外接桩工作所必须的车辆、图纸、生活用品和必要的现场标志物(如:木桩、油漆等)、工具等。
天然气管道建设组织设计完整版
天然气管道建设组织设计完整版
1. 引言
这份文档旨在提供天然气管道建设组织设计的完整方案,以满
足项目的需求和要求。
它将包括项目的背景信息、目标、组织结构、工程实施计划和风险管理等内容。
2. 背景信息
在这一部分,我们将提供天然气管道建设项目的背景信息,包
括项目的目的、地理位置、规模和重要性。
我们还将分析相关的政
府政策和法规,并考虑环境和社会因素。
3. 目标
这一部分将说明天然气管道建设项目的主要目标。
我们将明确
项目的技术、经济和社会目标,并提出相应的措施来实现这些目标。
4. 组织结构
在这一部分,我们将设计一个适合天然气管道建设项目的组织
结构。
我们将确定项目经理和相关团队成员的职责和权限,并规划
项目的沟通和决策流程。
5. 工程实施计划
这一部分将呈现天然气管道建设项目的工程实施计划。
我们将确定项目的关键里程碑和阶段,以及相关的工作内容和时间表。
我们还将考虑资源分配和进度控制等方面。
6. 风险管理
在这一部分,我们将分析和评估天然气管道建设项目的潜在风险,并制定相应的风险管理策略。
我们将确定风险的来源和概率,并提出相应的应对方案和风险监控措施。
7. 结论
这份文档提供了天然气管道建设组织设计的完整方案。
通过认真执行本文档中的措施,我们将能够有效地管理和实施天然气管道建设项目,以确保项目的成功和可持续发展。
以上是《天然气管道建设组织设计完整版》的简要内容。
如需了解详细信息,请参阅完整文档。
[End of Document]。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(此文档为word格式,下载后您可任意编辑修改!)目录第一章工程概况 (5)1.1编制依据 (5)1.2工程概况 (5)1.3工程规模 (5)1.4沿线的气象情况 (5)1.5沿线地水系、水文情况 (5)1.6沿线的地形、地貌及工程地质 (6)1.7交通 (8)1.8地区等级 (8)1.9主要工程量 (8)第二章施工部署 (9)2.1总体原则 (9)2.2施工管理体系 (9)2.2.1机构设置 (9)2.2.2岗位职责 (10)2.3施工任务划分及人员配备 (13)2.3.1测量队人员配备 (13)2.3.2管道安装机组主要人员配备(两个机组) (13)2.3.3站场安装机组主要人员配备 (13)2.3.4运输机组主要人员配备 (14)2.3.5综合机组人员配备 (14)2.3.6土建机组 (15)2.3.7后勤服务人员配备 (15)2.4人力资源计划图 (15)第三章施工进度计划及保证措施 (16)3.1施工工期 (16)3.2施工工期保证措施 (16)3.2.1组织措施 (16)3.2.2技术措施 (17)3.2.3现场控制 (17)3.2.4合同管理 (18)第四章施工方案 (19)4.1编制依据 (19)4.2施工方案 (19)4.2.1管道安装施工方案 (19)1)施工工艺流程图 (19)2)线路交桩 (19)3)测量放线 (20)4)施工作业带清理 (21)5)修筑施工便道(通道) (21)6)管材的装卸、运输、保管 (22)7)布管 (23)8)管沟土石方工程 (24)9)组对焊接 (34)10)管道检验 (35)11)补口、补伤 (36)12)管沟回填及恢复 (36)13)管道水压清管、试压、干燥 (36)4.2.2顶管穿越施工方案 (41)4.2.3河流穿越施工方案 (43)4.2.4线路穿越光(电)缆及管道施工方案 (45)4.2.5线路水工保护构筑物施工方案 (46)4.2.6三桩埋设施工方案 (48)4.2.7红果子分输站土建施工方案 (48)3)施工准备 (48)4)施工工序 (48)5)施工技术措施 (49)4.2.8红果子分输站设备安装方案 (50)1)法兰和阀门安装 (50)2)通用静止设备 (51)4.2.9电气安装施工方案 (56)1)配管配线 (56)2)电缆桥架安装 (57)3)盘柜安装 (57)4)电缆敷设 (57)5)电机的安装及检查接线 (59)6)各种低压电器及照明器具的安装 (59)7)静电接地及跨接 (59)第五章质量保证措施 (60)5.1质量保证体系 (60)5.2质量管理措施: (64)5.3质量控制要点。
(66)5.4工序质量保证措施 (67)第六章劳动力安排计划 (76)第七章主要机具配备、材料进场计划 (76)7.1主要机具配备进场计划 (76)7.2材料进场计划 (79)第八章安全保证措施 (82)8.1安全生产的原则和目标 (82)8.1.1原则 (82)8.1.2目标 (82)8.2施工安全保证体系 (83)8.3施工安全组织机构及工作程序 (84)8.3.1成立安全领导组 (84)8.3.2安全组织构图 (84)8.3.3安全会议 (84)8.4安全管理措施 (84)8.5安全技术措施 (85)8.6防汛措施 (85)8.7雨季施工措施安全 (86)8.8施工过程安全 (86)8.9施工过程安全记录 (86)8.10安全教育及培训 (86)8.11安全检查及审查 (86)第九章文明施工与环境保护措施 (88)9.1现场文明施工控制 (88)9.1.1文明施工目标及承诺: (88)9.1.2文明施工的组织机构和职责 (88)9.2文明施工管理措施 (90)9.3环境保护 (91)9.4文明施工与环境保护保证体系 (92)第十章冬、雨季施工措施 (93)10.1冬季施工技术措施 (93)10.1.1焊接施工技术措施 (93)10.1.2吊装、运输措施 (94)10.1.3设备管理措施 (94)10.1.4安全、环保管理措施 (95)10.2雨季施工技术措施 (95)10.2.1一般措施 (95)10.2.2设备、材料管理措施 (96)10.2.3雨季施工技术措施 (96)10.3防风技术措施 (96)第十一章新工艺新技术 (97)11.1焊接工艺 (97)11.2焊接设备 (97)第十二章总平面布置图 (99)第十三章施工进度横道图第十四章施工现场、施工道路平面图第一章工程概况1.1编制依据石嘴山市天然气工程招标文件,标书编号:NXITCB083028 (I标段- II标段)石嘴山市天然气工程招标文件补充函、补充函2及答疑《石油天然气工业输送钢管交货技术条件第1部分:A级钢管》(GBT9711.1—19797)《输油输气管道穿越工程施工及验收规范》(SY)《石油天然气管道穿越工程施工及验收规范》(SYT)《钢质管道焊接与验收》(SYT4103—1995)《关于处理石油管道和天然气管道与公路相互关系的若干规定》((78)交公路字698号,(78)油化管道字452号)1.2工程概况工程名称:石嘴山市天然气管道安装工程工程地点:石嘴山市开工时间:2008年4月9日竣工时间:2008年10月10日(比要求工期提前十天)建设单位:石嘴山市星瀚市政产业(集团)有限公司1.3工程规模I标段:大武口至红果子分输站管道安装(起始点为过大武口储配站4km处的12号桩至红果子分输站61号桩),DN300管道31KM及去惠农县的支线3.9km、红果子分输站土建及安装。
1.4沿线的气象情况本段设计的管道所经区域地处内陆,位于我国季风区的西缘,属中温带干旱气候区,是典型的大陆性气候。
主要气候特征是:冬季长、夏热短、春暖快而多风、秋凉早而晴爽,日照充足,蒸发强烈、降雨量少且集中于夏季,干旱炎热,年少雨雪,年差大,无霜期短,其后大陆性特征显著。
1.5沿线地水系、水文情况1.6.1地表水系、水文本段管道所经区域属石嘴山市,地表水属黄河水系,除黄河外,主要由引黄灌溉渠、排水沟及山地沟谷组成。
贺兰山北部(石嘴山市)地带发育一系列近似平行的西北~东南向沟谷,源头深入贺兰山中山地区,集水面积覆盖整个东坡,主要沟谷水文特征列手表1.5.1-1:表1.5.1-1贺兰山北部主要沟谷水文特征表沿线地下水主要分部于贺兰山山前洪积倾斜平原和黄河冲击平原,分冲、洪积平原空隙水和河湖积平原空隙水两种,平原地区地下水受农田灌溉水补给,地下水位动态变化剧烈。
冲、洪积平原空隙水主要分部于洪积倾斜平原的前沿狭长地带,一般宽1~4km,个别地段达8km左右。
从西往东,由单一潜水逐渐变为多层次结构的地下水,在150m深度内除浅层潜水外,下部有承压水。
潜水水位埋深1~2m,2~7m,或大于10m,变化较大。
含水层的岩性为砂砾、中粗砂、细砂,厚度由西向东变薄,普遍小于20m。
属于HCO3SO4-NaMg或HCO3-CaMg 及HCO3CI-MgCa型水,矿化度一般为1~2gL。
承压水分布在洪积倾斜平原的前沿细粒带与冲击平原交错部位,水位埋深1~10m,含水层岩性为中细砂、细砂,厚度部稳定,一般10~30m,最厚达50m。
承压水接受潜水的越流补给及侧向地下水径流补给,补给条件较差,不宜过量开采。
河湖积平原空隙水呈近南北向分布于惠农燕窝池、平罗西大滩等地势低洼处。
潜水水位埋深小于1.5m,含水层岩性以粉砂为主,向沉积中心(平罗西大滩~银川罗家庄)变细,泥质含量增多,厚度10~20m,属于SO4-Mg和HCO3CI-NaCa型水,矿化度1~3gL,地下水流滞缓,以垂直蒸发排泄为主要途径,由于排泄条件不良,部分地段渗出地表成为积水湖沼。
1.6沿线的地形、地貌及工程地质1.6.3沿线的地形、地貌管道所经区域位于宁夏银川平原北部,西起贺兰山,东临黄河,长40~50km,海拔1100~1200m是宁夏地势最低的地区。
本段设计的管道自石嘴山市大武口区至石嘴山市石嘴山区,基本沿贺兰山走向,大致为西南至东北方向,管道沿线地处平原,地形平坦,高差起伏很小。
根据地形、地貌及其成因可分为以下3种类型:1)洪积倾斜平原(管道B12~B87)位于贺兰山东麓山前,由南向北呈窄条状分布,宽1~8km,地面由西向东倾斜30左右,组成物质主要为全新世(Q4)卵石、角烁、粗砂,含少量漂石、块石。
母岩主要由贺兰山风化产物经洪流搬运而来,成分为砂岩、砂质页岩。
地表植被稀少,冲沟发育,冲刷深度不大,一般小于2m。
经风蚀、水流冲刷等地质营力的共同作用,呈现出荒漠戈壁景观。
2)洪积冲击平原西接贺兰山山前洪积倾斜平原,东部与冲积湖平原二级阶地后缘相连,呈南向北延)晚期冲伸,东西宽5~15km,地面坡降1300~11000,地形平坦,底层为上跟新世(Q3洪积物组成,底层由粉质粘土、粉土、细砂,少量角烁组成。
目前部分已被改造成农田,种植果树、玉米等。
本段设计的管道B61~H01+300m属于这种地貌。
3)冲积湖平原(管道B43+100m~B44+700m、Bm~B51+300m)西靠洪积冲积平原,由黄河冲积而成,地层为第四系(Q4)冲积物、湖积物、风积物组成,岩性为粉质粘土、粉土、粉细砂,地势低平,由南向北微倾,坡降16000~18000,海拔1090~1125m,经多年开垦,目前为发达农业区,局部低洼地带常年积水1.6.4沿线工程地质情况本段设计的管道经过多种成因不同的地貌单元,沿线岩土性质差异性较大,经大量静力触探,钻孔、探坑揭露,同时根据取样试验分析报告及收集资料分析,管道沿线浅表地层主要岩土分布及浅层地下水位情况见表1.6.4-1:表1.6.4-1 沿线岩土分布及地下水位一览表大武口至石嘴山段管线基本上沿着110国道敷设,为线路的施工及维护提供了良好的交通条件,大部分地段不需要新修施工便道(管线穿越铁路、高速公路时需要新修施工便道)。
1.8地区等级按照《暑期管道设计规范》(GB)的有关规定进行划分,本标段沿线地区等级为二级。
1.9主要工程量线路主要工程量表第二章施工部署2.1总体原则本投标段工程施工部署的基本原则是“信誉至上,质量第一”,施工中应重点抓质量、工期和现场施工管理,组织强有力的项目经理部,选择素质较高的施工队伍,配备足够的技术力量和机械设备,采用先进合理的技术措施,科学制定施工进度,确保工程质量合格,争创优质工程。
根据本工程的结构特点和施工周期的实际情况,确保工程质量和施工工期,本工程配备足够的土建、安装施工及运输设备(详见施工机械配备一览表),合理调度各工种机械使用时间,穿插各工种的操作工序,有效地控制计划的落实时效,做到计划部位不拖延,上道工序推迟的时间由下道工序抢回来。
