kV变电站直流系统改造施施工实施方案
变电站改造施工组织设计方案

一、工程名称***35KV 变电站改扩建工程二、组织单位1、建设单位: ***电力有限责任公司2、施工单位:土建部份: ***房地产开辟公司;变电部份:输变电管理所3.设计单位: ***电力设计有限责任公司4.监理单位: ***电力工程建设有限责任公司三、工程概况1.施工条件:工程位于***镇原***35KV 变电站原变电站站址,将现有 35kV 母线改为分段运行,新增 I、II 母联隔离开关及真空断路器,增加 35kV 母线架构,更换原有351、352 油断路器为真空断路器,新增 35kV 进线电压互感器一台,对原主控部份进行综自改造;土建部份为 35kV 母线架构基础、隔离开关基础,母联断路器基础,电压互感器基础;场地较为狭小,且与运行中 35KV 母线及其相关设备较近,需采取严格的安全措施;施工用水、用电均可利用现有 35KV 变电站系统及设备。
2.建设规模:1) 土建部份:按照设计要求新增容的 8000kVA 主变基础、 35kV 电流互感器基础及电气部份已于 2022 年 7 月改造完毕;本次土建部份为 35kV 母线架构基础、隔离开关基础,母联断路器基础,电压互感器基础;2) 电气安装:新增 35kVI 段母线间隔, 35KV 真空断路器 3 台, 35kV 隔离开关 2 台, 35kV 电压互感器 1 台;综合自动化系统 1 套;为保证该工程顺利完工,各施工单位均作了必要的准备。
在公司领导及有关部门协助下,对工程情况进行了实地调查,对相关资料、图纸进行了了解,施工时按公司要求进行。
因该工程为 35KV 改造,为保证进度和安全,减少停电时间,特制定本方案。
工程开工后,土建基础按不停电施工,现场采取相应限高安全措施,设专人监护,并设置专用通道等,电气一次设备安装按停电计划申请执行,综自改造利用安装一次设备及母线分段时全站停电的时间,首先将直流屏、主变保护屏就位并进行二次保护接线;馈线及控制屏二次接线、保护整定试验、传动试验采取单条和相邻路线停电进行施工。

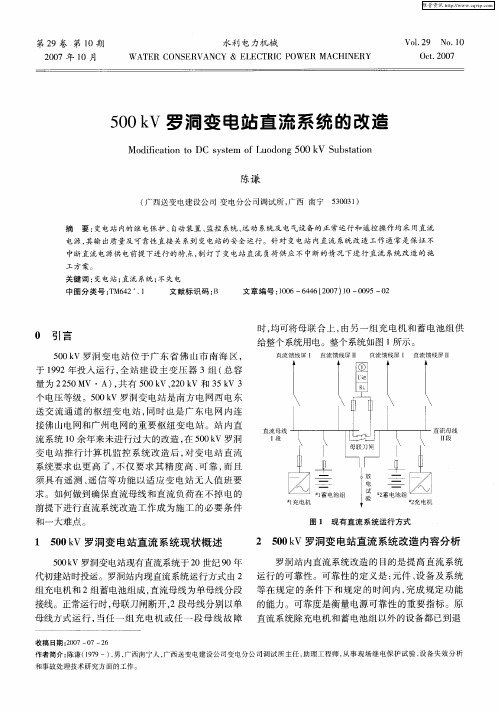

500kV罗洞变电站直流系统的改造

作者简介: 陈谦 (9 9一), , 17 男 广西南宁人 , 广西送变电建设公司变电分公 司调 试所主任 , 助理 工程师 , 从事 现场继 电保 护试验 、 备失效分 析 设 和事故 处理技术研究方 面的工作 。
维普资讯
・
9 6・
水 f 电 力 机 械 t . 1
量 为 2 5 ・ , 有 5 0k 2 0k 2 0MV A) 共 0 V、2 V和 3 V 3 5k
时, 均可将母 联 合 上 , 由另 一 组充 电机 和 蓄 电池 组供
给整个 系统 用 电。整个 系统如 图 1 所示 。
个 电压 等级 。5 0k 0 V罗洞 变 电站 是南 方 电 网西 电东 送 交 流通 道 的枢 纽 变 电 站 , 同时也 是广 东 电 网 内连 接佛 山电 网和广 州 电网 的重要 枢 纽变 电站 。站 内直
20 0 7年 l 月 0
运年 限 , 已到退运 年 限 的设 备 继 续 运行 时将 大 大 降 低直 流系统 的运 行 可靠 性 。另外 , 现直 流 系 统 只 配
() 1 新增 3充 电 机屏 安 装 调 试 , 3充 电机 接 入 原 直流母 线试 运行 。 ( ) 直 流 I 母 线 与 Ⅱ段 母 线 并 列 ,2充 电 2原 段 机及 2蓄 电池 组 向 I段 、 Ⅱ段母 线 供 电。3充 电机
要: 变电站 内的继 电保护、 自动 装置、 监控 系统 、 远动 系统及 电气设备 的正 常运行和遥控操作均 采用直流
电源, 输 出质量及可靠性直接 关 系到 变电站 的安 全运行。针对 变 电站 内直流 系统 改造工作通 常是保证 不 其 中断直流 电源供 电前提 下进行 的特 点 , 制订 了变电站 直流 负荷供 应不 中断的情况 下进 行直流 系统改造 的施
变电站直流屏改造方案

变电站直流屏改造方案电屏及电池屏等设备,安装新的直流屏设备,连接好各个断路器和电源线。
进行调试和联调,确保设备正常运行。
4.安全、技术、组织措施施工前,必须对现场进行安全检查,确定施工区域范围和安全防护措施。
施工人员必须佩戴符合要求的个人防护装备,严格遵守电气安全操作规程,防止触电和其他安全事故的发生。
施工过程中,必须按照工艺流程进行,确保每个环节的质量和安全。
对设备进行严格的检测和测试,确保设备符合要求并能正常运行。
组织上,必须有专人负责现场的安全和施工进度的控制。
与此同时,必须与相关部门和单位进行协调和沟通,确保施工过程中不会对周围环境和其他设备造成影响。
在施工完成后,必须进行全面的测试和检测,确保设备能够正常运行,不会对电网和设备造成影响。
同时,必须对现场进行清理和整理,保证环境的整洁和安全。
本文介绍了一项变电站直流屏改造施工方案及安全、技术、组织措施。
原直流屏设备已经老化严重,对设备及电网的安全运行带来了极大安全隐患,必须要进行及时更换。
经出资对该变电站直流屏设备进行改造,设备选用**公司直流屏,此次改造内容只对主变保护、110线路、35KV线路、10KV线路保护及监控以及各个断路器的设备电源进行改造。
工程计划开工时间为2014年9月24日,计划完工时间为2014年9月25日,计划工期2天,其中各个采用直流供电设备实行两次短时间停止直流供电,预计每次停止直流电源供电时间为20分钟。
在施工前,必须对现场进行安全检查,确定施工区域范围和安全防护措施。
施工人员必须佩戴符合要求的个人防护装备,严格遵守电气安全操作规程,防止触电和其他安全事故的发生。
施工过程中,必须按照工艺流程进行,确保每个环节的质量和安全。
组织上,必须有专人负责现场的安全和施工进度的控制。
在施工完成后,必须进行全面的测试和检测,确保设备能够正常运行,不会对电网和设备造成影响。
同时,必须对现场进行清理和整理,保证环境的整洁和安全。
对110kV变电站直流系统改造方案的探讨

对110kV变电站直流系统改造方案的探讨作者:李恒宋永生来源:《电力设备管理·上半月》2018年第06期摘要:对于一些运行年限较长的110kV变电站,其直流系统已经老化严重,充电机发生故障频率较高,另外通过蓄电池充放电试验也会发现蓄电池的放电容量已经过低。
再加上直流系统的馈线空开数量有限,已经用完,无法接入新的馈线回路,对于变电站扩建或增加新设备的要求无法进行满足。
为了保证直流系统能够为变电站各个设备提供可靠稳定的直流电源,维护变电站直流用电设备正常运行,则需要对该站进行直流系统改造工程。
鉴于此,本文是对110kV变电站直流系统改造方案进行分析,仅供参考。
关键词:直流系统;并列;馈线支路;倒换;不停电一、直流系统概述直流系统是为发电厂及大、中型变电所的控制回路、继电保护装置及其出口回路、信号回路、事故照明、应急电源、断路器分、合闸操作提供直流电源的电源设备的统称。
直流系统是一个独立的电源,它不受发电机、厂用电及系统运行方式的影响,并在外部交流电中断的情况下,保证由后备电源—蓄电池继续提供直流电源的重要设备。
直流屏的可靠性、安全性直接影响到电力系统供电的可靠性和安全性。
直流系统的可靠与否,对变电站的安全运行起着至关重要的作用,是变电站安全运行的保证。
二、不停电直流系统更换的改造方案1、新直流系统介绍对于110kV变电站,新直流系统多采用直流系统方案。
正常情况下高频开关模块从两路交流电源中选取其中一路作为交流电源输入,经过整流后为直流母线提供稳定的直流,并同时为蓄电池组进行充电。
若这一路交流电源失电,则由交流配电单元切换到另一路备用交流电源,继续为直流系统进行供电。
若发生电源故障,两路交流电源均失电,则由蓄电池组为全站的保护设备、自动装置、开关操作电源等提供直流电源。
2、直流系统不停电改造思路对于屏柜备用位置充足的变电站,新的直流馈线屏安装在备用位置上,而旧的直流馈线屏可以保留,则可以将旧的直流系统作为直流系统改造过程中的临时直流电源。
500kV变电站工程施工设计方案(两型一化智能变电站

500kV变电站工程施工组织设计(两型一化智能变电站)目录1.工程概况和特点 (1)1.1工程简述 (1)1.2工程性质及特点 (1)1.3工程规模 (2)1.4工期要求 (3)1.5布置形式 (3)1.6工程涉及的主要单位 (3)1.7施工依据及内容 (3)2.施工现场组织机构 (4)2.1施工现场组织机构 (4)2.2施工现场组织原则 (6)2.3项目管理机构人员及部门职责 (6)3.施工现场平面布置 (10)3.1施工现场总体平面布置 (10)3.2施工现场临时用电、临时用水总体布置 (11)3.3施工现场消防总体布置 (12)4.施工方案 (13)4.1施工技术和资料准备 (13)4.2材料准备 (13)4.3施工机具准备 (14)4.4施工力量配置 (16)4.5施工工序总体安排 (16)4.6主要工序和特殊工序的施工方法 (17)4.7工程成本的控制措施 (41)5.工期及施工进度计划 (43)5.1工期规划 (43)5.2施工进度计划网络图 (43)5.3工程综合进度保证措施 (43)5.4主要施工设备及材料供应计划 (44)5.5设计图纸交付计划 (46)6.物资管理 (49)6.1物资供应的分类 (49)6.2物资的交接 (49)6.3开箱检查工作 (50)6.4物资入库管理 (52)7.质量管理目标、质量保证体系及技术组织措施 (55)7.1质量目标、管理组织机构及职责 (55)7.2质量管理措施 (57)7.3质量体系及管理方针 (58)7.4质量管理及检验的标准 (59)7.5质量保修承诺 (62)7.6质量保证技术措施 (62)8.安全管理 (66)8.1安全目标承诺 (66)8.2安全管理组织机构 (66)8.3安全管理主要职责 (67)8.4安全管理制度及方法 (69)8.5安全组织技术措施 (72)8.6重要施工方案及特殊施工工序的安全过程控制 (74)9.工程分包管理 (80)9.1分包商选择 (80)9.2分包工程管理制度 (81)10.环境保护及安全文明施工 (83)10.1文明施工和环境保护目标 (83)10.2环境因素分析及控制措施 (83)10.3加强施工管理、严格保护环境 (85)10.4安全文明施工目标、组织机构 (85)10.5安全文明施工实施方案 (89)10.6文明施工考核、管理办法 (89)11.计划、统计与信息管理 (93)11.1计划、统计报表的编制与递交 (93)11.2信息管理 (93)12.科技创新 (95)12.1采用新设备 (95)12.2采用新施工工艺 (95)12.3采用新材料 (95)1.工程概况和特点1.1 工程简述***500kV变电站位于开封以西约13.5km的杏花营镇孙口村与赵坟村之间。
直流系统改造施工方案

国电库车发电有限公司网控室直流系统改造施工方案编写:审核:审定:批准:2009.11.10按照反措要求,网控室增加一套直流系统,实现双蓄电池组单母线分段运行方式。
一、组织措施1、施工协调:安生部2、检修部负责人:刘才瑞3、电热专业负责:孟宪东4、施工负责人:高晓林5、技术负责人:刘世义孟宪东6、施工安全负责人:高晓林王立业7、防火负责人:王立业二、技术措施1、认真学习说明书的技术要求和安装标准。
2、根据现场实际制定出工程进度计划。
3、按照技术说明书及本厂实际情况画出控制和合闸回路图,且经各级部门审核。
4、作好安装、调试前的各项准备工作。
5、电缆绝缘电阻应符合标准。
6、严格按照设备调试大纲进行调试。
7、蓄电池充放电试验合格,绝缘监察系统能够满足现场要求。
8、各支流分路开环、合环运行正常,无寄生回路。
9、直流回路保险配制符合逐级配合原则。
三、安全措施1、进入现场必须戴好安全帽。
2、按《电业安全工作规程》办理工作票,工作负责人在施工前必须向工作人员交待安全注意事项和技术交底。
3、工作现场严禁违章作业,违章指挥。
4、装置通电前必须进行绝缘电阻和回路电阻测试,在保证无短路的情况下通电。
5、调试必须按要求进行,不得违规操作。
6、工作中严禁短路、接地。
7、各分路直流电源拆、接前要考虑对运行设备的影响。
防止直流失压造成保护拒动、误动。
8、合环操作前,务必确认接线极性正确。
四、环境措施1工具和材料、废料要放在不会给他人带来危险的地方,更不能堵塞通道。
2现场所有工作人员应养成良好的文明施工习惯,作好现场清理整顿工作,使作业场所保持整齐、清洁、安全、卫生。
3自觉保护设备、构件、地面、墙面、安全设施等的清洁卫生和表面完好,防止“二次污染”和设备损伤4 设备开箱要在指定的地方进行,废料要及时清理运走。
5 施工人员领用或拆下的设备、材料在现场一定要摆放整齐成形,切忌横七竖八,乱摊乱放。
6各单位的主管每天安排或检查作业场所的清理整顿工作,作业面做到“工完料净场地清”整个现场做到一日一清,一日一净。
论220kV变电站直流系统的改造
论220kV变电站直流系统的改造摘要:220kV变电站直流系统在电网枢纽中占据着重要的位置,而对220kV变电站直流系统进行有效的改造能够使系统的供电容量更大、运行更稳定、安全性更高,因此本文就其系统的接线、馈线网络、蓄电池的选择与电池组数的确定、绝缘监察装置等方面的改造方案进行了论述。
关键词:220kV变电站;直流系统;改造引言:220kV变电站是电网枢纽变电站,对于整个电网的稳定性有着重要的作用,如果220kV变电站不能够安全稳定地运行,则整个电网的安全稳定运行也会受到不利的影响。
而变电站内的直流系统不仅是继电保护、自动装置的护路电源,也是操作和信号的电源,所以更加的重要。
一旦直流系统越级跳闸,就会导致线路发生故障,从而引起设备发生故障,最终会导致发生大面积停电的状况。
因此,对于直流系统所出现的问题要针对性地进行分析,并有效地加以改造,使供电更加可靠、容量更大,以达到能够承受变电站直流负荷的目的,使直流系统的安全稳定性得以提高。
1直流系统接线的问题及改造措施1.1直流母线的线路布局根据我国相关规定要求,220kv变电站系统的接线方式包含三个,即单母线、单母线分段以及双母线形式。
为了能够有效提高220kv直流供电系统具备良好的性能,一般会选择单母线分段接线方式。
同时,馈线会通过多个母线进行供电,并且在每段母线中与蓄电池组和充电设备进行连接,代替拓展性和可靠性能较差的单母线接线形式,并在直流电屏中为线路布局提供方便。
若是某段母线出现问题时,在继电保护装置的协助下,其分段断路器会进行跳闸,从而有效隔离了故障源,并保证其变电站系统可以正常运行[1]。
1.2直流馈线网络的改造从现阶段看,辐射式供电存在着负载率过高的问题,联络数太少,分段也不合理,不能达到N -1准则的要求,直流系统的环网供电虽然成本低,可靠性高,但不便于查找直流接地,对故障点的断开不利,上下级保险不能很好地配合。
改造方案为不使用直流小母线,把各负荷和电源开关改造为直流开关,并使直流负荷较为均匀地分配在两套直流系统上。
浅析35kV变电站直流系统改造方案
关键 词 :5V变 电站; 流 系统; 3k 直 改造 方案
Ke r s 5 y wo d :3 kV ub tt n; s sai o DC y tm ; dfc to c e e s se mo iiain s h m
中 图 分 类 号 :M6 T 3
文献标识码 : A
张 丙 妹 Z a gB n me h n ig i
( 广西南 宁 国恒 供 电开 发有 限责 任公 司 , 宁 5 0 0 南 3 0 0)
( u n x N n igGu h n o rS p l Deeo me t o ,t.N n ig5 0 0 C ia G ag i a nn o e gP we u py& vlp n .Ld , a nn 3 0 0,hn C
文 章 编 号 :0 6 4 1 ( 00)0 0 3 一 10 — 3 2 1 3 — 2 6 叭 1
1 当前 3 k 5 V变 电站 直 流 系统 存 在 的 问题 场地。 因此在直流系统 改造 时, 对充 电装置可 以采用近年来 才出现 11采用的敞开式 的碱性蓄 电池组服役时 间较长 , 。 运行维 护麻 的高 频 开 关 电源 ,高 频 开 关 电 源采 用高 频 半 导 体 器 件 取 代 晶 闸管 。 烦、 安全可靠性低 , 已不能适应 电力系统继 电保 护装 置特别是微机 它具 有输 人阻抗高 、 开关速度快 、 线性好 、 出容量大等特 点 , 新 输 最 保 护 装 置 对 直流 电源 的安 全 技 术 要 求。 代 的无 污 染 高频 开 关直 流 电源 系统 , 收 了普 通 高频 开 关直 流 电 吸 12采 用 端 电 池调 节 器 调 压 得 的 直流 系统 , 电 池极 易硫 化 、 源 的所 有优 点 , . 端 维 同时很好地解决 了功率 因数 、 人谐 波、 输 电磁 兼容 , 护 困难 , 线 复 杂 , 更 换 过 程 一 旦 发 生 断 线 , 路 或 者 接 地 , 将 噪 音 干 扰 等 方 面 的 问题 , 实 现 微 机 自动 化 、 电站 无 人 值 守 最 可 接 在 短 都 是 变 有 可 能导 致 保 护 装 置 误 动 或 者 拒 动 , 成 大 面 积 停 电事 故 , 至 可 靠 的 供 电装 置 。 同 时 为 了保 证 系统 使 用 的 高 可靠 性 , 用 N I 高 造 甚 采 +余 能 造成 电网 事故 。 频开关 电源模块 , 即用多个高频开 关逆 变器代替 电机 , 其中 N个模 13陈 旧 的直 流 装 置 自动 化 程度 低 , 法 满足 遥 测 、 信 等 功 能 块 承 担 额 定 负载 , 加 一个 备用 模 。 这 些模 块 功 能 完 善 , 互 独 立 , . 无 送 另 相 的要求。受基本原件 的制约 , 电器化性能提高受到限制。 可带 电拨插 , 更换故 障模块几分钟就可完成 , 大提 高充 电电源 的 大 2 3k 5 V变 电站 直 流 系 统 改造 目标 可靠性。 从 直流 电源 的发 展 过 程看 , 流 电源 已经 走 过 了高 频 开 关 代 替 直 34充分发挥计算机监控作用。监控任务主要是对直流 系统 的 . 相控电源的过程 , 阀控 式密封铅酸蓄 电池 的广泛使用要求整流器具 交 流进 线柜 、 电柜 、 流 柜 及 蓄 电池 组 的运 行 工 况 进 行 实 时检 测 、 充 直 有 高 性 能 , 电力 自动 化 的 发展 要 求具 有 高度 智 能 化 的监 控 功 能 , 从 控 制 、 示 及 通 信 , 靠 人 工 监 视 定 期 测 量 和 抄 表 记 录 , 作 繁 琐 , 警 依 工 而使 电力操作 电源维护管理 向无人值 守、 远程监控 自动化的 方向发 且 缺 乏 实 a ' 特 别是 个别 蓄 电池 过 早 老 化失 效 , 难 及 时 、 确 地 l , ̄, - l 很 准 展。直流 系统改造后应该保证 电网系统 的稳定可靠运行 , 最大程度 发现 , 埋下隐患。采用 以单 片控 制为核 心的计算机监控和相关 的变 避 免 不 安 全 因素 的 发 生 ; 现提 高 蓄 电池 使 用 寿 命 的 目标 ; 自动 送 器 、 感 器 可 对 直 流 电 源 的 电压 、 流 、 度 、 实 全 传 电 温 以及 开 关 状 态 进 行 兼容手动功能 , 实现全程操作 的自动 化操作 ; 带有遥 测、 遥控 接 口, 监 测 、 制和 通 信 , 现 遥 侧 、 控 、 控 实 遥 遥调 和 过 电压 、 电压 、 电流 、 欠 过 与调 度 中心 联 网 , 面 实 现 直 流 电 源 的 无人 值 守 。 全 过热、 接地等多种保护及报警。计算机监控 的最大好处是实现瞥 电 33k 5 V变 电 站 直 流 系统 改 造 措 施 池 充 电过 程 的 自适 应 控 制 。 法是 利 用 计 算 机 实 时 监 测和 记 录 蓄 电 方 31蓄 电池 组 采 用 阀控 式 密 封 蓄 电池 。 阀控 式 密封 铅 酸 蓄 电池 池 组 的 充放 电 电流 大 小 及 时 问 的 长 短 ,通 过 分 析 蓄 电池放 电 电压 、 . 多采用 紧装配密集极板 , 超细玻璃纤维作隔膜 , 电液结构。 贫 也有采 电流的变化 ,引人相关的修正系数即可算出蓄 电池组的现存容 量; 结 用管式正极板 , 用隔板胶体 电解液 的富电液结构的 , 专 其基本原理 再 以存 放 在 存 储 器 中 厂 家 提供 的最 优 充 电曲 线 为 基准 , 合 实 测 温 都 使气体在极板 问转移 , 促进 了再化合 反应 , , 0 同B: 用减压 阀保持 度 的高 低 控 制 充 电模 块 的 充 电 电流 , 蓄 电池 组 获 得 优 化 的充 电效 - J - f 使 电池 内部有一定压 力。这类蓄 电池具有防酸式铅酸蓄 电池 的优点、 果和得到最长的使用寿命 。 而且基本上属于免维护 , 同时 由于没 有酸 雾和 气体 排 出, 以与成 可 4 结 束语 套 直 流 电源 柜 一 起 安装 在 主 控 室 。 现 在 已广 泛 应 用 于 各 类 发 电厂 、 3 k 直 流 电源 是 电力 系 统 中的 重 要 设 备 ,作 为 变 电站 自动控 5V 变电站 中, 为无人值班变 电站首选蓄电池。但 其运行寿命与温度 制 、 电 保 护 、 力 、 器 仪 表 、 号 、 信 、 故 、 明 等 的重 要 工 成 继 动 仪 信 通 事 照 其 电 有较 大 关 系 , 以要 求 环 境 温度 不 宜过 高 。 般 来 说 , 境 温 度 如 果 具 , 性 能和 质 量 的 好 坏 直 接 关 系 到 机 组 、 网 的 稳 定 运 行和 设 备 所 一 环 在 少 对直 流 系 统 的 可 不超过 2 ℃, 6 就可 以达到设计寿命。 同时对充 电装置的稳压精度等 安 全 。 变 电站 实 行 无 人值 守 、 人 值 守 的情 况下 , 靠 性 及 自动 化 、 能 的要 求 更 高 。 用 先 进 的 电源 技 术 与 监 控 手段 , 功 采 技术参数也提出较高要求。 32调压 采 用 高频 斩 波 方式 。 电站继 电保 护 装 置 对 直 流 电压 的 注 重 对 变 电站 蓄 电池 、 . 电源 、 控 手段 的 改进 , 变 电站 直 流 系 统 改 监 在 稳定度要求较高。 传统调压 方法为多只二极管 串联后与多只继电器 造过程 中显得尤为重要。 参考文献 : 触点并联进行有级调节。 既精度低 , 又难 以实现 自动控 制。 高频斩波 f1 l马广开. 中国高新技术企业 ,0 8 2 . 叭 2 �
110KV变电站施工方案
110Kv开关站、总配及附属装置电气工程♦编制依据及说明根据山东魏桥热电有限公司《110KV配电装置及附属工程施工招标文件》的要求和部分原邹平第三热电厂工程设计图纸及我公司多年的电气安装经验,1.1 编制依据(1)山东魏桥热电有限公司《110KV配电装置及附属工程施工招标文件》.(2)原邹平第三热电厂工程设计图纸。
(3)建筑工业部颁布的现行工程建设施工标准、规程、规范和验评标准。
(5)原电力工业部《施工组织设计导则》(6)原电力工业部《电力建设施工及验收技术规范》(电气篇)(7)原电力工业部《电力建设安全施工管理规定》1.2 编制说明本安装施工组织总设计是依据上述现有资料和我公司建设同类工程的经验编制的,如有与本工程实际情况不一致的地方,我们将随时对施工组织总设计进行修改和补充,以达到切实指导施工的目的。
♦工程概况山东魏桥铝电粉煤灰综合利用三期电气工程由:110KV开关站及主控楼、110/10KV总降压站及全厂电缆敷设、附属工程(生产循环水、蒸发循环水、储水池及加压泵房)内电气工程几部分组成.♦工程特点(1)施工技术、质量要求高(2)工程量较大,专业齐全(3)工程施工周期短(4)大型设备安装较多♦工期和质量目标工期目标:控制总工期为3个日历月天数.质量目标:一次交验合格率100%,优良率90%,确保工程质量优良。
♦第一部分:110开关站、110/10KV总降站工程♦1工程概况及施工内容1.1工程概况本工程中110KV开关站采用3回路电源进线、动力变4回路,经4台容量为50MVA主变到2个110/10KV总降压站。
每个降压站均通过两台50MVA变压器采用两路电源进线.10KV开关柜由12个馈出回路,8个备用回路及进线回路等25回路组成即KYN—28型号的25个10KV 高压柜组成。
变压器致110/10KV总降压站进线柜采用10KV,4000A封闭式母线连接。
本工程主变压器为 SFZ9-50000kVA 110/10。
KV变电站增容改造方案
KV变电站增容改造方案一、项目背景KV变电站位于我国某重要工业区,随着区域经济的快速发展,用电需求逐年攀升。
为了满足日益增长的用电需求,保障电力供应的稳定,我们对KV变电站进行增容改造势在必行。
二、改造目标1.提高变电站容量,满足未来5-10年的用电需求。
2.优化设备配置,提高运行效率。
3.确保变电站安全稳定运行,降低故障率。
三、改造方案1.变压器增容根据负荷预测,KV变电站需将现有变压器容量从50MVA提高到100MVA。
具体方案如下:(1)更换现有变压器为新型节能变压器,降低损耗。
(2)采用干式变压器,提高运行可靠性。
(3)新增一台50MVA变压器,实现双回路供电。
2.线路改造(1)将现有10kV线路更换为更大截面的电缆,降低线路损耗。
(2)优化线路布局,减少迂回,提高供电可靠性。
(3)新增一台10kV分段器,提高供电灵活性。
3.配电装置升级(1)更换现有配电装置为智能化、模块化产品,提高运行效率。
(2)新增一台10kV开关柜,实现双回路供电。
(3)配置一套智能监控系统,实时监测设备运行状态。
4.防雷与接地改造(1)优化接地网布局,降低接地电阻。
(2)更换现有避雷针为高性能避雷针,提高防雷效果。
(3)定期检查接地装置,确保安全可靠。
5.环保与节能(1)采用绿色建筑材料,减少环境污染。
(2)选用低噪音设备,降低噪音污染。
(3)优化设备运行方式,降低能耗。
四、实施步骤1.前期调研:收集相关资料,了解KV变电站现状,分析改造需求。
2.设计方案:根据改造目标,制定详细的改造方案。
3.施工准备:办理相关手续,组织施工队伍,采购设备材料。
4.施工实施:按照设计方案,分阶段进行施工。
5.竣工验收:完成施工后,进行验收,确保设备安全稳定运行。
五、项目预算1.设备材料费用:约占总投资的60%。
2.施工费用:约占总投资的30%。
3.管理费用:约占总投资的10%。
六、效益分析1.提高供电能力:满足未来5-10年的用电需求,为区域经济发展提供电力保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 110kV**变直流系统改造施工方案 批 准: 审 核: 初 审: 编 制:
国网**供电公司检修试验中心 年 月 日
110kV**变直流系统改造施工方案 一、工程概况 1. 方案编制依据 2
(1) ****电力设计有限公司《**110kV**变直流系统改造工程》(卷册检索号为D0201)卷册名称:110kV**变直流系统二次线。 2. 工程概述 (1) 本变电站原有一套直流系统(包括直流充电屏,蓄电池屏Ⅰ和蓄电池屏Ⅱ,直流馈电屏Ⅰ和直流馈电屏Ⅱ),本次改造更换直流充电屏一面、直流馈电屏一面、蓄电池屏三面、通信电源屏一面,共六面屏。 (2) 本次更换的直流充电屏、直流馈电屏、蓄电池屏和通信电源屏为福建省瑞盛电力科技有限公司的交直流一体化电源产品。 3. 直流系统屏位布置图 原直流馈电屏Ⅱ[27J]本次改造仍保留,本次改造的直流充电屏和直流馈电屏置于临近原来的直流系统屏位上,且控制电缆尽量不更换,具体见下图所示。另外,新增蓄电池屏放置于一楼蓄电池室(原消防工具间)。 改造前相关屏位布置图:
主控继保室前门 9J 蓄电池屏Ⅰ 8J 蓄电池屏Ⅱ 7J 直流充电屏 6J 直流馈电屏Ⅰ
改造后相关屏位布置图: 主控继保室前门 9J 备用 8J DC/DC通信直流转换屏 7J 直流馈电屏Ⅰ 6J 直流充电屏
蓄电池室(原消防工具间) 蓄电池屏 Ⅲ 蓄电池屏 Ⅱ 蓄电池屏 Ⅰ
4. 其他说明 (1)本站原110kV 马适线154、110kV南马线156保护及开关操作共用一路电源,110kV曹马线153保护及开关操作共用一路电源,电量采集屏与远动屏电源共用一路电源。结合本次改造,将以上共用电源独立。 (2)本站改造后有两面直流馈电屏:新直流馈电屏Ⅰ[7J],原直流馈电屏Ⅱ[27J]。 (3)本次改造的直流屏信号接公共及远动屏上。 3
(4)直流屏之间的联络线、网络线等均由直流厂家提供。 (5)**变原图纸不全,施工时应认真核对每根电缆两端,确定具体至哪套装置。 (6)通信电源屏相关接入由通信维护班完成。 (7)新蓄电池组因电池暂未到货,接入具体时间待定,未接入期间新直流系统临时带旧蓄电池屏。
二、施工进度及作业内容 1.施工过程总体方案 分四个阶段进行: 第一阶段:前期工作准备。 第二阶段:新直流系统设备预先在临时安放点进行搭建、离线调试合格。 第三阶段:搭建临时直流系统(移动式直流充电机和移动式蓄电池组)进行旧直流系统负荷不停电转移,退出旧直流系统设备。 第四阶段:新直流系统设备安装,接入负荷,新直流系统投入运行。
2.施工进度及详细作业内容 第1天:施工前准备工作。 (1)准备技改的工器具、备品、有关图纸和资料。仪器仪表、工器具应经过检验合格,在有效期内。相关使用的螺丝刀等接线工具器,应用绝绝缘胶布包扎好。本次工程所需的装置、电缆、导线、铜排、端子排、防火堵泥、等施工材料进站,材料应齐全完备。 (2)组织人员学习:根据本次工作任务,学习现场作业具体内容及方案,要求所有工作人员都熟悉本次直流系统改造工程的作业内容、进度要求、作业标准及安全注意事项等。
第2天:搭建临时直流系统电源、将新直流系统屏柜搬运至临时安放点。 (1)搬运移动式直流充电机和移动式蓄电池组到蓄电池室。 (2)引交流电源到蓄电池室,搭建临时直流系统电源,需先对移动式直流电源系统的蓄电池组进行容量放电试验,确保容量可靠足够,并按《福建省电力有限公司直流充电装置检验规程(试行)》进行检验。 (3)将新直流系统屏柜搬运至临时安放点:直流充电屏、直流馈电屏Ⅰ和通信电源屏搬至保护室,蓄电池组屏柜搬至蓄电池室。 第3~4天:新直流系统调试及蓄电池充放电试验 (1)在临时安放点进行新直流系统组装(先进行充电模块的组装)。 (2)对新的直流电源系统按《福建省电力有限公司直流充电装置检验规程(试行)》、 4
《福建省电力有限公司直流绝缘监察装置检验规程(试行)》、《福建省电力有限公司蓄电池检验规程》进行检验合格。 其中,直流充电模块的检验工作由大二次班配合厂家完成,蓄电池充放电试验由检修一班完成。 备注:蓄电池充放电试验待厂家电池到货后完成,具体时间待定。
第5天:蓄电池组屏柜就位、新增电缆敷设。 第6天:临时直流系统并接接入直流馈电屏Ⅰ[6J]、直流馈电屏Ⅱ[27J]上,退出原直流充电屏[7J]。 工作条件:新直流系统已经检验合格。 停电设备:直流充电屏[7J]。 (1)在原直流系统充电及馈电屏上开挖防火封堵,为倒抽直流馈电电缆和蓄电池屏接入作准备。 (2)从移动式直流充电机输出1引临时电缆至直流馈电屏Ⅱ[27J]备用空开Z313(标称电流C10)处,直流馈电屏Ⅱ[27J] 备用空开Z315(标称电流C10)与备用空开Z214(标称电流C10)短接;直流馈电屏Ⅰ[6J]上馈线负荷分为控制Ⅰ段和控制Ⅱ段两部分,从直流馈电屏Ⅱ[27J]引临时电缆经备用空开Z311(标称电流C10)至直流馈电屏Ⅰ[6J]的备用空开1ZK2(标称电流C50)处,从直流馈电屏Ⅱ[27J]引临时电缆经备用空开Z312(标称电流C10)至直流馈电屏Ⅰ[6J]的备用空开1ZK11(标称电流C16)处;移动式蓄电池组引临时电缆至直流馈电屏Ⅱ[27J]备用空开Z314(标称电流C10);使原直流系统与临时直流系统并列运行,同时在屏上及临时电缆上贴上标签做好记录。
临时电源系统至直流馈电屏6J、27J的直流联络支路示意图 5
(3)断开低压配电屏[17J]至原来直流系统的一路交流电源空开,在直流充电屏[7J]上解开交流电源电缆,并做好记录。 (4)原直流充电屏[7J]退出运行后,在直流充电屏[7J]上取下蓄电池组的熔丝,解开至蓄电池屏的直流联络电缆。 (5)在直流充电屏[7J]上解开至直流馈电屏Ⅰ[6J]和直流馈电屏Ⅱ[27J]的直流联络电缆,并做好记录。 (6)在直流充电屏[7J]上解开相关信号电缆,网络线,并做好记录。 (7)拆除直流充电屏[7J]。 备注:调整临时直流电源充电装置浮充电压、均充电压参数,使直流馈电屏Ⅰ[6J]和直流馈电屏Ⅱ[27J]与临时直流系统基本无压差(压差<1.5V)条件下并列接入临时直流系统运行。
第7~8天:新直流馈电屏Ⅰ[7J]就位,原直流馈电屏Ⅰ[6J]和直流馈电屏Ⅱ[27J]负荷转移,退出原直流馈电屏Ⅰ[6J]。 1、安装新直流馈电屏Ⅰ[7J]。 2、从临时直流充电机输出1引临时电缆至新直流馈电屏Ⅰ[7J]备用空开KK50(标称电流C40)处,使新直流馈电屏Ⅰ[7J]带电,在临时电缆上贴上标签做好记录。 3、原直流馈电屏Ⅰ[6J]和直流馈电屏Ⅱ[27J]负荷转移。 短时停电部分:10kVⅠ段开关储能电源Ⅰ、10kVⅠ段开关储能电源Ⅱ。 从新直流馈电屏Ⅰ[7J]备用空开KK49(标称电流C40)处引临时电缆,并接至直流馈电屏Ⅰ[6J]所带负荷的电源端子排处。确保新直流馈电屏Ⅰ[7J]和原直流馈电屏Ⅰ[6J]同时向装置供电,实现每个支路不停电逐个转移负荷。 具体流程如下: 1) 110kV 马适线154开关控制电源:从新直流馈电屏Ⅰ[7J]空开KK03处接入154开关控制电源(新电缆),在马适线154保护屏[4J]右侧接入直流电源+KM(GD-2)、-KM(GD-5),送上KK03空开。(不停电) 2) 110kV 154开关保护电源、110kV 156开关控制电源:从新直流馈电屏Ⅰ[7J]备用空开KK49(标称电流C40)处引一条临时电源电缆,在马永线156保护屏[10J]并入临时直流电源至+KM(GD-6)、-KM(GD-13),合上KK49空开。断开原直流馈电屏Ⅰ[6J]上1ZK8空开,解开马适线154保护屏[4J]上二次线+KM(GD-3)、-KM(GD-6)及解开马永线156保护屏[10J]上二次线+KM(GD-6)、-KM(GD-13)后,解开1ZK8空开输出下端两条电缆,倒抽至新直流馈电屏Ⅰ[7J]上的空开KK02(154开关保护电源)和空开KK05(156开关控制电源)空开处接入,断开马适线154、马永线156保护屏上的短接线。(不停电) 6
3) 110kV 马永线156开关保护电源:从新直流馈电屏Ⅰ[7J]空开KK04处接入156开关保护电源(新电缆),在马永线156保护屏[10J]右侧接入直流电源+BM(GD-2)、-BM(GD-9),送上KK04空开后,断开保护屏上的短接线。(不停电) 4) 1号主变差动及后备保护电源:从新直流馈电屏Ⅰ[7J]备用空开KK49处引临时电源电缆,在1号主变保护屏[2J]并入临时直流电源至+KM(1D-1)、-KM(1D-10),合上KK49空开;断开原直流馈电屏Ⅰ[6J]上1ZK9空开,解开1号主变保护屏[2J]上二次线+KM(1D-1)、-KM(1D-10)后,解开1ZK9空开输出下端电缆,倒抽至新直流馈电屏Ⅰ[7J]上的空开KK25处接入。(不停电) 5) 110kV庄马Ⅱ线153保护电源:从新直流馈电屏Ⅰ[7J]备用空开KK49处引临时电源电缆,在庄马Ⅱ线153保护屏[5J]并入临时直流电源至+KM(GD-1)、-KM(GD-6),合上KK49空开;断开原直流馈电屏Ⅰ[6J]上1ZK10空开,解开庄马Ⅱ线153保护屏[5J]上二次线+KM(GD-1)、-KM(GD-6)后,解开1ZK10空开输出下端电缆,倒抽至新直流馈电屏Ⅰ[7J]上的空开KK06处接入。(不停电) 6) 110kV庄马Ⅱ线153控制电源:从新直流馈电屏Ⅰ[7J]空开KK07处接入153开关控制电源(新电缆),在110kV庄马Ⅱ线153保护屏[5J]右侧接入直流电源+KM(GD-3)、-KM(GD-8),送上KK07空开后,断开保护屏上的短接线。(不停电) 7) 公共及远动屏电源:从新直流馈电屏Ⅰ[7J]备用空开KK49处引临时电源电缆,在公共及远动屏[1J]并入临时直流电源至+KM(GD-1)、-KM(GD-4),合上KK49空开;在电量采集屏断开直流电源,断开原直流馈电屏Ⅰ[6J]上2ZK7空开,解开公共及远动屏[1J]上二次线+KM(GD-1)、-KM(GD-4)后,解开2ZK7空开输出下端两条电缆,倒抽至新直流馈电屏Ⅰ[7J]上的空开KK34处接入。(不停电) 8) 电量采集屏电源:解开2ZK7空开输出下端电缆,倒抽至新直流馈电屏Ⅰ[7J]上的空开KK09处接入,在电量采集屏恢复直流电源。(不停电) 9) 110kV故障录波装置电源:从新直流馈电屏Ⅰ[7J]备用空开KK49处引临时电源电缆,在110kV故障录波屏[3J]并入临时直流电源+KM、-KM,合上KK49空开;断开原直流馈电屏Ⅰ[6J]上2ZK8空开,解开故障录波屏[3J]上二次线+KM、-KM后,解开2ZK8空开输出下端电缆,倒抽至新直流馈电屏Ⅰ[7J]上的空开KK10处接入。(不停电) 10) 10kVⅠ段开关保护及操作电源Ⅰ、10kVⅠ段储能电源Ⅰ:从新直流馈电屏Ⅰ[7J]备用空开KK49处引临时电源电缆,在615开关柜柜顶并入临时直流电源+KM、-KM,合上KK49空开;断开原直流馈电屏Ⅰ[6J]上1ZK5、1ZK6空开,解开615开关柜柜顶上二次线+KM、-KM后,解开1ZK5、1ZK6空开
