工程部工作流程
物业工程部工作流程

物业工程部工作流程物业工程部是物业管理公司中的重要部门,负责维护和管理物业项目的设施设备,保障物业项目的安全和正常运行。
物业工程部的工作流程是指在日常工作中,部门内部成员按照一定的程序和规范进行工作的一系列步骤。
下面将从物业工程部的日常工作内容、工作流程和重要环节等方面进行详细介绍。
一、日常工作内容。
1. 设施设备维护保养,物业工程部负责对物业项目中的设施设备进行定期的维护保养工作,包括电梯、水电设备、消防设施等,确保设施设备的正常运行和安全性。
2. 报修处理,接受业主或租户的报修请求,及时响应并派遣维修人员进行处理,确保设施设备的故障能够及时得到修复。
3. 工程项目管理,负责物业项目中的各类工程项目的规划、设计、施工和验收工作,确保工程项目的质量和进度。
4. 安全检查,定期对物业项目的安全设施进行检查,发现问题及时整改,确保物业项目的安全性。
5. 紧急事件处理,对于突发的紧急事件,如火灾、水灾等,物业工程部需要立即组织人员进行处理,保障物业项目的安全。
二、工作流程。
1. 接受工作任务,物业工程部接受上级领导或其他部门的工作任务,明确任务的性质、要求和时间节点。
2. 制定工作计划,根据工作任务,制定详细的工作计划,包括工作内容、工作流程、工作人员安排等。
3. 分工协作,根据工作计划,将工作任务分配给各个工作人员,明确各自的责任和工作内容,确保工作的顺利进行。
4. 实施工作,按照工作计划和分工方案,各工作人员按时、按质完成各自的工作内容。
5. 检查验收,工作完成后,进行工作成果的检查验收,确保工作质量符合要求。
6. 总结反馈,对工作过程进行总结,发现问题并及时反馈,为今后的工作提供经验和教训。
三、重要环节。
1. 安全管理,物业工程部的工作流程中,安全管理是重要的环节,确保物业项目的安全是工作的首要任务。
2. 维护保养,设施设备的维护保养工作是物业工程部的重要工作内容,需要严格按照规定进行。
3. 紧急事件处理,对于突发的紧急事件,物业工程部需要迅速响应并组织人员进行处理,确保事件得到妥善解决。
工程部工作流程及岗位职责

工程部工作流程及岗位职责关键信息项:1、工程部工作流程的详细步骤及要求2、工程部各岗位职责及工作内容3、工作质量标准与考核指标4、工作中的安全注意事项5、协作与沟通机制1、工程部工作流程11 工程项目规划与设计111 收集项目需求和相关信息,包括功能要求、技术标准、预算限制等。
112 进行可行性研究,分析项目的技术可行性、经济可行性和环境影响。
113 制定项目规划方案,包括项目进度计划、资源需求计划、成本预算等。
114 与相关部门和利益相关者沟通,征求意见和建议,对方案进行优化和调整。
12 工程项目招标与采购121 制定招标计划,明确招标范围、招标方式和招标程序。
122 编制招标文件,包括招标公告、技术规格书、合同条款等。
123 发布招标公告,邀请潜在供应商参与投标。
124 组织开标、评标和定标工作,选择合适的供应商和承包商。
13 工程项目施工与监督131 制定施工计划,明确施工进度、施工质量控制要点和施工安全措施。
132 组织施工队伍进场,进行技术交底和安全培训。
133 监督施工过程,检查施工质量和进度,及时解决施工中出现的问题。
134 协调与其他部门和相关单位的关系,确保施工顺利进行。
14 工程项目验收与交付141 制定验收计划,明确验收标准和验收程序。
142 组织验收小组进行验收,包括工程质量验收、设备调试验收和文件资料验收等。
143 对验收中发现的问题,要求施工单位及时整改,直至验收合格。
144 办理工程项目交付手续,将工程项目移交使用部门。
2、工程部岗位职责21 工程部经理岗位职责211 负责工程部的日常管理工作,制定部门工作计划和目标,并组织实施。
212 组织工程项目的规划、设计、招标、施工和验收等工作,确保项目按时、按质、按量完成。
213 负责部门人员的管理和培训,提高员工的业务水平和工作能力。
214 协调与其他部门和相关单位的关系,解决工作中的问题和矛盾。
22 工程师岗位职责221 参与工程项目的规划、设计和可行性研究,提出技术方案和建议。
工程部工作流程

工程部工作流程工程部工作流程是一个组织管理和执行工程项目的过程。
它涵盖了从项目开发、计划、执行到验收和总结的各个阶段。
一个良好的工程部工作流程可以提高项目管理的效率和项目质量。
首先,工程部在项目开发阶段需要与业主沟通,了解业主需求并确定项目目标和范围。
根据业主需求,工程部可以制定初步的项目计划和时间表,并就项目的可行性进行评估。
这一阶段的核心工作是进行项目前期的调研和准备工作,以确保项目能够顺利进行。
接下来,工程部进入项目策划和设计阶段。
在这个阶段,工程部需要制定详细的项目计划和工程设计方案。
项目计划包括项目的进度安排、资源分配和风险管理等。
工程设计方案包括工程图纸、施工图和技术规范等。
在这个阶段,工程部需要与相关部门和专家进行协调和沟通,确保项目计划和设计方案得到批准和支持。
然后,工程部进入项目执行和监督阶段。
在这个阶段,工程部需要组织施工团队,采购材料和设备,并安排施工和安装工作。
工程部需要对施工过程进行监督和管理,确保施工质量和进度符合要求。
工程部还需要与业主进行沟通,及时反馈项目进展和解决问题。
在项目施工结束后,工程部需要进行项目验收和结算工作。
工程部需要对施工质量和安全进行评估,并与业主共同进行项目验收。
如果项目符合要求,工程部可以进行项目结算和收尾工作。
在这个阶段,工程部还需要进行项目总结和经验总结,以便改进工作流程和提高项目管理水平。
在整个工程部的工作流程中,沟通和协作是非常重要的。
工程部需要与业主、相关部门和施工团队进行密切的沟通和合作,确保项目目标的实现。
同时,工程部还需要与监理机构和相关政府部门进行合作,确保施工过程符合法律法规和安全标准。
此外,工程部还需要具备专业的技术和管理能力。
工程部的工作人员需要具备相关行业知识和技术,能够熟练运用计算机软件和工程设备。
工程部的管理人员需要具备良好的组织能力和团队协作能力,能够有效地管理和监督工程项目。
总而言之,工程部工作流程是一个复杂的组织管理和执行工程项目的过程。
工程部工作流程

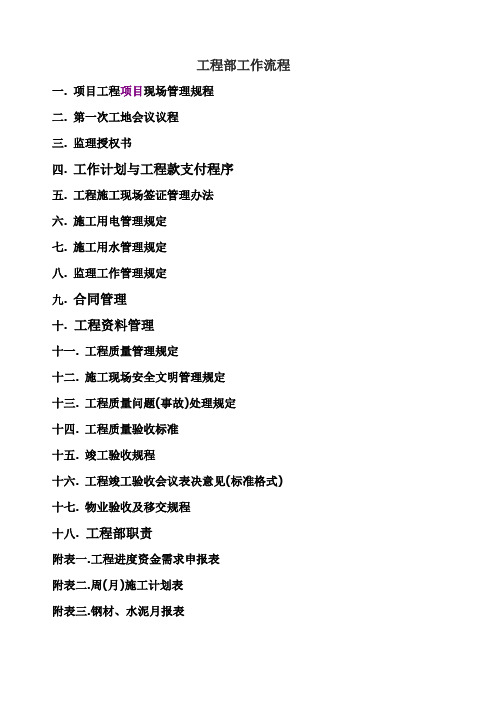

工程部工作流程一.项目工程项目现场管理规程二.第一次工地会议议程三. 监理授权书四. 工作计划与工程款支付程序五. 工程施工现场签证管理办法六. 施工用电管理规定七. 施工用水管理规定八. 监理工作管理规定九. 合同管理十.工程资料管理十一. 工程质量管理规定十二. 施工现场安全文明管理规定十三. 工程质量问题(事故)处理规定十四. 工程质量验收标准十五. 竣工验收规程十六. 工程竣工验收会议表决意见(标准格式) 十七. 物业验收及移交规程十八.工程部职责附表一.工程进度资金需求申报表附表二.周(月)施工计划表附表三.钢材、水泥月报表附表四.工程缺陷统计表附表五.分户房屋移交检验缺陷登记表附表六.工程尾款申请支付表附表七.工程质保金申请支付表一、项目工程项目现场管理规程一、工作范围1.在项目部制定的年度计划指导的前提下,抓好开工前的准备及竣工后的回访维修工作。
2.负责项目部土建单位、监理单位的招标、考察报告的编写及中标单位的合同签定工作。
3.负责本项目部室外的配套工程施工单位的施工报装工作(如:天然气、强弱电的报装,自来水、消防、有线电视、宽带网、智能化、道路、绿化等)4.协调承包商、监理、设计及相关主管单位的工作。
5.负责对承包商(土建、配套单位)、监理单位的协调管理工作。
6.负责监督检查工程施工过程中质量、安全、进度、现场服务及成本管理工作。
7.负责工程竣工验收,房屋备案与物业公司的移交工作。
8.负责施工单位的工程款拨付及相关签证手续。
9.对工程管理过程中的文件、资料进行收集整理、归档管理工作。
二、管理流程1.工程部是实现目标任务的重要环节,负有对工程成本控制、质量、进度、施工安全、环境等协调、控制、指挥的权利和责任。
在工程前期准备、招投标和施工合同签订后开始工作;是唯一的施工现场组织协调部门。
2.对工程实施过程中的成本控制、质量、进度、施工安全和环境影响负责。
3.严格执行项目部在成本控制、进度、施工安全和质量计划,实施对施工单位、监理单位日常工作的考核和管理。
甲方工程部制度流程

甲方工程部制度流程一、工程立项与前期准备1. 项目评审:对工程项目进行全面评审,包括可行性分析、成本预算和环境影响评价等。
2. 立项批准:根据评审结果,由甲方高层管理人员批准项目立项。
3. 设计方案:委托设计单位根据项目需求出具详细的设计方案。
4. 预算审核:财务部门对设计方案的预算进行审核,确保资金使用的合理性。
5. 合同签订:与设计单位、施工单位等相关方签订正式合同。
二、工程施工阶段1. 施工准备:组织施工前的准备工作,包括施工现场的布置、材料设备的采购等。
2. 施工监管:甲方工程部需对施工过程进行严格监管,确保施工质量和进度符合要求。
3. 质量控制:建立质量保证体系,定期进行质量检查和评估。
4. 安全管理:制定安全生产计划,进行安全教育和培训,确保施工现场的安全。
5. 进度协调:协调各方资源,解决施工过程中出现的问题,保证项目按计划推进。
三、竣工验收与后期管理1. 竣工验收:组织专家对工程项目进行验收,确保各项指标达到设计和规范要求。
2. 缺陷整改:对于验收中发现的问题,要求施工单位在规定时间内完成整改。
3. 资料归档:将工程资料、图纸、合同等文件进行归档保存。
4. 后期维护:制定后期维护计划,确保工程长期稳定运行。
四、信息沟通与报告1. 定期会议:定期召开项目进度会议,及时通报工程进展情况。
2. 信息记录:详细记录工程日志,包括施工情况、问题处理等。
3. 报告制度:建立定期报告制度,向甲方高层汇报项目进展和存在的问题。
五、风险管理与应对1. 风险评估:定期进行风险评估,识别可能的风险点。
2. 预防措施:针对识别的风险制定相应的预防措施。
3. 应急响应:建立应急响应机制,对突发事件进行快速有效的处理。
工程部工作制度及工作流程

工程部工作制度及工作流程工程部工作制度及工作流程
工程部是企业中最重要的部门之一,负责设计、开发、实施并维护企业的各种设施及设备。
为了保障工程部高效运转,在这里,我们将介绍工程部的工作制度及具体工作流程。
一、工作制度
1.实行工作计划。
工程部根据工作要求和计划,制定合理、清晰的工作计划,确保项目完成的信函和统一性。
2.完成人员登记。
工程部针对项目所需要的工种及人员,
进行逐一确认和登记,同时要求人员必须有相关资质证书并进行培训。
3.取消时间限制。
工程部项目的完成时间要求非常严格,
因此,取消工程部员工的时间限制,提高工作效率。
4.员工培训。
工程部每年进行一定量的培训,提高员工的
相关技能及经验,以便能更好的完成工程项目。
5.质量管理制度。
在工程部的工程实施过程中,主导人员
要做好质量管理,保证项目设计及实施能负责地符合企业及行业的标准。
二、工作流程
1.手续审批流程
提报- 审核确认- 上级批准- 实施- 审核验收并结案。
2.设计阶段流程
需求调查- 信息收集- 组织分析- 设计方案确定- 提交方案- 审核注册- 方案修改- 审核通过- 批准实施。
3.实施阶段流程
人员劳动分配- 施工过程管理- 采购管理- 联络协调- 安全监控- 质量检测- 预验收及接收- 后续维护。
4.维护阶段流程
日常维护-透明化管理- 故障修复- 更换项目。
以上是工程部工作制度及工作流程的详细说明,这些措施和步骤是为了保证企业工程类项目的高效、高质完成,使得企业运转得更加顺畅,实现最大化效益。
工程部工作流程及岗位职责
工程部工作流程及岗位职责一、引言工程部是一个组织中非常重要的部门,承担着工程项目的规划、建设和维护的任务。
本文将介绍工程部的工作流程以及各个岗位的职责。
二、工程部工作流程1. 项目策划阶段在项目策划阶段,工程部需要与其他部门协作,确定项目的目标、范围、时间和资源等。
同时,工程部负责制定项目计划和预算,并与相关方进行沟通和协商。
2. 设计阶段在设计阶段,工程部根据项目的需求和要求,进行项目的初步设计和详细设计。
工程部的设计师和工程师负责制定工程方案,绘制施工图,并与客户和其他利益相关者进行交流和审查。
3. 采购和施工阶段在采购和施工阶段,工程部需要根据设计方案,与供应商和承包商进行谈判和合作,确保项目所需材料和设备的供应,并监督施工进程。
工程部还负责与相关监管部门进行沟通和办理手续,确保项目的合规性。
4. 测试和验收阶段在完成施工后,工程部需要进行项目的测试和验收工作。
工程部的技术人员负责测试设备和系统的性能,并确保项目按照设计要求正常运行。
同时,工程部需要与客户进行验收,确保项目的交付和使用。
5. 维护和保养阶段项目完成后,工程部仍然需要负责项目的维护和保养工作。
工程部的技术人员会进行定期巡检和维修,确保设备和系统的正常运行。
同时,工程部会与客户保持联系,提供必要的技术支持和维护服务。
三、工程部岗位职责1. 工程师工程师是工程部中最核心的职位之一。
工程师负责项目的设计、施工和维护等工作。
他们需要具备良好的技术背景,能够制定科学的工程方案,并与其他部门和外部合作伙伴协调工作。
同时,工程师还需要监督施工过程,解决工程中的技术问题。
2. 设计师设计师在工程部的设计阶段起着重要的作用。
他们负责根据项目的需求和要求,绘制项目的施工图和工程设计。
设计师需要具备艺术和创意的能力,同时也需要掌握相关的设计软件和工程知识。
3. 采购经理采购经理负责与供应商和承包商进行谈判和合作,确保项目所需材料和设备的供应。
他们需要具备良好的谈判和沟通能力,能够与不同的供应商建立合作关系,并为项目争取最优惠的采购条件。
工程部工作职责及工作流程
工程部工作职责及工作流程工程部工作流程工程部是建设工程中的重要部门。
为了确保工程质量,工程部的各个职责岗位都需要认真履行职责,做好各项工作。
一、工作职责1、技术员主要工作职责技术员需要认真贯彻执行___的施工规范,执行公司、分局下达的各项有关规定。
同时,负责工程的技术工作,参加图纸会审,参与施工设计和施工方案的制定。
技术员还需要做好技术交底工作,指导专业班组按图纸及施工规范的要求进行施工。
此外,技术员还需要编制施工进度计划,根据进度计划做好每周、每月、每季度、每年的材料需求计划。
技术员需要深入现场,协助工程部长解决施工中遇到的各类技术问题。
参与月检查、季检查、年检查,发现问题及时协调解决。
配合质检人员对单元工程、分部工程、单位工程进行检查验收,把好质量关。
加强和业务部门的联系,做好技术资料的整理工作。
完成领导交办的临时任务和技术员职责范围内的其他工作,按时参加范围内的各种会议及各项集体活动。
2、质检员主要工作职责质检员需要服从上级领导的管理,遵守公司、分局的各项管理规定,履行质检员的职责。
熟悉施工图纸,做好施工前的图纸会审工作。
掌握施工程序,技术规范,质量标准和操作规程。
协助质检部长、总工做好质量技术方案的编制工作。
对施工现场能进行有效质量控制,做好施工前质量技术交底工作,能处理施工现场中出现的一般质量问题,做好质量检查工作。
配合质检部长做好质量报表工作。
配合工程部做好工序交接自检工作,协助质检部长做好工序报检工作。
严格按照有关规定做好工程内业资料的整理和上报工作。
加强业务研究,努力提高自身修养,确保工程质量。
完成领导交办的临时任务和质检员职责范围内的其他工作。
3、测量员主要工作职责测量员需要紧密配合施工,坚持实事实是、认真负责、艰苦耐劳的工作作风。
测量前先了解设计意图,校核图纸。
会同建设单位、监理单位一起对红线桩测量控制点进行实地校测。
负责测量仪器的核定、校正工作。
与设计、施工等方面密切配合,并事先做好充分的准备工作,制定切实可行的与施工同步的测量放样方案。
工程部工作流程及岗位职责
工程部工作流程及岗位职责工程部是一个关键部门,负责确保公司的工程项目能够按时、高质量地完成。
本文将介绍工程部的工作流程以及各个岗位的职责。
一、项目策划阶段在项目策划阶段,工程部主管负责与客户进行沟通,了解客户需求,并根据需求制定详细的项目计划。
项目计划包括项目目标、工期安排、资源需求等。
二、项目设计阶段工程部的设计师将根据项目计划,开始进行项目设计。
设计师需要运用专业知识和经验,制定符合项目要求的设计方案。
设计方案需符合工程标准和相关法规。
三、项目采购阶段一旦设计方案确定,工程部的采购部门将负责采购项目所需的材料和设备。
采购部门需要与供应商进行合作,确保材料和设备的质量和交货时间。
四、项目执行阶段在项目执行阶段,工程部的施工队伍将根据设计方案开始实施工程。
施工队伍包括工程师和技术人员,他们需要负责协调施工进度、解决工程难题,并确保施工过程中的安全和质量。
五、项目验收阶段项目竣工后,工程部将与客户进行项目验收。
工程部将核查项目是否按照设计方案完成,并确保工程质量符合标准要求。
如有必要,工程部将进行调整和修复。
六、售后服务阶段工程部在项目竣工之后,还需要提供售后服务。
他们将负责跟踪项目的运行情况,及时解决客户提出的问题,并提供必要的维修和保养服务。
工程部的各个岗位职责如下:1. 工程部主管:负责协调工程部的各项工作,包括项目策划、设计、施工及售后服务。
管理团队成员,确保项目按时、高质量完成。
2. 设计师:根据项目需求,制定项目设计方案。
设计方案需符合工程标准和相关法规。
并与采购部门、施工队伍紧密合作,确保设计方案的实施。
3. 采购专员:负责采购项目所需的材料和设备。
与供应商进行合作,确保材料和设备的质量和交货时间。
与设计师和施工队伍保持沟通,确保工程进度。
4. 工程师:负责施工过程中的协调工作,包括施工进度、质量控制等方面。
解决工程难题,并确保施工过程的安全和质量。
5. 技术人员:负责协助工程师进行工程施工的技术支持工作。
工程部工作制度及工作流程
工程部工作制度及工作流程工程部工作制度及工作流程是保证工作的有序进行和提高工作效率的一系列规定和方法。
它涉及到工作时间、考勤、工作分配、沟通、协作、工作报告等方方面面,旨在为工程部成员提供明确的工作准则和方向。
一、工作时间与考勤制度1. 工作时间:工程部成员每天的工作时间为8小时,包括午休1小时。
2. 上下班制度:上班时间为早上9点,下班时间为下午6点。
迟到和早退将影响考勤记录和工资发放。
3. 考勤制度:使用电子考勤系统进行考勤,工程部成员需在规定时间内打卡签到、签退。
4. 请假制度:若需请假,应提前向直属上级申请并填写请假单,由上级批准后方可请假。
二、工作分配与沟通协作1. 工作分配:工程部经理根据项目需求和人员能力进行工作分配,确保每位成员有明确的任务。
2. 沟通协作:成员间应保持良好的沟通协作,通过会议、电话、邮件等方式进行项目信息共享、问题讨论和决策。
3. 工作报告:每位成员需按要求撰写工作报告,汇报工作进展、问题与建议,以供领导审阅并提供指导。
三、工作流程1. 项目立项:工程部经理根据业务需求和资源情况,提出项目建议并提交领导层审批。
2. 项目计划:工程部经理与相关成员进行沟通,制定项目计划,明确工作目标和时间节点。
3. 任务分配:工程部经理根据项目计划和人员能力进行任务分配,并持续跟进工作进展。
4. 实施执行:成员按照工作任务和计划,按时完成各项工作,并在必要时及时调整。
5. 报告汇总:工程部成员按规定撰写工作报告,并提交至工程部经理进行审阅。
6. 问题解决:工程部成员在工作过程中遇到问题,应及时与相关成员沟通,共同解决问题。
7. 成果总结:项目完成后,工程部成员应进行成果总结,分析工作中的优点与不足,并提出改进意见。
8. 存档归档:工程部经理负责将项目相关文件进行存档归档,便于日后查阅和参考。
四、工作纪律与奖惩机制1. 工作纪律:工程部成员应遵守公司和部门的各项规章制度,严格履行工作职责,不得违反行为规范。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
word文档 下载后可任意复制编辑 一、签证审批流程
否 是
是 否
是
否 是 返还工程部分发
流程要点: 1、工程部必须在规定的时限内,签署完意见, 2、项目经理必须建立项目签证台帐并及时填写。 3、在竣工图上可计算的项目,不予直接签证数量。 4、有转扣内容的签证单,工程部必须在签证单的右上角予以标注,并完善转扣手续。 5、签证事项完成后在合同约定期限内(合同未约定应在五天内)施工单位要申报签证单,不及时申报的,视作施工单位自动放弃,不再办理签证。
2、工程部48小时内审核完毕 合理与否 3、成本合约部审核(24小时内)
4、主管工程领导审核 5、工程部签章
1、验收合格7日内施工单位申报签证
签署不同意,退回施工单位
签署不同意,返还工程部 合理与否
合理与否 word文档 下载后可任意复制编辑 二、工程委托办理、审批流程 1、造价在5万元以下的零星工程委托办理、审批流程
是 返还工程部分发 流程要点: 1、工程部必须提前进行询价、谈价等相关的委托过程。 2、工程部不得肢解委托。 3、委托手续完备后方可施工,手续不完备先开工的。 4、工程部在委托书办理完成后3天内归档,并送成本合约部备案。
1、工程部洽谈并起草工程委托 2、成本合约部审核 合理与否 3、收到后24小时内核定价格,并与施工方达成一致
4、施工单位签章 5、工程部签章
签署不同意返还工程部
是 否 word文档 下载后可任意复制编辑 2、造价在5万元以上(含5万元)15万元以下的零星工程委托办理、审批流程
流程要点: 1、工程部必须提前进行询价、谈价等相关的委托过程。 2、委托手续完备后方可施工。手续不完备先开工的。 3、工程部在委托书办理完成后3天内归档,并送成本合约部备案。 4、所有造价在5万元以上的委托须找两家以上单位竞价;造价在15万元以上的工程不得办理委托,必须签订合同;工程部不得将同一工程项目肢解委托。
三、工程进度款审批流程
1、工程部起草委托书 3、主管工程领导审核 2、成本合约部部24小时内核定价格,并与施工单位达成一致
5、工程部签章 合理与否
签署不同意返还工程部
4、施工单位签章 否
返还工程部分发 是 word文档 下载后可任意复制编辑 是 流程要点: 1、工程部在接到施工单位报送的工程进度款申报表后,必须在24小时内经工程师、工程部经理审批完毕并发出。 2、成本合约部部在收齐进度款申报资料后,48小时内(不含对数时间)必须审核完毕。若施工单位如有异议,待施工单位回复意见后,预决算部须在12小时内核算完毕。 3、财务部经办会计必须在收到进度款申报表后的8小时内审核完毕。 4、审核进度款,应认真核对申报内容是否和现场实际进度相符,并提出当月应扣款项明细清单。
四、结算审批流程
1、施工单位根据实际进度按合同节点报送进度款申请
2、监理单位48小时内审核完成
进度是否符合合同支付条件
4、主管领导审批
6、财务部审核,并按审批权限报批后支付
3、工程部24小时内审核完成 签署不同意及理由,退还施工单位
5、成本合约部部审核,并与施工单位对数
否 word文档 下载后可任意复制编辑
是 流程要点: 1、工程部须在收到主体施工单位报送的工程结算资料后1个月内完成审核,并一次性提交成本合约部;其他专业分包工程及园建配套工程结算资料须在收到后20天内完成审核,一次性提交预决算部。 2、成本合约部发现资料不齐,审批手续不全的,在收到资料起3天内一次性发函给工程部;工程部自收到函件之日起7天内补齐完善后重新提交。
五、材料验收流程
1、施工单位申报结算资料 2、工程师审核结算资料是否齐全、竣工图是否属实
结算资料是否齐全属实
3、工程部经理审核
5、成本合约部审核 6、财务部审核,并按审批权限逐级报批
结算资料是否齐全审批手续是否完善
1、材料进场,监理工程师第一时间通知工程部,对进场材料进行验收
三天内一次性发函工程部,补齐资料
4、主管领导审批 否 是
否 word文档 下载后可任意复制编辑
流程要点: 1、所有进场材料、设备、构配件均须进行验收并办理《材料使用许可证》后方可使用。 2、现场验收内容:审查材料清单;验收材质证明文件;对板验收;检查材料的品牌、外观、尺寸、规格、等技术参数是否符合合同与设计要求。
合格与否 7、填写台帐并签发材料使用许可证
6、将该部分材料做上标志;即刻清退出场
是
否
2、确板类材料: 现场对板验收 3、合同要求采购的材料: 现场对板验收,依据合同、设计要求检查技术参数 4、乙供类材料: 检查材料规格、品牌等是否符合合同要求 5、需做见证送检的材料: 按材料验收标准,见证取样、送样,做复试 word文档 下载后可任意复制编辑 六、隐蔽工程验收流程
流程要点: 1、须做隐蔽验收的工程有:岩土工程勘察、工程桩(预制桩、冲孔桩、搅拌桩、人工挖孔桩)、基坑验槽、锚杆、防水工程、模板工程、钢筋工程、砖砌体工程、门窗塞缝、墙体保温、地暖工程、水电线管暗埋和预留、防雷及接地工程等。 2、隐蔽工程未办理隐蔽工程验收手续或经抽检仍不合格的不得进入下道工序。 3、制度要求隐蔽工程需旁站,工程部经理对监理工程师在岗情况按制度进行检查。
施工单位完成隐蔽工程施工,自检合格
施工单位填“工程报验单”报监理公司
监理工程师
检查质量保证资料是否符合要求 现场检查
签认隐蔽工程验收单 签发工程质量/安全整改通知书
合格与否 是 否
及时登录台帐并上报工程部经理 word文档 下载后可任意复制编辑 七、检验批验收流程
流程要点: 1、检验批验收合格后,资料须在三天内签认、存档。 2、重大问题及时向工程部经理汇报。
检查质量保证资料是否符合要求 施工单位检验批报验 检验批工程质量自评合格,评定完成 质量保证资料齐全、合格 监理工程师 不合格:签发工程质量/安全整改通知书,重新报验 施工单位填“工程报验单”报项目监理部 检查检验批工程是否合格
合格:签认检验批验收认可书交回承包商可进行下一工序工作
合格与否 是
否 word文档 下载后可任意复制编辑 八、分部分项工程验收流程图
流程要点: 1、验收合格后,资料须在三天内存档。 2、重大问题及时向工程部经理汇报。
检查质量保证资料是否符合要求 施工单位报验 分部、分项工程质量自评合格,评定完成 质量保证资料齐全、合格 隐蔽验收记录签认完成 监理工程师 检查隐蔽工程是否完成有关签证手续 不合格:签发工程质量/安全整改通知书,重新报验 施工单位填“工程报验单”报项目监理部 检查分部、分项工程是否合格
合格:签认分部分项工程检验认可书
项目经理验收后签认
合格与否 是
否 word文档 下载后可任意复制编辑 否 是
是 否
九、工程竣工验收流程图
会签工程竣工验收表 工程部组织相关部门参加验收 工程 计量资料 质量 签证文件 接受施工单位提交申请 工程竣工资料 (含竣工图)
施工单位 工程确实建成,检验合格现场清理完毕
监理单位组织对工程及资料进行初验 合格与否 施工单位整改
合格与否 施工单位整改 word文档 下载后可任意复制编辑 十、零星材料定价流程
流程要点: 1、5万元以上(含上浮价)的材料不得肢解为零星材料。 2、工程部应根据现场需要,提前提出所需的零星材料清单,避免停工待料。 3、零星材料确定价格后,应及时登入零星材料台帐。
1、工程部确定零星材料清单 2、成本合约部72小时内确定价格并将价格清单回传工程部
3、工程部依据价格清单,与施工方协商零星材料单价
4、采购供应并签署台帐 word文档 下载后可任意复制编辑 十一、工期顺延审批流程
流程要点: 1、七天以内的工期延期报地区公司主管工程的领导审批。 2、七天以上(含七天)的工期延期报公司负责人审批。
5、七天以上,再报公司负责人审批
1、施工单位提出工期顺延申请
3、工程部会同成本合约部与施工单位谈判
4、主管工程的领导审批
2、在施工过程中,工程师实时收集工期索赔的原始记据,存档,备案
