南京市建筑工程局文件宁建工字〔2007〕32号关于印发《关于加强建筑结构工程施工质量管理的若干规定(试行)》的通知各有关单位:现将《关于加强建筑结构工程施工质量管理的若干规定(试行)》印发给你们,请认真遵照执行。
南京市建筑工程局二00七年三月六日抄报:省建设厅、省建管局抄送:市建委关于加强建筑结构工程施工质量管理的若干规定(试行)附件一建筑结构工程施工质量技术要点附件二建筑结构实体质量检查检验用表附件三建筑结构工程质量行为监督检查表附件一:建筑结构工程施工质量技术要点一、建筑工程基坑分层开挖的每层厚度不得大于1.5m。
开挖中形成的临时土体边坡坡度不得大于1:1.5,否则应采取加固措施处理。
采用机械开挖基坑时,严禁碰撞工程桩,行走时不得出现挤土而造成工程桩的偏位。
基坑周边1?2倍基坑开挖深度范围内不得超载堆载。
二、模板设计应符合以下要求:1、应先设计出模板加工图和模板拼装图,楼梯与剪力墙和梁柱节点等处的模板应有节点大样图;2、优先采用定型钢质大模板或组装式模板,碗扣式和门式钢架支撑。
尺寸变化小且能多次重复使用的节点模板,应采用工具式(如预留洞口的模板等)模板。
3、重要受力构件(悬挑结构、跨度大于5m的板及梁等)模板支撑体系应计算确定。
三、模板工程的材料应符合以下要求:1、模板板材应有出厂合格证,木质胶合板最小厚度为16mm,竹质胶合板最小厚度为12mm,板材粘结剂应为溶剂型;2、模板支撑系统应采用钢管和型钢等金属支撑体系,壁厚不小于3mm;3、在合理工期下,底模不少于2.5套,侧模不少于2套;当工期少于合理工期时,应增加模板的套数。
四、模板制作安装应符合以下要求:1、模板应在木工车间制作,并进行试拼装,符合要求后方可在现场安装,严禁在作业面制作模板;2、模板周边应刨边平直,接缝严密,接缝高低差不大于2mm,平整度不大于3mm;3、现浇楼面高低差变化处(室外与室内,厨卫间与房间等)应采用方钢制作成工具式定型模板,或在门洞口采用?N30×3角钢与钢筋焊接的措施来保证高差处的边角整齐;4、剪力墙和梁的侧模应采用定型限位措施,并采用间距为300~500mm的对穿螺栓固定,螺栓直径不小于12mm;当柱子截面大于600×600mm、梁的高度大于800mm及剪力墙等结构采用的对穿螺栓在其下部3?4排范围内应使用双螺帽;5、固定模板的背衬宜选用不小于50×100 mm的方木或不小于50×50×3mm的方钢管,间距不大于250mm;6、底模支撑可通过计算确定,中间立杆间距不应大于800mm,边支撑立杆与墙面间距不应大于300mm。
平行检验资料

建筑工程质量管理及控制资料汇总之三建筑工程质量平行检验资料工程名称监督注册号南京市建筑安装工程质量监督站印制二〇〇七年三月说明:1、为进一步加强质量管理和监督检查,凡本市范围内的房屋建筑工程,在开工前和施工过程中,各质量责任主体必须按照要求对《建筑工程质量管理及控制资料汇总》(三个分册)内容及时填写、收集汇总和审查,并为真实性负责。
质监人员在日常监督检查时,重点监督抽查《建筑工程质量控制资料汇总》(三个分册)的内容是否符合要求,凡未及时收集整理和汇总的,视同为缺项。
2、根据《建设工程监理规范》GB50319-2000及《关于加强建筑结构工程施工质量管理的若干规定(试行)》宁建工字〔2007〕32号文件要求,在建筑结构工程施工过程中,监理单位必须按本册要求对结构工程中的原材料、结构实体质量等相关项目进行平行检验。
平行检验由项目监理机构实施,开工前,项目监理机构应会同建设单位、施工单位依据国家现行标准、规范、设计文件及本册资料要求,制定“平行检验”方案并明确实施的范围、程序,经总监理工程师审批后实施。
3、本册所列资料由总监理工程师负责及时收集整理,存放现场备查。
质量监督人员监督抽查,发现不符合要求的责令改正。
平行检验结果不真实、弄虚作假的,予以监督抽检。
4、工程竣工后,本册资料与江苏省统一《建筑工程施工质量验收资料》一并交城建档案馆、建设单位存档,保存期不少于10年。
建筑结构实体质量检查检验用表建筑结构工程原材料及实体检查检验要求南京市建筑安装工程质量监督站印制目录注:本表所列资料由总监理工程师收集整理,并编码装订成册统一保管,存放现场备查。
建筑结构实体质量检查检验用表建筑结构工程平行检验、隐蔽验收汇总表工程名称:监督注册号:南京市建筑安装工程质量监督站印制说明:1、监理(建设)单位应按《关于加强建筑结构工程施工质量管理的若干规定》(简称《规定》)要求,在建筑结构工程完工后、主体分部工程验收前结合过程检查记录(建筑结构工程涉及的各项隐蔽验收记录中应包含《规定》中的相关技术措施),对照上表选取相应检查项目进行审查(同时应注明过程检查的时间段)。
结构工程质量管理规定最新

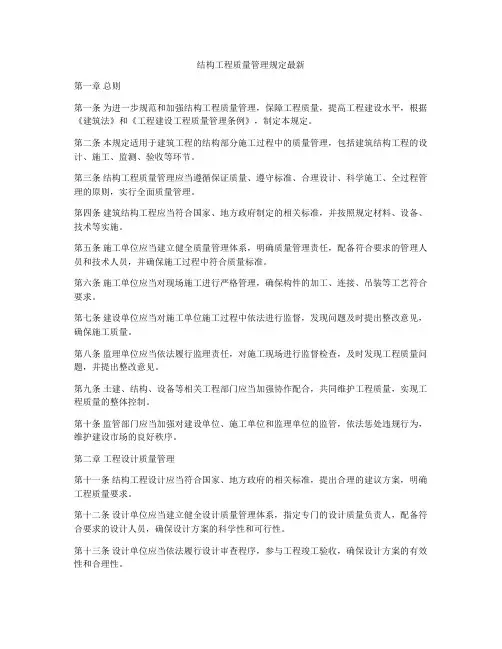

结构工程质量管理规定最新第一章总则第一条为进一步规范和加强结构工程质量管理,保障工程质量,提高工程建设水平,根据《建筑法》和《工程建设工程质量管理条例》,制定本规定。
第二条本规定适用于建筑工程的结构部分施工过程中的质量管理,包括建筑结构工程的设计、施工、监测、验收等环节。
第三条结构工程质量管理应当遵循保证质量、遵守标准、合理设计、科学施工、全过程管理的原则,实行全面质量管理。
第四条建筑结构工程应当符合国家、地方政府制定的相关标准,并按照规定材料、设备、技术等实施。
第五条施工单位应当建立健全质量管理体系,明确质量管理责任,配备符合要求的管理人员和技术人员,并确保施工过程中符合质量标准。
第六条施工单位应当对现场施工进行严格管理,确保构件的加工、连接、吊装等工艺符合要求。
第七条建设单位应当对施工单位施工过程中依法进行监督,发现问题及时提出整改意见,确保施工质量。
第八条监理单位应当依法履行监理责任,对施工现场进行监督检查,及时发现工程质量问题,并提出整改意见。
第九条土建、结构、设备等相关工程部门应当加强协作配合,共同维护工程质量,实现工程质量的整体控制。
第十条监管部门应当加强对建设单位、施工单位和监理单位的监管,依法惩处违规行为,维护建设市场的良好秩序。
第二章工程设计质量管理第十一条结构工程设计应当符合国家、地方政府的相关标准,提出合理的建议方案,明确工程质量要求。
第十二条设计单位应当建立健全设计质量管理体系,指定专门的设计质量负责人,配备符合要求的设计人员,确保设计方案的科学性和可行性。
第十三条设计单位应当依法履行设计审查程序,参与工程竣工验收,确保设计方案的有效性和合理性。
第十四条设计单位应当对工程设计过程进行全面管理,建立档案资料,记录设计变更和审查意见等,确保设计方案的完整性和一致性。
第十五条设计单位应当及时更新设计知识,提高设计水平,不断改进设计方法和技术,保障设计方案的先进性和实用性。
第十六条设计单位应当在设计过程中充分考虑工程环境、地质条件、气候特点等因素,提出科学合理的设计方案,保证工程质量。
宁建规字(2012)3号文( 完全版)(含附件)

关于加强建筑结构工程施工质量管理的若干规定第一条为加强我市建筑工程质量管理,提高建筑结构工程施工质量,依据《建筑法》、《建设工程质量管理条例》等法律、法规以及相关强制性标准,结合本市实际,制定本规定。
第二条本规定所称建筑结构工程是指房屋建筑工程的地基基础、主体结构、幕墙等涉及结构安全的部分。
第三条本市行政区域内新建、改建、扩建的建筑结构工程施工及质量管理除执行相关法律法规和强制性标准外,应执行本规定。
第四条建设单位应配备专业配套的项目管理班子(或委托项目管理公司),项目负责人应经法人任命,并具有中级以上技术职称,同时还需具有在本地区担任过类似工程项目负责人的经历,无此经历者在任职前需进行相关培训。
第五条施工单位的项目经理、项目部主要质量管理人员及项目监理机构的总监理工程师、专业监理工程师应是本单位职工(与本单位有合法的人事、工资关系,除退休人员外还应有社会保险关系),项目经理、总监理工程师应经法人任命。
第六条一名项目经理在同一时间段内只能承担一个项目的建筑结构工程施工。
项目经理部的管理人员应齐全配套,人员数量和资格应符合以下要求并持证上岗:1、每个工程项目应配备一名工程师及以上职称的技术负责人(项目总工程师)和至少一名专职质量检查员;2、对于30层以上(含30层)或高度超过100m或建筑面积大于50000m2的高层建筑、大型公共建筑等工程项目,技术负责人(项目总工程师)职称应为高级工程师及以上,并应配备设备安装的专职质量检查员。
第七条一名总监理工程师在同一时间段内只能承担一个项目的建筑结构工程监理工作。
特殊情况确需同时承担两个项目且经建设单位同意的,应设立总监代表,总监代表应与总监的资格相符。
项目监理机构的监理人员应专业配套并持证上岗,人员数量和资格应符合《南京市建设工程施工阶段监理工作监督管理办法(试行)》的要求;桩基施工阶段监理人员数量尚应符合以下要求:桩基设备在6台及以下的,应配备不少于2名监理工程师,每增加6台设备增加1名监理工程师(不足6台的按6台计),监理员的配备数量不少于监理工程师配备数量的1.5倍。
湖北省住房和城乡建设厅关于进一步加强建筑工程质量管理的通知

湖北省住房和城乡建设厅关于进一步加强建筑工程质量管理的通知文章属性•【制定机关】湖北省住房和城乡建设厅•【公布日期】2011.09.09•【字号】鄂建文[2011]152号•【施行日期】2011.09.09•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文湖北省住房和城乡建设厅关于进一步加强建筑工程质量管理的通知(鄂建文[2011]152号)各市、州、直管市、神农架林区住房和城乡建设委员会:近几年来,各级建设主管部门认真贯彻工程建设质量有关法律、法规和强制性标准,狠抓质量源头管理,强化施工过程监控,加大验收监督力度,全省工程质量总体上处于受控状态。
但是,随着我省城镇化进程的加快和保障性住房建设任务的加重,质量管理不均衡、主体责任不落实、监管工作不到位等现象依然存在,桩基设计、施工与检测不规范、钢筋质量控制不严、混凝土现浇楼板厚度超差、墙体材料良莠不齐等问题比较突出。
为确保工程质量安全,现就有关事项通知如下:一、加强桩基工程质量管理目前,由于勘察成果不详实、设计选用不合理、施工与监理控制不严格、桩基检测不规范等原因导致桩基质量事故时有发生,影响工程结构安全。
各地必须严格按照省厅下发的《关于加强建筑工程桩基质量管理的通知》(鄂建文[2004]5号)、《关于加强高强预应力混凝土管桩质量控制管理的通知》(鄂建文[2010]103号)等文件要求及现行国家、省相关技术标准、规范规定,切实加强桩基工程生产、勘察、设计、施工、监理、检测及验收等环节的管理。
对预应力混凝土管桩,在生产上要严格遵守国家标准《先张法预应力混凝土管桩》GB13476和省地方标准《预应力混凝土管桩基础技术规程》DB42/489及配套的图集;工程建设、勘察、设计单位应严格按照有关规定合理选用管桩,严禁使用“老标”产品;进入施工场地的管桩,必须委托具有相应资质的检测单位进行管桩外观尺寸、钢筋配置、主筋抗拉强度及延伸率、桩身混凝土强度、端板厚度等项目的检测,检测判定为不合格的管桩,严禁在工程中使用。
宁建规字

宁建规字[2012]3号各有关单位:为加强我市房屋建筑工程质量的监督管理,提高建筑结构工程施工质量,依据相关法律、法规以及强制性标准,结合本市实际,我委修定了《关于加强建筑结构工程施工质量管理的若干规定(试行)》,现印发给你们,请遵照执行。
二〇一二年三月二十二日关于加强建筑结构工程施工质量管理的若干规定第一条为加强我市建筑工程质量管理,提高建筑结构工程施工质量,依据《建筑法》、《建设工程质量管理条例》等法律、法规以及相关强制性标准,结合本市实际,制定本规定。
第二条本规定所称建筑结构工程是指房屋建筑工程的地基基础、主体结构、幕墙等涉及结构安全的部分。
第三条本市行政区域内新建、改建、扩建的建筑结构工程施工及质量管理除执行相关法律法规和强制性标准外,应执行本规定。
第四条建设单位应配备专业配套的项目管理班子(或委托项目管理公司),项目负责人应经法人任命,并具有中级以上技术职称,同时还需具有在本地区担任过类似工程项目负责人的经历,无此经历者在任职前需进行相关培训。
第五条施工单位的项目经理、项目部主要质量管理人员及项目监理机构的总监理工程师、专业监理工程师应是本单位职工(与本单位有合法的人事、工资关系,除退休人员外还应有社会保险关系),项目经理、总监理工程师应经法人任命。
第六条一名项目经理在同一时间段内只能承担一个项目的建筑结构工程施工。
项目经理部的管理人员应齐全配套,人员数量和资格应符合以下要求并持证上岗:1、每个工程项目应配备一名工程师及以上职称的技术负责人(项目总工程师)和至少一名专职质量检查员;2、对于30层以上(含30层)或高度超过100m或建筑面积大于50000m2的高层建筑、大型公共建筑等工程项目,技术负责人(项目总工程师)职称应为高级工程师及以上,并应配备设备安装的专职质量检查员。
第七条一名总监理工程师在同一时间段内只能承担一个项目的建筑结构工程监理工作。
特殊情况确需同时承担两个项目且经建设单位同意的,应设立总监代表,总监代表应与总监的资格相符。
住房和城乡建设部关于进一步加强建筑工程质量监督管理的通知

住房和城乡建设部关于进一步加强建筑工程质量监督管理的通知文章属性•【制定机关】住房和城乡建设部•【公布日期】2009.04.13•【文号】建质[2009]55号•【施行日期】2009.04.13•【效力等级】部门规范性文件•【时效性】失效•【主题分类】建筑市场监管正文住房和城乡建设部关于进一步加强建筑工程质量监督管理的通知(建质[2009]55号)各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局:今年以来,随着国家“扩内需、保增长”投资项目的实施,工程建设规模不断扩大,对工程质量提出了更高的要求。
为认真贯彻落实国务院关于开展“质量和安全年”活动的部署和全国住房和城乡建设工作会议精神,加强质量监督管理,落实质量责任,提高建筑工程质量水平,现就今年进一步加强建筑工程质量监督管理工作通知如下:一、工作目标扎实开展加强建筑工程质量监督管理的各项工作,进一步贯彻“百年大计、质量第一”的方针,促进工程建设各方主体质量责任意识普遍提高;进一步健全企业质量保证体系,严格落实质量责任,强化质量过程控制,有效防范和遏制重大质量事故;进一步完善政府质量监管体系,加强监管队伍建设,提高监管效能,促进建筑工程质量的稳步提升。
二、主要内容(一)加强法规制度建设1、健全法规体系。
抓紧建设工程质量法的研究,起草《城市轨道交通工程质量安全管理条例》和《建设工程抗御地震灾害管理条例》,修订《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》、《建设工程质量检测管理办法》、《房屋建筑工程质量保修办法》等部令,进一步建立和完善质量保险、施工图审查、质量检测、竣工验收、质量保修等监督管理制度。
各地住房城乡建设主管部门要结合本地实际,建立健全相应的管理制度。
2、提高住宅工程质量。
制定《住宅工程质量分户验收技术要点》,加快推行住宅工程质量分户验收制度,确保住宅工程结构安全和使用功能质量。
3、推行工程质量保险制度。
关于加强建筑结构工程施工质量管理的若干规定的通知(表格) - 副本

附件二建筑结构实体质量检查检验用表表2.1 建筑结构工程原材料及实体检查检验要求表2.2、钢筋进场外观检验(报验)记录说明1、施工单位的专职质检员、材料员与监理机构的监理工程师、监理员一起进行检验。
2、直径偏差允许值:交货为A级不小于0.3mm,交货为B级不小于0.4mm;偏差超过允许值的应退货或降级使用。
3、外观质量:钢筋应平直、无损伤,钢筋表面不得有裂纹、起皮、油污、颗粒状或片状老锈等,并在相应栏内填“有”或“无”,平直栏直接填“平直”或“弯曲”。
4、产品标牌上的标识炉批号应与质量保证书上一致,并做好记录。
当不一致时,应查明材料来源,否则应退货。
5、当钢筋表面存在裂纹、起皮应退货;若存在损伤、不平直应剔出退货;存在油污应清理干净;存在颗粒状或片状老锈应除尽,若影响截面尺寸,应降级处理。
6、外观检查合格后,应及时见证取样送有资质的检测机构进行复试,复试合格后方可使用。
表2.3、模板试拼装及周转检验(报验)记录工程名称编号说明:1、木模的拼装和保养更换的验收由施工单位的质量员、技术员(施工员)和监理机构的专业监理工程师、监理员一起进行,并以每一流水施工段为一个检验批。
2、木模板材厚度不得出现负偏差,起皮和脱胶应更换。
3、模板每周转一次应对保养更换情况进行检查记录,在本表相应栏内填“块数”。
4、脱模剂应有出厂合格证,不得使用废机油等污染性强的替代产品,并在相应栏内填涂刷了隔离剂的模板“块数”。
表2.4 砖(砌块)外观检验(报验)记录说明1、每日进场(同一生产厂、同品种、同规格)的砖(砌块)为一检查批,由施工单位的材料员、质量员、监理单位的专业监理工程师、监理员等一起随机抽取20块砖(砌块)对几何尺寸、外观质量等进行检查验收。
2、当检查有四块砖(砌块)存在不合格指标时,应双倍取样,仍有八块及以上的砖(砌块)存在不合格指标时,判定该批砖(砌块)为不合格,应退货。
3、每一次采购进场的同一生产厂、同品种、同规格的砖(砌块)应至少提供一份合格证或新产品准用证(或相关文件),并将证件编号填写在本表相应栏内。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南京市建筑工程局文件宁建工字〔2007〕32号关于印发《关于加强建筑结构工程施工质量管理的若干规定(试行)》的通知各有关单位:现将《关于加强建筑结构工程施工质量管理的若干规定(试行)》印发给你们,请认真遵照执行。
南京市建筑工程局二00七年三月六日抄报:省建设厅、省建管局抄送:市建委关于加强建筑结构工程施工质量管理的若干规定(试行)第一条为加强我市建筑工程质量管理,提高建筑结构工程施工质量,依据《建筑法》、《建设工程质量管理条例》等法律、法规以及相关强制性标准,结合本市实际,制定本规定。
第二条本规定所称建筑结构工程是指房屋建筑工程的地基基础、主体结构、幕墙等涉及结构安全的部分。
第三条本市行政区域内新建、改建、扩建的建筑结构工程施工及质量管理除执行相关法律法规和强制性标准外,应执行本规定。
第四条南京市建筑工程局负责本市建筑结构工程的施工质量管理工作。
南京市建筑安装工程质量监督站和各郊区、县建筑工程质量监督站负责所监督范围内的建筑结构工程的质量监督工作。
第五条建设单位应配备专业配套的项目管理班子(或委托项目管理公司),项目负责人应经法人任命,并具有中级以上技术职称。
第六条施工单位的项目经理、项目部主要质量管理人员及项目监理机构的总监理工程师、专业监理工程师应是本单位职工(与本单位有合法的人事、工资关系,除退休人员外还应有社会保险关系),项目经理、总监理工程师应经法人任命。
第七条一个项目经理在同一时间段内只能承担一个项目的建筑结构工程施工。
每一个工程项目配备至少一名专职质量检查员,30层以上(含30层)或超过100m的高层建筑、大型公共建筑等应配备设备安装的专职质量检查员。
一个总监理工程师在同一时间段内只能承担一个项目的建筑结构工程监理工作。
特殊情况确需同时承担2个项目且经建设单位同意的,应设立总监代表,总监代表应与总监的资格相符。
第八条项目监理机构的监理人员应专业配套。
人员数量和资格应符合以下要求:(一)监理员的配备数量应不少于监理工程师配备数量的1.5倍。
(二)监理工程师(指国家注册或省建设厅发证的监理工程师,含总监和总监代表)的配备数量。
1、建筑结构施工阶段,每个项目不少于2名(3000m2以下的单体工程,不少于1名);2、桩基施工阶段,桩基设备在6台以上的,每增加6台设备增加1名,不足6台的按6台计;3、基础、主体施工阶段,建筑面积在20000m2以上的,每增加40000m2增加1名,不足40000?O时按40000?O计;4、成片住宅小区,除按第三项的面积要求配备外,还应符合每一标段不少于1名土建监理工程师,每三个标段不少于1名安装监理工程师的要求。
经济适用房和工期低于合理工期的工程的监理工程师配备数量应在此基础上适当增加。
第九条项目经理及总监理工程师不得随意变更,确需变更的,变更后的资格不得低于原资格,并经建设单位同意。
同一项目变更两次以上(含两次)的需报质量监督站。
在结构工程施工阶段,项目经理和总监理工程师不得擅自离岗,项目经理离岗须向总监理工程师书面报告,总监理工程师离岗须向建设单位书面报告,经同意后方可离岗。
第十条项目监理机构和施工单位的项目部均应配备完整的施工验收规范和相关的技术标准。
现场应配备回弹仪、激光测距仪、水准仪、经纬仪、电脑和打印机等检测仪器、设备。
仪器设备应建立台帐,定期检定校核。
第十一条施工单位在建筑结构工程施工前应编制《建筑结构工程质量施工专项方案》,包含模板及钢筋的制作和安装、混凝土的施工和养护、水电管预埋和敷设、钢结构安装和检测、冬期施工、材料进场及实体结构质量检查等内容,专项施工方案的技术和质量不得低于附件一《建筑结构工程施工质量技术要点》的要求,并经总监理工程师审查批准后方可实施。
其中大跨度混凝土梁和高支模的支撑体系等专项施工方案,施工单位应组织专家论证。
第十二条工程开工前,监理单位应制定平行检验方案。
平行检验应在施工单位检查的基础上由项目监理机构对施工单位的自检情况进行复核。
平行检验的内容包括砖(砌块)、钢筋、模板、预拌混凝土坍落度、钢筋保护层、混凝土强度、轴线尺寸、层高等,检验数量及方法按附件二《建筑结构实体质量检查检验用表》执行。
第十三条严格原材料进场报验制度,所有原材料在进场验收合格后(含外观检查)方可使用,并及时签发原材料报验手续,及时填写《单位(子单位)工程质量验收资料》中的“原材料(设备)合格证、试验报告汇总表”。
第十四条钢筋、水泥、砖(砌块)、砂石等原材料进场后应分类堆放整齐,按批进行验收。
现场所有原材料均应设置标识牌,标识牌应标明进场时间和数量、材料名称和规格型号、验收人员、验收结论(合格、不合格)。
砌体、混凝土等实体工程应按检验批进行验收,在实体明显部位设置标识,标明施工人员及日期、验收情况(参加人员、时间、结论)。
第十五条钢筋、幕墙骨架等隐蔽工程,监理验收符合要求并完善隐蔽工程签字手续后,由总监理工程师(或总监代表)登录网站(市质监站网址:)通知质量监督站。
第十六条地基处理和桩基工程检测方案应在检测前到质量监督站备案,未经备案的工程,不得验收和隐蔽。
第十七条桩基、地基基础及主体验收应满足以下要求:一、实体工作量全部完成、质量控制资料齐全。
二、监督抽检已完成且符合要求、不合格报告等质量问题已处理。
三、相关测量工作和监理单位平行检验己完成(如桩基的桩位、桩径,地基基础和主体结构的构件尺寸和空间尺寸等)。
四、主体应完成灰饼、阳角护角、外墙洞眼、抗裂网片、门窗洞口尺寸校核、暗埋水电管敷设和试穿线、试水等工作,样板套已完成。
五、二十层以下不得分段验收,二十层以上(含二十层)需分段验收的,应事先向质量监督站报验收计划,但分段验收不得超过二次。
六、三幢及以上地下室连体的桩基工程需分段验收的应事先向质量监督站报验收计划,但不超过两次;五幢及以上地下室连体或基坑开挖面积超过10000m2的桩基工程不超过三次。
第十八条质量监督站在建筑结构工程施工前应按照本规定附件三《建筑结构工程质量行为监督检查表》的要求,对工程基本建设程序、各质量责任主体的质量保证措施等质量行为进行监督抽查。
第十九条质量监督站应对建筑结构工程的施工质量和质量措施及平行检验的落实情况进行监督抽查,不符合要求的责令改正。
平行检验结果不真实、弄虚作假的,予以监督抽检。
质量监督检查的情况在《主体结构分部工程质量验收监督记录》中予以说明,作为优质结构评选的重要依据。
第二十条建筑结构工程施工及施工质量达不到本规定要求的,不得进行优质结构、市优“金陵杯”的评选。
质量监督站对实施过程中的不良行为应予以记录并上网公示,情节严重需行政处罚的按相关法律法规的规定予以处罚。
第二十一条工程承包合同中应明确质量目标和合理的奖罚标准,奖罚应对等。
第二十二条本规定自2007年4月1日执行。
第二十三条本规定由南京市建筑工程局负责解释。
附件一建筑结构工程施工质量技术要点附件二建筑结构实体质量检查检验用表附件三建筑结构工程质量行为监督检查表附件一:建筑结构工程施工质量技术要点一、建筑工程基坑分层开挖的每层厚度不得大于1.5m。
开挖中形成的临时土体边坡坡度不得大于1:1.5,否则应采取加固措施处理。
采用机械开挖基坑时,严禁碰撞工程桩,行走时不得出现挤土而造成工程桩的偏位。
基坑周边1?2倍基坑开挖深度范围内不得超载堆载。
二、模板设计应符合以下要求:1、应先设计出模板加工图和模板拼装图,楼梯与剪力墙和梁柱节点等处的模板应有节点大样图;2、优先采用定型钢质大模板或组装式模板,碗扣式和门式钢架支撑。
尺寸变化小且能多次重复使用的节点模板,应采用工具式(如预留洞口的模板等)模板。
3、重要受力构件(悬挑结构、跨度大于5m的板及梁等)模板支撑体系应计算确定。
三、模板工程的材料应符合以下要求:1、模板板材应有出厂合格证,木质胶合板最小厚度为16mm,竹质胶合板最小厚度为12mm,板材粘结剂应为溶剂型;2、模板支撑系统应采用钢管和型钢等金属支撑体系,壁厚不小于3mm;3、在合理工期下,底模不少于2.5套,侧模不少于2套;当工期少于合理工期时,应增加模板的套数。
四、模板制作安装应符合以下要求:1、模板应在木工车间制作,并进行试拼装,符合要求后方可在现场安装,严禁在作业面制作模板;2、模板周边应刨边平直,接缝严密,接缝高低差不大于2mm,平整度不大于3mm;3、现浇楼面高低差变化处(室外与室内,厨卫间与房间等)应采用方钢制作成工具式定型模板,或在门洞口采用?N30×3角钢与钢筋焊接的措施来保证高差处的边角整齐;4、剪力墙和梁的侧模应采用定型限位措施,并采用间距为300~500mm的对穿螺栓固定,螺栓直径不小于12mm;当柱子截面大于600×600mm、梁的高度大于800mm及剪力墙等结构采用的对穿螺栓在其下部3?4排范围内应使用双螺帽;5、固定模板的背衬宜选用不小于50×100 mm的方木或不小于50×50×3mm的方钢管,间距不大于250mm;6、底模支撑可通过计算确定,中间立杆间距不应大于800mm,边支撑立杆与墙面间距不应大于300mm。
当立杆支撑在回填土上时,应夯实并采用通长垫木,并保证排水畅通。
五、模板拆除应符合以下要求:1、梁板底模应在强度达到规范要求(后浇带两侧的梁底模应在后浇带混凝土强度达到设计强度的75%)后方可拆除;2、梁、柱、墙侧模板应在混凝土浇筑后夏季不少于12小时、冬季不少于48小时后拆除。
需提前拆除时应进行试拆模,在监理单位确认不影响混凝土外观质量的前提下,方可拆除。
六、模板的保养及验收应符合以下要求:1、监理单位应检查模板的制作和试拼装,合格后方可进入现场安装;2、每批模板拆除后应全数清理、保养并整修,经监理验收符合要求后,方可再次使用;3、每批模板安装完毕后,监理应及时对模板的几何尺寸、轴线、标高、垂直度、平整度、接缝、清扫口及支撑体系等进行验收,验收合格后方可进行下道工序施工;4、脱模剂应有出厂合格证,使用时不得污染钢筋和影响混凝土的后期装饰,禁止使用废机油等替代产品。
七、钢筋工程所用的材料应符合以下要求:1、盘圆钢筋加工不得冷拔、冷挤压,并不得外加工。
因场地确有困难,经建设单位同意的场外钢筋加工,进场时应按批次验收和复试,外观及物理力学性能应符合规范要求。
2、钢筋保护层应采用塑料或其他材料制作的专用垫块,并应有合格证。
不得使用现场制作的砂浆垫块。
双层钢筋网之间应采用钢筋支架或定型专用支撑,钢筋支架应安装在垫块上方。
八、钢筋制作应符合以下要求:1、钢筋施工前应具有翻样图、下料单和技术交底记录等;2、钢筋绑扎应满扎,扎丝规格不小于22#(钢筋直径大于18mm时不小于20#),扎丝头向内;3、梁柱侧向垫块间距不大于1m,且短边每排不少于两块;楼面钢筋垫块间距,当钢筋直径小于等于10mm时,不大于500mm;钢筋直径大于φ10时,不大于700mm;4、现浇板高低差处板面钢筋必须断开,并设置梁(或暗梁);5、板面钢筋与柱、剪力墙等竖向构件钢筋交叉处必须加设防止竖向钢筋位移的固定筋,并点焊牢固;6、板面负弯矩钢筋一端在梁上,一端在板中时,在梁上的弯钩长度应满足设计和规范规定的锚固要求;7、墙体拉结筋和二次浇筑的构造柱等构件的连接钢筋应预埋。
