地下改性沥青油毡SBS防水层工程施工工艺标准

合集下载

SBS防水施工工艺

SBS防水施工工艺

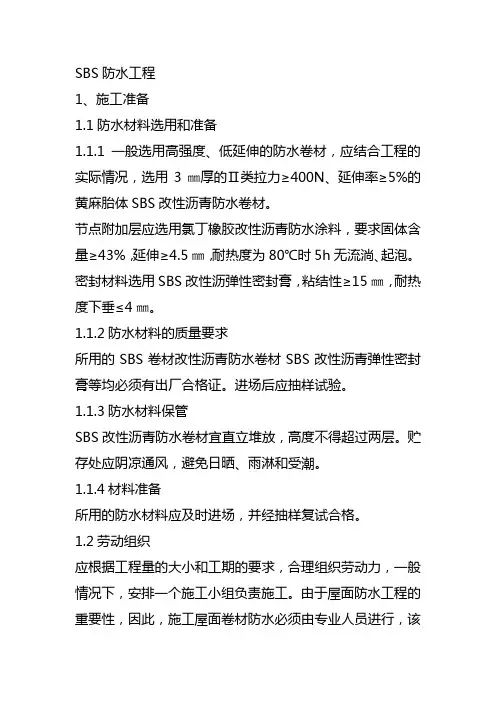

SBS防水工程1、施工准备1.1防水材料选用和准备1.1.1一般选用高强度、低延伸的防水卷材,应结合工程的实际情况,选用3㎜厚的Ⅱ类拉力≥400N、延伸率≥5%的黄麻胎体SBS改性沥青防水卷材。

节点附加层应选用氯丁橡胶改性沥青防水涂料,要求固体含量≥43%,延伸≥4.5㎜,耐热度为80℃时5h无流淌、起泡。

密封材料选用SBS改性沥弹性密封膏,粘结性≥15㎜,耐热度下垂≤4㎜。

1.1.2防水材料的质量要求所用的SBS卷材改性沥青防水卷材SBS改性沥青弹性密封膏等均必须有出厂合格证。

进场后应抽样试验。

1.1.3防水材料保管SBS改性沥青防水卷材宜直立堆放,高度不得超过两层。

贮存处应阴凉通风,避免日晒、雨淋和受潮。

1.1.4材料准备所用的防水材料应及时进场,并经抽样复试合格。

1.2劳动组织应根据工程量的大小和工期的要求,合理组织劳动力,一般情况下,安排一个施工小组负责施工。

由于屋面防水工程的重要性,因此,施工屋面卷材防水必须由专业人员进行,该施工小组配备5~6人,其中最少应配置2~3名专业技术工人,专业技术工人必须持证上岗。

1.3技术准备项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作。

1.4施工条件准备各种防水材料按时运到现场;垂直运输可利用土建施工用的井架;屋面找平层上已清理完毕,含水率符合规定;伸出屋面的设施、预埋件等已安装完毕。

根据气象预报选定无雨、雾的天气。

2、施工工艺流程和顺序2.1施工工艺流程施工流程为:找平层修补及清扫找平层分格缝密封处理节点密封处理节点防水涂膜附加层涂刷冷底子油卷材铺贴及封边处理收头固定、密封闭水试验。

2.2施工顺序卷材铺贴顺序:a、铺贴多跨或高低跨屋面时,应先远后近,先高跨后低跨。

b、在一个单跨铺贴时,应先铺贴排水比较集中部分(如天沟、水落口、檐口),再铺贴油毡附加层,由低到高,使卷材油按流水方向搭接。

地下改性沥青油毡防水层施工工艺及技术质量要求

地下改性沥青油毡防水层施工工艺及技术质量要求

地下改性沥青油毡防水层施工工艺及技术质量要求一、施工工艺1.工艺准备(1)施工前,需要检查基层的平整度和强度是否符合要求,确保基层的表面光滑、干燥、无油污和粉尘等杂质。

(2)材料准备:地下改性沥青油毡、沥青防水胶粘剂、加固材料。

2.材料铺设(1)使用打底机或手工将沥青防水胶粘剂均匀涂抹在基层上。

(2)将地下改性沥青油毡铺设在基层上,并按照勾缝铺设。

3.热熔施工(1)使用热熔机将地下改性沥青油毡和基层进行热熔。

(2)使用热熔机将沥青防水胶粘剂热熔涂抹在地下改性沥青油毡表面,并将交接处加强处理。

4.填缝施工(1)采用沥青胶、新型高分子胶或热熔型胶等材料对勾缝、接缝进行填缝。

(2)填缝时要求均匀、牢固,填满缝隙,确保防水效果。

5.砂浆保护层施工(1)在防水层表面施工砂浆保护层,厚度一般为20mm。

(2)砂浆保护层要求饱满均匀,牢固附着在防水层表面。

1.施工之前,需要进行基层的检查和处理。

基层的平整度和强度要符合要求,确保防水层的牢固性和使用寿命。

2.材料质量要符合相关标准规定,包括地下改性沥青油毡、沥青防水胶粘剂和填缝材料等。

材料应具有良好的抗渗性、耐候性和抗老化性能。

3.施工过程中要保证施工环境的整洁,避免杂质进入防水层,影响施工质量。

4.铺设地下改性沥青油毡时,要求均匀、平整,勾缝对齐,确保防水层的完整性和连续性。

5.热熔施工要求热熔机温度控制合适,热熔涂抹均匀,交接处处理牢固。

6.填缝材料要求具有良好的粘接性能和耐候性能。

填缝时要求填满缝隙,填缝牢固。

7.砂浆保护层施工要求饱满均匀,表面平整,确保对防水层的保护作用。

8.施工完毕后,要对施工质量进行检查和验收。

检查防水层是否存在渗漏、开裂、鼓泡等质量问题。

总之,地下改性沥青油毡防水层的施工工艺和技术质量要求严格,需要涉及基层处理、材料铺设、热熔施工、填缝施工和砂浆保护层施工等多个环节,以保证防水层的完整性和使用寿命。

同时,施工过程中需要注意施工环境的整洁和杂质防止,确保施工质量符合相关标准规定。

SBS改性沥青防水材料施工工艺

SBS改性沥青防水材料施工工艺

SBS改性沥青防水材料施工工艺(1)施工部位结构底板和结构侧墙采用双层4mm厚的SBS改性沥青防水卷材铺设,其中:迎水面一侧的材料可采用SBS ⅡPYPE4类材料;背水面一侧的材料必须采用SBS ⅡPYS4类材料,且砂面须面向结构外表面(2)基层处理要求1、混凝土垫层和围护桩表面不得有明水,否则应进行堵漏处理,待基层表面无明水时,再做找平层。

2、找平层采用1:2.5的普通水泥砂浆,厚度不得小于20mm。

3、找平层表面应平整,其平整度用2m的靠尺进行检查,直尺与基层的间隙不超过5mm,且只允许平缓变化。

4、找平层表面、干燥,不得有明水流,允许出现局部潮湿部位,不得有酥松、掉灰、空鼓、裂缝、剥落和污物等部位存在。

5、左右阴角部位均采用1:2.5的水泥砂浆做成50mm×50mm的钝角或R≥5cm的圆角。

(3)铺设顺序及方法1、首先在达到设计要求的阴阳角部位铺设防水卷材加强层。

加强层卷材采用单层SBS ⅡPYPE类材料,宽度为500mm,厚度同作为防水层的单层卷材的厚度,转角两侧各250mm。

加强层卷材采用点粘或条粘法固定在基面上。

2、当有管、件等穿过防水层时,应先铺设此部位的加强卷材,加强层卷材采用满粘法固定在基面上,大面防水层满粘固定在加强层表面。

3、铺设底板大面防水层时,第一层均空铺在底板基面上,防水层幅面间的搭接宽度100mm,采用热熔满粘焊接。

第一层防水层与阴、阳角部位的加强层热熔满粘。

4、铺设第二层防水层,砂面向上。

第二层防水层采用满粘法与第一层防水层热熔焊接。

第二层搭接宽度为100mm,热熔满粘,第一层防水层与第二层防水层的搭接缝错开1/2~1/3幅宽。

两层卷材不得垂直铺设。

底板防水层铺设完毕后,应立即浇注C20的细石混凝土保护层,厚度为50mm。

5、立面的第一层防水层采用点粘或者条粘法固定,第二层防水层与第一层防水层满粘粘贴,搭接要求同底板防水层。

要求防水层甩槎的长度均应超过预留钢筋顶部至少200mm。

地下室SBS改性沥青防水卷材施工方案_3

地下室SBS改性沥青防水卷材施工方案_3

地下室SBS改性沥青防水卷材施工方案_3一、施工前准备在进行地下室SBS改性沥青防水卷材施工之前,需要做好以下准备工作:1. 材料准备•防水卷材:选择符合规定标准的SBS改性沥青防水卷材,数量要充足。

•温度计、瓦楞钉等施工工具。

•地下室基础表面清洁剂,确保基础表面干净整洁。

2. 施工人员准备•确保施工人员持有相应的防水卷材施工资质证书。

•确保施工人员了解并掌握沥青卷材施工流程。

二、施工步骤1. 基础表面处理1.清洁基础表面,确保表面无杂物、油污等。

2.如有伸缩缝,应按照设计要求进行处理。

2. 底部处理1.在基础表面均匀涂刷底部处理胶。

2.将SBS改性沥青防水卷材铺设在处理胶上,并用压轮压实。

3. 水平铺设1.沥青防水卷材从基础表面一侧开始水平铺设,注意保持每卷材之间的搭接。

2.使用瓦楞钉将卷材固定在基础表面。

4. 其余部分处理1.处理好顶部和竖向部分的连接,确保各部分之间的密封性。

2.对接缝处进行加强处理。

5. 检查验收1.检查整体施工质量,确保每个步骤都符合规范要求。

2.进行验收,确认施工符合要求后,方可进行下一步工作。

三、施工注意事项1.施工过程中,应注意防水卷材表面的保护,避免损坏。

2.施工现场应保持清洁,避免杂物进入防水层内影响施工质量。

3.在施工过程中,应根据天气情况调整施工工艺,确保施工质量。

4.施工结束后,应做好施工记录并进行工程验收。

通过以上施工方案,可以确保地下室SBS改性沥青防水卷材施工顺利进行,达到预期的防水效果。

地下改性沥青油毡(SBS)防水层施工工艺

地下改性沥青油毡(SBS)防水层施工工艺

地下改性沥青油毡(SBS)防水层施工工艺
地下改性沥青油毡(SBS)防水层是指采用改性沥青和聚合物塑料弹性体(SBS)等
一系列材料制成的防水层。

它广泛应用于建筑物的地下室、地下车库、隧道、水池等需要防水的区域。

下面将介绍地下改性沥青油毡(SBS)防水层施工工艺。

材料准备
施工地面应清理干净,确保其平整、牢固。

施工材料包括: - SBS系列防水油
毡卷材 - 冷媒或熔接道具 - 切割刀或割线机 - 水泥砂浆 - 粗砂 - 指定牌号沥青涂料
工艺步骤
1.基础处理
施工前,应清理施工基础表面。

若基础强度不够,需要加固处理。

使用水泥砂
浆或砂浆将表面不能平整的地方进行处理,其处理后表面余均需满足设计标准。

2.防水层施工
北京银行讲堂将SBS防水油毡按照设计标准要求铺展于地面之上,对其位置、正确铺放要做好注意事项,避免在施工顶层出现因疏漏产生的技术危险事件。

3.保护层施工
施工完成防水层之后,还需在其表面上覆盖一层保护层。

施工中使用粗砂浆进
行覆盖,让其表面呈现平滑状态并保持防水层封印。

施工注意事项
1.施工现场要清洁整洁
2.施工环节需全程严谨把关
3.保证施工材料质量
4.梯度斜度应不超过2%
5.前后两块油毡卷材应保持重叠4-5cm
6.施工质量达到标准后才能淤积
7.焊接长度不宜大于5-6m
8.建筑施工操作人员应穿好安全防护用品
结论
地下改性沥青油毡(SBS)防水层施工工艺是一项技术性强的建筑施工工程,需
严谨把控施工环节。

通过本文的介绍,希望您对其施工过程有了基本的认知和了解。

SBS改性沥青防水卷材施工规范

SBS改性沥青防水卷材施工规范

SBS改性沥青防水卷材施工规范本工艺标准适用于高聚物改性沥青油毡防水层工程施工。

一、施工准备1、材料及要求⑴高聚物改性沥青油毡防水卷材①规格:高聚物改性沥青油毡防水卷材规格表3-6厚度(mm)宽度(mm)长度(m)。

(2.0≥1000 20)(3.0≥1000 10 )(4.0≥1000 10 )(5.0≥1000 10)②技术性能:高聚物改性沥青油毡防水卷材技术性能。

二、指标聚酯胎麻布胎聚乙烯胎坡纤胎,拉力N≥400≥500≥50≥200 ,延伸率%≥30≥5≥200≥50 ,耐热度85℃受热2h不流淌,涂盖层无滑动,低温柔性-15℃绕规定直径圆棒,无裂纹不透水性压力/保持时间0.2MPa/30min 。

1、配套材料:⑴氯丁橡胶沥青胶粘剂:氯丁橡胶加入沥青及溶剂配制而成的黑色液体。

用于油毡接缝的粘结。

⑵橡胶沥青乳液:用于卷材粘结。

⑶橡胶沥青嵌缝膏:用于特殊部位、管根、变形缝等处的嵌固密封。

⑷汽油、二甲苯等:用于清洗工具及污染部位。

2、主要用具:⑴清理用具:高压吹风机、小平铲、笤帚。

⑵操作工具、电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品。

3、作业条件:⑴施工前审核图纸,编制防水工程施工方案,并进行技术交底。

地下防水工程必须由专业队施工,操作人员持证上岗。

⑵铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固、不空鼓开裂、不起砂。

⑶防水层施工涂底胶前(冷底子油),应将基层表面清理干净。

⑷施工用材料均为易燃,因而应准备好相应的消防器材。

三、操作工艺1、工艺流程:基层清理→涂刷基层处理剂→铺贴附加层→热熔铺贴卷材→热熔封边→做保护层2、基层清理:施工前将验收合格的基层清理干净。

3、涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。

4、铺贴附加层:管根、阴阳角部位加铺一层卷材。

SBS改性沥青防水卷材施工方案(完美版)要点

SBS改性沥青防水卷材施工方案(完美版)要点

一、编制依据1.编制依据1.1施工资料设计图纸1.2主要规范、规程1.3计划工期防水工程拟定月日开始,工期为天。

2、工程概况鑫泰苑小区工程在泾河左岸,该工程为三栋高层,及三层商铺裙房。

其中1#~3#、商铺设备地下室底板、外墙防水等级为Ⅱ级,地下室种植顶板防水等级为Ⅰ级防水。

地下室防水工程做法如下图:二、施工部署2.1组织机构根据施工特点及工期要求,项目部由生产经理总负责工程现场的组织、人员调配及安全文明施工,生产部、技术质量部,安全部等部门相互协调。

通过招标程序组织有丰富施工经验的防水作业队伍,了解现场情况,需有相应的组织能力,确保防水工程按期保质且安全的情况下完成施工任务。

2.2施工准备2.2.1施工人员施工人员均须经过专业培训,持证上岗。

2.2.2施工机具施工进场前由专人负责将施工中用到的机具准备齐全。

(如:滚刷、油刷、刮板、墨斗、钢尺、壁纸刀、扫把、小线绳、喷灯、空桶、振动棒、铁锹等)2.2.3材料准备4mm厚SBS改性沥青聚酯胎Ⅱ型防水卷材、4mm厚SBS改性沥青耐根穿刺聚酯胎Ⅱ型防水卷材、200g沥青油毡、配套底油、聚氨酯密封膏等,所用材料均须为国家和行业认证合格的产品,产品应有检测报告和使用说明书,施工前防水材料经复试检验合格。

2.2.4作业条件a 铺贴卷材严禁在雨天、雪天施工,五级风及其以上时不得施工。

b 铺贴卷材的基层要具备一定的强度,基层表面要平整、牢固、清洁干燥。

c热融法施工气温不宜低于-10℃。

d 阴阳角处需做出50mm小圆弧三、施工操作工艺3.1 地下室底板防水施工3.1.1工艺流程基层清理、验收→涂刷基层处理剂→铺贴4mm厚SBS改性沥青聚酯胎Ⅱ型防水卷材→卷材收边和搭接边的封边处理→花铺200g沥青油毡一道,搭接宽度不小于100mm→卷材收边和搭接边的处理→50mm细石混凝土保护层。

3.1.2 施工工艺3.1.2.1基层清理、验收铺贴卷材的基层要具备一定的强度,基层要求表面平整、牢固、清洁干燥,含水率不得超过9%,无起砂起皮、空鼓,阴阳角处做有50mm小圆弧等且满足设计及规范中的有关规定,基层报验经监理隐蔽验收合格后方可进行防水卷材施工。

地下改性沥青油毡(SBS)和SBC-120防水层施工

地下改性沥青油毡(SBS)和SBC-120防水层施工
工程名称
风憬天下9号楼及车库
交底部位
车库及主楼外墙、车库顶板
工程编号
日期
交底内容:
地下改性沥青油毡(SBS)防水层施工
1范围
本工艺标准适用于车库及主楼外墙、车库顶板高聚物改性沥青油毡地下防水层工程施工。
2施工准备
2.1材料及要求
2.1.1SBS改性沥青防水卷材(聚酯胎-18度)一道4MM厚
2.1.1.1规格:见表3-6。
(2)水泥:PC32.5硅酸盐水泥,用于基层及卷材粘结,应有出场证明及检测报告。
(3)胶粉:用于基层及卷材粘结,为黄色混浊胶体。
(4)聚氨脂涂膜材料:用于复杂部位增补密封处理。
2、作业条件
(1)地下防水层施工,在垫层具有一定的强度后,才能铺贴防水层。铺贴防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净,混凝土基层不得有空鼓,开裂及起砂、脱皮等。
((2)找平层验收合格,基层表面应保持干燥,并要平整牢固,阴阳角处应做成圆弧角。基层在潮湿的情况下只要无明水便可防水卷材施工,施工温度宜在5℃以上进行,雨天、雪天、5级风及以上天气禁止施工,在施工中遇到雨天要做好防雨措施。
(3)、防水层所用卷材均属易燃品,应单独存放,远离火源。
二、操作工艺
1、工艺流程

热熔铺贴卷材

热熔封边

做保护层
3.2基层清理:施工前将验收合格的基层清理干净,特别对基层的土用托板托干净,阳角做成圆角,水泥灰块铲掉,监理验收合格后,方可下道工序施工。
3.3涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。
3.4铺贴附加层:阴阳角及后浇带部位加铺一层卷材,宽度为500mm。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下改性沥青油毡SBS防水层工程施工工
艺标准
1 范围
本工艺标准适用于高聚物改性沥青油毡地下防水层工程施工。

2 施工准备
2.1材料及要求
2.1.1高聚物改性沥青油毡防水卷材
2.1.1.1规格:见表3-6。

高聚物改性沥青油毡防水卷材规格表3-6
2.1.1.2技术性能:见表3-7。

高聚物改性沥青油毡防水卷材技术性能表3-7
2.1.2配套材料:
2.1.2.1氯丁橡胶沥青胶粘剂:氯丁橡胶加入沥青及溶剂配制而成的黑色液体。

用于油毡接缝的粘结。

2.1.2.2橡胶沥青乳液:用于卷材粘结。

2.1.2.3橡胶沥青嵌缝膏:用于特殊部位、管根、变形缝等处的嵌固密封。

2.1.2.4汽油、二甲苯等:用于清洗工具及污染部位。

2.2主要用具:
2.2.1清理用具:高压吹风机、小平铲、笤帚。

2.2.2操作工具、电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、
手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品。

2.3作业条件:
2.3.1施工前审核图纸,编制防水工程施工方案,并进行技术交底。

地下防水工程必须由专业队施工,操作人员持证上岗。

2.3.2铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固、不空鼓开裂、不起砂。

2.3.3防水层施工涂底胶前(冷底子油),应将基层表面清理干净。

2.3.4施工用材料均为易燃,因而应准备好相应的消防器材。

3 操作工艺
3.1工艺流程:
3.2基层清理:施工前将验收合格的基层清理干净。

3.3涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。

3.4铺贴附加层:管根、阴阳角部位加铺一层卷材。

按规范及设计要求将卷材裁成相应的形状进行铺贴。

3.5铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用φ30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,满贴法搭接宽度为80mm,条粘法搭接宽度为100mm。

3.6热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。

卷材末端收头用沥青嵌缝膏嵌固填实。

3.7保护层施工:平面做水泥砂浆或细石混凝土保护层;立面防水层施工完,应及时稀撒石碴后抹水泥砂浆保护层。

4 质量标准
4.1保证项目
4.1.1高聚物改性沥青防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准采用,应有合格的出厂证明。

4.1.2卷材防水层特殊部位的细部作法,必须符合设计要求和施工及验收规范的规定。

4.1.3防水层严禁有破损和渗漏现象。

4.2基本项目:
4.2.1基层应平整,无空鼓、起砂,阴阳角应呈圆弧形或钝角。

4.2.2改性沥青胶粘剂涂刷应均匀,不得有漏刷、透底和麻点等现象。

4.2.3卷材防水铺附加层的宽度应符合规范要求;分层的接头搭接宽度应符合规范的规定,收头应嵌牢固。

4.2.4卷材粘结应牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷。

5 成品保护
5.1地下卷材防水层部位预埋的管道,在施工中不得碰损和堵塞杂物。

5.2卷材防水层铺贴完成后,应及时做好保护层,防止结构施工碰损防水层;外贴防水层施工完后,应按设计砌好防护墙。

5.3卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道。

6 应注意的质量问题
6.1卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接槎损坏、空鼓;施工操作中应按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材接长边不小于100mm,短边不小于150mm。

6.2空鼓:铺贴卷材的基层潮湿,不平整、不洁净、产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓;施工时基层应充分干燥,卷材铺设应均匀压实。

6.3管根处防水层粘贴不良:清理不洁净、裁剪卷材与根部形状不符、压边不实等造成粘贴不良;施工时清理应彻底干净,注意操作,将卷材压实,不得有张嘴、翘边、折皱等现象。

6.4渗漏:转角、管根、变形缝处不易操作而渗漏。

施工时附加层应仔细操作;保护好接槎卷材,搭接应满足宽度要求,保证特殊部位的质量。

7 质量记录
本工艺标准应具备以下质量记录:
7.1防水卷材应有产品合格证,现场取样复试合格资料。

7.2胶结材料应有出厂合格证、使用配合比资料。

7.3隐蔽工程检查验收资料及质量检验评定资料。
