2020年二级建造师管理真题及解析
2020年二级建造师考试《施工管理》试题与解答

2020年二级建造师考试《施工管理》试题与解答一、单项选择题(每题1分,共20分)1. 下列不属于项目结构分析的目的的是?A. 确定项目的范围B. 确定项目的目标C. 确定项目的组成部分D. 确定项目的关键路径{答案:D}2. 下列哪一项是工作流程组织的作用?A. 提高工作质量B. 提高工作效率C. 提高工作满意度D. 提高工作安全性{答案:B}3. 下列哪一项是施工成本管理的任务?A. 控制成本B. 降低成本C. 预测成本D. 分析成本{答案:A}4. 下列哪一项是项目风险管理的核心?A. 风险识别B. 风险评估C. 风险控制D. 风险应对{答案:B}5. 下列哪一项是施工进度计划的主要作用?A. 确定施工顺序B. 控制施工进度C. 确定施工人员D. 确定施工材料{答案:B}6. 下列哪一项是施工质量控制的基本原则?A. 全面控制B. 动态控制C. 目标控制D. 过程控制{答案:A}7. 下列哪一项是施工安全管理的核心?A. 安全计划B. 安全培训C. 安全事故处理D. 安全监督{答案:D}8. 下列哪一项是建筑施工现场管理的主要任务?A. 提高施工质量B. 提高施工效率C. 提高施工安全性D. 提高施工人员满意度{答案:C}9. 下列哪一项是建筑施工项目成本控制的主要方法?A. 成本分析B. 成本预算C. 成本核算D. 成本预测{答案:B}10. 下列哪一项是建筑施工项目风险评估的主要方法?A. 定性和定量分析B. 定性和定量预测C. 定性和定量控制D. 定性和定量监督{答案:A}11. 下列哪一项是建筑施工项目进度控制的主要方法?A. 挣值分析法B. 网络分析法C. 甘特图法D. 里程碑法{答案:B}12. 下列哪一项是建筑施工项目质量控制的主要方法?A. 质量审计B. 质量评审C. 质量控制图D. 质量检查{答案:D}13. 下列哪一项是建筑施工项目安全管理的主要方法?A. 安全监督B. 安全检查C. 安全评估D. 安全培训{答案:C}14. 下列哪一项是建筑施工项目合同管理的主要任务?A. 合同起草B. 合同谈判C. 合同履行D. 合同变更{答案:C}15. 下列哪一项是建筑施工项目信息管理的主要任务?A. 信息收集B. 信息传递C. 信息处理D. 信息利用{答案:D}16. 下列哪一项是建筑施工项目人力资源管理的主要任务?A. 人员招聘B. 人员培训C. 人员考核D. 人员配置{答案:D}17. 下列哪一项是建筑施工项目材料管理的主要任务?A. 材料采购B. 材料储存C. 材料使用D. 材料控制{答案:C}18. 下列哪一项是建筑施工项目设备管理的主要任务?A. 设备采购B. 设备维护C. 设备使用D. 设备控制{答案:B}19. 下列哪一项是建筑施工现场环境保护的主要任务?A. 噪声控制B. 废水处理C. 废气处理D. 固体废物处理{答案:D}20. 下列哪一项是建筑施工现场安全防护的主要任务?A. 安全标志B. 安全防护设施C. 安全培训D. 安全监督{答案:B}二、多项选择题(每题2分,共20分)1. 项目结构分析的目的包括?A. 确定项目的范围B. 确定项目的目标C. 确定项目的组成部分D. 确定项目的关键路径E. 确定项目的工作流程{答案:A, C, E}2. 工作流程组织的作用包括?A. 提高工作质量B. 提高工作效率C. 提高工作满意度D. 提高工作安全性E. 提高工作协调性{答案:B, E}3. 施工成本管理的主要任务包括?A. 控制成本B. 降低成本C. 预测成本D. 分析成本E. 制定成本预算{答案:A, B, C, D, E}4. 项目风险管理的核心包括?A. 风险识别B. 风险评估C. 风险控制D. 风险应对E. 风险监测{答案:B, C, D, E}5. 施工进度计划的主要作用包括?A. 确定施工顺序B. 控制施工进度C. 确定施工人员D. 确定施工材料E. 协调项目各方{答案:B, E}6. 施工质量控制的基本原则包括?A. 全面控制B. 动态控制C. 目标控制D. 过程控制E. 持续改进{答案:A, B, D, E}7. 施工安全管理的核心包括?A. 安全计划B. 安全培训C. 安全事故处理D. 安全监督E. 安全文化建设{答案:D, E}8. 建筑施工现场管理的主要任务包括?A. 提高施工质量B. 提高施工效率C. 提高施工安全性D. 提高施工人员满意度E. 确保项目按计划进行{答案:A, C, E}9. 建筑施工项目成本控制的主要方法包括?A. 成本分析B. 成本预算C. 成本核算D. 成本预测E. 成本控制计划{答案:B, D}10. 建筑施工项目风险评估的主要方法包括?A. 定性和定量分析B. 定性和定量预测C. 定性和定量控制D. 定性和定量监督E. 定性和定量评估{答案:A, B}11. 建筑施工项目进度控制的主要方法包括?A. 挣值分析法B. 网络分析法C. 甘特图法D. 里程碑法E. 项目管理软件{答案:B, C, D, E}12. 建筑施工项目质量控制的主要方法包括?A. 质量审计B. 质量评审C. 质量控制图D. 质量检查E. 质量管理体系{答案:C, D, E}13. 建筑施工项目安全管理的主要方法包括?A. 安全监督B. 安全检查C. 安全评估D. 安全培训E. 安全应急预案{答案:A, B, C, D}14. 建筑施工项目合同管理的主要任务包括?A. 合同起草B. 合同谈判C. 合同履行D. 合同变更E. 合同纠纷处理{答案:C, E}15. 建筑施工项目信息管理的主要任务包括?A. 信息收集B. 信息传递C. 信息处理D. 信息利用E. 信息安全管理{答案:A, B, C, D, E}16. 建筑施工项目人力资源管理的主要任务包括?A. 人员招聘B. 人员培训C. 人员考核D. 人员配置E. 人员激励{答案:A, B, D, E}17. 建筑施工项目材料管理的主要任务包括?A. 材料采购B. 材料储存C. 材料使用D. 材料控制E. 材料质量检测{答案:A, B, C, D}18. 建筑施工项目设备管理的主要任务包括?A. 设备采购B. 设备维护C. 设备使用D. 设备控制E. 设备安全管理{答案:B, C, D, E}19. 建筑施工现场环境保护的主要任务包括?A. 噪声控制B. 废水处理C. 废气处理D. 固体废物处理E. 节能减排{答案:B, C, D, E}20. 建筑施工现场安全防护的主要任务包括?A. 安全标志B. 安全防护设施C. 安全培训D. 安全监督E. 安全应急预案{答案:B, E}。
2020年二级建造师(管理)真题答案及解析

1.【答案】A【解析】项目决策期管理工作的主要任务是确定项目的定义。
2.【答案】A【解析】施工总承包管理模式下,多数情况下,由业主方与分包人直接签约。
3.【答案】D【解析】工作流程图用矩形框表示工作,箭线表示工作之间的逻辑关系,菱形框表示判别条件。
4.【答案】C【解析】在职能组织结构中,可以对直接和非直接下属工作部门下达工作指令,有多个矛盾的指令源。
5.【答案】B【解析】施工组织总设计的编制通常采用如下程序:(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究。
(2)计算主要工种工程的工程量。
(3)确定施工的总体部署。
(4)拟订施工方案。
(5)编制施工总进度计划。
(6)编制资源需求量计划。
(7)编制施工准备工作计划。
(8)施工总平面图设计。
(9)计算主要技术经济指标。
6.【答案】A【解析】相对于工程合同价而言,施工成本规划的成本值是实际值。
7.【答案】A【解析】事前控制,指事前分析可能导致项目目标偏离的各种影响因素。
8.【答案】D【解析】取得建造师注册证书的人员是否担任工程项目施工的项目经理,由企业自主决定。
建造师是一种专业人士的名称,而项目经理是一个工作岗位的名称;取得建造师执业资格的人员表示其知识和能力符合建造师执业的要求。
9.【答案】C【解析】BIM应用技术类的10.【答案】D【解析】施工成本管理的任务——计控核分考施工成本计划施工成本控制施工成本核算施工成本分析施工成本考核11.【答案】B【解析】工程质量监督的性质属于行政执法行为。
12.【答案】C【解析】合同信用风险是指主观故意原因导致的,如业主拖欠工程款,承包商层层转包、非法分包、偷工减料、以次充好、知假买假等。
13.【答案】A【解析】人员、分工、流程属于组织措施。
14.【答案】B【解析】实施性施工进度计划的主要作用如下:(1)确定施工作业的具体安排;(2)确定(或据此可计算)一个月度或旬的人工需求(工种和相应的数量);(3)确定(或据此可计算)一个月度或旬的施工机械的需求(机械名称和数量);(4)确定(或据此可计算)一个月度或旬的建筑材料(包括成品、半成品和辅助材料等)的需求(建筑材料的名称和数量);(5)确定(或据此可计算)一个月度或旬的资金的需求等。
2020年二级建造师《建筑工程管理与实务》真题及答案解析(完整版)(1)

2020二建《建筑工程管理与实务》真题及答案解析(完整版)一、单项选择题(每题1分,共20题,共20分,下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
)1.建筑高度60米的住宅属于()A.单层建筑B.多层建筑C.高层建筑D.超高层建筑参考答案:C参考解析:考点来源:2A311011 民用建筑构造要求高层民用建筑:建筑高度大于27.0m的住宅建筑和建筑高度大于24.0m,且不大于100.0m的非单层公共建筑。
P12.学校临开敞中庭的栏杆高度最低限值是()m。
A.0.90B.1.05C.1.10D. 1.20参考答案:D参考解析:考点来源:2A311011 民用建筑构造要求上人屋面和交通、商业、旅馆、学校、医院等建筑临开敞中庭的栏杆高度不应低于1.2m。
3.装饰工程中宴会厅安装的大型吊灯,其荷载类别属于()A.面荷载B.线荷载C.集中荷载D.特殊荷载参考答案:C参考解析:考点来源:2A311022 房屋结构的安全性、适用性及耐久性要求建筑装饰装修施工过程中常见的荷载变动主要有:P15(1)在楼面上加铺任何材料属于对楼板增加了面荷载;(2)在室内增加隔墙、封闭阳台属于增加的线荷载;(3)在室内增加装饰性的柱子,特别是石柱,悬挂较大的吊灯,房间局部增加假山盆景,这些装修做法就是对结构增加了集中荷载。
4.刚梁临时搁置在钢柱牛腿上不做任何处理,其支座可简化为( )。
A.固定铰支座B.可动铰支座C.固定支座D.弹性支座参考答案:B参考解析:考点来源:2A311021 房屋结构平衡技术要求P13可动铰支座:只能约束竖向运动的支座,例如:把梁放在柱顶上,不作任何处理,其支座就可简化成可动铰支座。
5.常用改善混凝土拌合物流动性能的外加剂是()。
A.减水剂B.防水剂C.缓凝剂D.膨胀剂参考答案:A参考解析:考点来源:2A311033 混凝土(含外加剂)的技术性能和应用改善混凝土拌合物流变性能的外加剂:包括各种减水剂、引气剂和泵送剂等。
2020年二建施工管理考试真题及详解(文字版)

2020年二建施工管理考试真题及详解(文字版)第一部分:选择题1. 在施工管理中,施工组织设计的基本内容包括()。
A. 施工任务的划分、调整和改进B. 施工方法的选择和优化C. 施工工艺的安排和控制D. 施工人员的配置和管理正确答案:A、B、C、D解析:施工组织设计是根据施工任务的要求和施工条件,通过对施工任务的划分、调整和改进,选择和优化施工方法,安排和控制施工工艺,配置和管理施工人员,从而合理组织施工活动的过程。
2. 施工组织设计的主要目的是()。
A. 提高施工效率B. 保证施工质量C. 降低施工成本D. 确保施工安全正确答案:A、B、C、D解析:施工组织设计的主要目的是提高施工效率、保证施工质量、降低施工成本和确保施工安全。
3. 施工组织设计的基本原则包括()。
A. 统一性原则B. 灵活性原则C. 经济性原则D. 可行性原则正确答案:A、B、C、D解析:施工组织设计的基本原则包括统一性原则、灵活性原则、经济性原则和可行性原则。
第二部分:简答题1. 施工组织设计的步骤是什么?答:施工组织设计的步骤包括:确定施工任务和施工条件;划分、调整和改进施工任务;选择和优化施工方法;安排和控制施工工艺;配置和管理施工人员。
2. 施工组织设计的意义是什么?答:施工组织设计的意义在于合理组织施工活动,提高施工效率,保证施工质量,降低施工成本,确保施工安全。
3. 施工组织设计的基本原则有哪些?答:施工组织设计的基本原则包括统一性原则、灵活性原则、经济性原则和可行性原则。
第三部分:分析题1. 请分析施工组织设计对施工项目的影响。
答:施工组织设计对施工项目具有重要影响。
合理的施工组织设计可以提高施工效率,使施工过程更加顺利,减少施工时间和资源浪费;可以保证施工质量,通过科学的组织设计,减少施工过程中的错误和瑕疵,从而提高施工质量;可以降低施工成本,通过优化施工方法和工艺,合理配置人力和物力资源,降低施工成本;可以确保施工安全,通过科学的组织设计,合理安排施工流程,加强安全管理,减少施工事故的发生。
2020二建《管理》考试真题及答案解析-多选题(一)

二、多项选择题(共25题,每题2分。
每题的备选项中,有2个或者2个以上符合题意,至少有一个错项。

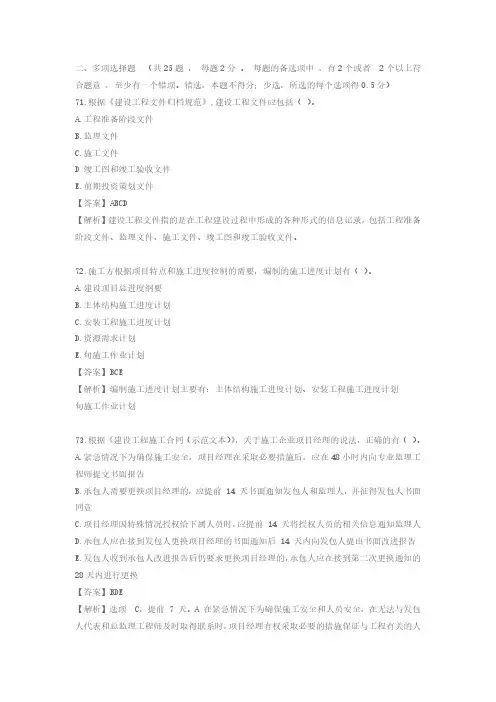

错选,本题不得分;少选,所选的每个选项得0.5分)71.根据《建设工程文件归档规范》,建设工程文件应包括()。
A.工程准备阶段文件B.监理文件C.施工文件D竣工图和竣工验收文件E.前期投资策划文件【答案】ABCD【解析】建设工程文件指的是在工程建设过程中形成的各种形式的信息记录,包括工程准备阶段文件、监理文件、施工文件、竣工图和竣工验收文件。
72.施工方根据项目特点和施工进度控制的需要,编制的施工进度计划有()。
A.建设项目总进度纲要B.主体结构施工进度计划C.安装工程施工进度计划D.资源需求计划E.旬施工作业计划【答案】BCE【解析】编制施工进度计划主要有:主体结构施工进度计划、安装工程施工进度计划旬施工作业计划73.根据《建设工程施工合同(示范文本)》,关于施工企业项目经理的说法,正确的有()。
A.紧急情况下为确保施工安全,项目经理在采取必要措施后,应在48小时内向专业监理工程师提交书面报告B.承包人需要更换项目经理的,应提前14天书面通知发包人和监理人,并征得发包人书面同意C.项目经理因特殊情况授权给下属人员时,应提前14天将授权人员的相关信息通知监理人D.承包人应在接到发包人更换项目经理的书面通知后14天内向发包人提出书面改进报告E.发包人收到承包人改进报告后仍要求更换项目经理的,承包人应在接到第二次更换通知的28天内进行更换【答案】BDE【解析】选项C,提前7天。
A在紧急情况下为确保施工安全和人员安全,在无法与发包人代表和总监理工程师及时取得联系时,项目经理有权采取必要的措施保证与工程有关的人身、财产和工程的安全,但应在48小时内向发包人代表和总监理工程师提交书面报告74.施工总承包管理模式与施工总承包模式相同的方面有()。
A.工作开展程序B.合同关系C.总包单位承担的责任和义务D.合同计价方式E.对分包单位的管理和服务【答案】CE【解析】施工总承包管理模式与施工总承包模式不同,主要在以下几个方面:工作开展程序不同、合同关系不同、对分包单位的选择和认可、对分包单位的付款、施工总承包管理的合同价格。
2020年二级建造师《施工管理》考题与解析

2020年二级建造师《施工管理》考题与解析一、单选题(每题2分,共20分)1. 在项目目标动态控制的纠偏措施中,不属于技术措施的是()A. 调整设计B. 改进施工方法C. 调整进度计划D. 采用新材料答案:C解析:项目目标动态控制的纠偏措施包括组织措施、管理措施、经济措施和技术措施。
调整进度计划属于管理措施,因此选项C正确。
2. 下列关于项目目标动态控制的说法,错误的是()A. 动态控制是在项目实施过程中进行的B. 动态控制的核心是比较实际结果与计划目标的差异C. 动态控制的过程包括计划、实施、检查和处理D. 动态控制的主体是项目管理者答案:B解析:项目目标动态控制的核心是在项目实施过程中,根据实际情况对计划进行调整和优化,以实现项目目标。
因此,选项B的说法是错误的。
3. 以下关于施工成本管理的表述,正确的是()A. 施工成本管理就是在项目施工过程中尽量减少成本支出B. 施工成本管理的核心是在项目施工前进行成本预测C. 施工成本控制就是对施工成本进行计划、组织、协调、领导和控制D. 施工成本核算就是对项目施工过程中产生的成本进行归集和分配答案:D解析:施工成本核算是对项目施工过程中产生的成本进行归集和分配,以确定项目的总成本和单位成本。
因此,选项D的说法是正确的。
4. 下列关于施工成本控制的说法,错误的是()A. 施工成本控制应贯穿于项目施工的全过程B. 施工成本控制的目的是使施工成本不超过预算C. 施工成本控制的主要手段是成本预测和成本计划D. 施工成本控制的主体是项目施工团队答案:C解析:施工成本控制的主要手段是成本核算和成本分析,而不是成本预测和成本计划。
因此,选项C的说法是错误的。
5. 下列关于施工成本核算的说法,正确的是()A. 施工成本核算是在项目施工结束后进行的B. 施工成本核算的主要依据是施工预算和施工计划C. 施工成本核算的核心是对施工过程中产生的成本进行归集和分配D. 施工成本核算的主体是项目施工团队答案:C解析:施工成本核算是对施工过程中产生的成本进行归集和分配,以确定项目的总成本和单位成本。
2020年二级建造师施工管理真题及详细答案解析(2020年12月5日)

(2020 年 12 月 5 日)
一、单选题(每题 1 分,每题的备选项中只有 1 个最符合题意) 1.建设项目工程总承包模式的基本出发点是借鉴工业生产组织的经验,实现建筑生产过程 ( )。 A.连续化 B.机械化 C.组织集成化 D.管理现代化 【答案】C 【解析】建设项目工程总承包的基本出发点是借鉴工业生产组织的经验,实现建设生产过 程的组织集成化,以克服由于设计与施工的分离致使投资增加,以及克服由于设计和施工 的不协调而影响建设进度等弊病,答案为 C。 【难度】易 【考点】2Z101012 施工项目管理的目标和任务 【页码】二建管理 2021 版教材 P7 2.采用施工总承包管理模式时,一般情况下材料供货方的合同直接和( )签订。 A.业主方 B.分包方 C.项目管理公司 D.施工总承包管理方 【答案】A 【解析】一般情况下,施工总承包管理方不与分包方和供货方直接签订施工合同,这些合 同由业主方直接签订,答案为 A。 【难度】难:迷惑 【考点】2Z101012 施工项目管理的目标和任务 【页码】二建管理 2021 版教材 P7 3.下列项目目标控制措施中,最重要的是( )。 A.组织措施 B.管理措施 C.经济措施 D.技术措施 【答案】A
3
B.吊销资格证书 C.追究社会责任 D.追究经济责任 【答案】D 【解析】项目经理由于主观原因,或由于工作失误有可能承担法律责任和经济责任。政府 主管部门将追究的主要是其法律责任,企业将追究的主要是其经济责任,答案为 D。 【难度】中 【考点】2Z101052 施工项目经理的责任 【页码】二建管理 2021 版教材 P35 10.根据《建设工程项目管理规范》,项目风险管理的程序是( )。 A.风险识别、风险分析、风险转移、风险应对 B.制订风险管理目标、确定风险范围、选择风险管理方法、明确风险管理责任 C.风险识别、风险评估、风险应对、风险监控 D.收集风险信息、确定风险因素、编制风险报告、进行风险监控 【答案】C 【解析】施工风险管理过程包括施工全过程的风险识别、风险评估、风险应对和风险监 控,答案为 C。 【难度】易 【考点】2Z101071 工程监理的工作任务 【页码】二建管理 2021 版教材 P40 11.某工程项目实施过程中,监理人员发现工程设计不符合建设工程质量标准,正确的做法 ( )。 A.直接给承包人下发设计变更单 B.直接要求设计人更正 C.要求承包人提出变更建议 D.报告建设单位要求设计人更正 【答案】D 【解析】工程监理人员认为工程施工不符合工程设计要求、施工技术标准和合同约定的, 有权要求建筑施工企业改正;工程监理人员发现工程设计不符合建筑工程质量标准或者合 同约定的质量要求的,应当报告建设单位要求设计单位改正,答案为 D。 【难度】中 【考点】2Z101072 工程监理的工作方法 【页码】二建管理 2021 版教材 P44 12.对需要旁站监理的关键工序,施工企业至少应在施工前( )小时书】控制项目目标的主要措施包括组织措施、管理措施、经济措施和技术措施,其中 组织措施是最重要的措施,答案为 A。 【难度】易 【考点】2Z101020 组织论的基本内容 【页码】二建管理 2021 版教材 P8 4.项目管理人员为解决施工进度拖延,拟定了增加夜班、增加设备、增加人员三个解决方 案并进行了比较。这属于管理职能中的( )。 A.筹划 B.决策 C.执行 D.检查 【答案】A 【解析】管理职能有提出问题、筹划、决策、执行和检查,其中筹划是针对提出解决问题 拟定可能的方案,并对多个可能的方案进行分析,答案为 A。 【难度】中 【考点】2Z101023 施工管理的工作任务分工 【页码】二建管理 2021 版教材 P19 5.施工组织总设计编制过程中,编制资源需求量计划的紧前工作是( )。 A.编制施工总进度计划 B.施工总平面图设计 C.编制施工准备工作计划 D.计算主要技术经济指标 【答案】A 【解析】施工组织总设计的编制通常采用如下程序:(1)收集和熟悉编制施工组织总设计所 需的有关资料和图纸,进行项目特点和施工条件的调查研究;(2)计算主要工种工程的工程 量;(3)确定施工的总体部署;(4)拟订施工方案;(5)编制施工总进度计划;(6)编制资源 需求量计划;(7)编制施工准备工作计划;(8)施工总平面图设计;(9)计算主要技术经济指 标,答案为 A。 【难度】中 【考点】2Z101032 施工组织设计的编制方法 【页码】二建管理 2021 版教材 P26 6.项目目标动态控制的工作有:①收集项目实际值;②确定用于目标控制的计划值;③项目 目标分解;④如有偏差,采取纠偏措施;⑤项目目标的计划值和实际值比较。正确的工作程 序是( )。 A.②-③-①-⑤-④
2020年12月二级建造师考试《市政公用工程管理与实务》真题及详解

2020年12月二级建造师考试《市政公用工程管理与实务》真题及详解一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.关于改性沥青混合料压实成型的说法,正确的是()。
A.初压开始温度不低于150℃,碾压终了的表面温度不低于90℃B.碾压时压路机的方向轮面向摊铺机,从路外侧向中心碾压C.宜采用轮胎压路机碾压D.在超高路段由高向低碾压,在坡道上从低处向高处碾压〖试题答案〗:A〖参考解析〗A选项,改性沥青混合料除执行普通沥青混合料的压实成型要求外,还应做到:初压开始温度不低于150℃,碾压终了的表面温度应不低于90℃。
B选项,碾压时应将压路机的驱动轮面向摊铺机,从路外侧向中心碾压。
C选项,改性沥青混合料路面宜采用振动压路机、钢筒式压路机碾压,不宜采用轮胎压路机碾压。
D选项,在超高路段由低向高碾压,在坡道上应将驱动轮从低处向高处碾压。
2.道路面层的水泥混凝土配合比设计除满足经济性、工作性、耐久性外,还需要满足的指标有()。
A.抗压强度B.抗拉强度C.抗弯拉强度D.抗弯拉应变〖试题答案〗:C〖参考解析〗混凝土的配合比设计在兼顾技术经济性的同时还应满足抗弯拉强度、工作性和耐久性选项指标要求。
普通混凝土配合比、钢纤维混凝土配合比应在试验室内经试配检验弯拉强度、坍落度、含气量等配合比设计的各项指标,从而依据结果进行调整,并经试验段的验证。
3.下列稀浆封层质量验收项目中,属于主控项目的是()。
A.表观质量B.横向接缝C.边线质量D.抗滑性能〖试题答案〗:D〖参考解析〗施工前必须检查原材料的检测报告、稀浆混合料设计报告、摊铺车标定报告,并应确认符合要求。
主控项目:抗滑性能、渗水系数、厚度。
一般项目:表观质量(应平整、密实、均匀,无松散、花白料、轮迹和划痕)、横向接缝、纵向接缝和边线质量。
4.关于支架立柱安装的说法,错误的是()。
A.支架立柱应落在有足够承载力的地基上B.立柱底端可直接放置于硬质黏土层上C.在冻胀地区冬期施工时应采取防止冻胀措施D.多层支架的上下层立柱的中心线对齐〖试题答案〗:B〖参考解析〗支架立柱必须落在有足够承载力的地基上,立柱底端必须放置垫板或混凝土垫块。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2020年二级建造师管理真题一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.建设工程项目决策期管理工作的主要任务()。
A.确定项目的定义B.明确项目管理团队C.实现项目的投资目标D.实现项目的使用功能【正确答案】A【答案解析】本题考查的是建设工程项目管理的类型。
项目决策期管理工作的主要任务是确定项目的定义,而项目实施期管理的主要任务是通过管理使项目的目标得以实现。
2.在施工总承包管理模式中,与分包单位直接签订施工合同的单位一般是()。
A.业主方B.监理方C.施工总承包方D.施工总承包管理方【正确答案】A【答案解析】本题考查的是施工总承包管理方的主要特征。
一般情况下,施工总承包管理方不与分包方和供货方直接签订施工合同,这些合同都由业主方直接签订。
3.在工作流程图中,菱形框表示的()。
A.工作B.工作执行者C.逻辑关系D.判别条件【正确答案】D【答案解析】本题考查的是工作流程组织在项目管理中的应用。
工作流程图用矩形框表示工作,箭线表示工作之间的逻辑关系,菱形框表示判别条件,也可用两个矩形框分别表示工作和工作的执行者。
4.根据《建设工程施工合同(示范为本)》,关于安全文明施工费的说法,正确的是()。
A.承包人对安全文明施工费应专款专用,合并列项在财务账目中备查B.若基准日期后合同所适用的法律发生变化,增加的安全文明工费由发包人承担C.承包人经发包人同意采取合同以外的安全措施所产生费用由承包人承担D.发包人应在开工后42天内预付安全文明工费总额的50%【正确答案】B【答案解析】本题考查的是预付款及期中支付。
选项A,承包人对安全文明施工费应专款专用,承包人应在财务账目中单独列项备查。
选项C,承包人经发包人同意采取合同约定以外的安全措施所产生的费用,由发包人承担。
选项D,除专用合同条款另有约定外,发包人应在开工后28天内预付安全文明施工费总额的50%,其余部分与进度款同期支付。
5.下列进度控制工作中,属于业主方任务的是()。
A.控制设计准备阶段的工作进度B.编制施工图设计进度计划C.调整初步设计小组的人员D.确定设计总说明的编制时间【正确答案】A【答案解析】本题考查的是建设工程项目进度控制的任务。
业主方进度控制的任务是控制整个项目实施阶段的进度,包括控制设计准备阶段的工作进度、设计工作进度、施工进度、物资采购工作进度以及项目动用前准备阶段的工作进度。
6.施工单位应根据本企业的事故预防重点,对综合应急预案每年至少演练()次。
A.1B.2C.3D.4【正确答案】A【答案解析】本题考查的是生产安全事故应急预案的管理。
施工单位应当制定本单位的应急预案演练计划,根据本单位的事故预防重点,每年至少组织一次综合应急预案演练或者专项应急预案演练,每半年至少组织一次现场处置方案演练。
7.施工承包人向发包人索赔的第一步工作是()。
A.向发包人递交索赔报告B.将索赔报告报监理工程师审查C.向监理人递交索赔意向通知书D.分析确定索赔额【正确答案】C【答案解析】本题考查的是施工合同索赔的程序。
在工程实施过程中发生索赔事件以后,或者承包人发现索赔机会,首先要提出索赔意向。
8.企业质量管理体系的认证应由()进行。
A.企业最高管理者B.政府相关主管部门C.公正的第三方认证机构D.企业所属的行业协会【正确答案】C【答案解析】本题考查的是施工企业质量管理体系的建立和认证。
质量管理体系由公正的第三方认证机构,依据质量管理体系的要求标准,审核企业质量管理体系要求的符合性和实施的有效性,进行独立、客观、科学、公正的评价,得出结论。
9.某项目管理机构设立了合约部、工程部和物资部等部门,其中物资部下设采购组和保管组,合约部、工程部均可对采购组下达工作指令,则该组织结构模式是()。
A.强矩阵组织结构B.弱矩阵组织结构C.职能组织结构D.线性组织结构【正确答案】C【答案解析】本题考查的是组织结构在项目管理中的应用。
在职能组织结构中,每一个职能部门可根据它的管理职能对其直接和非直接的下属工作部门下达工作指令。
因此,每一个工作部门可能得到其直接和非直接的上级工作部门下达的工作指令,它就会有多个矛盾的指令源。
10.编制施工组织总设计时,编制投资需求量计划的紧前工作是()。
A.拟定施工方案B.编制施工总进度计划C.施工总平面图设计D.编制施工准备工作计划【正确答案】B【答案解析】本题考查的是施工组织总设计的编制程序。
施工组织总设计的编制通常采用如下程序:(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究。
(2)计算主要工种工程的工程量。
(3)确定施工的总体部署。
(4)拟订施工方案。
(5)编制施工总进度计划。
(6)编制资源需求量计划。
(7)编制施工准备工作计划。
(8)施工总平面图设计。
(9)计算主要技术经济指标。
11.下列施工现场危险源中,属于第一类危险源的是()。
A.工人焊接操作不规范B.油漆存放没有相应的防护设施C.现场存在大量油漆D.焊接设备缺乏维护保养【正确答案】C【答案解析】本题考查的是危险源的分类。
第一类危险源是事故发生的物理本质,通常把可能发生意外释放的能量(能源或能量载体)或危险物质称作第一类危险源。
第二类危险源主要体现在设备故障或缺陷(物的不安全状态)、人为失误(人的不安全行为)和管理缺陷等几个方面。
12.某地铁工程项目,发包人将14座车站的土建工程分别发包给14个土建施工单位,对应的机电安装工程分别发包给14个机电安装单位,该发承包模式属于()。
A.施工总承包B.施工平行发承包C.施工总承包管理D.项目总承包【正确答案】B【答案解析】本题考查的是施工平行发承包模式。
施工平行发承包,又称为分别发承包,是指发包方根据建设工程项目的特点、项目进展情况和控制目标的要求等因素,将建设工程项目按照一定的原则分解,将其施工任务分别发包给不同的施工单位,各个施工单位分别与发包方签订施工承包合同。
13.施工成本动态控制过程中,在施工准备阶段,相对于工程合同价而言,施工成本实际值可以是()。
A.施工成本规划的成本值B.投标价中的相应成本项C.招标控制价中的相应成本项D.投资估算中的建安工程费用【正确答案】A【答案解析】本题考查的是运用动态控制原理控制施工成本。
相对于工程合同价而言,施工成本规划的成本值是实际值。
而相对于实际施工成本,则施工成本规划的成本值是计划值。
14.下到项目目标动态控制工作中,属于事前控制的是()。
A.确定目标计划值,同时分析影响目标实现的因素B.进行目标计划值和实际值对比分析C.跟踪项目计划的实际进展情况D.发现原有目标无法实现时,及时调整项目目标【正确答案】A【答案解析】本题考查的是施工质量控制的基本环节。
事前质量控制:即在正式施工前进行的事前主动质量控制,通过编制施工质量计划,明确质量目标,制定施工方案,设置质量管理点,落实质量责任,分析可能导致质量目标偏离的各种影响因素,针对这些影响因素制定有效的预防措施,防患于未然。
15.关于建造师执业资格制度的说法,正确的是()。
A.取得建造师注册证书的人员即可担任项目经理B.实施建造师执业资格制度后可取消项目经理岗位责任制C.建造师是一个工作岗位的名称D.取得建造师执业资格的人员表明其知识和能力符合建造师执业的要求【正确答案】D【答案解析】本题考查的是施工项目经理的任务和责任。
取得建造师执业资格的人员表示其知识和能力符合建造师执业的要求,但其在企业中的工作岗位则由企业视工作需要和安排定。
16.根据《建设工程项目管理规范》,项目管理目标责任书应在项目实施之前,由企业的()与项目经理协商制定。
A.董事会B.技术负责人C.股东大会D.法定代表人【正确答案】D【答案解析】本题考查的是项目管理目标责任书。
项目管理目标责任书应在项目实施之前,由法定代表人或其授权人与项目经理协商制定。
17.项目总进度目标论证的主要工作有:①确定项目的工作编码;②编制总进度计划;③编制各层进度计划;④进行进度计划系统的结构分析。
这些工作的正确顺序是()。
A.④-①-③-②B.①-④-③-②C.②-④-③-①D.③-②-①-④【正确答案】A【答案解析】本题考查的是建设工程项目总进度目标的论证。
建设工程项目总进度目标论证的工作步骤如下:(1)调查研究和收集资料;(2)进行项目结构分析;(3)进行进度计划系统的结构分析;(4)确定项目的工作编码;(5)编制各层(各级)进度计划;(6)协调各层进度计划的关系和编制总进度计划;(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;(8)若经过多次调整,进度目标无法实现,则报告项目决策者。
18.根据《建设工程工程量清单计价规范》,关于投标人投标报价的说法,正确的是()。
A.投标人可以进行适当的总价优惠B.投标人的总价优惠不需要反映在综合单价中C.规费和税金不得作为竞争性费用D.不同承发包模式对于投标报价高低没有直接影响【正确答案】C【答案解析】本题考查的是投标价的编制与审核。
投标人在进行工程项目工程量清单招标的投标报价时,不能进行投标总价优惠(或降价、让利),投标人对投标报价的任何优惠(或降价、让利)均应反映在相应清单项目的综合单价中。
19.关于网络计划线路的说法,正确的是()。
A.线路可依次用该线路上的节点代号来表示B.线路段是由多个箭线组成的通路C.线路中箭线的长度之和就是线路的长度D.关键线路只有一条,非关键线路可以有多条【正确答案】A【答案解析】本题考查的是双代号网络计划。
选项B,网络图中从起始节点开始,沿箭头方向顺序通过一系列箭线与节点,最后达到终点节点的通路称为线路。
选项C,在一个网络图中可能有很多条线路,线路中各项工作持续时间之和就是该线路的长度。
选项D,关键线路可以有多条。
20.编制人工定额时,对于同类型产品规格多、工序重复、工作量小的施工过程,常用的定额制定方法是()。
A.统计分析法B.比较类推法C.技术测定法D.经验估计法【正确答案】B【答案解析】本题考查的是人工定额的编制。
对于同类型产品规格多、工序重复、工作量小的施工过程,常用比较类推法。
21.根据《企业会计准则》,下列费用中,属于间接费用的是()。
A.材料装卸保管B.周转材料摊销费C.施工场地清理费D.项目部的固定资产折旧费【正确答案】D【答案解析】本题考查的是成本核算的范围。
选项ABC属于直接费用。
22.下列施工现场的环境保护措施中,正确的是()。
A.在施工现场围挡内焚烧沥青B.将有害废弃物作深层土方回填C.将泥浆水直接有组织排入城市排水设施D.使用密封的圆筒处理高空废弃物【正确答案】D【答案解析】本题考查的是施工现场环境保护的措施。
选项A错误,禁止施工现场焚烧有毒、有害烟尘和恶臭气体的物资,包括沥青。
