老旧小区抗震加固工程-工程概况

老旧小区抗震加固工程-工程概况

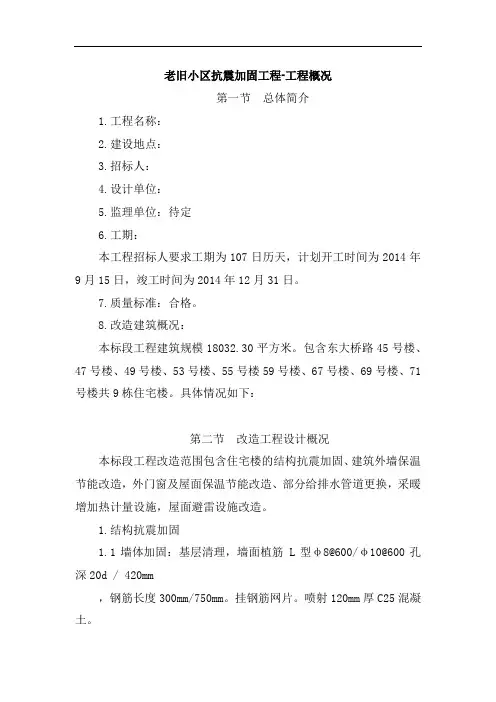

老旧小区抗震加固工程-工程概况第一节总体简介1.工程名称:2.建设地点:3.招标人:4.设计单位:5.监理单位:待定6.工期:本工程招标人要求工期为107日历天,计划开工时间为2014年9月15日,竣工时间为2014年12月31日。

7.质量标准:合格。

8.改造建筑概况:本标段工程建筑规模18032.30平方米。

包含东大桥路45号楼、47号楼、49号楼、53号楼、55号楼59号楼、67号楼、69号楼、71号楼共9栋住宅楼。

具体情况如下:第二节改造工程设计概况本标段工程改造范围包含住宅楼的结构抗震加固、建筑外墙保温节能改造,外门窗及屋面保温节能改造、部分给排水管道更换,采暖增加热计量设施,屋面避雷设施改造。

1.结构抗震加固1.1墙体加固:基层清理,墙面植筋 L型φ8@600/φ10@600孔深20d / 420mm,钢筋长度300mm/750mm。

挂钢筋网片。

喷射120mm厚C25混凝土。

1.2墙角柱、柱、圈梁、基础浇筑C25混凝土进行加固。

1.3 阳台板角钢加固2.节能保温、装饰工程改造2.1建筑物外墙2.1.1墙面DEA砂浆粘结A级50MM厚酚醛复合板2.1.2 3-5MM厚DBI干拌砂浆(聚合物砂浆)中间压一层耐碱玻纤网格布。

2.1.3刷外墙弹涂涂料2.1.4 按委托单位统一要求,对原防盗护栏施工时拆除,施工后恢复,重新刷漆。

2.2屋面工程屋面所有雨水管重新更换。

屋面保持原屋顶形式,重做保温防水。

修复屋面防雷系统。

2.2.1保温:A级50MM厚酚醛防火保温板2.2.2防水:高聚物改性沥青防水卷材(热熔) SBS改性沥青防水卷材3mm 两遍,20MM厚DS砂浆找平层。

2.3外门窗更换新更换外门窗采用(5+9A+5)塑钢窗,外窗开启扇带纱扇。

2.4厨房卫生间、一层换上下水破坏室内地面及恢复。

3.给排水、暖通工程改造更换的给水管采用不锈钢复合管,排水管道采用柔性排水铸铁管。

采暖工程增加热计量表。

4. 电气工程设计概况在屋顶采用φ10热镀锌圆钢作避雷带,沿女儿墙明敷。

老旧小区工程概况及编制依据

老旧小区工程概况及编制依据

老旧小区工程概况及编制依据(一)工程概况某市2015年某区老旧小区改造项目二标段位于某市某区,本次改造范围包括:新和源、坤泰小区、机械楼、土产小区、泉盛4号楼、无线电宿舍、天兴小区、园丁小区、电科院住宅。

面积为74101㎡。

(二)编制依据1、某市2015年某区老旧小区改造项目二标段招标文件;2、某市2015年某区老旧小区改造二标段项目施工图;3、中华人民共和国颁布的现行建筑结构和建筑施工的有关规程、规范及验评标准。

4、建设部颁发的《建设工程施工现场管理规定》5、公司的企业标准6、公司颁发的《质量保证手册》、《程序文件》和《项目管理文件》7、现场和周边的实际踏勘情况8、用的主要规范及标准目录土建部分:GB50026-93《工程测量规范》YSJ402-89《地基与基础工程施工操作规程》JGJ18-96《钢筋焊接及验收规范》GB50204-92《混凝土结构工程施工及验收规范》JGJ/T10-95《砼泵送施工技术规程》GB50164-92《混凝土质量控制标准》GBJ203-98《砌体工程施工及验收规范》JGJ73-91《建筑装饰工程施工及验收规范》GB50209-95《建筑地面工程施工及验收规范》GB50207-94《屋面工程技术规范》JGJ59-99《建筑施工安全检查标准》JGJ46-88《施工现场临时用电安全技术》JGJ33-86《建筑机械使用安全技术规程》JGJ80-91《建筑工程施工现场供电用电安全规范》GBJ300-88《建筑安装工程质量检验评定统一标准》GBJ301-88《建筑工程质量检验评定统一标准》安装部分:GB50268-97《给排水管道工程施工及验收规范》GB50235-97《工业金属管道工程施工及验收规范》GB50184-93《工业金属管道检验评定标准》GB50243-97《通风与空调工程施工及验收规范》GB50168-92《电器装置安装工程电缆线路施工及验收规范》GB50169-92《电器装置安装工程盘、柜及二次回路接线施工及验收规范》GB50259-96《电器装置安装工程电器照明装置施工及验收规范》GB50258-96《电器装置安装工程1KV及以下配线工程施工及验收规范》GBJ149-90《电器装置安装工程母线装置施工及验收规范》GB50254-96《电器装置安装工程低压电器施工及验收规范》GB50150-91《电器装置安装工程电器设备交接实验标准》GB50171-92《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GBJ303-88《建筑电器安装工程质量检验评定统一标准》GB50166-92《火灾自动报警系统施工及验收规范》GBJ303-88《电气装置安装工程质量检验评定标准》JBJ23-96《机械设备安装工程施工及验收通用规范》。

小区旧楼区提升改造工程概况

小区旧楼区提升改造工程概况

小区旧楼区提升改造工程概况第一章总论1.1项目名称与承办单位项目名称:****小区旧楼区提升改造工程建设地点:**小区东起**,西至党校路,南起**公路,北至**售楼处。

建设单位:天津市**区人民政府报告编制单位:**公司1.2项目概况旧楼区综合提升改造工程是市委、市政府重点抓好的民心工程,各级领导对此项工作要高度认识,明确责任与分工,工程准备及施工期间定期召开例会,组织协调好各方面的力量,高标准、高质量完成好这项工作。

本项目的建设对于加快我市旧城改造步伐、树立城区优美整洁的都市形象、提高土地的有效利用率有着良好经济意义和重要的社会效益。

当前的小区概况如下:1.2.1 管道节能****小区旧楼区提升改造工程全部为6层砖混结构住宅,无二次供水设施,燃气户内管及灶具连接管均已老化,无供热计量节能设施。

1.2.2 房屋综合本小区始建于1995年,由于建造年代较长,小区共8个楼栋,只有7、8号有门,其他楼栋开敞无门,楼道无照明且环境较差,楼梯踏步、扶手局部有损坏,楼道采光窗为木窗,且大部分已损坏,屋面防水层局部有开裂空鼓现象,外檐阳台、墙裙等有开裂现象,无原始供电系统接地保护,屋顶无避雷设施,楼内垃圾道已经破旧不堪。

1.2.3 外部环境小区楼间甬路局部有破损。

1.2.4 综合配套楼内各种管线较混乱,涉及网络、有线电视、通讯及电线、信报箱破损严重,无原始消防设施,小区院内照明设施基本完好。

1.2.5 需要完善楼内下水管道大部分存在排水不通畅、且经常阻塞现象,需重新疏通。

1.3 照片资料附后第二章项目提出背景和建设必要性2.1项目提出的背景天津市**区位于天津市中心市区和滨海新区之间。

全境东西长30公里,南北宽25公里,总面积477平方公里,行政区辖张贵庄、丰年村、程林、无瑕、新立5个街道,军粮城、大毕庄、华明等3个镇和么六桥乡。

****小区地处天津市**区**村街道*号桥西侧,**医院东侧。

该小区始建于1995年,部分服务配套设施已经陈旧,与周边环境不协调,影响了城市面貌和城市品位的提高,对其改造已迫在眉睫。

老小区旧改工程方案设计

老小区旧改工程方案设计

老小区旧改工程方案设计一、项目背景随着城市的发展和人口的增加,老小区的旧改工程已经成为城市更新的重要工作。

老小区多为上世纪六七十年代建造的居民区,随着时间的推移,建筑老化、设施陈旧、环境脏乱等问题逐渐凸显出来,已经不适应当下的生活需求和城市的整体形象。

因此,进行老小区旧改工程,是改善城市环境、提高居民生活品质、促进城市可持续发展的必然选择。

二、项目概况本次老小区旧改工程计划对A小区进行改造升级,A小区位于城市中心区域,总占地面积约为10万平方米,包括40多栋建筑和近2000户居民。

该小区建筑年代较早,基础设施老化严重,居住环境和居住品质亟待提高。

因此,本项目旨在保留原有建筑风貌的基础上,对建筑结构、绿化环境、交通设施等进行改造,提升小区的整体品质。

三、项目方案1. 建筑改造对小区内的建筑进行全面的外立面改造和内部空间调整,保留原有建筑的风格特色,同时增加部分现代元素,使整体风貌更加与时俱进。

在保持建筑整体形态的基础上,进行外墙保温、防水处理,更新门窗、阳台等设施,提升建筑的保温隔热性能。

内部空间则进行合理布局,增加居住舒适度,提高建筑使用寿命。

2. 绿化环境改造通过规划设置公共绿地、花园景观等,提升小区内的绿化率和景观品质,增加居民的休闲娱乐空间。

在保留原有绿化植物的同时,引入新的绿植品种,增加景观的多样性和美观性。

此外,对小区内的道路、停车场等进行重新布局,提升交通安全性和便利性。

3. 设施设备改造对小区内的基础设施进行全面提升,包括供水、供暖、排水、通风等系统,确保居民生活需求的满足。

同时,对小区内的电力、通信等设施进行升级改造,提高设施的智能化程度,为居民提供更加便捷的生活服务。

4. 社区配套设施改造在小区内设置社区活动场所、停车场、儿童游乐设施等,提升社区的公共服务水平,增加居民的日常生活乐趣。

同时,建设社区健身设施、篮球场等,满足居民的健身娱乐需求,打造一个健康和谐的社区生活环境。

四、项目实施1. 勘察设计阶段由专业的设计团队进行实地勘察,了解小区的地理位置、规划结构、建筑风貌等情况,制定详细的改造方案。

老旧小区工程概况参备考资料

老旧小区工程概况参备考资料

1、工程概况1.2 建筑设计概况设计概况一牡丹园小区项目牡丹园小区南临北土城西路,北到小关西后街,东临牡丹园东街,西到牡丹园中街。

牡丹园小区建成年代为89-91年,总建筑面积约116983平方米。

主要由1#、2#、3#、4#、5#、6#、7#、8#、9#、10#、11#、12#共12栋建筑组成。

涉及此次改造的12栋居民住宅楼,其中6栋高层塔楼,6栋多层板楼,该6栋多层居民住宅楼(3#、4#、5#、6#、7#、8#)已做过平改坡,屋面不再做节能改造。

另有栋住宅楼(13#、14#、15#、16#、20#)已于2013年完成建筑本体的节能改造。

二塔院小区项目塔院小区南临北土城西路,北到花园北路,东临塔院东街,西到塔院西街, 由迎春园、消夏园、朗秋园、晴冬园四园组成,共有35个住宅单体,包括迎春园(1#~12#)、消夏园(1#~8#)、朗秋园(1#~8#)、晴冬园(1#~7#)。

1.3工程特点及难点2.3.1 惠民工程,政府高度重视本工程是政府让市民享受国家经济发展成果的惠民工程,改善市民居住环境的民生工程,市政府和区政府都高度重视。

1)由于本工程为惠民工程,公司高度重视,将本工程列为公司重点工程,工程由公司组成工程指挥部,公司领导亲自挂帅,统一指挥,选派综合素质高,参与过类似大型政治工程的管理人员组成项目部领导班组。

指挥中心成立协调部门,选派政治素质高,沟通、协调能力强的人员担任协调副经理全面指挥协调部门各项工作,负责施工过程中各方尤其是与小区居民的协调工作。

各小区作业组主要管理人员优先选用党员及政治素质过关,责任心强的人员担任,各小区作业组负责人及主要管理人员均有丰富的施工经验,配备承担过政治工程施工的劳务作业队伍。

2)强化关键节点控制。

确保重点部位质量,分析并确定质量控制点,重点加强质量控制点的过程质量管理。

3)强化项目预控、过程控制。

施工前对工程重点、难点及关键部位提前放样,编制好详细的施工方案,做到事先有预控。

房屋老旧整治工程方案范本

房屋老旧整治工程方案范本

房屋老旧整治工程方案范本一、项目概述随着城市建设的不断发展,许多旧小区、老房子逐渐出现老化、破损等问题,给居民生活带来了许多不便,也影响了城市的整体形象。

因此,对于老旧房屋的整治工程成为了城市建设的重要一环。

本项目旨在对老旧房屋进行全面整治,提升房屋品质,提高居民居住环境。

二、项目背景目前,我国城市建设已经取得了巨大的发展成果,但同时也面临着许多老旧建筑的问题。

这些老旧房屋存在房屋结构不稳定、外墙漏水、电路老化、供水管道老化等诸多问题,给居民生活带来了极大的困扰。

为了改善老旧房屋状况,提高城市居民的生活质量,有必要对这些老旧房屋进行全面整治。

三、项目内容1. 房屋结构整治:对老旧房屋的结构进行全面检测,对结构不稳定的部分进行加固处理,确保房屋的安全性。

2. 外墙维修:对老旧房屋外墙进行清洗、刷新涂料,修补裂缝,预防墙体渗水问题。

3. 电路更新:对老旧房屋的电路进行全面检测,更新老化的电线和插座,确保居民用电安全。

4. 供水管道更新:对老旧房屋的供水管道进行检测,更换老化的管道和阀门,确保供水系统畅通无阻。

5. 室内装修:对老旧房屋的室内进行装修,包括地板、天花板、墙面等,提升居住舒适度。

6. 环境整治:对老旧房屋周边环境进行清理、整治,提升小区整体环境。

四、工程标准1. 房屋结构整治:按照国家建筑标准进行加固设计,确保房屋结构安全可靠。

2. 外墙维修:采用优质涂料、防水材料,并严格按照施工工艺要求进行操作,确保外墙维修质量。

3. 电路更新:严格按照电气工程规范进行设计和施工,确保电路更新的安全可靠。

4. 供水管道更新:采用优质的塑料管道和阀门进行更换,确保供水管道的畅通和安全。

5. 室内装修:采用环保材料进行装修,确保室内环境卫生和健康。

6. 环境整治:加强对周边环境的清理工作,确保小区整体环境整洁美观。

五、项目进度安排1. 项目前期准备:确定整治范围、编制整治方案、申报相关手续,预计耗时2个月。

小区旧楼区提升改造工程概况

小区旧楼区提升改造工程概况

小区旧楼区提升改造工程概况随着社会的进步和科技的发展,人们对居住环境的要求越来越高。

因此,对于一些老旧小区的提升改造工程显得尤为重要。

首先,对于外部装修方面,一般需要进行墙面的重新刷漆,修补外墙破损和裂缝等问题;门窗的更换和维修以及外部景观的美化和绿化工作。

这些措施可以在一定程度上提高小区的整体外观,使其更加美观和具有吸引力。

其次,内部改造方面主要包括公共区域的改造和住宅楼内部的升级改造。

公共区域主要指小区内的道路、花园、停车场、健身设施等公共场所,需要进行重新规划和改造;住宅楼内部主要是对过道、电梯、楼梯等公共设施进行维修和更新,同时对于老旧的管道、电器等设备也需要进行更换和升级,以提供更加安全和便利的居住环境。

设备升级方面主要指的是对小区内的供水、供电、供暖等设备进行调整和升级。

例如,对于老旧小区常见的厨房和卫生间温度不稳定、供水不畅等问题,可以通过更换热水器、供暖设备、水管等来解决;同时还可以安装智能电表、环保设备,提高小区供电和供暖的效率和质量。

对于小区旧楼区提升改造工程,还需要考虑居民的意愿和需求。

因此,在实施改造工程之前,往往需要进行居民满意度调查和听证会等活动,以了解居民对于小区改造的需求和意见,并在改造计划中进行合理的调整和安排。

综上所述,小区旧楼区提升改造工程是为了提高老旧小区居住环境和居住品质,需要从外部装修、内部改造和设备升级等多个方面进行综合改造。

同时在实施改造工程之前需要考虑居民的需求和意见,并合理筹集和使用改造资金。

通过这些措施,可以为居民提供更加美观、舒适和便利的生活条件,提高小区的整体品质和竞争力。

小区施工阶段工程概况(3篇)

小区施工阶段工程概况(3篇)

第1篇一、项目背景随着我国城市化进程的加快,居民对居住环境的要求越来越高。

为了满足广大居民的需求,提高居住品质,某房地产开发公司投资建设了一座高品质住宅小区。

本项目位于市中心,交通便利,周边配套设施齐全。

在施工阶段,为确保工程质量和进度,我们对整个施工过程进行了详细的规划和安排。

二、工程概况1. 工程名称:某市中心住宅小区建设项目2. 工程地点:某市中心3. 占地面积:约30万平方米4. 建筑面积:约60万平方米5. 建设周期:36个月6. 施工单位:某建筑工程有限公司7. 监理单位:某工程监理有限公司三、施工阶段1. 准备阶段在准备阶段,我们进行了以下工作:(1)项目立项:完成项目可行性研究报告、环境影响评价报告等手续。

(2)设计阶段:完成建筑设计、结构设计、给排水设计、电气设计等。

(3)招标阶段:完成施工、监理、材料供应商等招标工作。

(4)合同签订:与施工单位、监理单位、材料供应商等签订合同。

2. 施工阶段施工阶段分为以下几个阶段:(1)基础施工:完成桩基施工、基础承台施工、地下室施工等。

(2)主体结构施工:完成主体结构框架、墙体、楼板等施工。

(3)装饰装修施工:完成室内外墙面、地面、门窗、电梯等装修施工。

(4)配套设施施工:完成给排水、电气、消防、智能化等配套设施施工。

(5)园林景观施工:完成绿化、景观小品、道路等施工。

3. 质量控制在施工过程中,我们严格遵循国家相关法律法规和行业标准,对工程质量进行严格控制:(1)材料质量:选用优质材料,确保材料质量符合要求。

(2)施工质量:加强施工现场管理,严格执行施工规范,确保施工质量。

(3)验收质量:严格按照国家质量标准进行验收,确保工程质量合格。

4. 进度控制为确保工程进度,我们采取了以下措施:(1)编制施工进度计划:根据工程实际情况,制定合理的施工进度计划。

(2)加强施工组织:合理调配人力、物力,确保施工进度。

(3)定期召开进度协调会:及时解决施工过程中遇到的问题,确保工程进度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、工程概况1.1总体简介1.2 建筑设计概况设计概况一牡丹园小区项目牡丹园小区南临北土城西路,北到小关西后街,东临牡丹园东街,西到牡丹园中街。

牡丹园小区建成年代为89-91年,总建筑面积约116983平方米。

主要由1#、2#、3#、4#、5#、6#、7#、8#、9#、10#、11#、12#共12栋建筑组成。

涉及此次改造的12栋居民住宅楼,其中6栋高层塔楼,6栋多层板楼,该6栋多层居民住宅楼(3#、4#、5#、6#、7#、8#)已做过平改坡,屋面不再做节能改造。

另有栋住宅楼(13#、14#、15#、16#、20#)已于2013年完成建筑本体的节能改造。

二塔院小区项目塔院小区南临北土城西路,北到花园北路,东临塔院东街,西到塔院西街, 由迎春园、消夏园、朗秋园、晴冬园四园组成,共有35个住宅单体,包括迎春园(1#~12#)、消夏园(1#~8#)、朗秋园(1#~8#)、晴冬园(1#~7#)。

1.3工程特点及难点2.3.1 惠民工程,政府高度重视本工程是政府让市民享受国家经济发展成果的惠民工程,改善市民居住环境的民生工程,市政府和区政府都高度重视。

1)由于本工程为惠民工程,公司高度重视,将本工程列为公司重点工程,工程由公司组成工程指挥部,公司领导亲自挂帅,统一指挥,选派综合素质高,参与过类似大型政治工程的管理人员组成项目部领导班组。

指挥中心成立协调部门,选派政治素质高,沟通、协调能力强的人员担任协调副经理全面指挥协调部门各项工作,负责施工过程中各方尤其是与小区居民的协调工作。

各小区作业组主要管理人员优先选用党员及政治素质过关,责任心强的人员担任,各小区作业组负责人及主要管理人员均有丰富的施工经验,配备承担过政治工程施工的劳务作业队伍。

2)强化关键节点控制。

确保重点部位质量,分析并确定质量控制点,重点加强质量控制点的过程质量管理。

3)强化项目预控、过程控制。

施工前对工程重点、难点及关键部位提前放样,编制好详细的施工方案,做到事先有预控。

施工中,加强过程控制,并以建安工程相关施工质量验收规范标准作为项目验收标准,管理人员在跟班作业中按此标准进行过程检验。

4)在设计图纸的基础上,在施工过程中,根据实际情况可能需要对工程进行多方位、多部位的深化设计。

5)施工过程中注重每一项工序的工程质量和成品保护,一道工序质量检验合格后,方能进行下一道工序,避免因为质量不合格或其它人为破坏造成的返工。

2.3.2 施工时间受限本工程施工技术性难度不大,但工作时间受居民的休息时间限制,早晚不能按市建委规定的时间施工,无法阻止夜施,施工生产效率降低。

1)考虑不影响居民正常休息,下午18时至次日8时禁止施工。

施工中严格控制各工序的作业时间,注意进料装卸、敲击等噪声作业时间的选择应尽量避开节假日、休息日等小区居民较集中的时间。

2)项目部根据可施工的时间制定详细施工进度计划,如条件允许,尽量安排交叉作业,保障工程如期完工。

2.3.3 治安防盗要求高因工程施工包括更换单元防盗门和住户门窗,更换过程中的治安防盗工作为本工程一项重点工作。

1)对在施部位进行临时封闭,设置专人负责在施部位人员进出工作,除作业人员及项目管理人员外其余人员禁止进入作业区域内。

2)项目管理人员及施工作业人员统一配备工作服及胸卡,作业人员凭胸卡进出施工现场。

3)提前与业主沟通联系,确保外檐、外窗更换等施工作业时户内留人。

施工作业完与业主签字确认并清理后方可离开,如作业面范围内户内无人留守,不准私自进行外窗更换等外檐施工作业。

4)项目部成立治安小组,由项目部安全总监统一指挥,分栋号进行责任划分,保证每栋楼设置2到3名治安人员,并签订责任状。

项目部实行24小时巡逻制度,对小区内每栋楼进行不间断巡查。

5)开工前项目部与当地公安部门进行沟通,发现治安问题及时向公安部门汇报,并协助公安部门做好相应工作。

1.3.4 防民扰、扰民工作是重点工程特点、施工组织难点与项目管理重点分析本工程为综合治理工程,屋面、外墙、楼梯间施工时必须保证楼内住户正常的生活秩序,尤其对顶层的影响,所以与小区居民的协调工作非常重要,施工过程中与居民之间的小摩擦不可避免;产权单位较多协调困难。

处理措施1)各小区作业组成立协调小组,由项目部协调中心统一指挥,编制民扰、扰民事件处理专项预案,对可能出现的各种突发事件进行综合预判并提出可行性处理措施。

施工过程中与小区各栋号居民勤沟通,处理好与小区居民间的关系。

当突发民扰、扰民等事件时,小组应立即按照既定措施进行处理。

2)对小区居民做好工程宣传工作,让居民全面了解工程性质及工程内容,取得居民的信任。

3)取得当地居委会及社区管理人员的支持,积极配合居委会及社区管理人员在小区各栋号居民中选取居民代表负责该楼居民意见收集及配合项目部进行协调工作,居民代表选出后,项目部及时对各楼居民进行公示。

4)小区内各栋号施工前,及时与楼内住户进行沟通,听取各住户的意见,根据各住户的不同要求安排施工。

5)对分包单位及施工作业人员就扰民问题进行专项交底,尽量避免施工过程中作业人员与居民发生冲突。

6)协助建设单位做好受施工干扰人员的安抚事宜,热情接待来访群众,对各种人员提出的问题在24小时以内给予明确答复,如屋面拆除后有漏雨现象,及时和住户沟通,对造成的损坏进行修补或赔偿。

7)施工前项目部积极与居民及周边学校进行沟通,掌握居民上下班高峰及学校上学、放学人高峰时段,在此时段内停止高空作业和楼内作业。

8)整个施工过程中项目部与居民间应营造一个和谐的施工氛围,让惠民工程真正发挥其“惠民”的效果,避免“惠民”工程变“扰民”工程。

2.3.5 文明绿色施工、施工环保要求高本工程施工现场为居民小区,施工过程中各小区居民在楼内正常生活,且小区周围有学校,因此施工现场的文明绿色施工及施工环保是本工程的一个工程特点、施工组织难点与项目管理重点。

1)施工组织机构中专门设置一名项目安全总监和一名质量总监,专门负责现场安全文明、施工环保的管理以及施工环保建材的质量。

2)施工中制定一系列的安全管理措施、环境保护及文明施工管理措施并在施工中要求严格执行。

3)现场配置洒水车,进行洒水降尘,对所有运输车辆加强防止遗撒的管理,要求所有运输车卸料溜槽处必须装设防止遗撒的活动挡板,并清理干净后才可出现场。

4)污水、废气达标排放,控制施工扬尘,施工现场噪声符合法规要求,固体废弃物分类处理,节约能源、资源,减少浪费,减少油漆污染,降低材料消费,严格管理易燃、易爆品、化学品,杜绝重大火灾事故,努力提高全体员工环境意识。

5)从遏止噪声源入手,改善机械维修保养工作以降低噪声。

以噪声小的机械代替大的机械。

现场使用空压机等应设置于设备工棚内隔声间或用吸音材料封闭,减少噪声的环境影响。

6)中考、高考期间,距学校较近的栋号施工时应停止任何可能产生噪声的作业。

7)加强安全生产的管理和安全理念的宣传教育,做到人人重安全、会安全、能安全。

文明施工管理,杜绝暴力施工。

即使工期紧张,也要在“安全生产,文明施工”的前提下加快施工进度,不可盲目抢工。

1.3.6 安全防护、消防管理是重点工程特点、施工组织难点与项目管理重点分析本工程涉及外墙改造及屋面改造,需搭设脚手架及进行高处作业,且工程施工期间小区居民正常生活,因此,施工期间保障居民的人身安全及消防工作是项目管理的一个重点。

处理措施1)项目部成立安全、消防管理小组,由项目经理统一指挥,项目部全体管理人员参与。

开工前项目部制定安全、消防预案,对所有安全、消防隐患进行全面分析并提出合理处理措施,并对所有施工作业人员及小区居民进行交底。

2)升降机进行垂直运输过程中,升降机下及楼门口需设置专人维持小区居民的进出秩序,严禁人员进入升降机工作范围。

3)外墙脚手架、吊篮施工区域、屋面周边做好防护工作,小区楼门口搭设防护棚,在施部位搭设行人安全通道,保障居民安全出行。

4)所有防水、保温材料应集中堆放,派专人管理,防水、保温材料堆放区应设置足量的消防器材,在施部位也应配备消防器材。

5)安全管理人员应定期对施工现场安全隐患进行排查,发现安全隐患立即整改。

6)对工人及户内居民进行安全交底,现场布置安全宣传牌,主要施工部位、作业点和危险区域以及主要通道应设醒目的安全宣传标牌和合适的安全警告牌。

7)动火作业必须申请办理动火审批手续,动火作业时确保每一作业点必须配备专门看火人员,并配备灭火器材,作业完成确认没有安全隐患后,方准离开。

2.3.7 体量大,群体施工,施工部署难工程特点、施工组织难点与项目管理重点分析工程施工栋号较多,而且位置分散,施工体量大,现场总包管理难度大,施工组织与协调是本工程的一个工程特点、施工组织难点与项目管理重点。

处理措施针对此工程体量大、群体施工难度大的特点,精心部署施工流程,抓关键线路,建立完善的工期保证措施,设立进度节点,使项目各项生产活动井然有序、有条不紊,后续工序能提前穿插;建立科学、严谨的网络计划管理体系,运用现代化管理手段加强项目网络计划管理、信息化管理,制定各分包单位、材料、设备考察和进场时间计划;合理划分施工区域组织流水,合理布置机械设备,做到劳动力、材料、小型机具等资源的合理应用。

加强同业主、监理、设计人的交流与沟通,对施工过程中出现的问题及时达成共识;加强对各分包单位的管理,根据工程进展及时通知分包单位进场,并为分包单位的工作创造良好条件。

在多专业、多形式的分包单位、众多人员在同一时间立体交叉施工情况下,采取由项目部统一决策、统一指挥、统一部署、统一计划、统一协调的管理方式,由各小区施工组对参施分包单位实行指挥、协调、监督、服务。

1.3.8 施工场地狭小,临设布置困难,材料周转难度大工程特点、施工组织难点与项目管理重点分析施工现场位于居民小区,小区内道路较窄,且居民车辆沿路停放,材料运输车无法直接到达施工现场;现场临设布置困难,周转材料堆放场地不足,在一定程度上将会制约工程的工期。

处理措施1)施工现场办公采用临时帐篷,并根据工程进度随时移动,保障小区内道路畅通。

2)施工区域内不搭设工人宿舍、食堂等生活设施;公司将选取距各小区距离平均的位置集中搭建工人生活区,每日上下班采用班车集中接送。

3)根据施工进度计划合理安排材料进场计划,材料随进随用,避免现场堆放积压;材料堆放场地范围设置专人进行道路管理和日常维护,保障小区内居民正常出行。

4)现场设置专人进行交通指挥工作,送料车到达小区后应听从指挥人员统一调配,停至指定地点,采用人工二次搬运至施工现场,以免造成交通堵塞。

5)材料进场后应直接搬运至在施部位,尽量减少材料周转次数。

1.3.9 小区内树木多,且靠近楼宇,施工中对古树的保护是重点工程特点、难点分析小区内绿化树木较多,且年代久远,部分树木距楼较近,架子搭设时将对树木造成一定影响,施工中对树木的保护成为一重点。
