涵洞台背回填施工工法
涵洞台背回填首件施工方案

涵洞台背回填首件施工方案一、施工总体要求:1.施工必须按照设计图纸和相关规范要求进行,保证施工质量;2.在施工过程中,必须采取安全措施,确保施工人员的人身安全;3.施工现场必须保持整洁,遵守环境保护要求。
二、施工前准备工作:1.制定详细的施工方案,包括工艺流程、材料使用、施工方法等;2.选派专业技术人员进行现场勘测,了解地质情况、土壤性质等影响因素;3.准备所需的施工设备和材料,确保施工的顺利进行。
三、施工工艺流程:1.清理施工现场,确保施工区域没有杂物和障碍物;2.进行台背回填前的土壤处理,包括平整、碾压等工艺;3.进行一次性回填工作,将填筑土方料按照设计要求进行回填,首先回填中间部分,然后逐步向两侧边缘回填,保证填筑土方料的均匀性和紧密性;4.进行压实作业,采用合适的碾压设备进行压实,分层进行,达到设计要求的密实度;5.进行二次回填,将填筑土方料再次回填到施工现场,同样要保证其均匀性和紧密性;6.进行最后一次压实作业,确保填筑土方料的密实度达到设计要求。
四、施工设备及材料:1.挖掘机:用于挖掘和平整土壤;2.推土机:用于推平土壤;3.碾压设备:包括压路机和震动压路机等,用于压实土壤;4.土方料:选用适宜的填筑土方料,确保其质量和性能符合设计要求;5.交通安全设施:包括交通锥、警示灯等,用于指示和保护施工现场。
五、安全措施:1.施工现场必须划定安全警示区域,设置明显的警示标志;2.施工人员必须佩戴安全防护用品,如安全帽、防尘口罩、安全鞋等;3.设立专人负责监督施工现场的安全情况,并及时处理意外情况;4.施工过程中,必须按照规定进行作业,严禁随意更改和调整施工方案;5.在施工过程中,严格执行施工作业指导书的要求和规定。
六、质量控制:1.严格按照设计要求进行施工,保证回填土方料的均匀性和紧密性;2.对压实作业进行合理控制,保证填筑土方料的密实度符合设计要求;3.对施工现场进行定期检查和验收,确保施工质量。
涵洞回填

涵背回填施工方案
一、台背回填必须在混凝土达到设计强度70%以后进行,并应在两个台背同时分层对称夯填。
回填材料选择透水性良好的砂砾石,且符合技术规范的要求。
二、涵洞台背回填采取分层、对称夯填的形式进行,施工时做到回填高度基本相同,以防止不均匀回填对涵洞台身造成损坏。
回填按以下施工工艺进行:
(1)在回填前,在涵洞台身上按每层虚铺厚度不超过20cm划出分层线;
(2)回填时按先前在台身所划出的分层线进行填筑,且保证每层填筑厚度均匀、平顺。
在雨季回填时,填筑面做成3%~4%的坡度,以利于排水。
(3)台背回填按照"层层填筑、层层压实、层层检测"的十二字方针进行,并按照要求对每层回填进行施工和检测记录。
(4)台背回填用夯实机进行夯实。
涵洞台背回填施工工艺图
涵洞台背回填施工工艺图
土方施工队
质量管理组织机构
项目经理 高全平技术负责人 邓 永
质检 刘工程 明师材料 胡工 海程 蓉师测量 吴工 华程 根师道路 赵工程 勇师试验 吴工 华程 英师
土方施工队
安全管理组织机构
项目经理 高全平安全负责人 王思宇
技术 邓负责 永人
道路 赵工 程 勇师测量 吴工 华程 根师质检 刘工程 明师
材料 胡工 海程 蓉师。
涵洞、通道台背回填施工方案

涵洞、通道台背回填施工方案一、项目概述涵洞、通道台背回填工程是在针对一些山区、沟渠、道路等地形地貌条件下,为了加固支撑结构、改善地质条件和提升道路运输通行能力而进行的工程施工。
本施工方案针对项目特点提供详细的涵洞、通道台背回填施工方案。
二、工程内容1.涵洞回填–涵洞回填是指对已有涵洞进行填挖半挡墙和回填填土,并加固过程。
–施工方案包括研究设计、原始土壤处理、填土种类及回填方式选择等。
–回填材料选择要充分考虑土体的稳定性和可持续性。
2.通道台背回填–通道台背回填是针对道路旁边台背陡峭施工回填填土工程。
–施工方案包括挖填顺序、填土层厚度、填土类型等设计要素。
–确保在保证结构安全的前提下,尽可能减少对周边环境的影响。
三、施工步骤1.涵洞回填施工–拆除过程:对涵洞原有填土进行清理和剥离。
–加固工程:加固涵洞结构,包括基础加固和墙体加固等。
–填土过程:进行合理的填土层分层填筑,确保填土的密实度和稳定性。
–结构验收:对填土后的涵洞进行结构验收和质量检查。
2.通道台背回填施工–台背整理:清理并整理通道台背,清除松软土壤和有害物质。
–加固工程:对通道台背进行合适的加固设计,增加支撑结构的稳定性。
–填土过程:分层填土,控制填土层厚度,确保填土均匀、密实。
–跟踪监测:监测填土后的通道台背稳定状况,调整施工方式并随时应对可能出现的问题。
四、安全与环保措施1.安全措施–严格遵守相关安全法规,加强施工现场管理。
–施工过程中需要戴好安全帽、安全带等个人防护装备。
–定期进行安全会议,提高全体参与人员的安全意识。
2.环保措施–垃圾分类处理,减少对环境的污染。
–合理利用施工废弃物,避免浪费。
–减少机械设备的排放量,减少对大气环境的污染。
五、质量管理1.质量监管–设置专门质量监管组织,定期进行质量检查。
–严格按照设计图纸和标准规范进行施工,防止质量问题发生。
–保证施工人员具备专业知识和经验,提高施工质量。
2.质量验收–施工结束后,进行专业机构的质量验收,确保工程符合相关要求。
台背回填施工工法

台背回填施工标准工艺一、施工准备1、技术准备通道与涵洞回填必须在基础、承台、支撑梁,涵身、台身、进出口等部位砼强度达到设计强度的75%以上,盖板安装固定后方可进行。
在墙背上划出控制线,每层15cm 并标出层次,建立墙背回填卡,以此参照进行每层的施工。
台背回填前应做试验以便掌握碾压遍数。
2、机具准备2.机械准备:灰土拌和机、ZL50型装载机1台, 30T振动压路机1台,挖掘机1台,自卸车2辆,小型打夯机具1台。
3、材料准备透水性较好的砂砾石或灰剂量(石灰质量/干土质量)不小于5%的灰土,石灰应符合规范规定的Ⅲ级灰的标准(以钙、镁含量测定指标为准)。

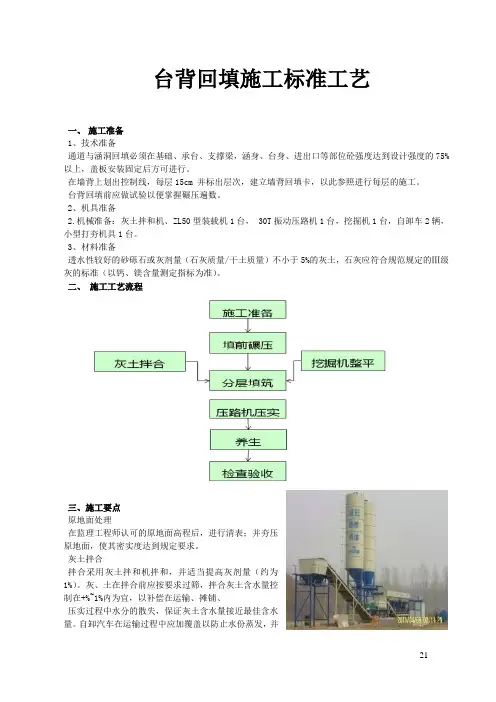

二、施工工艺流程三、施工要点原地面处理在监理工程师认可的原地面高程后,进行清表;并夯压原地面,使其密实度达到规定要求。
灰土拌合拌合采用灰土拌和机拌和,并适当提高灰剂量(约为1%)。
灰、土在拌合前应按要求过筛,拌合灰土含水量控制在+%~1%内为宜,以补偿在运输、摊铺、压实过程中水分的散失,保证灰土含水量接近最佳含水量。
自卸汽车在运输过程中应加覆盖以防止水份蒸发,并21尽快运至工地,进行摊铺压实。
拌和好的灰土不得隔日使用。
(灰土拌合如右图)灰土拌合好后,并尽快运至施工现场处,用挖掘机进行摊铺初平灰土(或砂砾),人工精平。
在精平的同时,用松铺厚度测定仪进行松铺厚度检测,松铺厚度超厚或不够,均酌情清除或添料。
(松铺厚度测定仪如下图左)摊铺后尽快进行碾压,为了保证压实质量,在比较宽阔地带尽量使用大型机械压实 (在临近结构物边缘压路机无法压到的地方,采用小型振动夯实),碾压时按先慢后快,先静压后振动的操作规程进行,要表面平整、坚实、无松散起皮和弹簧现象。
涵背回填做到碾压均匀、无偏压、无死角。
砂砾石碾压前,在摊铺好的砂砾石洒一定量的水,有助于碾压。
(压实如下图右)灰土回填碾压工作完成后,顶面使用透水土工或草帘覆盖洒少量水养生,养生时间不得少于7天。
砂砾回填砂砾则不需如此(养生如下图)台背顶与原地面之高差超过3 米以上的台背在台背回填完毕后要用土袋堆载预压。
涵洞台背回填施工方案

涵洞台背回填施工方案一、前言在道路、铁路和水利工程中,涵洞是一种常见的设施,用于穿越河流、沟渠等自然水体。
为了确保涵洞的稳定性和安全性,对其背部的回填施工方案至关重要。
本文将就涵洞台背回填的施工方案进行详细探讨。
二、方案概述1.施工目标:确保涵洞台背回填工程质量,保证涵洞稳定安全性。
2.施工原则:科学施工、安全施工、经济施工。
3.施工内容:包括回填材料的选用、施工工艺和质量控制等方面。
三、回填材料选用1.土方:采用符合规范要求的填土,应具有良好的承载力和抗渗性。
2.石方:在土方中适量掺入石方,以提高填土的稠度和稳定性。
3.砂砾:用于填补土方中的空隙,增加填土的密实性。
四、施工工艺1.准备工作:清理涵洞背部表面,确保无杂物和积水。
2.回填材料的运输:采用合适的机械设备将回填材料运输至施工现场。
3.层次回填:采用分层回填的方式,每层回填应夯实、拌和均匀。
4.质量检测:每层回填完成后进行密实度和承载力检测,确保回填质量达标。
五、质量控制1.施工单位应安排专门负责人对施工过程进行监督和检查。
2.根据设计要求,定期组织专业人员对回填质量进行检测和评估。
3.做好施工记录,及时处理施工中出现的质量问题。
六、安全施工1.施工人员应严格按照相关作业规程进行作业,穿着符合安全规定的个人防护用品。
2.在施工现场设置明显的安全警示标识,确保施工安全。
3.遇到恶劣天气或其他安全隐患情况时,立即停工并及时报告相关部门。
七、总结涵洞台背回填施工是道路、铁路和水利工程中的重要环节,正确的施工方案和严格的施工管理对保障工程质量和安全性至关重要。
施工单位应充分重视回填施工的各个环节,确保施工达到设计要求并按时完工,为工程的顺利开通提供保障。
涵洞台背回填施工方案(1)

涵洞台背回填施工方案(1)在道路和铁路建设中,涵洞台背回填是一个重要的施工环节,其质量直接影响工程的使用安全和寿命。
下面将介绍涵洞台背回填的施工方案。
1. 施工前准备在进行涵洞台背回填施工之前,需要做好以下准备工作:•确保施工现场周边道路畅通,安全通行•确保施工现场清洁整齐,无障碍物•准备好所需的施工机械设备和材料,包括挖掘机、压路机、回填土等•制定详细的施工计划,包括施工序列、班组分工等2. 施工方法2.1 挖掘首先,使用挖掘机对涵洞台背进行挖掘,确保挖掘深度和坡度符合设计要求,同时注意避免对涵洞结构造成损坏。
2.2 回填在挖掘完毕后,开始进行回填工作。
首先,将合适的回填土运至施工现场,采用逐层回填的方式,利用压路机对回填土进行夯实,确保填土的密实度和均匀性。
2.3 防渗处理在回填完毕后,对涵洞台背进行防渗处理。
可以采用土工布、聚乙烯膜等材料进行铺设,有效阻止水分进入回填土中,提高结构的稳定性和耐久性。
3. 施工质量控制在施工过程中,要严格控制施工质量,确保涵洞台背回填工程符合设计要求。
可以通过以下方式进行质量控制:•定期检查回填土的密实度和均匀性•对施工现场进行巡查,及时处理施工中出现的问题•进行工程验收,确保施工质量达标4. 安全防护施工过程中要注重安全防护,确保施工人员的人身安全。
采取必要的安全措施,如设置警示标识、划定施工区域等,提高施工现场的安全性。
结语涵洞台背回填施工是道路和铁路建设中的重要环节,合理的施工方案和严格的质量控制对工程的质量和使用安全至关重要。
通过本文介绍的施工方案,可以有效提高涵洞台背回填工程的施工质量和效率,确保工程顺利完成。
涵洞台背回填专项施工方案

涵洞台背回填专项施工方案一、背景介绍涵洞台背回填是水利工程中常见的一项施工工艺,用以改善涵洞结构的稳定性和安全性。
本文将介绍涵洞台背回填工程的专项施工方案,确保施工过程中的安全可靠。
二、施工准备1.对涵洞台背回填区域进行详细勘测,确定地质情况和土壤稳定性。
2.准备必要的施工机械设备,包括推土机、挖掘机等。
3.确保施工人员具备相关资质和经验,进行专项培训。
三、施工步骤1.清理涵洞台背区域,清除杂物和表层土壤。
2.进行土方开挖,控制开挖深度和坡度,保证回填土坡的稳定性。
3.针对土方开挖过程中出现的土体不均匀和松散情况,采取相应的加固措施。
4.进行土方回填,采用合适的填埋材料,逐层夯实,保证填埋材料的均匀性和密实度。
5.进行背填土的压实,使用振动压路机等设备,确保背填土的密度符合要求。
6.检查和清理施工现场,确保施工完工后的环境卫生和安全。
四、施工注意事项1.施工过程中注意加强安全防护措施,设置警示标识,防止人员伤亡和设备损坏。
2.根据实际施工情况,及时调整施工方案,确保施工质量和进度。
3.注意与其他施工部位的协调配合,确保整体施工的顺利进行。
五、施工质量检验1.施工完工后进行现场质量检查,检查回填土的均匀性和密实度。
2.检测回填土的物理力学性质,确保其符合相关标准和要求。
3.对施工过程中出现的质量问题进行整改和处理,消除安全隐患。
六、总结涵洞台背回填工程是水利工程中重要的一环,施工过程中需要严格按照施工方案进行操作,确保施工质量和安全。
通过本文所述的专项施工方案,可以有效提高施工效率和质量,保障工程的整体稳定性和安全性。
砂砾石-涵洞台背回填施工方案

砂砾石-涵洞台背回填施工方案一、背景介绍砂砾石主要是由石子和砂子混合而成的一种填料,具有密实度高、透水性好等特点。
涵洞是一种建筑结构,用于在河流、道路等地方引导水流或交通,而台背则是涵洞的重要构成部分。
本文旨在探讨砂砾石在涵洞台背回填施工中的方案和方法。
二、施工前准备1.方案设计:根据涵洞的设计要求和条件,确定合适的回填砂砾石和回填方式。
2.施工人员:招募具有相关经验的施工人员,确保施工质量。
3.施工设备:准备好挖掘机、铲车等施工设备,保障施工进度。
三、施工步骤1. 清理台背表面使用挖掘机和铲车清理台背表面,确保表面平整、无杂物。
2. 铺设防渗膜在清理好的台背表面铺设防渗膜,防止回填砂砾石时产生渗漏问题。
3. 回填砂砾石将预先筛选好的砂砾石依次均匀回填在涵洞台背上,确保回填均匀、紧实。
4. 压实处理使用手动压路机对回填的砂砾石进行压实处理,提高填料的密实度和稳定性。
5. 铺设护石在砂砾石回填完成后,铺设护石以保护台背和回填砂砾石不受侵蚀。
四、施工注意事项1.施工过程中要及时保持通风透气,以防止砂砾石填料发生霉变。
2.施工现场要做好防护措施,确保施工人员安全。
3.遇雨天或多雨天气时,暂停施工,以免影响回填砂砾石的稳定性。
五、施工总结砂砾石在涵洞台背回填施工中的应用是一项重要的工程技术,正确的施工方案和方法能够保证施工质量和涵洞的使用寿命。
希望本文提供的砂砾石-涵洞台背回填施工方案能够对相关工程有所帮助。
六、参考资料1.涵洞设计施工规范2.砂砾石回填施工操作指南以上是关于砂砾石-涵洞台背回填施工方案的详织文档,希望对您有所帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(5)涵洞台背回填时两侧宜对称同时进行,若因条件所限不能同时进行时,两侧填土高差最大不得超过1m。
(7)达到设计标高时要抓紧按设计要求整理路槽,修整边坡,防护,确保路堤填筑质量和稳定性。
(8)设计在填方路段的涵洞要提前施工,涵洞两侧填土应特别注意,填料的压实采用小型夯实机具压实,严禁出现没有压实的死角(如八字墙与墙身夹角等位置)。
台背填筑作业按预先设定的高度水平分层进行摊铺,使用白灰划方格网的方法控制松铺厚度,并根据预先进行的摊铺试验确定松铺厚度,确保每层填料的压实厚度为15cm。
(4)、分层摊铺,分层碾压
采用机械辅以人工进行摊铺,不平的部位人工进行找平,个别粗粒料集中处要人工加铺细料拌和均匀。整平过程中露出的超粒径石块要及时挖除,大石块挖除后留下的坑洞,要填补至略高于整平层的表面。
(2)、基坑开挖
根据回填范围进行开挖,开挖采用挖掘机配合人工的方式,结构物50cm范围内使用人工进行开挖,避免机械对结构物造成破坏。将台背回填施工范围内的杂物及地表有机土等非适用性材料清理干净。并开挖好临时排水沟,将地表水引至施工范围外。
场地清理完后,对原地面进行碾压,压实度要求为不小于96%。当地形坡率陡于1:5时,清除原地面植被后,用推土机或人工挖台阶,台阶宽度不小于2m,并能给机械作业提供充分工作面,做成2%~4%的向内倾斜坡,且开挖台阶、压实与路堤填筑应同步进行,以确保台阶稳定。台阶开挖如下图:
使用压路机进行碾压,碾压顺序由两侧向中间碾压,然后再由中间向两侧碾压,且每次要求错轮1/3轮宽。尽量采用多遍静压至碾压密实,特殊情况或者距台背结构物较远的部位可采用微震碾压,严禁使用强震碾压。碾压过程中出现的空洞、孔隙部位人工配合机械补充细料,再进行碾压,如仍有松动的石块,用合适粒径的小石块换填嵌实并填补至略高于压平层的表面。
台背结构物1m范围内应使用小型夯实机具进行夯实,严禁使用压路机压实,避免对结构物造成影响。施工时应注意,涵台结构物周边范围应首先进行小型机具的夯实,然后方可进行大面积机械压实施工。使用小型夯机夯实时,其压实厚度应小于15cm,以确保其压实度符合设计及规范要求。使用小型机具夯实时注意要夯实均匀,密实,避免出现死角。
压实度采用环刀法或灌砂法检测,并实行“一层一检”制,涵台背回填的压实度要求为从构造物基础顶面至涵洞顶面的压实度不小于96%。每层施工完成后报监理工程师一同进行检验,检验合格后方可进行下一道工序的施工。
(二)施工要点
(1)台背回填必须在地基稳定的条件下进行,凡地基中有软土或地下水的影响的,必须首先采取措施稳定地基。
二、工法特点
本工法能够准确控制涵台背分层填筑厚度,便于现场实际操作和很好控制涵台背回填质量,且工程成本和一涵洞台背回填。
四、工艺原理
本工法明确了涵洞过渡段的范围,涵洞台背回填过渡段长度大于2~3倍涵洞高度,且开挖宽度大于2m的台阶确保路基填筑与台背回填有效搭接。回填材料采用合格天然砂砾等透水性材料。台背回填按分层对称填筑、压路机分层压实,分层厚度不宜大于150mm,当采用小型夯实机具时,分层压(夯)实厚度不宜大于150mm。为准确控制回填层厚度,在涵洞墙身上用红油漆标识出每层的填筑位置,并写上层数。路基压实度检测实行“一层一检制”,每填筑一层后进行压实度检查,压实度从基底至路床顶面台背回填及过渡段应不小于96%,经自检合格后报监理工程师检查合格后方可进入下层填筑。
涵洞台背回填施工工法
———————————————————————————————— 作者:
———————————————————————————————— 日期:
涵台台背回填施工工法
一、前言
在路基施工中,涵洞的台背回填一直都是公路工程的通病。涵台背回填质量不合格将引起公路建成通车后造成路基不均匀沉降,引起跳车现象,影响行车舒适性,加速结构物与路面的损害,还可能造成交通事故。所以,采取必要的施工措施控制涵台背填筑质量意义重大。本工法主要通过涵台背回填标准化施工工艺来控制涵台背回填质量。
(4)、涵洞基坑若有积水,应该开挖排水槽将水排出,并将基地被水浸泡过的软土清除,并进行填前碾压,压实度达到96%。
2、施工工艺流程
ﻩ
3、施工方法
(1)、测量放样及报验
根据设计图纸及施工规范要求,放出台背回填过渡段范围及标高范围。使用白灰洒出台背施工范围。具体回填范围见下图:
涵洞台背回填过渡段范围为:顺路线方向长度,底部距涵洞基础2m,顶部距侧墙2H+2m(H为基础顶面至盖板顶面高度)。
(2)对于每处结构物台背回填,都应安排专人负责,挂牌划线施工,每处台背回填都必须进行拍照,并与检测资料一并存档,台背回填应在监理工程师旁站的情况下进行。
(3)台背回填尽量在晴天进行施工,若在雨季施工中,应严防路堤积水,填筑层表面应适当加大横坡坡度,以利于排水,并注意天气预报,及时碾压成型,防止填土被雨水泡软。
五、工艺流程及操作要点
(一)、施工工艺流程
1、施工准备
台背回填应满足如下条件后才能进行施工:
(1)、涵洞八字墙、盖板安装、铺底及支撑梁已施工完成;
(2)、涵洞回填时,砌体砂浆和混凝土强度须达到85%;
(3)、盖板涵沉降缝、盖板缝和墙身侧面应均匀涂刷沥青或防水材料进行防水处理后方可回填。防水处理须符合设计和规范要求。
对于涵台基础施工开挖的基坑,应使用透水性材料回填至涵台结构物基础顶面高程,其压实度不得小于96%。
(3)回填透水性材料
在涵洞墙身上标示出压实后分层厚度控制线,台背回填分层的压实厚度控制为15cm一层。使用油漆在涵洞墙面画出水平横线,每15cm一道,并在横线上标注出填筑层次。分层刻度如下图所示:
结构物台背回填应采用有级配的透水性材料分层填筑并夯压密实。若台背回填采用透水性较好的石渣作为回填材料,则石渣母材的要求为饱水强度不低于10Mpa,石渣的含量不低于70%,且粒径不大于5cm。严禁使用风化岩或者石灰岩等软岩或者水溶性岩作为填料。所有材料进场前应进行严格的检验,不合格的填料坚决不予使用。
