胶粉聚苯颗粒面砖饰面外墙外保温施工方案
好外墙保温贴砖方案(二篇)

好外墙保温贴砖方案胶粉聚苯颗粒保温浆料面砖饰面外墙外保温施工方案1、特点本工程名称。
达州市罗浮.南山美庐1#楼、10#楼。
胶粉聚苯颗粒外墙外保温系统具有良好的保温隔热性能,抗裂性能好,难燃性材料,抗火灾能力强,抗风压性能好,适应墙面及门、窗、拐角、圈梁、柱等变化,操作方便。
材料的利用率高,基层剔补量小,节约人工费,是一种适用范围广、技术成熟度高、施工可操作性强、施工质量易控、性价比优的外墙外保温系统。
本工程保温系统的防火等级应达到b1级。
外饰面采用纸皮砖(纸面砖)饰面,抗震性能好。
2、适用范围胶粉聚苯颗粒保温浆料外墙外保温工法适用于不采暖楼梯间隔墙保温及页岩空心砖砌块等砌体墙的外墙外保温,也可应用于各类既有建筑的节能改造工程。
3、工艺原理本工法保温层采用现场抹灰成型的做法,墙体基层用界面胶质处理,使吸水率不同的材料附着力均匀一致;保温层形成一个整体,无板缝,减缓增长强度的配比及大量纤维的添人使保温层不易发生空鼓;抗裂防护层采用抗裂砂浆复合热镀锌钢丝网,由尼龙胀栓锚固于基层墙体,抗震性能好;饰面层采用的专用面砖粘结砂浆及面砖勾缝料均具有粘结力强、柔韧性好、抗裂防水效果好。
系统各构造层材料柔韧性匹配,热应力释放充分,基本构造见表1。
面砖饰面胶粉聚苯颗粒外墙外保温系统基本构造14、工艺流程及操作要点4.1施工工艺流程(见图1)4.(1)基层墙体应符合《混凝土结构工程施工质量验收规范》(gb50204--___)和《砌体工程施工质量验收规范》(gb50203--___)及相应基层墙体质量验收规范的要求,保温施工前应会同相关部门做好结构验收的确认。
如基层墙体偏差过大,则应抹砂浆找平。
(2)房屋各大角的控制钢垂线___完毕。
高层建筑及超高层建筑时,钢垂线应用经纬仪检验合格。
(3)外墙面的阳台栏杆,雨漏管托架,___消防梯等___完毕,并应考虑到保温系统厚度的影响。
(4)外墙贴砖前窗框___完毕。
(5)墙面脚手架孔,穿墙孔及墙面缺损处用相应材料修整好。

胶粉聚苯颗粒保温浆料外墙外保温施工方法

胶粉聚苯颗粒保温浆料外墙外保温施工方法1.材料准备首先需要准备好施工所需的材料,包括胶粉聚苯颗粒保温浆料、外墙保温网、基层处理材料、粘结剂等。
2.基层处理在进行胶粉聚苯颗粒保温浆料施工前,需要对墙面进行处理。
首先清理墙面上的灰尘、油污等杂物,确保墙面干净。
然后对墙面进行打磨,使其表面粗糙,增加与保温层的附着力。
最后,在墙面上涂抹基层处理材料,均匀覆盖整个墙面。
3.固定保温网在基层处理材料还没有干透之前,将外墙保温网铺贴在墙面上。
保温网的铺贴需要从底部开始,逐步向上铺贴,保证网格之间的重叠部分不低于10厘米。
同时,在窗户四周和墙角处要做好折角处理,确保保温网牢固。
4.涂抹胶粉聚苯颗粒保温浆料等到基层处理材料和保温网都干透后,开始涂抹胶粉聚苯颗粒保温浆料。
首先,根据施工需要将浆料倒入水槽中,加入适量的清水搅拌均匀。
然后用刮板将浆料均匀地涂抹在保温网上,厚度一般为2-3毫米。
涂抹时要注意保持均匀的厚度,确保整个墙面保温层的一致性。
5.保温层处理涂抹完胶粉聚苯颗粒保温浆料后,要进行保温层的处理。
首先利用刮板将保温层表面进行打磨,以提高保温层的平整度。
然后可以在保温层表面进行纹理处理,增加外墙的美观性。
最后根据施工要求进行保温层的防水处理,以确保墙体的防水性能。
6.保温层的养护保温层施工完成后,需要进行一定的养护。
首先要保持施工现场的通风和湿润环境,以避免保温层过快脱水。
其次,在保温层表面覆盖一层湿润的塑料薄膜,定期进行湿润保持,以提高保温层的强度和稳定性。
最后要避免在保温层施工完成后过早进行其他施工操作,以免损坏保温层。
以上是胶粉聚苯颗粒保温浆料外墙外保温施工的基本方法。
在实际施工中,还需根据具体条件和要求进行合理调整和操作,确保施工质量和效果。
外墙胶粉聚苯颗粒保温施工方案

外墙胶粉聚苯颗粒保温施工方案一、工程概述本方案是以外墙胶粉聚苯颗粒保温材料为主要材料,结合其他辅助材料进行保温施工。
通过施工能够提高建筑物的保温性能,达到节能减排的目的。
二、工程准备1.材料准备:外墙胶粉聚苯颗粒、聚合物胶粉、复合聚合物外墙涂料、外墙底漆、玻璃纤维布、建筑胶、螺杆泵等。
2.设备准备:砂浆机、喷涂机、抹灰板等。
3.现场准备:确保施工现场的平整度和清洁度,清理杂物和封闭窗户、门洞等。
三、施工工艺1.基层准备:清理墙面,移除杂物和碍事物,确保墙面平整。
有裂缝的部分,则需填补裂缝,并确保表面平整。
2.外墙底漆处理:使用外墙底漆对墙面进行处理,提高外墙涂料的附着力。
3.聚合物胶粉涂抹:将聚合物胶粉与适量的水按比例混合,搅拌均匀后,用抹灰板将胶粉涂抹于墙面。
确保胶粉的均匀粘贴。
4.聚苯颗粒喷涂:使用砂浆机或喷涂机将聚苯颗粒喷涂于胶粉表面。
涂抹厚度一般为3-5厘米,根据保温要求灵活调整。
5.压光处理:聚苯颗粒喷涂后,使用抹灰板进行压光,将其压实,并提高保温层的平整度。
6.玻璃纤维布施工:将玻璃纤维布浸泡在稀释后的聚合物胶粉水溶液中,拧干后贴于保温层表面。
确保布面平整和无皱褶。
7.第二次抹灰:使用聚合物胶粉涂抹于玻璃纤维布表面,形成第二道护层。
8.外墙涂料施工:选用合适的复合聚合物外墙涂料,按照说明进行施工,涂抹均匀,保证涂料的附着力和美观效果。
9.清理收尾:施工完毕后,清理施工现场,将设备、材料等清理干净,并对施工面进行验收和检查。
四、施工安全1.工人应穿戴好安全帽、防护手套等相关防护用品,确保施工过程中的安全。
2.施工现场应设置安全警示标志,防止行人进入施工区域。
3.施工过程中应遵守施工作业规范,确保安全施工。
五、质量控制1.施工前应对材料进行质量检查,确保材料符合要求。
2.施工过程中,墙面的平整度、涂料的附着力等要进行抽查,并进行记录。
3.施工后对保温层进行质量检验,确保保温层的质量达到设计要求。
外墙胶粉聚苯颗粒保温砂浆施工方案 - 副本

外墙胶粉聚苯颗粒保温砂浆施工方案 - 副本在建筑装修和改造中,外墙保温工程是非常重要的一环。
保温效果的好坏直接关系到建筑物的节能性能和使用寿命。
外墙胶粉聚苯颗粒保温砂浆是目前较为先进的保温材料之一,本文将介绍外墙胶粉聚苯颗粒保温砂浆的施工方案。
材料准备主要材料•外墙胶粉聚苯颗粒保温砂浆•玻璃纤维网格布•墙体基层处理剂•外墙涂料辅助材料•砂浆搅拌机•砂浆喷涂机•砂浆刮刀•砂浆抹刀•手动涂刷施工步骤1. 基层处理•对需施工的墙体表面进行清洁,确保表面干燥无尘。
•施工前需先用基层处理剂进行底层处理,提高墙体附着力和抗裂性。
2. 基面找平•使用砂浆抹刀对墙体表面进行找平处理,确保墙体表面平整。
3. 粘贴网格布•在基面找平完成后,在墙体表面涂抹一层外墙胶粉聚苯颗粒保温砂浆,然后贴上玻璃纤维网格布,压实使其与基面紧密结合。
4. 中层封闭•在粘贴网格布后,再次涂抹一层外墙胶粉聚苯颗粒保温砂浆,形成中层封闭,增强外墙的保温性能。
5. 面层处理•最后一层为外墙涂料,根据需求选择合适的颜色和质地进行涂刷,提升建筑物外观和耐候性。
施工注意事项•施工过程中应注意保持施工环境干燥,避免在潮湿的天气施工。
•确保施工人员穿戴好防护装备,避免砂浆溅到皮肤和眼睛。
•施工材料按要求进行比例配制,避免材料浪费和施工质量影响。
外墙胶粉聚苯颗粒保温砂浆施工方案,是一项关乎建筑物节能性能和外观效果的重要工程。
通过科学合理的施工步骤和质量控制,可以有效提升建筑物的保温性能,延长使用寿命。
胶粉聚苯颗粒保温砂浆施工方案

胶粉聚苯颗粒保温砂浆施工方案
1.1工程概况
本施工方案涉及聚苯颗粒做保温砂浆的施工,该工程主要采用聚苯颗粒加胶水、粉料、砂浆搅拌混合而成,并进行保温处理的施工技术,主要用于室外和屋顶等建筑物的外墙表面保温和装饰。
1.2材料及设备
(1)主要材料
聚苯颗粒:聚苯颗粒是可以用于保温工程的有机绝缘料,耐老化、抗热衰减等性能良好,抗压强度可达2MPa,是一种高效率、安全可靠的保温材料。
(2)辅助材料
水泥:一般采用42.5R,内掺防水剂,可改善水泥灰浆的细腻度、防水性能、延展程度等;
砂子:一般采用砂子,细度满足要求,暴露度和砂子重量比均符合要求;
胶水:一般采用环氧底漆胶水,性能稳定,施工顺畅,黏结力强;
(3)施工设备
电动搅拌机:用于搅拌保温层砂浆;
电动打磨机:用于将保温层表面打磨平整;
喷淋机:用于砂浆喷淋;
电动振动器:用于砂浆的振平;
风淋机:带有风机,用于屋顶砂浆保温层的喷淋;压力泵:用于墙面保温层的喷淋。
1.3工艺流程。

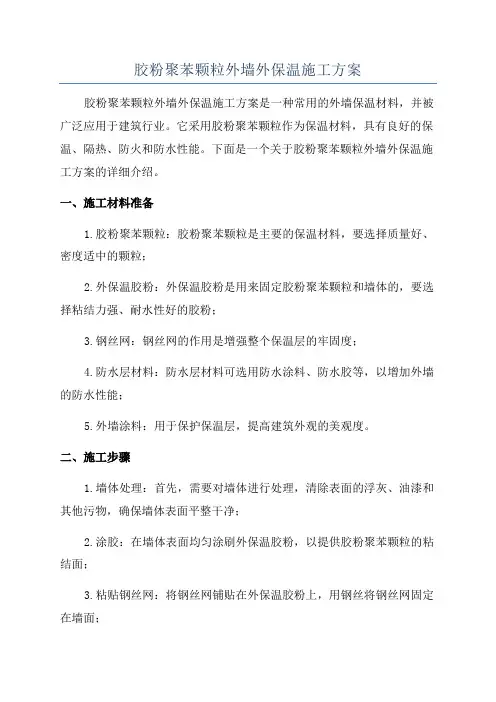

胶粉聚苯颗粒外墙外保温施工方案

胶粉聚苯颗粒外墙外保温施工方案胶粉聚苯颗粒外墙外保温施工方案是一种常用的外墙保温材料,并被广泛应用于建筑行业。
它采用胶粉聚苯颗粒作为保温材料,具有良好的保温、隔热、防火和防水性能。
下面是一个关于胶粉聚苯颗粒外墙外保温施工方案的详细介绍。
一、施工材料准备1.胶粉聚苯颗粒:胶粉聚苯颗粒是主要的保温材料,要选择质量好、密度适中的颗粒;2.外保温胶粉:外保温胶粉是用来固定胶粉聚苯颗粒和墙体的,要选择粘结力强、耐水性好的胶粉;3.钢丝网:钢丝网的作用是增强整个保温层的牢固度;4.防水层材料:防水层材料可选用防水涂料、防水胶等,以增加外墙的防水性能;5.外墙涂料:用于保护保温层,提高建筑外观的美观度。
二、施工步骤1.墙体处理:首先,需要对墙体进行处理,清除表面的浮灰、油漆和其他污物,确保墙体表面平整干净;2.涂胶:在墙体表面均匀涂刷外保温胶粉,以提供胶粉聚苯颗粒的粘结面;3.粘贴钢丝网:将钢丝网铺贴在外保温胶粉上,用钢丝将钢丝网固定在墙面;4.绿豆粘贴:将胶粉聚苯颗粒平均撒在钢丝网上,并用抹子均匀揉搓,使胶粉聚苯颗粒与钢丝网粘结在一起;5.主副钢丝网夹层固定:在胶粉聚苯颗粒表面撒上一层胶粉,并按规定距离放置一层主副钢丝网,然后再撒一层胶粉覆盖,形成夹层固定结构;6.整体涂抹:最后,用外保温胶粉将整个外墙表面平整涂抹,以固定胶粉聚苯颗粒,形成保温层;7.防水处理:待保温层完全固定后,再进行防水处理,采用涂刷防水涂料或喷涂防水胶等方法,以提高建筑的防水性能;8.饰面层施工:最后,进行外墙涂料施工,以提高建筑的外观美观度。
三、施工注意事项1.保温施工过程中,应注意安全,穿戴好防护装备,避免呼吸胶粉粉尘;2.确保施工环境通风良好,以免长时间暴露在胶粉聚苯颗粒的粉尘中造成危害;3.施工中要注意施工层数,保温层的厚度应符合设计要求;4.夹层固定结构要按照规定的距离和要求进行设置,以确保保温层的牢固性;5.施工完成后的保温层要及时进行防水处理,以增强外墙的防水性能;6.外墙涂料的选择要符合建筑设计的要求和环境特点,同时注意施工时的温度和湿度,以保证涂料的质量。
胶粉聚苯颗粒外墙保温施工方案

胶粉聚苯颗粒外墙外保温施工方案编制人:________________审核人:________________批准人:________________BV1 胶粉聚苯颗粒保温砂浆外保温系统施工方案一、施工依据1、《外墙外保温工程技术规程》JGJ144-2004;2、《建筑装饰装修质量验收规范》GB50210-2001;3、《建筑节能标准,民用建筑节能工程施工质量验收规程》DGJ32/J19-2006;4、《胶粉聚苯颗粒外墙外保温系统》JG158-2004;5、《外墙外保温建筑构造(一)》02J121-1;二、工程概况乐江新村三标段工程采用胶粉聚苯颗粒外墙外保温系统,技术要求:1、涂料饰面:20mm 厚的聚苯颗粒保温层(平均厚度)+160g/m2 耐碱网格步+EVI-473 聚合物抗裂砂浆+涂料饰面;三、施工准备1、基层预处理:经过工程验收达到质量标准的结构承重墙面或非承重墙面即可进行外墙保温施工。
2、基层验收:注意:新建建筑建议混凝土基层至少养护28天;2.1、如果基层墙面的平整度和垂直度不符合上述要求,或者灰饼的平均厚度超过2cm,在保温施工前应用水泥砂浆对基层进行补糙,否则材料的用量会增加;3、作业条件:3.1外墙基层墙体外表面平整,垂直度及外门窗口安装均应满足有关施工验收规范的要求,如果窗框暂时不能及时安装,保温层施工到距离洞口100mm 左右,待窗框安装完毕后施工保温系统。
3.2窗边框与墙体连接应预留出抗裂砂浆层的厚度(4mm),缝隙应分层添塞,作好门窗表面保护。
3.3墙面上的雨水管卡、预埋铁件、设备穿墙管道等提前安装完毕,并预留出外保温系统的厚度。
3.4施工用外脚手架搭设牢固,安全检验合格,脚手架横竖杆距离墙面,墙角适度,脚手架铺设与外墙合格相适应。
4、施工工具:(1)拌和设备;强制式砂浆搅拌机、水桶、剪刀、铲刀。
(2)运输设备;小斗车,垂直运输设备;(3)施工设备与工具;脚手架、电锤、壁纸刀、剪刀、抹子、线锥、砂纸、墨斗、阴阳角抿子;(4)检测设备:2m 靠尺、塞尺、方尺、卷尺等。
外墙胶粉聚苯颗粒保温施工方案

外墙胶粉聚苯颗粒保温施工方案
外墙胶粉聚苯颗粒保温是一种常见的保温施工方案,具有保温性能好、施工方便快捷等特点。
本文将介绍外墙胶粉聚苯颗粒保温的施工步骤及注意事项。
施工步骤
1.基层处理:首先要对外墙基层进行清理,确保基层表面平整、无明
显凹凸。
然后涂刷底漆,提高基层附着力。
2.挤胶施工:将胶粉与聚苯颗粒按照一定比例充分搅拌,然后用专用
挤胶机将混合物均匀涂抹在外墙表面,形成保温层。
注意要均匀、密实涂抹,避免出现漏批现象。
3.抹面处理:保温层干燥后,进行抹面处理。
首先用抹面砂浆进行找
平,再用抹面砂浆涂刷一层薄抹面,提高外墙表面的光洁度和平整度。
4.装饰层涂刷:最后可以根据需要选择合适的外墙涂料进行喷涂或刷
涂,增加外墙的装饰效果。
注意事项
1.施工环境:施工时要选择天气晴朗且无风的日子进行,避免雨水、
大风等不利气候影响施工效果。
2.施工工艺:施工前要熟悉施工工艺,按照标准操作规程进行,确保
施工质量。
3.材料质量:选用优质聚苯颗粒和胶粉,确保施工材料的质量可靠。
4.施工质量:施工过程中要注意均匀、密实涂抹,防止漏批、掉料等
现象发生,影响保温效果。
5.结果验证:施工完成后要进行结果检测,确保外墙保温效果符合要
求。
外墙胶粉聚苯颗粒保温施工方案是一种常见的外墙保温方法,通过以上施工步骤和注意事项,能够确保施工质量和保温效果。
希望以上内容对您有所帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
胶粉聚苯颗粒面砖饰面外墙外保温施工方案目录一、编制依据 (1)二、工程概况 (1)三、施工部署 (1)四、施工前准备工作 (1)五、外保温施工条件 (2)六、工程材料性能指标 (3)七、材料配制 (5)八、施工工艺 (6)九、工程质量控制 (9)十、质量验收 (10)十一、安全文明施工 (10)一、编制依据1、《建筑产品优选集》(2001YJ114)2、《胶粉聚苯颗粒保温材料外墙外保温工法》(YJGF41-2000)3、《建筑装饰装修工程质量验收规范》(GB50210-2001)4、《外墙外保温施工技术规程》DBJ/T01-50-20025、《胶粉聚苯颗粒外墙外保温系统》(JG 158-2004)二、工程概况略(根据具体工程情况填写)三、施工部署项目组织机构项目经理现场负责人质检员技术员安全员四、施工前准备工作:1、提供施工要求及技术交底文件。
2、建筑外墙做保温层前,对墙面平整度大于10㎜的部位应由总包方剔除,发包方应保证墙面基层处理全部完工并做到平整、光滑、无油污、无裂纹、无空鼓、线角顺直、整体坚实、充分干燥,以确保外保温的质量。
3、外墙外保温施工过程中如有施工要求的变化应以最短的时间内出据书面洽商,以使双方及时更改减少损失。
4、由于发包方及天气异常及人工不可抗拒的因素造成工期拖延应及时给予书面确认并相应调整施工计划。
5、及时解决施工用水、电、脚手架或吊篮、库房、工人宿舍等必要条件,协助解决工人用餐问题。
6、对已施工完成的部分及时分层验收。
7、协调各工种间的工序搭接,严防交差污染以保证外墙面的整体形象。
8、强制式砂浆搅拌机、垂直运输机械、水平运输手推车、手提式搅拌器、水桶、剪刀、滚刷、铁锹、扫帚、手锤、壁纸刀等;常用的检测工具:经纬仪及放线工具、托线板、方尺、探针、钢尺等。
五、外保温施工条件:1、基层墙体应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)和《砌体工程施工质量验收规范》(GB50203-2002)的要求。
完成雨水管卡、设备洞口管道的安装,安装时要考虑保温层的厚度,并将洞口四周用水泥砂浆抹平,所有的墙面需干燥。
2、墙面基层处理完毕,墙面应清理干净,清洗油渍、清扫浮灰等;旧墙面松动、风华部分应剔除干净;墙表面凸起物大于或等于10mm应剔除。
并符合设计工艺要求,按抹灰面标准验收,满足施工要求,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需干燥,与总承包方办理验收交接手续。
3、双排架子或活动吊篮,要符合国家安全规范要求,外架排木距墙面≥20cm。
4、要求现场提供有380伏、220伏电源。
5、搭设搅拌棚,所有材料毕须在搅拌棚内机械搅拌,防止聚苯颗粒飞散,影响现场文明施工。
对露天存放的砂石料用苫布或细目安全网覆盖。
6、聚苯颗粒轻骨料应有好的保护防止包装的破坏。
7、对在楼及搅拌棚周围露天存放的砂石料,用苫布或细目安全网覆盖。
8、对门框在小推车的高度内,包裹铁皮,防止门框破坏。
9、操作地点环境和基底温度不低于5℃,风力不大于5级,雨天不得施工。
六、材料指标及存运条件1、索利特界面剂主要技术指标:应符合《建筑用界面处理剂应用技术规程》(DBJ/T01-40-1998)规定要求。
项目单位指标外观-- 乳白色均匀液体界面砂浆压剪粘接强度原强度MPa ≥0.70耐水MPa ≥0.50耐冻融MPa ≥0.50注:界面砂浆的配制按索利特界面剂:中细砂:水泥按1:1:1重量比用手提搅拌器搅拌均匀。
存运要求:5~30℃条件下贮存,贮存期为6个月,防晒。
按非危险品办理运输。
2、聚苯颗粒轻骨料主要技术性能:项目单位指标堆积密度kg/m3 12.0~21.0粒度mm 0.5~5存运条件:严禁烟火。
聚苯颗粒包装应放置在阴凉处,防止曝晒和雨淋。
运输:防止划损包装。
交付时注意与保温胶粉料配套清点。
3、保温胶粉料主要技术性能项目单位指标初凝时间h ≥4终凝时间h ≤12安定性- 合格拉伸粘结强度MPa ≥0.6(常温28d)存运条件:通风干燥条件下贮存6个月。
运输:可按非危险品办理。
交付时注意与聚苯颗粒轻骨料配套清点。
4、胶粉聚苯颗粒浆料主要技术性能项目单位指标湿表观密度Kg/m3 ≤420干表观密度Kg/m3 180-250导热系数W/M.K ≤0.059蓄热系数W/M2.K ≤0.95难燃性- B1级抗压强度kPa ≥200压剪粘结强度kPa ≥50线性收缩率-≤0.3%软化系数-≥0.75、抗裂砂浆主要技术性能指标项目单位指标压折比-≤3.0可操作时间h ≥1.5与水泥砂浆拉伸粘结强度原强度MPa ≥0.7耐水MPa ≥0.5可操作时间内MPa ≥0.7存运条件:5~30℃条件下贮存,贮存期6个月。
防晒。
可按非危险品办理运输。
6、镀锌钢丝网的技术要求项目单位指标工艺-- 镀锌电焊网丝径mm 0.9±0.04网孔大小mm 18×18焊点抗拉力N >65镀锌层质量g/m2 ≥1227、锚栓的主要性能指标:塑料膨胀锚栓通常包括螺钉和带圆盘的塑料膨胀套管两部分,金属螺钉采用不锈钢或经过表面防腐处理的金属制成,塑料钉和带圆盘的塑料膨胀套管采用低导热性的高分子塑料制成,制作塑料钉和塑料套管的材料不得使用回收的再生材料。
锚栓有效锚固深度不小于25 mm,塑料圆盘直径不小于50 mm。
单个锚栓抗拉承载力标准值(C25混凝土基层)不小于0.8 kN。
8、水泥:强度等级42.5普通硅酸盐水泥,水泥性能存运符合《硅酸盐水泥、普通硅酸盐水泥》(GB175-99)的要求。
9、中砂:应符合《普通混凝土砂质量标准及检验方法》(JGJ-92)细度模数的规定,含泥量少于3%。
七、材料配制1、建筑用界面处理砂浆的配制:索利特界面剂:中细砂:水泥按1:1:1重量比用砂浆搅拌机或手提搅拌器搅拌,先加入1份界面剂与1份中细砂搅拌均匀后再加入水泥搅拌均匀。
2、胶粉聚苯颗粒保温浆料的配制先开机,将35-40kg水倒入砂浆搅拌机内,然后倒入一袋25kg胶粉料搅拌3-5min 后,再倒入一袋200L聚苯颗粒继续搅拌3min,搅拌均匀后倒出。
该浆料应随搅随用,在4h内用完,严禁人工搅拌。
3、抗裂砂浆的配制抗裂砂浆干粉料:水按10:3重量比用砂浆搅拌机或手提搅拌器搅拌,抗裂砂浆一次配好后,使用过程中不得任意加水,应在2h内用完。
4、保温墙面砖专用粘粘砂浆的配制保温墙面砖专用粘结砂浆配合比为:面砖粘结干粉料:水=10:2~2.2重量比手提搅拌器搅拌,抗裂砂浆一次配好后,使用过程中不得任意加水,应在2h内用完。
八、施工工艺流程及要点(一)施工工艺流程材料准备基层墙体处理配制界面砂浆墙体基层涂刷专用界面砂浆固定带尾孔射钉双向@500,尾部穿22#镀锌铅丝配制胶粉聚苯颗粒保温浆料吊垂直、套方、弹控制线用保温浆料作灰饼、冲筋、作口抹保温浆料(每遍约20mm厚、时间间隔24h)配制抗裂砂浆5d后抹抗裂砂浆裁镀锌钢丝网铺贴、锚固四角镀锌钢丝网搭接长度、平整度验收抹抗裂砂浆抗裂防护层验收面砖装饰层施工与验收(二)、施工工艺说明1、基层处理墙面应清理干净,清洗油渍、清扫浮灰等;旧墙面松动、风化部分应剔除干净。
墙表面凸起物大于或等于10mm时应剔除。
2、界面拉毛为保证界面砂浆施工的适宜性,在施工时控制水泥与砂子的比为1:1,合理调整界面剂用量以达到适宜的稀稠度。
拉毛不宜太厚,但必须保证所有的砼墙面都做到毛面处理。
3、吊垂直、套方、弹控制线、做饼、冲筋、做口根据保温设计厚度,在顶部墙面大角处固定钢线,吊垂直。
根据垂直控制通线做垂直方向灰饼,再根据两垂直方向灰饼之间的通线,做墙面保温层厚度灰饼,每灰饼之间的距离(横、竖、斜向)不超过2m。
灰饼可用保温浆料做,也可用废聚苯板裁成3cm×3cm小块粘贴。
4、抹保温浆料需设专人专职进行保温浆料及抗裂砂浆的搅拌,以保证搅拌时间和配合比的准确。
保温层浆料应在4h内用完。
胶粉聚苯颗粒保温层每次抹灰厚度最适宜一般在20mm左右。
每遍间隔24小时,施工温度偏低时,间隔时间可延长。
施工宜自上而下,最后一遍聚苯颗粒浆料施工时应达到贴饼、冲筋的厚度,并用大杠搓平,使墙面平整度达到要求。
5、固定、铺贴镀锌钢丝网根据结构尺寸把四角网分段进行铺贴,四角网的长度最长不应超过3m,为使边角施工质量得到保证,将边角处的钢丝网施工前预先折成直角,再铺贴。
窗洞等侧口部位钢丝网的固定不少于三个专用锚固胀栓,且胀栓之间的距离不大于50CM。
检查在裁剪网丝过程中不得将网形成死折,在铺贴过程不得形成网兜,网张开后应顺方向依次平整铺贴,用专用锚固胀栓固定钢丝网到结构墙体,专用锚固胀栓的分布如下图1所示,网边的搭接长度均应大于40mm,搭接部位以不大于30CM的距离用镀锌铅丝将两网绑扎在一起。
局部不平整的部位可用12#镀锌铅丝临时做U型卡子调整直到平整为止。
6、在洞口等处应沿45°方向增贴一道加强网(200×300mm)。
翻包网宽100mm。
6、抹抗裂砂浆抗裂砂浆抹灰,在镀锌钢丝网抹抗裂砂浆面层用木抹子搓毛,为下一层的连接提供相应的界面。
在四角网抹抗裂砂浆应适当增加稠度,砂子可采用稍粗些的,抹时要求上杠找平最后可用木抹子搓平,一直达到设计强度时(大约7天)进行下道工序,但必须经过有关方面对基层的验收。
九、施工注意事项1、施工检测控制点1.1基层处理。
要求墙面清洗干净,无浮土,无油渍、空鼓及松动,风化部分剔掉,界面拉毛均匀,粘接牢靠。
1.2胶粉聚苯颗粒浆料每遍的厚度控制(不大于20mm)与平整度控制。
要求达到设计厚度,无空鼓、无开裂、无脱落,墙面平整,阴阳角、门窗洞口垂直、方正。
1.3 抗裂砂浆的厚度控制。
抗裂砂浆层厚度为8~10mm,墙面无明显接茬、无明显抹痕,墙面平整,门窗洞口、阴阳角垂直、方正。
