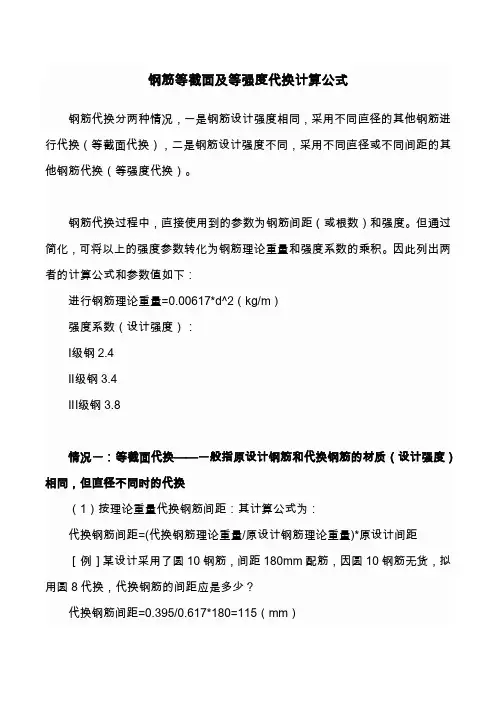

钢筋等截面及等强度代换计算公式钢筋代换分两种情况,一是钢筋设计强度相同,采用不同直径的其他钢筋进行代换(等截面代换),二是钢筋设计强度不同,采用不同直径或不同间距的其他钢筋代换(等强度代换)。

钢筋代换过程中,直接使用到的参数为钢筋间距(或根数)和强度。

但通过简化,可将以上的强度参数转化为钢筋理论重量和强度系数的乘积。

因此列出两者的计算公式和参数值如下:进行钢筋理论重量=0.00617*d^2(kg/m)强度系数(设计强度):Ⅰ级钢2.4Ⅱ级钢3.4Ⅲ级钢3.8情况一:等截面代换——一般指原设计钢筋和代换钢筋的材质(设计强度)相同,但直径不同时的代换(1)按理论重量代换钢筋间距:其计算公式为:代换钢筋间距=(代换钢筋理论重量/原设计钢筋理论重量)*原设计间距[例]某设计采用了圆10钢筋,间距180mm配筋,因圆10钢筋无货,拟用圆8代换,代换钢筋的间距应是多少?代换钢筋间距=0.395/0.617*180=115(mm)(2)按理论重量代换钢筋根数:适用于采用根数配筋时,计算公式为:代换钢筋根数≥原设计钢筋理论重量/代换钢筋理论重量*原设计根数[例]某设计配筋为10根圆10,拟用圆8代换,代换后应是多少根?代换钢筋根数=0.617/0.395*10=15.62,取定16根。

采用根数代换时,一定要注意构造要求。

情况二:等强度代换——一般指原设计钢筋与代换钢筋的材质(设计强度)不同,但规格(直径)相同或者不同时的代换(1)按强度代换钢筋间距,其计算公式为:代换钢筋间距=(代换钢筋理论重量*代换钢筋强度系数)/(原设计钢筋理论重量*原设计钢筋强度系数)*原设计间距(mm)[例]原设计圆10间距180mm(Ⅰ级钢),现采用圆8代换(Ⅱ级钢),代换钢筋的间距应是多少?代换钢筋间距=(0.395*3.4)/(0.617*2.4)*180=163(mm)(2)按强度代换钢筋根数:适用于设计采用根数配筋时,计算公式如下:代换钢筋根数≥(原设计钢筋理论重量*原设计钢筋强度系数)/(代换钢筋理论重量/代换钢筋强度系数)*原设计根数[例]原设计采用4根圆25(Ⅰ级钢),若用圆22(Ⅱ级钢)代换钢筋,需要几根?代换钢筋根数=(3.85*2.4)/(2.98*3.4)*4=3.65,取定4根。

钢筋代换公式

钢筋代换公式

钢筋理论重量:理论重量=0.00617*d^2(kg/m)强度系数(设计强度):Ⅰ级钢 2.4Ⅱ级钢 3.4Ⅲ级钢 3.8(1)等截面代换:一般指原设计钢筋和代换钢筋的材质(设计强度)相同,但直径不同的代换,其计算公式为:代换钢筋间距=(代换钢筋理论重量/原设计钢筋理论重量)*原设计间距[例] 某设计采用了圆10钢筋,间距180mm配筋,因圆10钢筋无货,拟用圆8代换,代换钢筋的间距应是多少?代换钢筋间距=0.395/0.617*180=115(mm)(2)按理论重量代换钢筋根数:适用于采用根数配筋时,计算公式为:代换钢筋根数≥原设计钢筋理论重量/代换钢筋理论重量*原设计根数[例]某设计配筋为10根圆10,拟用圆8代换,代换后应是多少根?代换钢筋根数=0.617/0.395*10=15.62,取定16根。

采用根数代换时,一定要注意构造要求。

(3)等强度代换:一般指原设计钢筋与代换钢筋的规格(直径)相同或者不同,但材质(设计强度)不同时的代换,其计算公式为:代换钢筋间距=(代换钢筋理论重量*代换钢筋强度系数)/(原设计钢筋理论重量*原设计钢筋强度系数)*原设计间距(mm)[例]原设计圆10间距180mm(Ⅰ级钢),现采用圆8代换(Ⅱ级钢),代换钢筋的间距应是多少?代换钢筋间距=(0.395*3.4)/(0.617*2.4)*180=163(mm)(4)按强度代换钢筋根数:适用于设计采用根数配筋时,计算公式如下:代换钢筋根数≥(原设计钢筋理论重量*原设计钢筋强度系数)/(代换钢筋理论重量/代换钢筋强度系数)*原设计根数[例]原设计采用4根圆25(Ⅰ级钢),若用圆22(Ⅱ级钢)代换钢筋,需要几根?代换钢筋根数=(3.85*2.4)/(2.98*3.4)*4=3.65,取定4根1.当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。

2.当施工中遇有钢筋的品种或规格与设计要求不符时,可参照以下原则进行钢筋代换:(1)等强度代换:当构件受强度控制时,钢筋可按强度相等原则进行代换。

钢筋代换公式一览表

钢筋代换公式一览表

钢筋代换公式一览表钢筋代换,也称为钢筋换算,是指在建筑工程中,将不同规格的钢筋等效为相应的其他规格的钢筋。

这是因为在实际施工过程中,为了方便加工、减少储存和运输成本等原因,常常需要将某种规格的钢筋替换为另一种规格的钢筋。

为了确保结构的稳定性和安全性,钢筋代换需要精确计算和严格依据相关公式。

以下是钢筋代换公式的一览表,以供参考:1. 钢筋面积代换公式:A = π * (d/2)^2其中,A为钢筋截面面积,d为钢筋直径。

2. 钢筋直径代换公式:d1 = √(A1 / π) * 2d2 = √(A2 / π) * 2其中,d1为原有钢筋的直径,d2为需要代换钢筋的直径,A1为原有钢筋的面积,A2为需要代换钢筋的面积。

3. 钢筋数量代换公式:N1 = (A1 * L) / (A * L2)N2 = (A2 * L) / (A * L1)其中,N1为原有钢筋的数量,N2为需要代换钢筋的数量,A1为原有钢筋的面积,A2为需要代换钢筋的面积,L为构件长度,A为代换钢筋的面积,L1和L2为代换钢筋的长度。

4. 钢筋质量代换公式:M1 = V1 * ρ1M2 = V2 * ρ2其中,M1为原有钢筋的质量,M2为代换钢筋的质量,V1为原有钢筋的体积,V2为代换钢筋的体积,ρ1为原有钢筋的密度,ρ2为代换钢筋的密度。

5. 钢筋不同直径之间的代换关系:d2 = k * d1其中,d1为原有钢筋的直径,d2为需要代换钢筋的直径,k为代换系数,根据具体规格的代换情况来确定。

通过以上一览表中的公式,可以实现钢筋的准确代换,确保结构的强度和稳定性。

在实际应用过程中,需要仔细计算和选择代换钢筋的规格,并进行严格的质量控制和施工监督,以确保工程的质量达到设计要求。

需要提醒的是,对于某些具有特殊要求和限制的工程,不能简单地依据公式进行钢筋代换,还需要根据具体情况进行工程计算和专业评估。

此外,在进行钢筋代换时,也需要考虑钢筋的可替代性和工程经济性,以实现最佳的替换效果。

钢筋等强度、等截面代换公式

钢筋等强度、等截面代换公式

钢筋等截面及等强度代换钢筋理论重量:理论重量=0.00617*d^2(kg/m)强度系数(设计强度):Ⅰ级钢 2.4Ⅱ级钢 3.4Ⅲ级钢 3.8(1)等截面代换:一般指原设计钢筋和代换钢筋的材质(设计强度)相同,但直径不同时的代换,其计算公式为:代换钢筋间距=(代换钢筋理论重量/原设计钢筋理论重量)*原设计间距[例]某设计采用了圆10钢筋,间距180mm配筋,因圆10钢筋无货,拟用圆8代换,代换钢筋的间距应是多少?代换钢筋间距=0.395/0.617*180=115(mm)(2)按理论重量代换钢筋根数:适用于采用根数配筋时,计算公式为:代换钢筋根数≥原设计钢筋理论重量/代换钢筋理论重量*原设计根数[例]某设计配筋为10根圆10,拟用圆8代换,代换后应是多少根?代换钢筋根数=0.617/0.395*10=15.62,取定16根。

采用根数代换时,一定要注意构造要求。

(3)等强度代换:一般指原设计钢筋与代换钢筋的规格(直径)相同或者不同,但材质(设计强度)不同时的代换,其计算公式为:代换钢筋间距=(代换钢筋理论重量*代换钢筋强度系数)/(原设计钢筋理论重量*原设计钢筋强度系数)*原设计间距(mm)[例]原设计圆10间距180mm(Ⅰ级钢),现采用圆8代换(Ⅱ级钢),代换钢筋的间距应是多少?代换钢筋间距=(0.395*3.4)/(0.617*2.4)*180=163(mm)(4)按强度代换钢筋根数:适用于设计采用根数配筋时,计算公式如下:代换钢筋根数≥(原设计钢筋理论重量*原设计钢筋强度系数)/(代换钢筋理论重量/代换钢筋强度系数)*原设计根数[例]原设计采用4根圆25(Ⅰ级钢),若用圆22(Ⅱ级钢)代换钢筋,需要几根?代换钢筋根数=(3.85*2.4)/(2.98*3.4)*4=3.65,取定4根。

钢筋等截面及等强度代换

钢筋等截面及等强度代换

钢筋等截面及等强度代换钢筋理论重量:理论重量=0.00617*d^2(kg/m)强度系数(设计强度):Ⅰ级钢 2.4Ⅱ级钢 3.4Ⅲ级钢 3.8(1)等截面代换:一般指原设计钢筋和代换钢筋的材质(设计强度)相同,但直径不同的代换,其计算公式为:代换钢筋间距=(代换钢筋理论重量/原设计钢筋理论重量)*原设计间距[例] 某设计采用了圆10钢筋,间距180mm配筋,因圆10钢筋无货,拟用圆8代换,代换钢筋的间距应是多少?代换钢筋间距=0.395/0.617*180=115(mm)(2)按理论重量代换钢筋根数:适用于采用根数配筋时,计算公式为:代换钢筋根数≥原设计钢筋理论重量/代换钢筋理论重量*原设计根数[例]某设计配筋为10根圆10,拟用圆8代换,代换后应是多少根?代换钢筋根数=0.617/0.395*10=15.62,取定16根。

采用根数代换时,一定要注意构造要求。

(3)等强度代换:一般指原设计钢筋与代换钢筋的规格(直径)相同或者不同,但材质(设计强度)不同时的代换,其计算公式为:代换钢筋间距=(代换钢筋理论重量*代换钢筋强度系数)/(原设计钢筋理论重量*原设计钢筋强度系数)*原设计间距(mm)[例]原设计圆10间距180mm(Ⅰ级钢),现采用圆8代换(Ⅱ级钢),代换钢筋的间距应是多少?代换钢筋间距=(0.395*3.4)/(0.617*2.4)*180=163(mm)(4)按强度代换钢筋根数:适用于设计采用根数配筋时,计算公式如下:代换钢筋根数≥(原设计钢筋理论重量*原设计钢筋强度系数)/(代换钢筋理论重量/代换钢筋强度系数)*原设计根数[例]原设计采用4根圆25(Ⅰ级钢),若用圆22(Ⅱ级钢)代换钢筋,需要几根?代换钢筋根数=(3.85*2.4)/(2.98*3.4)*4=3.65,取定4根。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢筋等截面及等强度代换
钢筋理论重量:
理论重量=0.00617*d^2(kg/m)
强度系数(设计强度):
Ⅰ级钢 2.4
Ⅱ级钢 3.4
Ⅲ级钢 3.8
(1)等截面代换:一般指原设计钢筋和代换钢筋的材质(设计强度)相同,但直径不同时的代换,其计算公式为:
代换钢筋间距=(代换钢筋理论重量/原设计钢筋理论重量)*原设计间距
[例]某设计采用了圆10钢筋,间距180mm配筋,因圆10钢筋无货,拟用圆8代换,代换钢筋的间距应是多少?
代换钢筋间距=0.395/0.617*180=115(mm).........
当施工中遇有钢筋的品种或规格与设计要求不符是,可按钢筋等强度代换、等面积代换原则代换:
1、等强度代换:当构件受强度控制时,钢筋可按强度相等原则进行代换;即不同钢号的钢筋按强度相等的原则代换。

即代换后的钢筋强度应大于或等于代换前的钢筋强度;
2、等面积代换:当构件按最小配筋率配筋时,钢筋可按面积相等的原则进行代换。

即同钢号的钢筋按钢筋面积相等的原则代换;
3、当构件受裂缝宽度或挠度控制时,代换后进行雷锋宽度或挠度验算;
4、代换后的钢筋应满足构造要求和设计中提出的特殊要求;
钢筋代换时,必须要充分了解设计意图和代换材料性能,并严格遵守现行混凝土结构设计规范的各项规定;凡重要结构中的钢筋代换,要征得设计单位同意。

(1)、对某些重要的构件,如吊车梁、薄腹梁、桁架弦等,不宜用一级光圆钢筋代替二级带肋钢筋;
(2)、钢筋替换后,应满足配筋构造规定,如钢筋的最小直径、间距、根数、锚固长度等;
(3)、同一截面内,可同时配有不同种类和直径的代换钢筋,但每根钢筋的拉力不应过大,以免构件受力不匀;
(4)、梁的纵向受力钢筋与弯起钢筋应分别代换,以保证正截面与斜截面的强度;
(5)、偏心受压构件分别代换;
(6)、当构件受裂缝宽度控制时,如以小直径钢筋代换大直径钢筋,强度等级低的钢筋代换强度等级高的钢筋,则可不作裂缝宽度验算;
【质量验收要求】
5.1.1 当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。

【相关规范要求】
①《混凝土结构设计规范》GB 50010—2002
11.2.2 结构构件中的普通纵向受力钢筋宜选用HRB400、HRB335级
钢筋;箍筋宜选用HRB335、HRB400、HPB235级钢筋。

在施工中,当需要以强度等级较高的钢筋代替原设计中的纵向受力钢筋时,应按钢筋受拉承载力设计值相等的原则进行代换,并应满足正常使用极限状态和抗震构造措施的要求。

②《建筑抗震设计规范》GB 50011—2001
3.9.4在施工中,当需要以强度等级较高的钢筋替代原设计中的纵向
受力钢筋时,应按照钢筋受拉承载力设计值相等的原则换算,并应满足正常使用极限状态和抗震构造措施的要求。

【施工工艺与技术】
(一)钢筋代换原则
当施工中遇有钢筋的品种或规格与设计要求不符时,可参照以下原则进行钢筋代换:
(1)等强度代换:当构件受强度控制时,钢筋可按强度相等原则进行代换。

(2)等面积代换:当构件按最小配筋率配筋时,钢筋可按面积相等原则进行代换。

(3)当构件受裂缝宽度或挠度控制时,代换后应进行裂缝宽度或挠度验算。

(二)钢筋代换方法
钢筋代换的方法有以下3种:
(三)代换注意事项
钢筋代换时,必须充分了解设计意图和代换材料性能,并严格遵守现行混凝土结构设计规范的各项规定;凡重要结构中的钢筋代换,应征得设计单位同意。

(1)对某些重要构件,如吊车梁、薄腹梁、桁架下弦等,不宜用HPB235级光圆钢筋代替HRB335和HRB400级带肋钢筋。

(2)钢筋代换后,应满足配筋构造规定,如钢筋的最小直径、间距、根数、锚固长度等。

(3)同一截面内,可同时配有不同种类和直径的代换钢筋,但每根钢筋的拉力差
不应过大(如同品种钢筋的直径差值一般不大于5mm),以免构件受力不匀。

(4)粱的纵向受力钢筋与弯起钢筋应分别代换,以保证正截面与斜截面强度。

(5)偏心受压构件(如框架柱、有吊车厂房柱、桁架上弦等)或偏心受拉构件
作钢筋代换时,不取整个截面配筋量计算,应按受力面(受压或受拉)分别代换。

(6)当构件受裂缝宽度控制时,如以小直径钢筋代换大直径钢筋,强度等级低的钢筋代替强度等级高的钢筋,则可不作裂缝宽度验算。

【质量通病与防治】
(一)柱子受力筋代换后截面不足
1.现象
绑扎柱子钢筋骨架时,发现受力面钢筋不足。

钢筋代换
【质量验收要求】
5.1.1 当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。

【相关规范要求】
①《混凝土结构设计规范》GB 50010—2002
11.2.2 结构构件中的普通纵向受力钢筋宜选用HRB400、HRB335级钢筋;箍筋宜选用HRB335、HRB400、HPB235级钢筋。

在施工中,当需要以强度等级较高的钢筋代替原设计中的纵向受力钢筋时,应按钢筋受拉承载力设计值相等的原则进行代换,并应满足正常使用极限状态和抗震构造措施的要求。

②《建筑抗震设计规范》GB 50011—2001
3.9.4在施工中,当需要以强度等级较高的钢筋替代原设计中的纵向受力钢筋时,应按照钢筋受拉承载力设计值相等的原则换算,并应满足正常使用极限状态和抗震构造措施的要求。

【施工工艺与技术】
(一)钢筋代换原则
当施工中遇有钢筋的品种或规格与设计要求不符时,可参照以下原则进行钢筋代换:
(1)等强度代换:当构件受强度控制时,钢筋可按强度相等原则进行代换。

(2)等面积代换:当构件按最小配筋率配筋时,钢筋可按面积相等原则进行代换。

(3)当构件受裂缝宽度或挠度控制时,代换后应进行裂缝宽度或挠度验算。

(二)钢筋代换方法
钢筋代换的方法有以下3种:
1、当结构构件是按强度控制时,采用等强度代换原则;
A2×f2≥A1×f1
其中,A、f分别代表钢筋的面积和设计强度
角标1、2代表原钢筋设计和代换后的状态
2、当结构构件采用最小配筋率控制时,采用等面积代换原则;
A2=A1
其中,A代表钢筋的面积
角标1、2代表原钢筋设计和代换后的状态
3、当结构构件按裂缝宽度或挠度控制时,钢筋的代换采需进行裂缝宽度或挠度验算。

(三)代换注意事项
钢筋代换时,必须充分了解设计意图和代换材料性能,并严格遵守现行混凝土结构设计规范的各项规定;凡重要结构中的钢筋代换,应征得设计单位同意。

(1)对某些重要构件,如吊车梁、薄腹梁、桁架下弦等,不宜用HPB235级光圆钢筋代替HRB335和HRB400级带肋钢筋。

(2)钢筋代换后,应满足配筋构造规定,如钢筋的最小直径、间距、根数、锚固长度等。

(3)同一截面内,可同时配有不同种类和直径的代换钢筋,但每根钢筋的拉力差不应过大(如同品种钢筋的直径差值一般不大于5mm),以免构件受力不匀。

(4)粱的纵向受力钢筋与弯起钢筋应分别代换,以保证正截面与斜截面强度。

(5)偏心受压构件(如框架柱、有吊车厂房柱、桁架上弦等)或偏心受拉构件作钢筋代换时,不取整个截面配筋量计算,应按受力面(受压或受拉)分别代换。

(6)当构件受裂缝宽度控制时,如以小直径钢筋代换大直径钢筋,强度等级低的钢筋代替强度等级高的钢筋,则可不作裂缝宽度验算。

(1)等截面代换:一般指原设计钢筋和代换钢筋的材质(设计强度)相同,但直径不同时的代换,其计算公式为:
代换钢筋间距=(代换钢筋理论重量/原设计钢筋理论重量)*原设计间距
[例]某设计采用了圆10钢筋,间距180mm配筋,因圆10钢筋无货,拟用圆8代换,代换钢筋的间距应是多少?
代换钢筋间距=0.395/0.617*180=115(mm)
(2)按理论重量代换钢筋根数:适用于采用根数配筋时,计算公式为:
代换钢筋根数≥原设计钢筋理论重量/代换钢筋理论重量*原设计根数
[例]某设计配筋为10根圆10,拟用圆8代换,代换后应是多少根?
代换钢筋根数=0.617/0.395*10=15.62,取定16根。

采用根数代换时,一定要注意构造要求。

(3)等强度代换:一般指原设计钢筋与代换钢筋的规格(直径)相同或者不同,但材质(设计强度)不同时的代换,其计算公式为:
代换钢筋间距=(代换钢筋理论重量*代换钢筋强度系数)/(原设计钢筋理论重量*原设计钢筋强度系数)*原设计间距(mm)
[例]原设计圆10间距180mm(Ⅰ级钢),现采用圆8代换(Ⅱ级钢),代换钢筋的间距应是多少?
代换钢筋间距=(0.395*3.4)/(0.617*2.4)*180=163(mm)
(4)按强度代换钢筋根数:适用于设计采用根数配筋时,计算公式如下:
代换钢筋根数≥(原设计钢筋理论重量*原设计钢筋强度系数)/(代换钢筋理论重量/代换钢筋强度系数)*原设计根数
[例]原设计采用4根圆25(Ⅰ级钢),若用圆22(Ⅱ级钢)代换钢筋,需要几根?
代换钢筋根数=(3.85*2.4)/(2.98*3.4)*4=3.65,取定4根。
