框架结构监理实施细则汇总
外架监理实施细则

外架监理实施细则一、本工程特点1、工程概况本工程由“住宅区”、“商业区”、两部分组成,住宅建筑高度最高约XXX米,商业建筑高度为XXX米,采用的是钢管扣件式落地式脚手架,落地式脚手架搭设高度为XXX米、XXX米。
2、脚手架方案中材料使用要求1)钢管宜采用力学性能适中的Q235A(3号)钢,其力学性能应符合国家现行标准《碳素结构钢》(GB700)中Q235A钢的规定。
每批钢材进场时,应有材质检验合格证。
2)钢管选用外径48mm,壁厚3.Omm的焊接钢管。
立杆、大横杆和斜杆的最大长度为6.5m,小横杆长度1On1。
3)根据《可铸铁分类及技术条件》(GB978)的规定,扣件采用机械性能不低于KTH330-08的可锻铸铁制造。
铸件不得有裂纹、气孔,不宜有缩松、砂眼、浇冒口残余披缝,毛刺、氧化皮等清除干净。
4)扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于5mmo 5)扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于Immo6)扣件表面应进行防锈处理。
7)脚手板选用竹串脚手板,厚度不小于50mm,宽度等于200mm,长度为4m,不得有开裂、腐朽。
脚手板的两端应采用直径为4mm的镀锌钢丝各设两道箍。
8)钢管及扣件报废标准:钢管弯曲、压扁、有裂纹或严重锈蚀;扣件有脆裂、变形、滑扣应报废和禁止使用9)外架钢管采用金黄色,栏杆采用红白相间色,扣件刷暗红色防锈漆。
二、编制依据1、《建设工程完全生产管理条例》2、建设部文件关于印发《危险性较大的分部分项工程安全管理办法》的通知3、建设部建筑市场管理司《关于落实建设工程安全生产监理责任的若干意见》4、《建设工程监理规范》(GB/T50319-2013)5、本工程监理规划6、经审批的施工组织设计及专项施工方案三、安全监理控制流程危险性较大的分部分项工程安全监理控制流程:四、安全监理控制要点:(一)搭设工艺流程控制:1、总体搭设流程:预埋卡环一安装承力工字钢及其斜拉杆f安装脚手架立杆及扫地杆f逐步搭设(随结构施工)上面四层钢管脚手架f铺脚手板、挂安全网、设护栏每层施工层、操作层及底层满铺脚手板,根据操作面确定最多铺设4层(可完全满足施工需求)。
完整版)房屋建筑工程监理实施细则

完整版)房屋建筑工程监理实施细则兰州西至武威南增建二线,该房建工程位于兰武线各站内,建筑结构为框架结构低层建筑,基础为井桩基础,填充墙采用粘土空心砖。
土建与给排水、采暖、电照、通信、信号各专业需配合施工,预埋件及预留孔洞较多,工程地质情况较为复杂。
房屋建筑工程监理工作包括施工前准备工作,如熟悉设计文件,核对施工图纸,参加技术交底,审批施工组织设计(施工方案),以及检查开工准备情况。
对于土方工程,监理工程师需要审查分部、分项工程施工方案(施工工艺),复核施工放样测量资料,按设计和施工规范对施工过程进行监督检查,并对工程进行查验和验收。
此外,需要对隐蔽工程、重点部位或关键工序进行旁站,并对施工中的质量问题进行处理。
主体工程包括模板、钢筋、混凝土工程、砌体工程和钢结构工程。
建筑装饰、装修工程包括楼地面、门窗、抹灰、涂料等。
屋面工程包括卷材屋面,安装工程包括给、排水、采暖、电气照明工程。
竣工验收是监理工作的最后一步。
在土方工程方面,监理工程师需要审批施工方案,重点审查开挖方式、支护形式、临时排水措施、回填方案及施工安全措施。
此外,需要复测承包单位上报的基础工程轴线定位点、水准基点。
在土方开挖控制方面,需要注意地下水位降至基坑底0.5m以下,雨季施工时,应在基坑周围设置排水通道。
同时,需要检查基坑支护和地基土不得超挖、扰动。
监理工程师会同设计单位、承包单位共同验槽,见证检测地基承载力。
在回填土方面,需要控制回填程序,防止引起不均匀沉降。
监理工程师需要见证检验回填土压实度,并检查回填土的高程、表面平整度。
During XXX earth filling。
XXX should be checked to control the layer thickness。
n passes。
and water content.XXXXXX1.XXX.2.XXX。
XXX supervising engineer。
design unit。
建筑工程框架结构监理实施细则

钢筋进场检验 承包单位、监理工程师 不合格
进场挂牌堆合放格 承包单位
钢筋退场
检查焊工上岗证 监理工程师
试焊 承包单位、监理工程师
钢筋下料、加工、自检 承包单位
检查钢筋成型质量、焊接质量 监理工程师
绑扎前准备:清理基层、划线 承包单位
钢筋绑扎
钢筋焊接现场取样试验 承包单位、监理工程师
不合格
焊接返工
钢筋绑扎、预埋件、预留洞验收 承包单位、监理工程师
2.2.5 严把检验批、分项、分部及单位工程验收关。 2.2.6 对关键工序和重要部位进行旁站监理,如重要部位混凝 土浇筑等,确保工程施工质量。
3
3 监理工作流程 3.1 模板工程质量控制工作流程
基层处理、材料准备 承包单位
测设轴线、标高、截面放样 承包单位
轴线、标高验收 监理工程师
验收结果
不合格
8
⑶箍筋弯后平直部分长度:对一般结构不宜小于箍筋直径的 5 倍,对有抗震等要求的结构不应小于箍筋直径的 10 倍。
检验方法:钢尺检查。 4.1.1.8 钢筋加工的形状尺寸应符合设计要求,加工的允许偏 差:受力钢筋顺长度方向全长的净尺寸±10mm;弯起钢筋的弯折 位置 20 mm,箍筋内净尺寸±5 mm。 检验方法:钢尺检查。 4.1.1.9 纵向受力钢筋的连接方式应符合设计要求。 检验方法:观察。 4.1.1.10 在施工现场应按国家现行标准《钢筋机械连接技术 规程》JGJ 107 、《钢筋焊接及验收规程》JGJ 18 的规定,抽取 钢筋机械连接接头、焊接接头试件作力学性能检验,其质量应符 合有关规程的规定。焊工必须持证上岗。 检验方法:检查产品合格证,接头力学性能试验报告。 4.1.1.11 钢筋的接头的位置应符合设计和施工方案的要求。 有抗震设防要求的结构中,梁端、柱端箍筋加密区范围内钢筋不 应进行搭接。同一纵向受力钢筋不宜设置两个或两个以上接头, 接头末端至钢筋弯起点的距离不应小于钢筋直径的 10 倍。 检验方法:观察。 4.1.1.12 在施工现场应按国家现行标准《钢筋机械连接通用 技术规程》JGJ 107 、《钢筋焊接及验收规程》JGJ 18 的规定对 钢筋机械连接接头、焊接接头的外观进行检查。
框架剪力墙结构-混凝土工程监理实施细则

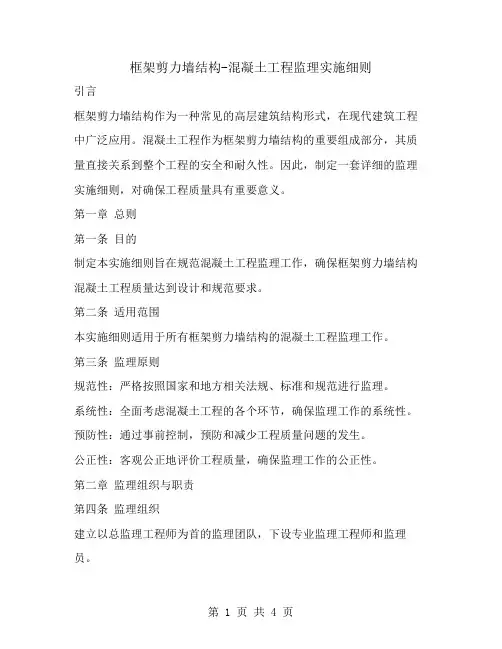

框架剪力墙结构-混凝土工程监理实施细则引言框架剪力墙结构作为一种常见的高层建筑结构形式,在现代建筑工程中广泛应用。
混凝土工程作为框架剪力墙结构的重要组成部分,其质量直接关系到整个工程的安全和耐久性。
因此,制定一套详细的监理实施细则,对确保工程质量具有重要意义。
第一章总则第一条目的制定本实施细则旨在规范混凝土工程监理工作,确保框架剪力墙结构混凝土工程质量达到设计和规范要求。
第二条适用范围本实施细则适用于所有框架剪力墙结构的混凝土工程监理工作。
第三条监理原则规范性:严格按照国家和地方相关法规、标准和规范进行监理。
系统性:全面考虑混凝土工程的各个环节,确保监理工作的系统性。
预防性:通过事前控制,预防和减少工程质量问题的发生。
公正性:客观公正地评价工程质量,确保监理工作的公正性。
第二章监理组织与职责第四条监理组织建立以总监理工程师为首的监理团队,下设专业监理工程师和监理员。
第五条监理职责总监理工程师:负责整个混凝土工程监理工作的组织、协调和管理。
专业监理工程师:负责具体专业领域的监理工作,如原材料检验、混凝土浇筑、养护等。
监理员:负责日常监理工作的具体执行,如现场巡查、记录等。
第三章监理工作内容第六条原材料监理对混凝土原材料(水泥、骨料、掺合料、外加剂等)进行检验,确保符合设计和规范要求。
监督原材料的储存和使用,防止污染和浪费。
第七条混凝土配合比监理审核混凝土配合比设计,确保满足设计和规范要求。
监督混凝土配合比的实施,确保混凝土质量。
第八条混凝土浇筑监理监督混凝土浇筑前的准备工作,如模板检查、钢筋验收等。
监督混凝土浇筑过程,确保浇筑质量。
第九条混凝土养护监理监督混凝土养护工作,确保养护时间和方法符合规范要求。
检查混凝土养护效果,确保混凝土达到设计强度。
第十条混凝土质量检验对混凝土强度进行定期检验,确保混凝土强度满足设计要求。
对混凝土结构进行外观和尺寸检验,确保结构质量。
第四章监理工作流程第十一条监理工作流程前期准备:熟悉设计文件,制定监理计划。
钢筋混凝土监理实施细则

钢筋混凝土监理实施细则一、工程概况本工程为具体工程名称,位于工程地点。
总建筑面积为建筑面积平方米,结构形式为钢筋混凝土框架结构。
基础类型为基础类型,地上层数层,地下层数层。
二、监理依据1、本工程的设计文件、施工图纸及相关技术规范。
2、《混凝土结构工程施工质量验收规范》(GB 50204-2015)3、《钢筋焊接及验收规程》(JGJ 18-2012)4、《建筑工程施工质量验收统一标准》(GB 50300-2013)5、经审批的施工组织设计及专项施工方案。
三、监理工作流程1、施工准备阶段审查施工单位提交的钢筋混凝土施工方案。
检查施工单位的质量保证体系、技术管理体系和质量保证措施。
审查施工单位报送的原材料、构配件的质量证明文件和复验报告。
检查施工单位的测量放线成果。
2、施工过程阶段旁站监督钢筋的加工、安装和连接。
检查模板的安装质量。
监督混凝土的拌制、运输、浇筑和振捣。
见证混凝土试块的制作和养护。
检查混凝土的养护情况。
3、验收阶段组织钢筋混凝土分项工程的质量验收。
审查施工单位提交的质量验收资料。
四、监理工作的控制要点及目标值(一)原材料质量控制1、钢筋钢筋的品种、规格、性能应符合设计要求和国家现行标准的规定。
检查钢筋的产品合格证、出厂检验报告和复验报告。
钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。
对钢筋的力学性能和重量偏差进行检验,检验结果应符合相关标准的规定。
2、水泥水泥的品种、级别、包装或散装仓号、出厂日期等应符合设计要求和国家现行标准的规定。
检查水泥的产品合格证、出厂检验报告和复验报告。
对水泥的强度、安定性及其他必要的性能指标进行检验,检验结果应符合相关标准的规定。
3、砂、石砂、石的品种、规格、质量应符合设计要求和国家现行标准的规定。
检查砂、石的检验报告。
砂的含泥量、泥块含量,石的含泥量、针片状颗粒含量应符合相关标准的规定。
4、外加剂外加剂的品种、性能应符合设计要求和国家现行标准的规定。
框架结构模板监理实施细则

框架结构模板监理实施细则框架结构模板监理实施细则1、质量标准(1)保证项目模板及其支架必须具有足够的强度、刚度和稳定性;其支承部分应有足够的支承面积。
如安装在基土上,基土必须坚实,并有排水措施。
对冻涨土必须有防冻融措施。
(2)基本项目模板接缝不应漏浆。
模板与混凝土接触面清理干净并涂隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处。
(3)允许偏差项目(见下表)模板安装和预埋件、预留孔洞的允许偏差项目允许偏差(mm)检查方法柱、墙、梁轴线位移5 尺量检查标高±5用水准仪或拉线和尺量检查墙、柱、梁截面尺寸+4、-5 尺量检查每层垂直度3 用2m托线板检查相邻两板表面高低差2 用直尺和尺量检查表面平整度5用2m靠尺和楔形塞尺检查预埋钢板、管、预留孔中心线位移3拉线和尺量检查预埋螺栓中心线位移2外露长度+10、-0预留洞中心线位移10截面内部尺寸+10、02、注意的质量问题(1)柱模板容易产生的问题:截面尺寸不准,混凝土保护层过大,柱身扭曲。
防止办法是:支模前按图弹位置线,校正钢筋位置,支柱前柱子应做小方盘模板,保证底部位置准确。
根据柱子截面尺寸及高度,设计好柱箍尺寸及间距,柱四角做好支撑及拉杆。
(2)梁板模板容易产生的问题是:梁身不平,梁底不平,梁侧面鼓出,梁上口尺寸偏大,板中部下挠。
防治办法是:梁板模板应通过设计确定龙骨、支柱的尺寸及间距,使模板支撑系统有足够强度及刚度,防止浇混凝土时模板变形。
模板支柱的底部应支在坚实地面上,垫通长脚手板防止支柱下沉,梁板应按设计要求起拱,防止挠度过大。
梁模板上口应有拉杆锁紧,防止口变形。
(3)墙模板容易产生的问题是:墙体混凝土厚薄不一致,截面尺寸不准确。
拼接不严,缝子过大造成跑浆。
模板应根据墙体高度和厚度通过设计确定纵横龙骨的尺寸及间距,墙体的支撑方法,角模的形式。
模板上口应设拉结,防止上口尺寸偏大。
其他详见"现浇剪力墙结构大模板"。
混凝土结构监理细则29956

混凝土结构工程施工监理实施细则编制人:审批人:项目监理部年月日钢筋砼结构工程施工质量监理实施细则主体结构工程施工,应按《建筑工程施工质量验收统一标准》(GB50300-2001),《混凝土结构工程施工质量验收规范》(GB50204-2002),《钢筋焊接及验收规范》,《钢筋砼高层建筑结构设计与施工规程》,《组合钢模板技术规范》进行。
本部分以黑体字标志的条文为强制性条文,必须严格执行。
一、模板工程:一)、模板安装模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受新浇混凝土重量、侧压力以及施工荷载。
1、模板安装时,上层模板的支架支承在下层楼板,下层楼板必须有足够的强度或具有足够的支架支撑能力。
上下层支架的立柱应对准,上层力柱底部铺设垫板,使集中力转变为均布荷载。
模板及其支架在安装中,必须设置防倾覆的临时固定设施。
梁、板模板支架安装在回填土上时,回填土应分层打夯密实。
支架立柱底部加设垫板。
应有足够强度满足施工要求,防止砼浇捣时发生下沉,并要有防水排水措施。
根据土质情况,对于一层模板的支架应要求支撑在基土上,第一层梁板模板拆除完毕后再行填土,这时应做好排水措施,如设置集水坑等。
模板支架、支撑杆杠,拉结稳定可靠连结件的强度要经过核算,位置合适,不能出现超过规定的变形。
在巡视、旁站过程中,着重检查支撑拉结系统的合理性,可靠性。
模板采用酚醛树脂浸清纸覆面胶合板,按照模板周转次数,现场应配全施工所使用的模板套数。
2、板的接缝要严密,不应漏浆,防止因漏浆而出现的蜂窝、麻面等情况的发生。
现场应要求木板刨边,使其平整。
在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水。
现场以观察的方法进行全数检查。
3、浇筑混凝土前,模板内的杂物应清理干净。
外墙模板和柱模板的最低处应设清扫孔,距离根据使用的清扫工具定。
一层柱模应注意柱头的干净程度,每根柱头都应经检查合格后方可封模,防止柱头处形成砼隔离带。
现场以观察的方法进行全数检查。
监理实施细则

监理细则一、工程概况1.工程名称:XXX2.工程地点:XXX3.工程规模:XXXX4.结构形式:高层住宅采用钢筋混凝土剪力墙结构,多层住宅及地下室均采用钢筋混凝土框架结构。
5.工程有关单位:建设单位:XXX勘察单位:XXX设计单位:XXX监理单位:XXX总承建单位:XXX支护承建单位:XXX根据本工程的特点及施工的实际情况,依据有关法律、法规;建设工程监理规范及有关施工验收规范;监理大纲;监理规划;施工单位报审的施工组织设计及施工图纸编制此工程监理细则。
二、监理工作流程三、土方工程(一)土方开挖1、质量标准:(1)土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。
(2)施工过程中应检查平面位置、水平标高、边坡度、压实度、排水降低地下水位系统,并随时观测周围的环境变化。
(3)临时性挖方的边坡值应符合相应规范标准要求,其质量控制应符合检验标准规定。
2、应注意的质量问题:(1)基底超挖:开挖基坑(槽)或管沟不得超过基底标高,如个别地方超挖时,其处理方法应征得设计单位的同意。
(2)基地未保护:基坑(槽)开挖后,应尽量减少对基土的扰动。
如基础不能及时施工时,可在基底标高以上留20cm至30cm厚土层,待作基础时开挖. (3)施工顺序不合理: 土方开挖宜先从低开始,分层分段依次施工,形成一定坡度,以利排水.(4)开挖尺寸不足:基坑(槽)或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作的宽度.(二)土方回填1、质量标准:(1)土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高,如在耕植土或松土上填方,应在基底压实后再进行。
(2)对填方土料应按设计要求验收后方可填入。
(3)填方施工过程中应检查每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质、压实系数及所用机具确定。
(4)填方施工结束后,应检查标高、边坡度、压实程度等检验标准应符合如下之规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章工程特点及其技术、质量标准 (1)第二章监理工作范围及重点 (2)第三章监理工作流程 (4)第四章监理工作控制要点、目标及监控手段 (5)第五章监理工作方法与措施 (15)第六章旁站具体部位及工序 (19)框架结构监理实施细则第一章工程特点及其技术、质量标准一、工程概况广州至珠海铁路复工工程SG-3 标段鹤山站场房屋建筑工程,其中主体结构为框架结构的包括:车站综合楼、货运综合楼H、接触网工区料棚、牵引变电所、中继站。
二、专业特点框架结构是指由梁和柱以刚接或者铰接相连接而成构成承重体系的结构,即由梁和柱组成框架共同抵抗适用过程中出现的水平荷载和竖向荷载。
采用结构的房屋墙体不承重,仅起到围护和分隔作用。
框架建筑的主要优点:空间分隔灵活,自重轻,节省材料;具有可以较灵活地配合建筑平面布置的优点,利于安排需要较大空间的建筑结构;框架结构的梁、柱构件易于标准化、定型化,便于采用装配整体式结构,以缩短施工工期;采用现浇混凝土框架时,结构的整体性、刚度较好,设计处理好也能达到较好的抗震效果,而且可以把梁或柱浇注成各种需要的截面形状。
三、编制依据1.广州至珠海铁路复工工程SG-3标段鹤山站场房屋建筑工程设计施工图纸、招投标文件及广州至珠海铁路复工工程施工合同;2.国家现行的有关建筑工程的设计、施工规范及技术规程、质量验收标准;3.施工现场踏勘所联系的有关工程地质、水文、气象、材料供应、交通运输状况以及当地自然环境、水土资源状况等调查资料;4.公司有关施工、施工质量、安全生产、技术管理等文件第二章监理工作范围及重点一、监理工作范围1.准备阶段(1)审查施工单位的施工人员和机械到位情况是否符合投标书和施工合同的规定。
(2)熟悉设计文件。
(3)审核施工单位提报的施工组织设计、施工方案是否合理、可行;(4)复核施工放样测量结果。
(5)审查施工单位是否建立质量和安全保证体系;是否建立健全质量安全岗位责任制;是否有质量、安全检查制度;专职质量、安全检查人员是否到位;审查质量、安全检查人员资质是否合格;施工人员是否经过岗前安全培训和教育。
(6)是否制定针对性的环境保护、水土保持、文明施工等措施。
(7)特殊情况下的应急预案是否制订并具有可操作性。
(8)施工临时设施选点是否得当,是否有消防措施。
(9)施工便道是否能保证运量和安全的基本要求。
2.施工阶段(1)施工方法和工艺是否与批准的施工方案一致,能否保证工程质量。
(2)施工单位是否按规定的方法、频率和要求进行质量自检,并及时向监理提报各种质量检测资料。
(3)施工进度是否按计划进行,进度报表是否与实际完成情况相符,保证施工进度的措施是否可行。
(4)工序交接制度是否按要求执行。
(5)是否按规定的程序严格执行隐蔽工程报验制度。
(6)安全防护人员是否到位,措施是否得当,防护用品是否齐全。
(7)质量标准和技术要求执行情况。
(8)存在的问题或不足,能否得到不断改进和提高。
(9)施工过程中,质量、安全保证体系是否有效运作,质量、安全责任制是否落实;分项、分部工程施工中,技术交底是否有详细的、切实有效的质量、安全保证措施,措施是否到位;监督检查安全、质量措施的执行和整改情况。
(10 )参与质量、安全事故和环水保问题的调查处理。
3.验收阶段(1)核实分项分部工程的完成数量。
(2)复核施工单位提交的工程数量及检验批、分项、分部工程验收资料, 并现场检查签认。
(3)参加单位工程验收以及竣工初验和复验。
(4)参与编写本专业监理工作总结。
二、监理工作重点:监理重点是工程质量、施工安全,主要是事前控制为主,应做好:1.施工单位投入现场的设备、仪器及工器具必须与投标书承诺的一致。
2.原材料、构配件、设备必须具有出厂合格证、质量保证书以及相关材料的物理化学分析报告。
3.见证施工单位对进场材料的取样检验。
4.施工前明确技术要求、工艺方法、质量标准和试验检测方法。
5.严格质量过程控制,督促施工单位严格执行工序交接制度,上道工序不合格下道工序不准施工。
6.认真审查开工前准备工作情况,条件不具备时不批准开工。
7.当各项指标均能保证工程质量时,方准全面开工。
8重点、关键部位增加检查频率和加大监控力度。
9.考虑环境因素对施工的影响,提前制定措施。
10.审查施工单位安全生产责任制、安全措施、安全教育情况、安全设施不到位不准开工,加大安全生产检查频率和安全监控力度。
11.严格执行隐蔽工程验收制度;严格质量标准工作制度,按“混凝土结构施工质量验收规范了”的要求做好检验批、分项、分部和单位工程的验收工作。
第三章监理工作流程施工单位施工过程监理单位第四章监理工作控制要点、目标及监控手段一、监理控制要点(一)钢筋工程监理控制要点监理人员必须熟读设计图纸,明确各结构部位设计钢筋的品种、规格、绑扎或焊接要求,特别应注意结构部位配筋的特殊处理,对有关配筋变化的图纸会审记录和设计变更通知单,应及时注明在相应的结构施工图上,避免遗忘,造成失误。
钢筋进场时,应有出厂质量证明书或试验报告单,钢筋表面或每捆(盘)均有标志。
进场时应按炉批号及直径分批检验,检验内容包括查对标志、外观质量,并按现行国家有关规定,抽取试样作力学性能试验,试验合格后方可使用。
施工中所用的钢筋级别、种类和直径应按设计要求使用,当需要代换时,应征得设计单位同意。
1.钢筋加工要求监理人员应要求承包单位对钢筋的下料、加工进行详细的技术交底,要求技术人员根据图纸和规范进行钢筋翻样,且应亲自到加工场地,对成型的钢筋进行检查,发现问题及时通知承包单位整改。
钢筋加工的形状、尺寸必须符合设计要求。
钢筋表面应洁净,无损伤无油渍。
I级钢筋末端需作180°弯钩,平直部分长度不宜小于钢筋直径d的3倍箍筋应作135°弯钩,平直部分不应小于箍筋直径d 的10 倍. 2.钢筋的连接钢筋的接头宜设置在受力较小处,同一纵向受力钢筋不宜设置两个或两个以上接头。
钢筋焊接前必须根据施工条件进行试焊,焊工必须具有焊工上岗证,并在规定的范围内操作。
当受力钢筋采用机械连接接头或焊接接头时,设置在同一构件内的接头宜互相错开,其接头连接区段的长度为35d(d 为纵向受力钢筋的较大直径)且不小于500毫米,否则属同一连接区段,接头面积占全部受力钢筋面积不宜超过50%。
焊接接头距钢筋弯折处不应小于钢筋直径的10 倍,且不宜位于钢筋的最大弯折处,且不宜设置在梁端,柱端的箍筋加密区范围内。
同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开,钢筋绑扎搭接接头区段的长度为1.3 倍的搭接长度,凡搭接接头中心点位于该连接区段内的搭接接头均属于同一连接区段,接头面积占总受力钢筋面积的百分率,受拉区不得超过25%,受压区不得超过50%。
在梁柱构件的纵向受力钢筋搭接长度范围内,箍筋配置设计无具体要求时,受拉搭接区段的箍筋间距不应大于钢筋较小直径的5 倍,且不应大于100 毫米,受压搭接区段的箍筋间距不应大于搭接钢筋较小直径的10 倍,且不应大于200 毫米,当柱中纵向受力钢筋直径大于25 毫米时,应在搭接接头两个端面外100毫米内各设置两个箍筋,间距宜为50 毫米。
若钢筋采用滚轧直螺纹连接,在施工中,监理必须加强对连接质量的控制。
首先应在后台加工套丝处,抽查套丝加工长度是否符合相关规定,保证加工产品为合格品。
在钢筋连接后,检查套筒外露丝扣长度是否符合验收规范,发现不合格部位及时通知整改,并需按规定比例对其扭紧力矩进行抽查,保证连接质量。
3.钢筋绑扎与安装在钢筋绑扎过程中,监理人员应到现场巡视,发现问题及时通知承包单位整改。
巡视应特别注意钢筋的品种、规格、数量、箍筋加密范围、钢筋接头、及钢筋除锈情况等问题的监督检查。
钢筋的交叉点应采用铁丝扎牢。
钢筋搭接处,应在中心和两端用铁丝扎牢。
板和墙的钢筋网,除靠近外围两行钢筋的相交点全部扎牢外,中间部分交叉点可间隔交错绑扎,但必须保证受力钢筋不位移,双向受力的钢筋,必须全部扎牢。
梁、柱的箍筋,除设计有特殊要求外,应与受力钢筋垂直设置。
钢筋焊接应按有关规定要求进行取样试验,并及时出具试验报告。
在承包单位质检人员自检合格的基础上,对承包单位报验的部位进行隐蔽工程验收。
验收时应按质量验收规范,对照结构施工图,确认所绑扎的钢筋的规格、数量、间距、长度、锚固长度、接头设置等是否符合规范、规程要求,经过整改达到要求时,才正式签发报验资料。
(二)模板工程质量控制1.模板工程的质量预控审核模板工程的施工方案根据主体工程的结构体系、荷载大小、合同工期及模板的周转情况,综合考虑承包单位所选择的模板和支撑系统是否合理,提出审核意见。
审核的重点是:能否保证工程结构和构件各部分形状尺寸和相关位置的正确,对结构节点及异型部位模板设计是否合理(是否采用专用模板);是否具有足够的承载能力、刚度和稳定性,能否可靠地承受新浇混凝土的自重和侧压力,以及在施工过程中所产生的荷载;模板接缝处理方案能否保证不漏浆;模板及支架系统构造是否简单. 拆装方便,并便于钢筋的绑扎.安装. 清理和混凝土的浇筑、养护;对进场模板规格、质量进行检查应对模板质量(包括重复使用条件下的模板),外型尺寸、平整度、板面洁净程度以及相应的附件(角膜、连接附件),以及支撑系统都应进行检查并确定是否可用于工程,提出检查意见。
重要部位应要求承包单位按要求预拼装。
对承包单位采用的模板螺栓应在加工前提出预控意见,确保加工质量,确保模板连接后的牢固。
若模板的边缘差,要求施工方采取措施如采用两面胶粘贴防止漏桨,拼缝严密。
2.模板工程的质量控制要点墙、柱支模前应先在基底弹线,以弹线校正钢筋位置,并为合模后检查位置提供准确的依据;为防止胀模、跑模、错位造成结构断面尺寸超差、位置偏离、漏浆造成蜂窝麻面,模板支撑应符合模板方案施工要求:柱模应有斜撑或拉杆,柱模拉杆每边宜设两根,固定在事先埋入楼板内的钢筋环上。
剪力墙模板穿墙螺栓规格和间距应符合模板设计。
一般穿墙螺栓应用①12以上的钢筋制作,间距一般不大于60cm。
梁模板一般情况下采用双支柱,间距以60〜100cm为宜。
支柱上面垫10*10cm 方木,支柱中间或下边家剪力撑和水平拉杆。
梁侧模板竖龙骨一般情况下宜75cm,梁模板上口应用卡子固定,当梁高超过60cm时,加穿对拉螺栓加固。
楼板模板一般情况下支柱间距为80〜120cm,大龙骨间距60〜120 cm,小龙骨间距为40〜60 cm。
对模板拼缝、节点位置、模板支搭情况及加固情况,应认真检查,防止漏浆及缩颈现象。
梁、板跨度大于4 米时支模必须按规范起拱,设计无具体要求时,一般起拱高度宜为:1/1000〜3/1000。
预埋件、预留孔洞的位置、标高、尺寸应复核;预埋件固定方法应可靠,防止位移。
(特别是柱子与填充墙的拉结及位置,及间距)。
