工程施工联系单(马凳筋)

合集下载

工作联系单(马凳筋)

工作联系单(马凳筋)
工作联系单
编号:2016—021
项目名称:大庆香格里拉花园项目
施工单位:江苏省建设集团有限公司
致:大庆嘉丽房地产开发有限公司
马凳筋布置
根据住宅工程质量防止通病防控规范要求,负弯矩钢筋下面应布置马凳筋,结合本工程实际情况为了保证钢筋网片形成骨架,较好承受荷载及保证上部板钢筋的保护层厚度需在钢筋网片之间增设支撑马凳筋,均采用梅花型布置方式:
1.板马凳筋:C10@1000*1000, 布置形式见附图1
2.筏板马凳筋:C16@1000*1000,布置形式见附图2
请监理及业主单位对所述做法予以确认。
江苏省建设集团有限公司大庆工程处香格里拉花园项目部
日期:2016-09-01
建设单位:
签字
监理单位:Biblioteka 签字:施工单位:签字
本联系单一式四份,业主一份,监理单位一份,施工单位两份。
此图高度只做说明,具体高度=板厚-上下保护层厚度

工程施工方联系单

工程施工方联系单

工程施工方联系单一、工程概述本工程为XXXX项目,位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米。

工程包括XX栋住宅楼、XX栋商业楼、地下停车场及配套设施。

工程总投资约为XX亿元,计划工期为XX个月。

工程由XX公司承担施工任务,并由XX公司负责项目管理。

二、施工进展情况截至目前,本工程已进入XX阶段。

各栋住宅楼主体结构已封顶,正在进行砌体、抹灰、门窗安装等施工。

商业楼正在进行主体结构施工,地下停车场已完成基础施工,正在进行主体结构施工。

整体工程进度符合计划要求。

三、联系事项1. 请各相关单位密切配合,确保施工材料、设备及人员按时到场,保证施工进度不受影响。

2. 请各参建单位严格按照施工方案和安全生产要求,确保工程施工安全。

3. 请项目管理单位加强对施工现场的监督管理,确保工程质量符合相关规范要求。

4. 请各相关单位做好施工现场的卫生和环境保护工作,减少施工对周边环境的影响。

5. 请各参建单位做好工程变更的沟通和协调工作,确保工程顺利进行。

6. 请各相关单位按照合同约定,及时支付工程进度款,保障工程施工的正常进行。

四、联系方式1. 施工方联系人:XXX联系电话:XXX邮箱:XXX2. 项目管理单位联系人:XXX联系电话:XXX邮箱:XXX3. 建设单位联系人:XXX联系电话:XXX邮箱:XXX4. 设计单位联系人:XXX联系电话:XXX邮箱:XXX五、其他事项1. 请各相关单位定期召开工程协调会,及时解决工程施工中出现的问题。

2. 请各参建单位做好工程资料的整理和归档工作,确保工程资料的完整性和可追溯性。

3. 请各相关单位加强对施工现场周边交通、治安、消防等方面的管理,确保工程施工顺利进行。

4. 如有紧急情况,请及时拨打施工现场紧急联系电话:XXX。

敬请各相关单位予以关注和支持,我们将竭诚为您服务,共同保障本工程顺利进行。

感谢您的配合!工程施工方联系人:XXXXXXX年XX月XX日。

马凳筋定义及其算量、套定额方法

马凳筋定义及其算量、套定额方法

马凳筋,其主要作用是支撑在板的上皮和下皮钢筋间,确保两皮钢筋间距符合规范要求,板筋采用钢筋马凳,是要纵横方向间距600-1000左右予以支撑。

马凳筋马凳筋马凳筋马凳筋的概念马凳,它的形状象凳子故俗称马凳,也称撑筋。

用于上下两层板钢筋中间,起固定上层板钢筋的作用。

马凳筋作为板的措施钢筋是必不可少的,从技术和经济角度来说有时也是举足轻重的,它既是设计的范畴也是施工范畴更是预算的范畴。

一些缺乏实际经验和感性认识的人往往对其忽略和漏算。

马凳不是个简单概念,但时至今日没有具体的理论依据和数据,没有通用的计算标准和规范,往往是凭经验和直觉。

不过道理弄明白了,也了解实际施工,那么计算马凳筋就不是件难事。

任何把简单的事情复杂化和把复杂的问题简单化都是有害的。

当基础厚度较大时(大于800mm)不宜用马凳,而是用支架更稳定和牢固。

马凳钢筋一般图纸上不注,只有个别设计者设计马凳,大都由项目工程师在施工组织设计中详细标明其规格、长度和间距,通常马凳的规格比板受力筋小一个级别,如板筋直径ф12可用直径为ф10的钢筋做马凳,当然也可与板筋相同。

纵向和横向的间距一般为1米。

不过具体问题还得具体对待,如果是双层双向的板筋为ф8,钢筋刚度较低,需要缩小马凳之间的距离,如间距为@800*800,如果是双层双向的板筋为ф6马凳间距则为@500*500。

有的板钢筋规格较大,如采用直径ф14,那么马凳间距可适当放大。

总之马凳设置的原则是固定牢上层钢筋网,能承受各种施工活动荷载,确保上层钢筋的保护层在规范规定的范围内。

板厚很小时可不配置马凳,如小于100MM的板马凳的高度小于50mm,无法加工,可以用短钢筋头或其它材料代替。

总而言之,马凳的设置要符合够用适度的原则,既能满足要求又要节约资源。

定额对马凳筋规定有些地方定额对马凳筋的计算有明确规定,那么按定额规则计算,但这个计算结果只能用于预算和结算不能用于施工下料,因为它仅仅是个重量,而不是从它本身的功能和受力特征来计算如浙江定额规定:设计无规定时,马凳的材料应比底板钢筋降低一个规格,长度按底板厚2倍加0.2米计算,每平方米1个,计算钢筋总量。

签证单(马凳筋)

签证单(马凳筋)
详见附图
施工单位:xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
项目经理:经办人:年月日
监理单位意见:
专业监理工程师:
总监理工程师:
年月日
建设单位意见单
□□
单位(子单位)工程名称
xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
签证单编号
工程部位
xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
图号
签证原因
详工程施工联系单

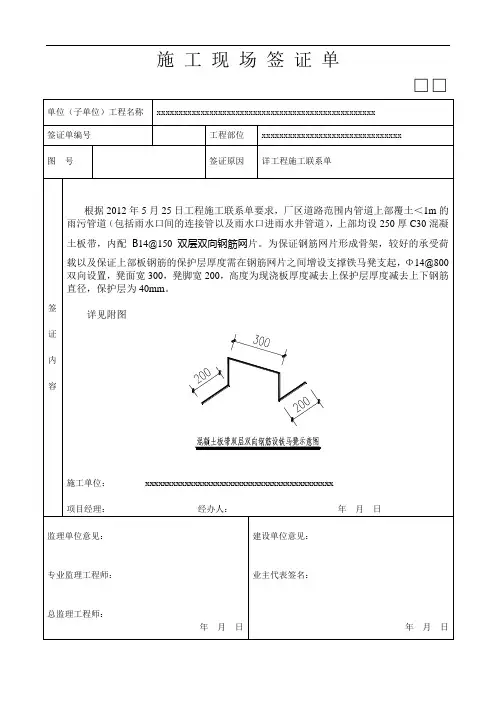

根据2012年5月25日工程施工联系单要求,厂区道路范围内管道上部覆土<1m的雨污管道(包括雨水口间的连接管以及雨水口进雨水井管道),上部均设250厚C30混凝土板带,内配B14@150双层双向钢筋网片。为保证钢筋网片形成骨架,较好的承受荷载以及保证上部板钢筋的保护层厚度需在钢筋网片之间增设支撑铁马凳支起,Φ14@800双向设置,凳面宽300,凳脚宽200,高度为现浇板厚度减去上保护层厚度减去上下钢筋直径,保护层为40mm。

马凳钢筋

马凳钢筋

马凳筋计算马凳,也称撑脚或撑筋。

通常用于基础底板和现浇板在双层双向钢筋网片之间,起固定基础和板上层钢筋的作用,以保证钢筋位置正确,并确保上层钢筋的保护层在规范规定的范围内。

作为板的措施钢筋是必不可少的。

一般马凳筋在设计图纸上不标注,而是按施工方案执行,如出现按实计算,并入到钢筋工程。

一些缺乏实际经验和感性认识的人往往对其忽略和漏算。

一、马凳筋的规格:通常马凳的规格比板受力筋小一个级别,例如板筋直径ф12可用直径为ф10的钢筋做马凳,也可与板筋相同。

二、马凳筋的长度计算:马凳高度h=板厚-2*保护层-Σ(上部板筋与板最下排钢筋直径之和)上平直段b=板筋间距+50 mm(也可以是80mm,马凳上放一根上部钢筋)下左平直段c=板筋间距+50 mm三、马凳筋的个数计算:马凳筋个数=板面积/(马凳筋横向间距*纵向间距)如板筋设计成底筋加支座负筋的形式,且没有温度筋时那么马凳个数必须扣除中空部分。

梁可以起到马凳筋作用,所以马凳个数须扣梁。

电梯井、楼梯间和板洞部位无需马凳不应计算,楼梯马凳另行计算。

纵向和横向的间距一般为1米。

如是双层双向的板筋为ф8,间距可为@800*800;如是双层双向的板筋为ф6马凳,间距则为@500*500。

马凳排列按矩形陈列也可梅花放置,一般是矩形陈列。

马凳方向要一致。

马凳筋不能接触模板,防止马凳筋返锈。

四、马凳筋其它注意事项:建筑工程一般都对马凳筋有专门的施工组织设计,如果施工组织设计中没有对马凳作出明确和详细的说明那么就按常规计算,但有二个前提,就是马凳要有一定的刚度,能承受施工人员的踩踏,避免板上部钢筋扭曲和下陷。

二是为了避免以后结算争议和扯皮,对马凳办理必要的手续和签证,由施工单位根据实际制作情况以工程联系单的方式提出,报监理及建设单位确认,根据确认的尺寸计算。

根据程量清单计价规范P52页第19条:现浇构件中固定位置的支撑钢筋、双层钢筋用“铁马”,伸出构件的锚固钢筋、预制构件的吊钩等就并入钢筋工程量内。

工程施工联系单(3篇)

工程施工联系单(3篇)

第1篇编号:[填写编号]日期:[填写日期]项目名称:[填写项目名称]施工单位:[填写施工单位名称]监理单位:[填写监理单位名称]一、联系事项1. 工程概况[填写工程名称、地点、规模、工程类别、合同工期等基本信息]2. 联系内容(1)施工进度安排[详细列出各阶段施工计划,包括施工内容、起止时间、主要工程量等](2)施工质量要求[明确工程质量标准,包括材料、施工工艺、验收标准等](3)安全文明施工要求[明确施工现场安全文明施工标准,包括施工安全、环境保护、文明施工等](4)施工协调事项[列出施工过程中需要协调的事项,如材料供应、人员安排、设备租赁等]二、具体要求1. 施工单位应严格按照合同约定,确保工程进度、质量和安全文明施工。

2. 施工单位需按照工程进度计划,及时报送工程进度报表,监理单位对进度进行监督检查。

3. 施工单位应按照工程质量要求,严格控制施工质量,确保工程质量达到合同约定的标准。

4. 施工单位应加强施工现场安全管理,确保施工人员生命财产安全。

5. 施工单位应遵守环境保护法规,采取有效措施,降低施工过程中的环境污染。

6. 施工单位应积极配合监理单位对施工过程进行监督检查,及时整改发现的问题。

三、联系方式1. 施工单位联系人:[填写姓名]联系电话:[填写电话号码]电子邮箱:[填写邮箱地址]2. 监理单位联系人:[填写姓名]联系电话:[填写电话号码]电子邮箱:[填写邮箱地址]四、附件1. 工程施工进度计划2. 工程质量标准3. 施工安全文明施工要求4. 施工协调事项明细施工单位(盖章):________________监理单位(盖章):________________备注:本联系单一式两份,施工单位和监理单位各执一份。

施工单位和监理单位应按照本联系单要求,切实履行各自职责,确保工程顺利进行。

[填写单位名称][填写日期]第2篇项目名称:XX工程项目工程地点:XX市XX区XX街道一、项目背景为了进一步加快XX工程项目进度,确保工程质量和安全,现就有关事项通知如下:一、联系单位甲方:XX房地产开发有限公司乙方:XX建筑工程有限公司二、联系事项1. 甲方与乙方就施工过程中遇到的问题进行沟通,确保工程顺利进行。

施工现场工程联系单(3篇)

施工现场工程联系单(3篇)

第1篇项目名称:XX大厦工程项目地点:XX市XX区XX路XX号联系人:张工联系电话:138xxxx5678一、工程概况1. 工程名称:XX大厦工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:地上20层,地下2层,总建筑面积约10万平方米4. 工程类别:住宅、商业、办公综合楼5. 工程概况:本工程为钢筋混凝土框架结构,采用现浇楼板、梁、柱,外墙采用干挂石材,屋面采用坡屋面,地下室采用地下车库,设有消防、电梯、空调等配套设施。

二、联系事项1. 施工进度:根据施工计划,目前已完成地下室结构施工,正在进行地上主体结构施工。

预计主体结构施工将于2023年6月完成,装修工程预计于2024年3月完成。

2. 材料供应:请各供应商按照合同约定的时间、地点、规格、数量供应材料,确保材料质量符合国家标准和设计要求。

3. 施工现场管理:请各施工、监理、设计单位严格按照施工图纸和施工规范进行施工,确保工程质量、安全、文明施工。

4. 施工安全:施工现场必须配备必要的安全防护设施,加强施工现场安全管理,防止安全事故发生。

5. 施工协调:各施工、监理、设计单位应加强沟通协调,确保工程顺利进行。

三、具体联系内容1. 施工单位:请按照施工进度计划,确保各分部分项工程按期完成。

2. 监理单位:请对施工现场进行全过程监督,确保工程质量、安全、文明施工。

3. 设计单位:请及时解决施工过程中遇到的设计问题,确保设计变更及时、准确。

4. 材料供应商:请按照合同约定,确保材料供应及时、质量合格。

5. 施工单位、监理单位、设计单位、材料供应商之间应加强沟通,共同解决施工过程中遇到的问题。

四、联系方式1. 施工单位:张工,联系电话:138xxxx56782. 监理单位:李工,联系电话:139xxxx12343. 设计单位:王工,联系电话:137xxxx56784. 材料供应商:赵工,联系电话:136xxxx5678请各相关单位收到此联系单后,按照要求落实各项工作,确保工程顺利进行。

工作联系单(马凳筋)

工作联系单(马凳筋)

工作联系单
致:建基工程咨询有限公司(监理单位)
关于造浪池工程底板马-马凳筋布置
造浪池工程底板图纸设计为双层双向钢筋,设计院未设计马凳筋,根据相关规范要求,双层双向钢筋应布置马凳筋,结合本工程实际情况为了保证钢筋网片形成骨架,较好承受荷载及保证底板钢筋的保护层厚度需在钢筋网片之间增设支撑马凳筋,均采用梅花型布置方式:
1、底板马凳筋:C12@1000*1000, 马凳尺寸详见附图
请监理及建设单位对所述做法予以确认。

花王生态工程股份有限公司清丰单拐项目部
日期:2018-07-01
建设单位:签字监理单位:
签字
施工单位:
签字。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
详附图施工单位:年月日
监理单位:
年月日
业主代表:
年月日
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制
工程施工联系单
GD2201SZ007□□
工程名称
深圳汽车生产基地建设项目—厂区管网
联系单编号
工程部位
厂区管网
图号
主要原因
道路区域内管道上部混凝土板带需增设马凳筋以保证板带钢筋形成骨架,较好的承受上部荷载




根据2012年5月25日工程施工联系单厂区道路范围内管道上部覆土<1m的雨污管道(包括雨水口间的连接管以及雨水口进雨水井管道),上部均设250厚C30混凝土板带,内配B14@150双层双向钢筋网片。为保证钢筋网片形成骨架,较好的承受荷载以及保证上部板钢筋的保护层厚度需在钢筋网片之间增设支撑铁马凳支起,B14@800双向设置,凳面宽300,凳脚宽200,高度为现浇板厚度减去上保护层厚度减去上下钢筋直径,保护层为40mm。
相关文档
最新文档
