材料、成品及半成品保护制度

合集下载

建筑工程成品、半成品保护方案

建筑工程成品、半成品保护方案

建筑工程成品、半成品保护方案咱们就直接进入主题,聊聊建筑工程中成品、半成品的保护方案。

这可是个大活儿,涉及到工程质量、进度、成本,甚至安全,马虎不得。

明确了概念,咱们就开始制定保护方案。

一、成品保护1.成品标识在成品施工完成后,我们得给它们挂上标签,标明成品的名称、规格、施工日期等信息。

这样,施工人员就能清楚地知道哪些是成品,需要重点保护。

2.成品防护对于易损、易污染的成品,我们要采取防护措施。

比如,地面成品可以用塑料薄膜覆盖,防止灰尘、油漆等污染;门窗成品可以用防护套、防护膜等包裹,防止划伤、磨损。

3.成品维护成品在施工过程中,可能会受到一定的损害。

我们要定期检查成品的损坏情况,发现问题及时修复,确保成品的质量。

二、半成品保护1.半成品堆放半成品堆放要有序,按照种类、规格分别堆放。

同时,堆放场地要平整、坚实,防止半成品因地面不平而损坏。

2.半成品覆盖对于易受潮、易污染的半成品,我们要用塑料薄膜、遮阳网等进行覆盖,防止水分、灰尘等对半成品造成损害。

3.半成品防护在施工过程中,对于易损的半成品,我们要采取防护措施。

比如,墙面半成品可以用木板、泡沫板等遮挡,防止碰撞、划伤。

三、保护措施实施1.施工人员培训我们要对施工人员进行成品、半成品保护知识的培训,让他们了解保护的重要性,掌握保护方法。

2.保护措施落实在施工过程中,我们要严格监督施工人员落实保护措施,确保成品、半成品不受损害。

3.成品、半成品检查施工完成后,我们要对成品、半成品进行检查,发现问题及时整改,确保工程质量。

四、应急预案1.成品、半成品损害应急预案一旦成品、半成品出现损害,我们要立即启动应急预案,采取相应措施进行修复或更换。

2.施工安全事故应急预案在施工过程中,如发生安全事故,我们要立即启动安全事故应急预案,确保人员安全、降低损失。

建筑工程成品、半成品保护方案的实施,对于保证工程质量、进度、成本具有重要意义。

我们要从细节入手,做好每一步,确保工程顺利进行。

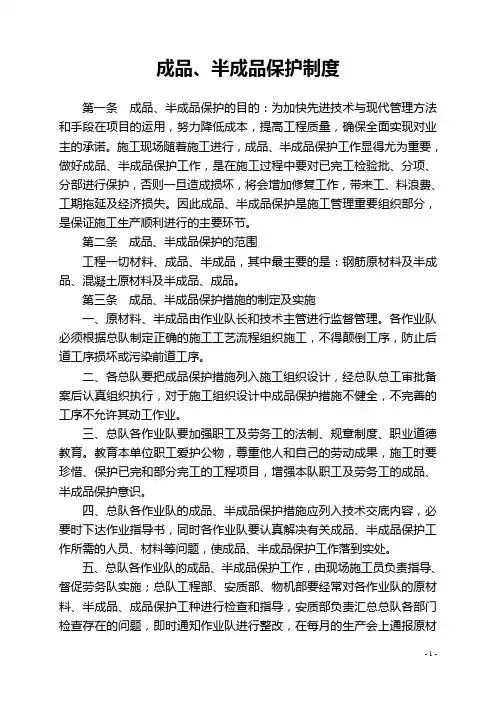

成品、半成品保护制度

成品、半成品保护制度

成品、半成品保护制度第一条成品、半成品保护的目的:为加快先进技术与现代管理方法和手段在项目的运用,努力降低成本,提高工程质量,确保全面实现对业主的承诺。

施工现场随着施工进行,成品、半成品保护工作显得尤为重要,做好成品、半成品保护工作,是在施工过程中要对已完工检验批、分项、分部进行保护,否则一旦造成损坏,将会增加修复工作,带来工、料浪费、工期拖延及经济损失。

因此成品、半成品保护是施工管理重要组织部分,是保证施工生产顺利进行的主要环节。

第二条成品、半成品保护的范围工程一切材料、成品、半成品,其中最主要的是:钢筋原材料及半成品、混凝土原材料及半成品、成品。

第三条成品、半成品保护措施的制定及实施一、原材料、半成品由作业队长和技术主管进行监督管理。

各作业队必须根据总队制定正确的施工工艺流程组织施工,不得颠倒工序,防止后道工序损坏或污染前道工序。

二、各总队要把成品保护措施列入施工组织设计,经总队总工审批备案后认真组织执行,对于施工组织设计中成品保护措施不健全,不完善的工序不允许其动工作业。

三、总队各作业队要加强职工及劳务工的法制、规章制度、职业道德教育。

教育本单位职工爱护公物,尊重他人和自己的劳动成果,施工时要珍惜、保护已完和部分完工的工程项目,增强本队职工及劳务工的成品、半成品保护意识。

四、总队各作业队的成品、半成品保护措施应列入技术交底内容,必要时下达作业指导书,同时各作业队要认真解决有关成品、半成品保护工作所需的人员、材料等问题,使成品、半成品保护工作落到实处。

五、总队各作业队的成品、半成品保护工作,由现场施工员负责指导、督促劳务队实施;总队工程部、安质部、物机部要经常对各作业队的原材料、半成品、成品保护工种进行检查和指导,安质部负责汇总总队各部门检查存在的问题,即时通知作业队进行整改,在每月的生产会上通报原材料、半成品、成品保护工作中存在的问题。

六、总队各劳务队施工人员要自觉遵守现场成品、半成品保护制度的规定,禁止在本责任区域或其他责任区域内违章乱踩、盗窃等行为,造成成品、半成品受损或污染。

公路工程施工成品半成品保护制度

公路工程施工成品半成品保护制度

公路工程施工成品半成品保护制度公路工程是指为了便于交通运输和连接不同地区而建设的道路工程。

在公路工程的施工过程中,成品和半成品的保护是非常重要的环节。

下面将介绍公路工程施工成品半成品保护的制度。

首先,对于公路工程施工成品的保护制度。

公路工程的成品主要指已经施工完成的路面、桥梁、隧道等,这些已经完善的工程需要保护,以确保其质量和完整性。

成品保护制度包括以下几方面:1.施工区域划定:在施工区域内划定专门的成品保护区域,确保成品不受外界因素的影响。

2.施工现场管理:对施工现场进行严格管理,禁止未经允许的人员进入成品保护区域,确保施工现场的安全和秩序。

3.防护措施:采取相应的防护措施,如搭建护栏、设置标志等,防止成品受到车辆或行人的损坏。

4.定期检查:对成品进行定期检查,发现问题及时处理,确保成品的质量和功能。

其次,对于公路工程施工半成品的保护制度。

公路工程的半成品主要指施工过程中的中间产物,如铺设基层、挖掘土方等。

半成品保护制度包括以下几方面:1.施工区域划定:在施工区域内划定专门的半成品保护区域,防止半成品受到其他施工活动的干扰。

2.施工过程管理:对施工过程进行全程监控,确保半成品施工按照设计方案进行,不受污染和破坏。

3.避免受损:对半成品进行合理的存放和运输,避免半成品受到损坏,在运输过程中采取稳固措施,防止半成品松动或破碎。

4.安全防护:在半成品的施工区域周围设置相应的安全防护设施,如警示标志、安全网等,确保施工过程的安全。

此外,公路工程施工成品和半成品的保护制度还应注意以下几个方面:1.与其他施工相协调:对于施工过程中与其他施工活动相伴的成品和半成品,要进行协调,确保彼此之间不会对对方产生不利影响。

2.环境保护:在进行成品和半成品保护时,要注意环境保护,不得破坏周围的自然生态环境。

3.合理使用资源:在保护成品和半成品的同时,要合理使用资源,节约材料和人力资源,降低浪费和成本。

4.事故应急处理:在成品和半成品受到意外事故影响时,应及时采取应急处理措施,防止事故扩大和二次受损。

11成品及半成品保护措施

11成品及半成品保护措施

成品及半成品保护措施第一节半成品的保护措施一、铝型材的保护1.入库的铝型材在进入切割工序之前检查保护纸是否脱落,如没有保护纸应贴上保护纸。

2.切割过程中注意保护纸的保护。

3.在进入铣床、冲床、装配、打胶各工序注意保护纸的保护。

4.在出库前最后检查保护纸情况,如存在脱落现象一律不准出库。

二、玻璃的保护1.对于镀膜玻璃在装配及打胶工序之前镀膜面要贴上塑料薄膜以保护镀膜层遭到破坏。

2.在加工过程中,且勿在玻璃上放置硬物和重物,以免划伤玻璃表面。

三、铝单板的保护1.对铝单板构件在入库之前要检查其保护纸状况,确保保护纸粘贴牢固。

2.铝单板在各道加工工序中和出库前应防止保护纸的脱落,表面的划伤,对划伤面积大于规定要求的,应予于调换。

四、运输过程中的保护1.对于玻璃、铝单板、金属百叶等面板在运输过程中,要有定制的架子,并且垂直摆放。

2.对于有弧度的玻璃、铝单板等面板在运输过程中特别要注意如何摆放,面板与面板之间要垫厚且软的物体,防止震动引起面板的变形。

3.铝合金门窗在运输过程中,一定要保证外框及内框的保护纸全部包扎严密。

第二节成品的保护一、施工顺序与成品保护1.幕墙施工采取先上后下的原则,这样避免破坏已完工的产品。

2.施工过程中的工具必须有绳子套在手上,防止坠落损伤成品。

3.安装型材、铁材必须有保护绳套牢。

4.施工过程中铁件焊接必须有容器,防止电焊火花飞溅损伤型材与玻璃。

5.做防腐时避免油漆掉在各产品上。

6.出厂铝型材、板必须贴保护纸。

二、成品的保护1.为了防止已装板片污染,在板片上方用彩条布或木板固定在板口上方,在已装玻璃上标明或做好记号,小心玻璃。

2.特别是底层或人可接近部位用立板包裹扎牢,来工地已装竖料横料,未经交付时不得剥离保护纸有损坏及时补上。

3.板片型材运到工地后放在规定部位用木板等起保护作用的材料将型材、板片盖起来,特别是玻璃一定用木板避免重物坠落损伤。

4.对已安装好的幕墙若有装璜进场及时移交,加强装璜的责任心,对未交付的已装幕墙采取隔离措施不让人接近,加强巡逻,对开启窗应锁定,防止风吹打、撞击。

成品、半成品保护制度

成品、半成品保护制度

成品、半成品保护制度随着市场竞争的加剧,企业迫切需要采取各种措施来保护自己的成品和半成品。

保护成品和半成品不仅可以减少质量问题,还可以提高生产效率,降低生产成本。

因此,成品、半成品保护制度在企业中显得尤为重要。

下面,我们将探讨成品、半成品保护制度的相关内容。

1. 成品、半成品保护制度的定义成品、半成品保护制度是通过合理的管理手段和技术手段来确保企业的成品和半成品不被盗窃、损坏、误用或滞留,从而保护企业的利益和生产效益。

2. 成品、半成品保护的重要性(1)保障质量:成品、半成品在生产过程中需要花费大量的人力、物力和财力,一旦被损坏或丢失,会造成巨大的损失和浪费。

有些成品和半成品是用于生产重要产品的关键部件,失去它们将导致工业生产中断,影响产品的质量和公司的声誉,甚至可能引起不可弥补的后果。

(2)提高效率:通常情况下,成品需要多个部门或工序参与生产,而保护措施能够确保成品被及时合理的转移,并保证各个部门之间的信息和物品传递顺畅,减少物品遗失和误用的现象,从而提高生产效率。

(3)减少损失:成品、半成品被保护后,能够减少因各种意外导致的损失,例如资产、设备、人员等的损失,从而降低企业的风险。

3. 成品、半成品保护制度的内容(1)管理层级:制定成品、半成品保护的机构和职责标准,确保成品、半成品保护部门或职责人能够及时发现和解决问题,及时向上级汇报。

(2)操作手册:制定操作手册,明确成品、半成品的保护标准、质量要求等内容,以及具体的步骤和规范。

(3)保护技术:采用适当的安全设备和技术,如安装监控摄像头、出入口门禁、防盗锁等措施,以避免盗窃、误用等情况发生。

(4)人员培训:为了能够保证制度的有效执行,需要进行培训和考核,确保员工根据操作手册执行相关流程,并灵活应对各种突发情况。

4. 成品、半成品保护制度的实施步骤(1)明确保护成品、半成品的重要性,制定保护制度。

(2)确定成品、半成品的监管和保护责任主体。

(3)介绍保护手段,例如技术措施和监测系统等以及保护条例。

工程成品、半成品保护制度范文

工程成品、半成品保护制度范文

工程成品、半成品保护制度范文工程成品和半成品在项目的各个阶段都需要得到有效的保护,以确保其质量和完整性。

为此,建立一套完善的工程成品和半成品保护制度至关重要。

本文将对如何建立这样的制度进行阐述。

首先,我们需要建立起一个严格的保护责任体系。

即明确各个阶段所涉及的责任主体,并对其进行规范和监督。

例如,在施工阶段,施工单位应负责制定并执行相应的保护措施,监理单位则应对其进行监督和评估。

此外,建设单位和设计单位等其他相关单位也应承担相应的责任。

其次,我们需要建立一套完善的保护措施和方法。

这些措施和方法应综合考虑到成品和半成品的特点和所处环境的特点,有效避免各种可能导致质量损坏的因素。

例如,对于易受水分侵蚀的材料,可以采用包装和覆盖等措施,保持其干燥;对于易受氧化的材料,可以采取密封保护措施,避免氧气接触。

同时,还需要制定相应的操作规程和操作指南,确保工作人员能够正确使用这些保护措施和方法。

另外,我们还应关注对保护措施和方法的宣传和培训。

只有工作人员具备了相应的知识和技能,才能正确使用和执行保护措施和方法。

因此,我们需要组织培训,将相关知识和技能传授给工作人员。

同时,还需要通过宣传活动提高工作人员对保护工作的重视和意识,使他们能够主动参与到保护工作中去。

此外,我们还需要建立一套健全的监督和评估机制。

这些机制应能够及时发现和纠正可能存在的问题和隐患。

监督和评估工作既可以由项目内部的专职监督员和评估员进行,也可以由外部独立机构来进行。

无论是哪种方式,都需要对其进行有效的监督和评估,以确保其工作的公正性和客观性。

总之,建立一个完善的工程成品和半成品保护制度是保证工程质量的重要手段。

通过明确责任、制定保护措施和方法、进行宣传和培训、建立监督和评估机制等措施,可以最大限度地避免工程成品和半成品的质量损坏,保障项目的圆满完成和顺利运行。

成品、半成品保护制度

成品、半成品保护制度

成品、半成品保护制度成品、半成品保护,首先要教育全体职工树立质量观念,对国家、对人民负责,自觉爱护公物,尊重他人和自己的劳动成果,施工操作时要珍惜已完成的和部分完成的成品。

其次,要合理安排施工顺序,采取行之有效的成品、半成品保护措施。

工程半成品是指形成最终产品过程中所形成的部位工程、分部工程、分项工程,工程成品是指工程施工形成的最终产品。

1、施工顺序与成品、半成品保护合理地安排施工顺序,按正确的施工流程组织施工,是进行成品、半成品保护的有效途径之一。

⑴遵循“先地下后地上”、“先深后浅”的施工顺序。

⑵严格按施工工艺流程施工。

⑶每道工序施工完毕后及时清理,不留废弃物。

⑷各工序合理衔接,确保施工质量。

以上说明,只要合理安排施工顺序,便可有效地保护成品、半成品的质量,也可有效地防止后道工序损伤前道工序。

2、成品、半成品保护的措施根据需要保护的建筑产品的特点不同,可以分别对成品、半成品采取“护”、“包”、“盖”、“封”等保护措施。

⑴提前保护(护),以防止成品可能发生的损伤和污染。

⑵进行包裹(包),对已完成产品、半成品进行包裹,以防损伤或污染。

⑶表面覆盖(盖),防止堵塞、损伤。

如落水口、排水管安好后要加以覆盖。

⑷局部封闭(封),总之,在工程项目施工中,必须充分重视成品、半成品保护工作。

道理很简单,哪怕生产出来的产品是优质品、上等品,若保护不好,遭受损伤或污染,那也就会成为次品、废品、不合格品。

所以,成品保护,除合理安排施工顺序,采取有效的对策、措施外,还必须加强对成品、半成品保护的检查工作。

3、部位或分项工程完成后,由项目负责人组织有关人员按国家、部颁标准及有关本工程质量的标准、规范和规定进行验收评定,质检员填写记录并评定质量等级,对检验合格的半成品、成品,项目部应采取保护产品的特殊措施,直至最终交付。

4、实行成品/半成品保护责任制,生产副经理分管成品保护工作,工程部负责对成品防护工作的管理,监督检查经理部成品防护情况,并保留检查记录。

建筑工程成品半成品保护方案及措施

建筑工程成品半成品保护方案及措施

建筑工程成品半成品保护方案及措施为了确保建筑工程成品和半成品能够完好无损的保存和保护,下面是一份详细的保护方案及措施。

1.方案制定在进行建筑工程前,根据工程的规模和要求,制定保护方案。

该方案应包括成品和半成品的分类、存放位置、保护方式和时间表。

2.分类根据需要,将成品和半成品进行分类。

可以按照类型(如钢材、木材、电器设备等),也可以按照成品和半成品的不同阶段进行分类。

3.存放位置成品和半成品应存放在干燥、通风良好的地方。

可以设置专门的仓库或货架来存放。

同时,在存放区域内设置合适的防潮装置,以防止湿气对成品的损害。

4.保护方式(1)物理保护:对于易碎或容易受损的成品,可以采取物理保护措施。

例如,使用泡沫塑料、气泡膜等材料对成品进行包装。

对于大型和重型成品,可以使用吊装设备进行保护,并确保在搬运过程中避免碰撞。

(2)防尘防污:在成品和半成品表面覆盖一层薄膜或布料,以避免灰尘和污垢的侵入。

对于墙体瓷砖等易弄脏的材料,可以使用专业的防污覆盖剂进行保护。

(3)防火防水:对于易燃或容易受潮的成品,应采取防火和防水措施。

例如,使用防火涂料对木材进行涂刷,或者使用防水膜对水泥制品进行覆盖。

(4)温湿度控制:对于对温湿度要求较高的成品,应确保存放环境的温湿度在适宜范围内。

可以使用空调、加湿器或除湿器等设备进行控制。

5.时间表根据建筑工程的进度表和施工计划,制定成品和半成品的保护时间表。

在工程结束前,应检查并确保所有成品和半成品的保护措施是否到位。

6.监测和维护在工程进展过程中,对成品和半成品进行定期检查和维护。

例如,检查防潮设备的工作情况、更换薄膜或布料等。

同时,及时处理发现的问题,以避免损坏扩大。

通过以上保护方案和措施,可以有效地保护建筑工程的成品和半成品,确保其在施工过程中不受损坏。

同时,也能够提高建筑工程的质量和效率。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

材料、成品及半成品保护
一、管理措施
1、认真学习有关文明施工的各项规章、制度,加强施工人员对材料、
半成品和成品保护的意识教育,不仅要保护好自己的产品,也要保
护好他人的产品。

2、由项目质量员牵头,安装队长参加,成立项目部成品保护管理小组,
全面负责本工程的成品保护工作,制定有关的各项规章、制度和奖
罚条例并贯彻执行。

3、定期召开成品保护协调会,分析施工过程中出现的有关问题,及时
总结经验教训,分析事件原因,落实整改措施。

二、保护措施
(一)、加工制作:
1、材料到场,检查其出厂合格证书,产地证书,须附有相容性试验报
告及质量保证年限保险证书,否则,不与接受。

2、材料的搬运须轻拿轻放(板块材料必须由两人搬运),杜绝推拉、抛
掷等违规操作;材料不得与硬物摩擦、碰撞,避免伤及材料质量。

3、材料开箱操作杜绝野蛮动作,避免伤及材料。

4、材料设置专门的堆放场地,专人负责看管,堆场以标志线隔离,禁
止闲人进入;材料分类、分区堆放,各类材料的堆放区以标示牌注
明。

5、材料的堆放须牢固,与地面之间有垫木作隔离。

6、玻璃的存放必须作好防潮、防腐工作,用纸张、PVC泡沫等柔性材
料作隔离衬垫,防止膜层霉变。

7、玻璃、铝塑板的堆放必须设置柔性材料垫层,板块之间适当隔离;
板块倾斜立放,倾角10°左右;板块的倚靠物必须牢固。

8、切割、注胶的操作平台必须清洁、无硬物、凸起,避免损伤材料表
面。

9、注胶后的板块平稳放置,四边衬垫应受力均匀,板块上方禁止放重
物,上人。

10、车周边应设木板等软质材料作衬垫,运输途中,车身保持平稳,减
少震动而致材料的损伤。

(二)、安装施工
1、材料的搬运须轻拿轻放(板块材料必须由两人搬运),杜绝推拉、抛
掷等违规操作;材料不得与硬物摩擦、碰撞,避免伤及材料质量。

2、材料设置专门的堆放场地,堆场以标志线隔离,专人负责看管,禁
止闲人进入;材料分类、分区堆放,各类材料的堆放区以标示牌注明。

3、安装前计算所需使用的材料类型、数量,按量领用,减少材料往复
搬运造成的损伤。

4、铝塑板、铝型材表面的保护胶带,如发现有脱落现象,应及时对脱
落部位进行补贴,保护胶带粘贴规范:应密实、平整、无气泡、皱纹等缺陷。

5、玻璃安装后,玻璃镀膜面采用塑料薄膜保护,薄膜粘贴平整、牢固、
美观。

6、注胶阶段,剥除保护膜时,严禁使用刀片及其他硬物,以免损伤表
面。

7、有损产品质量的施工流程、施工工艺不得进行,待落实整改方案后
再行施工。

(三)、安装完成
1、安装完成后,由安装队长组织人员对完成区域的成品保护工作进行
巡回检查,发现问题及时汇报、处理。

2、土建拆除脚手架时,施工队长安排专人负责看管,以防安装完成的
产品损坏。

3、任何时候,严禁攀爬、踩踏以安装的铝型材、板块等。

4、严禁从开启窗洞口进出人员及搬运钢管等材料。

5、对尚需进行电焊、木作、油漆、贴墙面砖等工作部位的成品及半成
品采取适当的保护措施,避免被污染。

6、对施工中发现的故意损坏、损伤材料、半成品和成品现象,及时制
止并上报项目部,项目部将予以严肃处理。

三、奖罚条例
1、爱惜工机具,认真学习有关的操作规定并严格执行。

发现因违反操
作规程、野蛮使用工机具而导致工机具损坏的,项目部将根据情节轻重处以50~500元的罚款。

2、工机具使用后应及时收好,作好“落手清”工作,如因保管不当
而导致工机具的丢失,照价赔偿。

3、材料质量是施工质量的保证,如发现故意损伤、损坏材料质量的,
项目部将根据情节的轻重处以100~300元的罚款。

4、现场发现产品保护不当,经口头通知而未予改正的,处以50~200元
的罚款;如因而导致损伤、损坏的,由施工队负责无条件返修。

1、验收以工人自检、互检,安装(或加工)队长检查,项目质量员跟踪
检查,项目部内部验收和有关单位验收的程序进行。

2、除过程中的检查外,每道工序的完成,由施工队长自检后通知项目质
量员检查,工序质量符合要求并得到项目质量员签字认可后方可进入下一阶段的施工。

3、主要的检查项目有:测量放线,型材的制作,立挺、横梁安装,脚码
焊接,板块制作,注结构胶,材料进场验收,板块安装,注耐候胶,安装后的清洁及成品保护。

各项的详细要求见《质检标准》和《材料、成品及半成品保护》。

4、项目部内部验收合格后,报请有关单位进行验收。

5、对施工队的施工质量验收合格与否,以项目部内部验收为准。

检查验收内容
1、观感检查:主要有装饰面的保护、损伤情况,膜层的擦伤、划伤情况,
焊接的外观质量,板块色泽的一致性,胶缝的均匀度、平整性、光滑度、饱满度等。

2、实测实量:主要有幕墙的平面度、垂直度、水平度、接缝高低差及胶
缝的宽度等。

3、注胶检查:主要有受胶面清洁度,胶面质量,宽度等。

1、观感质量和平面度作100%检查,合格率≥95%的判为合格,但不符
合要求处由施工队负责返修;否则为不合格。

2、实测实量项目按每幅幕墙20%抽查,且每项不少于5处,合格率≥
95%的判为合格,但不符合要求处由施工队负责返修;否则为不合格。

3、注胶切片按3%抽查,不少于5处,若仅发现一处不符合要求,判为
合格,但不符合要求处由施工队负责返修;否则为不合格。

奖罚条例
1、故意或无意损坏机具、材料、产品的,视情节轻重,处以50~200元
罚款。

2、施工过程检查中发现的问题,原则上现场口头通知施工队进行修正,
同一部位屡教不改达3次且无特殊原因的由项目部出具整改通知单限期整改,并处以200元罚款。

3、项目部内部验收合格而不符合要求处,由施工队无条件修正。

4、项目部内部验收不合格,由项目部书面通知施工队,施工队无条件进
行修正,并处以500元罚款;再次内部验收不合格,项目部出具整改通知单限期整改,并处以1000元罚款。

5、项目部内部验收一次合格切在过程跟踪检场中未出具整改通知单的,
奖励500元。
