各分项工程施工机具安全技术交底

合集下载

施工机具安全使用技术交底

施工机具安全使用技术交底

施工机具安全使用技术交底在建筑施工过程中,施工机具的使用是必不可少的。

然而,如果不能正确、安全地操作这些机具,就可能会引发严重的安全事故,给施工人员的生命安全和工程的顺利进行带来威胁。

因此,为了确保施工安全,提高施工效率,下面将对常见施工机具的安全使用技术进行详细交底。

一、电动工具1、手持电动工具操作人员应穿戴好劳动防护用品,如绝缘手套、绝缘鞋等。

使用前应检查工具的外观是否完好,电线是否破损,插头是否松动等。

工具的电源线应采用橡皮护套软电缆,不得有接头。

在潮湿环境或金属构架上操作时,应使用Ⅱ类或Ⅲ类工具,并采取可靠的绝缘措施。

工具使用完毕后,应及时切断电源,妥善存放。

2、电焊机电焊机应放置在干燥、通风良好的地方,远离易燃、易爆物品。

电焊机的外壳必须接地可靠,以防止触电事故的发生。

焊接时,操作人员应佩戴防护眼镜和手套。

严禁在带压力的容器或管道上进行焊接作业。

电焊机的一次侧电源线长度不应超过 5 米,二次侧电源线长度不应超过 30 米。

二、起重机械1、塔式起重机塔式起重机的安装和拆卸必须由具有相应资质的单位进行,并制定详细的施工方案。

操作人员应经过专业培训,取得操作资格证书后,方可上岗作业。

在使用过程中,应严格按照操作规程进行操作,不得超载、斜吊。

定期对塔式起重机进行检查和维护,确保其安全性能符合要求。

2、施工升降机施工升降机的安装和调试必须符合相关标准和规范的要求。

严禁载人的施工升降机超载运行。

层门应关闭严密,防止人员和物品坠落。

定期对施工升降机的防坠安全器进行检测和试验。

三、木工机械1、圆盘锯圆盘锯的锯片应安装牢固,不得有裂纹。

操作人员在操作时,应站在锯片的侧面,不得正对锯片。

进料时应缓慢均匀,不得用力过猛。

锯片上方应安装防护挡板,以防止木屑飞溅伤人。

2、平刨平刨的刨刀应锋利,安装应牢固。

操作时,双手应按在木料的上面,推送木料的速度应均匀,不得猛推猛拉。

严禁在刨床运转时进行调整或清理刨屑。

四、钢筋机械1、钢筋弯曲机操作前应检查芯轴、挡块、转盘等是否完好。

施工安全技术交底制度

施工安全技术交底制度

施工安全技术交底制度一、目的为确保安全生产,避免发生生产安全事故,使职工在各分项工程施工和不同工种作业中都能明了各自的工作环境和施工特点及应采取的安全措施,根据《安全生产法》、《建设工程安全生产管理条例》等法律、法规要求,制定本制度。

二、适用范围本制度适用于所有工程项目的施工前安全技术交底工作。

三、交底依据1、施工图纸、施工图说明文件(包括有关设计人员对涉及施工安全的重点部位和环节方面的注明、对防范生产安全事故提出的指导意见,以及采用新结构、新材料、新工艺和特殊结构时设计人员提出的保障施工作业人员安全和预防生产安全事故的措施建议);2、施工组织设计、安全技术措施、专项安全施工方案;3、国家、行业的标准、规范;4、《安全技术操作规程》;5、地方法规及其他相关资料。

四、安全技术交底的基本要求1、逐级交底由工程项目技术负责人向施工班组长、施工班组长向作业人员分别逐级进行交底;工程实行总、分包的,由总包单位项目技术负责人向分包单位现场技术负责人、分包单位现场技术负责人向施工班组长、施工班组长向作业人员分别逐级进行交底;(1)项目经理部总工程师会同现场经理向有关施工人员和劳务队伍管理和技术负责人进行交底,交底内容:工程概况、特征、施工难度、施工组织、采用的新工艺、新材料、新技术、施工程序与方法、关键部位应采取的安全技术方案或措施;安工作场所的安全防护设施,安全操作规程,安全注意事项等,既要针对性,又要简单明(2)劳务队伍技术负责人要对所管辖的施工人员进行详尽的交底;(3)项目责任工程师要对所管辖的劳务队伍的工长进行分部分项工程施工安全措施交底并对其向操作班组所进行的安全技术交底进行监督与检查;(4)责任工程师要对劳务承包方的班组进行分部分项工程安全技术交底并监督指导其安全操作;(5)班组长每天的班前会根据当天的施工任务、特点,做好针对性的安全交底。

(6)各级安全技术交底工作必须按照规定程序进行,并履行书面交底签字手续,接受交底人必须全员在书面交底上签字确认,相关责任人各执一份。

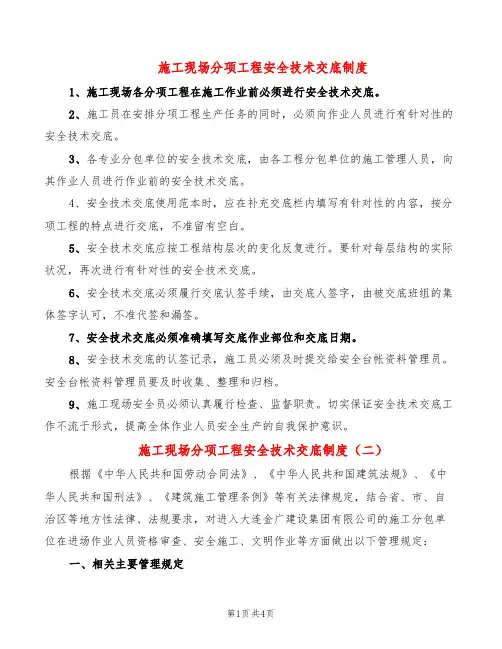

施工现场分项工程安全技术交底制度(2篇)

施工现场分项工程安全技术交底制度(2篇)

施工现场分项工程安全技术交底制度1、施工现场各分项工程在施工作业前必须进行安全技术交底。

2、施工员在安排分项工程生产任务的同时,必须向作业人员进行有针对性的安全技术交底。

3、各专业分包单位的安全技术交底,由各工程分包单位的施工管理人员,向其作业人员进行作业前的安全技术交底。

4、安全技术交底使用范本时,应在补充交底栏内填写有针对性的内容,按分项工程的特点进行交底,不准留有空白。

5、安全技术交底应按工程结构层次的变化反复进行。

要针对每层结构的实际状况,再次进行有针对性的安全技术交底。

6、安全技术交底必须履行交底认签手续,由交底人签字,由被交底班组的集体签字认可,不准代签和漏签。

7、安全技术交底必须准确填写交底作业部位和交底日期。

8、安全技术交底的认签记录,施工员必须及时提交给安全台帐资料管理员。

安全台帐资料管理员要及时收集、整理和归档。

9、施工现场安全员必须认真履行检查、监督职责。

切实保证安全技术交底工作不流于形式,提高全体作业人员安全生产的自我保护意识。

施工现场分项工程安全技术交底制度(二)根据《中华人民共和国劳动合同法》、《中华人民共和国建筑法规》、《中华人民共和国刑法》、《建筑施工管理条例》等有关法律规定,结合省、市、自治区等地方性法律、法规要求,对进入大连金广建设集团有限公司的施工分包单位在进场作业人员资格审查、安全施工、文明作业等方面做出以下管理规定:一、相关主要管理规定1.施工分包单位进入施工现场前,必须将进入施工现场分包作业人员清单上报所属参建项目部,人员清单主要包含内容为:①进场人员近期免冠小二寸照片一张;②本人身份证复印件一份;③特种作业人员证件复印件一份;④外来务工人员暂住证明一份;⑤保险缴纳明细一份。

施工分包单位提供的施工现场作业人员清单必须有分包单位负责人本人签字,项目部根据分包单位提供的清单进行抽查。

2.无论分包作业人员为长期作业,还是短期作业,分包单位必须为其所属分包员工办理工伤、医疗保险,凡未办理工伤、医疗保险人员,一律不准进入现场施工作业,对藏匿不报、冒名顶替等虚报行为,公司一但查出,严肃处理、绝不留情,对分包单位瞒报、假报造成最终施工作业人员发生安全事故,大连金广建设集团有限公司概不承担,一切经济责任和法律责任均由分包单位自行承担。

分项工程施工技术交底记录

分项工程施工技术交底记录

分项工程施工技术交底记录引言概述:在建造施工过程中,分项工程施工技术交底记录是一项非常重要的工作。

它是施工单位与施工人员之间进行沟通和交流的重要手段,能够确保施工工作的准确性和顺利进行。

本文将从五个方面详细阐述分项工程施工技术交底记录的内容和意义。

一、施工方案交底1.1 施工工艺:详细介绍分项工程的施工工艺,包括施工方法、施工顺序以及施工工具的使用等。

1.2 安全措施:强调施工过程中的安全注意事项,包括施工人员的个人防护、作业区域的安全标识以及应急预案等。

1.3 施工质量要求:明确分项工程的质量标准和验收要求,确保施工过程中的质量问题得到有效控制。

二、材料使用交底2.1 材料种类:介绍所使用的各种材料的名称、规格以及性能特点,确保施工人员对材料的选择和使用有准确的了解。

2.2 材料储存:说明材料的储存要求,包括避免阳光直射、防潮防尘等,以确保材料的质量不受伤害。

2.3 材料消耗:记录材料的消耗情况,及时补充材料,避免因材料短缺而影响施工进度。

三、施工工序交底3.1 工序顺序:明确分项工程各个施工工序的先后顺序,确保施工工序的衔接和协调。

3.2 工序要点:详细说明每一个施工工序的关键要点和注意事项,以确保施工质量和施工进度的控制。

3.3 工序验收:确定每一个施工工序的验收标准和验收方法,确保施工工序的质量符合要求。

四、施工机械交底4.1 机械种类:介绍所使用的施工机械的种类和型号,确保施工人员对机械的操作和维护有准确的了解。

4.2 机械操作:详细说明机械的操作方法和注意事项,包括机械的启动、住手和调整等,以确保机械的正常运行。

4.3 机械维护:强调机械的定期维护和保养,包括清洁、润滑和更换易损件等,以确保机械的长期稳定运行。

五、质量安全交底5.1 质量要求:明确分项工程的质量标准和验收要求,强调施工人员对质量的重视和追求。

5.2 安全措施:强调施工过程中的安全注意事项,包括施工人员的个人防护、作业区域的安全标识以及应急预案等。

分部分项工程安全技术交底

分部分项工程安全技术交底

分部分项工程安全技术交底分部(分项)工程安全技术交底一、安全技术交底的原则1、安全交底与技术交底要融为一体,不能分开的。

2、必须严格按照施工制度,在施工前进行交底。

3、要紧对不同工程的特点和不同工程的方法,针对施工现场和周围的环境,从防护上、技术上,提出相应的安全措施和要求。

4、安全交底要全面、具体,做到安全施工万无一失。

5、建筑机械安全技术交底要向操作者交待机械的安全性能及安全操作规程和安全防护措施,并经常检查操作人员的交接班记录。

6、交底应由施工技术人员向施工班组及责任人交底,安全员负责监督执行。

二、安全技术交底编制审批与交底要求安全技术交底必须由施工现场的工程技术人员编制,然后由施工现场的技术负责人负责审批,履行审批手续,安全技术交底由工程技术人员组织有关施工管理人员及施工班组人员进行认真的交底,安全技术交底必须是以书面的形式进行,并要严格履行签字手续,交底人、接底人、安全监督人都要进行签字。

安全技术交底要与施工技术交底同时进行,不能分开,要融为一体,这样才能是有针对性,起到安全施工的目的。

安全技术交底是要在工程施工前进行,不得施工期间进行交底,也不得交底提前得过早,否则没有实际意义。

各工种安全手艺交底一般同分部分项工程交底同时进行,如果工程项目的施工工艺很复杂、手艺难度大,作业条件很危险,可单独进行工种交底,以引起操作者高度正视,避免安全事故的发生。

土方工程安全手艺交底1、进入现场必须严格遵守安全生产纪律和操作规程。

2、基坑开挖前,必需摸清基坑下的管线排列和地质材料,以利考虑开挖过程中的意外应急措施(流砂等特殊情形)。

挖土中发现管道、电缆及其它埋设物应及时报告,不得擅自处理。

3、挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开现场并及时处理。

4、人工挖土,前后操作人员间距离不应小2-3米,堆土距土壁要在1米以外,并且高度不得超过1.5米。

5、每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其它物件堆在支撑上,不得在支撑下行走或站立。

安全技术交底

安全技术交底

安全技术交底(一)技术交底:1、所有作业人员必须持证上岗,严禁酒后或身体不适时作业。

2、开孔之前一定要按施工员安排作业中严格执行。

3、钻机就位必须要求施工员找点,验点,作到桩位完全正确。

4、在成孔过程中要求钻进速度在不同的地层有不同的钻进速度,来保证孔的垂直度。

(二)安全交底1、安全技术措施①、施工单项工程、单位工程均有安全技术措施,分部分项工程有安全技术具体措施,施工前由技术负责人向有关人员进行安全技术交底。

②、安全技术应与施工生产技术统一,各项安全技术措施必须在相应的工序施工前做好操作者严格遵守相应的操作规程,实行标准化作业。

③、施工现场的危险地段应设有防护、保险、信号装置及危险警示标志。

④、针对采用的新工艺、新技术、新设备、新结构制定专门的施工安全技术措施。

⑤、有预防自然灾害、雷击、防洪排水、防暑降温等的专门安全技术措施。

在明火作业现场(焊接、切割等)有防火、防暴安全技术措施。

⑥、有特殊工程、特殊作业的专业安全技术措施。

如土石方施工安全技术、起重吊装安全技术、电器安全技术高空作业、交叉作业安全技术、焊割安全技术、防火安全技术、交通运输安全技术、安装工程安全技术。

2.安全防护管理①、槽、坑、沟边1米以内不得堆土、堆料、停置机具。

②、槽、坑、沟边与建筑物、构筑物的距离不得小于1.5米,特殊情况必须采用有效技术措施。

③、深基坑施工前,在基坑周边立1.2米高的防护栏杆,刷成红白相间的警戒色,防止人员靠近防护栏,必须按规定制定防坠人落物、防坍塌、防人员窒息等安全防护措施,并指定专人负责实施。

④、施工现场的临时照明,一般采用220V电源照明,必须按规定装设施工照明灯具,并在电源一侧加装漏电保护器。

⑤、电焊机应单独设开关。

电焊机外壳应做接零或接地保护施工现场内使用的所有电焊机必须加装电焊机触点保护器。

电焊机一次接线长度应小于5米,二次接线长度应小于30米。

接线应压接牢固,并安装可靠防护罩。

焊把线应双线到位,不得借用金属管道、金属脚手架、轨道及结构钢筋作回路地线。

分部(分项)工程安全技术交底

分部(分项)工程安全技术交底

分部(分项)工程安全技术交底技术交底内容1、一般规定:(1)进入施工现场必须服从项目部现场施工管理人员以及专职安全员的管理,必须遵守安全操作规程和安全生产纪律。

(2)进入工作现场必须正确佩戴安全帽;女工进入施工现场时必须将发辨系好并放入安全帽内,严禁披肩发进入工作环节;工作人员进行严禁穿拖鞋、高跟鞋或布鞋进入施工现场。

(3)普通工在从事装卸、搬运和辅助其他工种人员作业时,工作前必须熟悉作业的内容和周围环境,对所使用的工具要认真检查,不牢固或者不安全的工具不得使用。

(4)登高作业时必须系好安全带、佩带好个人防护用品,不得赤脚、露体。

(5)严禁酒后进入施工现场和进行作业。

(6)上下作业应走马道、楼梯、不准攀龙门架、脚手架、防护栏等。

(7)禁止在炸药、雷管存放区域停留、吸烟。

2、在工作区域内,施工以前必须先检查垂直作业面范围内的防护到位情况,有不完善的地方首先要防护好以后才能开始施工,作业过程中一定要警惕自身周围的孔洞和平台临边,防止从孔洞处或者平台临边跌落下来,发生意外事故。

3、普通工人不得私自动用属特殊工种才能使用的设备;其他人也不得要求普通工人进行特种作业。

特种设备必须是具有特种作业上岗证的技术人员才能进行作业。

4、无论什么理由,普通工人都不得从事电气设备的接线工作;其他人也不得要求普通工人进行接线工作,接线工作必须由具有电工操作证的技术人员在第二人的监护下才能进行作业。

5、普通工人在焊接作业区域进行作业时,应采取相应的防范措施,以防飞屑、铁锈等杂物进入电器设备内部,造成短路。

6、在非标制作区,从事用铁锤敲打钢板时,打锤范围内不得有其他人员停留。

锤头应安装牢固,锤顶应平整,打锤人不得戴手套。

7、从事打磨作业的普通工人,作业前应穿戴好防护手套、护目镜等防护用品,以防伤到眼睛。

8、普通工人从事辅助塔吊吊物作业时,必须听从塔吊指挥人员的指令,不得乱站乱停,防止伤到自己。

9、普通工人应及时清除施工现场的垃圾和废料,防止乱堆乱放的物品伤害到自己和他人。

施工机具安全技术交底

施工机具安全技术交底

一、平刨安全技术交底1、平刨必须使用漏电保护器,实行一机一闸一箱制,木工机械不得使用倒顺开关。

2、平刨必须安设安全防护装置,确保安全装置齐全、灵敏可靠、有效。

3、操作人员必须经过培训合格后,持证上岗;严格遵守安全操作规程,工作中不得任意离开工作岗位。

4、平刨安装调整、找平后,应用地脚螺栓牢固固定在基础上,基础应符合说明书的要求。

5、平刨在使用前,应做好设备的清洁、紧固、调整、润滑等工作,确保工作台平整、光洁、牢固,工作时无明显振动。

6、平刨必须使用圆柱形刀轴,禁止使用方轴。

刨刀刃口伸出量不能超过外径1.1mm。

7、刨削过程中如感到木料振动太大,送料推力较重时,说明刨刀刃口已经磨损必须停机更换新磨锋利的刨刀。

8、开动机械刀刃转动后,检查其旋转方向是否正确,进行空载运行正常后,再进行刨削工作。

9、在正常工作中,每次刨削木料深度不得超出说明书规定要求,坚决杜绝违章指挥、违章作业。

手压平刨必须有安全装置,吃刀深度一般调为1-2mm。

10、操作时左手压住木料,右手均匀推进,刨料时大面当作标准面,然后再刨小面。

11、操作时衣袖要扎紧,不准戴手套。

12、长度小于400mm或薄且窄的小料不得用手压刨。

13、在工作中,如发现故障或刨刀用钝时,应立即停机,并切断电源后,方可进行检查,修理工作。

14、下班时,应及时清除生产场地的木屑、刨花,保持设备清洁,做好防火工作。

二、圆盘锯安全技术交底1、持证人员应熟知安全操作知识,作业进行前进行安全教育;2、进入现场戴合格安全帽,系好下额带,锁好带扣;3、操作人员遵守施工现场的劳动纪律,着装整齐,不得光背穿拖鞋,施工现场禁止吸烟、追逐打闹和酒后作业;4、圆盘锯应安装在密封的木工房内并装设防爆灯具,严禁装设高温灯具(如碘钨灯)等,并配备灭火器;5、班前检查电锯转动部分的防护,分料器,电锯上方的安全挡板、电器控制元件等灵敏可靠;6、检查锯片必须平整,锯齿要尖锐,锯片上方必须装设保险挡板和滴水装置,锯片安装在轴上,应保持对正中心(轴心);7、作业时不得使用连续缺两个齿的锯片,如有裂纹,其长度不得超过2cm,裂缝末端须冲一个止缝孔;8、锯齿必须在同一圆周上,被锯木料厚度,以使锯齿能露出木料1-2cm 为限。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

各分项工程施工机具安全技术交底1、进入现场必须遵守安全生产纪律。

2、挖土中发觉管道、电缆及其它埋设物应及时报告,不得擅自处理。

3、挖土时要注意土壁的稳固性,发觉有裂缝及倾、塌可能时,人员要赶忙离开并及时处理。

4、人工挖土,前后操作人员间距不得小于2-3米,堆土要在坑、槽边沿1米以外,且高度不得超过1.5米。

5、每日或雨后必须检查土壁及支撑稳固情形,在确保安全的情形下连续工作,同时不得将土和其它物件堆在支撑上,不得在支撑下行走或站立。

6、机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。

7、机械操作中进铲不应过深,提升不应过猛。

8、不论在任何情形下,机械的任何部位与架空输电线路的最近距离应符合安全规程要求。

9、机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机履带与挖空的基坑平行2米内停、驶。

运土汽车不宜靠近基坑平行行驶,防止塌方翻车。

10、电缆两侧1米范畴内应采纳人工挖掘。

11、配合拉铲的清坡、清底工人,不准在机械回转半径下工作。

12、向汽车内卸土应在汽车停稳后进行,禁止铲斗从汽车驾驶室上越过。

13、基坑四周必须设置1.5米高护拦,要设置一定数量临时上下的施工楼梯。

14、场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。

15、车辆出门口的人行道下,如有地下管线(道)必须铺设厚钢板,或浇捣混凝土加固。

16、在开挖基坑前,必须摸清基坑下的管线排列和地质资料,以利考虑开挖过程中的意外应急措施(流砂等专门情形)。

17、在基坑开挖时,必须设有确实可行的排水措施,以免基坑积水,阻碍基坑土壤结构。

18、清坡清底人员必须依照设计标高做好清底,不得超挖。

假如超挖不得将松土回填,以免阻碍基础质量。

19、开挖出的土方,要严格按照施工组织设计堆放,不得堆于基坑侧,以免引起地面堆载超荷引起土体位移,板桩位移或支撑破坏。

20、挖土机械不得在施工过程中碰撞支撑,以免引起支撑破坏或拉损。

21、开挖土方必须有挖土令。

交底人:同意交底人:交底日期:年月日搅拌机使用安全技术交底1、搅拌机应设置在平坦坚实位置,用方木垫起后轮抽,使轮胎搁高架空,以免在开动时发生走动。

搅拌机架高使用时必须设操作平台,并设防护栏杆。

2、电源接通后,必须认真检查,经空车试运转认为合格,方可使用。

试运转时应校验搅拌筒转速是否适合,一样情形下,空车速度比重车(装料后)稍快2-3转,如相差较多,应调整动轮与传运轮的比例。

3、拌筒的旋转方向符合箭头指示方向,如不符时,应更正电机接线。

4、检查传动离合器和制动器是否灵活可靠,钢丝绳有无损坏,轨道滑轮是否良好,周围有无障碍及各部件的润滑情形等。

5、对设有上料斗地坑的搅拌机(如JZ350型砼搅拌机)坑口周围应垫高夯实,以防地面水流入坑内,上料轨道架的底端支承面应夯实或铺砖,轨道架的后面用方木支牢,防止工作时轨道变形。

6、开机后,经常注意搅拌机各部件的运转是否正常,停机时,经常检查搅拌机叶片是否打弯、螺丝有否打落或松动。

7、搅拌机料斗提升后,斗下不能有人过往,以免因制动器失灵发生意外。

如确须在斗下检修或清理,须停机并将料斗用保险链条挂牢。

8、作业中,假如机械发生故障不能运转时,应赶忙切断电源,将搅拌机筒内砼清除洁净,然后进行检修;如遇需要操作人员进入筒内清理时,除切断电源外,应设专人在外监护或卸去熔断器并锁好电闸箱后,方可进入工作。

9、当混凝土搅拌完毕或估量停歇1小时以上,除将余料净出外,还应用石子和清水倒入搅拌筒内,开机转动,把粘在料筒上的砂浆冲洗洁净后全部卸出。

料筒内不得有积水,以免料筒和叶片生锈。

同时还应清理搅拌筒外积灰,使机械保持清洁完好。

10、下班后及停机不用时,将保险丝取下,以策安全,料斗应落至坑内,必须升起则应用链条扣牢。

交底人:同意交底人:交底日期:年月日混凝土工程安全技术交底1、进入现场必须遵守安全生产十大纪律。

2、串搭车道板时,两头需平稳,并用钉子固定,在平道板下面每隔1.5m需加横楞顶撑,2m以上空中串跳,必须装有防护栏杆。

车道板应经常清垃圾、石子等,以防车跳滑跌。

3、车道板单车行走不小于1.4m,双车来回不小于2.8m宽,在运料时,前后应保持一定车距,不准奔驰,抢道或超车。

到终点卸料时,双手应扶牢车柄倒料,严禁双手脱把,以防翻车伤人。

4、浇灌砼用脚手架,工前应检查,不符合脚手架规程要求的可拒绝使用。

在施工中,应设专人对脚手架和模板、支撑进行检查爱护,发觉问题及时处理。

5、用塔吊、料斗浇灌混凝土时,指挥扶斗人员与塔吊驾驶员应紧密配合,当塔吊放下料斗时,操作人员应主动退让,应随时注意料斗碰头,并应站立稳当,防止料斗碰人坠落。

6、浇灌砼用的溜槽、串筒要连续安装牢固,防止坠落伤人。

7、离地面2m以上浇捣过梁、雨蓬、小平台等不准站在搭头上操作,如无可靠的安全设备时,必须戴好安全带,并扣好保险勾。

8、使用振动机前应检查电源电压,输电必须安装漏电开关,爱护电源线路是否良好,电源线不得有接头,机械运转是否正常,振动机移动时,不能硬拉电线,更不能在钢筋和其他锐利物上拖拉,防止割破拉断电线而造成触电伤亡事故。

9、振动器使用时,插入深度不准超过60cm,时刻不能超过一分钟,震捣手要穿胶靴戴胶手套。

10、砼搅拌机使用前,要检查试运转情形,确信安全可靠再操作。

砼搅拌机开动时,不准将工具、人身伸向卷筒,也不准再向卷筒内投料。

停产、换班或定期爱护时,切记切断电源,锁住闸刀箱挂牢吊勾。

11、井架吊篮起吊或放下时,必须关好安全门,头手不准伸入井架内,待吊篮停稳时方能进入吊篮内工作。

交底人:同意交底人:交底日期:年月日模板工程安全技术交底1、进入现场必须戴好安全帽,高处作业人员必须佩戴安全带,并应系牢。

2、经大夫检查认为不适宜高处作业的人员,不得进行高处作业。

3、工作前应先检查使用的工具是否牢固,板手等工具必须用绳链系挂在身上,钉子必须放在工具袋内,以免掉落伤人,工作时要思想集中,防止钉子扎脚和空处滑落。

4、安装与拆除5m以上的模板,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。

5、高处、复杂结构模板的安装与拆除,事先应有切实的安全措施。

6、遇六级以上大风时,应暂停室外作业,雪霜雨后应先清扫施工现场,洁净不滑时再进行工作。

7、二人抬运模板时要互相配合,协同工作。

传递模板、工具应用运输工具或绳子系牢后升降,不得乱抛。

组合钢模板拆装时,上下应有人接应。

钢模板及配件应随拆装随运送,严禁从高处掷下,高空拆模时,应有专人指挥。

并在下面标出工作区,用绳子和红白旗加以围栏,暂停人员过往。

8、不得在脚手架上堆放大批模板等材料。

拆模时必须一次拆清,不得留有无撑模板。

9、支撑、牵杠等不得搭在门窗框和脚手架上。

通路中间的斜撑、拉杆等应设在1.8m高以上。

10、支模工程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。

拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。

11、模板上有预留洞者,应在安装后将洞口盖好,混凝土板上的预留洞,应在模板拆除后立即洞口盖好。

12、拆除模板一样用长撬棒,人不许站在正在拆除的模板上,在拆除楼板模板时,要注意防止整块模板掉落伤人。

13、高处作业要搭设脚手架或操作台,上、下要使用梯子,不许站立在墙上工作;不准站在大梁底模上行走。

操作人员严禁穿硬鞋底及高跟鞋作业。

14、封柱子模板时,不准从顶部往下套。

拆下的模板要及时清理,堆放整齐。

交底人:同意交底人:交底日期:年月日钢筋工程安全技术交底1、进入现场必须遵守安全生产十大纪律。

2、钢筋断料、配料、弯料等工作应在地面进行,不准在高空操作。

3、搬运钢筋要注意邻近有无障碍物、架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故。

4、现场绑扎悬空大梁钢筋时,不得站在模板上操作,必须要在脚手板上操作;绑扎独立柱头钢筋时,不准站在钢箍上绑扎,也不准将木料、管子、钢模板穿插在钢箍内作为站人板。

5、起吊钢筋骨架,下方禁止站人,必须待骨架降到距模板1m以下才准靠近,就位支撑好方可摘钩。

6、起吊钢筋时,规格必须统一,不许长短参差不一,不准一点吊。

7、切割机使用前,须检查机械运转是否正常,有否漏电,电源线须进漏电开关,切割机后方不准堆放易燃易爆物品。

8、钢筋头子应及时清理,成品堆放要整齐,工作台要稳,钢筋工作棚照明灯必须加网罩。

9、高空作业时,不得将钢筋集中堆在模板和脚手板上,也不要把工具、钢箍、短钢筋随意放在脚手板上,以免滑下伤人。

10、在雷雨天时必须停止露天操作,预防雷击钢筋伤人。

11、钢筋骨架不论其固定与否,不得在上行走,禁止从柱子上的钢箍上下。

交底人:同意交底人:交底日期:年月日钢筋调直机安全技术交底1、作业人员必须戴安全帽、手套、穿胶底鞋。

2、作业前应检查调直用的卷扬机安装支座、部位连接螺栓、锚固是否牢靠;转动部位是否加好润滑脂;电箱电线是否完好、无破旧、接零爱护是否可靠;触电爱护器动作是否灵敏;两端夹具是否无损坏。

3、调直钢筋沿长度10-20米的两侧区域内禁止通行,并设置防护档板拦护,挂安全标志。

4、人工抬盘钢上卷盘时,应3-4人互相配合并有人指挥。

5、每次拉直钢筋的长度,不大于6米,两端夹具夹牢后,方可开动卷扬机进行调直,拉直增长约60-100厘米时,赶忙按停机的按钮关机,不得用倒顺开关。

6、调直后应先放松,防止切断时反弹伤人。

7、作业中人工抬移调直后的钢筋时,不得碰、触高压、低压电电线。

8、工作中应经常注意轴承的温度,如超过60℃时,必须停机查明缘故。

9、进行调直工作时,不准无关人员站在机械邻近,当料盘上的钢筋快完时,要严防钢筋端头打伤人。

10、运转中如发觉传动部分有不正常情形或异声时,应赶忙停机,拉闸切断电源,报告机修组检修、不准擅自检修。

11、作业后或遇停电时,应先拉闸切断电源,锁好开关箱。

交底人:同意交底人:交底日期:年月日钢筋切断机安全技术交底1、钢筋切断机必须有产品说明书和合格证及修理记录,安装时应选择坚实地面放置平稳,电缆绝缘良好。

接零爱护可靠,机械四周有足够的场地堆放钢筋。

2、皮带轮和外露齿轮,都必须有防护罩。

3、使用前必须检查触电爱护器是否动作有效,刀片有无裂纹,固定刀片的螺母是否牢固,无松动。

4、机械未达到正常转速时,不得切料;切料时操作员的手只准在靠周围一端的钢筋上,而不准用两手分别握住钢筋的两端进行剪切,切断较长钢筋时,另一端应有专人帮扶钢筋。

5、操作时应用双手握住钢筋,对准刀口,待上刀片下来觉得压手时,赶忙用力压住钢筋,以免末端翘起而打伤人。

6、切断短料时,手握一端的长度不得小于40厘米,靠近刀片的手与刀片之间的距离应保持15厘米以上。

如手握一端小于40厘米,必须用套管压住钢筋短头,以防剪切时翘起而打伤人。

相关文档
最新文档
