钢结构技术交底记录(测量技术交底)
钢结构技术交底范本

钢结构技术交底范本工程名称:XXX钢结构安装及安全技术交底记录B2编号:车间交底时间:交底内容:一、安装准备1、在安装前,根据土建部分基础施工图,对基础轴线和底部标高进行复测。
如果与图纸不符,要及时采取措施,并做好中间交接记录。
2、在吊装钢柱前,必须制作好契子,并备好焊机和大铁锤等工具。
3、由于现场条件较差,吊车进场及转角将受到严重影响。
为此,公司提供50根枕木备用。
二、安装施工工艺1、钢柱安装在吊装前,首先要确定构件吊点位置和绑扎方法。
吊装时要做好防护措施。
钢柱起吊后,当柱脚距杯底面约30~40cm 时,要扶正,使杯底面的安装尺寸对准钢柱,缓慢落钩就位。
经过初校,待垂直偏差在20mm内,钢柱四面顶紧铁契,并用角钢临时固定,固定后即可脱钩。
2、钢梁吊装在柱子复核完成后,进行钢梁吊装。
钢梁吊装时采用两点对称绑扎起吊就位安装。
钢梁起吊后距柱基准面100mm时徐徐就位,待钢梁吊装就位后进行对接调整校正,然后固定连接。
钢梁吊装时随吊随用经纬仪校正,有偏差随时纠正。
3、檩条安装檩条截面较小,重量较轻,采用一钩多吊或成片吊装的方法吊装。
檩条的校正主要是间距尺寸及自身平直度。
间距检查用样杆顺着檩条杆件之间来回移动,如有误差,放松或拧紧螺栓进行校正。
平直度用拉线和钢尺检查校正,最后用螺栓固定。
4、整体的施工顺序钢柱——→钢梁——→吊车梁——→支撑——→檩条5、安装校正1)钢柱校正钢柱垂直度校正用经纬仪或吊线锤检验。
当有偏差时,采用千斤顶进行校正。
标高校正用千斤顶将底座少许抬高,然后增减垫板厚度,待钢柱整体校正无误后,在柱脚底板下浇筑细石混凝土固定。
2)钢梁校正钢梁轴线和垂直度的测量校正,校正采用千斤顶和倒链进行,校正后立即进行固定。
2、门式刚架的安装1)刚架的结构特点刚架柱脚设计有抗剪键。
刚架拼装全部用(高强)螺栓进行连接,这对其下部基础及其本身制作的质量要求较高。
2)施工准备工作在进场安装之前,各种构件首先应对混凝土基础轴线、柱顶、牛腿顶面砼面标高、杯底底面标高及位置偏差进行复测。
钢结构安装技术交底记录

钢结构安装技术交底记录1. 项目概述本文档旨在记录钢结构安装的技术交底会议的内容,以确保所有参与方都达成一致的理解和共识。
本项目的目标是在指定时间范围内完成钢结构安装工作,确保施工的安全和质量。
2. 参会人员以下是参加技术交底会议的人员:- 项目经理:XXX- 建设单位代表:XXX- 施工单位代表:XXX- 钢结构制造商代表:XXX3. 技术交底内容具体的技术交底内容如下:3.1. 安装方法- 详细讨论了钢结构的安装方法和顺序。
- 确定了各个组件的安装顺序,以确保施工的连贯性和效率。
3.2. 安全措施- 强调了安全操控和个人防护装备的重要性。
- 讨论了施工现场的安全措施,包括防护网的设置和安全警示标识的放置。
3.3. 施工计划- 确定了钢结构安装的施工周期和里程碑节点。
- 讨论了可能出现的施工延误情况,并制定了相应的应对方案。
4. 参会记录会议记录了以下重要信息:- 会议开始时间:YYYY年MM月DD日,HH:MM- 会议结束时间:YYYY年MM月DD日,HH:MM- 会议地点:XXX5. 下一步行动会议结束后,各方将采取以下行动:- 建设单位代表将提供详细的施工图纸和相关文件。
- 施工单位代表将组织施工人员进行安装前的准备工作。
- 钢结构制造商代表将准备所需的材料和设备,并安排发运至施工现场。
6. 结论本次技术交底会议顺利进行,并取得了一致的结果。
各方将按照约定的计划和安装方法进行钢结构的安装工作,以确保施工的顺利进行。
---注:本文档仅作为技术交底会议的记录,具体的施工细节和操作方法请参考相关施工图纸和说明文件。

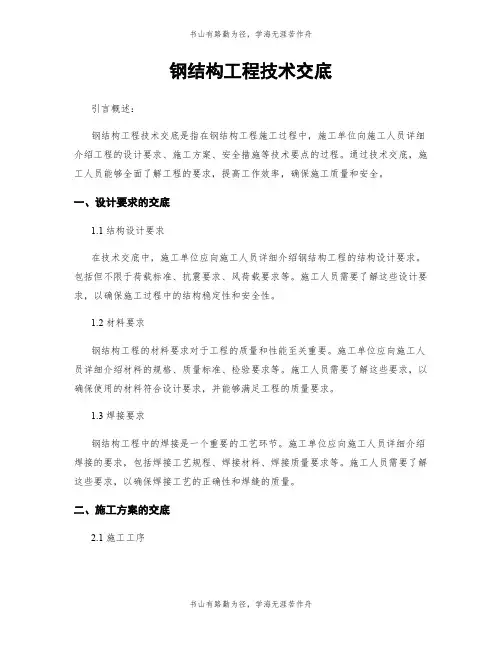

钢结构工程技术交底

钢结构工程技术交底引言概述:钢结构工程技术交底是指在钢结构工程施工过程中,施工单位向施工人员详细介绍工程的设计要求、施工方案、安全措施等技术要点的过程。
通过技术交底,施工人员能够全面了解工程的要求,提高工作效率,确保施工质量和安全。
一、设计要求的交底1.1 结构设计要求在技术交底中,施工单位应向施工人员详细介绍钢结构工程的结构设计要求。
包括但不限于荷载标准、抗震要求、风荷载要求等。
施工人员需要了解这些设计要求,以确保施工过程中的结构稳定性和安全性。
1.2 材料要求钢结构工程的材料要求对于工程的质量和性能至关重要。
施工单位应向施工人员详细介绍材料的规格、质量标准、检验要求等。
施工人员需要了解这些要求,以确保使用的材料符合设计要求,并能够满足工程的质量要求。
1.3 焊接要求钢结构工程中的焊接是一个重要的工艺环节。
施工单位应向施工人员详细介绍焊接的要求,包括焊接工艺规程、焊接材料、焊接质量要求等。
施工人员需要了解这些要求,以确保焊接工艺的正确性和焊缝的质量。
二、施工方案的交底2.1 施工工序施工单位应向施工人员详细介绍钢结构工程的施工工序,包括吊装、安装、焊接、防腐等。
施工人员需要了解每个工序的操作要点、注意事项和安全措施,以确保施工过程的顺利进行。
2.2 施工设备钢结构工程的施工需要使用各种设备和工具。
施工单位应向施工人员详细介绍使用的施工设备,包括起重机械、焊接设备、切割设备等。
施工人员需要了解设备的使用方法、操作规程和维护要求,以确保施工过程的安全和高效。
2.3 安全措施在钢结构工程的施工过程中,安全是首要考虑的因素。
施工单位应向施工人员详细介绍施工过程中的安全措施,包括但不限于安全防护、作业规范、应急预案等。
施工人员需要了解这些安全措施,并严格按照要求执行,以确保施工过程的安全性。
三、质量要求的交底3.1 工程质量标准施工单位应向施工人员详细介绍钢结构工程的质量标准,包括但不限于焊接质量、尺寸偏差、表面质量等。
钢结构施工技术交底记录

钢结构施工技术交底记录1. 项目背景本文档旨在记录钢结构施工技术的交底内容。
钢结构施工是本项目的重要组成部分,确保施工过程符合相关的技术标准和安全要求非常关键。
2. 交底内容2.1 施工范围和主要任务在本项目中,钢结构施工包括以下主要范围和任务:- 基础施工:为钢结构提供稳定的基础支撑。
- 钢构件制作和焊接:按照设计要求制作和焊接钢构件,并确保质量和精度达到标准。
- 钢结构安装:进行钢构件的安全、准确的安装和连接工作。
- 防腐蚀处理:进行钢结构的防腐蚀处理,延长使用寿命。
2.2 技术要求针对钢结构施工,以下是主要的技术要求:- 质量控制:确保钢构件制作和安装质量优良、精度高,并严格按照相关标准进行验收。
- 安全措施:确保施工现场的安全,包括使用安全防护设备、合理安排施工流程,防止人员和设备的意外事故。
- 环境保护:在施工过程中注重环保要求,合理处理废弃材料,防止对周边环境造成污染。
2.3 施工流程本项目的钢结构施工流程如下:- 准备工作:清理施工区域,搭建施工临时设施。
- 基础施工:按照设计要求进行基础施工。
- 钢构件制作和焊接:生产制作钢构件,进行焊接工作。
- 钢结构安装:按照设计图纸和安装要求进行钢结构的安装和连接。
- 防腐蚀处理:对已安装的钢结构进行防腐蚀处理。
- 验收和交验:按照规定进行质量验收和交付手续。
- 清理和收尾:清理施工现场并进行相关收尾工作。
3. 总结钢结构施工是本项目的重要环节,需要注意质量控制、安全和环保要求。
本文档记录了钢结构施工技术的交底内容,希望能为项目顺利施工提供支持和指导。
---注:本文档为钢结构施工技术交底记录,不涉及法律方面的复杂性,根据自身优势提供简洁的策略,不引用无法确认内容。
钢结构施工安全技术交底记录【范本模板】

一、钢结构制作:
1.大锤、手锤的木把应质地坚实、安装牢固,打锤时禁止戴手套,二人打锤时严禁相对站立。
19.施工队伍要选择一名兼职安全员,现场巡视检查。
被交底人:
监督人(安全员)签字:
6.喷砂除锈,喷嘴接头行修理或更换。
7。钢构件操作平台及加工机械应有良好的接地,接地电阻不得大于10Ω.
8。电源的拆除应由电工来完成,电焊机外壳必须有良好的接零保护,并设有独立开关箱,室外开关箱应有防雨措施,并有门锁。
9。焊钳与电缆必须绝缘良好,连接牢固。更换焊条应戴电焊手套,在潮湿地点操作时,应站在绝缘胶板或木板上。雷雨时,应停止露天焊接作业.
防止物体打击:凡是在高空使用的扳手、手锤、撬棍等手动工具,必须用专用的安全绳把每一件工具连接系牢,(螺丝、螺母、扳手、铁锤、螺丝刀)等,要装在专用的工具袋内防止滑落对下方人员造成伤害。
吊装安全:吊装工作是钢屋架工程的关键工作,使用大型的吊装机械在进行吊装作业时应根据不同的部位、不同的构件,制定相应的安全保障措施。
施工用电:严格执行《施工现场临时用电安全技术规范》开关箱应符合”一机一闸一漏一箱"的要求.
高空作业的安全要求:高空操作人员使用的工具及安装用的零部件,应放入随身佩戴的工具袋内,不可随意向下丢掷,正确使用劳动防护用品戴好安全帽、系好安全带凡是2m及以上高处和高空作业,施工要求必须系好安全带,挂好安全钩,穿防滑鞋。
10。操作者的头部不得靠近机械旋转部位,禁止戴手套进行钻孔操作。
技术交底纪录(钢构件)

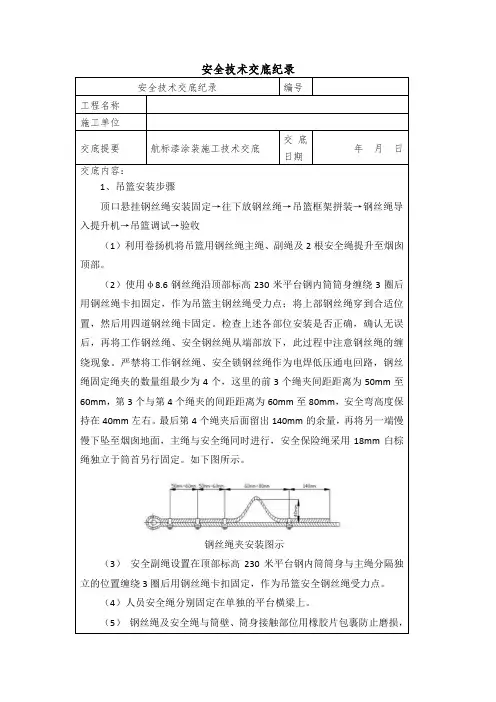

交底内容:
1、吊篮安装步骤
顶口悬挂钢丝绳安装固定→往下放钢丝绳→吊篮框架拼装→钢丝绳导入提升机→吊篮调试→验收
(1)利用卷扬机将吊篮用钢丝绳主绳、副绳及2根安全绳提升至烟囱顶部。
(2)使用φ8.6钢丝绳沿顶部标高230米平台钢内筒筒身缠绕3圈后用钢丝绳卡扣固定,作为吊篮主钢丝绳受力点;将上部钢丝绳穿到合适位置,然后用四道钢丝绳卡固定。
检查上述各部位安装是否正确,确认无误后,再将工作钢丝绳、安全钢丝绳从端部放下,此过程中注意钢丝绳的缠绕现象。
严禁将工作钢丝绳、安全锁钢丝绳作为电焊低压通电回路,钢丝绳固定绳夹的数量组最少为4个,这里的前3个绳夹间距距离为50mm至60mm,第3个与第4个绳夹的间距距离为60mm至80mm,安全弯高度保持在40mm左右。
最后第4个绳夹后面留出140mm的余量,再将另一端慢慢下坠至烟囱地面,主绳与安全绳同时进行,安全保险绳采用18mm白棕绳独立于筒首另行固定。
如下图所示。
钢丝绳夹安装图示
(3)安全副绳设置在顶部标高230米平台钢内筒筒身与主绳分隔独立的位置缠绕3圈后用钢丝绳卡扣固定,作为吊篮安全钢丝绳受力点。
(4)人员安全绳分别固定在单独的平台横梁上。
(5)钢丝绳及安全绳与筒壁、筒身接触部位用橡胶片包裹防止磨损,。
(完整版)钢结构技术交底

(完整版)钢结构技术交底钢结构技术交底一、背景介绍钢结构是一种用钢材作为主要材料的建筑结构形式,具有重量轻、强度高、施工周期短等特点,被广泛应用于建筑领域。
为了确保施工过程中的安全和质量,本文档对钢结构的相关技术进行交底,以保证施工的顺利进行。
二、钢结构的基本原理钢结构的基本原理包括以下几个方面:1. 结构设计:根据建筑的功能和荷载要求,进行合理的钢结构设计,确保结构的稳定性和安全性。
2. 材料选择:选择合适的钢材,包括钢板、钢梁等,确保其材质符合相关标准,并具有足够的强度和耐久性。
3. 连接方式:采用合适的连接方式,如焊接、螺栓连接等,确保结构的稳固性和可靠性。
4. 防腐处理:对钢结构进行防腐处理,包括喷涂防锈漆、热浸镀锌等,保护钢材不受氧化和腐蚀的影响。
三、钢结构施工工艺钢结构施工工艺包括以下几个步骤:1. 钢材加工:根据设计图纸要求,对钢材进行切割、切割、钻孔等加工,确保其尺寸和几何形状符合要求。
2. 焊接工艺:根据焊接工艺规范,采用合适的焊接方法和电流参数,对钢结构进行焊接连接,确保焊缝的质量和强度。
3. 安装组装:按照施工图纸,将加工好的钢材进行组装和安装,包括吊装、定位、固定等,确保结构的准确性和稳定性。
4. 检验验收:对施工完成的钢结构进行检验和验收,包括焊缝质量检测、尺寸测量、质量抽检等,确保施工质量符合标准和要求。
四、安全注意事项在钢结构施工过程中,需要特别注意以下安全事项:1. 施工现场要设置警示标志,确保工人和周围人员的安全,防止人员误入施工区域。
2. 工人要严格遵守施工规范和操作规程,正确使用施工设备和工具,确保施工操作的安全性和有效性。
3. 施工人员要佩戴安全防护用品,包括安全帽、安全鞋、防护眼镜等,确保人员在施工过程中免受伤害。
4. 施工过程中要定期进行安全检查和隐患排查,及时发现并消除潜在的安全风险。
五、质量控制措施为了确保钢结构施工的质量,需要采取以下质量控制措施:1. 施工前要对钢结构的材质、尺寸和几何形状进行检查,确保其符合设计要求和相关标准。
钢结构安全技术交底记录

钢结构安全技术交底记录1. 交底目的钢结构是我们建筑中不可分割的一部分。
为了确保钢结构施工过程中的安全性,我们需要在本次会议上交底一些关于钢结构的安全技术要点。
2. 交底内容2.1 钢结构的安全性钢结构施工需要考虑的安全问题主要包括以下几个方面: * 确保钢材质量符合要求,能够承受设计要求下的荷载,防止出现断裂、折断等情况; * 钢结构施工时钢构件要保持正常的立体位置、平面位置,要求高度一致、平面垂直; * 高空吊装钢结构时,确保吊装工具和安全装置齐全,并在吊重时进行稳定控制,防止钢构件滑落和翻滚; * 钢结构的连接和支撑要保持稳定,防止出现因连接脱落或支撑不稳导致的施工事故; * 钢结构表面应进行清理、喷漆等表面处理,以保证耐久性和美观性。
2.2 钢结构施工注意事项•钢结构施工现场应设立专人负责安全监管工作,特别是高空吊装、支撑结构等要点;•各方必须熟练掌握施工机具使用和维护保养,并遵守机械操作规程和常见安全事项;•施工现场要按照现场脚手架搭设要求,采取防腐、防雷、防台风等措施;•现场工作人员必须戴好安全帽,并穿戴符合要求的工器具。
2.3 钢结构施工质量控制•钢结构的焊接工艺和质量应符合国家标准,将焊缝做好;•各品种钢材的尺寸误差应控制在标准范围内,各构件几何形状应符合设计;•每个焊接点可用磨削、拉弯、打磨等手段进行检查,在完全达到质量要求后才得确认结构安全后,各个构件间的多个焊接节点要做好系统质量管理。
3. 会议我们一致认为,安全是钢结构施工的首要要求,所有施工人员都要牢记安全意识,严格遵守施工要求和国家标准。
同时,我们要注重施工质量,保证钢结构的整体稳定和安全性。
最后,所有会议内容的执行和监督工作都要有落实,以实际行动保障施工质量的健康发展。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
交底人签字:
日期:
(4)柱子吊装前,先在柱子及柱脚板上测放中线(轴线)。吊装时,用两台经纬仪观测柱子的垂偏,用柱脚底板上的螺母进行调节(必要时使用倒链、缆风等),使柱子的垂直度达到规范要求;然后调节柱子的位移,根据现场的纵横轴线、柱子中线及柱脚板中线,用经纬仪观测三线是否在同一立面内,使用撬棍、千斤顶等进行调节,使柱子的偏差在允许范围内,尽量将误差减到最少。
表L01钢结构技术交底记录
编号:
工程名称
施工班组
力工
分项工程
测量技术交底
施工图号
结施
相对人签字
交底应包括以下主要内容:
(1)依据图纸对甲方交验的纵横线及地脚螺栓准确位置、间距进行复验。
(2)根据施工现场的控制柱来复校纵横轴线、地脚螺栓等准确位置,确保实际轴线、节点位置符合结构安装要求。
(3)使用水准仪将地脚螺栓的调节螺母调到安装需要的同一标高位置,而且要预留螺母上垫板的位置。
