洋河工程锤击桩监理细则

合集下载

敲击地基桩监理细则

敲击地基桩监理细则

敲击地基桩监理细则

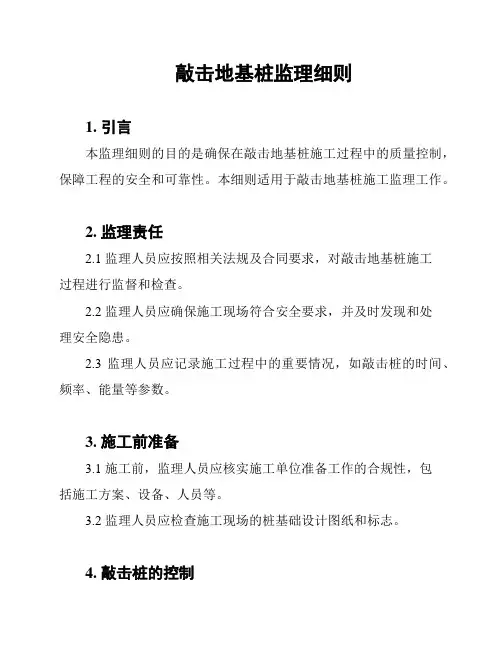

1. 引言
本监理细则的目的是确保在敲击地基桩施工过程中的质量控制,保障工程的安全和可靠性。

本细则适用于敲击地基桩施工监理工作。

2. 监理责任
2.1 监理人员应按照相关法规及合同要求,对敲击地基桩施工
过程进行监督和检查。

2.2 监理人员应确保施工现场符合安全要求,并及时发现和处
理安全隐患。

2.3 监理人员应记录施工过程中的重要情况,如敲击桩的时间、频率、能量等参数。

3. 施工前准备
3.1 施工前,监理人员应核实施工单位准备工作的合规性,包
括施工方案、设备、人员等。

3.2 监理人员应检查施工现场的桩基础设计图纸和标志。

4. 敲击桩的控制
4.1 监理人员应定期检查敲击桩的材料,包括桩身、锥度、直
径等参数。

4.2 监理人员应检查敲击桩的敲击动力设备,确保其符合要求。

4.3 监理人员应监督敲击桩的施工过程,包括敲击频率、能量
等参数的控制。

4.4 监理人员应监测敲击桩的沉桩情况,确保桩身的垂直度和
稳定性。

5. 施工记录和报告
5.1 监理人员应记录施工过程中的重要情况和发现的问题,并
及时向施工单位和业主汇报。

5.2 监理人员应编写监理报告,总结施工过程中的核心问题和
改进措施。

6. 结束工作
6.1 监理人员应检查敲击桩施工的完整性和质量,确保各项工
作符合合同要求。

6.2 监理人员应参与各项验收工作,并提供监理意见和建议。

以上是敲击地基桩监理细则的主要内容,希望能够对您有所帮助。

锤击管桩工程监理细则

锤击管桩工程监理细则

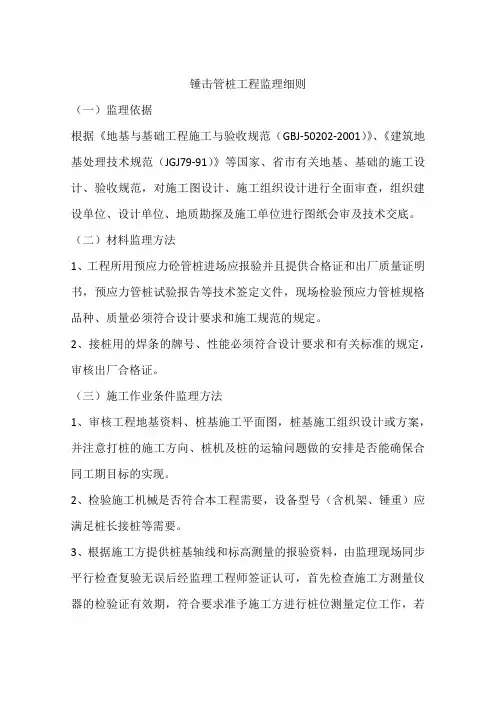

锤击管桩工程监理细则(一)监理依据根据《地基与基础工程施工与验收规范(GBJ-50202-2001)》、《建筑地基处理技术规范(JGJ79-91)》等国家、省市有关地基、基础的施工设计、验收规范,对施工图设计、施工组织设计进行全面审查,组织建设单位、设计单位、地质勘探及施工单位进行图纸会审及技术交底。

(二)材料监理方法1、工程所用预应力砼管桩进场应报验并且提供合格证和出厂质量证明书,预应力管桩试验报告等技术签定文件,现场检验预应力管桩规格品种、质量必须符合设计要求和施工规范的规定。

2、接桩用的焊条的牌号、性能必须符合设计要求和有关标准的规定,审核出厂合格证。

(三)施工作业条件监理方法1、审核工程地基资料、桩基施工平面图,桩基施工组织设计或方案,并注意打桩的施工方向、桩机及桩的运输问题做的安排是否能确保合同工期目标的实现。

2、检验施工机械是否符合本工程需要,设备型号(含机架、锤重)应满足桩长接桩等需要。

3、根据施工方提供桩基轴线和标高测量的报验资料,由监理现场同步平行检查复验无误后经监理工程师签证认可,首先检查施工方测量仪器的检验证有效期,符合要求准予施工方进行桩位测量定位工作,若没有检验证或有效期失效的仪器应作重新送验。

测量过程中对桩位或轴线误差超标时,监理工程师应会同施工方重新校测。

4、对施工场地临近的建筑物,打桩前应组织建设单位会同有关单位采取措施予以有效的处理并且在施工过程中指定专人加强观察,如有异常或影响使用安全时,应会同业主和有关方按应急方案进行处理。

5、监理应控制施工方对场地的辗压平整工作,保证现场表面土的承载力应满足施工机械行走移位的要求,保证桩机在移动时稳定垂直。

雨季施工,必须采取有效的防水措施,以保证施工质量及安全。

6、施工前再次检查轴线和施工方桩位定位是否正确,证实无误后经监理工程师签证认可,准予使用。

在桩定位时宜用短木或钢筋头打好定位桩,用红漆做出标志,便于定位施打。

7、正式施工前组织业主、设计、地勘、质监等有关单位进行试桩,其数量宜为3~5根,以确定桩长和收锤控制贯入度是否符合设计要求,并校验打桩设备、施工工艺及施工技术措施是否符合要求。

锤击桩施工监理细则

锤击桩施工监理细则

锤击桩施工监理细则————————————————————————————————作者:————————————————————————————————日期:建设项目锤击桩施工监理细则监理项目部(章):专业监理工程师:总监理工程师:日期:目录一、工程概况 0二、专业工程特点 0三、监理工作依据 (1)四、监理工作流程 (2)五、监理工作的控制要点及目标值 (3)六、监理工作的方法和措施 (5)七、监理旁站内容方法和要求 (11)八、锤击桩施工监理检查记录表式 (11)锤击桩施工监理细则一、工程概况1、工程名称2、参建单位建设单位:项管单位:设计单位:勘察单位监理单位:施工总承包单位:桩基施工单位:3、建设地点4、建设规模5、工程概况二、专业工程特点本工程前期已完成对联合实验工房、辅楼及动力中心KFZ方桩4552根,PHC管桩3956根的施工,现阶段主要针对后期小单体及园区工程桩基施工,包括安保控制中心KFZ-AB 350(170)方桩37套,110KV变电站KFZ-AB 350(170)方桩127根,危险品库KFZ-AB 350(170)方桩39根,地下水池、污水处理站及垃圾站KFZ-AB 350(170)方桩103根,园区工程KFZ-AB 300(150)方桩192根。

打桩期间共投入一台步履式导杆锤击桩机DD-63T设备进行方桩施工。

工程KFZ方桩桩顶标高为-1.25m(安保中心),-3.35m(110KV变电站),-1.20m(危险品库)桩长为33m,单桩竖向抗压承载力设计值为830KN,不设桩尖;地下水池、污水处理站及垃圾站KFZ-AB 350(170)方桩桩顶标高-5.75m/-6.05m/-6.25m/-6.55m/ -7.45m -7.75m/-7.95m/-8.25m,单桩竖向抗压承载力设计值为730KN.园区工程方桩有效桩长30m,单桩竖向抗压承载力设计值为590KN。

1、《建筑工程施工质量验收统一标准》(GB50300-2013)2、《建筑地基基础工程施工质量验收规范》(GB50202-2011)3、《建筑桩基技术规范》(JGJ94-2008)4、《建设工程监理规范》(GB50319-2013)5、上海市工程建设规范《地基处理技术规范》(DGJ08-40-2010)6、《HKFZ/KFZ先张法预应力混凝土空心方桩》2012沪G/T-5027、设计施工图纸及设计交底、图纸会审纪要8、监理规划9、监理合同、施工合同和经监理认可的施工组织设计(方案)10、上海市政府有关政策、法规等11、必须执行国家及地方颁发的最新的强制性条文标准、规范、竣工备案规定。

洋河工程锤击桩监理细则

洋河工程锤击桩监理细则

B13宿迁市洋河酒厂包装物流中心1# 3#原辅材料库锤击桩工程监理实施细则()内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:2007年12月12日江苏省建设厅监制一.专业工程特点本工程采用先张法预应力混凝土管桩,锤击法施工。

1#库436根桩,3#库436根桩,共计872根桩。

选用的管桩型号为PHC-500(100)AB-C80-15,桩顶标高为-1.950米持力层为第9层黏土。

设计单桩竖向承载力特征值为1000KN。

管桩选用江苏省〈〈预应力混凝土管桩苏03-2002〉〉图集制作。

二.监理工作流程三.监理工作控制目标及控制要点(一)监理工作控制目标1.质量目标:合格2.进度目标:2008年1月15日完工3.安全目标:不出现安全事故(二)监理工作控制要点1.事前控制阶段1)认真做好图纸自审、造价人才网会审工作,以了解设计意图,掌握质量标准,分析桩的设计入土深度和打入的可能性。

2)分析地质资料,预估打桩难度以及须采取的保证措施。

“地质勘察报告”是桩基工程施工的主要依据,因此也应该认真阅读,并对地质剖面图有一个清晰的印象。

3)审查施工方企业资质,项目部人员资格。

4)审核施工单位报送的施工组织设计和桩基施工方案。

审查的重点有:保证工程质量和安全的技术措施;施工机械,设备的配备和打桩锤的性能,型号,重量合理与否;测量放样桩的方法及保证样桩位置精度的措施;打桩流程的安排;施工计划安排和保证工期的措施;打桩质量标准。

5) 验收施工测量放样和平面控制,环保人才网高程控制点6)检查三通一平是否满足施工要求。

施工现场原始地形、地貌、标高等应进行认真复核;必须处理好架空线(高压线)和地下障碍物;场地应平整,排水应通畅,并满足打桩所需的地面承载力;检查桩基施工是否对周边建筑物造成不良影响。

7)审核施工设备报验单:了解和验算施工机械及其配套设备的技术性能资料及有关参数,成桩机械必须经鉴定合格,不合格机械不得使用。

锤击桩工程监理细则

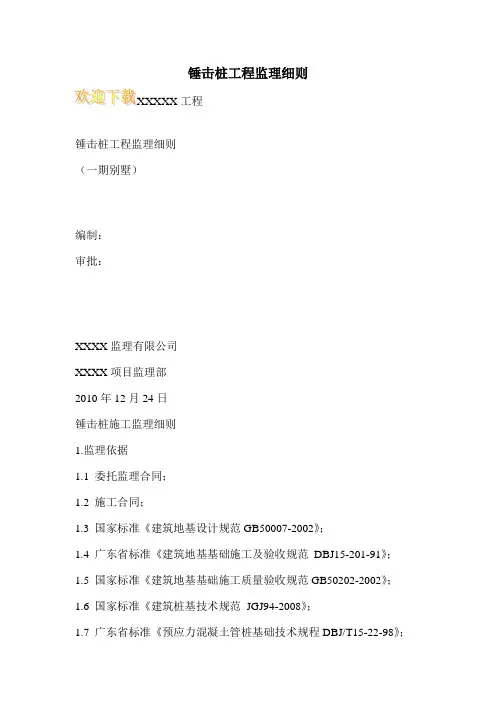

锤击桩工程监理细则
3)施工单位应根据施工现场的特点及地质情况,编写好施工方案,施工方案应包括:工程概况、施工平面布置、开工完工日期、桩型桩数、质量安全技术措施、机具设备和劳动力安排。监理应对方案进行认真审查、修改。
4)现场定位轴线及放出的桩中心线,要经施工单位自检合格,并经监理复核认可后方能进入下一道工序施工。
5)预应力管桩及桩尖必须有厂商出具的合格证和具体数量,报监理认可后方可进场使用。
三、预检项目:监理人员以如下内容作为预检项目1、施工方案:施工进度计划表,施工桩位顺序;2、堆放场地:平整坚实,地基良好,排水顺畅;3、桩基质量检查:按质量标准进行;4、桩位复核:检查桩位的平面位置。
四、桩的验收(满足《建筑地基基础施工质量验收规范GB50202-2002》中表5.3.5成品桩质量各项要求):1、桩的表面应平整、密实,掉角的深度不应超过10mm,且局部蜂窝和掉角的缺损总面积不得超过桩表面全部面积的0.5%。并且不得过分集中。2、由于收缩产生的裂缝深度不得大于20mm,宽度不得大于0.25mm,横向裂缝长度不得超过边长的一半。3、桩顶和桩尖处不得有蜂窝、麻面、裂缝和掉角。4、管桩检查时,应参照《地基与基础工程施工和验收规范》做好记录,桩上应注明编号、制作日期和吊点位置。5、在现场验收运来的管桩观感时,应附出厂合格证、并做入场登记。
1.10设计图纸文件等。
2.工程概况
XXXX项目首期别墅区位于广东省广州市XXXXX,为XXXX房地开发有限公司在该项目中二期开发楼盘,占地面积约36000m2(300mx120m),拟建41栋3层别墅,上部结构全部采用现浇钢筋砼框架结构型式。其中D2~D37栋每栋占地面积约289m2(17m x17m);E2~E6栋每栋占地面积约700 m2(35m x20m)。D2~D37栋分布在二期开发的别墅地块中间和北边,呈3排12列均匀布置,E2~E6栋则位于别墅地块南边,沿东西向一字形均匀排开。

锤击混凝土预制方桩监理细则(新)

锤击混凝土预制方桩监理细则(新)

锤击混凝土预制方桩监理细则锤击混凝土预制方桩监理细则编制:审批:根据工程建设监理合同、《监理规划》、《设计图纸》,公司的有关受控文件、建设工程监理规程。

项目监理部代表公司作为“公正的第三方”介入本工程建设的监理工作,履行业主授予的责、权、禾叽为了更好地履行工程建设监理合同,认真贯彻执行工程监理规划,确保方桩工程质量目标、投资目标、进度目标的实现,对工程质量、投资、进度进行有效控制,督促监理人员在监理过程中严格执行监理程序,规范化地开展监理工作,有目的地指导工程施工,以便使工程的建设达到质量好,投资省,进度快的目的,编制工程施工阶段《监理实施细则》。

1.工程概况.................................1(1)工程概况..............................1(2)专业工程概况............................1 (3)本工程特点及难点..........................32.编制依据................................33.监理工作流程..............................44.监理工作的控制要点及目标........................5 (1)监理目标............................5(2)监理控制要点.......................... 5 5.监理工作的方法及措施..........................7 (1)事前监理工作的方法和措施......................7 (2)事中监理工作的方法和措施......................7(3)事后监理工作的方法和措施......................9(4)旁站监理...............................10、工程概况(一)工程概况1、项目名称:天津博弘化工有限公司聚丙烯酰胺扩建项目新建食堂2、项目建设地点:南港工业区博弘化工有限公司院内南侧3、项目组成及规模:新建食堂为聚丙烯酰胺车间扩建二期项目,总建筑面积为649 m20 二层结构,桩基基础,合计桩基33根。

锤击桩基础监理细则

锤击桩基础监理细则

锤击桩基础监理细则锤击桩基础是目前常见的桥梁、隧道、码头等建筑物基础类型之一,具有承载能力强、稳定性好等特点。

在锤击桩基础的建设过程中,监理工作的重要性不言而喻。

下面就是锤击桩基础监理细则,以便监理人员在工作中更加规范、专业地进行监理工作。

1、施工前(1)对于施工单位的资质、技术人员、设备、材料等方面,应进行审核。

(2)对于该工程的施工方案、施工图纸、技术规范等文件,应进行审核,确保施工方案的合理性、可行性。

(3)对于施工现场、施工设备、操作人员等情况,应进行检查。

2、施工过程中(1)在施工现场,应注意安全防护,确保施工过程中人员的安全,避免施工事故的发生。

(3)对于锤击桩的钢管长度、外径、壁厚、焊缝等方面的质量检查,应及时检查,确保质量达到要求,防止出现因质量问题引起的安全事故。

(4)对于钢管的防腐措施,应进行监控,确保防腐措施的质量达到要求。

(5)对于锤击桩的锤头、锤后反击器、锤盖等配件的检查,应进行动态监控。

(6)对于锤击桩的锤头冲量、反击力等冲击参数的监控,应进行动态监控,以确保施工安全和桩身的质量。

(7)对于桩身的沉桩情况,应进行测量、记录、整理和汇总。

(8)对于施工现场的环境保护工作,如工地噪音、灰尘等,应进行检查,确保环境保护符合要求。

3、施工后(1)对于锤击桩基础成果的验收,应进行目视检查、取心、超声波探伤等检测,确保桩身板形、端面垂直度、桩身质量符合规范要求。

(2)对于施工过程中出现的质量缺陷、安全事故等问题,应进行整理、汇总、撰写监理报告,通报有关部门、单位和项目管理者。

(3)根据施工合同、工程施工规范等文件,进行工程质量、进度、安全和费用等方面的监理工作。

锤击桩监理细则

锤击桩监理细则

锤击桩监理细则一、工程概况按工程实际情况编制。

二、编制依据1. 建设工程监理规范(GB50310-2002)2. 预应力砼管桩基础技术规程(DBJ/15-22-98)3. 建筑地基基础工程施工质量验收规范(GB50202-2002)4. 建筑地基基础工程施工质量验收规程(DBJ15-201-91)5. 建筑工程施工质量验收统一标准(GB50300-2001)6. 建设工程中间验收监督管理规定(穗建监字[2001]068号)7. 建设工程现场管理规定(建设部15号令)8. 池州市建设工程现场文明施工管理办法(穗建筑[1999]175号)9. 建设工程施工现场供用电安全规范(GB50194-93)三、施工准备阶段监理工作内容1. 开工前应组织图纸会审,检查工人安全教育记录;2. 组织建设单位、施工单位等有关人员对现场环境踏勘摸查,对相邻建筑物的情况了解清楚,对估计有影响的地方记录做出支护、观测的决定;3. 督促施工方提交桩基施工方案并进行审查,审查方案要点:(1)施工方案应有承包单位负责人签字;(2)施工方案应符合施工合同要求;(3)进度计划是否符合施工合同中开竣工日期的规定;(4)进度计划中的主要工程项目是否有遗漏,分期施工是否满足分批动用的需要和配套动用的要求,总承包、分承包单位编制的各单项工程进度计划之间是否相协调;(5)施工顺序的安排(包括压桩路线)是否符合施工工艺、设计的要求;(6)劳动力、材料、构配件、设备及施工机具、水、电等生产要素供应计划是否能保证施工进度计划的需要,供应是否均衡;(7)对由建设单位提供的施工条件(资金、施工图纸、施工场地、采供的物资等),承包单位在施工进度计划中所提出的供应时间和数量是否明确、合理,是否有造成因建设单位违约而导致工程延期和费用索赔的可能。

4.核查桩机备案证是否有效,桩基施工单位资质,桩机操作人员,电工、焊工是否有操作证。

5. 桩机进场工程桩施工前,应选择有代表性的桩位进行试桩,试桩时甲方、设计、勘查、监理、施工、质监站均应到场,通过试桩确定本工程压桩的各项技术参数。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

B13宿迁市洋河酒厂包装物流中心1# 3#原辅材料库锤击桩工程
监理实施细则
()
内容提要:
专业工程特点
监理工作流程
监理工作控制目标及控制要点
监理工作方法及措施
项目监理机构(章):
专业监理工程师:
总监理工程师:
日期:2007年12月12日
江苏省建设厅监制
一.专业工程特点
本工程采用先张法预应力混凝土管桩,锤击法施工。

1#库436根桩,3#库436根桩,共计872根桩。

选用的管桩型号为PHC-500(100)AB-C80-15,桩顶标高为-1.950米持力层为第9层黏土。

设计单桩竖向承载力特征值为1000KN。

管桩选用江苏省〈〈预应力混凝土管桩苏03-2002〉〉图集制作。

二.监理工作流程
三.监理工作控制目标及控制要点
(一)监理工作控制目标
1.质量目标:合格
2.进度目标:2008年1月15日完工
3.安全目标:不出现安全事故
(二)监理工作控制要点
1.事前控制阶段
1)认真做好图纸自审、会审工作,以了解设计意图,掌握质量标准,分析桩的设计入土深度和打入的可能性。

2)分析地质资料,预估打桩难度以及须采取的保证措施。

“地质勘察报告”是桩基工程施工的主要依据,因此也应该认真阅读,并对地质剖面图有一个清晰的印象。

3)审查施工方企业资质,项目部人员资格。

4)审核施工单位报送的施工组织设计和桩基施工方案。

审查的重点有:保证工
程质量和安全的技术措施;施工机械,设备的配备和打桩锤的性能,型号,重量合理与否;测量放样桩的方法及保证样桩位置精度的措施;打桩流程的安排;施工计划安排和保证工期的措施;打桩质量标准。

5) 验收施工测量放样和平面控制,高程控制点
6)检查三通一平是否满足施工要求。

施工现场原始地形、地貌、标高等应进行认真复核;必须处理好架空线(高压线)和地下障碍物;场地应平整,排水应通畅,并满足打桩所需的地面承载力;检查桩基施工是否对周边建筑物造成不良影响。

7)审核施工设备报验单:了解和验算施工机械及其配套设备的技术性能资料及有关参数,成桩机械必须经鉴定合格,不合格机械不得使用。

8)检查预制桩的制作质量。

审查制桩的合格证和相关检测资料,并做入场登记;检查预制桩外观质量,包括:桩身垂直度,钢桩帽,顶板面水平度,混凝土外观等。

混凝土外观达到:
(1)桩的表面应平整、密实,掉角的深度不应超过10mm,且局部蜂窝和掉角的缺损总面积不得超过桩表面全部面积的0.5%。

并且不得过分集中。

(2)由于收缩产生的裂缝深度不得大于20mm,宽度不得大于25mm,横向裂缝长度不得超过直径的一半。

(3)桩顶和桩尖处不得有蜂窝、麻面、裂缝和掉角。

(4)管桩检查时,应参照《地基与基础工程施工和验收规范》做好记录,桩上应注明编号、制作日期。

9)协助业主在桩基现场正式施工前做好试打桩工作,目的有二:一,检验施工能力是否符合要求;二,提取和确定桩的有关技术参数。

要做好审核试桩方案, 旁站试桩过程,审核试桩记录,防止试桩工作走过场。

10)检查各项开工条件,签署开工报告。

2.打桩施工中的质量控制
1)样桩位置抽验。

2)严格控制施工流水,必须按照施工组织设计确定的流水进行施工。

3)打桩场地要平整,桩架要垂直,在打入过程中督促操作人员始终保持桩锤,
桩帽,桩三点一线,不得有偏心锤击。

4)提锤吊桩的检查:
桩机平稳垂直,导杆中心线与打桩方向一致。

桩提升到垂直状态后,送入桩架导杆导杆内,桩对准桩位,扶正桩身,将桩缓慢下放插入土中,桩的垂直度偏差不得超出0.5%。

扣上桩帽,再将桩锤缓慢落在桩帽上。

桩锤底面,桩帽上下面,桩顶应保持水平,桩锤,桩帽,桩身应在同一中心线上。

在锤重作用下,桩沉入土3米至4米时再校正桩位和垂直度后,即可打桩。

5)观察桩的入土情况,一旦出现异常情况,如贯入度突然增大或减小,桩身发生倾斜和移位,桩身桩顶出现严重裂缝或破碎等,要暂停打入,待查明原因后方可继续打入。

6)接桩的检查:
(1)管桩接长时,宜在桩头高出地面0.5m至1m处进行。

(2)接桩时,上下节桩段应保持顺直,错位偏差不宜大于2mm。

(3)对接前,应清理干净接驳面和坡口。

(4)焊接时,先对称点焊4~6点,再由两个焊工对称施焊;焊接层数不得少于二层,内层焊必须清理干净后方能施焊一层;焊接应饱满连续。

(5)焊接后自然冷却时间不得少于3分钟;严禁用水冷却或焊好即打。

(6)接桩完成后,检查焊缝外观质量,必须达到验收规范要求。

7)检查督促施工单位控制好桩顶标高;对打不到标高的桩,须正确判断停打与否。

停锤判断:标高测量和贯入度判断综合判断。

(1)标高测量
水准点位置的设置应不受桩基影响,其数量不得少于2个。

(2)贯入度判断
按试桩的贯入度作为参照。

8)发生质量事故或有较大疑问的桩,须及时汇报并协助进行处理。

9)桩打好后,注意保护好高出地面的桩头,截桩头宜用锯桩器截割,严禁用大锤横向敲击或强行扳拉截桩。

3.打桩结束后的验收
1)工程桩应进行承载力检验,检验数量应满足验收规范要求。

单桩必须全数进行低应变动力检测。

(1).检测单位进场后,监理人员应及时核查试验人员的资格证书、法定计量部门对试验设备出具的计量检定证明及有效期限。

(2).桩身质量的检测记录必须经监理人员签字确认,故监理人员必须跟踪监督检测的全过程;若采用静载荷试验应进行堆载重量的验算,应核查加荷的级数和时间是否符合规范要求;每一级加荷均要见证。

2)审查施工单位上报的施工技术资料
a 桩基设计文件和施工图,包括图纸会审纪要、设计变更通知书等;
b 桩位测量放线验收记录;
c 工程地质和水文地质勘察报告;
d 经审定的施工组织设计或施工方案,包括实施中的变更文件及资料;
e 管桩出厂合格证及管桩技术性能资料;
f 打桩施工记录,包括桩位编号图;
g 打桩工程竣工图;
h 成桩质量检查报告;
I 单桩承载力检测报告;
J 质量事故处理资料。

3)对有问题的桩说明情况,分析原因,提出处理意见。

4)基坑开挖到设计标高后,督促施工单位对桩位和桩顶标高进行实测,绘制竣工图,监理人员应进行复验。

5)撰写桩基施工质量评估报告。

6)按照现行规范进行竣工验收。

4.安全监控:
(1)要求施工单位设置专职安全员,并且健全安全保障体系,严格按照安全操作规程施工。

(2)要求施工单位必须对班组全体人员进行安全教育并记录,形成定时学习会议制度。

(3)督促施工单位定时对施工用电、电器及机械设备进行安全检查。

(4)桩机操作人员应体检合格,持证上岗。

(5)打桩机作业区内应无高压线路,作业区应有明显标志或围栏,非工作人员不得进入。

压桩时,非工作人员应离机10米以外。

(6)在工作中操作人员和配合作业的人员必须按规定穿戴劳动保护用品。

5.常见问题处理
1)桩顶位移或上升涌起
2)桩身倾斜
3)桩头击碎
4)桩身断裂
5)接头松脱开裂
6)沉桩达不到设计控制要求
7)桩急剧下沉
8)桩身跳动,桩锤回弹
9)桩身转动
(以上问题产生原因,防治措施及处理方法见施工手册P225。

值班监理须及时与总监联系,以拿出处理方法。


四. 监理工作方法及措施
1.指令文件
施工过程中,监理工程师发现各种问题可发出的各种指令单,如监理通知单、监理工作联系单、工程变更单、工程暂停令等要求施工方按指令施工,达到监控和管理的目的。

2.抽查
施工过程中,监理工程师按设计要求、技术规范、质量标准进行抽查,以验证工程是否符合设计和规范要求。

3.巡视
监理人员对正在施工中的各工种或工序进行定期或不定期的巡视,以监督施工过程各要素是否满足正常施工要求。

4.工序控制
监理工程师按照规范、标准要求对每道工序进行控制,上道工序未经检验或检验结果不合格的,不得转入下道工序施工。

5.工地会议
监理工程师通过工地会议对工程实施过程中的进度、质量、费用的执行情况进行全面检查,综合协调各方关系,确保工程顺利进行。

6.平行检验
监理人员利用一定的检查或检测手段,在施工单位自检的基础上,按照一定的比例独立进行检查或检测,作为分项工程验收重要依据之一。
